市政工程深基坑支护的难点及对策1.市政工程深基坑施工的特点1.1 临时性深基坑工程通常是为了实施特定的市政项目而进行的临时工程。

由于其临时性质,建设单位往往不愿投入过多资源进行施工。

这意味着在施工过程中,安全储备相对较小,一旦发生事故,可能产生严重的经济损失和社会影响。

因此,对于深基坑施工来说,保证施工安全至关重要,必须严格遵守相关安全规范和操作规程,加强监测和安全管理。

1.2 区域性不同地区的岩土特性、地下水条件存在差异,为了保证施工的精准性和质量,需要根据具体地质条件进行详细勘察,并根据勘察结果制定相应的支护方案和工艺措施。

因此,在深基坑施工中,需要进行地质勘察与分析,并结合实际情况进行因地制宜的支护设计和施工。

1.3 综合性深基坑工程是一门综合性学科,涉及土力学、结构力学、施工工艺等多个学科领域。

在施工过程中,需要将这些学科知识结合起来,并综合分析各种因素,如时空效应、工艺技术可行性等。

只有全面考虑综合因素,才能确保工程的安全可靠性和施工质量的高标准[1]。

1.4 时空效应伴随基坑深度的增加,支护结构所承受的压力也变大,同时土体的强度可能会下降,从而影响基坑的稳定性。

此外,施工时间的推移也会对基坑产生影响,因为时间的变化可能导致土体的松弛或固结,进而影响基坑的变形和稳定。

因此,在施工过程中重视时空效应的影响,采取有效的监测和控制措施,以确保基坑的稳定性和安全性。

1.5 环境效应深基坑施工不可避免地会对周围环境产生一定的影响。

例如,开挖基坑会使得地下水位下降或变化,这可能对周边建筑物、地下管线等产生不同程度的影响。

此外,施工过程中的地下挖掘和土体改动也会引起周边土体的应力重新分布,从而对周边的土质和地质条件产生一定的影响。

为了减小环境效应,需要在施工前进行详细的环境评估,并采取相应的保护措施,以确保施工对周边环境的影响控制在合理范围内。

2.市政工程深基坑支护技术的分析2.1 土层锚杆施工技术分析施工人员需要结合工地的实际情况,通过仪器设备进行测量,明确锚杆的安设位置,需考虑土壤类型、地形地貌等因素,保证锚杆间的距离偏差满足相关的标准要求。

基坑支护施工存在的问题及对策分析

基坑支护施工存在的问题及对策分析

基坑支护施工存在的问题及对策分析随着近几年的经济发展,带动了建筑市场的繁荣发展,特别是高层建筑的快速发展,使得在当前建筑工程技术与施工中对地基的要求指标也越来越高。

这给诸多岩土工程企业带来了无形的压力,工程企业必须具备强大实力才能够在激烈的市场斗争中占据主要地位,而工程施工质量是衡量工程企业实力的重要标准。

基于岩土工程质量的重要性,本文对深基坑支护施工中存在的一些问题进行了分析,并提出相应的改善建议与意见。

1 岩土工程深基坑支护施工中的现存问题分析深基坑施工属于一种临时性工程,对技术要求非常严格,其中存在诸多安全隐患,若不对其采取一定的安全手段,极易在深坑坑支护施工中出现一些安全事故,影响深基坑支护整体施工质量[1]。

近年来我国工程建设企业在深基坑支护施工设计理论方面取得了较大进步,但在实际施工操作中还存在诸多不足之处,需要进一步改进与完善。

其问题主要表现在以下几个方面:1.1 施工组织设计、施工技术和安全专项方案流于形式基坑支护的设计与施工有它自己特定的环境和条件(地质、水文、气候条件等),只有适合这种特定环境和条件下使用的支护结构类型、支撑体系、防渗措施和环境保护方法才是最合理和可行的,保证基坑支护结构安全工作,除必须有合理的设计外,还需施工的密切配合,严格按设计要求精心施工。

基坑支护施工的全过程,实际上是一个对支护结构施加荷载的全过程,任何超挖都使得支护结构超载工作,必然导致严重后果,因此,施工前应严密组织,编制施工组织设计、施工技术和安全专项方案。

但部分施工企业在编写基坑支护施工组织设计、施工技术和安全专项方案时,生搬硬套,流于形式,无法将设计理念、设计要求与施工工序、技术要点融会贯通,保证方案切实可行。

1.2 施工队伍的素质、技术参差不齐在整个深基坑支护施工过程中施工人员也发挥着关键性作用,如若施工人员操作不当、违规施工,不仅会直接影响深基坑支护施工的顺利进行,而且会对施工安全埋下隐患。

岩土工程深基坑支护施工中存在的问题及改进措施

岩土工程深基坑支护施工中存在的问题及改进措施

岩土工程深基坑支护施工中存在的问题及改进措施摘要:在岩土工程中,深基坑支护是一项十分重要的工作,如果施工人员不重视支护工作,就会引发很多严重的后果。

因此,为了确保深基坑支护工作的顺利开展,需要做好深基坑支护的施工管理工作,明确在实际施工过程中出现的问题,并采取有效的改进措施,提高深基坑支护施工的整体水平。

关键词:岩土工程;深基坑支护施工;问题;改进措施引言:随着我国经济的发展和城市化进程的加快,我国建筑事业也得到了飞速的发展,其中岩土工程的建设也取得了显著成绩。

为了更好地满足经济发展对建筑工程的要求,建筑工程建设必须要与环境相协调,既要满足人们对建筑质量的需求,又要满足人们对建筑外观和结构性能等方面的需求。

然而目前在岩土工程施工过程中,由于一些深基坑支护施工技术不成熟以及对深基坑支护结构设计不合理等原因,导致了深基坑支护工程出现安全隐患。

一、岩土工程深基坑支护施工中存在的问题(一)支护结构设计不合理首先,对于基坑支护结构的设计,有些工程在施工过程中,由于在基坑支护结构的设计上没有与地质勘察报告相结合,导致在后期进行基坑开挖时出现支护结构与实际地质状况不符合的情况,因此导致了深基坑支护结构不符合设计要求。

其次,在岩土工程施工中,有些施工企业在设计施工图纸时只考虑了对施工场地的平整和场地基础设施建设,而忽略了深基坑支护结构的稳定性。

最后,有些施工企业为了节省工程成本,采用了一些不合理的基坑支护结构形式和技术手段来进行深基坑支护设计,如将平面布置图当成是剖面图来进行施工[1]。

岩土工程中深基坑支护结构设计是否合理是由其结构本身决定的,因此如果深基坑支护结构本身存在着一定问题时就会直接影响到其功能的发挥。

例如我国一些城市中由于人口密度较大,而土地资源又比较稀缺,周围环境较为复杂。

所以在进行岩土工程深基坑支护设计时选着合理的支护形式和方案较为重要。

既能调高土地利用率,又能满足人们等生产生活需求。

然而在实际施工过程中由于挖土式开挖方式不科学会对周边环境产生一定影响,导致了一些深基坑支护结构出现变形和开裂等问题,这些问题不仅会使深基坑支护结构出现变形和开裂等情况,还会对周围建筑物及构筑物产生不利影响。

深基坑支护的施工现状分析及对策

深基坑支护的施工现状分析及对策

深基坑支护的施工现状分析及对策姓名:班级:勘查1102班学号:课程:岩土工程概论深基坑支护的施工现状分析及对策摘要:随着国家经济高速增长,城市建设步伐的不断加快,建筑越建越高,基坑也越来越深。

在建筑施工中,已经出现了许多的事故,因而需要对这一系列的事故及时进行分析,找出原因并提出相应的解决办法和施工管理对策.关键词:深基坑开挖;边坡支护;安全;现状;管理1. 概述随着社会经济的飞速发展和城市化进程的加快,人类对住房的要求也越来越高,而随着土地资源的日益减少,住房日益紧张,人类只能向天上和地下发展,因此,房屋建筑的层数越建越高,高层、超高层的建筑如雨后春笋般拔地而起,而随之相对的地基也越建越深,这无疑将会对深基坑施工安全提出越来越严峻的挑战。

基坑边坡支护不仅要保证在基坑内操作的人员能正常、安全地作业,而且也要保证自身的生命安全。

而近年来由于深基坑而引起的坍塌事故时常发生,造成了严重的经济损失及人员伤亡,同时也为了防止基底及坑外土体移动。

因此,施工单位迫切需要解决的问题是:如何以较低的经济代价,在较短时间内实现深基坑土方开挖的安全施工;加快深基坑边坡支护技术的开发和应用,为大规模地下工程施工提供新的技术和安全保障.2。

合理设计支护的意义在实际的工程施工中我们发现,深基坑开挖和开挖后的施工还存在着基坑边坡土方易失稳的现象,通过分析其成因,大概有这么几个原因:“(1)对有丰富的地表水,同时地下水水位较高的土层实施基坑开挖,没有进行有效的降、排水措施,导致受到地表水以及地下水的影响出现土体湿化,内聚力降低的现象;(2)开挖基坑过深,但是放坡偏少,开挖不同土层时,没有注意到不同土层的特性不同,没有对不同的土层放成不同的坡度;(3)虽然实施了边坡支护,不过选择措施不合适,不能满足现场和设计的要求,支护没有起到相应的作用;(4)如果基坑坡顶存在太大的堆载,附近有动荷载,容易导致坡体内剪切应力增大而出现土方失稳.不过不管什么原因一旦导致深基坑边坡土失稳, 将造成局部或大面积塌陷、滑塌,使地基土层受到扰动,承载力降低,施工困难,甚至影响到周边建筑物和设施的安全。

深基坑支护施工问题与技术措施

深基坑支护施工问题与技术措施

深基坑支护施工问题与技术措施摘要:随着城市建设的不断发展,深基坑支护施工成为其中一项重要的工程。

然而,由于深基坑支护施工存在着一系列的问题,例如地层条件复杂、施工周期长、施工难度大等。

因此,本文将对深基坑支护施工问题进行探讨,并提出相应的技术措施,以便更好地解决这些问题。

引言深基坑支护施工是指在城市建设过程中,为了满足基础工程需要,对较深的基坑进行有效的支护和加固的施工工艺。

这项工程往往遇到了一系列的问题和挑战,例如地下水位高、土壤条件差、周围建筑物的影响等。

为了确保施工的顺利进行和工程的安全可靠,需要采取一系列的技术措施。

问题探讨1. 地下水位高:地下水位高是深基坑支护施工中经常遇到的问题。

高水位会对基坑的稳定性和施工质量造成一定的影响。

解决办法:针对高水位问题,可以采取临时降低水位的方法,例如使用抽水泵将地下水抽走,以便进行深基坑的施工。

同时,可以使用泥浆进行密封,防止水流进入基坑,确保施工质量。

2. 土质条件复杂:由于城市地下土壤的复杂性,深基坑支护施工中常常遇到土质条件复杂的问题,例如软弱土、薄弱层等。

解决办法:针对土质条件复杂的问题,可以采取不同的支护形式,例如悬臂墙、桩墙等。

同时,还可以通过灌浆加固、振动加固等技术手段,提高土体的稳定性和承载力。

3. 施工周期长:深基坑支护施工周期长是一个普遍存在的问题。

长时间的施工周期可能会导致工期延误,对周围环境和交通造成一定的影响。

解决办法:为了缩短施工周期,可以采用先进的施工技术和设备,例如机械化施工、预制板桩等。

此外,还可以提前制定详细的施工计划,并进行合理的资源分配,以加快施工进度。

技术措施1. 地下水位控制技术:通过使用抽水泵、封堵施工区域、采用地下水封闭技术等手段,有效控制地下水位,保证基坑施工的顺利进行。

2. 土力支撑技术:采用悬挂式土力支撑体系、桩墙、土钉等技术,保证基坑周围土体的稳定性和承载力,防止地面沉降和变形的发生。

3. 施工工艺改进技术:采用机械化施工、预制板桩等新技术,提高施工效率,缩短施工周期。

深基坑支护施工存在问题及建议-精选文档

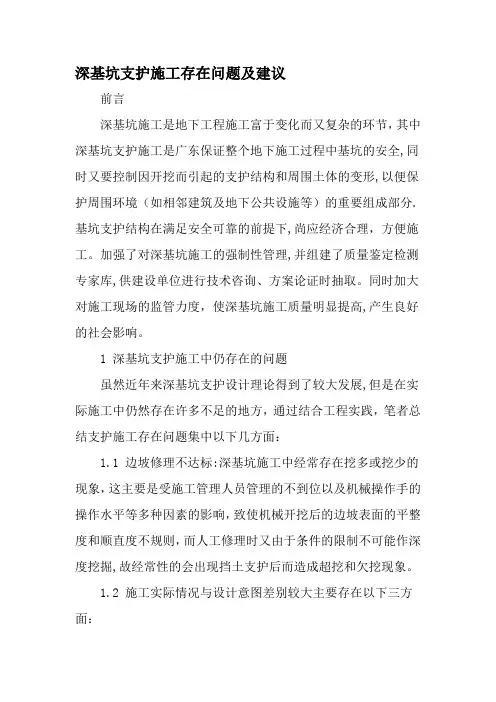

深基坑支护施工存在问题及建议-精选文档

深基坑支护施工存在问题及建议前言深基坑施工是地下工程施工富于变化而又复杂的环节,其中深基坑支护施工是广东保证整个地下施工过程中基坑的安全,同时又要控制因开挖而引起的支护结构和周围土体的变形,以便保护周围环境(如相邻建筑及地下公共设施等)的重要组成部分.基坑支护结构在满足安全可靠的前提下,尚应经济合理,方便施工。

加强了对深基坑施工的强制性管理,并组建了质量鉴定检测专家库,供建设单位进行技术咨询、方案论证时抽取。

同时加大对施工现场的监管力度,使深基坑施工质量明显提高,产生良好的社会影响。

1 深基坑支护施工中仍存在的问题虽然近年来深基坑支护设计理论得到了较大发展,但是在实际施工中仍然存在许多不足的地方,通过结合工程实践,笔者总结支护施工存在问题集中以下几方面:1.1 边坡修理不达标:深基坑施工中经常存在挖多或挖少的现象,这主要是受施工管理人员管理的不到位以及机械操作手的操作水平等多种因素的影响,致使机械开挖后的边坡表面的平整度和顺直度不规则,而人工修理时又由于条件的限制不可能作深度挖掘,故经常性的会出现挡土支护后而造成超挖和欠挖现象。

1.2 施工实际情况与设计意图差别较大主要存在以下三方面:1。

2。

1 深基坑支护施工所采用的材料不足量,如采用深层搅拌桩支护,但施工却没有掺入足量的水泥,造成支护强度不足。

1.2.2 基坑支护设计往往对基坑开挖提出要求,但施工中却因赶工期而忽略了正确的基坑开挖顺序。

1。

2。

3 深基坑支护设计是基于平面应变而执行的,因此在实际施工中应当对基坑支护进行适当调整,以适应开挖空间效应的要求。

1。

3 基坑支护不配套:对于挡土支护来说,其技术含量,施工组织和管理都比土方开挖复杂。

所以在实际的施工过程中,往往需要专业的施工队伍来完成的。

挡土施工和土方开挖施工大多数是分开施工队施工的,这样,在基坑支护施工中存在较大的协调管理难度。

2 深基坑支护施工技术性问题2。

1 深基坑支护工程设计理念在深基坑支护技术上已积累较丰富的实践经验,初步摸索出岩土变化支护结构实际受力的规律,为建立健全深基坑支护结构设计的新理论和新方法打下了良好的基础。

深基坑支护施工技术的现状及发展趋势

深基坑支护施工技术的现状及发展趋势

深基坑支护施工技术的现状及发展趋势建筑基坑施工技术作为工程建筑的基础性工程,其中具有代表性的是建筑深基坑支护施工技术,是一项重要的基础综合性工程。

在城市发展建设不断推进的过程中,地域的差异性已经逐渐被打破,城市人口在不断攀升,高楼大厦平地而起,不断扩充增长的容积率促使建筑工程不仅需要实现横向性发展,更需要实现纵向性发展,这也为建筑深基坑支护施工技术提供了拓展空间。

1建筑深基坑支护施工技术的现实问题在建筑工程施工领域,建筑深基坑支护施工技术已经被较为广泛地应用,但随之而来的是一些实际操作中对深基坑支护施工技术的认识局限性以及实际操作过程中的策略误差性问题,都对建筑深基坑支护施工技术的有效实施带来一定的偏差及影响。

1.1工程施工环境勘察不全面一项建筑深基坑支护施工技术的实施,往往涉及到一个较为复杂的施工环境,比如:周边的建筑、地下水文条件、地下管网布局、地质分层等诸多环境影响因素。

由于在建筑深基坑支护施工技术实施的前期准备期间没有对上述影响实施的环境诸多因素进行细致全面勘察,就会造成基坑支护施工中的深基坑支护技术实施方法的选择上出现误差,使得实施细节无法贯通,从而影响深基坑支护技术的运用质量,甚至需要重新规划深基坑支护技术的实施流程。

这样不但会延误建筑深基坑支护施工工程进度,而且会加大建筑深基坑支护施工的成本。

1.2 建筑深基坑支护施工技术结构设计方案不完善建筑深基坑支护施工技术结构的设计方案是需要大量细致的勘测数据作为依托的,同时设计方案也应该有准确细致的执行指标。

但在实际实施过程中却存在诸多现实问题,会影响深基坑支护施工技术的实施质量及实施效益。

在深基坑支护施工技术设计之前,没有做到对土体进行全面精确的测算,无法确定合理的土体承受压力,没有充分考虑到变化莫测的地质层情况,再加上目前有限的勘测技术,这些问题都使得为深基坑支护施工技术设计提供的数据不准确。

在深基坑支护护施工技术结构性设计方案中,一些重要性实施指标不准确,导致方案丧失可操作性,比如混凝土的灌注标准及强度、考虑深基空间性时的边坡处理标准、地下水位及土层不同变化情况下实施的技术方案等。

深基坑支护施工中的常见问题及对策

深基坑支护施工中的常见问题及对策

深基坑支护施工中的常见问题及对策作为建筑工程中的重要组成部分,深基坑支护施工是保证主体施工顺利进行的一项重要措施,直接关系着建筑安全。

一、基坑支护的重要性在基坑施工时,为确保施工安全,防止基坑塌方事故发生,必须对开挖的基坑采取支护措施。

建筑基坑支护设计与施工应综合考虑工程地质与水文地质条件、基坑类型、基坑开挖掘深度、降排水条件、周边环境对基坑侧壁位移的要求,基坑周边荷载、施工季节、支护结构使用期限等因素,做到合理设计、精心施工、经济安全。

近年来,高层建筑的迅速兴起,促进了深基坑支护技术的发展。

各地在深基坑开挖和支护技术方面积累了丰富的设计和施工经验,新技术、新结构、新工艺不断涌现。

但是,现在的城市建筑间距很小,有的基坑边缘距已有建筑仅十几米、甚至几米,给基础工程施工带来很大的难度,给周围环境带来极大威胁,也相应地增加了施工工期和施工费用。

另外,原来的深基坑支护结构的设计理论、设计原则、运算公式、施工工艺等,已不符合深基坑开挖与支护结构的实际情况,导致一些基坑工程出现事故,造成巨大的损失。

因此,对深基坑支护的安全问题,工程技术人员应予以高度重视。

二、深基坑支护工程施工中存在的问题及原因分析1.边坡施工达不到设计、规范要求一般深基础在开挖时均使用机械开挖、人工简单修坡后即开始挡土支护、初喷工序。

而在实际开挖时,由于施工管理人员不到位,技术交底不充分,分层分段开挖高度不一,挖机操作手的操作水平等因素的影响,使机械开挖后的边坡表面平整度、顺直度极不规则,而人工修坡时不可能深度挖掘,只能就机挖表面作平顺修整,在没有严格检查验收就开始初喷,故出现超挖和欠挖现象。

2.土层开挖和边坡支护不配套一般来说,在施工过程中,大型工程均是由专业施工队来分别完成土方和挡土支护工作,而且绝大部分都是两个平行的合同。

这样在施工过程中协调管理的难度大,土方施工单位抢进度,拖工期,开挖顺序较乱,特别是雨期施工,甚至不顾挡土方支护施工所需工作面,留给支护施工的操作面几乎是无法操作,时间上也无法完成支护工作,以致使支护施工滞后于土方施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

深基坑支护的施工现状分析及对策(最新版)Safety is inseparable from production and efficiency. Only when safety is good can we ensure better production. Pay attention to safety at all times.( 安全论文 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改深基坑支护的施工现状分析及对策(最新版)摘要:随着国家经济高速增长,城市建设步伐的不断加快,建筑越建越高,基坑也越来越深。

在建筑施工中,已经出现了许多的事故,因而需要对这一系列的事故及时进行分析,找出原因并提出相应的解决办法和施工管理对策。

关键词:深基坑开挖;边坡支护;安全;现状;管理1.概述随着社会经济的飞速发展和城市化进程的加快,人类对住房的要求也越来越高,而随着土地资源的日益减少,住房日益紧张,人类只能向天上和地下发展,因此,房屋建筑的层数越建越高,高层、超高层的建筑如雨后春笋般拔地而起,而随之相对的地基也越建越深,这无疑将会对深基坑施工安全提出越来越严峻的挑战。

基坑边坡支护不仅要保证在基坑内操作的人员能正常、安全地作业,而且也要保证自身的生命安全。

而近年来由于深基坑而引起的坍塌事故时常发生,造成了严重的经济损失及人员伤亡,同时也为了防止基底及坑外土体移动。

因此,施工单位迫切需要解决的问题是:如何以较低的经济代价,在较短时间内实现深基坑土方开挖的安全施工;加快深基坑边坡支护技术的开发和应用,为大规模地下工程施工提供新的技术和安全保障。

2.合理设计支护的意义在实际的工程施工中我们发现,深基坑开挖和开挖后的施工还存在着基坑边坡土方易失稳的现象,通过分析其成因,大概有这么几个原因:“(1)对有丰富的地表水,同时地下水水位较高的土层实施基坑开挖,没有进行有效的降、排水措施,导致受到地表水以及地下水的影响出现土体湿化,内聚力降低的现象;(2)开挖基坑过深,但是放坡偏少,开挖不同土层时,没有注意到不同土层的特性不同,没有对不同的土层放成不同的坡度;(3)虽然实施了边坡支护,不过选择措施不合适,不能满足现场和设计的要求,支护没有起到相应的作用;(4)如果基坑坡顶存在太大的堆载,附近有动荷载,容易导致坡体内剪切应力增大而出现土方失稳。

不过不管什么原因一旦导致深基坑边坡土失稳,将造成局部或大面积塌陷、滑塌,使地基土层受到扰动,承载力降低,施工困难,甚至影响到周边建筑物和设施的安全。

但由于考虑到基坑支护是临时性结构,因此,必须对基坑边坡进行具体分析,采取经济且合理的支护措施。

”[2]基坑支护是建筑环节中最基础也是最重要的环节之一,是工程施工中的重要组成部分之一,要求具有安全性、可靠性和经济性。

由于基坑支护工程属于临时性的工程,起初并没有引起岩土工程师们的足够重视,国内外发生了很多工程事故,尤在建筑物及地下设施密集的地区,因基坑工程事故引发的后果将十分严重,这才引起人们的足够重视和关注。

3.深基坑工程的特点及现状3.1基坑越挖越深。

因为土地资源越来越紧张,而为了住房宽敞、舒适,人类不得不向天上和地下发展,房屋的层数越建越高,高层、超高层的建筑如雨后春笋般拔地而起,而随之相对的地基也越建越深在大城市尤为突出。

3.2建筑地基地质条件越来越差。

由于地下水位下降,引起地面沉降;人类生活垃圾的掩埋及土地的不合理运用,导致地质环境变差,这一点在某些沿海经济开发区较为突出。

3.3基坑周围环境复杂。

深基坑工程大多处于城市中重要的位置,且处于繁华地带,周围建筑众多,且临近重要的建筑物,基坑周围场地狭窄对基坑本身的边坡稳定和邻近建筑物的安全要求极为严格;如果相邻场地也有深基坑工程施工,则两者之间相互影响与相互制约,更增添了协调工作的难度。

3.3“基坑支护方法众多。

诸如人工挖孔桩、桩锚、内支撑、挡土墙、喷锚支护、桩基直立护坡预制桩、深层搅拌桩、钢板桩、地下连续墙、锚钉墙等。

3.4由于建筑物日渐趋向高层化,与之相适应的基坑工程随之向大深度、大跨度和大面积方向发展,无疑将会对深基坑边坡支护工程的施工安全带来较大的难度。

”[12]3.5深基坑工程施工周期相对较长,从开挖到基坑挖好和验收,通常需经历数月,在此期间,降雨、基坑周边堆土堆料、施工机械振动等不利因素侵扰,影响基坑边坡稳定。

3.6“深基坑工程具有较强的地域特点,不同的地域有不同的地质、水文条件,就是同一城市,区段不同,水文、地质条件也在作深基坑边坡支护工程设计和施工时,务必根据当地的地质、水文条件和拟建工程周边建筑物及地下管线等具体情况,认真、细致地确定其支护形式,并精心设计、施工。

”3.7“由于深基坑工程包括基坑边坡支护系统的设计和施工以及土方开挖两大分项工程,土方开挖的施工组织设计是否科学、合理,将会对支护系统是否成功产生重要影响。

不少工程案例表明:不合理的土方开挖顺序、方法和速度,可能会导致主体结构基础位移或支护系统变形过大,最终引起支护系统失稳破坏。

因此有较大差异。

”,4.深基坑支护工程施工中存在的问题4.1“基坑边坡坍塌。

基坑边坡坍塌时原有土体的平衡遭受破坏,土体沿脊滑动面滑动,使坑顶塌陷,坑底变形隆起,导致持力层土体失稳,降低周围附近持力层承载力,尤其是软土,一经扰动,强度将大幅下降。

这种情况一般发生在基坑施工阶段和基坑支护施工刚结束不久。

4.2边坡水平位移较大。

一些基坑边坡水平位移较大,并且经监测,水平位移还在继续增大。

4.3附近建筑物变形。

在城市建设中,很多基坑紧邻建筑物,处理稍有不当,附近建筑物就极易变形。

一般来说,建筑物变形都是其地基沉降引起的。

建筑物出现较大变形后,不仅危及楼上的居民或工作人员的安全,而且也对在施的工程造成威胁,使得工程难以继续进行下去。

4.4边坡施工达不到设施,规范要求。

一般深基础在开挖时均使用机械开挖,人工简单修坡后即开始挡土支护,初喷工序。

而在实际开挖时,由于施工管理人员不到位,技术交底不充分,分层分段开挖高度不一,挖机操作手的操作水平等因素的影响,使机械开挖后的边坡表面平整度,顺直度极不规则,而人工修坡时不可能深度挖掘,只能就机挖表面作平顺修整,在没有严格检查验收就开始初喷,故出现超挖和欠挖现象。

”4.5“土层开挖和边坡支护不配套。

常见于支护施工滞后于土方施工很长一段时间,而不得不采取二次回填或搭设架子来完成支护施工。

一般来说,土方开挖技术含量相对较低,工序简单,组织管理容易,而挡土支护的技术含量不同,工序较多而且复杂,施工组织和管理都较土方开挖复杂。

所以在施工过程中,大型工程均是由专业施工队来分别完成土方和挡土支护工作,而且绝大部分都是两个平行的合同,这样在施工过程中协调管理的难度大,土方施工单位抢进度,拖工期,开挖顺序较乱,特别是雨期施工,甚至不顾挡土方支护施工所需工作面,留给支护施工的操作面几乎是无法操作,时间上也无法完成支护工作,以致使支护施工滞后于土方施工。

”[14]4.6喷射砼厚度不够,强度达不到设计要求。

目前建筑工程基坑支护喷射砼常用于喷法施工,其主要特点是设备简单,体积小,输送距离长,速凝剂可在进入喷射机前加入,操作方便,可连续喷射施工,虽然干喷法设备操作简单方便,但因原材料质量控制不严,配料不准,养护不到位等因素,往往造成喷后砼的厚度不够,砼强度达不到设计要求。

4.7“成孔注浆不到位,土钉或锚杆受力达不到设计要求。

深基坑支护所用土钉或锚杆钻孔直径为100至150mm的钻杆成孔,孔深少则五、六米,深则十几米,甚至二十多米。

钻孔所穿过的土层质量也各不相同。

钻孔如果不认真研究土体情况,往往造成出渣不尽,残渣沉积而影响注浆,有的甚至成孔困难,孔洞坍塌,无法插筋和注浆。

再者注浆时配料随意性大,注浆管不插到位,注浆压力不够等而造成注浆长度不足,充盈度不够,而使土钉或锚杆的抗拔力达不到设计要求,影响工程质量,甚至要做再次处理。

”[14]4.8“边坡顶面未按要求处理。

在城市区,特别是旧城改造和闹市区,地面下1至2m往往因杂填土或管线纵横等而不利于支护,设计时第一排土钉或锚杆距地面较远,故开挖第一层后应将钢筋网挂好后将其上口于基坑边水平面1~2m内固定,且及时将土层表面硬化,做好排水设施,防止雨水冲刷,渗入边坡而增加土体的主动土压力,给边坡稳定带来不利影响,很多施工单位只盲目地抢进度,不注重表面硬化和排水处理,以致雨水渗入边坡土体而使土体产生过大的位移,而不得不做。

4.9忽视跟踪监测。

跟踪监测是随时掌握基坑支护变化的重要手段,是确保工程正常使用和发现问题及解决问题的重要基础。

但是许多施工单位在施工中没有完善的跟踪监测手段和制度,有的即使有,也形同虚设,没有发挥他应有的作用,没有及时地监测到基坑支护变形的第一手资料,等到发现基坑变形时已是无法挽救了。

”[3]5.深基坑边坡支护工程的安全管理措施。

5.1“深基坑某一侧应先挖好供操作人员上下的阶梯,或者开挖一条斜坡状便道,并采取防滑措施,基坑四周设防护栏杆。

5.2如果采用多台机械同时开挖基坑,挖土机间距应大于10m,在挖土机工作范围内严禁进行其他作业;挖土应自上而下逐层进行,严禁先挖坡脚或逆坡挖土。

5.3为防坑壁塌方,重物距边坡的安全距离为:自卸汽车不小于3m,土方堆放不小于1m,且堆土高度不超过1.5m。

5.4挖土前应事先对地下管线、沟道和土质情况了解清楚,并标注在基坑平面图上,及时与相关部门沟通并征得他们的处理意见。

5.5强化管理,充分发挥“三检”和监管协调的作用,施工单位要从根本上解决好施工管理人员,特别是项目经理,技术负责人,专业工长的质量和组织管理松懈的思想问题,各施工工序要坚持“自检、互检、专检”的质量检查制度,逐级检查,层层把关,做到上工序不符合要求,下工序不继续施工。

5.6强化质量责任,加强过程控制。

喷射砼的质量好坏和厚度取决于喷射操作手的操作方法和水平。

而其关键又是喷嘴与受喷面的距离,喷嘴移动,水量的调节,施工时喷嘴与受喷面的最佳距离为0.8至1.0m,喷敷方法是横过混凝土面将喷嘴稳定而系统地做圆形或椭圆形移动,水量的调节使喷射砼表面产生光泽为止,回弹率的大小与原材料的配合比,施工方法,喷射部位及一次喷射层的厚度有关。

5.7加强对土方开挖施工工序的组织与管理。

深基坑开挖施工中,严格遵循“分层开挖、严禁超挖”及“大基坑小开挖”的原则,精心安排开挖施工分层,分块的部位和时间,精心安排挡土支护的施工时间,以有效地控制基坑已开挖部分的无支护暴露时间和减少土体被扰动的时间与范围,以达到利用尚未被挖动的土体尚能在一定程度上控制基自动位移的潜力,而使其应力控制土体位移和基坑支护周围土体位移之间存在着一定的相关性,所以科学地安排土方开挖施工顺序和控制施工进度,充分利用这种相关性,将有助于控制支护结构的坑周土体的位移。
