冬季和雨季施工方案(一)冬季和雨季的施工安排1、及时购置施工人员防寒、防雨物品,并认真做好施工机械的防冻保养工作。

2、冬季加强草坪防冻工作,新播草籽用塑料薄膜封盖,提高地温,促进发芽。

3、冬季施工,更应注意将种植冻土整碎整细,并挑捡出大的冻块。

冬、雨季施工注意加强安全施工意识,谨防因坡滑而出现的人员、机械事故。

4、雨季施工应注意及时组织队伍对护坡进行排水和维护,谨防出现滑坡现象。

5、冬、雨季不能作为拖延工期的理由,未经业主批准或非特殊情况,工程进度不应停滞。

(二)冬季防冻、防雪措施进入冬施,就必须做好冬季气温的监测工作,指定专人根据气象台的提供的有关资料及现场测控建立气象监测台帐,该台帐上需要反映出下一阶段天气趋势和基本天气状态,供本工程施工安排时进行参考;凡进行冬季施工的工程项目,在入冬前要统筹考虑、明确安排;凡属冬季施工所必须的材料储备,入冬前必须完成;入冬前组织相关人员进行一次全面检查,作好施工现场的过冬准备工作,包括临时设施、机械设备及保温等项工作,及时地对打过压,灌过水的各类管道及附件的易积水处做详细检查,彻底放净积水,防止冻坏事故发生;组织技术人员、工长、现场管理人员进行冬季施工的交底,明确职责。

让施工人员了解冬季施工的施工方法和注意事项;冬季施工中要加强天气预报工作,及时接收天气预报,防止寒流突然袭击;冬季施工要做好水管的防冻保温工作,结合冬季施工情况,做好安全技术交底,作业面要配备足够的消防器材;复查施工进度安排,对有不适合冬季施工要求的施工部位,应及时向甲方、监理提出调整施工进度计划,合理统筹安排劳动力。

对于工程技术要求高的施工项目,要进行冬季施工技术可行性综合分析。

(三)雨季防汛、防旱措施1、雨季施工管理目标雨季施工主要以预防为主,采用防雨措施及加强排水手段,确保雨季施工的正常进行。

积极配合政府部门做好雨季施工的防汛救助工作。

2、施工部署雨季施工的重点工序包括:做好整个工程的防、排水工作是整个工程施工质量、安全和工期的有力保证。

011第十一章 冬季和雨季施工方案

011第十一章 冬季和雨季施工方案

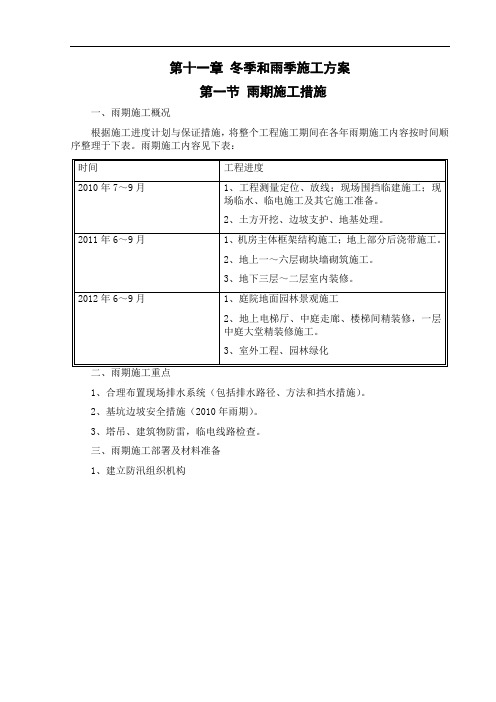

第十一章冬季和雨季施工方案第一节雨期施工措施一、雨期施工概况根据施工进度计划与保证措施,将整个工程施工期间在各年雨期施工内容按时间顺序整理于下表。

雨期施工内容见下表:1、合理布置现场排水系统(包括排水路径、方法和挡水措施)。

2、基坑边坡安全措施(2010年雨期)。

3、塔吊、建筑物防雷,临电线路检查。

三、雨期施工部署及材料准备1、建立防汛组织机构坑,在边坡顶周圈砌200高挡水台。

(2)2011年雨期前对地下室首层洞口(包括机电预留套管洞口、塔吊预留洞口、设备吊装孔等)用木板和塑料布进行全面封堵,防止雨水进入地下室;在场地周圈设置排水沟,并设立8个临时沉淀池,将雨水经排水沟抽入沉淀池沉淀后,再排入市政雨水管道。

5、防汛材料、机具准备(1)配备10个潜水泵;(2)30000m2塑料布、彩条布和苫布;(3)10部对讲机;(4)8个临时水箱;(5)4000m排水软管(6)400套雨鞋和雨衣6562四、基坑边坡安全保障2010年雨期正处于基坑开挖施工阶段,基坑肥槽还未回填,为了保证基坑边坡安全,基坑边坡监测采用全站仪,将采取下表中的措施。

基坑安全保障措施:1、材料堆放防雨措施(1)水泥全部存入仓库,保证不漏、不潮,下面应架空通风,四周设排水沟,避免积水。

(2)对模板堆放场地进行路面硬化,避免地面下沉造成倒塌事故。

(3)砌块、卫生间瓷砖和隔墙材料在下雨前及时运入室内。

(4)选择晴天将电梯部件运入现场,并存放于室内封闭房间。

(5)室外机电管材下面垫设木方,上面覆盖塑料布,周边设置排水沟。

2、混凝土浇筑防雨措施(1)混凝土施工应尽量避免在雨天进行。

大雨和暴雨天不得浇筑混凝土,新浇混凝土应覆盖,以防雨水冲刷。

(2)防水混凝土严禁雨天施工。

(3)雨期应通知搅拌站随时测定砂、石含水率,及时调整混凝土强度等级,严格控制水灰比。

(4)雨天浇筑混凝土应减小塌落度,必要时可将混凝土强度等级提高半级或一级;在浇筑板、墙混凝土时,可根据实际情况调整坍落度。

冬季和雨季施工方案

冬季和雨季施工方案

冬季和雨季施工方案1.冬季施工方案(1)冬季施工时,气候干燥,要有安全防火意识,严格按规范施工,施工技术交底要有防火措施;必须复核图纸,是否适应冬季施工要求。

(2)在冬季施工时,加强检查大型起重机械,在使用过程中操作人员要注意观察和感听吊车有无异常声响。

(3)冬季气候干燥、风大,焊工在现场进行作业时,必须配备灭火器,应在焊前清理周围易燃物,有电缆线的地方注意用石棉布遮盖。

高空作业时,下面要有专人看护,防止现场火灾的发生。

(4)与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击。

(5)凡遇雨、雪、大风等恶劣天气及5℃以下气温时,均不应进行室外油漆防腐作业。

(6)需要抹灰的砌体,应提前加热,使墙面保持在5℃以上,以便湿润墙面时不致结冰,使砂浆与墙面粘结牢固。

(7)冬季来临之前,对消防设施进行一次全面的检查,保证所有的消防器材、消防设施完好。

加强用火管理,严禁使用明火、电炉或碘钨灯取暖。

2.雨季施工方案(1)雨季来临前检查防雷、防风、防洪设施,疏通排水沟。

部分露天机械和重要设备要搭好防雨棚或用篷布覆盖。

(2)雨季施工时,场地潮湿,应有防滑、防触电、防高空堕落等措施。

(3)做好场地排水工作,场地排水及坡度按设计要求施工,保证施工场地不积水。

(4)基础开挖如不能及时浇筑混凝土,预留200mm厚待混凝土施工前再挖,构支架基坑开挖不宜过多,挖好一个浇筑一个,以防造成塌方。

(5)混凝土浇筑时要关注当地气象情况,尽量选择晴天施工。

另外还要准备好适量雨布,以便下雨能覆盖混凝土面;在浇筑混凝土过程中突遇大雨,要立即停止浇筑,并及时处理好留槎,并立即对已施工完的混凝土进行覆盖保护。

(6)雨后继续施工,必须复核已完砌体的垂直度、水平度。

(7)雨天施工要防止触电事故,电源线必须保证绝缘良好,用电设备必须良好接地。

(8)雨季应随时关好端子箱和机构箱门,裸露的电缆头要用塑料布扎口,谨防受潮。

(9)雨天或湿度不满足要求时,严禁电缆头及电气设备解体施工。

冬季、雨季施工方案

冬季、雨季施工方案

冬季、雨季施工方案冬季、雨季施工方案1.引言该施工方案旨在指导冬季及雨季施工过程中的各项工作,确保施工的安全性和高效性。

本方案详细介绍了在寒冷和潮湿条件下进行施工所需的策略和措施。

2.施工前准备2.1 气象条件分析:考虑到冬季和雨季的特点,要对当地气候进行详细分析,制定施工计划。

2.2 人员培训:所有参与施工的人员都需要接受特殊的培训,了解冬季和雨季施工的注意事项和安全规范。

3.安全措施3.1 温度监测:冬季施工中,需要随时监测气温,避免在极寒天气下进行施工。

3.2 防滑措施:在雨季和冰冻天气中,需要采取防滑措施,确保施工现场的安全。

3.3 紧急救援计划:制定紧急救援计划,明确救援步骤和方法,并通知所有人员。

4.施工流程4.1 场地准备:清理场地,确保施工现场没有杂物和障碍物。

4.2 地基处理:如果地基潮湿或受冻,需要进行预处理,采取适当措施加固地基。

4.3 施工材料选择:选择适合冬季和雨季施工的材料,避免受到天气影响。

4.4 施工工艺调整:根据气候情况,适时调整施工工艺,确保施工质量。

4.5 设备保养:针对冬季和雨季施工中设备容易受损的问题,进行定期保养和检修。

5.环境保护5.1 垃圾处理:采取妥善的垃圾处理措施,避免对周围环境造成污染。

5.2 水土保持:采取水土保持措施,防止雨水冲刷和土壤侵蚀。

5.3 排污管理:合规处理施工中产生的废水和废气,避免对环境产生负面影响。

6.质量控制6.1 检测监控:加强对施工过程的监控和检测,确保质量符合标准。

6.2 质量评估:及时评估施工质量,发现问题及时整改,确保工程质量稳定和可靠。

7.附件本所涉及的附件如下:7.1 气象数据分析报告7.2 人员培训记录7.3 温度监测表7.4 施工工艺调整记录7.5 环境保护措施记录7.6 施工质量评估报告8.法律名词及注释本所涉及的法律名词及其注释如下:8.1 建筑法:指规范建筑施工活动的法律法规。

8.2 环境保护法:指规范环境保护行为的法律法规。

冬季和雨季施工方案

冬季和雨季施工方案

冬季和雨季施工方案在建筑施工过程中,冬季和雨季是两个特殊的季节,会给施工带来诸多不利影响。

为了确保施工质量和进度,保障施工人员的安全和健康,特制定本冬季和雨季施工方案。

一、冬季施工方案(一)施工准备1、提前收集当地冬季气温资料,了解气温变化规律,为施工安排提供依据。

2、做好冬季施工的物资准备,如保温材料(草帘、棉被等)、加热设备(暖风机、电暖气等)、防滑材料(防滑链、防滑鞋等)等。

3、对施工人员进行冬季施工技术培训和安全教育,提高施工人员的冬季施工意识和技能。

(二)土方工程1、土方开挖应尽量避免在冬季进行,如需开挖,应采取保温措施,防止基础下的基土遭受冻结。

2、填方施工前,应清除基底的冰雪和保温材料,填方上层应用未冻、不冻胀或透水性好的土料填筑。

3、冬季填方每层铺土厚度应比常温施工时减少 20% 25%,预留沉降量应比常温施工时适当增加。

(三)砌体工程1、砖、砌块在砌筑前,应清除表面污物、冰雪等,不得使用遭水浸和受冻后的砖或砌块。

2、砂浆宜采用普通硅酸盐水泥拌制,砂内不得含有冰块和直径大于 10mm 的冻结块。

3、砌筑时砂浆温度不应低于 5℃,当气温低于-15℃时,砂浆强度等级应较常温施工提高一级。

4、每日砌筑后,应及时在砌体表面进行保护性覆盖,砌筑表面不得留有砂浆。

(四)混凝土工程1、优先选用硅酸盐水泥、普通硅酸盐水泥,水泥强度等级不应低于 425 级。

2、拌制混凝土所用骨料应清洁,不得含有冰、雪、冻块及其他易冻裂物质。

3、混凝土搅拌时应优先采用加热水的方法,水温不宜超过 80℃,当加热水仍不能满足要求时,可对骨料进行加热,加热温度不宜超过60℃。

4、混凝土浇筑前,应清除模板和钢筋上的冰雪和污垢。

5、混凝土浇筑后,应及时进行保温覆盖,保温材料的厚度应根据气温和混凝土的强度等级确定。

(五)钢结构工程1、钢结构在负温下放样时,切割、铣刨的尺寸应考虑钢材在负温下收缩的影响。

2、普通碳素结构钢工作地点温度低于-20℃时,不得进行冷矫正和冷弯曲。

冬季和雨季的施工安排

冬季和雨季的施工安排

冬季和雨季的施工安排
一、冬季施工安排
工程平均温度近20℃,最低温度大于零下10℃,冬季低温及降雪影响较小,要做的工作有以下几点:
1、通过气象部门人员随时了解气象变化。

2、加强设备维修工作,突击砂、砾石、碎石、块片石及其他外购材料的运输。

3、如无降雪,可全面开展路基土石方施工,如日平均气温在5℃以上则可照常安排其他项目的施工。

4、在完成砼浇筑后,若温度下降至零度左右,则应采取塑料膜等保温材料进行覆盖,并加强养护工作。

5、极低温及降雪情况下,加强计量等一系列内业工作。

二、雨季施工的安排
1、聘请气象部门人员为气象顾问,随时掌握气象情况;
2、大部分项目施工受雨水的影响,因此,在雨季的主要工作为设备的维修、备料、人员培训并加强职工的政治思想学习。

3、大量开展一些受雨水影响较小的工作,如砌体工程、安装预制构件、植树、植草皮等。

4、根据计划要求必须在雨季施工的项目,做好防雨措施;填筑路堤时,开挖临时排水沟,保证排水畅通;填料在摊铺时作好横坡,分段填筑,在雨前要把已摊铺的填料平整压实,雨后不允许车辆通行。

5、预制场搭设简易防雨工棚,砼现浇场配备好足量的防雨布,施工
面小的项目,搭设简易工棚。

6、利用雨季时间认真熟悉文件和图纸,搞好设计变更的申报和内业工作。

冬、雨季施工实施方案

冬、雨季施工实施方案一、前言。

大家都知道,冬天和雨季就像两个调皮的小怪兽,总是给咱们的施工带来不少麻烦。

不过别怕,咱们得想出一些聪明的办法来应对,这样才能让施工顺利进行,就像在风雨中稳稳前行的小船一样。

二、冬季施工方案。

1. 人员方面。

首先得给咱干活的兄弟们做好保暖措施。

这大冬天的,可不能让大家冻得哆哆嗦嗦地干活。

每人都得配备厚棉衣、棉手套,还有保暖的安全帽(如果有这种高科技产品的话)。

再就是要进行专门的冬季施工安全培训。

告诉大家在冰天雪地里干活要注意啥,比如说路面结冰的时候走路要小心,别一不小心就摔个四脚朝天,那可就不好玩了。

而且在使用一些工具和设备的时候,手冻僵了可容易操作失误,得时刻提醒自己打起精神。

2. 材料方面。

像水泥这种怕冷的材料,得给它找个暖和的地方待着。

可以搭建一个保温的材料仓库,里面放上暖炉(当然得注意防火哦),保证水泥的温度不会太低,不然它就会变得很倔强,不好用了。

钢材呢,也要防止它在低温下变得脆弱。

在使用之前,可以把钢材放在有暖气的地方缓一缓,让它恢复活力,就像给它做个热身运动一样。

3. 施工工艺方面。

如果是混凝土施工,那可就得更加小心了。

要给混凝土里加上防冻剂,就像是给它穿上一件保暖的小外套。

而且在浇筑的时候,要尽量选择在白天温度比较高的时候进行,避免在晚上或者凌晨,那时候气温低得像个冰窖,混凝土很容易被冻坏。

对于一些室外的砌筑工程,砖也要提前预热一下。

不能把冷冰冰的砖直接就用来砌墙,那样墙可能会砌得歪歪扭扭的,就像喝醉酒的人走路一样。

可以在砌筑现场用一些简易的加热设备给砖加热,让它们热情起来再干活。

4. 机械设备方面。

机械设备在冬天也容易闹脾气。

每天开工前,得像检查小朋友的身体一样,仔细检查设备的各个部件。

特别是水箱,可不能让它结冰了,不然发动机就没法好好工作。

如果温度太低,还得给设备加上一些防冻液之类的东西,让它们在寒冷的冬天也能活力满满。

三、雨季施工方案。

1. 人员方面。

冬季和雨季施工方案

冬季和雨季施工方案冬季和雨季施工方案随着气候的变化,冬季和雨季的施工成为了工程建设中需要面对的挑战。

在冬季,低温和多雨的天气会影响道路施工的进展;而在雨季,频繁的降雨则会对建筑施工产生不利影响。

为了确保施工进度和质量,我们需要制定适合冬季和雨季的施工方案。

一、冬季施工方案1. 环境准备:在冬季施工前,要提前进行场地清理和整理,确保施工现场干净整洁。

同时,要对工地进行划定,设置围挡和帷幔,保护施工区域免受风雪的侵蚀,以提供良好的施工条件。

2. 温度措施:冬季气温低,对混凝土施工和喷涂工作有一定影响。

针对这些工序,可以采取加热设备和保温罩等措施,保持施工温度在合适的范围内。

3. 防冻措施:在冬季施工中,需要采取防冻措施,防止水泥、砂浆等材料结冰。

可以使用加热器或添加防冻剂等方法,确保材料的正常使用和施工质量。

4. 道路保养:在冬季,道路会因冰雪而变得湿滑,在施工过程中容易发生意外。

因此,需要提前采取除冰措施,清理道路上的积雪和冰块,保持道路的通畅和安全。

二、雨季施工方案1. 雨水排除:在雨季施工中,要加强对施工现场的排水工作,确保雨水顺利排除。

可以设置排水沟、排水管道等设施,定期清理沟渠,防止积水对施工造成干扰。

2. 安全防护:在雨季施工中,要增加对工人的安全防护措施。

施工现场要设置防滑设施,确保工人行走的安全。

同时,对容易积水的部位采取封闭措施,防止工人误入危险区域。

3. 施工计划调整:在雨季施工中,要根据天气情况灵活调整施工计划。

如果遇到大雨天气,可以暂停室外施工工序,转移到室内施工,以充分利用时间和资源。

4. 检查和维护:雨季施工后,要及时检查施工现场的设施和设备是否受到雨水的侵蚀,并进行及时的维护和修复工作,以确保施工质量和进度。

总之,冬季和雨季的施工需要我们采取相应的措施,以确保施工质量和进度。

在制定施工方案时,需要充分考虑气候和环境因素,并灵活调整施工计划。

通过合理的安排和预防措施,可以顺利开展冬季和雨季的施工工作。

冬季和雨季的施工安排

冬季和雨季的施工安排
一、冬季的施工安排
1、冬季施工的砼,在保证砼拌合必要和易性的同时,应尽量采用较小的水灰比和较低的坍落度,以减小拌和用水量。

2、砼拌和时,各项材料的温度要满足砼拌和所需要的温度,搅拌时间比常温延长50%。

3、模板拆除应根据同条件养生试件的试验而定,拆除模板或保温层时,应采用使其缓慢冷却的措施。

二、雨季的施工安排
1、在成立项目部时,同时组建成立防洪、防汛领导小组,从组织上加强防范措施,配备防洪物资设备,建立防洪、防汛网络;
2、及时与当地气象部门取得联系,了解当地中短期的气象预报和收听短期的天气预报,作好暴风雨来临之前的预防工作,力争把暴雨的损失降到最低限度。

3、做好永临结合的排水系统,保持现场排水设施的畅通,避免积水与冲刷。

4、备足帆布帐篷、塑料布等,以应付下雨时履盖构筑物表面。

5、材料场、仓库和工地砂石料堆放地要加强防洪措施,在场地四周挖排水沟或挡水墙(坝)。

以避免雨水浸泡。

6、做好职工的劳保福利工作,及时为职工配发雨具,保证下雨时不影响职工的劳动积极性和身心健康。

冬季雨季施工方案

冬季雨季施工方案为有力保证事情或工作开展的水平质量,往往需要预先进行方案制定工作,方案是计划中内容最为复杂的一种。

你知道什么样的方案才能切实地帮助到我们吗?下面是作者收集整理的冬季雨季施工方案,希望对大家有所帮助。

冬季雨季施工方案1一.冬期施工措施:1.冬季与温度根据相关规定,冬季施工的起止日期为:当冬天到来,如连续五天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬季施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬季施工的终日(日平均气温是指在地面以上处,并远离热源的地方测得1天内2、8、14和20时4次室外气温观测结果的平均值)。

园林工程在进入冬季施工前和解除冬期施工后,均必须有一定的防护措施,以防气温突然降至0℃以下的寒流及霜冻等侵袭造成工程质量下降。

2.冬期施工的部署原则:施工部署上要根据晴、冷、内、外相结合的原则,晴天多搞室外,冷天多搞室内,尽量缩短低温露天作业时间,缩小雨天露天作业面以及采取集中兵力打歼灭战的方针,采取分栋、分段、分部位突击施工的方法。

例如将基础工程加快进度,突击抢出地面,避免倒灌和塌方;对已完成结构的工程要停到一定部位等。

在安排冬期施工是要考虑气温及降雪的影响,要考虑冬期施工的作业面积、施工进度,加快劳动调配,强调合理的工序穿插,善于利用各有利条件,加快施工进度,并适当考虑一些机动的施工项目,加强生产调度工作。

要将冬期施工准备工作纳入生产计划,考虑一定的劳动力,安排一定的作业时间,搞好冬季施工期间工程材料和冬期设备的储备。

3.冬期施工的准备工作:(1)掌握施工所在地区气象资料。

(2)技术准备工作(3)施工现场准备工作。

(4)生活上的准备工作(5)物资准备工作(6)施工管理方面工作。

实例:某工程冬期施工措施指导书1.冬期施工准备工作(1)掌握施工所在地区气象资料:冬期施工前,要与施工所在地区气象部门凉席,掌握当地冬季气温情况,搜集有关资料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第十一章冬季和雨季施工方案第一节雨期施工措施一、雨期施工概况根据施工进度计划与保证措施,将整个工程施工期间在各年雨期施工内容按时间顺序整理于下表。

雨期施工内容见下表:1、合理布置现场排水系统(包括排水路径、方法和挡水措施)。

2、基坑边坡安全措施(2010年雨期)。

3、塔吊、建筑物防雷,临电线路检查。

三、雨期施工部署及材料准备1、建立防汛组织机构坑,在边坡顶周圈砌200高挡水台。

(2)2011年雨期前对地下室首层洞口(包括机电预留套管洞口、塔吊预留洞口、设备吊装孔等)用木板和塑料布进行全面封堵,防止雨水进入地下室;在场地周圈设置排水沟,并设立8个临时沉淀池,将雨水经排水沟抽入沉淀池沉淀后,再排入市政雨水管道。

5、防汛材料、机具准备(1)配备10个潜水泵;(2)30000m2塑料布、彩条布和苫布;(3)10部对讲机;(4)8个临时水箱;(5)4000m排水软管(6)400套雨鞋和雨衣6四、基坑边坡安全保障2010年雨期正处于基坑开挖施工阶段,基坑肥槽还未回填,为了保证基坑边坡安全,基坑边坡监测采用全站仪,将采取下表中的措施。

基坑安全保障措施:1、材料堆放防雨措施(1)水泥全部存入仓库,保证不漏、不潮,下面应架空通风,四周设排水沟,避免积水。

(2)对模板堆放场地进行路面硬化,避免地面下沉造成倒塌事故。

(3)砌块、卫生间瓷砖和隔墙材料在下雨前及时运入室内。

(4)选择晴天将电梯部件运入现场,并存放于室内封闭房间。

(5)室外机电管材下面垫设木方,上面覆盖塑料布,周边设置排水沟。

2、混凝土浇筑防雨措施(1)混凝土施工应尽量避免在雨天进行。

大雨和暴雨天不得浇筑混凝土,新浇混凝土应覆盖,以防雨水冲刷。

(2)防水混凝土严禁雨天施工。

(3)雨期应通知搅拌站随时测定砂、石含水率,及时调整混凝土强度等级,严格控制水灰比。

(4)雨天浇筑混凝土应减小塌落度,必要时可将混凝土强度等级提高半级或一级;在浇筑板、墙混凝土时,可根据实际情况调整坍落度。

(5)梁板同时浇筑时应沿次梁方向浇筑,此时如遇雨而停止施工,可将施工缝留在次梁跨中1/3处。

3、钢筋施工防雨措施现场钢筋堆放在垫木上,以防钢筋泡水锈蚀。

雨前钢筋上覆盖塑料布,雨后钢筋视情况进行防锈处理,不得把锈蚀的钢筋用于结构上。

4、模板施工防雨措施(1)雨天使用的木模板拆下后应放平,以免变形。

钢模板拆下后及时清理,刷脱模剂,大雨过后应重新刷一遍。

(2)模板拼装后尽快浇筑混凝土,防止模板遇雨变形。

若模板拼装后不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝土前应重新检查、加固模板和支撑。

(3)模板落地时,地面应坚实,并支撑牢固。

基础应随时观察,如有下陷或变形,应立即处理。

5、机电工程防雨措施(1)设备预留孔洞做好防雨措施。

(2)机电施工范围内的保护主要是材料及设备的防护。

防护措施为在材料堆放场地将材料垫高码放并保证通风良好,上部用塑料布、苫布等覆盖。

具体防护的范围为:电气材料与设备、钢材、阀部件等。

对于进入施工现场的材料设备,如有可能受到雨淋,应与总承包方协商,对该部位进行临时封闭,或自行覆盖处理。

对地下室内已安装或未安装设备要覆盖塑料布或在顶部搭帐篷,底部垫木方防止设备受潮或被水浸泡。

(3)临电设施管理主要是临电设备及机械的防护与检查。

对于我司使用的临电线路进行检查,不能直埋的一定要架空。

室外的配电箱、电焊机等均须搭设防雨棚。

值班电工要经常检查电气设备的接地接零保护装置是否灵敏有效,雨天过后应集中检查一次。

潜污泵应置于室内干燥位置,随时备用。

雨期施工中,必须重点防护临电设施,严格执行临电管理制度,加大检查力度,加多检查次数,以确保临电设施始终处于良好的工作状态。

(4)对出户干管室外管口采取密封措施,防止雨水倒灌。

雨后在室内检查外墙防水套管处是否有渗漏水现象,如有渗水点,需进行修补或重新处理,待下次雨后再重新检查,以防止雨水通过该处渗入室内。

(5)对雨水系统进行抢先施工,在降雨高峰期前完善雨水系统,并配合总承包方完善室外临时排水沟,以便能通过室内雨水系统及时排除屋面雨水。

(6)现场配备排污水泵,以便及时排水。

六、防雷措施1、不使用无防雷措施或防雷措施不足的用电设备。

2、人员远离电线等带电设备或其他类似金属装置,不站立于楼顶上或接近导电性高的物体。

3、在无法躲入有防雷设施的建筑物内时,应远离树木和桅杆。

现场空旷场地不打伞,不把钢管、铁锹、等扛在肩上。

4、雨前做好塔吊避雷检查。

5、玻璃幕墙及时接地,防侧向雷击。

6、雨天或风力大于5级时停止塔吊作业。

第二节冬期施工措施一、冬期施工概况根据施工进度计划与保证措施,将整个工程施工期间在各年冬期施工内容按时间顺序整理如下冬期施工内容:四、技术和材料准备1、要求混凝土供应公司、试验室要做好冬期混凝土、砂浆所掺外加剂的复试试配工作,提前做好负温养护混凝土的配合比试验。

2、冬施材料、机具准备冬施前准备:加热器、电子温度计、电子测温仪、阻燃草帘被、聚苯板和塑料布,冬施材料准备为阻燃草帘被电子测温计试模混凝土测温计3、现场外露水管、消防管保温。

现场外露临水管、消防管保温4、大型机械要做好冬期施工所需油料的储备和工程机械润滑油的更换、补充以及其它检修保养工作,以便在冬施期间运转正常。

五、土建防冻要点1、混凝土测温(1)测温起始时间:室外日平均温度5d稳定低于5℃即应开始测温。

对于大钢模板在温度低于10℃即开始测温。

(2)测温工作内容:包括大气、原材、入模和养护温度。

(3)测温点布置:测温点沿梁每3m 一个且每跨至少2个,楼板每15m 2一个,柱头、柱脚各一个,构造柱布置2点(每点在柱顶和柱脚分别距上下边缘30-50cm 布置一个)。

(4)测温频率:大气温度在2:00,8:00,14:00、20:00各测一次,且每班三次,此外还需测量并记录每天最高温度和最低温度。

掺防冻剂的混凝土浇筑后临界强度达到之前每2h 测温一次,临界强度达到之后每6h 测温一次。

(5)测温数据处理:每次温度测定后输入计算机,自动生成温度曲线和混凝土强度计算值。

测温及数据处理2、钢筋防冻注意点(1)在负温条件下使用的钢筋,施工时应加强检验。

遇雪天时,绑扎好的钢筋要用塑料布遮盖严密,防钢筋表面结冰霜。

浇筑混凝土前及时将冰、雪等清理干净。

(2)在负温条件下局部钢筋的焊接,应有遮挡棚,温度不得低于-20℃,焊后的接头严禁立刻碰到冰雪。

3、混凝土防冻注意点(1)在浇筑前,要清除模板和钢筋上的冰雪和污垢。

(2)在施工缝处接着浇筑混凝土时,应先除掉水泥薄膜和松动石子,湿润冲洗干净,待已浇筑的混凝土强度高于1.2Mpa 时允许继续浇筑。

(3)混凝土浇筑后应在裸露混凝土表面采用塑料布、草帘等材料覆盖并进行保温;对边、棱角部位的保温厚度应增大到面部位的2~3倍,并压紧填实、周圈封好;保温层要干燥;混凝土养护期间应防风防失水。

在白天正温时进行测量放线,放线必须掀开保温材料时,要尽量减少掀开面积,放完线后应立即覆盖。

(4)保证混凝土出机温度不低于15℃,入模温度不低于5℃。

(5)冬施混凝土要比常温下增设两组试块同条件试块,并填写混凝土搅拌记录。

其中一组试块用于抗冻临界强度测试,约3~7天,应与测温结合起来。

在结构混凝土温度降到抗冻剂规定温度前,计算混凝土强度是否超过抗冻临界强度4N/mm2(气温不低于-15℃时),如达不到则应增加保温、加热养护等措施,使受冻面强度超过临界强度。

混凝土测温 测温输入电脑生产测温曲线 测温曲线 0 2 4 6 8 10 12 25 测温时间 温度另一组试块转入常温养护28d。

4、模板工程防冻注意点(1)支模时,应清除基层的冰雪,并且在雪天时,支设的模板要覆盖上口,防止冰雪进入模板内。

浇筑混凝土前及时将冰、雪等清理干净。

(2)模板外和混凝土表面覆盖的保温层,不得采用潮湿状态的材料,也不应将保温材料直接铺盖在潮湿的混凝土表面,新浇混凝土表面应铺一层塑料薄膜。

(3)拆除框架柱模板时,应在混凝土达到临界强度且温度降至5℃以下时方可拆除,拆模时混凝土温度与环境温度差不大于20℃,拆模后的混凝土表面应及时覆盖,使其缓慢冷却。

(4)当采用组合钢模板时,宜采用整装整拆方案。

当混凝土强度达到1N/mm2后,可使侧模板轻轻脱离混凝土后,再合上继续养护到拆模。

六、装修和机电防冻措施1、装修防冻措施(1)在冬施前将所有的门窗洞口封闭好,外立面必须封闭,并且具备供暖条件,否则不得进行施工。

(2)冬施期间要尽量避开湿作业,如必须施工的要做专项施工方案,并经公司审批后方可施工。

(3)冬施期间,当施工要求分层抹灰时,底层灰绝对不能受冻,抹灰砂浆在硬化初期应采取防止受冻的保温措施,室内抹灰的养护温度不应低于5℃。

水泥砂浆层应在潮湿的条件下养护,并应通风换气。

(4)冬期施工油漆、涂料工程应在有采暖条件下进行,室内温度保持均衡,不得突然变化,要尽量利用永久性的采暖通风设施,室内相对湿度不大于80%,以防产生凝结水。

(5)冬期施工油漆工程应选择晴天干燥无风天气施工,禁止用热风吹油漆面,以免漆面上凝结水珠,油漆基层应干燥,湿度不超过5%,不得有冻霜。

(6)冬期施工饰面工程时,砂浆的使用温度不得低于5℃,如低于5℃,不但不能保证工程质量,而且操作也困难。

砂浆硬化前要采取防冻保温措施,保温养护时间不低于7天。

2、机电施工防冻措施(1)管道工程1)管道防冻在11月15日前,测底检查和排除设备以及管道系统在试压、试漏后的存水。

对于在施工工程,管道的试压、试漏工作要尽量在上冻前完成,在整个冬期施工中尽量避免进行试压、试漏等湿作业,如果在冬期施工中一定要进行时,必须要提出可靠的措施,指定专业人负责做好防冻、保温以及泄水工作。

必须要根据实际情况,制定出详细可行、针对性强的技术交底书落实到具体施工人员。

管道试压时,当气温低于0度以下时必须采取气体打压方式。

2)管道焊接时,应有防风、防雪措施,应尽量保持在正温下进行焊接。

进行焊接作业时应严格遵守焊接规定。

当外界条件不允许进行焊接时,应立即停止操作。

气温低于-10℃时,焊接前必须将管道接口预热至100-150℃左右。

预热时应使接口两侧内外温度均匀,防止局部过热。

加热区附近应采取保温措施,减少热损失。

预热的加热范围应以焊口中心为基准,每侧不小于三倍的壁厚。

有淬硬倾向或易产生延迟裂缝的管道,每侧应不小于100mm;3)管道及设备刷漆○1在采暖条件下进行,室内保持恒温,不得突然变化。

室内相对湿度不大于80%,以防产生凝结水。

○2为了使清油易于干燥,冬期施工时油漆需加催干剂。

○3油漆应搅拌均匀,加盖,调配量恰好够一日使用量。

○4油漆在低温下易于稠化,应适当加热,单不得直接在火源上加热(如火炉、电炉等),应放在热水器中用水间接加热,以防着火。

○5油漆工程冬期施工时,气温不能有剧烈的变化,施工完毕后至少保养两昼夜以上,直至油膜和图层干透为止。
