.施工方案1、施工平面布置2、质量保证体系及措施3、关键部位或者特殊要求的施工工艺方案/措施4、施工力量计划及布置5、保证安全措施6、文明施工的措施7、工程进度计划及保证工期措施8、主要设备、材料、构件用量表一、施工总平面图拌合站起点终点二、质量保证体系及措施2.1 质量保证体系2.1.1 质量方针和目标1)我单位的质量方针是:坚持科学管理、强化过程控制、严格执行标准、确保达标创优。

2)质量目标是:交工验收质量评定合格,竣工验收质量评定合格,争优良、创精品。

2.1.2 质量保证体系1、在企业职工中树立“质量关系千万家、搞好质量人人抓”的观念,使其认识到质量工作的好坏与企业、个人利益的关系,把质量工作贯通到施工的全过程中,深入到企业的每一个人,形成每道工序齐抓共管、上下自律,使工程质量始终处于受控状态,严格按照市政道路规范和设计要求施工,按质量管理手册严格要求,使各项工程质量落实到实处。

推行投标人以行之有效的《技术管理条例》和《分项技术负责制》,使基层单位技术工作规范化;推行全面质量管理,实行项目分解目标管理,对重大技术问题组织专家组咨询,工序中的技术关键点和质量难点组织 QC 小组攻关,积极推广新技术、采用工艺、新材料,为质量全优的目标共同努力。

2 、按照“工作质量保证工序质量工序质量保证工程质量”的原则,建立一系列责任制度,包括项目经理质量责任制、总工程师质量任制、质检工程师责任制、试验人员责任制、测量人员责任制、生产班长责任制、操作人员责任制,使每一个管理员、操作人员都同工程质量密切联系,做到全员质量控制。

针对施工过程、内容、程度制定不同的制度,严格执行开工报告制度、技术质量交底制度、工序交接制度、现场材料质量管理制度和专家组咨询制度,并对作业人员坚持定期质量教育和考核。

项目经理部建立完善的质量检查组织全力支持和充分发挥质检机构人员的作用。

主动接受监理工程师的监理的指令,积极其监理工程师的工作和生活提供和创造便利的条件。

混凝土路面工程施工组织设计

混凝土路面工程施工组织设计

混凝土路面工程施工组织设计一、项目概况1.1项目名称:混凝土路面工程施工1.2 项目地点:xxx市xxx区xxx路1.4工期:30天二、工程施工原则2.1高质量:保证施工质量,确保路面平整、坚固、耐久2.2高效率:合理组织施工流程,提高工期完成效率2.3安全环保:采取安全施工措施,保护环境和施工人员安全三、施工流程安排3.1前期准备3.1.1资源准备:采购混凝土、辅助材料、机械设备等3.1.2工地准备:搭建施工临时设施,包括办公室、工棚、生活区等3.1.3人员配备:组建施工队伍,包括项目经理、技术员、工人等3.2基础处理3.2.1施工准备:清理施工现场,确保基础平整、无障碍3.2.2基础处理:根据设计要求,进行基础填筑、打地坪等处理3.2.3基础验收:经过处理的基础进行验收合格后,方可进行下一步施工3.3施工工序3.3.1模板安装:根据设计要求,搭建混凝土浇筑的模板,确保模板的稳固和平整3.3.2钢筋布置:按照设计图纸要求,进行钢筋的剪切、扎捆、焊接等预处理工作3.3.3混凝土浇筑:采用机械浇筑,确保混凝土的均匀性和浇筑质量3.3.4摊铺整平:采用机械摊铺,保证路面的平整度和垂直度3.3.5拉毛处理:利用铝合金拉毛板进行拉毛,提高路面的抗滑性和耐磨性3.3.6养护处理:保湿养护,促进混凝土的早期强度发展3.4完工验收3.4.1清理整理:清理施工现场,保持整洁3.4.2检查验收:对施工质量进行检查验收,确保达到设计要求3.4.3资料整理:整理施工记录、验收报告等资料,归档保存四、施工组织安排4.1项目经理:负责全面组织、协调施工工作,保证工程质量和进度4.2技术员:负责技术指导、图纸管理、施工方案制定等工作4.3工人:分为模板安装组、钢筋布置组、混凝土浇筑组、摊铺整平组、拉毛处理组、养护处理组等4.4机械设备:混凝土搅拌车、摊铺机、拉毛板、养护设备等五、安全措施5.1安全教育:在施工前进行安全教育和交底,加强施工人员的安全意识5.2安全设施:设置警示标志、安全带、安全网等设施,确保施工现场的安全5.3灭火设备:提供灭火器材,安排专人负责灭火工作5.4施工班组:合理组织施工班组,确保操作人员的安全六、质量控制6.1设计要求:严格按照设计要求施工,确保施工质量6.2施工工艺:采用先进的施工工艺,确保路面平整、坚固6.3施工检查:定期进行施工质量检查,及时发现并处理问题6.4质量验收:按照相关标准进行质量验收,确保工程质量达到标准要求七、环境保护7.1施工废水处理:设置沉淀池、过滤器等设施,对施工废水进行处理7.2施工垃圾处理:对施工过程中产生的垃圾进行分类、收集、清运7.3现场清洁:定期清洁施工现场,保护施工环境的整洁7.4节能减排:采用节能设备和工艺,减少能源消耗和环境污染以上是混凝土路面工程施工组织设计的简要内容,可以根据实际情况进行详细完善和调整。

最新整理混凝土路面工程施工组织设计 (2).doc

最新整理混凝土路面工程施工组织设计 (2).doc

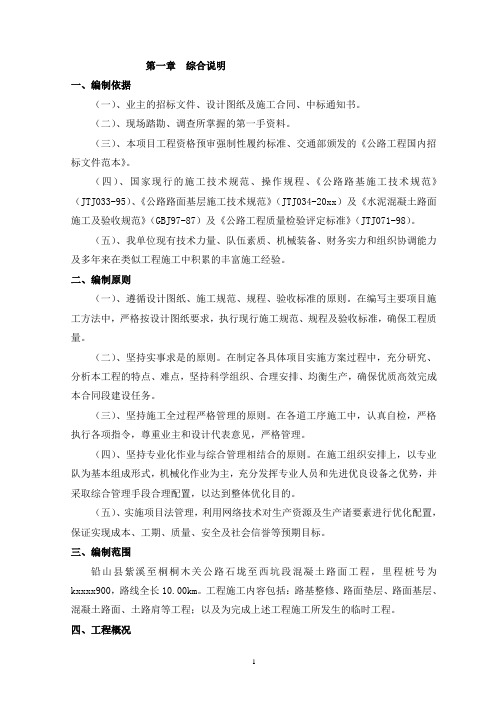

第一章综合说明一、编制依据(一)、业主的招标文件、设计图纸及施工合同、中标通知书。

(二)、现场踏勘、调查所掌握的第一手资料。

(三)、本项目工程资格预审强制性履约标准、交通部颁发的《公路工程国内招标文件范本》。

(四)、国家现行的施工技术规范、操作规程、《公路路基施工技术规范》(JTJ033-95)、《公路路面基层施工技术规范》(JTJ034-20xx)及《水泥混凝土路面施工及验收规范》(GBJ97-87)及《公路工程质量检验评定标准》(JTJ071-98)。

(五)、我单位现有技术力量、队伍素质、机械装备、财务实力和组织协调能力及多年来在类似工程施工中积累的丰富施工经验。

二、编制原则(一)、遵循设计图纸、施工规范、规程、验收标准的原则。

在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工规范、规程及验收标准,确保工程质量。

(二)、坚持实事求是的原则。

在制定各具体项目实施方案过程中,充分研究、分析本工程的特点、难点,坚持科学组织、合理安排、均衡生产,确保优质高效完成本合同段建设任务。

(三)、坚持施工全过程严格管理的原则。

在各道工序施工中,认真自检,严格执行各项指令,尊重业主和设计代表意见,严格管理。

(四)、坚持专业化作业与综合管理相结合的原则。

在施工组织安排上,以专业队为基本组成形式,机械化作业为主,充分发挥专业人员和先进优良设备之优势,并采取综合管理手段合理配置,以达到整体优化目的。

(五)、实施项目法管理,利用网络技术对生产资源及生产诸要素进行优化配置,保证实现成本、工期、质量、安全及社会信誉等预期目标。

三、编制范围铅山县紫溪至桐桐木关公路石垅至西坑段混凝土路面工程,里程桩号为kxxxx900,路线全长10.00km。

工程施工内容包括:路基整修、路面垫层、路面基层、混凝土路面、土路肩等工程;以及为完成上述工程施工所发生的临时工程。

四、工程概况㈠、概述本项目起点紫桐线kxxxx刘家、老屋基、篁村、垅坑,终点位于紫桐线k25+900处,总长度10.00km。

路面混凝土施工工程施工组织设计

路面混凝土施工工程施工组织设计

路面混凝土施工工程施工组织设计一、施工任务和目标1.1施工任务:根据设计要求,完成路面混凝土施工工程。

1.2施工目标:确保施工质量符合规范要求,施工进度符合设计进度。

二、施工组织管理2.1施工组织机构:成立施工单位,包括施工经理、技术负责人、工程监理人员等。

2.2施工管理人员:明确管理人员及其职责,负责现场施工管理、协调作业人员、监督检查工程质量等。

2.3施工队伍:合理组织施工队伍,根据施工任务及目标确定施工人员数量和职责。

三、施工设备和物资3.1施工设备:根据施工任务确定所需设备,包括混凝土搅拌车、铺摊机、打磨机等,并保证设备运行正常。

3.2施工物资:明确所需物资数量,并保证物资供应及时、质量符合要求。

四、施工方法和工序4.1施工方法:采用湿法浇筑方式施工,保证混凝土的均匀性和稳定性,并通过养护措施保证其早强、耐久性。

4.2施工工序:4.2.1道路基层处理:对道路基层进行平整、清扫等处理,保证基层的稳定性。

4.2.2混凝土配合比确定:根据设计要求和试验结果确定混凝土的配合比,保证混凝土的强度和耐久性。

4.2.3混凝土搅拌和运输:采用混凝土搅拌车进行搅拌,保证混凝土的均匀性,并通过专用运输车将混凝土运输到施工现场。

4.2.4混凝土铺摊和压实:采用铺摊机将混凝土均匀铺设,然后使用压路机进行压实,保证混凝土的密实性和平整度。

4.2.5混凝土养护:对铺设完成的混凝土层进行养护,防止混凝土早期干裂和渗水。

五、施工质量控制5.1施工工艺:根据施工方法和工序,组织施工人员进行施工,严格按照设计要求操作,确保施工质量符合规范要求。

5.2检测和验收:定期进行检测,检查混凝土强度、密实度、平整度等指标,及时纠正问题,保证施工质量。

5.3施工记录:做好施工记录,包括施工日志、检测数据记录等,便于施工过程跟踪和问题分析。

六、安全生产管理6.1安全教育:开展安全教育培训,提高施工人员的安全意识和技能,确保施工过程中的安全。

混凝土道路工程施工组织设计完整版.doc

混凝土道路工程施工组织设计完整版.doc

混凝土道路工程施工组织设计完整版.doc 范本一:混凝土道路工程施工组织设计完整版.doc一、工程概况1.1 工程名称:混凝土道路工程施工组织设计1.2 工程地点:(具体地点)1.3 工程规模:(长度、宽度等)二、工程背景2.1 工程目的2.2 工程需求2.3 施工时限三、工程组织机构3.1 项目部组织架构3.2 人员配备及职责四、施工活动安排4.1 施工进度计划4.2 施工方法和工序4.3 施工周期及阶段划分五、材料和设备管理5.1 材料采购计划5.2 材料存储和管理5.3 设备选型和调配六、安全生产措施6.1 安全管理制度6.2 危险源辨识与控制措施6.3 安全教育和培训七、质量控制措施7.1 施工质量管理制度7.2 材料验收和试验7.3 施工工艺和质量标准八、工程风险分析及应对措施8.1 施工过程中的风险8.2 风险评估和控制措施8.3 突发事件应急预案九、工程资金预算9.1 造价估算和预算编制9.2 资金来源和使用计划十、工程监测与验收10.1 施工过程监测10.2 工程质量验收标准与程序10.3 竣工验收和移交手续附件:工程平面图、安全操作规程、施工进度计划等。

法律名词及注释:1. 施工组织设计:指在施工前对整个工程的施工工艺流程、安全措施、质量控制等进行详细规划和设计;2. 混凝土道路工程:指采用混凝土材料进行铺设、养护等工艺程序的道路工程;3. 材料验收和试验:对采购来的材料进行严格的检验和试验,确保其质量符合要求。

范本二:电子产品使用手册完整版.doc一、产品概述1.1 产品名称1.2 产品型号1.3 产品功能和特性二、产品结构和参数2.1 外观结构2.2 主要部件及其功能2.3 技术参数和规格三、产品安装与连接3.1 安装前准备3.2 电源连接3.3 数据线连接四、产品使用指南4.1 开机和关机4.2 按键功能及操作4.3 菜单及功能介绍五、产品维护和保养5.1 清洁和防尘5.2 充电和电池维护5.3 产品存储和运输六、常见问题及解答6.1 操作遇到困难6.2 产品故障及处理七、安全注意事项7.1 电源使用注意事项7.2 产品使用环境要求7.3 长时间不使用时的处理八、保修条款8.1 保修期限8.2 保修范围和责任附件:产品外观图、配件清单、常见问题解答等。

水泥混凝土路面施工组织设计

水泥混凝土路面施工组织设计

水泥混凝土路面施工组织设计一、项目概况本项目是位于某城市的道路改造项目,总长度为10公里,路面采用水泥混凝土铺设。

施工工期为60天,施工面积约为10,000平方米。

本次施工组织设计旨在确保施工过程安全、高效,并保证施工质量达到设计要求。

二、施工组织设计目标1. 安全:确保施工过程中的人员和设备安全,并采取必要的安全措施,防止事故发生。

2. 高效:优化施工流程,合理安排施工进度,提高施工效率。

3. 质量:严格按照设计要求进行施工,确保路面质量达到设计标准。

4. 环保:采取环保措施,减少对周边环境的影响。

三、施工组织设计方案1. 人员组织(1)项目经理:负责整个施工过程的组织和协调,包括施工进度、质量控制等。

(2)技术负责人:负责施工技术指导和质量监督,确保施工质量。

(3)施工队伍:根据施工需要,组建合适的施工队伍,包括施工人员、机械操作人员等。

2. 设备准备(1)水泥搅拌机:用于搅拌水泥、骨料等原材料。

(2)路面铺设机:用于将混凝土均匀铺设在路面上。

(3)压路机:用于压实铺设好的混凝土路面。

3. 施工流程(1)准备工作:包括现场勘察、施工图纸编制、材料采购等。

(2)基础处理:清理施工区域,确保路面基础平整。

(3)混凝土浇筑:按照设计要求,将混凝土均匀铺设在路面上。

(4)压实处理:使用压路机对铺设好的混凝土路面进行压实处理。

(5)养护阶段:对新铺设的路面进行养护,确保混凝土的强度和稳定性。

4. 安全措施(1)施工现场设置明显的警示标志,提醒过往车辆和行人注意安全。

(2)施工人员必须佩戴安全帽、安全鞋等个人防护装备。

(3)机械设备必须经过检查和维护,确保正常运行。

(4)施工过程中,严禁吸烟、明火作业等易引起火灾的行为。

5. 质量控制(1)严格按照设计要求进行施工,确保混凝土配合比、坍落度等达到设计要求。

(2)对施工过程中的关键节点进行监测和检测,确保施工质量。

(3)对施工材料进行抽样检测,确保材料符合质量标准。

水泥混凝土路面施工组织设计

水泥混凝土路面施工组织设计一、项目概况本文档旨在对水泥混凝土路面施工组织设计进行详细描述。

该项目位于某市某区,总路面面积约为XXXX平方米。

项目的目标是在规定时间内完成路面施工,保证施工质量,确保交通安全。

二、施工组织设计目标1. 安全目标:确保施工过程中的人身安全和交通安全。

2. 质量目标:保证施工质量,达到设计要求。

3. 进度目标:合理安排施工进度,按时完成施工任务。

三、施工组织设计方案1. 人员组织根据施工工艺和任务要求,确定以下人员组织:- 项目经理:负责项目整体管理和协调工作。

- 技术负责人:负责施工技术指导和质量控制。

- 施工队长:负责现场施工组织和人员安排。

- 施工人员:根据施工工艺要求,组织熟练的施工人员进行施工作业。

2. 设备组织根据施工工艺和任务要求,确定以下设备组织:- 水泥搅拌机:用于水泥混凝土的搅拌和运输。

- 摊铺机:用于将混凝土均匀摊铺在路面上。

- 压路机:用于压实路面,提高路面密实度。

- 其他辅助设备:如起重机、挖掘机等,用于辅助施工作业。

3. 施工工艺根据水泥混凝土路面施工的特点,制定以下施工工艺:- 基础处理:对路面基础进行清理、排水、夯实等处理,确保基础稳定。

- 配料和搅拌:按照设计配合比,将水泥、砂、石料等原材料进行搅拌,制成混凝土。

- 运输和摊铺:将搅拌好的混凝土通过运输车运至施工现场,使用摊铺机将混凝土均匀摊铺在路面上。

- 压实和养护:使用压路机对摊铺的混凝土进行压实,提高路面密实度。

然后进行养护,保持路面湿润,防止开裂。

4. 安全措施为确保施工过程的安全,制定以下安全措施:- 安全教育:对施工人员进行安全教育培训,提高安全意识。

- 安全防护:施工现场设置警示标志,确保施工区域的安全。

- 安全设备:提供必要的安全设备,如安全帽、安全绳等,确保人员的人身安全。

5. 质量控制为保证施工质量,制定以下质量控制措施:- 原材料检验:对水泥、砂、石料等原材料进行检验,确保质量符合要求。

混凝土路面工程施工组织设计方案

混凝土路面工程施工组织设计方案1. 引言本文档旨在制定混凝土路面工程施工组织设计方案,确保施工过程安全、高效和质量可控。

在施工组织设计方案中,将包含施工工序、施工人员安排、施工设备配置等关键信息。

2. 施工工序混凝土路面工程施工将按照以下工序进行:1. 准备工作:包括场地清理、临时设施搭建和施工材料准备等。

2. 基础处理:对路面基础进行处理,保证其坚固平整。

3. 混凝土浇筑:根据设计要求,进行混凝土浇筑,并进行必要的养护工作。

4. 路面修整:对浇筑完成的混凝土路面进行修整,确保表面平整。

5. 清理收尾:对施工现场进行清理,清除垃圾及废弃材料。

3. 施工人员安排为保证施工质量和工期进度,需合理安排施工人员:1. 施工队:包括施工队长和施工工人,负责具体施工操作和监督。

2. 监理人员:负责施工现场监督、质量检查和协调工作。

3. 安全人员:负责施工现场的安全管理和事故防范。

4. 施工设备配置根据施工需要,需要准备以下设备:1. 混凝土搅拌车:用于混凝土的调配和运输。

2. 摊铺机:用于混凝土的均匀摊铺。

3. 平地机:用于混凝土的修整和养护。

4. 压路机:用于压实混凝土路面。

5. 安全措施为确保施工过程的安全性,需要采取以下措施:1. 提供必要的个人防护装备,如安全帽、手套和安全鞋等。

2. 设置施工现场警示标识,提醒过往人员注意安全。

3. 进行施工前的安全培训,确保施工人员了解安全注意事项。

4. 定期检查施工设备的安全状况,确保正常运行。

6. 质量控制为确保施工质量可控,需采取以下措施:1. 严格按照设计要求进行施工操作,确保路面平整度和强度符合标准。

2. 对混凝土原材料进行质量检测,确保符合标准要求。

3. 进行混凝土的质量抽检,确保混凝土质量稳定。

4. 对施工现场进行定期检查和质量评估,及时发现并纠正问题。

7. 施工进度控制为保证工期进度,需合理安排施工进度:1. 制定详细的施工计划,包括各个工序的时间安排和里程碑节点。

水泥混凝土路面施工组织设计

水泥混凝土路面施工组织设计一、项目概述本文档旨在详细描述水泥混凝土路面施工组织设计的相关内容。

该施工组织设计将包括施工方案、施工流程、施工组织机构、施工设备及材料等方面的要求和安排,以确保施工工作的顺利进行。

二、施工方案1. 施工目标:确保水泥混凝土路面施工质量符合设计要求,保证施工进度按计划进行。

2. 施工方法:采用机械化施工方式,结合人工操作,确保施工效率和质量。

3. 施工工艺:包括路面基层处理、路面底基处理、水泥混凝土浇筑、养护等工艺要求。

4. 施工安全:制定施工安全措施,确保施工人员的人身安全。

三、施工流程1. 路面基层处理:清理路面基层杂物,修补破损部份,确保基层平整、无松散物。

2. 路面底基处理:根据设计要求进行路面底基处理,包括夯实、压实等工艺。

3. 水泥混凝土浇筑:按照设计要求进行水泥混凝土浇筑,确保浇筑均匀、密实。

4. 养护:对新浇筑的水泥混凝土路面进行适当的养护,以确保其强度和耐久性。

四、施工组织机构1. 项目经理:负责整个施工过程的组织和协调工作。

2. 技术负责人:负责施工技术指导和质量控制。

3. 施工人员:包括机械操作人员、砼浇筑人员、养护人员等,按需配备。

4. 安全员:负责施工现场的安全管理和事故预防。

五、施工设备及材料1. 施工设备:包括挖掘机、平地机、压路机等,根据工程规模和施工要求进行选择。

2. 施工材料:包括水泥、砂石、骨料等,要求符合国家标准,并进行质量检测。

六、施工质量控制1. 施工前的准备工作:包括施工材料的检验、设备的检修和调试等。

2. 施工过程中的质量控制:包括水泥混凝土的配合比例控制、浇筑均匀性控制等。

3. 施工后的质量验收:对路面进行质量检测,确保施工质量符合相关标准。

七、施工进度计划1. 制定施工进度计划:根据工程规模和施工要求,制定详细的施工进度计划。

2. 施工进度监控:对施工进度进行实时监控,及时调整施工计划,确保施工进度按计划进行。

八、施工风险管理1. 风险识别:对施工过程中可能浮现的风险进行识别和评估。

水泥混凝土路面硬化工程施工组织设计方案.docx

水泥混凝土路面硬化工程施工组织设计方案.docx模板一:正式文档风格文档标题:水泥混凝土路面硬化工程施工组织设计方案1. 引言本文档旨在详细描述水泥混凝土路面硬化工程施工组织设计方案。

该方案涉及施工过程、组织架构、资源配置、施工安全及质量管理等方面内容。

2. 项目概述本项目是为了实现道路交通的便利和安全,对现有道路进行硬化改造。

本工程主要包括路面硬化、排水系统改善、交通标志及标线的设置等。

2.1 工程范围详细描述工程的范围,包括具体的起止位置、道路宽度、长度等。

2.2 工程目标明确工程的主要目标,如提高道路通行能力、改善交通安全等。

3. 施工组织架构3.1 项目经理负责全面协调、管理和控制施工项目,确保项目按时按质按量完成。

3.2 施工队伍描述施工队伍的人员构成,包括项目经理、技术员、工人等。

4. 资源配置4.1 人力资源详细描述每个岗位所需人员数量及职责。

4.2 设备资源列出所需设备清单,并注明设备规格、数量及使用时间。

4.3 材料资源说明所需材料种类、数量、来源及供应计划。

5. 施工安全管理5.1 安全责任明确施工安全的责任分工,并列出相关各方的责任。

5.2 安全措施具体描述各个施工阶段的安全措施,确保施工现场的安全。

6. 质量管理6.1 质量目标明确工程质量的目标,如路面平整度、拼缝质量等。

6.2 质量控制具体说明各个施工阶段的质量控制措施,确保施工质量符合设计要求。

7. 监督检查明确监督检查的程序、频率和责任部门。

8. 附件(具体列出附件清单)9. 法律名词及注释(列出涉及法律名词及其注释)模板二:简洁文档风格文档标题:水泥混凝土路面硬化工程施工组织设计方案1. 引言本文档描述水泥混凝土路面硬化工程施工组织设计方案,包括施工过程、组织架构、资源配置、施工安全及质量管理等方面内容。

2. 项目概述项目范围:具体描述工程范围、起止位置、道路宽度、长度等。

工程目标:明确主要目标,如提高道路通行能力、改善交通安全等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章说明
一、工程概况
黑大公路黑河至北安XIII标段,起点桩号位于五大连池市讷谟尔乡西侧,原国道202线讷谟尔河桥西侧500m处,起点里程为K212+000,途经双阳屯、东方红村、连生屯、二龙山砖厂,终点桩号为K226+000,路线全长14Km。

该路段地处平原微丘区,位于黑龙江省北部地区,地处小兴安岭余脉,公路自然区划为II2区,属于中温带大陆性季风气候,主要特点是春季风大,夏季湿热,秋季早霜,冬季寒冷。

基本气候要素为:最大冻深 2.6m,年平均降水量480.5mm,最高气温38.2℃,最低气温-42℃,年平均气温0.3℃,最大风速19m/秒,平均风速3.3m/秒。

本合同段2003年主要工程项目及工程数量:
路面底基层:117911m2
路面基层:153458m2
路面面层:152284 m2
防护干砌片石:1927 m2
防护浆砌片石:6423.69 m2
边沟浆砌片石:2869 m2
合同工期为2002年4月1日至2004年9月30日,工期为28个月,计划工期为2002年5月1日至2003年9月30日,工期为17个月(指挥部已将工期提前11个月)。

※质量目标:确保单位工程达到优质工程
※施工总体计划宗旨:2002年10月10日掀起冬季备料高潮,以确保2003年路线的顺利通车。

※施工注意事项:
1.保证施工生产安全
2.保证环境不受破坏
※施工重点:
1.路面基层
2.路面面层
二、编制指导思想
根据指挥部要求:路面基层完成100%,路面面层完成100%,交通工程完成100%,房建工程全部完成,基层、下基层摊铺及进度不超过1Km,基层拌和站200型以上2座,混凝土拌和站80型以上2座,运输车辆不大于8吨。

三、编制依据
1、黑龙江省黑河至北安公路建设项目《招标文件》;
2、交通部颁发的施工组织设计标准
3、根据黑龙江省黑河至北安公路建设指挥部对施工的严格要求;
4、沿线地质情况及气候条件
四、编制原则
1、遵循黑龙江省黑河至北安公路建设项目招标文件条款的原则
2、坚持实事求是的原则
3、实施项目法管理的原则
第二章人员、设备配备及材料料源
1.我公司2002年冬季备料人员为15人,其他管理人员2003年4月15日
全部进场(管理人员35人,机械作业人员30人)
2.我公司基层拌和机已安装完毕并已生产,面层水泥混凝土拌和机基础于
2002年10月10日进行了施工,其他机械设备基层摊铺机已进场并参与了2002年度基层试验段的施工,同时,基层摊铺机采用自有设备(德国ABG)将于2003年4月30日前进场,路面混凝土用拌和机将进场2套,(120L和75L各1套)且租用青岛市政府的,计划2003年4月10前调试完毕。

路面滑膜式摊铺机将于2003年4月30日进场。

3.我合同段用于基层的砂砾料源为讷谟尔砂场(位于202国道旧路讷莫尔
镇东1000米处),面层用的碎石和中砂来源于二龙山石场及讷谟尔砂场(位于K211+300右侧500米处),基层和面层所需水泥来源于牡丹江水泥厂,并由指挥部统一调拨。

4.我合同段大棕材料(砂砾、中砂、碎石等)进场前现场勘察,寻找质量
合格料源,通过现场取样合格后,报监理办工程师抽检,只有全部合格后,大棕材料方可进场。

同时,材料在进场过程中,严格按技术规范要求频率进行自检、抽检,全面实行施工单位自检、监理抽检、指挥部终检三级质量体系控制,始终坚持质量第一的原则,严格禁止不合格材料进入现场,为今后工程施工的质量奠定坚实的基础。

第三章施工方案
I 路面底基层、基层施工方案
1.人员配备
第一施工队:路面工程师1人,机械工程师1人,质检工程师1人,测量工程师2人,试验工程师1人,民工30人。

2.设备配置
砾料拌和设备2套,砾料摊铺机1台,振动压路机2台,钢轮压路机2台,自卸汽车20辆,洒水车2辆。

3.施工计划
2003年5月1日至2003年7月20日,有效工作日60天,工程数量为210787m2,平均日进度3513m2。

II 排水防护工程施工方案
本项工程排水浆砌片石2791m3,防护浆砌片石5894m3。

防护干砌片石1927m3。

计划由4个作业组承担,每个作业组配置如下:
1.人员配备:
第二施工队:工长1人,施工员1人,质检工程师1人,机械工程师1人,测量员1人,技术工人50人,民工120人。

2.设备配备:
500L搅拌机1台(搅拌砂浆),25KW发电机组1台,水车1辆。

3.施工计划:
计划工期2003年5月20日—7月20日,有效工作日40天,平均日进度265m3。
