签订施工总承包专业工程分包合同应当注意的问题

合集下载

工程分包合同需要注意什么

工程分包合同需要注意什么

工程分包合同需要注意的事项工程分包合同是指在建筑工程或者其他大型工程项目中,总承包商将其承担的工程项目的部分工作分包给其他承包商,双方之间签订的明确各自权利义务的合同。

在签订工程分包合同时,需要注意以下几个方面的问题:一、审查分包商的资质在签订工程分包合同之前,总承包商应当对分包商的资质进行严格的审查。

分包商应当具备相应的施工资质和专业技术能力,以确保其能够胜任分包工程的施工任务。

同时,总承包商还应当查明分包商是否具备相关的安全生产许可证和专业技术人员资格证书等。

二、明确分包范围和责任工程分包合同应当明确分包工程的范围和内容,以及分包商的责任和义务。

总承包商应当将分包工程的具体要求和施工标准详细告知分包商,并与其约定相应的质量保修期限和工程验收标准。

同时,分包商应当承诺在分包工程中遵守相关的法律法规和安全生产要求,按照约定的标准和质量完成施工任务。

三、确定工程价款和支付方式工程分包合同中应当明确工程价款的计算方式和支付期限。

总承包商应当根据分包工程的实际完成情况和工程质量,按照约定的计价方式计算工程价款,并与分包商约定支付工程价款的期限和方式。

在合同中可以约定分期支付或者完成工程后一次性支付等方式。

四、约定工程变更和解除合同的条件在工程分包合同中,应当约定工程变更和解除合同的条件和程序。

在工程施工过程中,如果出现工程变更或者解除合同的情况,双方应当按照约定的条件和程序进行处理。

同时,合同中还应当约定因不可抗力等特殊情况导致合同无法履行时的处理方式。

五、明确违约责任和相关争议解决方式工程分包合同中应当明确违约责任和相关争议解决方式。

如果分包商未能按照约定完成施工任务或者出现质量问题,应当承担相应的违约责任。

如果合同履行过程中出现争议,双方可以通过协商解决,协商不成的可以通过仲裁或者诉讼解决。

总之,在签订工程分包合同时,双方应当全面考虑各种可能出现的问题,并在合同中明确约定,以保障双方的权益。

同时,双方还应当在合同履行过程中积极履行各自的权利和义务,共同完成工程项目,实现双赢。

工程分包合同应注意的问题

工程分包合同应注意的问题

工程分包合同应注意的问题随着我国建筑市场的不断发展,工程分包已成为建筑行业中的一种常见现象。

分包合同作为分包双方共同遵守的协议,对于保障工程质量、进度和投资控制具有重要意义。

在签订工程分包合同时,应注意以下几个问题:一、明确分包内容和要求在签订分包合同前,首先要明确分包的内容和要求。

包括分包工程的范围、工程量、质量标准、工期等。

明确分包内容和要求有助于确保分包双方对工程的理解和认知一致,避免在后续施工过程中产生纠纷。

二、审查分包商的资质分包商的资质直接关系到分包工程的质量和安全。

在签订分包合同前,应严格审查分包商的资质证书、营业执照、安全生产许可证等文件,确保分包商具备相应的施工能力和经验。

此外,还需关注分包商的技术力量、管理水平、信誉度等方面,以避免与不具备施工能力或信誉度较低的分包商合作。

三、明确合同价款和支付方式合同价款是分包合同的重要内容之一。

在签订分包合同时,应明确合同价款、支付方式、支付时间等。

为了避免在后续施工过程中因价款问题产生纠纷,合同中应详细约定价款的计算方式、调整原则和支付条件等。

同时,要关注合同中是否存在价格调整条款,以应对市场变化对工程成本的影响。

四、约定违约责任违约责任是分包合同中不可或缺的部分。

在签订分包合同时,应明确双方在合同履行过程中的违约行为及其应当承担的违约责任。

包括违约金、赔偿金额、赔偿方式等。

约定明确的违约责任有助于促使分包双方认真履行合同,降低工程风险。

五、验收和保修条款验收和保修是工程分包合同的重要环节。

在签订分包合同时,应明确工程验收的标准、程序、时间等。

同时,要关注保修条款,明确保修范围、保修期限、保修责任等。

合理约定验收和保修条款,有助于确保工程质量和维护双方的合法权益。

六、合同的签订和备案在签订工程分包合同时,要关注合同的签订和备案程序。

合同应由双方法定代表人或授权代表签字,并加盖公章。

签字盖章后的合同应及时备案,以备后续审计、检查等需要。

总之,在签订工程分包合同时,要从多个方面进行全面考虑,确保合同的合法性、合规性及公平性。

分包合同注意事项

分包合同注意事项

分包合同注意事项分包合同是指业主将原本由总包单位承包的某一部分工作委托给其他分包单位进行承包,这在工程建设项目中较为常见。

分包合同在保障工程项目的正常进行、合理分工、提高效率等方面具有重要作用。

然而,分包合同也存在一些风险因素和注意事项,需要特别注意。

下面将从几个方面介绍分包合同的注意事项。

一、明确双方权责在签订分包合同之前,双方应明确各自的权责,包括工程范围、工程进度、质量要求、工程款项以及其他相关事项。

双方可以通过书面形式或会议记录等方式进行确认,以防止后期发生争议。

二、合理分工分包合同涉及到工程项目的具体工作分工,要根据各个分包单位的实际能力和专业特长合理安排工作范围。

同时,应注意避免分工重叠或缺失,以确保工程项目的顺利进行。

三、严格遵守法律法规在签订和履行分包合同过程中,双方应严格遵守相关的法律法规,例如《中华人民共和国建筑法》、《中华人民共和国劳动法》等。

双方不得有违法违规行为,否则将承担相应的法律责任。

四、合理价格和支付方式分包合同的价格应具有合理性,双方应根据工程项目的实际情况进行协商。

同时,支付方式也要明确,可以按照工程进度进行分期支付,以确保双方的权益。

五、合理风险分担工程项目中存在各种风险因素,双方可以通过分包合同明确约定责任范围和风险分担方式,以确保在风险发生时双方能够及时应对。

六、严禁擅自转包在分包合同中,禁止分包单位擅自将自己承包的工程再次转包给其他单位,否则将被认定为违约行为。

分包单位应履行自己的承包责任,不得将责任推卸给其他单位。

七、工程质量要求分包单位在承接工程项目时,应严格遵守工程质量要求,保证工程项目的质量。

如果发现质量问题,应及时进行整改,确保工程项目符合相关标准和规范。

八、注意保密分包单位在承接工程项目时可能会接触到一些业主单位的商业秘密或技术机密,应对这些信息予以保密,并不得擅自泄露给第三方,否则将承担相应的法律责任。

九、合同变更与补充在工程项目进行过程中,可能会出现一些变更或补充事项,双方应根据实际情况及时进行合同变更与补充,以确保工程项目的顺利进行。

分包工程签合同注意事项

分包工程签合同注意事项

分包工程签合同注意事项一、合同主体确认合同的签订应当在双方确认合同主体无误的基础上进行。

总承包商和分包商都应提供有效的营业执照、资质证书等相关法律文件,以证明各自具有签订合同的资格。

二、工程范围与内容合同中应详细描述分包工程的范围与内容,包括工程量、施工图纸、技术要求、质量标准等。

这些内容应当具体明确,以免因理解偏差导致执行上的争议。

三、工期与进度明确分包工程的开工日期、竣工日期以及关键节点的完成时间。

同时,应当设定合理的进度计划,并对可能影响工期的因素进行风险评估。

四、质量要求合同中应明确规定工程质量的标准和验收条件,包括材料的选择、施工工艺的要求以及成品的保护措施等。

还应约定对于不符合质量标准的处理办法和责任承担。

五、价格条款分包工程的价格应当公平合理,合同中应详细列出工程量的计算方法、单价、总价以及支付方式和时间。

同时,还应考虑到市场价格波动的影响,设定相应的价格调整机制。

六、变更与索赔在工程实施过程中,可能会因为设计变更、现场条件变化等原因导致工程量的增减。

合同应当明确变更的程序、索赔的条件以及计算方法。

七、安全生产安全生产是施工过程中的重要环节,合同中应明确双方在安全生产方面的职责和义务,包括但不限于安全防护、事故处理、保险责任等。

八、违约责任合同应当明确各种违约情形及对应的责任承担,包括延期交付、质量问题、支付迟延等。

违约责任的约定应当具有可操作性,以便于实际执行。

九、争议解决合同应当约定争议解决的方式,如协商解决、调解、仲裁或诉讼等。

这有助于在出现争议时,双方能够依据合同约定及时有效地解决问题。

承包人工程专业分包合同签订时应注意的事项word最新版式

承包人工程专业分包合同签订时应注意的事项word最新版式

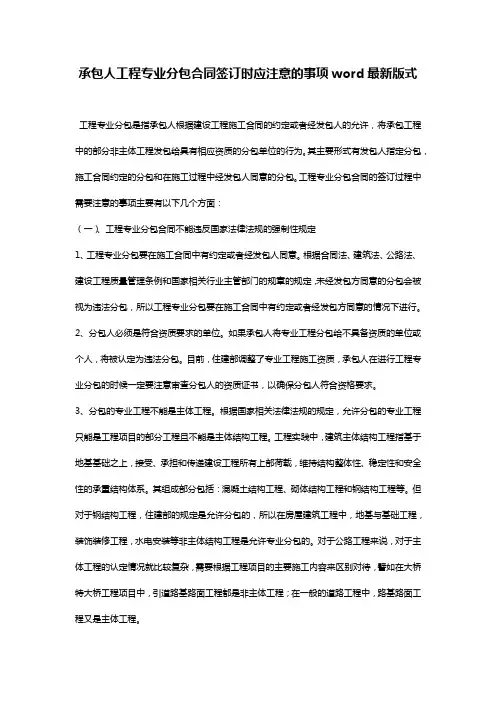

承包人工程专业分包合同签订时应注意的事项word最新版式工程专业分包是指承包人根据建设工程施工合同的约定或者经发包人的允许,将承包工程中的部分非主体工程发包给具有相应资质的分包单位的行为。

其主要形式有发包人指定分包,施工合同约定的分包和在施工过程中经发包人同意的分包。

工程专业分包合同的签订过程中需要注意的事项主要有以下几个方面:(一)、工程专业分包合同不能违反国家法律法规的强制性规定1、工程专业分包要在施工合同中有约定或者经发包人同意。

根据合同法、建筑法、公路法、建设工程质量管理条例和国家相关行业主管部门的规章的规定,未经发包方同意的分包会被视为违法分包,所以工程专业分包要在施工合同中有约定或者经发包方同意的情况下进行。

2、分包人必须是符合资质要求的单位。

如果承包人将专业工程分包给不具备资质的单位或个人,将被认定为违法分包。

目前,住建部调整了专业工程施工资质,承包人在进行工程专业分包的时候一定要注意审查分包人的资质证书,以确保分包人符合资格要求。

3、分包的专业工程不能是主体工程。

根据国家相关法律法规的规定,允许分包的专业工程只能是工程项目的部分工程且不能是主体结构工程。

工程实践中,建筑主体结构工程指基于地基基础之上,接受、承担和传递建设工程所有上部荷载,维持结构整体性、稳定性和安全性的承重结构体系。

其组成部分包括:混凝土结构工程、砌体结构工程和钢结构工程等。

但对于钢结构工程,住建部的规定是允许分包的,所以在房屋建筑工程中,地基与基础工程,装饰装修工程,水电安装等非主体结构工程是允许专业分包的。

对于公路工程来说,对于主体工程的认定情况就比较复杂,需要根据工程项目的主要施工内容来区别对待,譬如在大桥特大桥工程项目中,引道路基路面工程都是非主体工程;在一般的道路工程中,路基路面工程又是主体工程。

4、根据住建部最新颁布并于2019年1月1日施行的《建筑工程施工发包与承包违法行为认定查处管理办法》中的规定,母公司承接建筑工程后将所承接工程交由具有独立法人资格的子公司施工的情形也会被认定为转包,所以今后承包人再简单地以集团公司名义中标且与发包人签订合同后再与子公司签订工程分包合同的方式交由子公司实施的行为会被认定为转包,不仅工程分包合同会被认定为无效,住建部门还将会依据《中华人民共和国建筑法》第六十七条、《建设工程质量管理条例》第六十二条规定对承包人进行行政处罚。

分包合同协议书注意些

分包合同协议书注意些

分包合同协议书注意些
这是小编精心编写的合同文档,其中清晰明确的阐述了合同的各项重要内容与条款,请基于您自己的需求,在此基础上再修改以得到最终合同版本,谢谢!分包合同协议书注意些
在我们的工程项目中,分包商起着重要的作用。

为了确保工程的顺利进行和双方的权益得到保障,我们与分包商签订分包合同。

在签订分包合同时,我们需要注意以下几点:
1. 明确工程范围和任务:在合同中详细描述分包商需要完成的工程范围和任务,确保双方对工程的理解和期望一致。

2. 明确质量和标准:明确分包商需要达到的工程质量和标准,包括材料要求、施工工艺等,以确保工程的质量得到保证。

3. 明确时间节点:在合同中明确分包商需要完成工程的时间节点和进度要求,以确保工程按时完成。

4. 明确支付方式和进度:明确支付分包商的款项方式和进度,确保双方的权益得到保障。

5. 明确违约责任:在合同中明确分包商违约的责任和后果,以确保双方在合同执行过程中有明确的依据。

6. 明确变更和调整机制:在合同中明确变更和调整的机制,以便在工程执行过程中出现变更和调整时能够及时解决。

7. 明确保密条款:在合同中加入保密条款,保护双方的商业机密和知识产权。

8. 明确争议解决方式:在合同中明确双方在发生争议时选择的解决方式,如仲
裁或诉讼。

工程分包应注意哪些事项

工程分包应注意哪些事项

工程分包应注意哪些事项在实践中,当双方有着合作项目需要进行的,就会需要进行相关的合同的签订了,而在签订合同的时候,自然是需要注意好相关的法律流程问题的,一旦错过就可能会产生纠纷,那么今天就跟我一起来看看工程分包应注意哪些事项以及相关问题的解答吧!一、工程分包应注意哪些事项(一)禁止分包给无相应资质单位、禁止分包单位再分包、禁止全部肢解分包、禁止主体工程分包、禁止未经发包人同意分包(劳务分包除外)。

(二)劳务分包主要范围13种,对象是劳务,本质上不属于工程分包,对工程质量不需向发包人承担连带责任。

劳务分包人也不能直接向发包人追索劳务报酬。

(三)合法分包情形下,总分包双方关于待收到建设单位工程款后再支付分包方工程款的约定合法有效。

但诉讼中,总包人应对建设单位未就分包工程付款事负举证义务,举证不能或无法区分则应向分包人支付工程款。

若总包人怠于行使到期工程款债权,分包人可提起代位权诉讼。

(四)经发包人同意的分包,分包工程提过单项验收,若无特别约定,分包人即享有工程价款求偿权,发包人应当提前支付。

工程保修期仍从整体工程竣工之日起算。

未经发包人同意的分包,发包人仅负依合同付款义务。

(五)实际施工人没有相应资质承接工程,具有明显过错,合同无效,不应获得比有效合同更多的利益。

(六)当合同无效时,双方自行达成的结算有效。

(七)母公司将其承揽的工程交由独立法人子公司施工,母公司收取管理费,其债务履行的资质和能力均没有发生实质性改变,没有损害发包人利益,不宜认定为分包或转包,应定性为特殊内部组织管理关系。

二、如何规避工程分包的风险工程分包一般由总包或者业主负责,总包负责一般分包,业主负责指定分包,工程分包的安全隐患也是存在的,如何规避工程分包的风险,主要可以从以下举措把握:发包人不得直接指定专业施工分包人或劳务分包人、总承包人进行专业分包,必须经建设单位认可和总承包人不得全部转包,也不得肢解后以分包的名义发包给其他承包人等内容。

工程施工总承包合同一定要注意7个关键点

工程施工总承包合同一定要注意7个关键点

工程施工总承包合同一定要注意7个关键点一份全面、周密的建设工程施工合同,可以为降低工程造价、提高经济效益、预防经济风险、保证工程质量提供有效的途径。

合同管理的方向应该是尽量使之成为调节甲乙双方经济活动关系的主要甚至是唯一依据。

做到这一点,对规范经营管理、提高管理效率、提升工程质量、严格成本控制、保障施工合同的履行将会起到有效促进作用。

工程施工合同要注意以下七个关键点:1一、发包人与承包人的基本情况1、对发包方主要应了解两方面内容:①主体资格,即建设相关手续是否齐全。

例:建设用地是否已经批准?是否列入投资计划?规划、设计是否得到批准?是否进行了招标等。

②履约能力即资金问题。

施工所需资金是否已经落实或可能落实等。

施工单位在签订《建设工程施工合同》时,对发包人主体资格的审查是签约的一项重要的准备工作,它将不合格的主体排斥在合同的大门之外,将导致合同伪装的坑穴和风险隐患排除在外,为将来合同能够得到及时、正确地改造奠定一个良好的基础。

根据我国法律规定,从事房产开发的企业必须取得相应的资质等级,承包人承包的项目应当经依法批准的合法项目。

违反这些规定,将因项目不合法而导致所签订的建设工程施工合同无效。

因此,在订立合同时,应先审查建设单位是否依法领取企业法人营业执照,取得相应的经营资格和等级证书,审查建设单位签约代表人的资格,审查工程项目的合法性。

其次还应对发包方的履约信用进行审查。

2、对承包方主要了解的内容有资质情况是否符合项目建设的要求、施工能力是否能按期顺利的完成工程建设工作、社会信誉、财务情况等。

上述内容是体现履约能力的指标,应认真的分析和判断。

2二、合同文本涉及法律法规问题仔细阅读使用的合同文本,掌握有关建设工程施工合同的法律、法规规定。

目前签订建设工程施工合同,普遍采用建设部与国家工商局共同制定《建设工程施工合同》示范文本。

该文本由协议书、通用条款、专用条款及合同附件四个部分组成。

签订合同前仔细阅读和准确理解“通用条款”十分重要。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

签订施工总承包专业工程分包合同应当注意的问题建筑施工行业流行一句俗话:“成也分包,败也分包”。

一、审查专业分包商的资质,杜绝以个人名义或不具备专业资质的单位名义签订专业分包合同专业工程必须由具备相应专业资质的施工企业负责施工,以不具备相应等级专业资质的专业工程分包商或个人的名义签订专业工程分包合同,根据最高院2005年1月1日生效的司法解释规定,该合同不发生法律效力。

合同无效的后果,显然对总承包企业非常不利。

其一,总承包企业构成违法分包;其二,该工程发生的事故责任或违约责任,总承包方应承担赔偿责任,而且无法依据无效的分包合同条款追究实际施工人的责任;其三,只要该专业工程竣工验收合格,实际施工人仍可以依照合同约定要求支付工程价款,等等。

因此,总承包企业在签订专业分包合同过程中,应注意审查分包商的施工资质条件,杜绝以个人名义或不具备专业资质的单位名义签订专业分包合同。

二、全面考查分包单位资信状况,谨慎选择分包商正如上文所述,下游分包商的专业化施工能力对总承包管理非常重要。

为加强专业工程分包管理,签订专业工程分包合同过程中,对分包单位的资信状况全面考查显得尤为重要。

主要审查内容包括主体资格、注册资本、股东情况、合同履约能力(如施工业绩)、近期同时施工的项目情况、垫资能力、企业信用等等。

签订分包合同时,应要求分包商完整地提供上述情况的证明资料。

三、明确界定分包工程的施工范围根据施工现场管理人员收集的问题,发现专业分包工程施工过程中,经常发生因合同施工范围约定不明确,责任划分不明确,引发争议。

对策:总承包企业应善于总结经验教训,在过程中不断收集施工范围界定不清、容易引发纠纷的情形,并反馈到合同起草和签订部门,不断完善分包合同条款。

常见的例如:总包在配合专业分包过程中,对于门窗洞口塞缝、收口、收边及洞口修补工作,到底由门窗专业分包负责还是由总包负责,常常引发纠纷,这就需要在签订合同过程中加以明确。

四、合理约定合同文件及解释顺序看视无足轻重的条款,却能发挥很重要的作用。

通过灵活运用该合同文件优先解释顺序条款,可以解决在不同合同文件之间就相同事项的约定发生冲突的问题。

总承包方应当根据实际情况,合理设置该条款。

五、专业工程质量管理条款不容忽视在签订专业工程分包合同过程中,质量管理条款往往不被重视,即使是建立了合同评审制度的企业,对于质量管理条款的评审大多也流于形式。

然而在实际施工过程中,项目管理人员又苦于没有明确的合同依据,在实际管理过程中发生质量纠纷难以约束分包商。

质量问题是专业工程分包管理中的重点和核心。

在专业工程分包管理信息收集过程中,项目部提出了很多关于专业分包质量问题引发的纠纷和争议,列举部分问题如下:1、专业分包存在不少质量问题,因此导致总包受业主罚款。

罚款大多由总包承担,而总包却很难落实对分包商的处罚;对策:其一,在分包合同中明确约定质量标准和质量管理要求,并在履约过程中开展技术交底,特殊事项加以明示,同时应做好交底记录,要求分包单位相关技术人员在交底记录上签字。

其二,分包合同中设置过程质量监控程序,并在履约过程中加强质量监控,发现问题及时发整改单,做好发文记录,并及时拍照收集证据。

其三,为落实罚款,在分包合同中明确罚款程序,并在签订合同时对该条款加以明示。

2、专业分包存在的质量问题,在工程移交时很难一一发现。

进入保修期后,保修责任均落到总包身上;对策:分包合同应明确约定,根据专业的性质分别约定质量保修期并扣留部分质量保修金,保修期内分包商应履行保修义务,如果不履行,总包有权代为履行,同时加倍扣除保修款。

保修期满扣除保修费用后将剩余保修金无息退还分包商。

3、专业分包施工对总包成品、半成品造成破坏,没能及时落实责任;对策:分包合同明确约定分包商支付赔偿款的程序,如收到总包的索赔通知及索赔证据资料后N个日历天内向总包支付赔偿款,或约定在当期分包工程款中直接扣除。

4、对专业分包队伍的施工监管部分存在失控现象。

过程中隐蔽施工作业完成后,分包商没有通知总包参与验收,施工质量难以保证,总包因此很可能承担维修费用;对策:分包合同中应完善约定对分包工程施工的监管体系和监管要求,同时区分情形约定处罚条款,并在履约过程中严格执行。

列举的上述问题仅仅是专业工程质量管理中的一小部分问题。

因此,总承包企业在签订专业分包合同过程中,应当总结施工经验和教训,不断完善专业分包合同中关于规范质量管理的条款,为专业分包管理提供有力的合同依据,规范专业分包管理。

六、完善经济签证条款,做好分包成本控制随着建筑市场竞争日益加剧和分工专业化,低成本竞争成为建筑施工行业的发展的趋势。

在向项目部收集关于分包管理的相关信息时,项目部反映最多的就是关于专业分包签证管理的问题,例如:项目部反映,在结算过程中,专业分包单位突然整理出很多的变更签证单,过程中没有确认,但事实属实,在协商过程中不得不给予考虑。

可是分包报送的量价往往水分太多,往往项目部因为时日已久,当时情景难以再现,结算时被分包单位占尽便宜。

对策:经济签证管理也是专业工程分包管理的核心内容。

为杜绝上述现象发生,总承包企业在签订专业分包合同时,应注意完善签证条款:首先,明确分包商办理签证的申请期限,以督促及时办理签证。

其中对分包单位提交签证申请的期限作明确限制,并约定逾期提交视为放弃签证权利。

签约时应将该条款进行明示。

其次,对提交签证的辅助证据资料完整性作明确要求。

证据不充分,或只有复印件,均不作为结算依据,总包方有权不予结算。

最后,完善签证流程和签证单格式。

为避免乱报签证,合同条款应对有权签字人员的权限及签字流程进行明确。

关于签字流程,应由多人参与见证。

七、明确工期计算方法,加强工期进度管理分包单位工期进度慢,总包管理压力大,催促加快进度,而分包单位却要求支付赶工措施费或赶工奖励。

为顾全大局,总包不得不支付一笔赶工费或工期节点奖励,这是总包管理过程中很常见的现象。

为什么分包工期延误,总包还得为其违约买单?我们发现,在实际操作中,工期处罚执行很难,实践中几乎没有工期违约处罚的先例。

一方面与合同约定有缺陷有关系。

另一方面,通过工期处罚催促加快进度,难以操作。

总包签订的专业工程分包合同往往存在着以下缺陷,如:(1)工期要求不具体,难以追究工期延误责任;(2)没有过程工期监控措施约定;(3)无工期违约处罚条款,或处罚只作泛泛约定。

结合上述问题的分析,总承包企业在签订专业分包合同时,我们认为:首先,应当改变合同工期约定方式,以便工期要求更加明确。

分包合同大多是模糊地约定“配合总承包进度要求完成施工任务”,总包苦于工期进度滞后,向分包商问责时,跟分包商又扯不清。

分包合同中工期要求之所以无法明确,原因往往在于施工过程中存在交叉作业,互相影响的问题,导致专业分包工程工期难以明确约定自何年何月何日起开工,至何年何月何日止完工。

对策:为解决这一约定模糊不清的问题,总承包单位可以结合施工组织计划网络图,约定自总承包企业提供工作面后多少日内完成。

如确实存在客观因素导致工期延误,由分包单位办理工期签证。

但为避免分包单位乱报工期签证,应当约定逾期办理视为不影响工期的条款。

其次,增加过程监控措施条款,并在履约过程中认真执行,做好过程发函等证据收集工作。

如发生专业分包单位延迟进场、工期延误(严重),总承包方应及时发函催促,告知工期延误的事实及违约责任条款。

除发函外,还可以通过会议纪要、往来函件的形式,收集相关证据。

再次,需要改变过去单一的工期违约处罚形式。

工期违约处罚条款仍应设置,不可删除。

另外,为加强工期违约处罚的可执行性,总承包方可以将工期延误与工程款支付比例(工程款审批)挂钩,唯有达到合同工期要求,才能依合同约定比例支付工程款。

否则视为分包商工期违约,总包方有权追究分包商工期延误违约责任,同时相应减少支付比例,甚至有权停付工程进度款。

八、明确安全责任,做好安全交底往往分包的员工发生工伤事故,分包逃避责任,或只承担其中的部分赔偿责任,而由总承包单位承担大部分赔偿责任。

另外,近期建筑安全事故频发,不少总包管理人员因此被追究刑事法律责任。

专业分包工程发生重大安全事故,总包方逃脱不了干系。

结合上述问题,总承包企业在签订专业工程分包合同过程中,应当如何规避责任?对策:首先,在分包协议中,必须明确双方在安全事故的责任划分,以及事故发生后的赔偿责任承担问题。

该条款约定应尽可能详尽,明确分包单位的事故责任。

其次,在专业工程招标过程中,应当做好分包商的资质审查工作。

个人承包应当杜绝。

再次,明确约定保险缴纳主体问题。

尽可能不约定由总包代扣代缴,由分包按造价分担的约定形式。

九、竣工验收资料的盖章问题业主单独发包专业工程不符合法律关于总承包管理的规定,但实践过程中却非常普遍。

有一中海地产项目,除土建外,其他全部为甲分包,所有甲分包均由业主直接管理,土建施工方不参与其付款、过程管理等。

但到工程竣工验收备案时,业主却强令土建主包单位无条件与所有甲分包单位签订分包协议、办理备案手续、收集整理其竣工资料等。

对策:总承包单位不享有总包职权,却要承担总包职责,显然对总包不公平。

如果要求总包配合,业主应向总包具出承诺书,总包不承担因甲分包单位工期、质量、安全、工程款支付等所有合同义务;同时因总包实际并不直接管理甲分包施工,不负监管职责,也同样不应承担总包连带责任;另外如果因盖章给总包造成损失,甲方应承担赔偿责任。

十、工程款支付的问题首先,关于工程款支付的问题,分包合同应当明确,专业分包工程的工程款应由总承包收取,之后再支付给分包商。

出于风险及监管考虑,总包应当避免专业分包商直接向业主收取工程款。

其次,关于延迟支付问题,因业主延迟支付,或企业内部运作等原因,总包对专业分包商延迟支付现象难免会发生,如何降低或规避延期支付的法律责任?对策:第一,分包合同应当明确约定,因业主拖延支付导致总包无法及时支付分包工程款,不视为总包违约,总包不需承担违约责任。

分包应配合总包共同向业主索赔。

第二,为避免因总包自身原因无法及时支付导致违约,建议分包合同中设置一个宽裕的付款期间,并且约定在此期间内无须支付利息。

十一、甲方强行指定分包工程的问题大部分甲指分包均在招标文件以及施工总承包合同中作了明确约定。

但在施工过程中,却也时常发生业主违反施工总承包合同约定,擅自变更总承包范围,分割部分专业分包工程另行指定分包的情形,损害了总承包的预期利益。

对策:开发商直接发包专业工程,不符合现行法律规定,属于违法分包。

如果业主仍强行单独发包专业工程,总承包商在签订专业分包工程时,应特别注意以下问题:1、将业主列入协议签订中来,共同签订三方协议;2、总承包商主张收取总包管理费及总包配合费等条款;这里注意一个问题,应尽可能明确总承包商提供哪些配合,切忌模糊不清,否则施工过程中容易发生扯皮现象。
