倒置屋面施工质量控制
倒置式屋面工程施工方案

倒置式屋面工程施工方案一、工程概况倒置式屋面是一种常见的建筑屋面形式,特点是保温层位于防水层上方。
本工程位于城市居民小区,总建筑面积约2000平方米,施工时间为30天。
项目包括防水涂料的基层处理、保温层的施工、防水层的施工,并进行相关的养护工作。
二、工程方案1.基层处理首先对原有屋面进行清理,将杂物、油污等清除干净,保证屋面干燥洁净。
对于有裂缝的地方进行修补和加强处理,确保基层牢固平整。
2.保温层施工选用符合国家标准的EPS保温板作为保温层材料。
首先根据屋面的结构和尺寸进行保温板的切割,保证相互之间的接缝紧密无间隙。
然后在基层上涂刷专用的粘结剂,将保温板粘贴在基层上,采用错缝、横缝对接方式,以确保整个保温层的稳固性和完整性。
3.防水层施工选用成熟的涂膜防水材料,按照材料制造商提供的施工工艺进行施工。
首先对保温层进行处理,确保表面平整、无明显缺陷。
然后根据屋面形状和尺寸,选择合适的施工方法,如刷涂、辊涂等,将防水涂料均匀涂刷在保温层表面,并进行必要的撞角处理,确保整个屋面的防水性能。
4.养护工作防水层施工完成后,需要进行养护工作,使防水材料充分固化和干燥。
养护时间根据施工操作规程和涂料材料的要求来确定,一般为3-7天。
在养护期间,注意对施工区域进行保护措施,防止外界因素对防水层的影响。
三、施工组织与安全措施1.组织成立专门的施工团队,由项目经理负责整个工程施工,安排项目工期和作业任务,并进行现场管理和协调。
在施工过程中,各个工种之间要做好协调,确保施工的顺利进行。
2.安全措施(1)确保施工现场周边人员和设备的安全。
设置警示标志,防止行人进入工地。
为工人提供安全防护用品,进行安全培训,引导他们正确使用工具和设备。
(2)防止材料的落下和飞溅。
设置安全网和警戒线,防止施工材料从高处坠落,损坏人员和设备。
(3)防止火灾和电气事故。
按照规定布置电线和电器设备,确保电气线路的安全可靠。
加强火源管理,禁止在施工现场吸烟和使用明火。

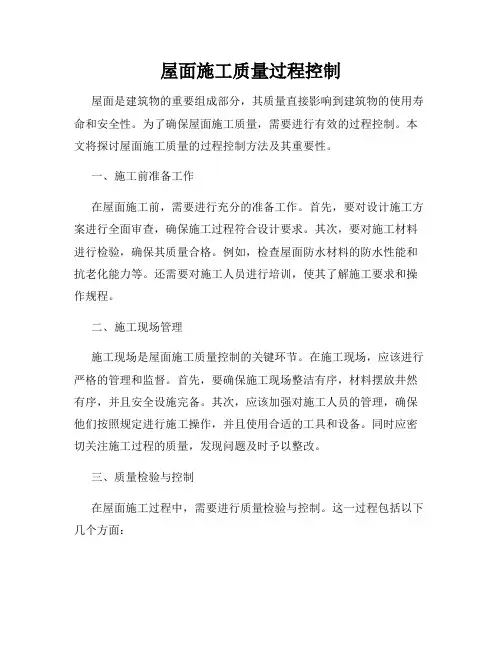

屋面施工质量过程控制

屋面施工质量过程控制屋面是建筑物的重要组成部分,其质量直接影响到建筑物的使用寿命和安全性。
为了确保屋面施工质量,需要进行有效的过程控制。
本文将探讨屋面施工质量的过程控制方法及其重要性。
一、施工前准备工作在屋面施工前,需要进行充分的准备工作。
首先,要对设计施工方案进行全面审查,确保施工过程符合设计要求。
其次,要对施工材料进行检验,确保其质量合格。
例如,检查屋面防水材料的防水性能和抗老化能力等。
还需要对施工人员进行培训,使其了解施工要求和操作规程。
二、施工现场管理施工现场是屋面施工质量控制的关键环节。
在施工现场,应该进行严格的管理和监督。
首先,要确保施工现场整洁有序,材料摆放井然有序,并且安全设施完备。
其次,应该加强对施工人员的管理,确保他们按照规定进行施工操作,并且使用合适的工具和设备。
同时应密切关注施工过程的质量,发现问题及时予以整改。
三、质量检验与控制在屋面施工过程中,需要进行质量检验与控制。
这一过程包括以下几个方面:1.材料质量检验:施工过程中所使用的屋面材料,如防水卷材、保温材料等,需要进行质量检验。
按照规定进行抽样检测,确保材料质量符合要求。
2.施工工艺控制:在屋面施工过程中,施工工艺的控制非常重要。
应严格按照施工工艺要求进行操作,确保每一个环节的施工质量。
3.质量检验:屋面施工完成后,需要进行质量检验。
检验包括屋面防水性能、保温效果等方面。
通过检验,可以判断施工质量是否符合要求,及时发现问题并予以解决。
四、施工记录与整改在屋面施工过程中,需要做好施工记录。
记录包括施工图纸、施工日志、检测报告等。
这些记录可以帮助监理人员和设计师及时了解施工情况,并对不符合要求的地方进行整改。
同时,对于发现的质量问题,应及时予以整改。
对于已经发生的质量问题,要采取合适的方法进行修复和整改,确保屋面施工质量符合要求。
五、重要性与总结屋面施工质量过程控制对于保证建筑物的使用寿命和安全性非常重要。
通过严格的过程控制,可以提高屋面施工的质量,减少质量问题的发生。
屋面工程质量控制要点

屋面工程质量控制要点一、引言屋面工程是建造工程中的重要组成部份,其质量直接关系到建造物的使用寿命和安全性。
为确保屋面工程的质量,需要严格控制施工过程中的各项要点。
本文将详细介绍屋面工程质量控制的要点,包括材料选择、施工工艺、验收标准等内容。
二、材料选择1. 屋面材料的选择应符合相关国家标准和规范要求,如耐候性、防水性、耐腐蚀性等。
2. 屋面材料的供应商应具备合法资质,材料应有质量合格证明,并经过检测机构的检验。
3. 在选择屋面材料时,应考虑到建造物的特殊要求,如抗震性能、防火性能等。
三、施工工艺1. 屋面工程施工前应进行详细的施工方案编制,包括施工工艺、施工流程、施工人员组织等内容。
2. 施工现场应按照施工方案进行布置,确保施工过程中的安全和顺利进行。
3. 屋面材料的安装应符合相关规范要求,包括屋面板的铺设、防水层的施工、排水系统的安装等。
4. 施工过程中应注意保护现场设施和周边环境,避免对周围建造物和人员造成影响。
四、质量验收1. 屋面工程施工完成后,应进行质量验收。
验收内容包括屋面材料的质量、施工工艺的符合性、施工质量等。
2. 屋面材料的验收应包括检查材料的质量合格证明、抽样检测等。
3. 施工工艺的验收应包括检查施工方案的执行情况、施工过程中的关键节点等。
4. 施工质量的验收应包括检查屋面板的平整度、防水层的完整性、排水系统的畅通性等。
五、质量控制1. 在屋面工程施工过程中,应设立专门的质量控制人员,负责监督施工质量。
2. 质量控制人员应定期检查施工现场,发现问题及时进行整改。
3. 施工过程中应进行质量记录,包括施工日志、质量检查记录、材料验收记录等。
4. 施工人员应接受相关培训,提高施工质量意识和技术水平。
六、总结屋面工程质量控制是确保建造物安全和使用寿命的重要环节。
通过合理的材料选择、严格的施工工艺和质量验收,可以有效控制屋面工程的质量。
同时,建立科学的质量控制机制,加强施工人员的培训,也是提高屋面工程质量的关键。
屋面工程质量控制要点

屋面工程质量控制要点一、引言屋面工程是建造工程中的重要组成部份,对于建造物的安全和使用寿命具有重要影响。
为了确保屋面工程的质量,需要进行严格的质量控制。
本文将介绍屋面工程质量控制的要点,包括材料选用、施工工艺、施工质量检验等方面。
二、材料选用1. 屋面材料的选用应符合相关国家标准和规范要求,确保其质量可靠、耐久性好。
2. 屋面材料的防水性能是关键指标,应选择具有良好防水性能的材料,如防水卷材、涂料等。
3. 屋面材料的耐候性能也是重要考虑因素,应选择能够适应各种气候条件的材料。
三、施工工艺1. 屋面施工前,应进行充分的施工准备工作,包括清理屋面基层、修补损坏部份等。
2. 屋面防水层的施工应按照规范要求进行,包括基层处理、涂刷防水材料、铺设防水卷材等步骤。
3. 屋面保温层和隔热层的施工应符合设计要求,确保其厚度和材料的选用符合规范要求。
4. 屋面排水系统的施工应合理布置,确保屋面排水畅通。
四、施工质量检验1. 施工过程中应进行现场质量检验,包括材料的验收、施工工艺的检查等。
2. 屋面防水层的质量检验应包括防水层的厚度、涂刷质量、卷材的铺设质量等。
3. 屋面保温层和隔热层的质量检验应包括厚度、材料的选用等。
4. 屋面排水系统的质量检验应包括排水坡度、排水管道的连接质量等。
五、质量控制措施1. 施工现场应设立质量控制岗位,负责监督施工过程中的质量问题。
2. 施工单位应建立健全的质量管理体系,包括质量控制文件、施工记录等。
3. 施工单位应配备具有相应资质的技术人员,确保施工过程中的质量控制。
4. 监理单位应加强对屋面工程的监督,及时发现和处理质量问题。
六、总结屋面工程质量控制是确保建造物安全和使用寿命的重要环节。
通过合理选材、严格施工工艺、质量检验和质量控制措施的实施,可以保证屋面工程的质量。
建议施工单位和监理单位加强沟通与协作,共同努力提高屋面工程的质量水平。
屋面工程施工质量控制要求(发布版)

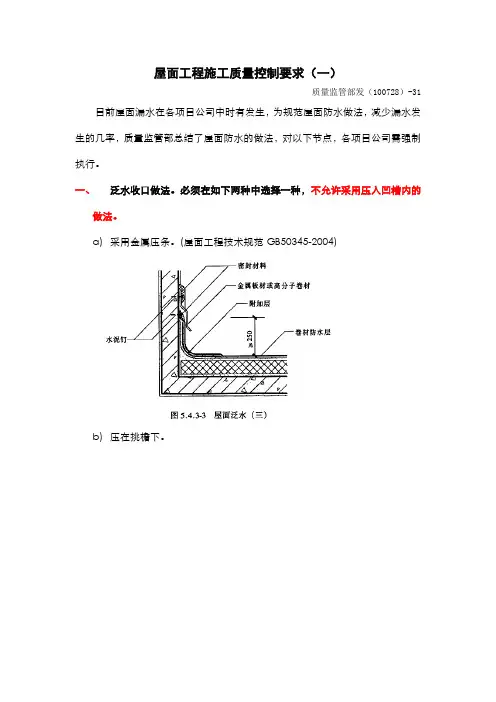

屋面工程施工质量控制要求(一)质量监管部发(100728)-31目前屋面漏水在各项目公司中时有发生,为规范屋面防水做法,减少漏水发生的几率,质量监管部总结了屋面防水的做法,对以下节点,各项目公司需强制执行。
一、泛水收口做法。
必须在如下两种中选择一种,不允许采用压入凹槽内的做法。
a)采用金属压条。
(屋面工程技术规范GB50345-2004)b)压在挑檐下。
二、出屋面管根做法。
防水收头必须采用金属箍箍紧,并用密封材料填严。
法详见下图。
四、屋面高低跨处做法。
此处是常见的一个漏点,根据以往的经验,若采用金属盖板则往往发生渗漏的机率很高,故应采用在高跨做混凝土挑板的做法。
如下图。
(图集88J5-1)五、各屋面的出入口需做好防水卷材保护层,做法详见下图。
六、防水卷材在落水口处需伸入落水口内5cm,做法详见下图。
七、防水施工注意如下强制要求:a)天沟、檐沟纵向坡度不应小于1%,沟底水落差不得超过200mm;天沟、檐沟排水不得流经变形缝和防火墙。
b)在纬度40度以北地区且室内空气湿度大于75%,或其它地区室内空气湿度常年大于80%时,若采用吸湿性保温材料做保温层,应选用气密性,水密性好的防水卷材或防水涂料做隔汽层。
隔汽层应沿墙面向上铺设,并与屋面的防水层相连接,形成全封闭的整体。
c)卷材防水屋面基层与突出屋面结构(女儿墙、立墙、天窗壁、变形缝、烟囱等)交接处,以及基层的转角处(水落口、檐口、天沟、檐沟、屋脊等),均应做成圆弧。
内部排水的水落口周围应做成略低的凹坑。
高聚物改性沥青防水卷材圆弧半径不得小于50mm。
d)屋面设施的防水处理应符合下列规定:i.设施基座与结构层相连时,防水层应包裹设施基座的上部,并在地脚螺栓周围做密封处理;ii.在防水层上放置设施时,设施下部的防水层应做卷材增强层,必要时应在其上浇筑细石混凝土,其厚度不应小于50mm;iii.需经常维护的设施周围和屋面出入口至设施之间的人行道应铺设刚性保护层。
如何做好倒置式屋面的质量控制

如何做好倒置式屋面的质量控制(上海三凯建设管理咨询有限公司,上海,200070)【摘要】倒置式屋面作为一种新型有效的施工方法被广泛应用在现代屋面中,相比传统的屋面构造形式,倒置式屋面构造使防水层的工作环境得到了改善,避免了传统正铺式屋面的一些问题和缺陷。
本文分析了倒置式屋面的结构特点,并对倒置式屋面施工质量控制要点进行了详细的阐述。
【关键词】倒置式屋面;节能防水;构造设计屋面施工是房屋建筑工程中最重要的组成部分,也是最薄弱的环节,许多建筑由于屋面出现渗漏而直接影响工程的整体质量与使用。
传统型屋面防水层必须具有良好和长久的防水能力,以保证保温层不进水,而防水层不论是卷材防水层还是涂膜防水层或复合防水层在环境温度及紫外线作用下容易老化,且耐穿刺性差、容易损伤,这些缺点都影响到屋面的正常使用。
因此采用倒置屋面,将保温隔热层材料安装在防水层之上是保护防水层最理想的方法。
防水层上的保温材料及保护层覆盖,使防水层上形成坚韧的缓冲层,防止屋面内部结露,减少因气温剧烈变化而引起防水层的开裂及老化,从而提高防水层的耐久性,延长屋面的使用年限。
一、倒置式屋面的建筑功能特点倒置式屋面的构造层次自下而上为:结构层、找平层、防水层、保温隔热层、隔离层、保护层。
相对传统式屋面而言,倒置式屋面的建筑功能特性是:(一)热保护功能良好。
由于保温隔热层置于防水层之上,可以保护防水层免受阳光紫外线的直接照射,大幅度降低防水层和屋面结构的热应力,充分发挥保温隔热层的节能作用。
(二)延长防水层的耐用年限。
可以避免防水层因热应力产生温差变形引起的裂纹或裂缝,防止早期破坏,从而延长防水层的耐用年限。
(三)有效发挥保护层的作用。
采用混凝土板块或卵石作保护层,可为屋面提供保温隔热、通风、排水空间,以及为上人屋面提供活动场所创造条件。
二、倒置式屋面施工质量控制要点(一)砂浆找平层施工(1)检查屋面板等基层安装是否牢固,不得有松动现象,砂浆铺设前,基层表面应清扫干净并洒水湿润; 砂浆铺设应按由远到近、由高到低的程序进行,最好在每分格内一次连续铺设完成,严格控制坡度,可用2m靠尺找平,铺设找平层 12h后,需洒水养护。
倒置式屋面工程施工(3篇)

第1篇一、工程概述倒置式屋面是一种新型的屋面结构,其特点是防水层在下面,保温隔热层在上面。
这种屋面结构在我国已经得到了广泛应用,具有优良的防水、保温、隔热性能。
本文将对倒置式屋面工程施工进行详细介绍。
二、施工准备1. 材料准备:聚苯乙烯泡沫板、挤塑聚苯乙烯泡沫板、卷材防水层、玻璃纤维网格布、水泥砂浆、钢筋等。
2. 工具准备:切割机、壁纸刀、水平尺、线锤、卷尺、电钻、砂轮机、搅拌机等。
3. 人员准备:施工人员应具备相应的专业技能,熟悉倒置式屋面施工工艺。
三、施工步骤1. 基层处理:对屋面基层进行全面检查,清除松散、起砂、油污等杂物,确保基层平整、干燥。
2. 防水层施工:按照设计要求,铺设卷材防水层。
防水层应采用满粘法,确保防水效果。
在檐口、屋脊、屋面转角等部位,采用胶粘材料将卷材与基层粘牢,其宽度不得小于800mm。
3. 保温层施工:在防水层上面铺设保温层。
保温层材料可选用聚苯乙烯泡沫板、挤塑聚苯乙烯泡沫板等。
保温层铺设应平整,拼缝严密,厚度应符合设计要求。
4. 防护层施工:在保温层上面铺设防护层。
防护层材料可选用玻璃纤维网格布、水泥砂浆等。
防护层应均匀、平整,厚度应符合设计要求。
5. 施工缝处理:在施工过程中,应处理好施工缝。
施工缝应采用专用密封材料填充,确保防水、保温效果。
6. 成品保护:施工完成后,应对屋面进行成品保护。
禁止在屋面上进行重物堆放、切割、焊接等作业,防止破坏屋面结构。
四、质量控制1. 材料质量:保温材料、防水材料等应符合国家相关标准,确保施工质量。
2. 施工工艺:严格按照倒置式屋面施工工艺进行施工,确保施工质量。
3. 防水效果:防水层应无渗漏现象,保温层应具有良好的保温隔热性能。
4. 施工缝处理:施工缝应严密,无渗漏现象。
五、安全环保措施1. 严格执行安全操作规程,确保施工安全。
2. 加强施工现场环保管理,减少施工对环境的影响。
3. 施工过程中,注意防止噪声、粉尘等污染。
六、总结倒置式屋面工程施工具有优良的防水、保温、隔热性能,在我国得到了广泛应用。
倒置式屋面防水施工技术要点及质量控制措施

0 引言随着建筑品质不断提升,屋面防水做法也是不断更新,怎样提升建筑屋面防水施工技术是大部分建筑企业正在积极处理的关键问题。
胡居凯[1]提出一种基于TQM 的设计方式并且附加防水涂料层的组合防水技术,改进后的防水技术可以有效解决渗漏问题,从而形成实际项目屋面防渗漏措施,可为建筑工程渗漏问题提供一定的借鉴和参考作用。
张宜聪[2]提出减小设备运行对结构屋面的扰动,提高防水系统的使用寿命同时优化屋面构造,可以减小屋面预制板块错动对防水系统的损坏。
崔友芳[3]认为是在建筑高度受限制,女儿墙高度较低时,采用倒置屋面能保证屋面泛水高度,同时节约屋面作法中的防水保护层。
本文在此基础上参考项目特点,从设计及施工角度出发,总结了屋面防水工程渗水隐患在于施工过程各节点的质量控制,提出了各节点施工的详细做法及措施。
1 工程概况本文以“悦海阁”项目屋面防水工程为例,项目位于福建省福鼎市玉塘大道,总建筑面积约28 394m 2,共建设2栋住宅,建筑层高为上部32层,地下一层,采用平屋面形式,建筑找坡。
防水等级为一级,两道设防,防水材料使用1.2厚聚乙烯高分子复合防水卷材+1.5厚JS 聚合物水泥基防水涂料。
本工程屋面防水设计采用正置式屋面,做法为:①40厚C15细石混凝土保护层,表面3m×3m 分隔缝,缝宽10mm,采用密封胶封严;②干铺玻纤布一层;③1.2厚聚乙烯高分子复合防水卷材+1.5厚JS 聚合物水泥基防水涂料;④20厚水泥砂浆找平层;⑤35厚挤塑聚苯板;⑥C20细石混凝土找坡千兼保护层抹平收光,坡度2%,最薄处30mm。
经分析正置式做法,保温层在下,防水层在上,按规范要求此做法需在保温层预埋排气管,施工难度大,且卷材如密封不严实,积水不容易排出,渗水隐患大;且卷材在上防水层容易老化、开裂,后期维修成本高。
项目结合实际情况,以及以往施工经验,参考施工规范后决定对做法进行变更,以满足施工质量要求。
现更改为倒置式做法,先施工防水层后施工保温层,并将坡度变更为3%,以便大雨时能快速排水;根据《混凝土结构通用规范》规定素混凝土结构构件的混凝土强度等级不应低于C20,本工程面层C15细石刚性混凝土标号不满足要求,经与设计院及建设单位沟通后按C30执行,面层分隔缝密封胶封严后增加一道APP 改性沥青等防水卷材进行热铺封盖。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
倒置屋面施工质量控制双防水倒置式上人屋面施工质量控制姜植国刘丽坤梁科夫(中核华兴建设有限公司)[摘要] 本文结合工程实例详细介绍了双防水倒置式上人屋面的施工流程、技术要点,以及屋面节点、防水薄弱部位的处理方法。
技术可靠,效果明显。
[关键词] 倒置式上人屋面 SBS防水卷材分隔缝挤塑聚苯乙稀泡沫塑料板1、引言随着建筑业的飞速发展,人们对屋面质量的要求也越高,倒置式屋面也就随之出现了。
倒置式屋面是将保温层设置在防水层之上,形成敞露式保温层的一种屋面做法。
这种做法的优点是外界气候变化对防水层的影响较小,减少高温、低温对防水层的作用,更减少了温差变化是防水层产生拉伸变形,同时有保温层的覆盖,防水层不易受外力的影响而破坏。
增强屋面的防水效果延长屋面的使用年限,也能改善室内小气候环境,节约能源。
2、工程概况安徽财贸学院图书馆工程,建筑物长73.2m,宽66.5m,共分为四个部分,A1 区、A2区、B区和C区。
总建筑面积:28315?,建筑占地面积:4675?。
地下1层(高为5.2m),地上8层(层高为4.2m)。
建筑结构为框架剪力墙结构,建筑物高度为38.400M、41.400M。
主楼屋面均采用双防水倒置式保温上人屋面。
屋面混凝土强度为C30S6。
3、施工流程施工准备?基层清理?水泥砂浆找平层?两道乳化沥青隔气层?憎水膨胀珍珠岩板找坡层?水泥砂浆找平层?两层SBS防水卷材?挤塑聚苯乙稀泡沫塑料板保温隔热层?无纺聚酯纤维布隔离层?细石砼保护层?广场砖保护层?质量验收 4、主要施工工艺4.1 施工准备结构层已经验收并具备屋面施工的条件;材料的规格、材质满足设计和相关规范要求,有出厂合格证,出厂试验报告并复检合格。
作业人员须是专业施工队伍,且均有有效的操作证。
1主要机具:搅拌机、手持喷灯、钢丝刷、高压吹风机、小平铲、剪刀、手持铁压锟及施工操作安全防护用品等。
4.2 基层处理找平层施工前,必须将屋面基层清理混凝土到实处,并将屋面表面松散混凝土、浮尘用水清洗干净,但是表面不得有积水,以保证找平层的施工质量 4.3 找平层施工由于屋面做法的两次找平层的施工工艺、材料都基本一样,在此处统一叙述。
找平层施工时,应适当将基层洒水湿润,但不可浇水太多,以基层完全湿润,表面无明水为准,且基层表面刷一道水泥素浆。
以保证与基层的结合牢固。
找平层均采用20厚1:3水泥砂浆进行施工。
找平层施工前,在清理干净的基层上弹出分隔缝的准确位置(按2500mm*6550mm分隔),预先将截面为20mm*20mm的挤塑聚苯乙稀泡沫塑料板沿弹出的线和女儿墙边通长布置,并且用同标号砂浆固定,以聚塑板充当分隔缝,既能满足砂浆的自由变形,又填密实了分隔缝。
然后用砂浆根据水平线或坡度线找平贴灰饼,顺排水方向冲筋。
然后进行大面施工,做好水泥砂浆的铺摊和压实工作。
施工过程中一定要注意保证聚塑板在所弹线位置。
找平层砂浆用铝靠尺刮平,木抹子初压,在砂浆初凝前,用铁抹子两次压光和收光。
并进行浇水养护,养护期不少于7天。
找平层必须压实抹光,不得出现酥松、毛刺爆皮和起砂等现象。
预埋管根部、女儿墙、排水沟等阴阳转角处,用砂浆做成半径为50mm的圆弧以利于防水层施工。
在排水沟找平施工时,按设计排水坡度用砂浆找坡、找平。
4.4隔气层施工隔气层是为了防止室内水蒸气渗入保温层,使保温层受潮、降低保温效果。
所以隔气层施工前,找平层经养护合格,不得有起砂、空鼓、脱皮等现象,并必须干净、干燥。
隔气层采用两道乳化沥青,乳化沥青必须喷刷均匀、厚度一致,严禁漏喷。
以保证屋面的基层的密封性。
4.5找坡层2. 本工程保温找坡层材料选用60mm厚憎水膨胀珍珠岩板(Ro=0.6mk/w;2.K=1.67w/mk)。
找坡层的施工首先在隔气层上弹出分隔线且与找平层的分隔缝对2齐(按2500mm*6550mm分隔)。
憎水膨胀珍珠岩板按照设计按求以2%的坡度找坡,在施工时按设计坡度要求拉通坡度线,并严格按照坡度线施工保温,且必须铺设密实,严禁使用破损的防水水泥珍珠岩板进行找坡。
保温找平层的分隔缝与排气道合二为一,则将缝宽较找平层20mm适当增大,设定为40mm,屋面排汽道纵横贯通。
为保证A1区A2区屋面的开阔和美观,A1区A2区的排气孔穿女儿墙往外排(见图1)。
B区屋面的排气道是穿出屋面的渡锌钢管(见图2)。
排气道里面用20mm~30mm大小粒径的石子填充,且在上层的找平层施工前,排气道上居中加铺250mm宽的油毡带,且一端用油膏密封另一端空铺,以保证排气孔道的通畅。
这道工序尽量在晴天施工完毕,若遇到雨天必须用薄膜等材料覆盖严密。
4.6防水卷材SBS施工屋面防水采用两层各3mm的SBS防水卷材,应用热熔法全粘结的铺贴方法施工。
倒置式屋面出现渗漏时,有不宜找渗点,返修困难的特点。
这种缺陷可以通过严谨的施工程序,精心的施工(特别是在防水卷材层施工)来弥补。
所以卷材的施也是其中的重之重点,须确保防水层一次施工合格。
防水卷材的施工顺序如下: 基层处理?基层弹线?节点附加增强处理?大面铺贴卷材?蓄水试验?质量验收。
卷材防水主要的施工工艺如下:4.6.1基层处理防水卷材施工前,基层不得有起砂、空鼓、脱皮等现象,并必须干净、干燥,2含水率控制在9%以下 (可采用简易的检验方法:将1M卷材在找平层上铺平、铺实,静置3-4小时后掀开检查,找平层覆盖部位与卷材上未见水印即可)。
方可作基层处理。
采用氯丁胶作为卷才的基层处理剂,既能增强防水卷材与基层的粘接。
在突出屋面的构筑物如女儿墙、构架柱的垂直面至少往上刷150mm。
一般情况下,基层处理剂四个小时后即能干燥,才能进行防水卷材施工。
4.6.2节点附加增强处理分隔缝处附加一层干铺250mm宽的通长SBS防水卷材,其中搭接长度为100mm,使卷材能够适应基层的收缩变化。
水落口处首先在底部附加一层比水落口宽200mm,向内伸到水落斗里部,向外3铺到沟边,卷材边用密封膏封口,以加强水落口底部防水能力。
然后用标准尺寸卷材在水落口处居中铺贴好,对准水落口的卷材进行剪贴裁剪线如图示意;排水沟附加一层沟宽,贴女儿墙高250mm的防水卷材;排气道的构造做法及附加层如图所示。
伸出屋面管道的防水处理与排气道处理原理基本相同。
卷材阴阳角附加层处理处理应符合设计规范要求。
在突出屋面的构筑物如女儿墙、构架柱的垂直面卷材至少往上粘贴150mm。
变形缝处应在屋面与女儿墙的交接处附加一层卷材贴至缝边。
外径镀锌钢管热煨成半圆弯防水保护层防水附加层防水附加层广场砖保护层外径镀锌防水保护层钢管排气管排气管道防水层排气管道找坡层女儿墙屋面排气道做法(2)屋面排气道做法(1)保护层保温层女儿墙两层防水层找平层保温找坡层防水保护层隔气层密封膏找平层细石砼结构层女儿墙落水管屋面排水沟做法(2)屋面排水沟做法(1)卷材水落口高度水落口宽度分隔缝附加卷材做法水落口防水卷材附加层44.6.3大面铺贴卷材在大面铺贴时,由于工程是2%的排水坡度,所以卷材铺设方向选用垂直于排水方向。
铺贴顺序是从排水方向先下后上,根据弹出的控制线对卷材进行展开试铺,保证搭接长度确定位置后,进行铺贴,铺贴时随放卷材随用火焰喷枪加热卷材的粘贴面,喷枪距加热面300mm左右,经往返均匀加热,火候要掌握适当,加热至卷材表面有光亮黑色时方可粘贴,将卷材向前滚铺、粘贴。
滚铺卷材时缝边必须溢出热熔的改性沥青胶,其后跟随一人用铁压锟随铺随压,尽量将卷材压实,能把里面残留的空气赶走,保证卷材与基层的牢固粘接、封闭严密。
在铺贴第二层前,需要检查卷材表面有无砂石杂物。
处理完后,进行错缝铺贴,但卷材不能相互垂直铺贴。
女儿墙处的泛水处理如图所示。
女儿墙上第二层竖直卷材采用成品绿豆砂卷材,有利于女儿墙上广场砖的施工。
密封膏封严射钉间距500镀锌垫片20*20*30成品广场砖两层防水卷材防水层附加一层卷材防水层基层处理剂一道至屋面大于等于20厚1:3水泥砂浆找平层女儿墙女儿墙及泛水处理卷材施工须注意天气变化,避免在雨天、雪天、雾天施工,精心组织争取一气呵成。
施工人员必须穿软底鞋操作,无关人员严禁在已铺好的卷材上随意行走。
在施工现场防水卷材应直立堆放,不得倾斜或横压,而且在堆放处必须有防火措施。
防水是屋面最主要的功能之一,防水卷材施工完毕后进行了蓄水实验,其蓄水时间超过24h,确认无渗漏即认为防水卷材合格,可以进行下道工序的施工。
4.7挤塑聚苯乙稀泡沫塑料板2. 保温隔热层选择的是40mm的挤塑聚苯乙稀泡沫塑料板(Ro=1.25mk/w;2.K=0.8w/mk),具有低吸水率、耐候性强、长期浸水不腐烂且有一定强度的特点。
聚塑板施工前,需在卷材上面将下面几层的分隔线弹到卷材上面,聚塑板施工时即以线为基准留设分隔缝,20mm的缝宽。
在墙、柱边同样留设20mm变形缝。
保温隔热5层与防水层铺板要平,缝隙要严,不应出现“冷桥”。
挤塑板在运输、贮存过程中须采取有效的防雨、防潮措施,并在干燥的天气下进行施工。
保温隔热层铺设完毕后应及时进行保护层施工。
以免其受潮后增大导热系数。
4.8无纺纤聚酯纤维布隔离层采用干铺无纺纤聚酯纤维布一层,这样能保证砂浆的温度变形与保温隔热层的变形不会相互影响,亦可防止混凝土将变保温隔热的变形缝堵死。
4.9细石钢筋混凝土保护层为增强保护层的刚度和抗裂性,满足保温隔热层的覆盖重量的要求同时又满足屋面的荷载允许,这层保护层为40mm厚钢筋混凝土按Ø6.5@200间距双向配筋,钢筋网在保护层中间偏上的位置,在分隔缝处断开。
在施工前依然用截面20mm*40mm的聚塑板作为分隔缝,同保护层的分隔尺寸(按2500mm*6550mm分隔)。
钢筋混凝土保护层养护达到强度后,分隔缝处增嵌密封材料。
4.10广场砖施工采用1:3水泥砂浆粘贴100mm*mm100*12mm成品广场砖。
广场砖施工前,对屋面广场砖进行排砖。
然后根据预排的方案,将其在保护层上弹出准确控制线,以保证砖缝规则整齐美观。
本工程屋面大面红色配以白色色带,施工时先将色带广场砖贴好。
通过色带的准确位置控制好大面的广场砖铺贴质量,大面施工时每一块砖都要带线施工。
广场砖的砖缝为10mm,而且在靠女儿墙处也留设20mm的变形缝,提供其变形空间。
贴广场砖时既要保证屋面的平整度又要保证屋面2%的坡度。
砖铺贴完毕成型后,砖缝用砂浆嵌缝,变形缝、女儿墙与广场砖与屋面交接处用密封膏嵌塞饱满,密实砖缝(见屋面排水做法图)。
5、结语在本屋面工程施工中总结到,在屋面施工中每个工序都要认真负责做好,强化“三检”制度,本道工序检查不合格严禁进入下道工序,以到达全面封闭防水效果和有效的保温隔热功能;在施工过程中要十分重视成品保护,特别是在防水和保温隔热材料施工时;在屋面变形缝、找平层分隔缝、落水口、天沟、阴阳角转角处等容易渗水的部位需要重点处理,确保防水层一次施工合格;注意材料的选择,特别是防水和保温隔热材料的选择;施工人员必须严格执行安全操作规程、作业场地必须工完场6清,做到安全文明施工。
