骊山·枫林香溪项目一期雨季施工方案
冬、雨季及特殊时节施工方案及保证措施

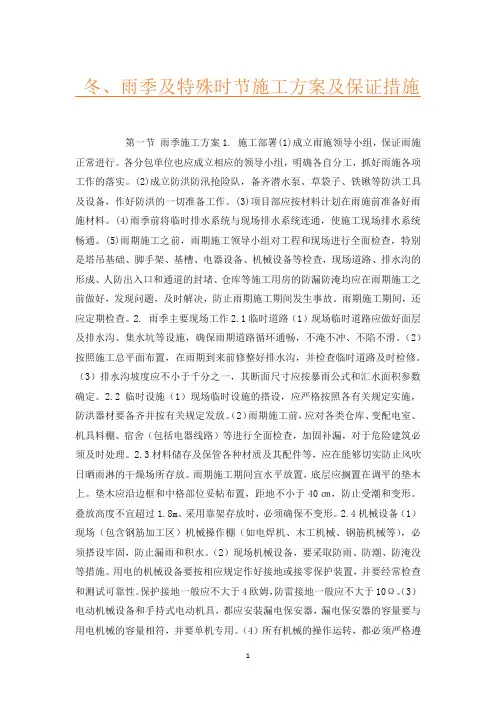

冬、雨季及特殊时节施工方案及保证措施第一节雨季施工方案1. 施工部署(1)成立雨施领导小组,保证雨施正常进行。
各分包单位也应成立相应的领导小组,明确各自分工,抓好雨施各项工作的落实。
(2)成立防洪防汛抢险队,备齐潜水泵、草袋子、铁锹等防洪工具及设备,作好防洪的一切准备工作。
(3)项目部应按材料计划在雨施前准备好雨施材料。
(4)雨季前将临时排水系统与现场排水系统连通,使施工现场排水系统畅通。
(5)雨期施工之前,雨期施工领导小组对工程和现场进行全面检查,特别是塔吊基础、脚手架、基槽、电器设备、机械设备等检查,现场道路、排水沟的形成、人防出入口和通道的封堵、仓库等施工用房的防漏防淹均应在雨期施工之前做好,发现问题,及时解决,防止雨期施工期间发生事故。
雨期施工期间,还应定期检查。
2. 雨季主要现场工作2.1临时道路(1)现场临时道路应做好面层及排水沟、集水坑等设施,确保雨期道路循环通畅,不淹不冲、不陷不滑。
(2)按照施工总平面布置,在雨期到来前修整好排水沟,并检查临时道路及时检修。
(3)排水沟坡度应不小于千分之一,其断面尺寸应按暴雨公式和汇水面积参数确定。
2.2临时设施(1)现场临时设施的搭设,应严格按照各有关规定实施,防洪器材要备齐并按有关规定发放。
(2)雨期施工前,应对各类仓库、变配电室、机具料棚、宿舍(包括电器线路)等进行全面检查,加固补漏,对于危险建筑必须及时处理。
2.3材料储存及保管各种材质及其配件等,应在能够切实防止风吹日晒雨淋的干燥场所存放。
雨期施工期间宜水平放置,底层应搁置在调平的垫木上。
垫木应沿边框和中格部位妥帖布置,距地不小于40㎝,防止受潮和变形。
叠放高度不宜超过1.8m。
采用靠架存放时,必须确保不变形。
2.4机械设备(1)现场(包含钢筋加工区)机械操作棚(如电焊机、木工机械、钢筋机械等),必须搭设牢固,防止漏雨和积水。
(2)现场机械设备,要采取防雨、防潮、防淹没等措施。
用电的机械设备要按相应规定作好接地或接零保护装置,并要经常检查(3)和测试可靠性。
(完整版)绿地雨季施工方案

(完整版)绿地雨季施工方案绿地雨季施工方案1. 引言随着城市发展的不断推进,绿地建设在城市规划中占据着重要地位。
然而,雨季对于绿地施工带来了一定的困难与挑战,因此需要制定一份完善的绿地雨季施工方案。
本文档旨在提供一套详细的方案,以确保绿地雨季施工的顺利进行。
2. 施工前准备在雨季施工之前,需要进行充分的准备工作,以确保施工的顺利进行。
具体措施如下:- 合理选址:选择排水条件良好、易于施工的地点作为绿地建设的目标区域。
- 尽早采购材料:提前预订施工所需的材料,并及时采购,以免雨季到来时出现材料短缺的情况。
- 安排人员调度:合理安排施工人员的工作时间和轮班安排,以确保施工进度不受雨季天气的影响。
3. 施工过程控制在雨季施工过程中,需要严格控制各项工作,确保施工质量和进度的同时,最大限度地降低雨季带来的影响。
具体措施如下:- 严格按照设计方案施工:按照设计方案进行施工,确保绿地建设的质量和效果。
- 控制施工进度:合理安排施工工序,控制施工进度,确保按计划完成各项施工任务。
- 防护措施:在施工现场设置有效的雨水排放设施,并采取防护措施保护已完成的工程,以防洪水等意外情况对施工造成影响。
4. 施工后维护雨季施工结束后,还需要进行一定的维护工作,以确保绿地的长期稳定和持续发展。
具体措施如下:- 定期检查与维修:定期检查绿地施工情况,及时发现和修复可能存在的问题,确保绿地的长期稳定性。
- 清理排水设施:定期清理和维护雨水排放设施,保持其畅通,以防止雨季期间的积水问题。
5. 总结绿地雨季施工是一项具有挑战性的任务,需要充分的准备、精细的施工和维护工作。
本文档提供了一套完善的施工方案,通过合理的措施和细致的操作,能够在雨季中完成绿地建设,并确保其质量和稳定性。
同时,也需要根据实际情况进行调整和补充,以适应不同地区的特点和需求。
绿化景观工程雨季施工方案

绿化景观工程雨季施工方案一、前言雨季是绿化景观工程施工的一个重要时期,也是一个具有挑战性的时期。
雨季施工需要更多的注意和准备,因为雨水对工程施工有很大的影响,一方面雨水可能导致场地湿润,影响施工质量,另一方面雨水可能会造成工地积水、滑坡等安全隐患。
因此,为了顺利完成绿化景观工程的施工,必须制定科学合理的施工方案,合理安排工程进度,保障工程质量和安全。
二、雨季施工的影响及挑战1. 场地湿润:雨季来临,场地往往会因为雨水湿润,给绿化景观工程带来一定的困难。
湿润的场地不利于施工材料的运输和沉实,也不利于种植作业和场地平整。
2. 安全隐患增加:雨季降雨量增多,可能导致工地积水、滑坡等安全隐患,给施工安全带来一定的挑战。
3. 施工质量受影响:雨水的影响可能会导致绿化景观工程的施工进度延误,进而影响工程质量。
4. 施工效率低下:雨季施工受天气影响较大,施工效率通常会低于干季。
三、雨季施工方案的制定1. 科学合理的工程安排首先,针对雨季施工的特点,需要制定科学可行的施工计划。
根据当地的降雨情况,预测雨季的时间段和降雨量,合理安排工程进度,尽量避开降雨时间,减少对工程的影响。
同时,需要充分考虑雨季施工的困难和挑战,给工程进度留足够的缓冲时间。
2. 合理选择施工材料在雨季施工中,选择合适的施工材料对于保障施工质量和安全至关重要。
需要选择具有防水、抗湿、抗渗变形性能好的材料,以便能够适应雨季场地潮湿的情况。
3. 提前做好排水设计为了应对雨季施工中可能出现的积水、滑坡等情况,需要提前做好排水设计,确保工地排水畅通,避免因雨水过多造成的安全隐患。
4. 建立紧急应对措施在雨季施工中,可能会出现各种紧急情况,需要做好紧急应对措施和预案,以确保在发生突发情况时能够迅速有效地处置。
5. 及时更新施工进度在雨季施工中,由于天气变化较大,工程进度可能会受到较大的影响。
因此,需要及时更新施工进度,合理调整工程安排,确保工程能够有序进行。
高层建筑工程季节性施工措施

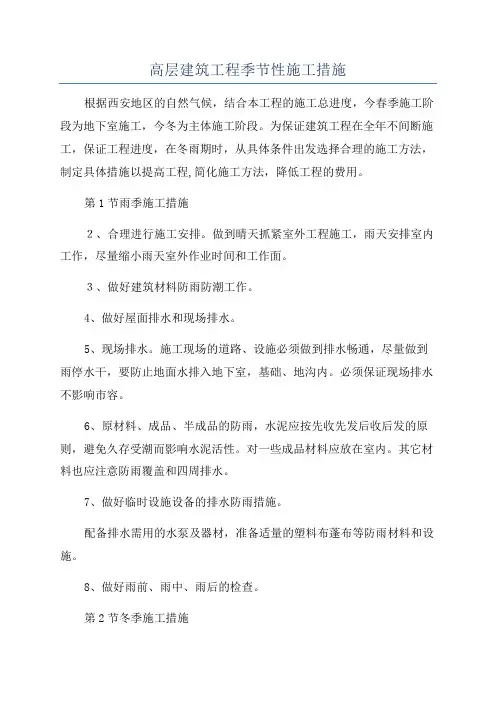

高层建筑工程季节性施工措施
根据西安地区的自然气候,结合本工程的施工总进度,今春季施工阶段为地下室施工,今冬为主体施工阶段。
为保证建筑工程在全年不间断施工,保证工程进度,在冬雨期时,从具体条件出发选择合理的施工方法,制定具体措施以提高工程,简化施工方法,降低工程的费用。
第1节雨季施工措施
2、合理进行施工安排。
做到晴天抓紧室外工程施工,雨天安排室内工作,尽量缩小雨天室外作业时间和工作面。
3、做好建筑材料防雨防潮工作。
4、做好屋面排水和现场排水。
5、现场排水。
施工现场的道路、设施必须做到排水畅通,尽量做到雨停水干,要防止地面水排入地下室,基础、地沟内。
必须保证现场排水不影响市容。
6、原材料、成品、半成品的防雨,水泥应按先收先发后收后发的原则,避免久存受潮而影响水泥活性。
对一些成品材料应放在室内。
其它材料也应注意防雨覆盖和四周排水。
7、做好临时设施设备的排水防雨措施。
配备排水需用的水泵及器材,准备适量的塑料布蓬布等防雨材料和设施。
8、做好雨前、雨中、雨后的检查。
第2节冬季施工措施
尽量避开寒流和大风天气施工。
冬期施工,混凝土、砂浆宜采用外掺新型早强、抗冻化学外加剂,其作用能使混凝土产生抗冻、旱强、催化等效用。
降低混凝土冰点,使之在常温下,加速硬化,以达到要求的强度。
改善混凝土配合比,采用高强水泥,增加水泥用量和降低水灰比等办法,以加强混凝土强度的增长和水泥化热的释放。
为此,优先采用硅酸盐水泥或普通硅酸盐水泥,
水泥标号不应低于P·O32、5R。
雨季工程进度计划方案范本

雨季工程进度计划方案范本一、项目概况项目名称:XXXX雨季工程项目地点:XX省XX市项目内容:本工程是为了解决雨季来临时城市内涝问题而展开的一项综合性工程,主要包括城市排水系统改造、道路排水设施建设等内容。
建设单位:XX市城市管理局项目总投资:XXX万元二、项目背景随着城市建设的不断推进,城市排水系统设施逐渐跟不上城市发展的步伐,雨季来临时常常出现城市内涝现象,给市民的出行和生活带来了极大的不便。
因此,为了提高城市的排水能力,改善城市的排水环境,本工程得以展开。
三、项目目标1. 提高城市排水系统的排水能力,避免城市内涝现象发生。
2. 完善城市道路排水设施,确保雨季期间道路畅通。
3. 保障市民的生活和出行安全。
四、施工方案1. 城市排水系统改造本工程将对城市排水管网进行全面的检修和改造,包括清理排水管网积存的垃圾和泥沙、更换老化的排水管道等工作,提高排水能力。
2. 道路排水设施建设此项工程将针对城市的重点道路和交通枢纽,新建雨水篦沟、雨水井和雨水管网,确保雨水迅速排入排水系统。
3. 绿化雨水利用在适当的地段开展雨水收集工作,将雨水用于城市的绿化和灌溉,减轻城市的雨水排放压力。
五、项目进度计划1. 确定施工单位和负责人员在项目正式启动前,需要确定施工单位和项目负责人员,组建项目团队。
2. 编制施工方案和施工图纸施工单位应在启动后第一个阶段内完成施工方案和施工图纸的编制,提前为施工做好准备。
3. 开展施工前期准备工作该阶段的工作主要包括现场勘察、设备准备、材料采购等工作。
4. 开展城市排水系统改造工程针对城市排水管网进行检修和改造工作,提高排水能力。
5. 开展道路排水设施建设工程新建雨水篦沟、雨水井和雨水管网,确保雨水迅速排入排水系统。
6. 率先完成工程节点在进度计划中规定该阶段需要率先完成的节点,确保项目整体进度。
7. 完成总体工程进度最终完成整体的工程进度计划,确保工程按时交付使用。
六、项目实施措施1. 严格控制质量在施工过程中,严格按照设计要求进行施工,确保工程质量。
骊山·枫林香溪项目一期雨季施工方案

骊山·枫林香溪项目一期雨季施工方案编制:审核:审批:西安建工第一建筑有限责任公司2016年5月目录一、编制依据 (2)二、工程概况 (4)三、雨季施工部署 (4)四、雨季施工准备工作 (4)五、雨季施工具体措施 (4)六、安全、消防等管理工作要求 (4)七、雨季施工注意事项 (4)八、附图 (4)一、编制依据1、《建筑深基坑工程施工安全技术规范》(JGJ311-2013)2、《建筑边坡工程技术规范》(GB50330-2013);3、《建筑施工安全检查标准》(JGJ59-2011);4、《建筑施工土石方工程安全技术规范》(JGJ/T180-2009);5、《施工现场临时用电安全技术规范》(JGJ46-2005)。
6、《湿陷性黄土地区建筑基坑工程安全技术规范》(JGJ167-2009)。
二、工程概况工程名称: 骊山·枫林香溪项目一期工程地点:凤凰大道以东芷阳三路以西建设单位:西安普祥房地产开发有限公司设计单位:中联西北工程设计研究院有限公司监理单位:陕西泾渭建设监理咨询有限责任公司施工单位:西安建工第一建筑有限责任公司监督单位:西安曲江新区建设工程(临潼)质量安全监督站骊山·枫林香溪项目一期含3层合院24栋;10层洋房4栋;6层叠墅4栋;9/11/13层公寓三栋;2层商业2栋;2层会所销售中心1栋。
结构形式为现浇钢筋混凝土剪力墙结构。
洋房、叠墅主楼下面设车库;公寓下车库含人防工程。
本工程为群楼组合,有别墅、叠墅、公寓楼。
依据建筑设计平面设计图纸,场地的整体高低布局为南高北低呈递增阶梯型。
叠墅区±0.000以2m递增,别墅区±0.000以2.2m递增,公寓楼±0.000以0.9m、1.2m递增。
本工程土质为湿陷性黄土,为消除湿陷性,地基处理方法是灰土、素土挤密桩。
各单体组合标高呈阶梯。
施工现场排水需有组织排水。
以满足防汛、防洪要求三、雨季施工部署参考当地往年关于记载雨季相关信息。
沥青面层雨季施工组织设计
沥青面层雨季施工组织设计一、工程概况该工程为道路沥青面层施工工程,施工地点位于XX路XX段,道路全长XX米,宽XX米。
工程包括底层处理、中间层施工和沥青面层施工。
面层施工期间逢雨将对施工进度产生影响,因此需要合理有序地组织施工。
二、施工组织方案1.施工时间安排考虑到雨季的特点,施工时间应尽可能避开降雨周期,选择天气较为明朗的时段进行施工。
根据气象部门提供的天气预报,调整施工时间的合理性,避免由于突然降雨导致施工中断。
2.施工队伍安排为了保证施工的连续性,需要确保有足够的施工人员组成施工队伍。
同时,要保证队伍的稳定性,避免人员的频繁更替对施工质量造成影响。
3.施工设备准备在雨季施工中,需要备足相关施工设备,如烘干机、取暖设备等,以确保施工过程中的材料及设备的干燥程度,从而保证施工质量。
同时,要做好设备的维护工作,确保设备运行正常。
4.施工路面处理在雨季施工中,路面处理是关键环节。
首先,要对原有路面进行清理,确保路面平整、无杂物。
其次,要进行底层处理,对现场不满足施工要求的部位进行修补。
最后,进行路面中间层施工,确保路面的平整度。
在每个施工环节中,要及时清理附着在路面上的水分,以确保施工质量。
5.雨季特殊措施在雨季施工中,为了降低雨水对施工造成的影响,可以采取以下措施:(1)临时搭建遮蔽棚或罩棚,保护施工现场,避免雨水直接接触路面;(2)增加施工队伍的数量,加快施工速度,尽快完成沥青面层施工;(3)根据天气预报,提前做好防雨措施,如使用抗雨剂或加热材料,确保施工质量。
6.安全措施在施工过程中,要加强施工现场的安全管理,设置警示标识,设立警戒区域,确保行人和车辆的安全。
同时,要做好现场卫生保洁工作,保持施工现场干净整洁,防止杂物对施工造成影响。
7.交通管理在施工期间,要与交通管理部门合作,制定交通疏导方案,保障道路交通的畅通。
在施工地点附近设置交通标志,指示前方施工情况,提醒驾驶员注意路况,并合理安排交通流动,避免拥堵。
雨季、冬季、风季施工方案
目录1、编制依据 (3)1.1 、施工图纸.....................................................................................................3...1.2 、国家现行规范、规程..................................................................................3..2、工程概况 (3)2.1 自然地理、气象资料....................................................................................3..2.2 、季节施工概况.............................................................................................3...2.3 、季节施工期限及项目..................................................................................4..3、季节性施工组织机构 (5)4、雨季施工措施 (6)4.1 、雨季施工管理目标......................................................................................6..4.2 、雨季施工准备.............................................................................................6...4.3 、审图.............................................................................................................6...4.4 、主要材料、机具计划..................................................................................6..4.5 、主要施工技术措施......................................................................................7..4.5.1 、土方工程...........................................................................................7...4.5.2 、钢筋工程...........................................................................................7...4.5.3 、模板工程...........................................................................................8...4.5.4 、砼施工...............................................................................................8...4.5.5 、脚手架工程........................................................................................9..4.6. 主要管理措施...............................................................................................9...4.6.1 、雨季施工管理....................................................................................9..4.6.2 、施工现场管理..................................................................................1..04.6.3 消防工作.............................................................................................1..15、风季施工措施 (11)5.1 、施工部署...................................................................................................1..1.5.2 、一般措施...................................................................................................1..2.5.3. 专项施工措施.............................................................................................1..2.5.3.1 、原材料的储存和堆放......................................................................1..25.3.2 、机械设备的使用..............................................................................1..35.3.3 、现场临时设施的防护......................................................................1..35.3.4 、装修工程.........................................................................................1..3.6、冬季施工措施 (14)2.4 、气象资料收集及记录工作........................................................................1..42.5 、冬季施工准备工作....................................................................................1..44.6 组织措施............................................................................................1..4.4.7 、现场准备.........................................................................................1..5.4.8 、材料准备.........................................................................................1..6.4.9 、安全与防火......................................................................................1..62.6 、冬季施工专项措施....................................................................................1..64.5.6 、土方回填工程..................................................................................1..64.5.7 、钢筋工程.........................................................................................1..7.4.5.8 、混凝土工程......................................................................................1..82.7 、冬施安全注意事项....................................................................................2..61、编制依据1.3、施工图纸2.8、《聚龙山水工程设计文件》,宝鸡市建筑设计院2.9、《聚龙山水工程岩土工程勘察报告》,陕西省地矿局第七工程勘察所1.4、国家现行规范、规程4.10、混凝土结构工程施工质量验收规范(GB50204-2002)4.11、建筑地基基础工程施工质量验收规范(GB50202-2002)4.12、建筑工程冬期施工规程(JGJ 104-97 )2、工程概况4.5.9自然地理、气象资料本工程地处宝鸡市渭滨区姜谭路,拟建场地位于符家村,主要接受渭河水及大气降水补给,宝鸡地区气候属于温带气候,年平均气温12-14℃,最高气温42℃,最低气温-10 ℃,全年降水量为626.3mm,最大降水量1137.3mm,多集中在7、8、9 三个月。
骊山·枫林香溪项目一期悬挑架专项施工方案
骊山·枫林香溪项目一期悬挑脚手架专项施工方案编制:审核:审批:西安建工第一建筑有限责任公司2016年2月目录一、编制依据 (3)二、工程概况 (3)三、方案概况 (3)四、悬挑架的荷载取值及悬臂梁设计 (12)五、斜拉钢丝绳计算 (18)六、立杆稳定性计算 (18)七、连墙件计算 (20)八、特殊节点处理 (21)九、安全措施 (25)十、脚手架的拆除 (28)十一、安全管理 (30)十二、文明施工 (32)十三、环境保护 (32)十四、应急预案 (33)悬挑脚手架专项施工方案一、编制依据:1、根据本工程的全部施工图纸及有关标准图;2、根据国家有关规范、标准和地区的有关规程;3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130—2011);4、《悬挑式脚手架安全技术规程》(DG/TJ08-2002-2006)5、《建筑施工高处作业安全技术规范》(JGJ59—2011);6、《建筑结构荷载规范》(GB 50009-2012);7、《建筑施工安全检查标准》(JGJ 59-2011);8、《建筑施工计算手册》(第2 版);二、工程概况:骊山·枫林香溪项目一期建安工程位于西安市临潼国家旅游休闲度假区凤凰大道与芷阳三路交汇处,北侧紧邻凤凰大道,南边紧邻骊山大道,交通快捷便利。
由西安普祥房地产开发有限公司开发,中联西北工程设计研究院有限公司设计。
陕西泾渭建设监理咨询有限责任公司监理。
骊山·枫林香溪项目一期含3层合院24栋;10层洋房4栋;6层叠墅4栋;9/11/13层公寓三栋;2层商业2栋;1层会所销售中心1栋。
结构形式为现浇钢筋混凝土框架剪力墙结构.洋房、叠墅主楼下面设车库;公寓楼下车库含人防工程.三、方案概况:本工程拟分别采用扣件式落地脚手架与悬挑架相结合。
根据结构形式,地下室单独搭设。
3层合院24栋、2层商业2栋、1层会所销售中心1栋采用扣件式落地脚手架架;10层洋房4栋、6层叠墅4栋、9/11/13层公寓三栋的一层/二层/三层及地下室主体工程操作架采用扣件式双排外架从车库顶板(个别部位在车库外的按照车库顶标高考虑)上开始搭设。
雨季施工专项方案word参考模板
编制:复核:2011年4月目录一、工程概况 (1)二、编制依据 (1)三、雨季施工组织领导机构 (1)四、施工准备 (2)五、雨季施工技术措施 (3)六、雨季施工管理措施 (7)七、雨季施工注意事项 (8)雨季施工专项方案一、工程概况1、工程名称:2、建设单位:3、监理单位:4、施工单位:二、编制依据1、施工图纸及施工合同2、地基处理工程施工组织设计3、施工规范:三、雨季施工组织领导机构总指挥:副总指挥:成员:雨施物资负责人:天气预报员:联络员:四、施工准备(一)材料机具准备(二)、现场准备1、雨季施工前,整理施工现场,由于现场施工、运输破坏的现场排水坡度重新做好,清理施工现场的排水沟,保证排水畅通。
检查沿线排水设施,保证暴雨后能在较短的时间内排出积水。
施工便道设置排水横坡,做到路面坚实平整,不沉陷、不积水、行车不打滑。
路边设置排水沟,路基边坡设置急流槽,使雨水有组织排出。
2、检查施工现场的料具棚、加工棚等的防汛情况,保证现场内棚库不渗漏。
3、检查现场各种机具、设备的防雨设施,保证机具入棚和防雨功能。
漏电接地保护功能装置应灵敏有效,雨季施工前检查线路的绝缘情况,做好记录,雨季施工前定期检查。
4、严格按防汛要求设置连续、畅通的排水设施和应急物资,如塑料布、油毡等材料。
(三)、机电准备在雨季到来之前,必须做好机电设备的防雨、防潮、防霉、防锈蚀、防漏电、防雷击等各项措施,管好、用好施工现场机电准备,确保施工任务的顺利完成。
五、雨季施工技术措施根据工期要求,本工程施工工期进入了雨季,因此除严格执行各措施外,为保证工程质量和工期,针对CFG桩施工特点和雨季特殊气候,特指定以下专项措施:(一)质量措施1、雨季施工时派专人注意收听收看天气预报,并与当地气象部门联系,随时掌握天气变化情况,根据天气情况安排施工。
以防大雨侵袭使人员、设备或桩体质量等遭受损害。
2.所有机械棚要搭设严密,机电设备有防雨防淹措施,机动电掣箱要有防雨措施,漏电保护装置要安全可靠。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
骊山·枫林香溪项目一期雨季施工方案编制:审核:审批:西安建工第一建筑有限责任公司2016年5月目录一、编制依据 (2)二、工程概况 (4)三、雨季施工部署 (4)四、雨季施工准备工作 (4)五、雨季施工具体措施 (4)六、安全、消防等管理工作要求 (4)七、雨季施工注意事项 (4)八、附图483309711a756b0078734956da150b0078332e116a756b3058134916da450bb79一、编制依据1、《建筑深基坑工程施工安全技术规范》(JGJ311-2013)2、《建筑边坡工程技术规范》(GB50330-2013);3、《建筑施工安全检查标准》(JGJ59-2011);4、《建筑施工土石方工程安全技术规范》(JGJ/T180-2009);5、《施工现场临时用电安全技术规范》(JGJ46-2005)。
6、《湿陷性黄土地区建筑基坑工程安全技术规范》(JGJ167-2009)。
二、工程概况工程名称: 骊山·枫林香溪项目一期工程地点:凤凰大道以东芷阳三路以西建设单位:西安普祥房地产开发有限公司设计单位:中联西北工程设计研究院有限公司监理单位:陕西泾渭建设监理咨询有限责任公司施工单位:西安建工第一建筑有限责任公司监督单位:西安曲江新区建设工程(临潼)质量安全监督站骊山·枫林香溪项目一期含3层合院24栋;10层洋房4栋;6层叠墅4栋;9/11/13层公寓三栋;2层商业2栋;2层会所销售中心1栋。
结构形式为现浇钢筋混凝土剪力墙结构。
洋房、叠墅主楼下面设车库;公寓下车库含人防工程。
本工程为群楼组合,有别墅、叠墅、公寓楼。
依据建筑设计平面设计图纸,场地的整体高低布局为南高北低呈递增阶梯型。
叠墅区±0.000以2m递增,别墅区±0.000以 2.2m递增,公寓楼±0.000以0.9m、1.2m递增。
本工程土质为湿陷性黄土,为消除湿陷性,地基处理方法是灰土、素土挤密桩。
各单体组合标高呈阶梯。
施工现场排水需有组织排水。
以满足防汛、防洪要求三、雨季施工部署参考当地往年关于记载雨季相关信息。
根据今年的天气情况,推断,雨量较大,雨季提前,更要求我们早做准备。
场地内部署有排水系统,保证雨季的施工质量和工程安全。
雨施部属:2016年度雨季,骊山·枫林香溪项目一期工程正值土方开挖工程、基础工程、主体工程、装饰装修工程、土方回填工程、基坑支护工程同时进行。
雨期控制的重点是:边坡稳定,基坑(集水坑)积水排水,同时也兼顾地下结构的顺利进展、塔式起重机等机械的安全运行。
成立雨期施工领导小组组长:侯渭平副组长:程常理组员:梁保明、吴选良、巨孝文、罗建斌、仵鹏飞、朱元元、程卫国下设2个防洪抢险小组,梁保明、罗建斌任队长各带领30人。
有关专业分包及班组责任划分:总包负责雨季汛情时的总体布控,项目经理任总指挥,有关管理人员负责联络、协调、指导防汛工作。
水电安装班组负责防汛工作的水电技术操作,保证潜水泵的必要电器的正常运转,并进行日常的维护保养及检查。
基坑支护队伍负责边坡稳定性监测及边坡遇险时的抢救工作。
启航劳务公司负责防汛工作的具体执行,劳务经理(郭涛)进行人力调动,劳务人员进行滞水清掏、水流输导、物资运输、临时支护等必要抢险工作及有关巡查工作,要求在天气预报中有中到大雨出现的天气,组成两组临时巡查小组,轮流监视基坑变化情况。
(一)成立雨季施工(防汛)领导小组,全面领导雨季期间的施工指挥工作,建立健全的值班和气象记录制度,及时做好值班和气象记录做好交接班工作,发现阴雨天气预报及时通知作好准备,领导小组成员如下表:(二)雨季施工期间施工安排1、雨季期间施工总体思路(1)必须保证施工进度,做到计划在先,预防为主、防患未然。
(2)在执行原施工进度计划的同时,必须加快结构施工,尤其防水必须在雨季到来之前施工完毕,受雨水潮湿影响大的工序如回填土、防水工程等应尽量赶在雨季施工之前施工或者避开雨天施工。
2、提前做好雨季施工安排(1)劳动力安排,应对各班组划定防雨责任区,在遇大雨以上的天气时,不管黑夜白天都应该能调动劳动力到基坑或地下室入口、等易灌水部位巡视,出现问题及时排除。
(2)物料安排,雨季到来之前,应提前做好物资、材料的准备,包括排水设备、防雨材料及施工应急用电的准备工作。
四、雨季施工准备工作1、主要材料机具准备材料组负责提前准备有关雨施期间必要的施工及防雨机具、材料,主要材料机具如下:2、现场准备基坑支护队伍应加强对基坑信息检测数据的随时跟踪比较,做到每天掌握边坡位移及沉降情况,如发现异常情况,及时向总包汇报。
检查基槽上口边坡附近裂缝情况,并在汛期到来前,及时发现,用水泥修补变形裂缝,避免雨水大量渗入。
施工机具棚认真检查,避免大雨淋湿造成漏电或连电产生用电事故或影响生产用电。
对施工现场的道路、料具存放场地、办公场地进行硬化处理,各局部地块按自然排水方式做好现场排水系统,将地面雨水及时排出场外,现场材料库做好防雨防潮。
进入雨季施工前,要重新检查上述道路、场地的硬化情况,破损处及时修复,做到不积水、不存泥。
现场的各种装修材料将大批进入现场,怕潮、怕污染材料尽量入库或上楼存放。
不能入库或上楼的,下部均应垫起150mm平台,上铺防潮层,用苫布覆盖。
现场的各种工棚、仓库及暂设工程在雨季前普遍检查,确保不塌、不漏、周围不积水。
现场电闸箱要搭好防雨棚,电闸箱的漏电保护装置灵敏、齐全,并设专人随时维护供电系统的正常运转。
电闸箱的管理、位置变动、电缆铺设等要求详见本工程《临时用电方案》。
现场除按自然地坪标高规划地表水的流向外,还要设完备的排水系统。
排水沟要保持通畅,每间隔200米左右设集水井,并定期进行清理。
现场水排出前,要通过沉淀处理。
做好地下室部分的外露孔洞的封闭和覆盖,防止雨水流入地下室。
在坡道位置砌抹挡水墙,在下雨时做好覆盖。
备齐潜水泵对集水坑(井)的积水及时抽排。
塔式起重机、脚手架、上料平台及机电设备的接零、接地保护;现场道路、塔式起重机、材料堆放场地的排水方向及料场的苫盖;临设的结构检查,若设在漏雨、危险情况及时维修加固;做好雨季施工准备工作,包括防雨、防汛、防火器材以供施工需要。
随时接听、搜集气象预报及有关信息,提前做好短期的生产安排。
雨施要加强对电气设备的安全检查,包括线路、动力电源线路,各种箱、闸、盒的接零、接地保护是否灵敏可靠,非机电人员不得擅自动用机电设备。
消防器材应有防雨、防潮、防晒措施,及时检查地下消火栓井口位置要高于现场地坪。
五、雨季施工具体措施本工程雨季施工期间,主要历经:土方开挖工程、基础结构工程、地上结构工程、回填土工程、基础防水工程、装修工程。
定制具体措施如下:(一)如果基坑不能及时回填,防止平面积水灌入。
(二)胶合板、木方、钢筋、水泥等材料及时用塑料布覆盖。
(三)临建设施检查办公室、宿舍及料库屋面有无漏雨现象,对漏雨的部位及时修理完好。
室外地面全面硬化,道路场地等排水坡向正确、排水沟畅通无阻,确保施工现场无积水。
检查食堂、厕所等的排水沟,及时疏通污水管道。
大雨来临前要清理粪坑,避免粪坑因大雨袭击而溢出。
施工现场人员宿舍、围墙等的基础应高出自然地面200mm 以上,并用红机砖做大放脚,以保证该部分结构的安全。
室内地面应出室外100mm以上,防止雨水等浸入。
•对于地表水,采取“堵”和“疏”结合的办法:在距基坑边180mm处砌筑挡水墙240mm高,墙下设排水明沟,防止基坑外水灌入基坑。
场地内应保持向外排水畅通,没有大坑洼或向建筑物一侧倒坡,同时应检查排水路线管道是否畅通。
•建立场外排水系统为了使场外水不流入场内,本工程靠芷阳三路一侧、凤凰大道一侧基坑边混凝土硬化,沿坑边砌筑200高的挡水墙,向外侧有0.5%的横坡,使雨水流向路侧的明沟,并由明沟分别排至市政雨水井中。
现场临时排水管道均要提前疏通,并定期清理。
(六)分项工程施工方法1、钢筋工程在雨施期间空气湿度大,绑扎前注意钢筋除锈。
钢筋机械连接时要有接头的防锈的措施。
钢筋加工场地做好相应的保护工作,避免雨淋。
钢筋堆放时,下部应垫起不小于200mm,防止雨水浸泡而锈蚀。
进入施工现场的钢筋,合模前如有锈迹时应及时除锈,如锈蚀严重时应予以更换。
焊接施工:雨天现场焊接应停止作业,急需作业者必须搭设临时防雨棚,但中雨以上天气必须停止焊接作业,以防止焊接的热影响区由于淋雨而发生脆断。
2、砼及砂浆施工混凝土浇筑前,严格控制坍落度,保证工程质量。
大面积混凝土浇筑前应了解2—3天的天气预报,尽量避开大雨。
混凝土浇筑前,应了解天气情况,应尽量避开雨天施工,确实无法避开雨天或天气突变等特殊情况的,通知商品混凝土站根据施工现场调整砼坍落度,减少配合比中用水量。
对已浇混凝土抹面后,及时采用塑料薄膜、棉毡加以覆盖,以免因雨水冲淋造成水泥浆流失影响工程质量,覆盖时踩上脚印予以抹平或雨后进行修补平整。
顶板砼浇灌过程中如遇雨,新浇灌的砼加以覆盖,防止成型的砼板被雨水冲刷,并及时按规范要求调整施工缝的留置部位。
墙体砼浇筑过程中如遇雨,应及时排掉模板内雨水,墙上部加遮挡,对砼震捣要充分,如雨太大不能继续施工时应停止浇筑,并将已入模的砼震捣密实,雨小后继续施工。
雨后应将模板及钢筋上淤泥积水清除掉。
被雨水冲刷的施工缝,需剔除表面的浮浆、砂带石粒等,下次施工时需先浇筑同配合比水泥砂浆或扫素水泥浆,作接缝处理。
雨天遇正在施工的室外砌砖、外墙抹灰、面砖铺贴,应采用彩钢板、彩条布等加以覆盖,防止雨水冲淋造成水泥浆流失影响工程质量、及返工从做造成经济损失。
3、模板工程木工活等必须作好材料防雨、防潮和工作面的防雨、防潮工作,应提前作好准备。
大雨、大风后对模板架子等要及时检查:扣件有无松动滑移、架子和模板有无变形、地基有无沉陷等现象。
检查完成后要及时修复,确定无安全隐患后方可继续使用。
机电安装施工中电、管、保温材料及其它引诱防锈、防潮要求的部位和材料在雨季施工期间必须作好防雨、防潮工作。
在雨季到来之前,各专业各工种必须做一次全面的有针对性的安全技术交底,在交底中必须有防雨、防雷、放触电、防坍塌及紧急遇大暴雨时的人员疏散和抢险措施。
4、临电的防御安全措施雨季期间应定期、定人检查临电设施的绝缘状况,检查电源线是否有破损现象,发现问题及时处理。
室外配电箱内应加工制作成防雨型,电箱不规矩的应加设防雨罩。
配电箱内必须安装合格漏电保护装置,及时检查漏电保护装置的灵敏性,并随时关好电箱门。
从事电气作业人员必须持证上岗,佩带好劳动保护用品,并应两人同时作业,一人作业,一人监护。
室外露天的中、小型机械必须按规定加设防雨罩或搭设防雨棚;电闸箱防雨、漏电接地保护装置要灵敏有效,定期检查线路的绝缘情况。
电气系统保证线路绝缘可靠,防雷设施齐全。
