F08冬期施工专项方案修

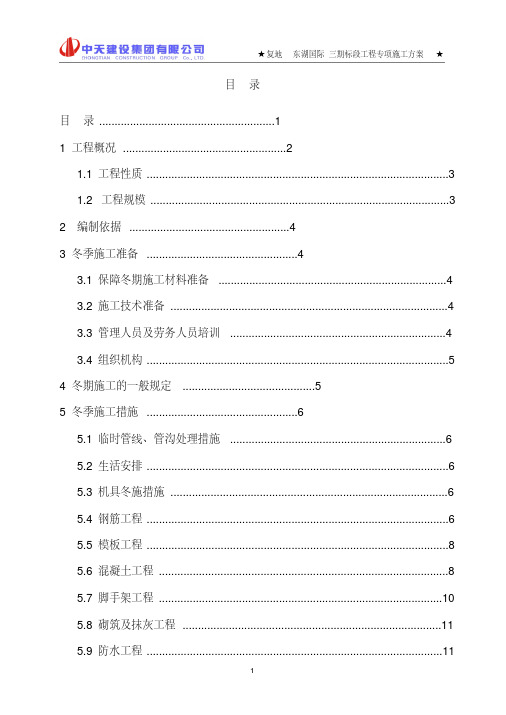

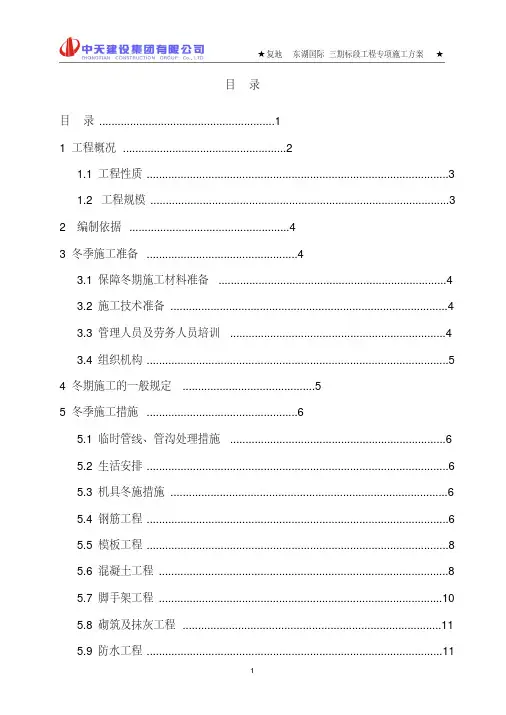

目录目录 (1)1 工程概况 (2)1.1工程性质 (3)1.2 工程规模 (3)2 编制依据 (4)3 冬季施工准备 (4)3.1保障冬期施工材料准备 (4)3.2施工技术准备 (4)3.3管理人员及劳务人员培训 (4)3.4组织机构 (5)4 冬期施工的一般规定 (5)5 冬季施工措施 (6)5.1临时管线、管沟处理措施 (6)5.2生活安排 (6)5.3机具冬施措施 (6)5.4钢筋工程 (6)5.5模板工程 (8)5.6混凝土工程 (8)5.7脚手架工程 (10)5.8砌筑及抹灰工程 (11)5.9防水工程 (11)5.10土方工程 (12)6 试验检测规定及质量要求 (12)6.1混凝土的测温 (12)6.2冬施材质检验及质量要求 (14)7 冬施技术、质量、安全、消防、环保措施 (14)1 工程概况复地·东湖国际三期标段,该项目为住宅小区,由高层建筑和多层建筑组成,规划净用地面积77499.4㎡,共10个子项,将1-15号楼及会所在地面以下连为一个整体的大地下室。

地下室为一层,做停车库及设备用房。

由我司总承包施工的1#、2#楼为超高层建筑,地下室建筑面积合计约6455㎡,2#楼地上建筑面积21786.99㎡(含架空架),地上层数为45层,建筑高度为137m,1#楼地上建筑面积为28560.09㎡,地上为55层,建筑高度为167m。

地下室裙楼结构层高为 4.00m、5.00m,主楼范围结构层高分别为5.25m、5.65m。

1#2#3#楼之间中部局部范围设有防空地下室,另有武汉市人防建筑设计研究院设计,平时为停车库及设备用房。

战时为6级人防地下室,1#2#楼1层局部设有架空绿化。

1层结构层高为 5.40m、5.00m,2层以上标准层高均为 3.00m。

结构形式:整个地下室为钢筋混凝土框架结构,主楼均为剪力墙结构。

建筑分类分别:主体结构设计使用年限为50年。

工程总工期813天,从2011年1月份正式开始地下室的施工,根据项目部编制的施工总进度计划,工程主体施工将经过三个冬季,故必须做好冬期施工的准备和计划。

冬季施工专项方案

冬季施工专项方案

冬季施工专项方案
冬季是施工中常常面临的一个挑战,低温、降雪、冰冻等天气条件都会影响施
工进度和质量。

因此,为了有效应对冬季施工困难,制定一份专项方案至关重要。

一、气象监测和预警
在冬季施工中,气温的变化对施工工作影响较大,因此需要建立气象监测系统,及时了解气温、风力、降雪等信息,并制定相应的预警措施。

二、设备保养和加热
在寒冷的冬季,施工设备容易出现故障,因此需要加强设备的日常保养工作,
并考虑为设备提供加热设施,保证设备在低温环境下正常运转。

三、材料储存和保温
冬季天气寒冷,对施工材料的储存和保温提出了更高的要求。

需要合理安排材
料储存位置,加强对材料的保温措施,防止在低温下材料受损或结冰。

四、工期调整和加班安排
考虑到冬季施工受天气条件限制,需要合理调整工期安排,充分考虑天气因素
对施工进度的影响,并在必要时安排加班工作,确保工程按时完成。

五、安全防护措施加强
冬季施工安全隐患增多,需加强安全防范意识,加大安全巡查频率,确保施工
现场安全。

同时,为施工人员提供保温防寒装备,保障工人安全作业。

结语
冬季施工面临的挑战不容忽视,但通过科学合理的专项方案制定和实施,可以
有效降低冬季施工风险,保障项目顺利进行。

希望各位施工管理人员密切关注冬季施工情况,做好各项准备工作,确保施工质量和进度。

2024最新冬季施工专项施工方案

2024最新冬季施工专项施工方案

工程名称:施工单位:XXXXXXXXXXX有限公司XXXXXXXXXXXXX项目EPC标段冬季施工专项施工方案编制:审核:批准:XXXXXXXXXXXX有限公司年月日XXXXXXXXXXXXXX项目EPC标段冬季施工专项施工方案目录1. 编制依据 (1)1.1施工图 (1)1.2主要规程、规范 (1)2.工程概况: (1)3.施工部署: (3)3.1 冬期施工管理目标 (3)3.2 冬期施工的计划安排 (3)3.3冬施领导小组 (3)3.4冬施施工阶段划分 (11)4.冬施准备工作 (11)4.1生产准备 (11)4.2技术准备 (12)4.3材料准备 (12)4.4劳动力计划安排 (14)5.冬期施工技术措施 (14)5.1钢筋工程 (14)5.2模板工程 (14)5.3.砼工程 (15)5.4土方工程 (19)5.5冬期施工测温 (19)6.质量保证措施 (21)6.1经理部成立以项目经理为组长的冬施领导小组; (21)7.安全保证措施 (22)7.2对特种作业人员等规定穿绝缘鞋、防滑鞋施工。

(22)7.4任何人不得使用电炉子,电热毯取暖。

(22)8.消防保证措施 (23)8.4对现场的易燃材料,要及时清理保护,远离火源 (23)1. 编制依据1.1施工图西南电子特种气体建设项目EPC标段总平面图及建筑、结构施工图等。

1.2主要规程、规范1)混凝土结构工程质量验收规范 GB50204-20152)建筑工程冬期施工规程 JGJ104-20112.工程概况:☆参建单位:建设单位:XXXXXXXXXXXXXXXX有限公司设计单位:XXXXXXXXXXXXXXXX设计工程有限公司地勘单位:XXXXXXXXXX工程总公司监理单位:XXXXXXXXXXXXXXX有限公司施工单位:XXXXXXXXXXXXXX有限公司监督部门:XXXXXXXXXXXXXXXXX程质量监督管理站项目及标段名称:XXXXXXXXXXXX建设项目项目建设地点:XXXXXXXXXXXXXXXXXX技术产业园区1丶项目工期目标:具体开工日期以业主、业主委托监理人发出的开工通知中记载的开工日期为准,空分装置罐区2026年3月1日,其余2025年7月30日。

冬季专项施工方案(最终完整版)

冬季专项施工方案(最终完整版)

冬季专项施工方案编制;审核;批准;目录一、编制依据 (1)二、工程概况 (1)1、总体概况 (1)2、建筑概况 (2)三、施工部署 (3)四、冬期施工技术准备工作 (4)1、技术准备 (4)2、现场准备 (5)3、材料准备 (6)五、冬期施工主要施工方法和施工工艺 (7)1、砌筑工程 (7)2、钢筋工程 (8)3、混凝土工程 (10)4、抹灰工程 (16)5、模板工程 (17)六、冬期施工安全管理 (17)1、冬期施工安全教育 (17)2、冬期施工安全管理 (18)3、冬期施工消防安全管理 (21)一、编制依据编制说明;根据《建筑工程冬期施工规程》(JGJ104-2016)的规定,室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工。

冬季施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度,为保证本工程冬季施工的顺利进行特编制此方案。

1、XXXX项目施工图。

2、《建筑工程冬期施工规程》(JGJ104-2016)3、《建筑工程施工质量验收统一标准》(GB50300—2013)4、《建筑地基基础工程施工质量验收规范》(GB50202—2002)5、《混凝土结构工程施工质量验收规范》(GB50204-2018)6、《混凝土质量控制标准》(GB50164-2011)7、《混凝土检验评定标准》(GBT50107-2010)8、《砌体工程施工质量验收规范》(GB50203-2018)二、工程概况2.1总体概况2.2建筑概况1、XXXXXX项目商住楼项目位于贵州省XXXXXX,紧邻XXX工人文化宫,交通方便。

该项目建筑面积约158574㎡。

地下室为一层,地上最高为18层,耐火等级为二级,抗震设防烈度6度设防,地基基础为丙级,结构安全等级为二级。

2、本工程域划分为D1区D2区。

(1)其中D2区;D25#、D23#、D22#、D21#、#D20、D19#、D18#、D16#楼1-9层均为住宅,地下室1层,地上9层。

冬季施工专项施工方案(3篇)

冬季施工专项施工方案(3篇)

第1篇一、方案编制依据1. 《建筑工程施工质量验收统一标准》(GB 50300-2013)2. 《建筑工程冬期施工规程》(GB 50411-2019)3. 《建筑安全技术规范》(GB 50345-2010)4. 施工合同及相关设计文件5. 项目现场实际情况二、工程概况本项目位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米,建筑高度XX米。

主要建筑物为XX栋,结构形式为框架结构,地基基础形式为筏板基础。

工程总投资XX万元,计划工期XX个月。

三、冬季施工特点及注意事项1. 冬季施工特点(1)气温低,湿度大,干燥程度低,影响施工材料的性能和质量;(2)混凝土、砂浆等易受冻,影响施工质量;(3)施工设备易受冻,影响施工进度;(4)施工人员易受寒,影响施工效率。

2. 冬季施工注意事项(1)加强施工材料、设备的保温措施;(2)合理安排施工顺序,确保施工质量;(3)加强施工人员保暖,确保施工安全;(4)加强施工现场的管理,防止安全事故发生。

四、冬季施工专项方案1. 施工组织(1)成立冬季施工领导小组,负责冬季施工的全面管理工作;(2)明确各部门职责,确保冬季施工顺利进行;(3)加强施工现场巡查,发现问题及时解决。

2. 施工材料及设备(1)施工材料:选用符合冬季施工要求的材料,如抗冻混凝土、抗冻砂浆等;(2)施工设备:选用保温性能好的设备,如保温模板、保温棚等。

3. 施工技术措施(1)地基基础施工1)基础土方开挖:采用机械开挖,确保开挖深度满足设计要求;2)地基处理:采用冻结法、换填法等处理措施,确保地基稳定;3)基础混凝土浇筑:采用保温措施,如保温棚、保温材料等,确保混凝土强度。

(2)主体结构施工1)模板工程:选用保温性能好的模板,如保温模板、保温板等;2)钢筋工程:采用保温措施,如保温棚、保温材料等,确保钢筋焊接质量;3)混凝土工程:采用保温措施,如保温棚、保温材料等,确保混凝土强度。

(3)屋面及防水施工1)屋面防水:采用保温性能好的防水材料,如自粘防水卷材、防水涂料等;2)保温层施工:采用保温性能好的保温材料,如挤塑板、岩棉板等。

冬季施工专项施工方案(精选5篇)

冬季施工专项施工方案(精选5篇)

冬季施工专项施工方案冬季施工专项施工方案方案是计划中内容最为复杂的一种。

由于一些具有某种职能的具体工作比较复杂,不作全面部署不足以说明问题,因而公文内容构成势必要繁琐一些,一般有指导思想、主要目标、工作重点、实施步骤、政策措施、具体要求等项目。

方案的内容多是上级对下级或涉及面比较大的工作,一般都用带“文件头”形式下发,所以不用落款,只有标题、成文时间和正文三部分内容。

1、标题方案的标题有两种写法:一个是“三要素”写法,即由发文机关、计划内容和文种三部分组成,如《北华大学五年发展规划总体方案》;一个是“两要素”写法,即省略发文机关,但这个发文机关必须在领头的“批示性通知”(文件头)的标题中体现出来,如《治理采掘工业危机,实现良性循环方案》。

成文时间,为郑重起见,方案的成文时间一般不省略,而且要注在标题下。

2、正文方案的正文一般有两种写法:一是常规写法,即按“指导方针”、“主要目标(重点)”、“实施步骤”、“政策措施”及“要求”几个部分来写,这个较固定的程序适合于一般常规性单项工作;二是变项写法,即根据实际需要加项或减项的写法,适合于特殊性的单项工作。

但不管哪种写法,“主要目标”、“实施步骤”、“政策措施”这三项必不可少的,实际写作时的称呼可以不同,如把“主要目标”称为“目标和任务”或“目标和对策”等,把“政策措施”称为“实施办法”或“组织措施”等。

在“主要目标”一项中,一般还要分总体目标和具体目标;“实施步骤”一般还要分基本步骤或阶段和关键步骤,关键步骤里还有重点工作项目;“政策措施”的内容里一般还要分“政策保证”、“组织保证”和“具体措施”等。

方案是从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划。

以下是小编精心整理的冬季施工专项施工方案(精选5篇),仅供参考,希望能够帮助到大家。

一、编制依据按照建筑工程冬期施工规程,当室外日平均气温连续5d稳定低于5℃即进入冬期施工。

依据当地气象资料,经统计发现,日平均气温5℃时其最低气温约为-2℃;冬季施工期—般为当年的12月上旬至次年的2月底。

房建工程冬季施工专项方案

房建工程冬季施工专项方案冬季施工对于房建工程来说是一项挑战,因为低温天气会对施工过程和材料性能产生影响。

因此,为了保证施工进度和质量,需要制定一套冬季施工专项方案。

一、现场准备工作1.防护措施:搭设风蚀网、防风墙、遮阳棚等措施,防止风沙对施工现场的影响,保证人员和设备的安全。

2.供暖设备:确保施工现场的温度达到施工要求,可设置临时供暖设备,例如热风炉、电暖气等,保证施工过程中人员的正常活动和设备的正常运行。

二、材料管理1.防冻措施:对于易受低温影响的材料,如水泥、混凝土等,应采取防冻措施,如加热、覆盖绝热材料等,避免冻害的发生。

2.材料储存:材料应存放在干燥通风的仓库中,避免雨水、积雪、水汽等对材料的损害,确保施工过程中材料的质量和使用性能。

三、施工工艺与操作1.地基处理:采取预制桩或碎石填料加固地基,避免因低温引起的地基沉降或者地基冻害。

2.水泥混凝土施工:根据气温对水泥和混凝土的影响,及时采取保温措施,如加热原材料、控制施工温度等,确保施工质量。

3.砌筑施工:采用加热砂浆、保温措施等,防止低温对砂浆的影响,保证砌筑质量。

4.钢筋混凝土施工:钢筋在低温下易发生冷脆现象,应采取保温措施,如用拆卸焊条对钢筋进行加热、覆盖绝热材料等,确保钢筋的强度和韧性。

5.外墙保温施工:采用先进的保温材料和技术,如外墙外保温、内墙内保温等,提高建筑的保温隔热性能。

四、安全管理1.防滑措施:在施工现场和临时道路上铺设防滑材料,设置警示标志,提醒工人注意安全,防止滑倒和摔伤事故的发生。

2.防风保护:确保施工现场的防风设施完善,如搭设防风墙、加固建筑物等,避免因风力大导致设备和人员的不安全。

3.清雪除冰:定期清除施工现场和临时道路上的积雪和冰,保证施工和人员的正常运行。

4.应急措施:为低温天气下可能发生的突发情况,如设备故障、工人生病等,制定相关应急预案,及时处理,保障施工进度和质量。

五、人员培训1.安全知识培训:对所有参与冬季施工的人员进行安全知识和防护措施的培训,提高他们的安全防范意识和应急处置能力。

冬季施工专项施工方案优秀6篇

冬季施工专项施工方案优秀6篇为确保事情或工作顺利开展,我们需要事先制定方案,方案是在案前得出的方法计划。

方案应该怎么制定才好呢?下面是白话文整理的冬季施工专项施工方案优秀6篇,希望可以启发、帮助到大家。

冬季施工方案篇一根据《关于开展秋冬季基建安全大检查暨输变电工程安全管理交叉互查活动的通知》(基建安全〔20xx〕328号)文件要求,对本次活动制定工作方案如下。

一、检查重点(一)检查各级安全管理人员到位情况,基建安全主题活动开展情况,各单位编制的主题活动实施方案和年初基建安全策划方案落实执行情况。

(二)检查基建安全综合评价中的各项工作开展情况,施工现场业主、监理、施工项目部标准化工作手册内容执行情况。

(三)检查“基建安全管理规定”、“建设工程施工分包安全管理规定”、“输变电工程安全文明施工标准”、“输变电工程安全管理通病防治措施”等制度、标准及工作要求的学习落实情况,检查输变电工程施工安全常识及标准化作业培训材料应用情况。

(四)检查工程现场日常安全管理工作开展情况,人员入场培训、进场(包括各类设备)、施工措施方案审核和强制性条文执行情况,施工班组安全管理队伍建设情况,基建管控安全管理实用化工作开展情况。

(五)检查各工程在冬季施工及年底投产高峰期间的基建安全管理工作部署情况,检查工程现场在应对可能出现的冬季极端恶劣天气及针对年底前施工投产高峰的安全方案编制和重点措施落实情况。

(六)检查安全费用投入和台帐管理,工程现场安全设施的规范使用和健康状态,施工用电、各类机械和工器具、消防器械、脚手架及模板支护系统、重要作业(起重和架线张牵场)现场设施安全可靠性和标准化管理水平。

检查大纲见附件3(各建设管理单位应按项目汇总填报检查结果,于11月15日上午下班前上报德通处)。

二、有关要求(一)秋冬季基建安全大检查1、各单位要对本次活动进行认真组织,确保本次大检查活动覆盖公司所有在建工程现场和相关单位。

已经在秋季提前开展了类似工作的单位,要对照本次检查重点进行必要的补充检查。

冬天施工专项方案

一、编制说明1. 编制目的为保证冬季施工期间工程质量、安全、进度,提高施工效率,特制定本方案。

2. 适用范围本方案适用于本工程冬季施工期间的所有施工项目。

3. 编制依据(1)国家相关法律法规、行业规范及标准;(2)工程合同及设计文件;(3)施工现场实际情况。

二、冬季施工时间1. 冬季施工开始时间:根据当地气象资料,室外日夜平均气温连续5天稳定低于5℃时,即进入冬期施工。

2. 冬季施工结束时间:室外日夜平均气温连续5天高于5℃时,解除冬期施工。

三、冬季施工部署1. 冬施时间:按照当地气象资料,合理安排冬季施工时间,确保冬季施工期间各项工作顺利进行。

2. 冬施部位:根据工程实际情况,确定冬季施工部位,如土建、安装、装饰等。

3. 组织机构:成立冬季施工领导小组,负责协调、监督冬季施工各项工作。

4. 前期准备:做好冬季施工物资、设备、人员等方面的准备工作。

四、冬季施工准备1. 组织准备:成立冬季施工领导小组,明确各部门职责,加强沟通协调。

2. 技术准备:组织技术人员学习冬季施工技术规范,确保施工质量。

3. 现场准备:做好施工现场的防寒、防冻、防滑等工作。

4. 物资准备:提前储备冬季施工所需的物资,如保温材料、防冻剂等。

5. 安全与防火:加强施工现场安全管理,做好防火、防爆等工作。

五、冬季施工技术措施1. 临时管线、管沟管理:做好临时管线、管沟的保温、防冻措施。

2. 水暖、管道工程:采用保温材料对管道进行保温,防止冻裂。

3. 生活安排:为施工人员提供足够的取暖设施,确保施工人员生活舒适。

4. 钢筋工程:采用加热法或电热毯等对钢筋进行加热,提高钢筋强度。

5. 混凝土工程:采用混凝土蓄热法养护,确保混凝土强度。

6. 混凝土蓄热法养护及热工计算:根据工程实际情况,进行热工计算,确保混凝土养护效果。

7. 砌体工程:采用加热法或电热毯等对砌体进行加热,提高砌体强度。

8. 回填土施工:采用保温材料对回填土进行保温,防止冻胀。

冬令(冬季)专项施工方案

冬令(冬季)专项施工方案1. 背景冬令期间,由于天气寒冷和降雪等因素的影响,施工工作常常受到一定困难。

为了确保冬季施工的安全、高效进行,制定本专项施工方案。

2. 目标本施工方案的目标是确保在冬令期间的施工工作安全、有序、高效进行,最大限度地减少天气等外部因素对施工进度的影响。

3. 策略为了实现上述目标,本方案将采取以下策略:3.1 施工计划调整根据冬令期间的天气情况,合理调整施工计划,确保合适的施工时间窗口。

避免在恶劣天气下进行高风险工序的施工。

3.2 保障工人健康与安全提供必要的冬季工作保护设施,包括保温服装、防滑鞋等,以确保施工人员在严寒环境下的健康与安全。

3.3 设备维护与保养加强设备的维护与保养工作,确保设备在低温环境下的正常运转。

特别注意设备的排放情况,防止对环境造成污染。

3.4 防冻措施在施工现场和设备周边采取必要的防冻措施,防止水管、水泵等设施受到冻结的影响。

3.5 供暖设施保障为施工现场提供充足的供暖设施,确保施工人员在工作过程中能够保持体温,提高工作效率。

3.6 临时交通安排根据冬令天气的情况,合理安排施工现场临时交通路线,确保施工交通的安全畅通。

4. 问题与风险在冬令施工过程中,可能会面临以下问题与风险:- 天气突变导致施工计划不能按时进行;- 道路结冰或积雪导致交通堵塞;- 低温环境下设备故障增多;- 雪崩、冰裂等自然灾害对施工现场安全造成威胁。

5. 应急预案针对上述问题与风险,制定相应的应急预案,并进行及时的应急演练,以应对可能发生的突发情况。

6. 监控与评估建立冬令施工过程的监控与评估机制,及时掌握施工进展情况,并采取必要的调整措施,确保施工目标的顺利实现。

7. 结论本冬令专项施工方案将为冬季施工提供指导和保障,确保施工工作在寒冷天气下的顺利进行。

所有施工人员需要严格按照本方案的要求执行施工任务,确保施工质量和安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

★复地·东湖国际三期标段工程专项施工方案★目 录目 录 (1)1 工程概况 (2)1.1工程性质 (3)1.2 工程规模 (3)2 编制依据 (4)3 冬季施工准备 (4)3.1保障冬期施工材料准备 (4)3.2施工技术准备 (4)3.3管理人员及劳务人员培训 (4)3.4组织机构 (5)4 冬期施工的一般规定 (5)5 冬季施工措施 (6)5.1临时管线、管沟处理措施 (6)5.2生活安排 (6)5.3机具冬施措施 (6)5.4钢筋工程 (6)5.5模板工程 (8)5.6混凝土工程 (8)5.7脚手架工程 (10)5.8砌筑及抹灰工程 (11)5.9防水工程 (11)★复地.东湖国际三期标段工程专项施工方案★5.10土方工程 (12)6 试验检测规定及质量要求......................................126.1混凝土的测温.........................................................................................126.2冬施材质检验及质量要求 (14)7 冬施技术、质量、安全、消防、环保措施 (14)★复地·东湖国际三期标段工程专项施工方案★1 工程概况复地·东湖国际三期标段,该项目为住宅小区,由高层建筑和多层建筑组成,规划净用地面积77499.4㎡,共10个子项,将1-15号楼及会所在地面以下连为一个整体的大地下室。

地下室为一层,做停车库及设备用房。

由我司总承包施工的1#、2#楼为超高层建筑,地下室建筑面积合计约6455㎡,2#楼地上建筑面积21786.99㎡(含架空架),地上层数为45层,建筑高度为137m ,1#楼地上建筑面积为28560.09㎡,地上为55层,建筑高度为167m 。

地下室裙楼结构层高为4.00m 、5.00m ,主楼范围结构层高分别为5.25m 、5.65m 。

1#2#3#楼之间中部局部范围设有防空地下室,另有武汉市人防建筑设计研究院设计,平时为停车库及设备用房。

战时为6级人防地下室,1#2#楼1层局部设有架空绿化。

1层结构层高为5.40m 、5.00m ,2层以上标准层高均为3.00m 。

结构形式:整个地下室为钢筋混凝土框架结构,主楼均为剪力墙结构。

建筑分类分别:主体结构设计使用年限为50年。

工程总工期813天,从2011年1月份正式开始地下室的施工,根据项目部编制的施工总进度计划,工程主体施工将经过三个冬季,故必须做好冬期施工的准备和计划。

1.1工程性质(1)、工程名称:新城.春天里花园(标段二)项目工程(2)、建设地点:武汉市汉阳区江堤中路汉阳渔场(3)、建设单位:武汉新城宏盛置业有限公司(4)、勘察单位:湖北省地质勘察基础工程公司(5)、设计单位:广州市景森工程设计顾问有限公司(6)、监理单位:湖北东泰建设咨询管理有限公司(7)、施工单位:中天建设集团有限公司(8)、桩基单位:立诚岩土工程有限公司 1.2 工程规模地理位置:本工程位于武汉汉阳区江堤中路汉阳渔场,东临江堤中路,南、西靠墨水湖,北临江欣苑路。

项目规模:新城·春天里花园(标段二)项目工程,该项目★复地·东湖国际三期标段工程专项施工方案★为群体住宅小区,由16栋塔式高层建筑组成,由我司总承包施工标段二9#、10#、11#、12#、13#、14#楼为塔式高层建筑,地下一层(局部两层),地上层数分别为32、34、34、28、34、34层,建筑物高度最高为105.9m ,地下室建筑面积合计约13587㎡, 15#、16#楼为两栋结构设计相同,基础空腔结构,地上18层建筑,建筑面积各5819.58㎡,本项目合计总建筑面积为95758.55㎡。

包含有部分广州军区司令部建筑设计院三室设计,平时为停车库及设备用房。

战时为6级人防地下室,标段二设在10#楼地下二层及局部地下二层,我公司施工面积4217㎡。

工程总工期480天,从2012年11月份正式开始地下室的施工,根据项目部编制的施工总进度计划,工程主体施工也将经过冬季,故必须做好冬期施工的准备和计划。

2 编制依据1、《建筑工程冬期施工规程》JGJ104-97;2、《混凝土结构工程施工质量验收规范》GB50204-2002;3、《砌体工程施工质量验收规范》GB50203-2002;4、《建筑装饰装修工程施工质量验收规范》GB50210-2001;5、春天里二标段工程图纸会审、设计变更。

6、现行国家及湖北省的有关规范、规程和标准及强制性条文的规定,湖北省及武汉市现行的安全生产、文明施工的规定。

7、中天建设集团《综合管理体系》《综合管理体系程序文件》3 冬季施工准备冬期施工的各项措施主要以预防为主。

对进入冬期施工的工程项目、部位、工程量等进行核实,对所需的劳动力、资源、机械设备、冬期施工流向作出统筹安排。

在施工现场会议室门口天气预报黑板上登记未来一周的气象台的天气预报情况;每天的大气温度实测值和平均值填入黑板,同时及时填报冬施混凝土入模温度统计表。

设立五个测温标识牌,挂在相应测温部位上,测温的同时把记录填上。

★复地·东湖国际三期标段工程专项施工方案★3.1保障冬期施工材料准备由于冬季大气气温低,直接影响了混凝土强度增长。

必须预备足够的保温材料。

(塑料薄膜、阻燃草帘被、普通温度计等)3.2施工技术准备冬施前认真查阅施工图纸、方案、相关安全质量规范,找出冬施中要进行的分项工程及所用的人、机、料、施工工艺、安全质量施工注意点等,作到冬施中重点突出、心中有数。

3.3管理人员及劳务人员培训组织管理人员学习《冬期施工规程》、进行冬施方案交底,提高冬施安全、质量、技术等意识,避免在冬施中造成损失。

对工人的冬施技术交底,培训测温人员,提高对冬施工作的责任心和操作水平(保证测温记录的真实性、完整、准确性)。

3.4组织机构成立冬施领导小组:组 长:施俊副组长:胡洪伟 肖继光成 员: 周海峰 胡程华 胡国伟 金宝良 毛金义 李正良 将国义 肖军安 卢延成 将金鑫 郑聪 郑军 曾秦 杨巧 卢梦丽 谭时卓 蔡拥军 李育军 方德成 程林云 彭连登组员职责施俊 : 总负责整个冬施的管理工作。

胡洪伟、 肖继光:负责整个工程冬施的组织、协调、检查、监督管理工作。

周海峰、谭时卓:负责编制冬施方案和相应纠正措施。

胡程华(质量工程师)、李正良、卢延成 、将金鑫、将国义:全面负责冬施质量胡国伟:全面负责冬施物资的采购、供应、监督、管理。

金宝良 毛金义、肖军安:全面负责冬施安全的监督管理。

★复地·东湖国际三期标段工程专项施工方案★曾秦、杨巧、卢梦丽、谭时卓:冬施技术资料再分析、收集、整理、归档,制作砂浆试块,及时按要求填写天气预报黑板。

蔡拥军、李育军、方德成 、程林云、 彭连登:按质按量完成管理层的指令。

4 冬期施工的一般规定冬季施工的工程质量除应符合建筑工程施工质量验收规范要求外,尚应符合国家现行标准《建筑工程冬期施工规程》JGJ104-97的规定。

根据当地多年气象资料统计,当室外日平均气温连续5天稳定低于5℃时即进入冬期施工,当室外日平均气温连续5天高于5℃时解除冬期施工。

故本工程应根据施工总进度计划,对所有可能在冬期施工的施工工序编制完整的冬期施工方案。

通过当地的天气预报和实际温度测定,来确定工程施工是否已经进入冬期施工。

若达到冬期施工条件则立即启动冬期施工措施。

5 冬季施工措施5.1临时管线、管沟处理措施所有外露用水管均用30厚橡塑保温进行保温处理,接缝处用胶带封闭严密 , 所有临时管沟均用盖板盖严,并经常检查保证排水通畅。

5.2生活安排1、项目部综合办公室、劳务承包方办公室采用空调采暖。

2、管理人员、工人宿舍均采用公司CIS 布置,每个宿舍由空调供暖。

供热时间由项目部统一管理,建立空调及电器使用管理制度,严格实施。

3、严禁采用煤炉及明火取暖。

宿舍严禁采用电热毯取暖。

4、办公楼、宿舍内有烟感及喷淋系统。

门外侧每隔15m 设一组干粉喷淋灭火器。

5.3机具冬施措施1、冬施前,冬施领导小组及有关人员应对所有机电设备进行全面技术、质量检查、对不符合质量、安全要求的,严禁使用。

各种机械,运输车辆进入冬施要对其全面检查,★复地·东湖国际三期标段工程专项施工方案★不得带故障工作,对于各种用水器件,下班时要将其内部的水放净,以防冻胀。

2、非机械操作员不得擅动机电设备,各类机械操作人员必须持证上岗。

严格按照规章制度操作。

3、项目机械管理员要经常对现场内机械进行检查,及时维修保养,保证施工顺畅。

4、各种施工机具严格按《建筑机械使用安全技术规程》执行。

5.4钢筋工程1、在负温条件下使用的钢筋,施工过程中要加强管理和检验,钢筋在运输加工过程中注意防止撞击,刻痕等缺陷。

2、直螺纹连接用钢套筒内不得有雨、雪、结冰。

3、冬期钢筋焊接,应有防风防雪措施,闪光对焊应在棚内进行,焊后接头严禁立即接触冰雪。

钢筋使用前必须清除霜、雪。

现场钢筋焊接,风力超过三级设立风挡。

4、钢筋在冰雪天宜采取护盖措施,防止表面结冰瘤。

在混凝土浇筑前,应清除钢筋上的积雪、冰屑,必要时用热空气加热,绑扎完后,应尽快进行下道工序的施工。

5.4.1 负温闪光对焊1、负温闪光对焊,宜采用“预热闪光焊”或“闪光——预热——闪光焊”工艺。

钢筋端面比较平整时,宜采用“预热闪光焊”;端面不平整时,宜采用“闪光——预热——闪光焊”。

2、负温闪光对焊,与常温焊接相比,应采取以下措施调伸长度增加10%~20%,以利于增大加热范围,增加热储备量,降低冷却速度,改善接头性能;3、在闪光过程开始以前,可将钢筋接触几次,使钢筋温度上升,以利于闪光过程顺利进行。

烧化过程中期的速度适当减慢。

预热时的接触压力适当提高,预热间歇时间适当增长。

4、钢筋负温闪光对焊参数应根据焊件的钢种、直径、施焊温度作适当调整。

5.4.2 负温电弧焊1、钢筋负温电弧时,必须防止产生过热、烧伤、咬肉和裂纹等缺陷。

2、为防止接头热影响区的温度梯度突然增大,进行搭接电弧焊时,第一层焊缝,先从中间引弧,再向两端运弧;立焊时,先从中间向上方运弧,再从下端向中间运弧。

以使接头端部的钢筋达到一定的预热效果。

在以后各层焊缝的焊接时,采取分层控温★复地·东湖国际三期标段工程专项施工方案★施焊。

层间温度控制在150~350 ℃之间,以起到缓冷的作用。

3、当采用帮条焊或搭接焊时,帮条与主筋之间应用四点定位焊固定,搭接焊时应用两点固定。

定位焊缝与帮条或搭接端部的距离应等于或大于20 mm ;帮条焊的引弧应在帮条钢筋的一端开始,收弧应在帮条钢筋端头上,弧坑应填满;帮条接头或搭接接头的焊缝厚度不应小于钢筋直径0.3倍,焊缝宽度不应小于钢筋直径的0.7倍。
