3900四超物件运输2011—1
四超运输安全技术措施

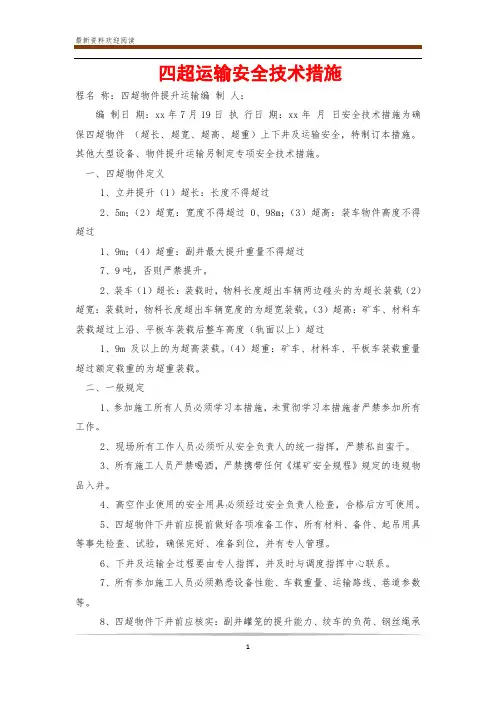

四超运输安全技术措施程名称:四超物件提升运输编制人:编制日期:xx年7月19日执行日期:xx年月日安全技术措施为确保四超物件(超长、超宽、超高、超重)上下井及运输安全,特制订本措施。
其他大型设备、物件提升运输另制定专项安全技术措施。
一、四超物件定义1、立井提升(1)超长:长度不得超过2、5m;(2)超宽:宽度不得超过0、98m;(3)超高:装车物件高度不得超过1、9m;(4)超重:副井最大提升重量不得超过7、9吨,否则严禁提升。
2、装车(1)超长:装载时,物料长度超出车辆两边碰头的为超长装载(2)超宽:装载时,物料长度超出车辆宽度的为超宽装载。
(3)超高:矿车、材料车装载超过上沿、平板车装载后整车高度(轨面以上)超过1、9m及以上的为超高装载。
(4)超重:矿车、材料车、平板车装载重量超过额定载重的为超重装载。
二、一般规定1、参加施工所有人员必须学习本措施,未贯彻学习本措施者严禁参加所有工作。
2、现场所有工作人员必须听从安全负责人的统一指挥,严禁私自蛮干。
3、所有施工人员严禁喝酒,严禁携带任何《煤矿安全规程》规定的违规物品入井。
4、高空作业使用的安全用具必须经过安全负责人检查,合格后方可使用。
5、四超物件下井前应提前做好各项准备工作,所有材料、备件、起吊用具等事先检查、试验,确保完好、准备到位,并有专人管理。
6、下井及运输全过程要由专人指挥,并及时与调度指挥中心联系。
7、所有参加施工人员必须熟悉设备性能、车载重量、运输路线、巷道参数等。
8、四超物件下井前应核实:副井罐笼的提升能力、绞车的负荷、钢丝绳承载能力、罐笼尺寸、上下井口尺寸、巷道的尺寸。
确保所提升物件的最大重量不大于绞车的最小提升能力,且提升物件尺寸不大于井筒及巷道允许尺寸。
如有特殊情况,需编制专项安全技术措施,并经审批后实施。
9、不规则物件装车重心要找准,必要时需进行配重装车,物件进入罐笼后,需根据罐笼偏摆情况在罐笼抬起侧进行配重,防止罐笼重心不稳,不能进入下井口罐道。
煤矿四超物件运输通用措施资料

煤矿四超物件运输通用措施资料一、前言煤矿是一个非常特殊的行业,其生产过程中会涉及到大量的物料、设备和机械。
其中,四超物件的运输尤为需要注意,因为其超重、超长、超高和超宽等特点会给运输过程带来很多的危险和挑战。
鉴于此,本文将详细介绍煤矿四超物件运输通用措施资料,以期为广大煤矿从业人员提供有益的参考和指导。
二、四超物件运输的风险与挑战四超物件指的是宽大于3米、高大于4.2米、长超过40米或重量超过80吨的物品。
由于其体积巨大、质量沉重,一旦运输不慎,难免会产生严重后果,如道路损坏、运输车辆翻倒、交通拥堵、安全事故等。
因此,在进行四超物件运输时,必须按照标准程序进行,严格按照规定操作,确保工作的安全和顺利进行。
三、四超物件运输通用措施1.前期准备在开始四超物件的运输前,必须进行详细的规划和准备工作,包括:•制定明确的物流方案,确保物件在运输过程中能够安全到达。
•对道路、桥梁和隧道等进行详细评估,确保绕行路线是否存在危险因素。
•检查运输车辆的状况,包括轮胎、制动器、悬挂系统等,保证运输工具符合国家安全要求。
•制定明确的预案,准备应对可能出现的突发情况。
对于大型物件,可以进行现场演练,提高应急反应能力。
2.运输车辆选用在进行四超物件运输时,需要选择符合标准的运输车辆。
必须根据物件的实际情况选用合适的车型,例如平板车、挂车、拖板车等。
在选择车辆时,需要考虑车辆的承载能力、悬挂稳定性、刹车效应等因素。
3.道路交通管理由于四超物件在运输过程中具有特殊性质,因此,在道路交通管理上也需要采取一些特殊措施。
具体包括:•遵守规定的路线行驶,避免在市区拥堵路段和施工路段行驶。
•采取警车护送等措施,确保车辆安全通行。
•在运输过程中,严格按照交通标志和信号规定行驶,确保交通秩序。
4.特殊运输工具使用对于长、宽物件的运输,需要使用到特殊运输工具。
这些工具可以将物件安全固定在车辆上,防止在运输过程中发生滑动或者倾斜。
同时,还需要在车辆上设置警报器和标志等,告知其他驾驶员和交通管理人员注意该车。

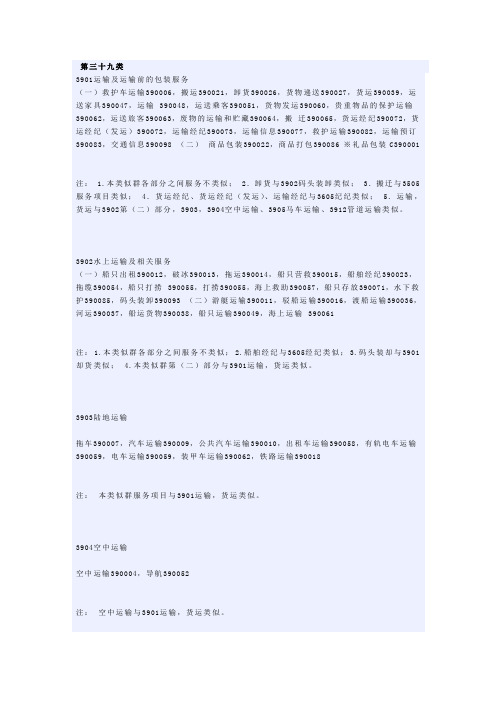

第三十九类

第三十九类3901运输及运输前的包装服务(一)救护车运输390006,搬运390021,卸货390026,货物递送390027,货运390039,运送家具390047,运输390048,运送乘客390051,货物发运390060,贵重物品的保护运输390062,运送旅客390063,废物的运输和贮藏390064,搬迁390065,货运经纪390072,货运经纪(发运)390072,运输经纪390073,运输信息390077,救护运输390082,运输预订390083,交通信息390098 (二)商品包装390022,商品打包390086 ※礼品包装C390001注: 1.本类似群各部分之间服务不类似;2.卸货与3902码头装卸类似;3.搬迁与3505服务项目类似;4.货运经纪、货运经纪(发运)、运输经纪与3605纪纪类似;5.运输,货运与3902第(二)部分,3903,3904空中运输、3905马车运输、3912管道运输类似。
3902水上运输及相关服务(一)船只出租390012,破冰390013,拖运390014,船只营救390015,船舶经纪390023,拖缆390054,船只打捞390055,打捞390055,海上救助390057,船只存放390071,水下救护390085,码头装卸390093 (二)游艇运输390011,驳船运输390016,渡船运输390036,河运390037,船运货物390038,船只运输390049,海上运输390061注:1.本类似群各部分之间服务不类似;2.船舶经纪与3605经纪类似;3.码头装却与3901却货类似; 4.本类似群第(二)部分与3901运输,货运类似。
3903陆地运输拖车390007,汽车运输390009,公共汽车运输390010,出租车运输390058,有轨电车运输390059,电车运输390059,装甲车运输390062,铁路运输390018注:本类似群服务项目与3901运输,货运类似。
提升运输特殊物件安全管理制度(寨崖底煤业)

提升运输特殊物件安全管理制度(寨崖底煤业)为标准提升运输超长等特别物件安全治理,确保超长、超宽、超高、超重车辆(以下简称“四超”车辆)提升运输安全,依据我矿副井及主轨道下山提升力量,特制定本规定:第一节副井提升四超车辆治理规定1、副井提升四超车辆由机电队组和运输队组负责协调,施工前由机电队组负责对提升绞车安全闭锁进展处理,调整绞车运行速度、油压等参数,确保施工期间绞车正常运行。
2、副井提运超长轨道、管子、工字钢等物件,需要进展特别捆绑作业的,由使用单位提前一天书面通知运输队组,经协调确定施工时间后,提前一个班次将物件运至副井口车场,并在物件上预留或设置牢靠捆绑钩,由运输队组组织专业人员进展捆绑、提运。
3、副井提升超高、超宽等特别物件需要撤除防跑车装置和挡车等设施的,由使用单位提前两天书面通知运输队组,经协调确定施工时间后进展施工。
副井提升重量超过5t的车辆时必需进展合理配重。
4、施工前由专人检查全部起吊设备、索具,施工负责人应与提升负责人及机电队组负责人联系、协调,确保井口信号把钩工、绞车司机了解状况、协作工作,并统一信号。
5、施工过程中不得超载装运,所装物件应封装牢靠,重心平稳,不得超宽影响运行。
上下井口及井筒中严禁穿插及平行作业,井下及井筒中作业时,要安排好上、下井口的守护人员,严禁闲杂人员进入井口10m 以内的范围,井巷及候车横梁上作业时,要佩戴安全帽,穿防滑靴。
6、其它未尽事宜根据提升超长等特别物件的专项安全技术措施执行。
其次节斜巷提升四超车辆治理规定1、斜巷提升最大载荷不得超过14t(含平板车),绞车提升速度不超过2m/s,平板车、转盘车每钩只准提升一辆,花架车可提升两辆,但串车长度不得超过保险绳长度(11m),严禁超挂车、超负荷提升,严禁混车提升。
2、下料单位要专人检查封车、起吊、牵引用的手拉葫芦、绳套、卸扣、链条、钢丝绳等工具,确保合格,并满意安全系数,卸扣、连接环在使用中必需按标准连接螺丝,不合格者严禁使用。
“四超”车辆运输措施2016

“四超”车辆运输措施“四超”车辆是指:超重车辆,单车重量超过2.5t;超长车辆,长度超过3000mm;超宽车辆,宽度超过1000mm;超高车辆,单件装车高度超过1800mm(物件顶端距轨面)。
此安全技术措施必须传达到包括运搬工区负责参与“四超”车辆运输施工的人员。
一、车辆的选用及入井㈠、车辆的选用1、木料、轨道、工字钢、皮带机纵梁、管子等长度超过矿车矿车长度的长形尺寸物件应采用材料车运输。
2、单个重量超过3t或长度超过4m的超重、超大物件必须使用平板车装运,但物件不得超过车体的宽度,并必须制定专门的安全技术措施。
轨道、工字钢、管子、液压支柱等零散易掉落的物件不得使用平板车运输,现场确需临时使用平板车转运时必须制定专门的安全技术措施,但只能运至工作面材溜联下车场,不得进入主要运输巷道,不得在装运物件的平板车上搭载开关、电机等电器设备。
3、宽度超过800mm的胶带在装运时,应使用专用车辆装运,宽度低于800mm的胶带可以使用材料车装运,其装车高度不得超过车辆上沿200mm。
严禁在材料车架的上方装运胶带。
4、高压电缆采用专用材料车辆装运。
5、严禁不同种类的物料混装。
㈡、车辆的入井1、矿用车辆必须符合其相应完好标准的要求,对不符合完好标准均要求的车辆使用单位不得继续使用,落实升井维修。
2、车辆入井前,由运搬工区井口把钩人员检查验收确认车辆完好、装封车符合要求后,方可准许入井,对不合格车辆有权拒绝入井。
3、电气设备、阻燃胶带、阻燃电缆必须持入井许可证入井,运搬工区井口验收组负责把关检查。
二、装封车规定1、装运管子、胶带机纵梁、轨道、长木料等超长物件时,用直径不小于Φ15.5mm的钢丝绳套配合不小于1t的手拉葫芦封车,封车应不少于两道,封车必须牢固可靠。
2、装运阻燃胶带、钢缆带时,可采用专用运送胶带平板车,用100#槽钢配合M20丝杆进行封车。
出厂包装的成捆胶带整体装运下井时必须制定专门的安全技术措施。
胶带装车时不得与工字钢混装,胶带严禁装在材料车的封车挂链之上。
煤矿运送“四超”管理制度

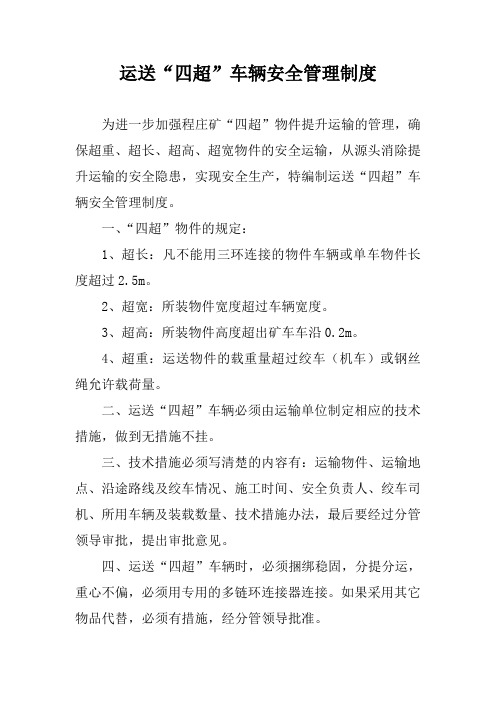

运送“四超”车辆安全管理制度为进一步加强程庄矿“四超”物件提升运输的管理,确保超重、超长、超高、超宽物件的安全运输,从源头消除提升运输的安全隐患,实现安全生产,特编制运送“四超”车辆安全管理制度。
一、“四超”物件的规定:1、超长:凡不能用三环连接的物件车辆或单车物件长度超过2.5m。
2、超宽:所装物件宽度超过车辆宽度。
3、超高:所装物件高度超出矿车车沿0.2m。
4、超重:运送物件的载重量超过绞车(机车)或钢丝绳允许载荷量。
二、运送“四超”车辆必须由运输单位制定相应的技术措施,做到无措施不挂。
三、技术措施必须写清楚的内容有:运输物件、运输地点、沿途路线及绞车情况、施工时间、安全负责人、绞车司机、所用车辆及装载数量、技术措施办法,最后要经过分管领导审批,提出审批意见。
四、运送“四超”车辆时,必须捆绑稳固,分提分运,重心不偏,必须用专用的多链环连接器连接。
如果采用其它物品代替,必须有措施,经分管领导批准。
五、运送“四超”车辆,每钩只准挂一车。
六、专用车辆必须达到完好标准。
七、运送“四超”车辆的单位负责人在现场必须明确:由专人负责“四超”车辆捆绑稳固;由专人负责 "四超"车辆摘挂钩;由专人负责发信号;由专人负责“四超”车辆途经斜巷安全设施的操作;由专人负责在"四超"车辆途经斜巷上下滑板及各甩道设置警戒。
八、斜巷下放“四超”时,提前派人在途径各岔道口站好岗,严禁人员进出。
九、开车前认真检查绞车的完好情况,如刹车、离合、按扭、钢丝绳、钩头等,有问题立即处理,否则不得下放。
十、检查信号及安全设施,要求信号声光齐全、灵敏可靠,安全设施动作可靠。
十一、检查绞车固定情况,如绞车底盘的固定螺栓是否齐全紧固,压戗柱是否牢固,地锚是否可靠。
十二、斜巷下放“四超”车辆时,必须配备技术熟练的绞车司机、把钩工和信号工,所有人员必须躲到安全地点,两端有人站岗把关,严格执行“行车不行人,行人不行车”制度。
新木煤矿2016提升四超车辆安全技术措施
新木煤矿提升运输“四超”物资安全技术措施我矿经常有四超(超长、超宽、超高、超重)等物料、设备、部件等的提升、下放、运输工作,为了从源头消除提升运输的安全隐患,实现安全生产,保证在整个提升运输过程中得到顺利进行和不损坏设施、设备,特制定本措施。
一、本矿实行谁使用物料、设备、部件,谁运输或矿指定某部门运输的就谁负责吊装、捆绑、运送且符合安全技术措施的规定,保证无安全隐患。
二、提升、下放或运送“四超”物资时,运输队必须进行检查,对没按规定装车的或装载不牢固或存在安全隐患的,运输队(运输工、把钩工、绞车司机、机车司机)有权停止运送并向调度室汇报,否则要追究运输队(运输工、把钩工、绞车司机、机车司机)的责任。
三、“四超”物资与一般车辆的界定:1、超宽车指:所装物料及车辆宽度≥1M的物料车。
2、超高车指:轨面距装车后物料最高点(新系统高度超过1.7米,老系统高度超过1.3M)。
3、超长车指:所装物料长度大于1.5M的物料车。
4、超重车指:所装车载重量≥2T的物料车。
5、一般车辆指:装车后宽度< 1M,高度< 1.3M,长度< 1.5M,重量< 2T的车辆。
四、具体吊装、捆绑、运送措施:1、运送轨道、管道、长木料,金属支架只允许使用轨道、管道、木料车,金属支架专用车装运,专用车辆必须达到安全、可靠、完好。
2、机车运输管子和道轨或长物料时,必须在机车与料车中间挂两个矿车,不允许料车和电机车直接连接,以防机车减速或刹车制动时料车直接冲撞电机车。
3、提升或下放“四超”物资车辆时,,必须分提分运,每钩只挂一个矿车,必要时使用专用的连环连接,但必须经安全技术科批准后,方可使用,严禁采用其它物品代替。
4、运送“四超”车辆时,专人负责指挥,专人负责捆绑稳固,专人负责车辆摘挂钩,专人负责发送信号,专人负责操作设备和安全设施,专人负责设臵警戒,专人负责在途径各岔道口站好岗,严禁人员进出。
5、提升或下放“四超”车辆时,绞车司机和把钩工认真检查绞车的完好情况,如刹车、离合、按扭、钢丝绳、钩头、绞车地脚螺栓是否齐全紧固等,信号声光是否齐全、灵敏可靠,安全设施是否动作可靠,“四超”物料是否捆绑稳固、安全可靠,有问题立即处理,否则不得提升或下放。
“四超”物件安全技术措施
煤矿运输“四超”物件安全技术措施根据规定,在运输超长(4m以上)、超宽(1.2m以上)、超重(总重5t以上)、超高(1.25m以上)“四超”物件,必须制定安全措施。
为了保证运输过程中的安全,根据《煤矿安全规程》及相关要求,特制定本安全技术措施。
一、施工准备:1、施工前,由施工负责人组织有关人员认真学习本措施,并签字备案。
2、施工人员必须服从施工负责人的统一指挥、安排,要做到服从命令,听从指挥,施工中遇到特殊问题时,必须报告施工负责人,由施工负责人统一协调解决。
3、检查工作场所安全状况,若存在安全隐患,处理彻底后方可施工。
4、施工前所需工具材料的型号必须严格审查、核对和完好,以便施工正常进行。
二、施工措施1、在运输过程中,由专人统一指挥。
2、装运“四超”材料,有条件的必须使用专用车辆。
3、在运输“四超”材料前,必须通知调度室,并由调度室作统一安排。
4、在运输前,由钳工负责检查捆绑是否牢固,派专人负责检查车辆是否完好及沿途轨道的完好,确认后方能开始运输。
平巷运输,机车司机要严格控制车速不得超过2m/s。
5、超长物资车辆不能直挂机车,必须至少隔离三辆矿车运输;超高、超宽物件超过通过线路规定的限高、限宽要求时,严禁运输,必须进行处理,达到要求后方能运输。
6、斜坡提升前,必须仔细检查绳头20m 内钢绳断丝情况、绳头、阻车器、挡车栏、地滚、轨道等设施的完好情况;以及材料捆绑是否牢固可靠,装载的车辆完好情况,如车辆不完好或装载不合格,严禁提升,并立即通知材料使用用单位派人处理。
机电区负责派人检查钢丝绳、绞车的完好和稳固等情况,无问题后方能允许提升。
7、斜坡提升时,由操作熟练的绞车司机、把钩工和信号工;绞车司机派双岗,一人监护、一人操作,注意力要高度集中,做到信号不清不开车;在到各车场岔道前和过挡车栏时要减速,上车场信号工要密切关注过挡车栏情况;下车场所有人员必须进入躲身硐,严格执行“行车不行人,行人不行车”的规定。
煤矿提升“四超”物料安全技术措施
XX煤矿提升“四超”物料安全技术措施XX煤矿提升“四超”物料安全技术措施一、工程概况机电科、运搬区担负着我矿矿井提升和运输的重要任务,尤其是副井提升系统,常常有耙斗机、刮板输送机、小绞车、轨道、液压支架等超长、超宽、超高、超重等四超物品、设备、部件的下放和运输工作,为保证在整个提升、运输过程中全部井筒设施的安全,特制定本措施。
机电科、运搬区和全部作业人员必需严格遵守本措施。
二、劳动组织总负责人:调度中心安全负责人:矿安检处、各施工单位安全员现场负责人:跟班区队长技术负责人:各单位技术员施工班组负责人:各施工班组班长参与人员:见措施贯彻记录总负责人协调全部相关科室、区队。
安全负责人检查措施的执行状况,排解现场安全隐患现场负责人负责人员组织和现场指挥。
技术负责人负责措施的制订、贯彻和学习。
三、安全技术措施(一)、大件的装车、捆绑1、大件上车时,必需由一名工长以上治理人员现场指挥,尽量采纳机械装车的方法,机械装车时,全部人员必需站在安全牢靠的地点,避开意外事故发生,不能采纳机械装车的再考虑人工抬运。
2、人员抬运大件上车时必需有足够的人员,平均承载力不得超过30Kg/人,操作人员动作协调全都,由专人喊号,做到同起、同落,轻起、轻落。
3、装车时,要使机件的重心和平板车的重心重合,必需在平板车上垫不小于40mm厚的木板或道木,防止机件滑动,但不得超载、超宽、超高。
4、由有阅历的人员进展装车与捆绑工作,物件与平板车的固定连接用18.5mm的钢丝绳与M20的花栏螺丝协作捆绑,并且不得少于4道,再用4股8号铅丝,前后两道捆绑装车,必需绞紧上劲,保证各股丝受力匀称。
5、捆绑时,各机件的外露协作面,突出棱角及轴头周密件要加以包装爱护,防止运输中碰撞损坏或消失意外。
6、捆绑易变形的部位时,必需实行措施,防止其变形,设备上的滑动部位应予以固定,以防止滑动。
7、由大件的使用单位进展装车,使用单位班长检查无误前方可交运搬区下放。
煤矿“四超”物品提升运输管理规定
煤矿“四超”物品提升运输管理规定为了确保“四超(长、宽、高、重)”物品提升运输安全,规范现场操作行为,杜绝各类事故发生,特制定以下规定:1、运输大巷和倾斜巷道轨道运输质量必须为优良品,弯道曲线半径符合设计规定;倾斜巷道提升小绞车、钢丝绳、安全设施、控制开关必须完好;运输大巷电机车、运输车辆必须完好,符合《规程》规定;链环、插销必须合格完好;否则,严禁提升运输。
2、凡对轨道、钢管的运输必须使用专用车装运,严禁使用矿车、花栏车运送轨道和钢管,一经查出,罚使用单位10000 元,并追究有关管理人员责任。
3、专用车辆装运设备大件、轨道和钢管时,重心必须装在车辆的中心上,设备大件、轨道、钢管与车辆之间,轨道、钢管层之间采取垫方木或胶带等防滑措施,并保证车辆正规连接,否则严禁运输。
4、“四超”物品运输提升前,必须由两个运输队指定专人验收,并做好记录,确认捆绑牢靠,做到“谁接收、谁验收、谁负责”。
“四超”物品捆绑牢靠,不在车辆上窜动,方可进行运输提升,否则罚运输队10000元,验收人员2000元。
5、装运轨道时长度不得超过6 m,数量不得超过20根;装运钢管时长度不得超过6 m,管径2吋的,数量不得超过24根;管径3 -4吋的,数量不得超过16根;管径5-6吋的,数量不得超过12 根,装车高度自轨面算起不准超过1.5m。
钢管长度超过6m和管径超过6吋时,在装车前必须制定切实可行的安全技术措施,按照安全措施进行运输和提升。
6、装运轨道、钢管的专用车辆捆绑不得少于两道绳径28~30mm 足够强度棕绳进行大包捆绑用铰棍铰紧,使用钢丝绳捆绑时,必须使用规格不小于Φ12-6×19钢丝绳,配合花篮螺栓拉紧器进行捆绑,不得少于两道,绳卡子与钢丝绳绳径相符,数量不得少于4个。
每车轨道或钢管前后两端必须用四股12#铁丝串连成整体,拉紧并固定,保证运输途中不窜动。
7 、装运轨道和管子的专用车在副井筒或倾斜巷道提升下放时,每次只准一辆,严禁串车提升。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3900里轨道“四超”物件
运输措施
施工单位:
编制:
区长:
安监处:
机电副总:
时间:2011年5月12日
一、运输物件:钢带、锚网、锚杆、铁棚、钢管、耙装机部件。
二、运输地点:3900变电所至3900里轨道料场
三、沿途线路及绞车情况:
沿途共经过3900无极绳车场→3900轨道下山→3900里轨道,需要使用沿途绞车3部。
第一部:绞车型号:SQ—120/132B巷道坡度:15°巷道长度:1100m 钢丝绳绳径:ø24mm拉车个数:5个
第二部:绞车型号:JD-25KW巷道坡度:13°巷道长度:160m 钢丝绳绳径:ø18.5mm 拉车个数:3个
第三部:绞车型号:JD-25KW巷道坡度:12°巷道长度:280m 钢丝绳绳径:ø18.5mm 拉车个数:3个
所有运输物件单件重量不超允许载荷量,满足运输要求。
四、施工时间:2011年5月13日至2011年6月13日
五、施工组织:
安全负责人:班前会安排专人绞车司机:班前会安排专人
六、物件所用车辆及装载数量:
运输物件时能装入矿车内的物件,必须装入矿车内运输;不能装入矿车内的物件,必须使用专用工具运输,运输时必须封车牢固,用不少于ф15.5mm钢丝绳双股封车不得少于三道。
运输拔丝网时:2400m m×900mm、1500m m×900mm的拔丝网用花车或平盘车装运,每车不能超过180片。
运输钢带时:3200 m m×80mm的钢带用花车或平盘车装运,每车不能超过100条。
2000 m m×80mm的钢带用花车或平盘车装运,每车不能超过200条。
运输螺纹锚杆时:必须使用花车运输,每车不能超过300根。
运输扒装机中间槽、卸料槽时:必须使用花车或小平盘车运输,每车不能超过1件。
运输铁棚时:用花车装运,装运铁棚每车以不超花车上沿为准。
运输2吋钢管时:用花车装运,以不超花车上沿为准。
七、安全技术措施:
1、运输前,要在小班班前会前到安监处开物料运输申请单。
2、斜巷运输时,严禁行车行人和扒、蹬、跳车。
3、每台小绞车运行时,必须有司机、上、下把钩工三人操作,下放车辆时,底车场不打回铃,绞车司机不得开车,上拉车辆时,上车场不打回铃,绞车司机不得开车。
4、运输时,必须封车牢固,用不少于Ф15.5mm钢丝绳双股封车不得少于三道,打镖子时人员必须相互配合好,并执行好手指口述,防止镖子松扣伤人,打镖子用的小杆、铁管等必须在运输物料顶部,并捆绑牢固。
用钢丝绳封车不牢固时,用3t手拉葫芦配合44
型溜子连接环或钢丝绳封车,必须用小杆、木楔等塞紧缝隙,以防止滑动。
凡封车不牢或装车不正的,一律不准运输。
5、井下运输凡不能用三环联车的,必须用不小于Ф15.5mm钢丝绳套子联车,其插接不少于2.5个捻距。
6、运输前,区队盯班干部及安全负责人必须对沿途巷道支护情况、绞车安装、轨道质量、安全设施等进行检查验收,合格后方可运输。
7、井下吊装时,在锚杆支护巷道挂在顶板专用吊装锚杆上,并对锚杆进行锚固力试验,合格方可使用,必须用锚盘固定,螺丝要满帽,不准用正常支护锚杆吊装。
在非锚杆支护巷道段,在巷道高度满足要求的情况下,必须用三角支撑架吊装,支撑架强度必须满足起吊重物的要求。
8、起吊葫芦及钢丝绳套子必须合格且与重物重量相匹配,钢丝绳套子直径不少于Ф15.5mm,插接不少于2.5个捻距的,安全系数不小于起吊重物的3倍。
9、起吊前先试吊,观察固定锚杆(三角支撑架)、连接绳、重物等情况,确认安全后,方可起吊至需要高度,人员操作时必须执行好手指口述,并站位正确,有专人负责监护。
10、斜巷运输的信号装置必须声光齐备,灵敏可靠,安装在正规信号盘上,固定在信号躲避硐内。
11、斜巷小绞车开车前,司机必须对绞车、上车场安全设施和钢丝绳等进行全面检查,确认无问题后方可按信号开车。
12、处理车辆掉道有关措施:
⑴处理车辆掉道时,人员不少于3人,必须首先指定好安全负责人,并遵循“人工抬道,重载卸车,大件车辆起吊”的原则。
⑵处理掉道时,首先仔细观察掉道地点顶帮支护等安全状况,判断掉道原因:如偏载,封车不牢,轨道质量差,操作不当等,检查掉道车数及车辆掉道的车轮数量。
要制订安全的、切实可行的上道方案。
⑶平巷段不准用绞车牵引上道,斜巷段不准用绞车硬拉复位。
⑷因装封车不标准造成车辆掉道,必须首先按标准进行装车、封车。
⑸信号必须清晰,明确规定开车、停车、慢起钩信号。
处理掉道期间,绞车司机严禁脱岗。
⑹处理掉道车辆时,严禁摘掉主钩头,主绳保持张紧状态,没有余绳,提升时同时使用好保安绳。
⑺两车以及两车以上掉道时,必须按从上到下顺序处理,上道一车提一车。
⑻正在处理的掉道车辆以下的车辆必须用直径不少于15.5mm,插接合格的钢丝绳套子,配用40T溜子连接环锁在铁路上。
⑼人员抬道时,垫山及撬棍支撑点必须牢固,严禁人员站在重物倾斜侧下方,统一指挥、配合默契。
⑽人工抬道抬不动时,可考虑卸车,空车上道后再装车。
⑾起吊前先试吊,观察固定锚杆(三角支撑架)、连接绳、重物等情况,确认安全后,方可起吊至需要高度,人员操作时必须执行好手指口述。
⑿绞车牵引时,钢丝绳方向正确合理,人员必须站在车辆、钢丝绳波及区域以外的安全地点。
⒀上道完毕后,应装净散落的木料,煤矸以及材料、设备、配件等,整理好轨道及安全设施
⒁为预防车辆掉道必须做到装封车符合规定,车辆完好,轨道质量合格,按章操作。
13、绞车司机必须是经过专门培训,并持有合格证的人员担任,司机必须听清信号后
方可起动运行。
14、小绞车必须有足够的操作空间,其操作空间不少于1×1m2,绞车安装硐室尺寸要方便司机操作,安装位置、方向要保证绞车排绳良好,操作按钮要上架;司机必须持证上岗,站在护身板后侧进行操作,严禁站在滚筒前侧(出绳侧)或绞车侧面进行操作,严禁在小绞车滚筒护身板侧出绳拉车。
15、每台小绞车处必须挂有正规操作要领及绞车管理牌板、检查维修落实到人,确保设备、设施完好。
16、把钩工挂好车后要检查钩头、保安绳、联接装置、防脱装置等是否可靠,无问题后打开岔子,进入信号室发出行车信号。
摘挂钩头顺序:摘时先摘保安绳,后摘钩头;挂时先挂钩头,后挂保安绳。
17、因无极绳绞车与25KW绞车无车场,在倒换钩头时必须遵守以下规定:(1)、使用绞车前要检查安全设施是否齐全有效,在确认无安全隐患后方可进行运输。
(2)、把钩工要将气动挡车吊梁下放下来,在车辆下行松车至挡车吊梁前10m时,把钩工发出无极绳绞车停车信号,将车辆停稳。
(3)、在确认车辆安全的情况下,用44型链子和橡鼻将所松车辆与25Kw绞车钩头联在一起,并挂保险绳,然后发出开车信号,25KW绞车将所松车辆拉至适当位置,然后摘掉所松车辆与无极绳绞车联接装置。
最后将气动挡车吊梁升起,打松点25KW绞车松车,松车到位后将气动挡车吊梁下放下来。
25KW绞车上行拉车时,首先将气动挡车吊梁升起来,当拉至吊梁以上3m时,将气动挡车吊梁下放,25KW绞车下行松车,吊梁将车沿着后,用44型链子和橡鼻将所拉车辆与25Kw绞车钩头联在一起,然后打拉点,拉至适当位置后,将所拉车辆用联接装置与无极绳绞车联接好。
确认安全后,摘掉44型链子、橡鼻和25Kw绞车钩头保险绳,然后发出开车信号,无极绳绞车拉车。
18、在每一部绞车的摘挂钩地点进行摘挂钩操作时,必须检查防止外部车场进入摘挂钩地点的挡车装置是否到位。
19、运输铁棚、2吋钢管等四超物件时,每次只准运输一辆车。
20、运输铁棚、2吋钢管及其他物件时,必须固定好保安绳,防止运行中脱落。
21、其他有关规定仍执行集团公司有关运输管理规定及《白庄煤矿运输精确化管理规定》的要求。
审批意见:。
