电缆沟工程量计算文本资料

合集下载

电缆井工程量计算模板

电缆井工程量计算模板

镀锌角钢 锚钩 (kg) (kg)
L50*5 φ6@500
抹灰 (m2) 1:2水泥 砂浆
29.63 0.62 10.30
盖板 (m3) C30砼
0.66
a 1.64
b 0.30
盖板
一、井壁钢筋
井截面尺寸
井壁筋尺寸
钢筋
A
B
H
A中
B中
H净空
h1
φ12
1.39
2.98
1.75
1.15
2.74
1.6
1.7
排数
钢筋长度
每米重量 kg
重量kg
38.9 126.425 0.888 112.2654
底板钢筋
层数 2
钢筋
A向钢筋 长度
B向钢筋 长度
钢筋长度
每米重量 kg
重量kg
39.262 39.262 78.524 0.888 69.72931、压顶内钢筋钢筋
B3
外层钢筋 长度
中层钢筋 长度
里层钢筋 长度
钢筋长度
母井
A
A中
A空 A-0.11 A-0.22
1.39 1.15 0.91 1.28 1.17
2层2列行车直线井(
编号 1
a1
a2
a3
m0
米 1.59
米 2.415
米 2.515
坡比 0.25
b1
b2
b3
米 3.18
米 4.005
米 4.105
钢筋 φ10内 φ10外 箍筋 51.53 214.82 19.36
1.36
H内壁 1.51
外运土
外运砼 块
井占体 井底板 积 C25砼

电缆沟工程量计算表(土建)教学内容

电缆沟工程量计算表(土建)教学内容

第 7 页,共 7 页
工程名 陇东生产指挥中心电气工程(强 称:陇东 电部分)土建
工程量计算表
序号
分部分项工程名称
单位 数量
计算式
第 8 页,共 7 页
备注 第 9 页,共 7 页
备注 第 10 页,共 7 页
备注 第 11 页,共 7 页
备注 第 12 页,共 7 页
备注 第 13 页,共 7 页
17
C20混凝土预制盖板
18 C20混凝土预制盖板模板 19 C20混凝土预制盖板运输 20 C20混凝土预制盖板安装 21 C20混凝土预制盖板灌缝 22 C20混凝土预制盖板钢筋
23 素土夯实回填沟壁 24 素土夯实回填盖板上土方 24 50装载机清理、整平多余土方 25 人工配合平整多余土方 26 人工挖电缆沟检查井土方
备注 第 14 页,共 7 页
备注 第 15 页,共 7 页
备注 第 16 页,共 7 页
m3
8.03 长209米*厚0.08米*宽0.24米*2道
m2
33.40 长209米*厚0.08米*2道
m3
1.80 长0.24米*宽0.12米*厚0.12米*522块
m3
1.80 同上
m3
1.80 同上
m3
1.80 同上
kg 817.58 ⑴钢筋2Φ12: 长0.50米*0.888kg/m*2根*522块=463.54kg
工程量计算表
序号
分部分项工程名称
单位 数量
计算式
27 砖砌集水井 28 电缆沟内铺细纱

6
m3
长209米*宽1.0米*厚0.05米
二、 1 1 2
3 4 5

电缆沟施工工程(3篇)

电缆沟施工工程(3篇)

第1篇一、工程概况电缆沟施工工程主要包括电缆沟开挖、电缆沟修砌、电缆敷设、附件安装等环节。

本工程以新建电缆沟为例,工程量如下:1. 新建电缆沟长度:500米;2. 电缆敷设数量:10回;3. 附件安装数量:20套。

二、施工准备1. 材料准备:根据工程量,准备足够的电缆沟材料,如:混凝土、钢筋、砖块、砂石等。

同时,确保材料质量符合国家相关标准。

2. 人员准备:组织一支经验丰富的施工队伍,明确各岗位责任,确保施工质量。

3. 施工机械准备:准备挖掘机、运输车、搅拌机、振捣器等施工机械。

4. 施工图纸及技术文件:熟悉施工图纸,了解电缆沟设计要求,掌握施工技术规范。

三、施工工艺1. 电缆沟开挖(1)根据设计图纸,确定电缆沟开挖位置、深度、宽度等参数。

(2)采用挖掘机进行土方开挖,确保沟底平整、沟壁垂直。

(3)将开挖出的土方堆放在指定位置,便于回填。

2. 电缆沟修砌(1)根据设计要求,选用合适的砖块、混凝土等材料。

(2)按照设计图纸,修砌电缆沟两侧墙壁,确保沟壁牢固、平整。

(3)修砌完成后,进行沟壁抹面处理,提高沟壁的耐久性。

3. 电缆敷设(1)按照设计要求,敷设电缆,确保电缆排列整齐、间距合理。

(2)电缆敷设过程中,注意电缆的弯曲半径,避免电缆损坏。

(3)电缆敷设完成后,进行电缆固定,确保电缆安全运行。

4. 附件安装(1)根据设计要求,安装电缆附件,如:电缆接头、电缆终端等。

(2)确保附件安装牢固、密封良好。

四、质量控制1. 材料质量:严格按照国家标准,选用合格的材料。

2. 施工质量:严格按照施工规范,确保施工质量。

3. 电缆敷设质量:确保电缆排列整齐、间距合理,电缆弯曲半径符合要求。

4. 附件安装质量:确保附件安装牢固、密封良好。

五、安全文明施工1. 施工现场安全:严格执行安全操作规程,确保施工人员安全。

2. 施工现场文明:保持施工现场整洁,遵守环保法规。

3. 施工现场交通:合理规划施工现场交通,确保施工顺利进行。

电缆工程工程量计算规则【范本模板】

电缆工程工程量计算规则【范本模板】

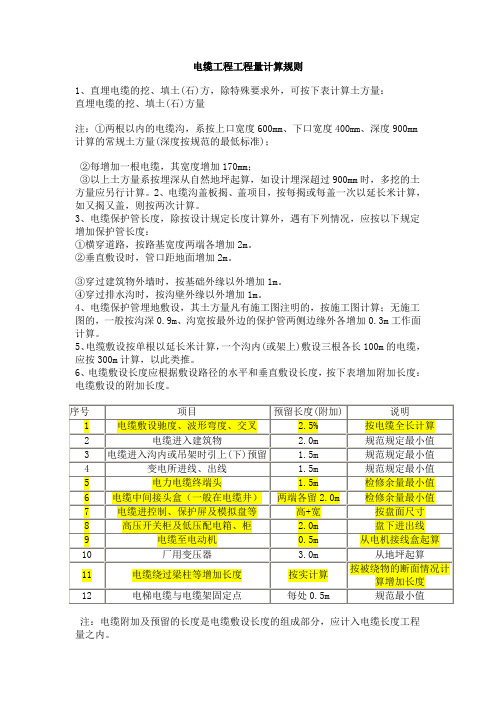

电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。

2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。

3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m.②垂直敷设时,管口距地面增加2m.③穿过建筑物外墙时,按基础外缘以外增加1m.④穿过排水沟时,按沟壁外缘以外增加1m。

4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0。

3m工作面计算.5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。

6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度.注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内.预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1。

5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1。

5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。

长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。

电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。

是要同时计取的。

电缆沟工程计算式

电缆沟工程计算式

过道段电缆沟工程单价计算书1、圆 100mmRC管单价 40 元 / 米,每延米过道电缆沟用钢管 3 米。

2、C15 商砼单价 580 元/ 方,每延米过道电缆沟用C15商砼 0.046 方。

3、C30商砼单价 600 元/ 方,每延米过道电缆沟用C30 商砼 0.132 方。

4、回填砂单价140 /方,每延米过道电缆沟用回填砂0.112 方。

5、红砖盖单价 1 元/ 块,每延米过道电缆沟用红砖16 块。

6、破除路面80 元/ 平米,每延米过道电缆沟破除路面0.66 平米。

7、土方挖换填单价40 元/ 方,每延米过道电缆沟开挖土方0.482 方。

每延米过道电缆沟单价=圆 100mmRC管+C15商砼 +C30商砼 +砂+红砖+破除路面 +土方挖填=40*3+580*0.046+600*0.132+140*0.112+1*16+80*0.66+40*0.482 =120+26.68+79.2+15.68+16+52.8+19.28=323.64 元/ 延米绿地段电缆沟工程单价计算书1、圆 110mmPVC管单价 30 元/ 米,每延米绿化带电缆沟用钢管 3 米。

2、C15商砼单价 580 元/ 方,每延米绿化带电缆沟用C15商砼 0.046方。

3、回填砂单价140 /方,每延米绿化带电缆沟用回填砂0.112 方。

4、红砖盖单价 1 元/ 块,每延米绿化带电缆沟用红砖16 块。

5、土方挖换填单价40 元/ 方,每延米绿化带电缆沟开挖土方0.482方。

每延米绿化带电缆沟单价=圆 110mmPVC管+C15 商砼 +砂+红砖 +土方换挖填=30*3+580*0.046+140*0.112+1*16+40*0.482=90+26.68++15.68+16+19.28. =167.64 元/ 延米。

电缆工程工程量计算规则.doc

电缆工程工程量计算规则.doc

电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。

2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。

3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。

②垂直敷设时,管口距地面增加2m。

③穿过建筑物外墙时,按基础外缘以外增加1m。

④穿过排水沟时,按沟壁外缘以外增加1m。

4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。

5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。

6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。

注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。

预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1.5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。

长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。

电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。

是要同时计取的。

关于电缆工程量的计算方法Microsoft Word 文档

关于电缆工程量的计算方法2009年03月09日星期一 09:22以下是本人总结的电缆计算方法:电缆清单量(招标时的量)=电缆在箱间的净量,不含任何预留长度、驰度、波形弯度、交叉量,投标套定额时需另加进去。

电缆投标量 = (清单量 +进箱、柜等预留长度)×(1+2.5%驰度、波形弯度、交叉)电缆主材量 = 投标量×(1+1% 电力电缆损耗,控制电缆损耗为1.5%)1、电力电缆预留长度:电缆在进入配电柜(盘下进出线),预留长度应该计多少:2m(入柜)?还是2m(入柜)+1.5m(电缆终端头)?答:首先要分清电缆是上进线,还是下进线,如果电缆由柜下“进出”线,那单根电缆实际的预留长度=(2+1.5)*1.025(波折、驰度)*1.01(损耗),如是是上进线,那单根的预留长度=1.5*1.025(波折、驰度)*1.01(损耗)2、电缆沟、电缆保护管敷设土方的怎样计算?工程量大的话,是计人工挖还是机械挖?如果是投标阶段,怎么知道是否有工作面可以让机械作业?答:1、直埋电缆的挖、填土(石)方,除特殊要求外,两根以下电缆直埋的土方量=0.45立方/米,每增加一根电缆,其宽度增加170mm,土方量增加0.153立方/米;以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。

2、根据招投标的现场勘察及竞标情况确定是人工还是机械,一般情况下是根据电气定额套用人工挖土较多。

3、厂外电缆敷设,工地运输量的工程怎样确定?答:工地运输,是指厂外电缆敷设和架空线路工程定额内未计价材料从集中材料堆放点或工地仓库运至杆位上的工地运输,分人力运输和汽车运输,以"t•km"计算。

单位工程材料的汽车运输重量不足3吨时按3吨计算。

运输量计算公式如下:工程运输量=施工图用量×(1+损耗率)预算运输重量=工程运输量+包装物重量(不需要包装的可不计算包装物重量)题:某工厂需自配电室配电柜敷设VV22(3x50+1x25)电力电缆4根至车间低压配电屏,室外拟采用电缆沟铺砂、盖砖直埋敷设,室外埋深距地700mm,室内采用SC50焊接钢管埋地保护,室内地坪较室外高出150mm,进入室内保护电缆的焊接钢管埋设在室内地坪以下50mm处;电缆室外水平距离为100m,进入车间后10m到配电屏,配电室的配电柜到外墙距离为5m,试计算工程量。

(整理)电缆沟工程量计算

电缆沟工程量计算1、本章的电缆敷设定额适用于10千伏以下的电力电缆和控制电缆敷设。

定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关定额另计工地运输。

2、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1.3。

该地段所需的施工材料如固定桩、夹具等按实另计。

3、电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入工程量之内。

4、本章的电力电缆头定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数 1.2,双屏蔽电缆头制作安装人工乘以系数1.05。

5、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,5芯电力电缆敷设定额乘以系数1.3;6芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。

单芯电力电缆敷设按同截面电缆定额乘以0.67。

截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行。

240mm2以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)。

6、电缆沟挖填方定额亦适用于电气管道沟等的挖填方工作。

7、桥架安装:(1)桥架安装包括运输、组合、螺栓或焊接固定,弯头制作,附件安装,切割口防腐,桥式或托板式开孔,上管件隔板安装,盖板及钢制梯式桥架盖板安装。

(2)桥架支撑架定额适用于立柱、托臂及其他各种支撑架的安装。

本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整。

(3)玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。

(4)钢制桥架主结构设计厚度大于3mm时,定额人工、机械乘以系数1.2。

(5)不锈钢桥架按本章钢制桥架定额乘以系数1.1执行。

电缆沟工程量计算

电缆沟工程量计算1、本章的电缆敷设定额适用于10千伏以下的电力电缆和控制电缆敷设。

定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关定额另计工地运输。

2、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1.3。

该地段所需的施工材料如固定桩、夹具等按实另计。

3、电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入工程量之内。

4、本章的电力电缆头定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数 1.2,双屏蔽电缆头制作安装人工乘以系数1.05。

5、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,5芯电力电缆敷设定额乘以系数1.3;6芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。

单芯电力电缆敷设按同截面电缆定额乘以0.67。

截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行。

240mm2以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)。

6、电缆沟挖填方定额亦适用于电气管道沟等的挖填方工作。

7、桥架安装:(1)桥架安装包括运输、组合、螺栓或焊接固定,弯头制作,附件安装,切割口防腐,桥式或托板式开孔,上管件隔板安装,盖板及钢制梯式桥架盖板安装。

(2)桥架支撑架定额适用于立柱、托臂及其他各种支撑架的安装。

本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整。

(3)玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。

(4)钢制桥架主结构设计厚度大于3mm时,定额人工、机械乘以系数1.2。

(5)不锈钢桥架按本章钢制桥架定额乘以系数1.1执行。

电缆沟工程量计算方案

电缆沟工程量计算方案背景在电力工程中,为了保证电力线路的安全正常运行,需要进行电缆敷设。

而对于电缆的敷设需要电缆沟的工程量计算,以确定施工所需的材料数量、施工时间和施工工人人数等方面的内容。

因此,本文将介绍电缆沟工程量的计算方案。

计算方案电缆沟的种类和尺寸根据电缆沟的长度、宽度、深度和材质等因素的不同,其种类也不尽相同,电缆沟种类如下:•地下电缆沟•地下交接箱•地下电缆汇流箱同时,不同种类的电缆沟有不同的尺寸,下表为常见电缆沟的尺寸数据:电缆沟种类长(m) 宽(m) 深(m)地下电缆沟20-50 0.5-1 0.5-2地下交接箱3-5 1.5-2 1-2地下电缆汇流箱2-3 1.5-2 1-2电缆沟的工程量计算根据电缆沟的尺寸和种类,可以推算出电缆沟施工所需的材料数量和施工工期等信息。

计算公式如下:•地下电缆沟的工程量计算地下电缆沟工程量 = 长 × 宽 × 深 × 1.05其中,1.05为调整系数,考虑到施工过程中浪费的因素。

•地下交接箱的工程量计算地下交接箱工程量 = 长 × 宽 × 深 × 1.1其中,1.1为调整系数,考虑到施工过程中浪费和设备的安装等因素。

•地下电缆汇流箱的工程量计算地下电缆汇流箱工程量 = 长 × 宽 × 深 × 1.2其中,1.2为调整系数,考虑到施工过程中浪费和设备的安装等因素。

电缆沟的施工工人人数和施工时间计算对于不同种类的电缆沟,其施工所需的人员人数和时间也有所不同。

一般而言,电缆沟的施工需要进行多次施工,包括开挖地面、铺设电缆、封闭地面等。

需要根据实际情况进行细致的计算。

以下为一般情况下的施工人数和施工时间参考:电缆沟种类人数时间地下电缆沟5-8 7-14地下交接箱6-10 7-14地下电缆汇流箱8-12 7-14结论通过本文的介绍,我们可以了解到电缆沟工程量的计算方法。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电缆沟工程量计算1、本章的电缆敷设定额适用于10千伏以下的电力电缆和控制电缆敷设。

定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关定额另计工地运输。

2、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1.3。

该地段所需的施工材料如固定桩、夹具等按实另计。

3、电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入工程量之内。

4、本章的电力电缆头定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数 1.2,双屏蔽电缆头制作安装人工乘以系数1.05。

5、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,5芯电力电缆敷设定额乘以系数1.3;6芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。

单芯电力电缆敷设按同截面电缆定额乘以0.67。

截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行。

240mm2以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)。

6、电缆沟挖填方定额亦适用于电气管道沟等的挖填方工作。

7、桥架安装:(1)桥架安装包括运输、组合、螺栓或焊接固定,弯头制作,附件安装,切割口防腐,桥式或托板式开孔,上管件隔板安装,盖板及钢制梯式桥架盖板安装。

(2)桥架支撑架定额适用于立柱、托臂及其他各种支撑架的安装。

本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整。

(3)玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。

(4)钢制桥架主结构设计厚度大于3mm时,定额人工、机械乘以系数1.2。

(5)不锈钢桥架按本章钢制桥架定额乘以系数1.1执行。

8、本章电缆敷设系综合定额,已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内,因此凡10KV以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数执行定额。

9、电缆敷设定额及其相配套的定额中均未包括主材(又称装置性材料),另按设计和工程量计算规则加上定额规定的损耗率计算主材费用。

10、直径Φ100以下的电缆保护管敷设执行本册配管配线章有关定定额。

11、本章定额未包括下列工作内容:(1)隔热层、保护层的制作安装。

(2)吊电缆的钢索及拉紧装置。

(3)电缆冬季施工的加温工作和在其他特殊施工条件下的施工措施费和施工降效增加费。

12、电缆沟的挖、填方,按内蒙古自治区建筑工程消耗量定额执行。

13、开挖路面、顶管等工作按市政工程消耗量定额执行。

工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量。

直埋电缆的挖、填土(石)方量两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);每增加一根电缆,其宽度增加170mm;以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。

第十一章电气调整试验说明工程量计算规则说明1、本章内容包括电气设备的本体试验和主要设备的分系统调试。

成套设备的整套启动调试按专业定额另行计算。

主要设备的分系统内所含的电气设备元件的本体试验已包括在该分系统调试定额之内。

如:变压器的系统调试中已包括该系统中的变压器、互感器、开关、仪表和继电器等一、二次设备的本体调试和回路试验。

绝缘子和电缆等单体试验,只在单独试验时使用,不得重复计算。

2、本定额的调试仪表使用费系按“台班”形式表示的,它与《全国统一安装工程施工仪器仪表台班费用定额》配套使用。

3、根据施工图纸和施工验收规范的规定必需调试的项目,而且实际进行了调试,方可计取调试费用,否则,一律不应计取、4、送配电设备调试中的1KV以下定额适用于所有低压供电回路,如从低压配电装置至分配电箱的供电回路;但从配电箱直接至电动机的供电回路已包括在电动机的系统调试定额内。

送配电设备系统调试包括系统内的电缆试验、瓷瓶耐压等全套调试工作。

供电桥回路中的断路器、母线分段断路器皆作为独立的供电系统计算。

定额皆按一个系统一侧配一台断路器考虑的。

若两侧皆有断路器时,则按两个系统计算。

如果分配电箱内只有刀开关、熔断器等不含调试元件的供电回路,则不再作为调试系统计算。

5、起重机电气装置、空调电气装置、各种机械设备的电气装置,如堆取料机、装料车推煤车等成套设备的电气调试应分别按相应的分项调试定额执行。

6、定额不包括设备的烘干处理和设备本身缺陷造成的元件更换修理和修改,亦未考虑因设备元件质量低劣对调试工作造成的影响。

定额系按新的合格设备考虑的,如遇以上情况时,应另行计算。

经修配改或拆迁的旧设备调试,定额乘以系数1.1。

7、本定额只限电气设备自身系统的调整试验。

未包括电气设备带动机械设备的试运工作,应按专业定额另行计算。

8、调试定额不包括试验设备、仪器仪表的场外转移费用。

9、本调试定额系按现行施工技术验收规范编制的,凡现行规范(指定额编制时的规范)未包括的新调试项目和调试内容均应另行计算。

10、调试定额已包括熟悉资料、核对设备、填写试验记录、保护整定值的整定和调试报告的整理工作。

11、电力变压器如有“带负荷调压装置”,调试定额乘以系数1.12。

三卷变压器、整流变压器、电炉变压器调试按同容量的电力变压器调试定额乘以系数1.2。

3至10KV母线系统调试含一组电压互感器,1KV以下母线系统调试定额不含电压互感器,适用于低压配电装置的各种母线(包括软母线)的调试。

⑴⑵⑶2、电缆沟盖板揭、盖定额,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。

3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度。

(1)横穿道路,按路基宽度两端各增加2m;(2)垂直敷设时,管口距地面增加2m;(3)穿过建筑物外墙时,按基础外缘以外增加1m;(4)穿过排水沟时,按沟壁外缘以外增加1m。

4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。

5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。

6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表定增加附加长度。

电缆敷设的附加长度注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。

7、电缆终端头及中间头均以“个”为计量单位。

电力电缆和控制电缆均按一根电缆有两个终端头考虑。

中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)。

8、桥架安装,以“10m”为计量单位。

9、吊电缆的钢索及拉紧装置,应按本册相应定额另行计算。

10、钢索的计算长度以两端固定点的距离为准,不扣除拉紧装置的长度。

11、电缆敷设及桥架安装,应按定额说明的综合内容范围计算。

第九章防雷及接地装置说明工程量计算规则1、本章定额适用于建筑物、构筑物的防雷接地,变配电系统接地,设备接地以及避雷针的接地装置。

2、户外接地母线敷设定额系按自然地坪和一般土质综合考虑的,包括地沟的挖填土和夯实工作,执行本定额时不应再计算土方量。

户外接地挖沟土方量按沟底宽0.4m,上口宽0.5m,沟深为0.75m(每m沟长的土方量为0.34m3)计入定额,如设计要求埋深不同时,则可按实际土方量计算调整(但应扣除定额内相应土方量)。

土质是按一般土综合考虑。

如遇有石方、矿渣、积水、障碍物等情况时可另行计算。

3、本章定额不适于采用爆破法施工敷设接地线、安装接地极,也不包括高土壤电阻率地区采用换土或化学处理的接地装置及接地电阻的测定工作。

4、本章定额中,避雷针的安装、半导体少长针消雷装置安装均已考虑了高空作业的因素。

5、独立避雷针的加工制作执行本册“一般铁构件”制作定额。

6、防雷均压环安装定额是按利用建筑物圈梁内主筋作为防雷接地连接线考虑的。

如果采用单独扁钢或园钢明敷作均压环时,可直接执行“户内接母线敷设”定额。

7、利用铜绞线作接地引下线时,配管、穿铜绞线执行本册配管、配线中同规格的相应子目。

工程量计算规则1、接地极制作安装以“根”为计量单位,其长度按设计长度计算,设计无规定时,每根长度按2.5m计算。

若设计有管帽时,管帽另按加工件计算。

2、接地母线敷设,按设计长度以“m”为计量单位计算工程量。

接地母线、避雷线敷设,均按延长米计算,其长度按施工图设计水平和垂直规定长度另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算。

计算主材费时应另增加规定的损耗率。

3、接地跨接线以“处”为计量单位,按规程规定凡需作接地跨接线的工程内容,每跨接一次按一处计算,户外配电装置构架均需接地,每副构架按“一处”计算。

4、避雷针的加工制作、安装,以“根”为计量单位,独立避雷针安装以“基”为计量单位。

长度、高度、数量均按设计规定。

独立避雷针的加工制作应执行“一般铁件”制作定额或按成品计算。

5、半导体少长针消雷装置安装以“套”为计量单位,按设计安装高度分别执行相应定额。

装置本身由设备制造厂成套供货。

6、利用建筑物内主筋作接地引下线安装以“10m”为计量单位,每一柱子内按焊接两根主筋考虑,如果焊接主筋超过两根时,可按比例调整。

7、断接卡子制作安装以“套”为计量单位,按设计规定装设的断接卡子数量计算,接地检查井内的数断接卡子安装按每井一套计算。

8、高层建筑物屋顶的防雷接地装置应执行“避雷网安装”定额,电缆支架的接地线安装应执行“户内接地母线敷设”定额。

9、均压环敷设以“m”为单位计算,主要考虑利用圈梁内主筋作均压环接地连线,焊接按两根主筋考虑,超过两根时,可按比例调整。

长度按设计需要作均压接地的圈梁中心线长度,以延长米计算。

10、钢、铝窗接地以“处”为计量单位(高层建筑六层以上的金属窗设计一般要求接地),按设计规定接地的金属窗数进行计算。

11、柱子主筋与圈梁连接以“处”为计量单位,每处按两根主筋与两根圈梁钢筋分别焊接连接考虑。

如果焊接主筋和圈梁钢筋超过两根时,可按比例调整,需要连接的柱子主筋和圈梁钢筋“处”数按规定设计计算。

程量。

12、利用基础钢筋做接地极,以“m2”为计量单位,按基础尺寸计算工。
