建筑工程项目质量月质量标准化观摩会主要特色亮点做法

建筑工程项目质量月质量标准化观摩会主要特色亮点做法

建筑工程项目质量月质量标准化观摩会主要特色亮点做法1、承台大体积混凝土施工温度控制技术在大体积混凝土结构中预埋循环水管,通过管内流动的低温水带走水化热和混凝土里表温度进行监控,实时调整内循环水水量,缩小混凝土里表温差,预防和控制混凝土因温度应力和变形而产生的有害裂缝。

2、方圆木制建筑圆模板施工技术圆柱模板具有结构简单、制作容易、拆装方便、重量轻、施工工业化等特点,接口处采用凹凸槽设计,使拼缝紧密结合,防止跑浆漏浆,采用钢制抱箍加固,2-3个工人就可以手工批量化的安装和拆卸,不占用塔吊设备,可按照实际尺寸任意切割,降低了施工难度,缩短施工工期,混凝土成品圆柱不但光滑而且成型好,视觉及手感好。

3、新型方柱加固件施工技术新型方柱加固件是对应固定方柱模板的专用定制型配套卡箍,操作方便,节约人工,可以一卡多用,解决柱体变径问题,强度高,配件少,程序简单,安装拆卸便捷,可周转次数高,成品框架表面光洁,尺寸标准,柱子垂直,无跑浆漏浆现象,节约加固成本,加固效果好,加固时间短。

4、超高层消防管道永临结合技术建筑高度188m,楼层消防采用永临结合方式,地下室设置临时水箱供水,不仅能够满足施工消防要求,而且节省后期消防安装工期及费用。

5、采用盘扣式脚手架模板支撑体系的运用:盘扣式脚手架核心优势为安全稳固,由于立杆采用Q345低碳合金钢材质,其承载力和抗变形大大提高,特有的斜拉杆结构,形成三角形几何不变结构,最稳固和安全;楼层内支模架均采用盘扣式脚手架进行支撑,确保施工安全。

6、全面推进样板先行,确保工程质量:严格执行样板引路制度,各项工艺工序均进行样板先行,以楼层实体样板为主,工序样板为辅,对施工工艺进行直观形象展示交底,确保工艺标准,有效防止质量通病,提高工程质量的作用。

7、砼浇筑阻断技术:对于强度不同等级梁柱节点砼浇筑采用混凝土隔断气囊、建筑梁柱拦茬气囊,实现梁柱节点核心区高强度等级混凝土与梁板低强度等级混凝土完全隔离,保证梁柱节点核心区混凝土施工质量。

建筑施工质量安全标准化现场观摩项目主要典型经验做法

建筑施工质量安全标准化现场观摩项目主要典型经验做法

建筑施工质量安全标准化现场观摩项目主要典型经验做法Revised by Chen Zhen in 2021建筑施工质量安全标准化现场观摩项目主要典型经验做法一、第一期现场观摩项目观摩项目一:海沧新阳居住区保障性安居工程A3-1地块项目?主要典型经验做法:1、设计阶段优化设计。

按照《住宅工程质量常见问题防治若干技术措施》,在设计阶段对全装修的砌体优化设计、给水等管线优化、外墙砌体根部反口、卫生间反口增加为300高等进行优化。

2、结合新检测工艺提高施工质量。

利用冲击回波法,进行板厚等无损检测,同时结合施工记录、改进浇筑方法,提高了梁柱节点、剪力墙等部位砼浇筑质量。

3、定型化电气线路转换箱工艺。

将传统的强、弱电桥架预埋洞口做法,改为定型化电气线路转换箱,避免二次灌浆与防火封堵,简化了施工,出桥架管路统一美观。

4、下水道成品止水节工艺。

使用成品止水节带预埋止水环,防渗漏系效果好;自带结构地漏;偏心环可调误差至35mm,安装简易。

5、BIM管线综合布臵工艺。

利用REVIT建模,快速进行碰撞检查、完善复杂节点设计,并预先核算、计算、合理选用综合支吊架。

6、砌体少开凿标准化施工工艺。

砌体少开凿工艺,水电管随砌随安,有效减少水电安装开凿,避免相应墙体裂缝和粉刷空鼓。

7、预制墙块工艺。

与砌体少开凿工艺配合,统一预制各类墙块,如电盒墙块、冷凝管墙块、电箱墙块等,有效避免后续水电安装开凿切割。

观摩项目二:海沧万科城四期主要典型经验做法:1、结构精度控制体系。

以完善的实测实量管理体系为核心,形成完整的结构精度控制体系,从墙柱定位及轴线引测、外墙垂平及错台控制、板厚控制等多方面进行全过程把控,把结构成型尺寸偏差控制在较小范围内。

2、全混凝土外墙与结构拉缝施工工艺。

通过设计优化,将全部外墙设计为混凝土墙,结合结构拉缝施工工艺解决因此带来的结构刚度过大问题,从而有效避免传统砌体外墙做法带来的渗漏问题。

3、飘窗一次成型。

提前深化设计,将飘窗与结构整体浇筑,解决外墙二次构件后浇容易渗漏的问题。

施工质量安全标准化现场观摩项目主要典型经验做法观摩项目

施工质量安全标准化现场观摩项目主要典型经验做法观摩项目

附件1施工质量安全标准化现场观摩项目主要典型经验做法观摩项目一:厦门市轨道交通4号线工程土建4标段施工总承包洪坑站一、工程概况厦门市轨道交通4号线工程土建4标段施工总承包洪坑站位于翔安西路与东界路交叉口西侧,为厦门轨道交通3号线、4号线、8号线换乘站,3号线、4号线采用通道换乘,4号线、8号线采用平行换乘,其中4号线、8号线车站为地下一层地面两层双岛四线车站,地下一层为站台层,地面一层为站厅层,地面二层为车站设备区及预留物业区。

车站主体结构外包总长540.8m、总宽42.9m(有效站台中心处),有效站台长度118m、站台宽13m+13m,车站大小里程设置折返线,共计14个出入口(含4个车站疏散口,4个物业疏散口,1个安全出入口),其中5号出入口为过街天桥,跨翔安西路设置。

洪坑站采用明挖法施工,车站横向跨度大,支护难度大,施工风险高,为厦门市轨道交通4号线控制性工程。

监督单位:厦门市建设工程质量安全监督站建设单位:厦门轨道交通集团有限公司设计单位:广州地铁设计研究院监理单位:中铁华铁工程设计集团有限公司总承包施工单位:中国铁建股份有限公司、中铁海峡建设集团有限公司施工单位:中铁十八局集团有限公司二、主要典型经验做法亮点1:工人操作技能实训基地项目部结合轨道交通工程施工特点,创办了建筑工人操作技能实训基地。

实训基地由5间模拟实训室和1间多媒体培训教室组成,目前主要开展满堂支架搭设、钢筋制作安装、复合树脂模板拼装、卷材防水施工、临时用电布设等5个培训课题,并根据施工需要,适时调整培训内容。

培训按照基础理论培训、影像视频学习、专业老师讲解,实际操作训练的流程开展,培训后经过理论考试和实操考核,合格后颁发结业证书,方可上岗作业。

亮点2:中国铁建专业应急抢险队厦门轨道集团创新设立“1+4”应急管理架构,即“厦门轨道集团应急抢险中心+四大股份公司应急抢险队”,四大股份公司应急抢险队包括中国铁建、中国交建、中国中铁、中国建筑应急抢险队,应急抢险队遵循“统一指挥、分区联动、出险就近”的原则,执行抢险救灾任务。

创安全质量标准化示范工地方案及措施

创安全质量标准化示范工地方案及措施

创安全质量标准化示范工地方案及措施随着建筑行业的发展,安全和质量问题越来越受到重视。

为了保障工人的生命安全和提高工地的施工质量,建立安全质量标准化示范工地是非常必要的。

以下是创安全质量标准化示范工地方案及措施,详见如下:一、方案1.1 目标通过创安全质量标准化示范工地,提高工地施工管理水平,降低施工事故率,提高建筑工程质量。

1.2 内容1) 建立健全的安全、质量标准化管理体系,制定工地安全和质量管理规章制度,加强安全防范和质量监督。

2) 实施全员培训,培养员工的安全意识和质量意识,加强各类安全防范和施工质量控制。

3) 加强现场安全监督与管理,规范施工作业程序,合理安排作业时间,重点做好高空、高架、深基坑等危险作业的安全防护搭设。

4) 加强施工质量检查与评估,对现场施工工艺进行跟踪、监督和评估,督促施工方及时纠正不合格行为和质量问题,提高施工质量。

5) 加强环保和文明施工宣传,重视周边环境和市政设施的安全保护和施工后的维护,努力营造良好的施工环境和公共形象。

二、措施2.1 人员组织1) 设立专门的安全、质量管理部门,配备专业的管理人员和技术人员。

2) 择优选拔、适合岗位的工人,注重施工人员的培训和技能提高,建立安全、质量奖惩及评价制度,促进施工员工对安全、质量管理工作的积极参与。

2.2 施工标准化1) 根据建筑工程的专业特点和施工要求,制定施工标准化实施方案,包括施工条文、要点、措施和细则等。

标准化实施与监督贯穿工程全过程,支持施工单位提高管理和技术水平。

2) 制定施工作业流程图,包括现场管理与防护、施工准备、基础、结构、装饰等工程施工过程,统一施工流程,提高工程质量。

2.3 安全控制1) 根据现场实际情况,制定安全计划和安全控制措施,严格监督施工现场安全。

2) 加大对安全整改的力度,对施工过程中的安全隐患进行监督和整改,及时发现、处置和整改事故隐患、站立障碍和违章行为。

2.4 质量控制1) 加强工程质量管理,依据建设部颁布的工程质量标准和国家质量监督局规定,加强工程质量监督,严格把控施工现场环节。

工程施工创优现场观摩做法总结

工程施工创优现场观摩做法总结

工程施工创优现场观摩做法总结近年来,随着工程建设的不断发展,工程施工创优现场观摩也逐渐兴起。

通过观摩其他工程项目的施工现场,借鉴他们的优秀做法,可以提高我国的施工质量和效率。

下面将总结一些工程施工创优现场观摩的做法。

首先,工程施工创优现场观摩强调安全。

施工现场是一个高危环境,安全问题必须放在首位。

通过观摩其他项目的安全管理措施,如安全交底、安全人员配备、安全警示标志等,可以提醒自己的工程项目存在的安全隐患,并采取相应的措施预防事故的发生。

其次,工程施工创优现场观摩注重环保。

如今,环保已经成为施工行业的重要关注点。

观摩其他项目时,可以了解他们采用的环保措施,如污水处理设备、噪音控制措施等,并将这些措施应用到自己的工程项目中,保护环境,降低对周围环境的影响。

再次,工程施工创优现场观摩强调施工质量。

观摩其他工程项目的施工现场时,可以关注他们的施工工艺、材料选择、质量验收等方面。

通过学习他们的经验和教训,可以提高自己的施工质量,确保工程项目符合规范,并持续改进施工工艺,提升自己的技术水平。

另外,工程施工创优现场观摩还注重施工进度和效率。

观摩其他工程项目时,可以了解他们的施工进度和效率,并通过学习他们的管理经验,了解他们是如何高效地推进工程进展的。

通过借鉴他们的经验,可以提高自己的施工管理能力,加快工程进度,提高施工效率。

此外,工程施工创优现场观摩还强调团队合作和沟通。

一个优秀的工程团队需要成员之间的紧密合作和良好的沟通。

观摩其他工程项目时,可以学习他们的团队管理经验,了解他们是如何进行施工组织和协调工作的。

通过学习他们的经验,可以提高自己的团队合作能力和沟通能力,确保施工过程中各项工作的顺利进行。

综上所述,工程施工创优现场观摩是提高我国施工质量和效率的一种有效途径。

通过观摩其他项目的施工现场,可以了解他们的优秀做法,并将其应用到自己的工程项目中。

这样可以不断改进施工管理,提高工程质量,加快施工进度,降低成本,推动工程建设的不断发展。

建筑施工质量安全标准化观摩工地优秀做法

建筑施工质量安全标准化观摩工地优秀做法

附件1建筑施工质量安全标准化现场观摩项目主要典型经验做法一、第一期现场观摩项目观摩项目一:海沧新阳居住区保障性安居工程A3-1 地块项目主要典型经验做法:1、设计阶段优化设计。

按照《住宅工程质量常见问题防治若干技术措施》. 在设计阶段对全装修的砌体优化设计、给水等管线优化、外墙砌体根部反口、卫生间反口增加为300 高等进行优化。

2、结合新检测工艺提高施工质量。

利用冲击回波法. 进行板厚等无损检测. 同时结合施工记录、改进浇筑方法. 提高了梁柱节点、剪力墙等部位砼浇筑质量。

3、定型化电气线路转换箱工艺。

将传统的强、弱电桥架预埋洞口做法. 改为定型化电气线路转换箱. 避免二次灌浆与防火封堵. 简化了施工. 出桥架管路统一美观。

4、下水道成品止水节工艺。

使用成品止水节带预埋止水环. 防渗漏系效果好;自带结构地漏;偏心环可调误差至35m m安装简易。

5、BIM管线综合布置工艺。

利用REVIT建模.快速进行碰撞检查、完善复杂节点设计. 并预先核算、计算、合理选用综合支吊架。

6、砌体少开凿标准化施工工艺。

砌体少开凿工艺. 水电管随砌随安. 有效减少水电安装开凿. 避免相应墙体裂缝和粉刷空鼓7、预制墙块工艺。

与砌体少开凿工艺配合. 统一预制各类墙块. 如电盒墙块、冷凝管墙块、电箱墙块等.有效避免后续水电安装开凿切割。

观摩项目二:海沧万科城四期主要典型经验做法:1、结构精度控制体系。

以完善的实测实量管理体系为核心. 形成完整的结构精度控制体系. 从墙柱定位及轴线引测、外墙垂平及错台控制、板厚控制等多方面进行全过程把控. 把结构成型尺寸偏差控制在较小范围内。

2、全混凝土外墙与结构拉缝施工工艺。

通过设计优化. 将全部外墙设计为混凝土墙. 结合结构拉缝施工工艺解决因此带来的结构刚度过大问题. 从而有效避免传统砌体外墙做法带来的渗漏问题。

3、飘窗一次成型。

提前深化设计. 将飘窗与结构整体浇筑. 解决外墙二次构件后浇容易渗漏的问题。

建设施工安全质量标准化工地实施方案和措施

建设施工安全质量标准化工地实施方案和措施

建设施工安全质量标准化工地实施方案和措施建设施工安全质量标准化工地实施方案和措施一、背景建筑工地是一个涉及多重领域和环节的复杂工程,其施工需要充分考虑各种安全和质量问题。

然而由于建筑工地涉及工种繁多,安全质量标准不统一的问题,往往出现各种安全事故或质量问题。

为此,制定并实施具有可操作性的建设施工安全质量标准化工地实施方案和措施具有重要的现实意义。

二、目的制定建设施工安全质量标准化工地实施方案和措施,旨在规范建筑工地施工流程,提高工程质量,有效避免各种安全事故的发生,确保工程施工的顺利进行。

三、实施方案1.建立安全质量标准化管理制度。

制定工地安全质量标准化管理制度,包括施工场地管理、施工安全检查、质量检验、物料管理等,保证施工所需的各项标准化管理。

并成立质量安全管理小组,组织每周例行检查,确保施工过程中安全质量的控制。

2.制定安全质量措施。

依据工程建设特点,编制针对性的安全措施,如高空作业的安全防护、施工现场的防污染、机械设备的安全管理等。

加强对安全设备的购置和使用管理,保证安装相应的安全设备,确保施工安全。

3.规范安全教育培训。

加强安全培训,对员工进行全面、有针对性的培训,建立健全的安全教育和管理制度。

要明确每个工人的责任和义务,建立安全意识和文化。

4.严格落实安全生产标准。

工程施工的安全质量标准应明确、具体、可操作。

要对所有工程施工环节实行全面管理,防止质量、安全问题出现。

施工现场的临时设施,如脚手架、安全防护栏杆、安全通道等都应符合国家安全标准。

5.加强应急管理措施。

建立健全的应急救援机制,配备各类应急设备和急救药品,制定完整的应急处理程序和预案。

同时,实行定期演习和模拟演习,以便提高应对突发事件的能力。

四、实施措施1.工程施工管理严格实行安全质量标准化管理制度,建立质量安全检查台账,定期查验工程质量及安全事故的隐患制度。

对违反制度的责任人进行严肃处理。

2.建筑工地现场加强监管,对施工现场的环境进行管理,保证工地卫生整洁有序。

建筑工程施工中优秀的标准化做法分享(精品课件)

建筑工程施工中优秀的标准化做法分享(精品课件)
3、楼板降板模板设计(易拆卸的成品框)优秀的标准化做法:
楼板降板模板设计(易拆卸的成品框)优秀的标准化做法
三、模板工程施工中优秀的标准化做法
3、楼板降板模板设计(易拆卸的成品框)优秀的标准化做法: 降板位置的模板应满足以下要求:牢固可靠、不易变形;尺寸精确;拆卸方 便,避免破坏混凝土楼面;采用钢材或铝材制作定型化构件。
二、钢筋工程施工中优秀的标准化做法
4、塔吊附臂附墙支座安装方式优秀的标准化做法: 采用传统的预埋式附墙支座存在以下问题: (1)预埋标高、定位难以控制,容易偏位,且偏位之后补救难度大; (2)剪力墙截面较薄,难以满足预埋件锚爪的锚固长度要求;
剪力墙附墙支座固定方式
二、钢筋工程施工中优秀的标准化做法
5种常见的大梁模板支撑体系搭设方式优秀的标准化做法
三、模板工程施工中优秀的标准化做法
5、大梁模板支撑体系搭设方式优秀的标准化做法:
5种常见的大梁模板支撑体系搭设方式优秀的标准化做法
三、模板工程施工中优秀的标准化做法
5、大梁模板支撑体系搭设方式优 秀的标准化做法: 此处提供5种常见的大梁支撑体系 搭设方式,各项目根据自身实际情 况酌情选用。应遵循的基本原则: (1)应选取计算软件中既有的结 构模型(PKPM、品茗等),否则会 造成计算难度加大; (2)必须保证梁底支撑体系纵向 间距、梁两侧楼板支撑立杆纵向间 距成倍数关系。
一、地基与基础施工中优秀的标准化做法
一、地基与基础施工中优秀的标准化做法
止水钢板安装工艺优秀的标准化做法: (1)拐角位置、两块止水钢板相交的位置,应采用成品构件,避免现场裁 切、焊接。焊缝距离拐点或交点不少于600mm。
止水钢板安装优秀的标准化做法一
一、地基与基础施工中优秀的标准化做法
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

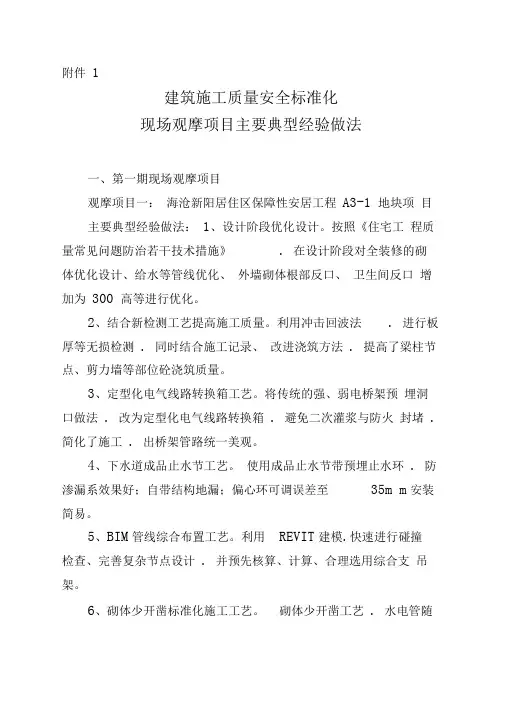

附件1建筑施工质量安全标准化现场观摩项目主要典型经验做法一、第一期现场观摩项目观摩项目一:海沧新阳居住区保障性安居工程A3-1地块项目主要典型经验做法:1、设计阶段优化设计。

按照《住宅工程质量常见问题防治若干技术措施》,在设计阶段对全装修的砌体优化设计、给水等管线优化、外墙砌体根部反口、卫生间反口增加为300高等进行优化。

2、结合新检测工艺提高施工质量。

利用冲击回波法,进行板厚等无损检测,同时结合施工记录、改进浇筑方法,提高了梁柱节点、剪力墙等部位砼浇筑质量。

3、定型化电气线路转换箱工艺。

将传统的强、弱电桥架预埋洞口做法,改为定型化电气线路转换箱,避免二次灌浆与防火封堵,简化了施工,出桥架管路统一美观。

4、下水道成品止水节工艺。

使用成品止水节带预埋止水环,防渗漏系效果好;自带结构地漏;偏心环可调误差至35mm,安装简易。

5、BIM管线综合布置工艺。

利用REVIT建模,快速进行碰撞检查、完善复杂节点设计,并预先核算、计算、合理选用综合支吊架。

6、砌体少开凿标准化施工工艺。

砌体少开凿工艺,水电管随砌随安,有效减少水电安装开凿,避免相应墙体裂缝和粉刷空鼓。

7、预制墙块工艺。

与砌体少开凿工艺配合,统一预制各类墙块,如电盒墙块、冷凝管墙块、电箱墙块等,有效避免后续水电安装开凿切割。

观摩项目二:海沧万科城四期主要典型经验做法:1、结构精度控制体系。

以完善的实测实量管理体系为核心,形成完整的结构精度控制体系,从墙柱定位及轴线引测、外墙垂平及错台控制、板厚控制等多方面进行全过程把控,把结构成型尺寸偏差控制在较小范围内。

2、全混凝土外墙与结构拉缝施工工艺。

通过设计优化,将全部外墙设计为混凝土墙,结合结构拉缝施工工艺解决因此带来的结构刚度过大问题,从而有效避免传统砌体外墙做法带来的渗漏问题。

3、飘窗一次成型。

提前深化设计,将飘窗与结构整体浇筑,解决外墙二次构件后浇容易渗漏的问题。

4、给水管走天花、止水节应用与高强灌浆料吊洞。

给水管按走天花进行设计,避免穿门槛造成渗漏,在穿楼板管道方面通过应用止水节以及高强灌浆料吊洞,解决管道周边易渗漏的问题。

5、止水钢板在吊模中的应用。

厨卫等有防水要求的功能间吊模部位应用止水钢板提高防渗能力,卫生间门下槛设混凝土反坎,有效减少门槛渗漏。

6、凸窗PC构件。

对凸窗部位进行提前深化设计,采用预制构件施工,并对该部位的配模进行单独设计。

原本较为复杂的构件尺寸偏差得到了较好控制,加上铝窗在工厂直接安装到位,窗边渗漏问题得到有效防治。

7、铝合金窗干法施工。

结构施工阶段预埋钢副框固定窗框,窗框与四周墙体间填充发泡剂,外侧打平口胶密封。

铝合金窗免砂浆塞缝,有效防治窗边渗漏。

8、二次构件一次成型。

过梁、门垛一次浇筑成型,提高结构质量观感,减少二次施工量,解决门垛后砌开裂问题。

9、高精度砌块实现免(薄)抹灰。

砌体采用高精度砌块施工,正手墙实现免抹灰,反手墙薄抹灰,粘结剂替代传统水泥砂浆进行干法作业,有效防治抹灰空鼓、开裂。

10、外墙免抹灰。

通过严格控制外墙垂直平整度,实现外墙免抹灰,解决外墙抹灰空鼓、开裂、脱落问题。

11、滴水槽一次成型。

滴水槽采用铝制压条一次成型,线条均匀顺直,解决后置滴水条易脱落的问题。

12、装配式栏杆。

在结构施工时准确预留立杆灌料洞口,采取自流平无收缩灌浆料的方式塞缝。

13、吊顶转角整板、接缝处背板加强。

采取吊顶转角整板、接缝处背板加强做法,解决吊顶转角、板拼缝、吊顶与墙体顶面开裂的问题。

14、内墙墙面腻子大刮尺施工。

内墙墙面腻子采用大刮尺施工工艺,提升涂饰面整体观感。

15、瓷砖胶十字拉槽。

厨卫间墙面砖铺贴均采用十字拉槽。

在处理好的基层面,用齿形灰刀垂直墙面拉槽成型。

厚度与前一片砖完成面粘结剂层同厚,砖背面平行墙面拉槽。

十字交叉铺贴,增加接触面且均匀受力,以点成面,有效解决瓷砖空鼓。

16、外墙工序穿插。

外墙采用铝模、爬架进行工序穿插,减少外架工程量,符合两提一减,各班组有序穿插施工,缩短整体工期,缩短整个项目建造运营时间。

二、第二期现场观摩项目观摩项目一:厦门国际银行科技研发中心(一期)主要典型经验做法:1、全过程质量控制标准化。

一是使用氯离子含量快速测定仪对进场混凝土、砂浆拌制用砂进行氯离子含量进行检测;二是使用通止规对每个钢筋直螺纹接头质量进行检查;三是拌制砂浆的水泥全部采用散装水泥;四是建立分部分项工程标准化施工样板,实现施工工艺规范化、操作流程标准化和质量要求直观化。

2、质量缺陷治理有创新。

一是采用带止水片的三段式工具化穿墙螺杆防止地下室外墙渗漏;二是采用腻子修补模板接缝、模板接缝严密不漏浆,采用大功率吸尘器清除梁板模板上的锯末等杂物,保证混凝土成型质量;三是在坡屋面混凝土浇筑时采用分块施工法并在混凝土浇筑完成后装设喷淋养护系统,确保混凝土施工质量;四是严格控制砖砌体砌筑质量,在斜砌砖的交接处采用三角形混凝土预制块,砌体工程观感质量良好;五是构造柱马牙槎切割成倒角,支模时设置喇叭口,确保构造柱混凝土浇筑质量;六是配电箱顶部钢筋混凝土过梁在预制时提前留设线管槽孔,确保在电气配管时,过梁不被破坏;七是热水器、小便器等承重挂件锚固位置预埋混凝土预制块,确保安装质量;八是砌体设置暗管、暗盒时使用带纵槽的辅助砌块,尽量避免线槽管洞切割开凿;九是创新采用拍浆法进行混凝土面毛化处理,效果良好;十是外窗采用多点锁等多道防渗漏措施;十一是在楼地面水泥砂浆找平层添加钢丝网,防止找平层空鼓、开裂;十二是在外墙首层腻子施工时挂设耐碱网格布,防止涂料饰面层开裂;十三是对传统的楼梯扶手立柱锚固方式进行创新,采用两段式锚固法有效的解决了传统做法楼梯扶手立柱与结构无法有效锚固的质量缺陷。

3、施工工艺精细化。

一是采用定型化、工厂化生产的铝合金变形缝,在保证止水、防火的同时外观整洁美观;二是精细化排砖,使地漏安装位于整块地面砖中心;三是精装重细节,所有墙地砖交接处均进行打胶处理;4、安全文明施工标准化。

一是施工现场采用定型化、工具化、标准化安全防护设施及突出中国梦、闽南建筑风格和厦门特色的装配式标准围挡;二是设置全自动、三面环水高压冲洗洗车台,应用山泉水回收利用技术;三是配备环境监测仪对施工现场PM2.5和噪音进行实时监测;四是严格按照厦门市建设局《建筑工地景观整治提升工作方案》要求对脚手架外立面进行彩化、美化处理;五是现场设置临时消防车道和消防回车场并配备临时消防车,设置自动增压消防给水系统。

观摩项目二:泰禾海沧H2013P04地块项目2#地块主要典型经验做法:1、铝合金模板体系加固优化。

一是针对铝合金模板外墙加固存在薄弱环节的工程重难点,对外侧柱墙增设加固支撑点,创新使用“一撑一拉”的双向加固方式;二是对一次成型的装修线条构造柱改进加固方式,上口采用专用定位锚具保证截面尺寸;三是决定对无K板梁柱连接阴角处,进行模板优化加工,焊接50mm宽的下返模板与下层主体结构进行贴合,杜绝梁柱相交部位错台漏浆。

2、铝合金模板与悬挑工字钢定型化搭接。

攻克了外架悬挑工字钢与铝合金模板定型化搭接难题,根据前期策划工字钢排底位置,深化设计搭接处铝合金模板,使得搭接位置定型化设计,搭接位置的混凝土成型质量得以保证,杜绝了传统搭接工艺在该处的漏浆与错台。

3、铝合金模板深化设计。

一是通过深化设计,使构造柱、凸窗板、门垛、滴水线等与主体结构一次性整体浇筑成型,同时在凸窗板位置设置防渗漏压槽;二是铝模深化设计时,同步考虑竖向压槽节点做法,在铝模板上固定竖向压条,混凝土浇筑完成后挡水压槽随主体一次成型;挡水压槽增加了二次结构与主体结构的接触面,解决了二次栏板及砖墙与剪力墙接缝处容易渗漏的问题。

4、楼地面一次找平。

卫生间降板位置,采用方钢吊模,增设角部斜撑,抗变形能力强,同时焊接定位钢筋,保证尺寸准确、棱角分明。

楼地面一次找平达到分户验收标准。

5、楼地面预留洞口封堵工艺。

一是用小电镐将洞口进行凿毛,凿出前期预埋钢筋;二是将洞口周边凿出的钢筋调直,绑扎并焊接;三是冲洗、湿润洞口;四是洞口分两次封堵,第一次用比板混凝土高一强度等级的微膨胀混凝土封堵,浇筑至比板面标高低2-3cm,试水不渗透后刷一道水泥基防水材料,再进行第二次混凝土修补。

6、砌体电脑排砖。

一是在砌体工程中,根据建筑图、砌筑节点图和其他材料规格画出每面墙的排砖图、门窗洞口及其水泥砖、腰梁、过梁等,砌筑人员依据此图纸施工,达到墙面整齐、提高工效的目的;二是结合水电线盒位置,统一预制水电线盒周边带纵槽的异形辅助砌块,减少砌体割槽,控制墙体裂缝。

7、厨卫墙面防水施工。

卫生间墙面聚合物水泥基防水层沿墙体反起至板底或梁底,厨房聚合物水泥基防水层沿墙体反起≥1.2m,防水层在门洞处应水平延展,向外不小于500mm,两侧不小于200mm。

8、剪力墙穿墙螺杆洞口封堵施工工艺流程。

一是清除螺杆洞口的塑料堵头;二是清孔:用钢丝刷绕洞口周围刷毛,用鼓风机将孔内灰尘吹干净;三是洒水湿润:在施工前对螺杆孔四周喷水湿润;四是分两次灌砂浆:第一次用注浆筒将微膨胀砂浆打进螺杆孔至扩大头位置,用钢筋头捣实,待砂浆硬化后,喷淋试水不渗漏后,再用微膨胀砂浆进行第二次扩大头封堵,最后用铁抹子封堵严实并抹平;五是砂浆抹平后在外侧涂刷2mm厚的聚氨酯防水涂料,面积为150mm×150mm。

9、工字钢洞口封堵施工工艺。

一是先将木盒子取出后,在洞口上口打一斜口,确保混凝土浇筑时不留死角,也防止外墙往内渗水;二是将洞口内侧毛化处理,清理干净,并浇水湿润;三是洞内刷砼界面剂一道;四是将洞口两侧模板用止水螺杆封堵严实,内侧模板加一斜口模板;五是往模板内浇筑比剪力墙高一标号的微膨胀混凝土,敲击模板捣实;拆模后将突出墙面的混凝土凿平,用水泥砂浆抹平,定期浇水养护;六是在剪力墙外侧涂刷2mm厚的聚氨酯防水涂料,面积为300mm×400mm。

10、水电线盒一次成型。

水电线盒采用穿筋盒预埋,预埋时采用激光水准仪、线垂,保证线盒开口平面与结构尺寸线在同一竖直平面上,采用长短水准尺保证线盒安装水平、精确。

线盒采用“井”字形钢筋绑扎、电焊固定。

11、管道穿楼板洞口封堵。

主管道穿越楼板处设置钢套管,先将洞口清洗、凿毛,涂刷加胶水泥浆做粘接层,洞口分两次采用比板高一等级微膨胀混凝土封堵,第一次补至楼板厚度的2/3处,待混凝土凝固后进行24h蓄水试验,无渗漏后再进行第二次混凝土浇筑,吊模采用成品专用模具,配套止水圈,套管和管道之间采用密实材料和防水油膏填实。

12、止水节运用。

卫生间及阳台所有穿楼板排水支管采用预埋止水节,止水节自带止水翼环,利用材料本身的防渗漏性能,有效防治管道洞口渗漏问题。

13、电梯井整体提升式操作架设双层钢板平台,内部操作空间大,提升方便;下部楼层井道洞口采用钢板全封闭(仅在底部留30cm×30cm清扫口),在地下室负一层井道内斜向铺设一块钢板溜槽,在井道内形成垃圾垂直清理通道,便于垃圾集中处理。
