江苏某钢厂烧结系统安装施工组织设计
钢厂烧结工程施工组织方案

钢厂烧结工程施工组织方案第一章总则一、概述钢铁工业是国民经济的支柱产业之一,而烧结工程是钢铁生产中不可或缺的一个环节。
烧结工程是通过将精矿、焦炭等原料在高温下烧结成球团,以便于在高炉中进行高效冶炼的工艺。
因此,烧结工程的施工组织方案对于保障钢铁生产的顺利进行至关重要。
本方案旨在对烧结工程的施工组织进行系统规划和安排,以确保施工过程的安全、高效和顺利进行。
二、工程概况本工程位于钢厂生产区域,总占地面积约50000平方米,包括原料库区、烧结机组、除尘设施等。
工程主要包括设备安装、管道布置、电气施工等各个方面。
三、施工目标本施工方案的主要目标是:确保烧结工程的质量、安全和进度,保证工程施工的质量和安全,完成组织工序的协调和联络,确保施工过程的有序进行,提高工程施工效率,实现工程进度和质量双保障。
四、施工原则本方案的施工原则包括:科学施工、安全施工、合理施工和有序施工。
第二章施工准备一、现场勘察施工前需要对烧结工程的现场进行全面勘察,包括地形、地质、环境等情况,以便针对现场实际情况进行合理施工安排。
二、设备材料准备根据施工计划,组织采购所需的设备和材料。
对采购到的设备和材料进行验收,并按照相关规定进行存储和保管。
三、施工人员培训组织施工人员进行相关的安全培训和技术培训,确保施工人员具备必要的安全意识和技术能力。
四、施工方案制定制定详细的施工方案,包括工程进度计划、施工安全计划、质量控制计划等,确保施工过程的有序进行。
五、施工机具准备按照施工计划,组织采购所需的施工机具和设备,并对施工机具进行检查和维护,以确保施工过程的顺利进行。
第三章施工组织一、施工责任分工成立施工领导小组,明确各个施工单位的责任分工,依据各自的职责安排施工任务。
二、施工进度管理制定详细的施工进度计划,实施科学施工管理,对施工进度进行严格控制,确保按时完成各项施工任务。
三、施工安全保障制定详细的施工安全计划,加强安全教育和培训,推行安全生产责任制,严格执行各项安全规章制度,确保施工过程中的安全。
6#烧结车间冷却系统施工组织设计

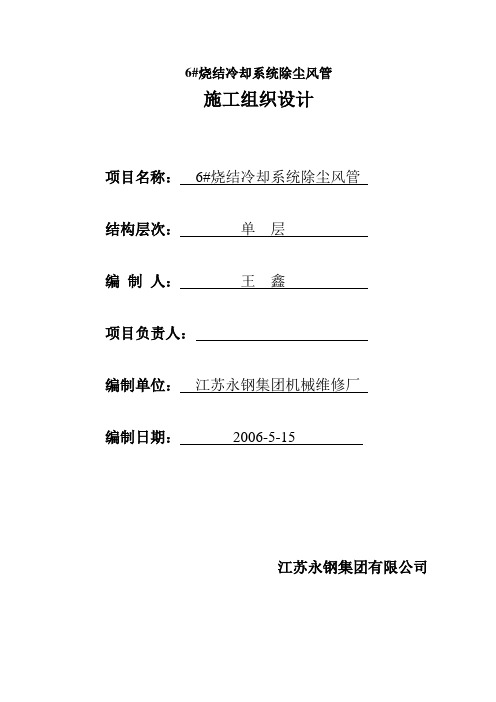

施工组织设计项目名称:6#烧结冷却系统除尘风管结构层次:单层编制人:王鑫项目负责人:编制单位:江苏永钢集团机械维修厂编制日期:2006-5-15江苏永钢集团有限公司施工组织设计一、工程概况联峰钢铁(张家港)有限公司新建6#烧结冷却系统位于6#烧结车间内,建筑面积约150平方米,分为钢结构平台2套,立柱18根,旋风除尘器8只,¢2816管道约120米.主要结构形式:钢结构立柱.平台.管道.弯头等.总重量约220吨.工程主要难点: 1、场地较小,管道及弯头自重较重。
2、汽车容身位置小,吊装不方便。
二、施工准备1、施工平面布置:由建筑公司办理。
2、施工场地:泥土场地大部分已被铺上碎石,道路正在整修。
3、施工道路:施工道路畅通。
4、劳动力计划:15人。
5、施工用电:临时用电。
6、施工机具:主要机具主要安装材料7、装前测量:安装前测量预埋螺栓的间距及标高,并拉线找正。
安装应符合《钢结构施工质量验收规范》(GB50205-2001)、旋风除尘器安装应符合《机械设备安装工程施工及验收通用规范》(GB50231-98)、除尘管道安装应符合《工业金属管道施工及验收规范》(GB50235-2001)的有关规定,。
三、施工网络工程总负责人:张根荣(机修厂长)工程进度及施工管理:李小巍现场施工负责人:张和平施工安全负责人:朱晓彬技术质量负责人:王鑫专业质检员:黄君施工班组长:周建忠四、钢平台、旋风除尘器及冷却风管安装方案2.吊装机械选择及使用:安装时采用25T汽车吊1台,吊装时需有专人指挥,吊装前先试吊,观察吊物是否存在倾斜或捆绑不牢等弊端。
3.安装工艺流程:钢立柱柱间支撑结构钢平台、栏杆及楼梯等旋风除尘器本体安装管道支架安装除尘管道安装4.安装顺序:由远及近、由内而外。
5.安装工艺:(1)、立柱安装:安装时拉线找正、测量标高及基准线,并保证垂直度。
(2)、柱间支撑安装:保证焊接质量。
(3)、钢平台安装:安装前仔细测量标高并保证上表面水平,应保证其与基准线相符,以便于后续旋风除尘器的安装。
烧结机安装施工方案

一、工程概况本工程为某钢铁公司烧结机安装工程,主要包括烧结机系统、鼓风环冷机系统、破碎机系统、点火炉系统、主抽风机系统、机尾整粒电除尘系统、机头电除尘部分设备安装、溜槽制安以及四台桥式起重机的安装任务。
工程总量约为2200t机械设备安装、220t结构制安、3500m管道安装等。
二、施工组织设计1. 施工队伍成立由项目经理、技术负责人、施工负责人、质量负责人、安全负责人等组成的施工团队,负责整个工程的施工组织、技术指导、质量控制和安全管理。
2. 施工工艺(1)施工准备:根据设计图纸、设备说明书、施工规范等资料,编制详细的施工方案,明确施工流程、施工顺序、施工方法、施工质量控制点等。
(2)设备基础:按照设计要求,进行设备基础的开挖、垫层铺设、基础浇筑、养护等工序。
(3)设备安装:按照设备说明书和施工规范,进行设备安装,包括设备就位、找正、固定、调试等。
(4)管道安装:按照设计图纸和施工规范,进行管道安装,包括管道就位、连接、试压、保温等。
(5)电气安装:按照设计图纸和施工规范,进行电气安装,包括电缆敷设、配电箱安装、设备调试等。
(6)调试与试运行:对安装完成的设备进行调试,确保设备运行正常,达到设计要求。
三、施工质量控制1. 施工前对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 施工过程中严格执行施工规范和质量标准,加强现场巡查,发现问题及时整改。
3. 对关键工序进行重点控制,如设备基础、设备安装、管道安装、电气安装等。
4. 对施工过程进行全程跟踪,确保施工质量符合设计要求。
四、施工安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 对施工人员进行安全教育培训,提高安全意识。
3. 严格执行施工规范,确保施工安全。
4. 施工过程中,加强现场安全管理,防止发生安全事故。
五、施工进度安排根据工程量和施工队伍的实际情况,制定合理的施工进度计划,确保工程按期完成。
六、施工总结施工结束后,对整个工程进行总结,总结施工经验,为今后类似工程提供参考。
烧结厂施工方案(3篇)

第1篇一、项目概述本项目为新建烧结厂项目,位于我国某工业园区。
项目总投资XX亿元,占地面积XX万平方米,建设周期为XX个月。
项目主要建设内容包括烧结车间、原料堆场、辅助设施、环保设施等。
本方案旨在为项目施工提供详细的指导,确保工程质量和进度。
二、施工组织机构1. 施工项目经理部项目经理部是项目的最高管理机构,负责整个项目的施工管理和协调工作。
项目经理部下设以下部门:- 技术部:负责施工技术管理和质量保证;- 质量管理部:负责施工过程的质量控制和检验;- 安全管理部:负责施工现场的安全管理和事故处理;- 物资管理部:负责施工物资的采购、储存和发放;- 财务部:负责项目的财务管理和成本控制;- 综合办公室:负责行政、人事、后勤等工作。
2. 施工班组根据施工任务和工程量,将项目分为若干个施工班组,如土建班组、安装班组、设备安装班组等。
各班组在项目经理部的领导下,负责具体施工任务的完成。
三、施工准备1. 施工图纸和技术资料在施工前,必须收集齐全施工图纸和技术资料,包括施工图、设计说明书、材料清单、设备清单等。
施工人员需对图纸进行熟悉,确保施工过程中对设计意图的理解。
2. 施工现场准备- 施工场地平整:确保施工场地满足施工要求,平整、坚实;- 施工道路:修建临时道路,方便施工人员和物资运输;- 施工用水、用电:接通施工用水、用电,确保施工需求;- 施工材料堆场:设立材料堆场,分类存放施工材料,确保材料供应;- 施工临时设施:搭建施工临时设施,如办公室、宿舍、食堂等。
3. 施工人员培训对施工人员进行技术培训和安全教育,确保施工人员掌握施工技术和安全操作规程。
四、施工工艺1. 土建工程- 土方工程:采用机械开挖,人工配合进行平整;- 基础工程:采用钢筋混凝土基础,确保基础稳定性;- 混凝土工程:采用商品混凝土,确保混凝土质量;- 钢结构工程:采用焊接或螺栓连接,确保钢结构质量。
2. 安装工程- 设备安装:按照设备说明书进行安装,确保设备安装精度;- 管道安装:采用焊接或法兰连接,确保管道密封性;- 电气安装:按照电气设计图纸进行安装,确保电气系统安全可靠。
(建筑工程管理)张家港宏发炼钢有限公司号烧结机(施工组织设计)原精编

(建筑工程管理)张家港宏发炼钢有限公司号烧结机(施工组织设计)原目录1.工程概况1.1工程名称1.2工程地点1.3工程主要内容2.施工项目组织成员3.主体工程进度实施计划3.1土建施工3.2脱硫塔施工组织方案3.3除尘器施工组织方案4.双代号网络图1工程概况1.1工程名称江苏沙钢集团有限X公司宏发烧结厂4#烧结机(360m2)烟气脱硫工程。
1.2工程地点江苏沙钢集团张家港宏发炼钢有限X公司原料烧结厂1.3工程主要内容本工程为在4号烧结机主抽风机出口至烟囱建设壹套完整的脱硫装置,包括脱硫塔、除尘器系统,脱硫剂(石灰粉)贮存、输送及浆液制备供给系统,脱硫灰输送、贮存、浆液制品及外排系统,给排水系统,压缩空气及蒸气系统,供配电系统,仪表及控制系统,建筑及构筑物,总图运输系统等保证脱硫系统正常运行的全部设施。
1.3.1脱硫除尘系统由旋转喷雾脱硫塔、布袋除尘器、增压风机、烟道、进口挡板、旁路烟道挡板等组成,实现SO2脱除、脱硫灰收集、净烟气达标排放。
1.3.2脱硫剂(石灰粉)贮存及浆液制备供给系统由石灰粉仓、计量螺旋给料机、消化罐、振动筛、浆液罐、浆液泵、浆液管道及阀门等组成,实现烟气脱硫所需的脱硫剂制备和供给。
1.3.3脱硫灰输送、循环及外排系统由刮板输送机、斗式提升机、脱硫灰仓、计量螺旋给料机、循环灰混合罐、振动筛、循环灰浆液罐计循环灰浆液泵、循环灰浆液管道、阀门等组成,实现脱硫灰收集和循环使用。
脱硫灰浆液和石灰浆液混合喷雾实现脱硫烟气中的SO2,部份脱硫灰定期外排进行综合利用。
1.3.4给排水系统水源就近接自甲方指定的厂区供水管网,设置专用工艺水箱,为各用水点供回水;区域内设排水管沟,收集后实现综合利用或排入厂区排水管、沟。
1.3.5压缩空气、氮气、蒸气系统压缩空气、氮气气源从现有压缩空气、氮气管网就近引接,设置储气罐壹套,用于脱硫装置所需用气;蒸气就近接自现有蒸气管网、介质管路共架敷设。
所有介质管道均接自甲方指定的接入点。
钢铁厂新建烧结机专项施工方案

钢铁厂新建烧结机专项施工方案一、背景及目标随着钢铁产业的发展,为提高生产效率,我公司拟新建一台烧结机,以满足不断增长的需求。
本方案旨在确保新烧结机项目的顺利施工,保证项目安全、高效、质量达标。
二、项目介绍1. 项目名称:钢铁厂新建烧结机项目2. 项目规模:新建一台烧结机3. 项目地点:钢铁厂生产现场4. 项目周期:预计施工周期为12个月,包括前期准备、设计、采购、施工和调试等阶段。
三、施工方案及步骤1. 前期准备在施工前,需进行场地勘察并确定新烧结机的布局和定位。
同时,根据现有设备和设施情况,编制施工计划和时间表,确保施工工期的合理安排。
2. 设计阶段由专业设计团队进行新烧结机的设计工作,确保设备在施工后能够满足生产需求,并符合相关标准和法规要求。
设计过程中需要考虑设备的结构、电气、水工、供排水和环保等问题。
3. 采购阶段根据设计方案,采购符合要求的设备和材料。
采购过程中需要注意质量和价格的把控,并确保供应商提供的设备和材料符合相关标准。
4. 施工阶段安装新烧结机前,需对施工现场进行清理和布局设置。
施工过程中需按照设计方案,按照先进的工艺流程和标准操作规程进行设备安装,并配备专业的施工团队,确保安全和质量。
5. 调试阶段在设备安装完成后,对新烧结机进行系统调试和试运行。
通过调试过程,确保设备各项功能正常运行,并进行性能测试和故障排除。
四、安全管理与环保措施1. 安全管理为确保施工过程中的安全,需制定详细的安全管理计划和操作规程,严格遵守有关安全法规和操作规定。
对施工人员进行安全教育和培训,提高他们的安全意识和技能水平。
同时,加强现场安全巡查,及时发现和处理安全隐患,确保施工过程的安全。
2. 环保措施新烧结机项目需符合相关环保法规和标准要求。
在施工过程中,要合理使用资源,减少污染物排放。
同时,采取有效的环境保护措施,如安装排放治理设备、进行噪音控制和固体废物处理等,保护周边环境和生态系统。
五、质量控制与验收标准在施工过程中,需加强质量控制,确保施工工艺和质量达到规定要求。
永钢450平方烧结施工组织设计讲诉
江苏联峰钢铁(张家港)有限公司450m²烧结项目建筑安装工程投标人:湖南省工业设备安装有限公司日期:2012年3月28日目录第一章工程概况 (5)1.工程简介 (5)第二章施工总体布署 (7)1工程目标及资源组织 (7)2指导思想 (8)3方案策划 (8)第三章项目施工组织 (10)1.企业组织机构 (10)2.项目部组织机构 (10)3.施工组织和管理 (11)第四章施工准备及施工总平面布置 (13)1施工准备 (13)2技术准备 (13)3材料机具准备 (13)4劳动力准备 (13)5试验计量准备 (13)6施工用水、用电准备 (13)7施工大临准备 (14)8施工总平面布置 (14)9施工大临布置图(见附图) (15)第五章施工方案 (16)2土建工程主要施工方案 (18)3钢结构制作安装方案 (35)3.1钢结构加工 (36)3.2钢结构安装 (39)3.3大烟道钢结构制作安装 (45)3.4通廊钢结构制作安装 (49)3.5.配料仓制作安装 (53)4机械设备安装施工方案 (55)4.1通用机械设备安装方法 (55)4.2烧结机等机械设备的安装 (62)4.3环冷机安装 (93)4.4除尘系统设备的安装 (99)4.5主抽风机室设备安装 (101)4.6圆筒混合机的安装 (102)4.7.辊式破碎机的安装 (109)4.8.连续输送设备施工技术措施 (111)5管道施工方案 (115)6液压润滑管道安装 (128)7电气设备安装方案 (129)8全厂自动化仪表安装工程 (143)9全厂电气调试工程 (150)10全厂自动化仪表调试工程 (156)11试车方案 (164)12地下管线及其它地上、地下设施的保护措施 (168)第六章施工进度保证措施 (170)1施工网络计划图 (170)2保证工程进度计划实施的措施 (170)3某项工程延误后的补救措施 (173)第七章资源配置计划 (176)2拟投入主要施工机械设备计划 (177)第八章保证工程质量的技术组织措施 (181)1质量方针 (181)2质量目标 (181)3工程质量保证体系 (181)4确保工程质量保证措施 (182)5工程质量管理制度 (183)6工程质量管理(控制)点 (185)7重点分部、分项工程质量保证措施 (186)8工程质量通病预防对策表 (192)第九章、工程材料的供应与管理 (197)1.材料采购计划 (197)2.采购程序 (197)3.检验和试验、标识与贮存 (197)第十章特殊季节施工措施 (198)1雨季施工措施 (198)2防洪排涝措施 (201)3、高温季节的施工措施 (202)4、冬季施工措施 (203)第十一章保证安全生产、文明施工的措施 (207)1安全管理及安全技术措施 (207)2文明施工及环境保护措施 (216)3厂区建筑物的保护措施 (222)4厂区环境保护措施 (222)5夜间施工措施 (223)7建成文明标准化工地 (224)第十二章保证职业健康的措施 (225)1各级项目人员职业健康职责 (225)2职业健康安全技术措施编制制度 (227)3职业健康安全生产检查制度 (229)4消防管理制度 (229)5工人入场职业健康安全教育 (230)第一章工程概况1.工程简介1.1工程名称:江苏联峰钢铁(张家港)有限公司450m²烧结项目建筑安装工程。
钢铁有限公司200m2烧结机工程投标施工组织设计
河北邢台钢铁有限公司200m2烧结机工程施工组织设计1、编制依据1.1我公司以往承担同类工程的施工经验和资料。
1.2我公司对目前国内200m2烧结机安装的了解。
1.3国家及行业现行的有关施工标准、规程、规范、质量验评标准。
2、工程概况2.1工程构成状况烧结工程特点是工艺复杂,建筑物多,厂房结构复杂,捣制结构占大多数,工期较长。
烧结系统工程可分为:(1)原燃料系统(包括精料矿仓、受矿仓和各种原燃料破碎筛分仓库)。
(2)配料混合系统(包括配料室和混合室,热返矿槽、配料、电除尘、配电室)。
(3)烧结主厂房(包括烧结机主厂及主电气室)。
(4)除尘系统(主抽风机室、机头电除尘、机尾电除尘、150m烟囱)。
(5)冷矿筛分破碎系统冷矿筛分、破碎、配电室。
电除尘和50m烟囱、引风机室)。
(6)公用辅助设施(浓缩循环系统、净水站及澄清池、加压泵站、污泥泵站、修理站、行政福利设施等)。
(7)总图、外部管网(厂区道路、厂区热力、煤气、空压管网、给排水管网、厂区电缆、通风、照明等)。
2.1.1工程名称:邢台钢铁有限公司200m2烧结机安装2.1.2工程地址:邢台钢铁有限公司钢铁厂院内2.1.3工程内容:(受矿槽、燃料破碎、配料室、混合室、制粒室、烧结室、筛粉室、成品矿槽、抽风机室、除尘、综合泵站、软水间、通廊、转运站等工号工艺设备、电气、热控设备安装调试,钢结构、非标设备、通风除尘管道制作安装,给排水、煤气等管道安装)。
2.2建设单位:河北邢台钢铁有限集团公司2.2工程规模:200m2烧结机安装2.3设计单位:长沙钢铁设计研究院3、施工部署3.1施工组织机构本工程设立中国华冶河北邢台钢铁有限公司工程项目部。
对工程实行项目管理,履行承包合同,实行进度控制、质量控制、成本控制,对施工过程从开工到竣工全过程实行管理。
项目经理由一级项目经理、中国华冶副总经理、高级工程师孟庆林担任,项目副经理由一级项目经理、中国华冶施工管理处处长、高级工程师张靖福担任,项目总工程师由中国华冶高级工程师郭英昌担任,他们都具有丰富的同类工程施工经验。
某钢厂烧结机安装施工组织设计工程概况-安全、防火、保卫管理
某钢厂烧结机安装施工组织设计工程概况-安全、防火、保卫管理安全、防火目标6.1.1 人身伤害事故为零;6.1.2 重大火灾事故为零;6.1.3 重大设备事故为零;6.1.4 重大交通事故为零;6.1.5 实现安全、防火目标,争创“无事故工程”项目施工的安全、防火、保卫管理体系公司成立以项目负责人为首的安全、消防、保卫施工领导小组,参加施工的项目部根据工程特点实行分项目部负责制。
(1) 安全、防火体系:项目负责人项目部综合管理组项目安全防火管理组结构安装分项目安全员机械分项目安全员通风管道分项目安全员土建分项目安全员结构制作分项目安全员液压润滑分项目安全员各施工班组安全员安全施工保证措施6.3.1 新建工程施工中的安全管理:1. 认真贯彻公司的有关安全管理工作的规定、制度。
落实各级安全生产责任制度,建立工程项目综合管理小组,项目经理负责全面的安全防火工作。
项目部所属各职能组的工程技术、管理人员均应在本职业务范围内承担安全施工的有关工作。
施工单位的各级负责人员在对所承担的施工任务负责的同时,对安全、防火工作负责。
项目部下属的综合管理组负责督促各项安全、防火措施的落实,对事故隐患督促整改,对现场安全、防火管理工作负责。
2. 制定切实可行的施工方案及安全、防火措施方案,否则严禁施工。
各单位应认真做好上场准备工作并及时向施工人员进行安全技术交底。
严格按检修施工方案、技术规定和操作规程施工。
3. 严格遵守《安全操作规程》、《职工安全准则》和各项《消防管理程序》,严禁违章指挥、违章作业和习惯性作业。
4. 施工所需用电、气源等能源介质必须与产权方及项目部联系,按产权方及项目部指定位置经确认后方可连接。
手持电动工具、照明电源要装漏电保护配电柜,电器设置外壳必须接地。
5. 使用手提式行灯,其电压不应超过36 伏特。
操作人员必须严格遵守施工用电安全规程。
6. 电焊工推拉闸刀开关时,应戴好干燥的皮手套,用右手操作,操作者的头部需要偏斜些,以防推闸刀时脸部被电弧火花灼伤。
江阴某钢铁有限公司#烧结安装工程施工组织设计
目录第一章概述1第二章施工总体方案4第三章施工总进度网络计划6第四章现场平面规划与管理6第五章专业施工方案7第六章质量保证体系及措施46第七章安全保证体系及措施49第八章文明施工管理措施51第九章雨季施工措施52概述1.1 编制依据1.1.1**冶金设计研究总院关于XXX 特钢3#99m2 烧结机设计图纸;1.1.2XXX 在宝钢一、二期、上钢一厂、张家港360m2烧结机、梅钢180m2等历年来大型烧结机施工技术资料文件及安装经验积累和总结;1.1.3、国家有关施工及验收规范和标准(最新版);1.1.4、XXX 公司作业指导书;1.1.5、XXX 在沙钢施工的一期360 ㎡烧结机;梅钢180m2 烧结机施工组织设计。
1. 2 工程概况XXX 特钢3#烧结机工程建设地点位于XXX 新区烧结厂区内,具体位置在1、2#烧结机北侧,东临原料场,北临长江,西临**港。
厂房结构为钢筋混凝土和钢结构工业厂房。
1.2.1 主要施工内容烧结主厂房内、所属的设备、管道、工艺钢结构及其它辅助设施。
并有环冷机组;制粒机、混合机、主排风机等所有设备、工艺钢结构、工艺管道、及附属设施。
1.4 工程特点1.4.1 施工工期紧迫:本工程合同总工期为85 天较以往我公司承建的类似烧结机工程合同工期缩短了一半多。
特别是部分图纸仍未到图,土建基础未进行交接。
烧结机工程是多专业立体交叉施工作业,同时很大一部分施工为露天作业,这就使得工期异常紧迫,作为烧结设备安装工程的最后接力棒,为确保后墙不倒,必须强调工期的紧迫性,在人力、物力、财力及技术措施等各个方面采取多方面综合措施,才能保证工程按期完成。
1.4.2 设备安装难度大: 烧结机主体设备位于+14.0 平台和+18.60 平台以上,约860吨全部要在5~6 线、10~11 线预留的吊装孔调运。
烧结机头部设备位于1~3 线,无法使用5/32t 天车吊装就位,要采取“笨办法”运输和起升吊装就位。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章工程概况 (3)第1节编制依据 (3)第2节烧结系统工程主要设施组成简况 (3)第3节烧结工艺 (3)第4节工程项目及实物量 (4)第二章工程施工总体安排 (6)第1节工程施工总平面布置 (6)第2节施工现场三通一平及前期交接安排 (6)第3节主要起重机械的选择与使用 (6)第4节施工总体布署及施工总进度安排 (7)第5节施工组织管理 (7)第三章施工计划 (8)第1节劳动力使用计划: (8)第2节主要机工具使用计划: (8)第3节主要施工用周转材料计划: (9)第四章主要安装工程施工方案 (9)第1节工艺钢结构工程 (9)第2节机械设备工程安装方案 (12)第3节能源介质、公辅设施安装工程方案 (33)第4节三电工程 (34)第5节施工保证措施 (48)第五章质量策划 (48)第1节质量纲要 (48)第2节质量标准 (49)第3节确保质量目标的主要措施 (51)第4节质量通病的防治及预防治措 (54)第六章安全、防火、保卫管理 (55)第1节安全、防火目标 (55)第2节项目施工的安全、防火、保卫管理体系 (55)第3节安全施工保证措施 (55)第4节施工保卫、消防保障措施 (58)第七章现场环境文明施工保证措施 (59)第八章工程服务 (59)第一章工程概况第1节编制依据⑴江苏*钢集团有限责任公司项目招标办公室下发的议标邀请函文件。
⑵我公司多年来修建烧结系统工程的经验和相关技术档案的积累。
⑶我公司标准化管理和ISO 质量体系文件的各项规定。
第2节烧结系统工程主要设施组成简况第3节烧结工艺烧结生产是为高炉冶炼提供合格铁矿石原料的一个极为重要的生产工序。
现代大型高炉使用烧结矿的越来越多,其用量约占高炉矿石原料用量的80%以上。
烧结生产的优点有以下:①开采及加工过程产生的富矿粉,以及贫矿精选得到的精矿粉都可经烧结加工制块后,用于高炉生产。
扩大了铁矿石资源,使自然资源得到充分利用。
②铁矿石烧结可以利用含铁工业废料、高炉尘、转炉钢渣、轧钢氧化皮,铁屑,硫酸渣等变废为宝,化害为利。
③铁矿石烧结可以改善铁矿石的冶金性能,可获得大块、多孔、表面积大还原性好,成份稳定的人造富矿,使高炉冶炼指标得到改善。
④通过烧结加工可去除原料中的硫、砷、锌等有害杂质。
(1)烧结工艺流程:烧结生产工艺各厂虽稍有差异,但大体上是一改,大改可以分为下几个部分:①原燃料的接受和贮存,由卸料机械,受料槽、精矿仓库、熔剂仓库、消石灰、燃料仓库等主要设施组成。
担负进厂原料的供应,贮存工作,以维持生产的连续进行。
②原燃料的准备:包括含铁原料中和,原料仓库一次配料,燃料和熔剂的破碎,筛分等,使原料燃料的化学成分和粒度组成达到配料工序的要求。
③配料:包括配料槽、配料圆盘、自动配料的设施,根椐成品烧结矿化学成份的要求及原燃料的品种,通过配料计算,确定配料比,采用容积配料并配合重量检测方法进行配料,以保证成品烧结矿的化学成份稳定,并根椐烧结过程中对燃料数量的要求及时调整。
⑤烧结料的混匀制粒:包括混合料的运输皮带、返矿原盘、混合机等,其任务是将配入的混合料混匀,加水润湿进行造球和预热,为烧结提供化学成份均匀,透气性好的混合料。
⑥混合料的烧结:烧结作业是烧结生产工艺的中心环节。
由布料器将混合料装入小矿槽,经圆辊给料机和反射板将混合料布到烧结机的台车上,由点火器将混合料加热到点火温度,料层着火,开始抽风烧结,混合料通过至上而下的烧结过程,结成了具有一定冶金性能的烧结矿。
⑦抽风、除尘及环保治理(即大气治理技术)即起到废气尘粒的重新回收利用,又起到改善生产环境,提高环境质量环保治理贯穿于整个烧结生产工艺线。
⑧成品处理:包括单辊破碎、热矿振动筛、冷却机、整粒分筛、铺底料、成品运输等设备。
其任务是:将热烧结矿破碎、筛分冷却及整粒筛分然后将返矿料,铺底矿料。
合格成品矿料,按其用途外输。
⑨生产工艺流程图见下页:⑵、烧结生产主要设备见主要设施组成表:表1第4节工程项目及实物量1.4.1 工程项目4 号烧结机系统建设内容有燃料准备系统、配料、混合、烧结、冷却、筛分、成品输出(含成品矿槽及成品取制样系统)工艺过程及相关辅助设施。
本工程为除基础打孔桩、土建、环冷本体设备、四台电除尘器、点火炉本体设备以外的包括机械、能源管网、三电的全部工程总包。
第二章工程施工总体安排第1节工程施工总平面布置见工程施工总平面布置示意图。
第2节施工现场三通一平及前期交接安排2.2.1 工程施工临时设施安排根据甲方要求施工临时设施接点在施工区域红线外,需铺设的临时能源介质有:动力电源、付氧管道、压缩空气管道、施工用净化水及消防水管道共五大类。
其碰点处及在施工区域内的走向待与甲方协商后确定。
2.2.2 前期工程工序及施工平面交接由于地基基础打桩工程和土建工程为投标工程外项目,存在前期工程工序及施工平面交接重要环节,同时还需要对场地平整进行认可。
第3节主要起重机械的选择与使用根据施工绝对工期短的特点,现场察看的实际作业平面位置,结合以往同类型工程施工经验。
选择如下:⒈选择150T 坦克吊或80T 以上液压汽车吊作为厂房内两台桥吊、环冷部分设备安装的主吊机。
⒉选择350T 液压汽车吊作为一、二次混合机混合筒大件及其它部位零星大件的安装。
⒊利用设计厂房内已有桥式吊车设施的有利条件,及时进行安装、铺设临时电源、尽早达到使用条件,进行烧结机、筛分室等室内设备的安装。
第4节施工总体布署及施工总进度安排2.4.1 为确保总工期目标,施工总体布署及总体方案要点如下:⑴将本工程划分为五个施工区域即燃料区、烧结区、配料区、主抽风区和成品筛分区并同时展开施工。
⑵烧结室施工项目是本工程施工总网络的主要矛盾控制重点,所有其它分项工程将围绕烧结机的投产而开展工作。
⑶大临设施的占用平面,原则上按业主指定的区域由项目部统一分配。
⑷工程施工划分为三个阶段;施工准备阶段、机电设备及能源管网安装阶段、设备试车阶段。
2.4.2 施工总进度按排如下:⑴土建基础工程以烧结高、低跨主厂房为关键施工线路,环冷机设备基础、配料室、主烟囱为次关键施工线路组织施工。
⑵主厂房内桥吊在达到使用条件后.进行烧结机本体设备的安装。
第110 天和第136 天分别达到环冷机本体及机头电除尘器设备的安装。
所有设备、管网安装最迟必须在第270 天完成,达到收尾条件。
⑶三电工程施工、空调试大都集中在第天—天。
⑷⑸第天全系统投入使用,达到热调试出烧结矿试生产。
⑹有关详情请见施工网络图。
并严格按网络图组织施工。
第5节施工组织管理本工程按项目法成立项目部组织施工。
项目部施工组织管理机构如下:第三章施工计划第1节劳动力使用计划:见下表第2节主要机工具使用计划: 见下表第3节主要施工用周转材料计划:第四章主要安装工程施工方案第1节工艺钢结构工程4.1.3.1.2 工艺钢结构加工一.钢结构加工钢结构加工是通过钢结构加工的手段对材料转化成产品的过程,它包括原材料的进场、放样、号料、切割、制孔、组装、焊接、涂装等材料转化成成品的计划、技术、材料、设备、工具、安全、质量、成品的管理,钢结构加工的程序一般是:钢结构加工系统管理,如表。
二.成品交工钢结构成品交工内容包括成品管理、构件存放、成品发送、资料集成及成品交工,最终的目的是达到用户验收。
钢结构成品交工系统管理如表。
4.1.3.1.3 钢结构安装4.1.3.1.3.1 施工准备一.钢结构工程施工管理,是为了完成钢结构工程,通过施工前的准备和施工中的计划,围绕施工对象确定工程管理目标、制定对策、组织实施、收集信息、协调控制,对现场施工生产活动全过程的组织管理工作,以实现预定的管理目标。
施工管理主要工作内容包括:⒈落实任务,签定合同。
⒉编制系统工程施工规划。
⒊编制单位工程施工组织设施或施工方案。
⒋编制主要项目的作业设计。
⒌编制工程预算和施工预算。
⒍编制大型临时设施计划和设计创造上场条件和施工条件。
⒎编制计划。
⒏组织落实措施。
⒐组织物资供应。
⒑现场检查、监督、平衡调度、控制。
⒒组织无负荷试车。
⒓组织交工。
二.施工管理系统分施工准备、结构安装、竣工交工、回访用户四个主要阶段,施工准备是钢结构工程施工的一个重要阶段,是保证按其开工和工程任务顺利完成的前提。
施工准备的基本任务是根据钢结构的工程量、工程结构特点、工期要求及现场的客观条件等从技术方面、人力和资源方向为结构工程上场安装创造良好的条件。
施工准备包括技术准备、组织准备、资源准备、施工条件四项主要内容:⒈技术准备技术准备主要包括:审核图纸、现场调查可行性研究、编制工艺文件。
⑴.审核图纸。
组织施工人员对施工详图进行审查核对,熟悉图纸,规程、规范和有关技术文件,掌握技术要求。
⑵.现场调查。
通过现场调查,了解自然条件、气象条件、起重设备和工具材料等资源的可供程度。
供电、供水和通讯设施及运输条件等情况,为施工创造良好的施工环境。
⑶.可行性研究。
是对工程开展的预测,根据施工详图、技术要求和现场调查,进行分析研究后拟定多种可行性方案经过比较作出决策或通过试验研究作出决策。
⑷.编制工艺文件。
钢结构工程施工工艺文件计有系统工程施工规划、单位工程施工组织设计(施工方案)、作业设计、特殊工器具设计或技术措施设计。
⒉组织准备组织准备主要是确定组织机构,下达计划任务,编制劳动力用量计划。
进行劳动力配备与岗位培训,制定施工准备管理保证体系,见表。
⒊资源准备资源准备包括下列主要内容:⑴.起重设备、施工机械等的选择和配备。
⑵.工卡具配备。
⑶.特殊工器具设计制造。
⑷.材料准备。
⑸.构件运入。
⒋施工条件施工条件就是为钢结构施工创造良好的施工环境。
⑴.大型临时设施建筑。
⑵.场地平整。
⑶.施工电源线架设或埋设。
⑷.基础验收。
4.1.3.1.3.2 构件运输存放一.钢结构工程运输钢结构工程运输是钢结构安装的一项重要内容、合理的选择运输方案、组织构件运输对节约运费、加速工程进度、保证现场文明施工具有重要作用。
钢结构运输方式,一般根据运输量的大小、构件的规格、重量及运输条件选定。
对于外埠加工或运输线长宜选用水路运输和铁路运输,对于现场运输或制作厂距安装现场较近则选用汽车公路运输,运输管理必须包括下列内容:⒈根据工程量的大小、构件规格、最大构件的重量、运输距离、运输条件选择运输方案。
⒉编制运输作业方案。
运输方案应包括下列主要内容:⑴.运输构件数量。
⑵.构件规格。
⑶.构件重量。
⑷.构件运输方法。
⑸.运输路线。
⑹.运输车辆计划。
⑺.运输进度计划(包括入场先后顺序)。
⑻.工器具设计。
⑼.要求和注意事项。
⑽.超大构件规格及运输方法。
⑾.材料用量。
⑿.劳动力用量。
