华尔道夫酒店项目2#JP6513塔吊截臂施工方案

华尔道夫酒店项目2#JP6513塔吊截臂施工方案

工程名称:三亚海棠之星(华尔道夫酒店)项目总承包工程工程地址:三亚市海棠区海棠北路中段机械名称:塔式起重机型号:JP6513安装位置:华尔道夫酒店项目自编号:2#使用单位(章):中国建筑第八工程局有限公司目录1、编制依据 02、工程概况、塔机说明 (1)2.1、工程概况 (1)2.2、塔机性能 (1)3、工程管理目标 (1)3.1、质量目标 (1)3.2、施工安排 (1) (2)3.3、安全管理目标 (2)4、施工项目组织机构、安全机构及职责 (2)4.1、施工项目组织机构及安全机构 (2)4.2、施工人员职责分工 (3)5、施工准备与资源配备计划 (4)6、塔机的截臂工艺流程 (6)6.1、截配重 (6)1、2#塔吊降3节标准节并旋转至下图位置。

(6) (6)2、由使用单位安排人员在建筑楼顶对配重进行裁断,裁断的配重为离回转中心最近的配重,如下图。

(6)3、配重原长为3.6米,裁断后配重长度为2米,施工要求要用切割机切线,切面平整,防止配重裁断后误差太大,施工图如下。

(7) (7)裁断前的配重 (7) (8)裁断后的配重 (8)4、配重裁好后,用细铁丝把被截配重和相邻配重捆绑为一体,防止在使用过程中因为震动的原因造成配重销轴脱落,配重坠落造成事故(重要)。

(8)5、在配重截断后在截臂前塔吊禁止使用。

(8)6.2、拆除钢丝绳并把小车绑好。

(8) (8)7、顶升加节至降节前的位置 (10)7.1顶升前的配平 (10)7.3 顶升作业 (11)8、塔机检查 (18)9、施工安全措施及注意事项 (18)9.1、塔吊安装安全措施 (18)10.2、塔吊安装的施工安全措施 (19)9.3、塔吊顶升安全操作规程 (20)9.4、塔吊安全技术措施 (21)10、附录 (23)附件1、塔吊零部件重量表 (26)1、编制依据1.1、《JP6513塔式起重机使用说明书》1.2、《特种设备安全监察条例》(国务院第549号令)1.3、《塔式起重机安全规程》(GB5144-2006)1.4、《钢结构工程施工质量验收规范》(GB50205-2012)1.5、《起重设备常用数据手册》(人民交通出版社)1.6、《重型设备吊装手册》(冶金工业出版社)1.7、《建筑施工高处作业安全技术规范》(JGJ80-91)1.8、《建筑机械使用安全技术规程》(JGJ33-2012)1.9、《建筑施工用电安全技术规范》(JGJ46-2005)1.10、《建设工程安全生产条例》(国务院第393号令)1.11、《起重机用钢丝绳检验和报废实用规范》(GB/T5972-2006)1.12、《建筑起重机械安全监督管理规定》(建设部第166号令)1.13、《塔式起重机设计规范》(GB/T 13752-92)1.14、《塔式起重机检验规则》(GB10057-88)1.15、《起重机械超载保护装置》(GB12602-2009)1.16、《建筑起重机安全评估技术规程》(JGJ 189-2009)1.17、《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ 196-2010)1.18、《施工现场机械设备检查技术规程》(JGJ 160-2008)1.19、《起重机械监督检验规程》(国质检锅(2002)296号)2、工程概况、塔机说明2.1、工程概况本项目位于三亚市海棠区海棠北路中段。

塔吊截臂工艺流程

塔吊截臂工艺流程

塔吊截臂工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!塔吊截臂工艺流程一、施工准备阶段在进行塔吊截臂之前,需要做好充分的准备工作。

塔机减臂施工方案.doc

塔机减臂施工方案.doc

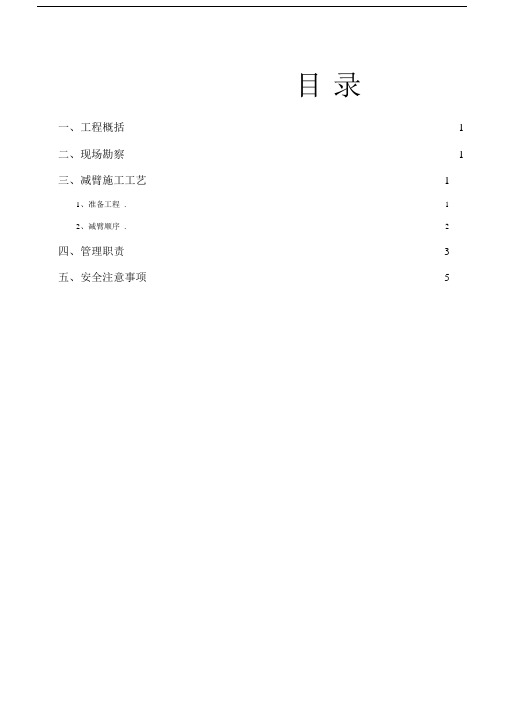

目录一、工程概括 (1)二、现场勘察 (1)三、减臂施工工艺 (1)1、准备工程 . (1)2、减臂顺序 . (2)四、管理职责 (3)五、安全注意事项 (5)一、工程概括本工程为 ******工程,位于广东省*******,由*****房地产开发有限公司投资建设、 *******设计院有限公司设计、***地质勘察工程公司勘察、****建筑集团有限公司施工。

本工程为二期施工,具体由地下室及3#、4#、5#、6#、7#、8#栋组成,框架 -- 剪力墙结构,总建筑面积㎡,地下 2 层,地上层数 13~28 层,建筑高度为 ~。

本工程在 8#栋安装的 03#塔式起重机 QTZ80(6012)(出厂编号 :T15013) ,起重机臂长 60 米,由于本工程项目楼房建筑相对密集,如不缩减起重机臂长,今后的作业过程中会存在严重的安全问题,因此项目部决定对塔机采取减臂措施。

根据塔式起重机安全使用要求,结合现场实际情况,项目部决定将塔式起重机臂长缩减为米,为了保证塔式起重机减臂作业的安全,现拟定如下方案。

二、现场勘察1、塔吊现场道路畅通;2、塔吊位置可以使用大型汽车吊装;3、塔吊回转半径内无高压线、障碍物;三、减臂施工工艺1、准备工程、清理障碍物,保持道路平整、畅通;、起吊设备, 50 吨重汽车吊、起吊工具:专用扳手、梅花扳手、大锤、撬棍、卡环、绳卡、吊锁、安全用具:安全带、安全帽;、规定作业安全警示区,派专人看护。

2、减臂顺序由于此次作业,吊车按拆的的最重吊物约为 3 吨重,吊物最大的安装高度20 米,吊车的最小工作半径约为7 米,参考各型汽车起重特性曲线,拟选用50吨汽车吊作为此次减臂作业的起吊设备。

、在起重臂头部系好白综绳,拆除全部限位,吊钩落地,收起主钢丝绳,将小车固定在起重臂根部;、启动汽车吊,依次调出平衡臂的配重;、选择好起重臂上的重心位置,扣好钢丝绳;、将起重臂微微吊起,使起重臂头部稍微抬起以便拉杆的拆除;、拉杆与塔顶的连接拆除后,必须用绳索牢固绑紧在起重臂上,然后拆除与塔身连接的圆销,吊下起重臂,放在地面;按塔机说明书关于米起重臂的拼装要求,施工队将拆除第六节臂 6 米,第八节臂 5 米、第 9 节臂 5 米、第十节臂米,另外增加了米的第十节臂,去掉起重臂拉杆米 1 条,并重新拼装起重臂长拉杆,使其长度符合要求。

塔机截臂方案

塔机截臂方案

塔机(工作幅度36米)调整方案
根据用户施工工程需要,塔机工作幅度可由42米调整为36米,方案如下:
1、去掉起重臂第七节(臂长6米),则起重臂长度变为36米。

起重臂端部牢固焊接变幅导向轮及起重绳端固定装置。

2、平衡重减去平衡臂尾部最内端一块配重(长度 1. 5m,重量990公斤),空挡处加固,防止失稳。

3、变幅钢丝绳适当截短(长绳66米,短绳45米)。

4、其他部件不变。

附平衡重计算方法:根据力矩平衡方法确定平衡重,即根据起重臂端的力矩变化确定出要去掉的平衡重量。

调整掉的第七节起重臂重量: 255公斤
距回转中心:39 + 二39. 9米
力矩: = 10174. 5 公斤•米平衡臂尾部最外端平衡重重心距回转中心:9. 48 + 0. 9 = . 米
应去掉的平衡重重量:(10174. 5+10. 38 = 980公斤原平衡重重量为:990X6 =5940公斤
去掉平衡臂尾部最内端一块配重(长度1. 5米,重量990公斤)。


整后的平衡重重量为4950公斤。

建设工程塔吊截臂施工方案

建设工程塔吊截臂施工方案

建设工程塔吊截臂施工方案1. 引言建设工程中,塔吊是一种常用的起重设备,用于各种类型的建筑物的施工。

塔吊的截臂是塔吊的重要部分,起着支撑和起重作用。

在施工过程中,塔吊截臂的施工方案需要合理设计,确保施工工艺的安全、高效和可靠。

2. 施工准备2.1 塔吊截臂选择在选择塔吊截臂时,需要考虑以下几点:•施工高度•起重量•工程场地条件•施工环境因素根据具体施工需求,选择合适的截臂型号和规格。

2.2 施工人员培训和资质要求施工人员需要具备以下要求:•具备塔吊操作资格证书•熟悉塔吊的组装和拆卸流程•掌握相关安全操作规程•了解截臂施工的工艺流程3. 截臂施工工艺3.1 前期准备•对施工现场进行检查和规划,确保施工区域的平整度和承载能力满足要求。

•准备好所需的施工工具和备品备件,确保施工过程中能及时处理突发情况。

3.2 截臂组装•根据塔吊的组装图纸,按照步骤逐一组装塔吊截臂。

•在组装过程中,要确保每一步骤的顺利进行,紧固件的紧固力度要符合要求。

3.3 截臂安装•在截臂组装完成后,开始进行截臂的安装。

•根据现场情况,确定安装方式,可以通过吊车等大型机械设备进行安装,也可以通过人工提升进行安装。

•在安装过程中,要保证安全和稳定性,遵循相关的操作规程。

3.4 截臂调试•完成截臂安装后,进行截臂的调试工作。

•调试包括塔吊的水平校准、垂直校准和起重机构的试验。

•在调试过程中,要进行仔细的检查和测试,确保截臂能够正常运行。

3.5 截臂拆卸•在施工结束后,需要拆卸截臂。

•拆卸过程与安装过程相反,按照拆卸顺序进行操作。

•在拆卸过程中,要注意安全,确保无人员和设备受到伤害。

4. 安全措施在建设工程塔吊截臂施工过程中,需要严格遵守以下安全措施:•施工人员必须佩戴个人防护装备,如安全帽、安全带等。

•施工现场必须设置明显的安全警示标识。

•操作人员必须按照操作规程进行操作,禁止超负荷运行。

•施工过程中,塔吊截臂周围应设置临时安全围栏,确保施工区域的安全。

工程机械塔吊截臂施工方案模板范文

工程机械塔吊截臂施工方案模板范文

工程名称:项目总承包工程工程地址:机械名称:塔式起重机型号:JP6513安装位置:自编号:使用单位(章):目录1、编制依据 (1)2、工程概况、塔机说明 (2)2.1、工程概况 (2)2.2、塔机性能 (2)3、工程管理目标 (2)3.1、质量目标 (2)3.2、施工安排 (2)3.3、安全管理目标 (3)4、施工项目组织机构、安全机构及职责 (3)4.1、施工项目组织机构及安全机构 (3)4.2、施工人员职责分工 (4)5、施工准备与资源配备计划 (5)6、塔机的截臂工艺流程 (7)6.1、截配重 (7)6.2、拆除钢丝绳并把小车绑好。

(9)7、顶升加节至降节前的位置 (11)7.1顶升前的配平 (11)7.3 顶升作业 (11)8、塔机检查 (18)9、施工安全措施及注意事项 (18)9.1、塔吊安装安全措施 (18)10.2、塔吊安装的施工安全措施 (19)9.3、塔吊顶升安全操作规程 (20)9.4、塔吊安全技术措施 (21)10、附录 (23)附件1、塔吊零部件重量表 (26)1、编制依据1.1、《JP6513塔式起重机使用说明书》1.2、《特种设备安全监察条例》(国务院第549号令)1.3、《塔式起重机安全规程》(GB5144-2006)1.4、《钢结构工程施工质量验收规范》(GB50205-2012)1.5、《起重设备常用数据手册》(人民交通出版社)1.6、《重型设备吊装手册》(冶金工业出版社)1.7、《建筑施工高处作业安全技术规范》(JGJ80-91)1.8、《建筑机械使用安全技术规程》(JGJ33-2012)1.9、《建筑施工用电安全技术规范》(JGJ46-2005)1.10、《建设工程安全生产条例》(国务院第393号令)1.11、《起重机用钢丝绳检验和报废实用规范》(GB/T5972-2006)1.12、《建筑起重机械安全监督管理规定》(建设部第166号令)1.13、《塔式起重机设计规范》(GB/T 13752-92)1.14、《塔式起重机检验规则》(GB10057-88)1.15、《起重机械超载保护装置》(GB12602-2009)1.16、《建筑起重机安全评估技术规程》(JGJ 189-2009)1.17、《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ 196-2010)1.18、《施工现场机械设备检查技术规程》(JGJ 160-2008)1.19、《起重机械监督检验规程》(国质检锅(2002)296号)2、工程概况、塔机说明2.1、工程概况本项目位于中段。

起重臂空中切割拆除细节方案

起重臂拆除细节方案编制人:许向前一、总体原则是利用塔机自身起升机构,将臂尖的起重绳端子固定横杆变成可移动式,并在起重臂上安装自制的小吊杆装置,用氧炔焰将起重臂一小节一小节地割断,吊放在屋顶面。

二、自制小吊杆装置作业结构设计1.机械式挡块用实心的25mm厚的钢板条制成,直接插入起重臂下弦用氧气切开的小方孔内,两侧用螺栓顶紧。

作用是防止小车和小吊杆底座向前面滑动造成危险。

2.水平横梁底座1)管的两端各带有2块夹板和防跳起的螺栓,夹在起重臂的下弦杆上,并用销紧螺栓顶紧。

2)是整个吊杆的底座支承架,将力传递给起重臂,它上面带有内径110mm*厚10mm*长200的钢管;3)中间部位用来锚固起重主卷扬钢丝绳端;承受吊钩及切割下放的小节小节的起重臂的重量。

受力不超过200公斤;4)上面带有小车变幅牵引绳的导向滑轮。

3.立柱管:1)直接竖起插入水平横梁底座上套管内,上部用3个以上M16的U 形抱箍螺栓抱紧在起重臂上弦杆上。

作用如下:2)上部用来直接套插吊臂杆;下部直接插入横梁内。

4.吊臂管:上面带用防滑脱焊块5.可滑动的“吊钩装置”。

三、作业程序(一)工具、自制装置就位:1.将氧气和乙炔瓶装置、所有工具构件用塔机吊放在圆屋顶上,再用麻绳吊到塔机驾驶室顶部,在搬运到起重臂变幅小车站人栏内。

2.氧气和乙炔瓶装置吊放在143米的平屋顶上,也可以放在到圆屋顶之间的室外楼梯上。

注意:氧气和乙炔不允许放在圆屋顶上。

氧气和乙炔胶管必须有60米长。

必须有人专门检查和防止管子被挤压。

再用麻绳将割枪拉到起重臂上。

(二)安装小吊杆装置1.安装机械式保险挡块1)用氧气在起重臂下弦的图示位置割一个长60*20的长方形孔;2)将保险块竖起向下插入洞内,两侧用螺栓顶紧。

2.安装水平横梁管式底座1)将横梁管和水平放置在起重臂下弦,夹板骑在下弦上;2)小车牵引绳导向滑轮朝下,中部用来安放立管的套管朝上。

3)两端各用2套M16*120的8.8级螺栓锚固;4)再将两侧的顶紧螺栓顶紧;3.安装立管1)直接插入水平横梁的套管内,并插入插销式螺栓,带上螺帽,使立管无法转动和向上退出。

塔机截臂方案范文

塔机截臂方案范文一、前言塔机是工地施工中常见的起重设备之一,截臂是塔机的关键部件之一、塔机截臂的设计和施工方案对塔机的稳定性和安全性具有重要影响。

本文将针对塔机截臂的设计和施工方案进行详细介绍。

二、塔机截臂设计1.截臂选材塔机截臂的选材应满足以下要求:强度高、刚度大、重量轻。

常用的截臂材料有合金钢、高强度钢和碳纤维等。

根据具体使用情况,选择合适的截臂材料。

2.截臂长度截臂的长度应根据塔机的工作半径、起重量和施工环境等因素来确定。

在确定截臂长度时,需要考虑到塔机的稳定性和工作效率。

一般来说,截臂长度越长,塔机的工作范围和起重能力越大,但也会增加塔机的倾覆风险。

3.截臂结构截臂的结构应简单、稳定、刚性好。

常见的截臂结构有直臂和折臂两种,可以根据具体要求选择合适的结构形式。

为了提高截臂的刚性,可以在关键部位增加加强筋。

4.截臂连接截臂与塔机主臂的连接应牢固可靠,常见的连接方式有铆接、焊接、螺栓连接等。

连接部位应进行强度计算和试验,确保连接的刚性和安全性。

三、塔机截臂施工方案1.施工前准备在进行塔机截臂施工前,需要对施工环境进行勘察,确保施工地基坚固稳定,没有地铁、电缆等隐患。

同时,还需要准备好施工所需的材料、设备和人员。

2.截臂吊装截臂的吊装过程需要严格按照安全规范进行操作,确保吊装过程中不发生意外。

在吊装过程中,需要使用合适的起重设备和吊具,对吊装点进行合理设置,确保截臂的平稳吊装。

3.截臂安装截臂安装时,需要将截臂与塔机主臂进行连接。

连接过程中,应遵循相关操作规程,确保连接牢固可靠。

安装完成后,还需要对连接处进行检查,确保连接的正确性和稳定性。

4.截臂调试截臂安装完毕后,需要进行调试和试运行。

在调试过程中,需要对截臂的动作和稳定性进行检查,确保截臂正常工作。

如果发现异常情况,需要及时进行排查和修复。

5.截臂使用和维护截臂的使用和维护应严格按照制定的操作规程进行。

定期对截臂进行检查,发现异常情况及时处理。

塔吊截臂专项施工方案免费

塔吊截臂专项施工方案免费1. 引言本文档旨在介绍塔吊截臂专项施工方案的相关内容。

本方案是为了确保塔吊截臂施工的安全与高效进行而制定的。

本方案适用于各类建筑工程领域,帮助工程师和施工人员在进行塔吊截臂工作时,提供一系列的指导和操作步骤。

2. 目标本方案的目标是通过合理的组织和规划,确保塔吊截臂施工的安全和顺利进行。

具体目标如下:•提供标准化、规范化的塔吊截臂施工指导;•防止塔吊截臂过程中可能出现的安全事故;•提高施工效率,减少时间和资源浪费。

3. 准备工作在开始塔吊截臂施工之前,需要进行一些准备工作。

具体步骤如下:1.安全检查:对塔吊设备进行检查,确保其完好并符合安全要求。

2.施工区域确定:根据工程需要确定塔吊截臂的具体位置。

3.材料准备:准备好所需的截臂设备、工具和材料,并确保其质量合格。

4. 施工步骤本方案将塔吊截臂施工分为以下几个步骤:4.1 基础准备1.根据工程要求进行基础准备工作,包括地基处理和地面平整。

2.根据施工图纸确定塔吊截臂的位置和尺寸。

4.2 搭设塔吊1.根据施工图纸和要求,选择合适的塔吊型号和规格。

2.搭设塔吊,确保塔吊的稳定和安全。

4.3 截臂安装1.安装并调整塔吊截臂,确保其与塔身连接牢固、稳定。

2.进行截臂的调平,使其水平。

4.4 施工操作1.在施工之前,对塔吊进行运行试验,确保其正常运行。

2.开始截臂施工,并按照工程要求进行操作。

5. 安全措施为确保塔吊截臂施工的安全,需要采取以下安全措施:1.周围安全区域划定:在塔吊周围划定安全区域,禁止非相关人员进入。

2.操作人员培训:操作人员必须经过专业培训,并持有相关证书。

3.安全设备使用:操作人员必须佩戴安全帽、安全绳等必要的安全设备。

4.定期检查和维护:定期对塔吊设备进行检查和维护,确保其正常运行。

6. 总结本文档对塔吊截臂专项施工方案进行了详细的介绍。

通过本方案的实施,可以确保塔吊截臂施工的安全和高效进行。

在实际施工中,请按照本方案的指导进行操作,并做好相应的安全措施,以确保施工的成功完成。

塔机减臂施工方案

塔机减臂施工方案一、背景介绍塔机在建筑行业中扮演着重要的角色,而其减臂施工方案更是施工作业中的重要环节。

本文旨在探讨塔机减臂施工方案的设计与优化,为相关工程施工提供指导。

二、减臂施工的意义减臂施工是塔机拆卸作业中不可或缺的环节。

通过准确、高效的减臂施工,可以确保塔机拆除过程的顺利进行,提高施工效率,保障工程质量和安全。

三、减臂施工方案设计原则1.安全第一:减臂过程中要确保操作人员的安全,避免发生意外事故。

2.高效减臂:减臂施工应尽量减少时间和人力成本,提高施工效率。

3.质量保障:减臂施工需要严格按照标准流程进行,确保减臂过程中不损坏周围建筑和设施。

4.环保节能:在减臂施工中应尽量减少对环境的影响,降低能耗。

四、减臂施工具体方案1. 减臂施工前准备•审查施工方案,明确减臂流程和安全措施•确保减臂区域周围无人员和障碍物•确保减臂设备完好无损2. 减臂施工流程1.解除臂长螺栓2.卸掉塔头与臂大槽连接的销轴3.分段逐层拆解臂架4.用吊车卸下臂架各个部分,安全放置3. 安全措施•提前设置警戒线,禁止他人靠近减臂区域•操作人员必须佩戴安全帽和防护装备•遵守相关操作规程,禁止超负荷操作五、减臂施工优化方案1.使用先进的设备和工具,如吊车等,提高减臂工作效率。

2.针对不同环境和条件,制定相应的减臂方案,灵活应对施工过程中的变化。

3.定期进行减臂设备的维护保养,确保设备正常运行。

六、总结塔机减臂施工方案的设计和执行对于保障施工作业安全、高效完成施工任务具有重要意义。

通过科学合理的减臂方案设计和严格的施工操作流程,可以有效提升工程施工质量和效率。

希望本文能对相关从业人员提供一定的参考和指导。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

QTZ31.5塔机(工作幅度36米)调整方案
根据用户施工工程需要,QTZ31.5塔机工作幅度可由42米调整为36米,方案如下:
1、去掉起重臂第七节(臂长6米),则起重臂长度变为36米。

起重臂端部牢固焊接变幅导向轮及起重绳端固定装置。

2、平衡重减去平衡臂尾部最内端一块配重(长度 1. 5m,重量990公斤),空挡处加固,防止失稳。

3、变幅钢丝绳适当截短(长绳66米,短绳45米)。

4、其他部件不变。

附平衡重计算方法:根据力矩平衡方法确定平衡重,即根据起重臂端的力矩变化确定出要去掉的平衡重量。

调整掉的第七节起重臂重量: 255公斤
距回转中心:39 + 0.9二39. 9米
力矩:255X39.9 = 10174. 5 公斤•米平衡臂尾部最外端平衡重重心距回转中心:9. 48 + 0. 9 = 10.38. 米
应去掉的平衡重重量:(10174. 5+10. 38 = 980公斤原平衡重重量为:990X6 =5940公斤
去掉平衡臂尾部最内端一块配重(长度1. 5米,重量990公斤)。

调整后的平衡重重量为4950公斤。
