塔式起重机安拆方案(新版)

合集下载

塔吊安拆专项施工方案(DOC33页)

塔吊安拆专项施工方案(DOC33页)

塔吊安拆专项施工方案一、施工前准备在进行塔吊安拆工作之前,需要进行充分准备工作,包括但不限于以下内容:•安排专业人员组成安拆作业小组,并制定详细的工作计划;•对安拆区域进行全面勘查,了解周围环境和条件,确保安拆过程中不会影响周围建筑及人员安全;•根据塔吊的具体型号和高度,确定适当的安拆工具和设备;•准备必要的安全防护设备,包括安全帽、安全绳索等。

二、安拆方案1. 安拆顺序根据实际情况和环境条件,确定塔吊的安拆顺序。

一般情况下,应先拆除塔吊的配重块,然后逐层拆除主体结构。

2. 安拆措施在进行安拆作业过程中,需要采取一系列安全措施,确保安全顺利完成工作。

具体措施包括:•安拆作业人员必须经过专业培训,并严格按照操作规程进行作业;•安装吊点,确保拆卸过程中的物料安全卸载;•确保周围工地人员和车辆及时疏散,避免工作过程中发生意外事故。

3. 安拆工具和设备根据塔吊的具体情况和高度确定安拆所需的工具和设备。

一般情况下,安拆过程中需要使用吊车、螺栓拆卸工具等设备。

三、安拆过程1. 拆卸配重块首先,对塔吊的配重块进行拆卸。

使用合适的吊车和工具,逐个拆卸配重块,确保拆卸过程中的平稳和安全。

2. 逐层拆除主体结构根据安拆顺序,逐层拆除主体结构。

对每一部分进行仔细操作,确保拆卸过程中不会对周围环境和人员造成危险。

四、施工结束及总结安拆工作完成后,对施工过程进行总结,发现问题及时改正,提高施工效率和安全性。

对施工现场进行清理,确保周围环境干净整洁。

以上便是本次塔吊安拆专项施工方案的具体内容,希望能够对安拆工作有所帮助。

塔式起重机安装(拆卸)施工方案

塔式起重机安装(拆卸)施工方案

塔式起重机安装(拆卸)施工方案一、前言塔式起重机是建筑工地上常见的重要设备之一,其安装与拆卸过程需要谨慎操作,以确保施工过程的安全和高效性。

本文将详细介绍塔式起重机的安装和拆卸施工方案,以供相关从业人员参考。

二、安装方案1. 前期准备工作在进行塔式起重机安装前,需要做好以下准备工作:- 确保安装地基坚固平整,能够承受起重机的重量和运行震动; - 对起重机进行全面检查,确保各部件完好无损; - 根据设计图纸确定安装位置和方向。

2. 安装步骤步骤一:搭建起重机塔身1.将塔身各节段从地面逐一升至安装位置,使用专业设备精准连接各节段;2.使用螺栓将各节段固定牢固,确保塔身垂直度和稳定性。

步骤二:安装起重机臂1.将起重机臂吊装到塔身上,并根据设计要求进行稳固连接;2.对起重机臂和塔身之间的连接点进行加固,确保整个结构稳定牢固。

步骤三:安装配重块1.根据起重机型号和设计要求,将配重块逐一安装到起重机上;2.使用专业固定设备将配重块固定在指定位置,确保配重块分布均匀。

3. 安装验收在完成塔式起重机的安装后,需要进行严格的验收工作: - 检查各连接部位是否紧固可靠; - 测试起重机运行性能和稳定性; - 核对安装是否符合设计要求。

三、拆卸方案1. 拆卸准备工作在进行塔式起重机拆卸前,需要做好以下准备工作: - 安排足够的工人和专业拆卸设备; - 制定详细的拆卸计划,包括工序和安全措施; - 确保周围区域安全,并进行必要的防护措施。

2. 拆卸步骤步骤一:拆卸配重块和臂1.逐一移除起重机上的配重块,注意安全放置;2.拆卸起重机臂,小心操作避免伤及人员和设备。

步骤二:拆卸塔身1.使用专业起重设备逐节拆卸塔身,确保安全卸载;2.将塔身各节段整齐堆放,便于后续处理。

3. 拆卸验收在完成塔式起重机的拆卸后,需要进行严格的验收工作: - 检查拆卸现场是否清理干净,无遗留物件; - 检查拆卸的各部件是否完好,并分类妥善保管; - 汇总拆卸情况,进行总结和反馈改进意见。

2024年塔式起重机安拆方案

2024年塔式起重机安拆方案

2024年塔式起重机安拆方案____年塔式起重机安装和拆卸方案一、引言随着建筑工程的发展,塔式起重机在现代建设中得到了广泛的应用。

塔式起重机的安装和拆卸涉及到复杂的工程操作和安全风险,因此需要制定详细的安装和拆卸方案,确保人员和设备的安全。

本文将对____年塔式起重机的安装和拆卸进行详细规划。

二、安装方案1. 前期准备在塔式起重机安装前,需要进行充分的前期准备。

首先,需要对施工现场进行勘察,确定塔式起重机的位置和安装基础的制作标准。

接着,需要准备所需的起重机设备和工具,并对其进行检查和维护。

同时,还要制定安全措施和紧急预案,以应对可能发生的意外情况。

2. 基础制作在进行塔式起重机的基础制作前,需要根据设计要求和施工图纸进行基础测量和布置。

基础的制作主要包括:挖掘基础槽、铺设混凝土、安装钢筋和模板等工作。

在进行基础制作时,需要根据实际情况和设计要求进行调整,确保基础的牢固和稳定。

3. 装配塔身在基础制作完成后,可以开始进行塔式起重机的装配工作。

首先,要进行起重机塔身的组装,包括安装塔身的支撑梁、托架和吊杆等部件。

在组装过程中,要确保各个部件的匹配度和安装质量。

接着,要进行塔身的起吊和安装到基础上,同时要调整和固定塔身的位置和垂直度。

4. 安装动臂在塔身的装配完成后,可以对动臂进行安装。

首先,要将动臂吊装到预定位置,然后与塔身连接并固定。

在安装动臂时,要注意调整动臂的水平度和倾斜度,确保其与塔身的匹配和平衡。

5. 安装平衡重物为了确保塔式起重机的稳定性和工作负荷的平衡,需要在塔身和动臂的适当位置安装平衡重物。

在进行安装时,要注意平衡重物的重量和位置,以及与起重机其他部件的连接和固定。

6. 连接电缆和控制系统在塔式起重机各个部件安装完成后,需要进行电缆的连接和控制系统的安装。

电缆的连接要根据起重机的电气设计进行,确保连接的牢固和正常工作。

控制系统的安装要根据实际情况进行调整和布置,使其便于操作和维护。

塔机安拆方案范本

塔机安拆方案范本
顶升操作
可用随机辅具QT240、FJ-01顶升校正器进行微调校正——使用时将顶升校正器支承在套架主弦杆与标准节主弦杆之间,旋转螺杆即可),再用8件标准节螺栓和16件螺母连接牢固(预紧力矩为180公斤米),开动液压顶升系统。调整油缸活塞杆伸缩长度,使顶升横梁两端的圆柱销与踏步圆弧槽约有间隙——即顶升横梁不再受力(在引进标准节与下支座和塔身最上面一节标准节之间未紧固之前,顶升横梁两端的圆柱销不允许退出踏步的圆弧槽),即完成了一节标准节的力口节工作,若需连续加多节标准节,则可按照以上步聚连续几次即可。
7
05
PART ONE
塔机安装
塔机安装
基础砼强度达到要求后,开始安装。
A、安装底架
首先将底架放置于混疑土基础平台上,装上压板,拧紧地脚螺栓,测量底架上四个法兰盘的水平度,其误差应在1.6mm以内,若超差则在底盘与基础的接触面间用楔形调整块及铁板等垫平,注意垫块必须垫实、垫牢。不允许垫块有任何可能的松动,再次拧紧20件M36地脚螺栓的螺母。
顶升操作
c.操纵液压顶升系统,使油缸活塞杆全部缩回,稍微调整活塞杆长度,将活塞杆下端的顶升横梁两端的圆柱销放入从上往下数第一节标准节下端两个踏步的圆弧槽内。再次操纵液压顶升系统使套架向上运动(注意:此时顶升横梁两端的圆柱销必须完全放入标准节上踏步的圆弧槽内,且套架向上运动时顶升部分的重量完全由顶升横梁,顶升油缸承受), 当下支座上的四个定位止口的最下端与标准节四根土弦杆上端的定位凸台的最上端相距20毫米时,停止套架向上的顶升运动。观察止口与定位凸台是否对正,若有差异,缓慢移动变幅小车,使止口与定位凸台对正,这时变幅小车的位置即为实际的配平位置。
2
2、基础采用1个人工挖孔桩,桩顶为现浇砼承台,见基础图)。
3

塔式起重机安装拆卸施工方案

塔式起重机安装拆卸施工方案

工程名称:XX项目工程地点:XX市XX区建设单位:XX房地产开发有限公司监理单位:XX建设监理有限公司设计单位:XX建筑设计院施工单位:XX建筑工程有限公司二、塔式起重机安装拆卸施工方案1. 施工准备(1)施工人员:施工人员需具备相关资质证书,熟悉塔式起重机的安装拆卸工艺,并经过安全培训。

(2)施工材料:塔式起重机、安装拆卸工具、安全防护用品等。

(3)施工设备:汽车吊、卷扬机、绞车、液压千斤顶等。

2. 施工步骤(1)安装前准备1)检查塔式起重机的各项参数是否符合设计要求;2)对安装场地进行平整,确保场地坚实、平整;3)设置临时电源,确保安装过程中电力供应充足;4)设置安全警戒线,对施工现场进行封闭管理。

(2)塔式起重机安装1)安装基础:根据设计要求,进行塔式起重机基础的施工,确保基础稳固;2)安装塔身:将塔身吊装至基础,并调整塔身垂直度;3)安装塔顶:将塔顶吊装至塔身顶部,并进行固定;4)安装塔吊部件:安装吊钩、钢丝绳、卷筒等塔吊部件;5)安装电气系统:安装电缆、开关、控制器等电气系统;6)调试与试运行:对塔式起重机进行调试,确保各项功能正常。

(3)塔式起重机拆卸1)拆卸塔吊部件:依次拆卸吊钩、钢丝绳、卷筒等塔吊部件;2)拆卸塔顶:将塔顶吊装至塔身顶部,并进行拆卸;3)拆卸塔身:将塔身吊装至基础,并调整塔身垂直度;4)拆卸基础:将基础进行拆除,并对场地进行清理。

3. 施工安全措施(1)施工人员必须佩戴安全帽、安全带等安全防护用品;(2)施工现场设置安全警戒线,严禁无关人员进入;(3)塔式起重机安装拆卸过程中,严禁超载、超速、超范围作业;(4)定期对塔式起重机进行检查,确保其安全性能;(5)施工过程中,严格按照操作规程进行,确保施工安全。

4. 施工进度安排(1)安装阶段:5天;(2)拆卸阶段:3天。

三、施工验收1. 安装验收:塔式起重机安装完成后,进行验收,确保各项参数符合设计要求;2. 拆卸验收:塔式起重机拆卸完成后,进行验收,确保拆除干净、场地整洁。

(新)XX塔式起重机安拆方案

(新)XX塔式起重机安拆方案

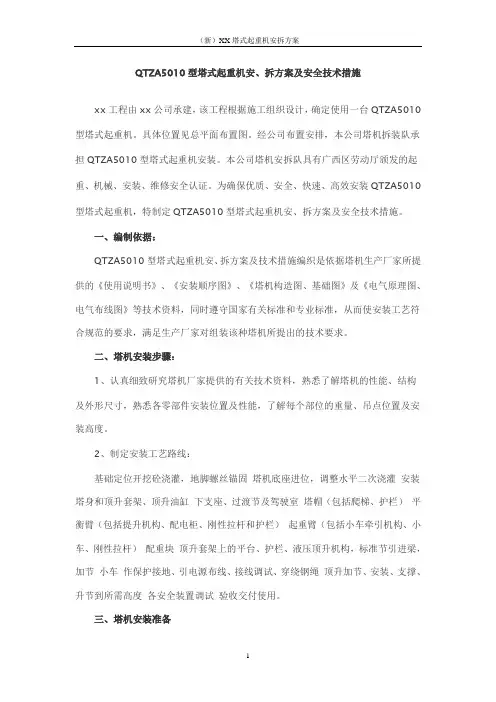

QTZA5010型塔式起重机安、拆方案及安全技术措施xx工程由xx公司承建,该工程根据施工组织设计,确定使用一台QTZA5010型塔式起重机。

具体位置见总平面布置图。

经公司布置安排,本公司塔机拆装队承担QTZA5010型塔式起重机安装。

本公司塔机安拆队具有广西区劳动厅颁发的起重、机械、安装、维修安全认证。

为确保优质、安全、快速、高效安装QTZA5010型塔式起重机,特制定QTZA5010型塔式起重机安、拆方案及安全技术措施。

一、编制依据:QTZA5010型塔式起重机安、拆方案及技术措施编织是依据塔机生产厂家所提供的《使用说明书》、《安装顺序图》、《塔机构造图、基础图》及《电气原理图、电气布线图》等技术资料,同时遵守国家有关标准和专业标准,从而使安装工艺符合规范的要求,满足生产厂家对组装该种塔机所提出的技术要求。

二、塔机安装步骤:1、认真细致研究塔机厂家提供的有关技术资料,熟悉了解塔机的性能、结构及外形尺寸,熟悉各零部件安装位置及性能,了解每个部位的重量、吊点位置及安装高度。

2、制定安装工艺路线:基础定位开挖砼浇灌,地脚螺丝锚固塔机底座进位,调整水平二次浇灌安装塔身和顶升套架、顶升油缸下支座、过渡节及驾驶室塔帽(包括爬梯、护栏)平衡臂(包括提升机构、配电柜、刚性拉杆和护栏)起重臂(包括小车牵引机构、小车、刚性拉杆)配重块顶升套架上的平台、护栏、液压顶升机构,标准节引进梁,加节小车作保护接地、引电源布线、接线调试、穿绕钢绳顶升加节、安装、支撑、升节到所需高度各安全装置调试验收交付使用。

三、塔机安装准备1、工点配备:可用电表,钳形电流表各一个,水平仪、经纬仪各一台。

1吨单圈滑车2个,电工常用工具,钳工常用工具,手扳葫芦3吨1~2个;2吨卸扣4~6个,Φ15mm长14m扣绳2根,短、小扣绳2~4根,Φ20mm长20m以上白棕绳2根,长短橇根各2根,标准节固定扳手4把,榔头、二锤各1把,口哨一只,钢丝刷1把,8#元丝若干。

塔吊安拆专项施工方案1

塔吊安拆专项施工方案1
一、前言
塔吊作为建筑行业中必不可缺的重要设备之一,在施工过程中的拆除工作同样
非常关键。

本文旨在就塔吊的安全拆除提供专项施工方案,以确保施工过程的顺利进行和工作人员的安全。

二、施工准备
1.核实拆除范围,并测算周围影响半径。

2.确认相关材料和设备已准备完毕,包括拆除工具、焊接设备等。

3.制定详细的拆除方案和应急预案。

三、拆卸步骤
1.拆除附件安装区域,确保周围安全。

2.拆除起重臂和顶部固定部件。

3.分解剖解主体结构。

4.搭设临时支撑物以支持塔吊主体。

5.运输和处理拆卸后的部件。

四、安全防范
1.拆卸过程中严格遵守操作规程,配备专业人员指挥操作。

2.检查设备完整性和结构可靠性,确保工作面积无人员和机械设备。

3.采取周围环境的保护措施,确保拆除过程中无物品损坏或人员伤害。

五、施工总结
塔吊的安全拆卸是一个复杂的工程,需要严格按照流程和规定进行操作,确保
施工人员的安全和设备的完好。

通过制定详细的拆除方案和严格执行各项安全措施,可以有效降低施工风险,保障工程的顺利进行。

以上是关于塔吊安拆专项施工方案的一些建议,希望可以为相关施工人员提供
一些参考。

在实际操作中,务必根据具体情况进行细致调整和完善,以确保施工过程的安全高效进行。

塔机安拆方案范本

塔机安拆方案范本尊敬的XXX公司领导:荣幸向贵公司提交塔机安拆方案范本,为确保工作安全和高效完成工作任务,我们经过综合考虑和实际情况分析,特提出以下塔机安拆方案:一、项目概述本项目是XXX工程,工期XX个月。

塔机是工地重要的施工设备,为了保证施工安全和顺利进行其他工序,需要进行塔机的安全拆除。

二、安拆准备工作1.塔机安拆前的技术交底在安拆前,由资质齐全的专业技术人员对操作人员进行技术交底,包括塔机的基本原理、工作方式、操作方法、安全注意事项等进行详细讲解,确保操作人员对塔机的操作有充分的了解和掌握。

2.安拆前的现场勘察由专业工程师对塔机所处位置进行现场勘察,确定周边环境、地基情况、设备状况等因素的影响,确保塔机安全拆除的合理性和可行性。

3.安拆方案设计根据塔机的具体参数和施工现场情况,由专业工程师设计合理的安拆方案,包括使用合适的机械设备、安装安全防护措施等。

方案中应明确拆除的顺序和步骤,确保施工效率和安全。

4.安拆人员培训在安拆前,对参与安拆工作的人员进行培训,包括操作人员的技术培训和安全培训等,确保他们能够熟练掌握操作技巧和安全注意事项。

三、安拆步骤及措施1.拆除起重臂首先,使用起重机等适当的机械设备,将塔机上提升臂的配重逐个拆除。

然后,把塔机工作台向高空方向提升至需要拆除的高度,由专业人员进行下降操作,将起重臂拆除。

操作人员需严格按照操作规程进行操作,防止起重臂失控或突然下降。

2.拆除立杆在拆除起重臂后,使用合适的机械设备将塔机工作台逐步降低至地面,将塔吊立杆逐层进行拆除。

每拆除一层立杆,都要采取合适的支撑措施,确保塔机的稳定性。

在拆除过程中,操作人员需保持沟通,协调好各个部分的动作,确保安全拆除塔机。

3.拆除配重与基础解体在拆除完立杆后,使用起重机等适当的设备将塔机上的配重逐个拆除,并将其安全放置在地面上。

最后,进行塔基的解体工作,包括拆除地面的基础设施,填平挖土等。

四、安全防护措施1.安装警示标志和围栏:在安拆区域周围设置明显的安全警示标志和警示线,禁止闲杂人员进入,并设置围栏,划定安拆区域。

塔吊安拆施工方案

塔吊安拆施工方案塔吊安拆施工方案一、施工概述:本次施工任务为对某高层建筑项目的塔吊进行安拆,施工范围包括塔吊顶部的拆卸与吊装以及地面上的支腿的拆卸与撤离。

二、施工准备:1. 编制详细的塔吊拆卸方案,包括吊装计算、安全措施等内容。

2. 配备必要的施工人员和设备,包括工程师、操作人员、起重机具等。

3. 安排场地清理工作,清除周围的障碍物,确保施工区域的安全。

4. 检查塔吊的设备和材料,确保其完好无损。

5. 检查起重机具的工作状态,确保其能够正常工作。

6. 安排人员进行必要的安全培训,提高施工人员的安全意识。

三、施工步骤:1. 先将塔吊顶部的吊具进行拆卸,在保证施工人员的安全的前提下,利用起重机具将顶部吊装下来,并垂直进行安置。

2. 拆卸塔吊的支腿,在确认支腿上无人的情况下,逐个拆下支腿,并通过起重机具进行吊装下来。

3. 进行现场清理,将拆卸下来的部件进行整理,准备运输和存储。

4. 对施工区域进行彻底清理,恢复到施工前的整洁状态。

四、安全措施:1. 提前与周边相关单位和居民进行沟通,确保施工期间无人员进入施工区域。

2. 在施工区域设置有效的警示标识,确保施工区域的安全性。

3. 加强对吊装过程的监控,确保施工人员的安全。

4. 严格按照操作规程进行作业,做到文明施工,杜绝违章指挥和乱堆乱放现象。

5. 检查起重机具的安全装置,确保其正常工作。

6. 强化现场安全管理,确保施工人员戴好安全帽,佩戴好防护用品。

五、施工计划:1. 根据现场实际情况,合理安排施工时间,确保施工顺利进行。

2. 提前与相关单位和人员协调,尽可能避免对周围环境和交通的影响。

3. 在不影响周边单位正常工作的前提下,合理安排施工进度。

六、施工风险及应急预案:1. 预防塔吊吊装过程中的倾覆、坠落等安全事故,严格按照吊装计算和技术要求进行操作。

2. 预防起重机具使用过程中的故障,确保机具的安全性能。

3. 在出现突发情况或意外事故时,立即停工并及时报告相关部门,启动应急预案,进行紧急救援。

塔吊按拆专项方案

一、编制说明1.1 编制依据本方案依据《建筑工程安全生产管理条例》、《塔式起重机安全技术监察规程》等相关法律法规,结合工程实际情况编制。

1.2 编制人员本方案由项目经理、技术负责人、安全负责人、施工员等共同编制。

1.3 发放范围本方案适用于本工程塔吊的安装与拆卸施工。

二、工程概况2.1 工程概况本工程为XX大厦项目,总建筑面积约XX万平方米,建筑高度约XX米。

塔吊主要用于主体结构施工阶段。

2.2 塔吊概况本工程选用型号为XX的塔吊,主要技术参数如下:- 起重高度:XX米- 起重量:XX吨- 塔身最大高度:XX米- 作业半径:XX米2.3 施工平面布置塔吊基础位于施工现场中央,塔身垂直向上,起重臂水平展开。

三、施工计划3.1 进度计划塔吊安装计划:XX天塔吊拆卸计划:XX天3.2 材料与设备计划- 塔吊设备:XX台- 塔吊基础材料:XX吨- 施工工具:XX套四、施工管理及作业人员配备和分工4.1 施工管理人员- 项目经理:负责整个工程的施工管理- 技术负责人:负责施工技术指导和监督- 安全负责人:负责施工现场安全管理工作4.2 专职安全管理人员- 安全员:负责施工现场安全检查、隐患排查、安全教育培训等工作4.3 特种作业人员- 塔吊操作人员:负责塔吊的安装、拆卸和日常操作- 信号工:负责指挥塔吊作业4.4 其他作业人员- 塔吊基础施工人员:负责塔吊基础施工- 塔吊拆卸人员:负责塔吊的拆卸工作五、施工工艺技术5.1 塔吊安装1. 施工前,对塔吊基础进行验收,确保符合设计要求。

2. 安装塔吊基础,确保基础水平、垂直度符合要求。

3. 安装塔吊塔身,逐节组装,确保塔身垂直度。

4. 安装起重臂,调整臂长和仰角,确保起重臂水平。

5. 安装其他部件,如吊钩、电缆等。

5.2 塔吊拆卸1. 拆卸顺序:先拆除起重臂,再拆除塔身、基础等部件。

2. 拆卸过程中,确保操作人员安全,避免碰撞、坠落等事故。

3. 拆卸后的部件进行清点、验收,确保数量、质量符合要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全管理 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
塔式起重机安拆方案(新版)
Safety management is an important part of production management. Safety and production are in
the implementation process
塔式起重机安拆方案(新版)
1、安装前的准备工作
组织安装操作人员认真学习本塔机使用维护说明书,使全体安装人员充分了解机械性能、结构安装程序及注意事项,同时做好人员的分工负责,以确保安装过程中的质量和安全操作。

了解现场布局和土质情况,清理障碍物。

根据建筑物的布局确定塔机的安装位置,然后按基础图所规定的技术要求进行塔机基础施工,保证基础面坡度不大于1/1000,其混凝土基础凝固期应达到20天。

准备相应的吊装设备、吊索及常用工具,检查随机工具,零部件紧固是否齐全完好。

电源配置应合理、方便、安全,采用三相五线制,重复接地电阻值不>4?。

检查塔机臂长范围以内5m-10m不应有高、低压线及电杆(低压5M、高压10M)。

测量塔机各部份对地绝缘电阴,电动机的绝缘电阻值不大于0。

5M?。

2、安装程序
1)安装底架:将已组装在一起的塔机底座与基础标准节吊装在砼基础上,固定好底座螺栓,并用水平仪校正底座梁四角对应点,保证其在一个水平面上,其平面误差不小于1/1000。

2)安装塔身下部两节标准节:先将两节标准节在地面上用塔身专用高强度螺栓连接为一体,然后安装在基础上紧固好,安装时注意有踏步的两根弦杆组成的一侧平面应垂直于建筑物长度方向,上面爬梯应与基础节爬梯对准,装配完后用经纬仪测量塔身垂直度,要求垂直度不大于4/1000。

3)安装爬升架:将有装好液压系统的爬升架吊起套在标准节外面,并使套架上的爬扑搁在标准节下面的两个踏步上(注意套架上有油缸的一面对准塔身有踏步的一面套入)。

4)安装回转部分:包括下支座、回转支承、平台上支座、回转机构等,将这一整套部件在地面上组装好一次吊装,用专用高强度螺栓将下支座分别与爬升架和塔身连接。

5)安装塔帽:吊装塔帽,保证基本平衡,用专用锁轴与回转塔
身相连并锁好安全销,要注意回转塔身的上部耳板与平衡臂相连接的方向,安装时应与上支座上的回转限位器同处一侧。

6)平衡臂的安装:平衡臂及平衡臂拉杆安装完毕,销好所有安全销后,安装平衡重一块放在平衡臂的规定处。

7)吊装司机室:将其吊起至上支座上,用销轴连接,并接通司机室与配电箱各部分所需电路。

8)安全起重臂与起重臂拉杆:
在地面按次序拼装起重臂,并销轴连接并把开口销打开。

按次序组合起重臂拉杆,用销轴连接并将其固定于吊臂上弦杆上,并打开开口销。

把小车固定在吊臂根部,穿绕好小车牵引钢丝绳。

吊装起重臂:注意吊装过程要平稳提升,必须保护吊臂在提出升中处于水平位置,臂根能够顺利插入回转塔身的耳板孔中,用销轴连接,插入开口销并将其打开,吊装时应拴好悠绳,以利平稳提升。

继续提升吊臂使吊臂头部抬起,并用起升钢丝绳子通过塔顶帽,吊臂拉开杆上的一组滑轮分别提起长短拉杆,用销轴将拉杆连接到塔顶相应的拉开板上。

松弛起升机构:钢丝绳把吊臂缓慢放下,使拉杆处
于紧拉状态,然后脱开滑轮组上的起升钢丝绳。

注意检查与所有销轴连接处的开口销是否打开。

9)安装平衡重:根据使用臂架长度安装,50cm臂长时1.3T,55m臂长时1.5T。

10)穿绕钢丝绳:穿绕起升钢丝绳,卡好端部卡头,每端不小于3个卡头。

11)安装塔身标准节:安装塔身标准节:
(1)将起重臂旋转到引入塔身标准节方向,回转机构制动器处于制动状态.
(2)放松电缆,其长度大于总的爬升高度。

(3)检查液压机构保证其能够正常使用。

(4)根据所需高度加节至所需高度。

(5)检查各连接点高强度螺栓的拧紧程序,螺栓拧紧为70T,夹紧力矩5.82kN·m。

(6)顶升标准节注意事项:
①顶升过程中自始至终必须利用回转机构制动器将吊臂锁住,
严禁吊臂回转,保证起重臂与引入塔身标准节的方向一致.
②若要连接加节,每加完一节后,再吊起下一节,塔身处主弦杆和下支座必须用塔身高强度螺栓连接牢固.
③所有标准节上的踏步必须与已有的塔身对准.
12、调整各种安全装置:
(1)调整起重力矩限制器;
(2)调整起重量限制器;
(3)调整幅度限制器;
(4)调整起升高度限位器;
(5)调整小车制动器;
(6)调整回转制动器;
3、塔吊拆卸前准备工作。

1)了解施工现场布局情况,清理现场障碍物。

2)确定汽车吊位置,起重臂落地位置以及运输车辆位置等。

3)检查液压顶升机构,对其进行保养、试验,检查主要受力件和各主要零部件,
正常后方可进行拆卸。

4、塔机拆卸程序
其方法与安装基本相同,只是拆卸工作程序与安装程序相反,后安装的先拆、先安装的后拆,必须按照程序拆卸,不得马虎大意,以及发生人身及设备事故。

1)标准节后爬升架回落时应人工提起两边爬爪,以便爬升架顺利落在下一个顶升支架上。

2)吊钩吊下标准节与其它组件时,下支座与标准节连接螺栓应锁紧。

3)下雨、下雪、夜间照明不良及4级风以上时不得进行塔机拆卸、安装、顶升作业。

5、安全措施
1)统一信号、统一指挥、相互照应、确保安全。

2)严格拆装程序,不得违反,否则追究责任并严惩。

3)做好安全交底和拆装前的安全教育。

4)杜绝盲目蛮干,冒险作业,杜绝瞎指挥。

5)进入作业区必须戴好安全帽,严禁穿带钉,易滑及塑料硬底鞋。

6)严禁班前及工作期间喝酒,严禁工作期间嬉戏、追逐,严禁空中抛物。

云博创意设计
MzYunBo Creative Design Co., Ltd.。

相关文档
最新文档
