变电站电气二次施工工艺

合集下载

35kV变电站施工工艺策划(电气部分)

35kV变电站施工工艺策划(电气部分)

目录第一章变电站一次设备安装施工工艺要求 (1)1 变压器 (1)2 HGIS、GIS和封闭母线 (8)3 支柱式断路器 (11)4 隔离开关 (14)5 电流互感器、电压互感器和避雷器 (17)6 干式电抗器 (21)7 电容器组 (22)第二章变电站母线及导线安装施工工艺要求 (24)1 软母线 (24)2 管母线.......................................................................................... 错误!未定义书签。

3 设备引线和连接线 (25)4 穿墙套管 (26)5 10kV高压柜封闭母线桥 (27)第三章变电站接地网、照明及布线施工工艺 (29)1 接地网 (29)2 户外照明动力 (32)3 户内照明动力 (34)4 户内布线 (39)第四章变电站电缆敷设和防火封堵施工工艺 (41)1 电缆敷设 (41)2 电缆防火封堵 (45)3 高压电缆敷设 (54)4 变电站电缆保护管(槽盒) (56)5 电缆二次接线施工工艺 (57)6 二次接地网施工工艺 (63)第五章变电站二次设备施工工艺 (66)1 直流装置与蓄电池组施工工艺 (66)2屏、柜(端子箱)安装施工工艺 (68)3 计算机监控装置施工工艺 (71)4 变电站视频及环境监控系统施工工艺 (73)第六章变电站通信设备及线缆施工工艺 (78)1 通信设备安装施工工艺 (78)2 通信电源安装施工工艺 (79)3 通信电缆安装施工工艺 (80)4 通信机房走线架安装施工工艺 (83)第一章变电站一次设备安装施工工艺要求1 变压器1.1 适用范围变电工程的35kV及以上变压器安装,35kV、66kV电抗器及35kV油浸式高压电抗器安装。

1.2 设计要求(1)主变压器本体安装a) 主变压器本体与外挂的机构箱、端子箱、电缆走线槽等附件外观颜色一致。

110KV变电站电气二次部分设计

110KV变电站电气二次部分设计

**大学毕业设计(论文)110KV变电站电气二次部分设计完成日期 2013年 6 月 5 日摘要本次设计任务旨在把大学所学各科专业知识的结合到一起,整体的了解电力系统等方面的知识。

首先根据任务书上所给相关资料,分析负荷发展趋势。

然后通过对拟建变电站的概况以及出线方面来考虑,并对负荷资料的分析,以及从安全、经济及可靠性等方面考虑,确定了110kV,35kV,10kV输电线路及母线的主接线,然后又通过负荷计算及供电范围确定了主变压器台数及型号。

最后,根据短路计算结果,确定线路保护、变压器保护、母线保护、防雷保护的保护方案,根据保护方案对保护进行整定计算,确定设计之后再对保护的总体进行分析论证,检验二次回路的设计是否合格,从而完成了110kV电气二次部分的设计。

关键词:变电站, 继电保护, 保护整定目录摘要.................................................................... - 1 -1 原始资料分析........................................................... - 4 -2 一次部分的相关设计..................................................... - 6 -2.1主变压器的选择极其参数 (6)2.2电气主接线设计 (7)3 短路电流计算........................................................... - 8 -3.1概述 (8)3.1.1 短路的原因....................................................... - 8 -3.1.2 计算短路电流的目的............................................... - 8 -3.2短路计算 (8)3.2.1 计算系统电抗..................................................... - 8 -4 线路保护.............................................................. - 11 -4.1电力系统继电保护的作用 (11)4.2输配电线保护 (12)4.3线路末端短路电流 (13)4.4线路保护整定 (14)4.4.1 35kv侧线路保护整定........................................... - 14 -4.4.2 10kv侧线路保护整定........................................... - 15 -5 变压器的保护.......................................................... - 16 -5.1变压器装设的保护 (16)5.2变压器保护的整定方法 (16)5.2.1 变压器电流速断保护.............................................. - 16 -5.2.2 变压器纵联差动保护.............................................. - 16 -5.2.3 变压器后备保护.................................................. - 17 -5.2.4 变压器过负荷保护................................................ - 17 -致谢.................................................................... - 18 -参考文献.................................................................. - 19 -1 原始资料分析为了计算用电负荷情况,据原始资料中最大有功及功率因数,算出最大无功,得出以下数据:对待建变电站的总体负荷分析,按系统最大运行方式分析情况如下:48(MW)87410595P 35=++++++=∑11(MW)20.60.511.20.732P 10=+++++++=∑)30.12(MV Ar 4.964.342.846.203.105.583.10Q 35=++++++=∑)7.19(MV A 1.240.370.380.750.740.492.250.97Q 10r =+++++++=∑59(MW)P P P 1035110=+=∑)37.31(MV A Q Q Q 1035110r =+=∑由以上式子可以得出:)(67.5612.304812.3048S 2235MW j =+=+=)(14.1319.71119.711S 2210MW j =+=+=69.81(MW)S S S 1035110=+=2 一次部分的相关设计设计中的一次部分设备选择来自于耀伟同学的《焦作市群英110KV 变电站电气(一次部分)设计》,本设计中不详细写出选择设备的相关过程,这里直接写出型号和相关参数。

变电站二次电缆敷设施工工艺研究

变电站二次电缆敷设施工工艺研究

变电站二次电缆敷设施工工艺研究摘要:对变电站二次设备安装施工方法和工艺的改进,提高了变电站二次安装的工艺水平,对整个变电站的施工工艺有了进一步提升,充分展示我们施工队伍的实力,为在变电站后续评级、创优中均做为亮点得以体现,获得了一致的好评,为公司争得荣誉。

关键词:变电站;二次电缆敷设;施工工艺前言:变电站电气设备可分为一次设备和二次设备,二次设备是对一次设备进行监察、控制、测量、调整和保护的低压设备。

二次设备的安装质量、技术性能对一次设备的安全运行起着至关重要的作用。

1 二次电缆敷设基本原则及工作内容在220、110 kV变电站中,二次电缆主要有3种:电力(动力)电缆、控制电缆与通信电缆。

二次电缆敷设是变电站二次安装关键工作。

二次电缆敷设一般原则:先敷设长电缆,后敷设短电缆;先敷设控制电缆,后敷设电力电缆(动力电缆);先敷设户外电缆,再敷设户内电缆。

二次电缆敷设一般程序:敷设前准备工作;敷设路径设计;敷设过程控制;电缆整理。

2 二次设备安装2.1保护屏安装一个变电站,配置的保护屏融合了国内不同厂家的多种产品。

虽然外形相似,均带柜门,外型尺寸也基本相同,但屏体还是存在着结构一卜的差异,近年来对柜体的颜色做了统一设置,局部还是有差异,设计上屏位基础槽钢的间距均为600mm,施工时我们首先把同一列屏依次竖立在基础槽钢上,在确定每面屏在槽钢上的安装位置时,要避免屏的安装孔刚好在槽钢边缘的情况,那样将无法钻孔。

作为施工亮点我们在保护盘不重视的位置,屏顶小母线的布置上设计了一番心思,Φ6小铜棒先分割成保护屏大小,用热缩套热缩后安装在屏顶,并在统一的位置悬挂小母线的号牌,保护屏相互之间用连接线进行连接,方便后期更换屏体时不用带电切割小母线。

2.2电缆穿管安装以往一次设备的电缆敷设时,常出现电缆穿管不整齐,电缆外露等缺陷。

我们根据电缆的外径,确定电缆穿管的规格,在设备二次接线盒上开设与电缆穿管对应的孔洞,遂根丈量制作电缆穿管,使电缆穿管进入设备二次接线盒10mm,使电缆不外露。

浅论变电站二次线安装工作程序及工艺要求

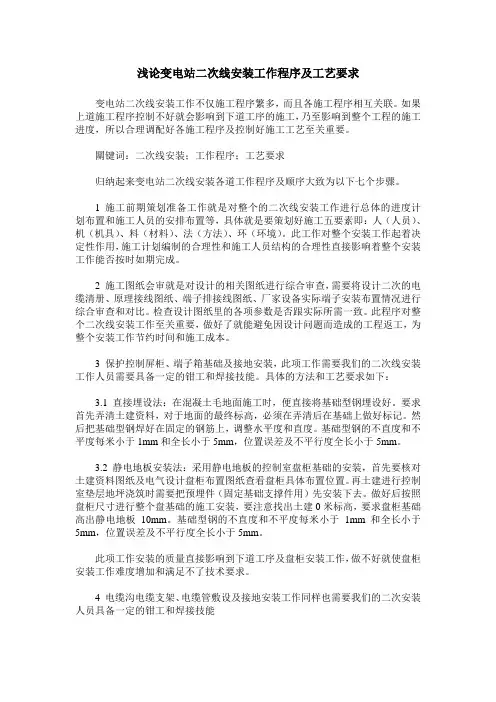

浅论变电站二次线安装工作程序及工艺要求

浅论变电站二次线安装工作程序及工艺要求变电站二次线安装工作不仅施工程序繁多,而且各施工程序相互关联。

如果上道施工程序控制不好就会影响到下道工序的施工,乃至影响到整个工程的施工进度,所以合理调配好各施工程序及控制好施工工艺至关重要。

關键词:二次线安装;工作程序;工艺要求归纳起来变电站二次线安装各道工作程序及顺序大致为以下七个步骤。

1 施工前期策划准备工作就是对整个的二次线安装工作进行总体的进度计划布置和施工人员的安排布置等,具体就是要策划好施工五要素即:人(人员)、机(机具)、料(材料)、法(方法)、环(环境)。

此工作对整个安装工作起着决定性作用,施工计划编制的合理性和施工人员结构的合理性直接影响着整个安装工作能否按时如期完成。

2 施工图纸会审就是对设计的相关图纸进行综合审查,需要将设计二次的电缆清册、原理接线图纸、端子排接线图纸、厂家设备实际端子安装布置情况进行综合审查和对比。

检查设计图纸里的各项参数是否跟实际所需一致。

此程序对整个二次线安装工作至关重要,做好了就能避免因设计问题而造成的工程返工,为整个安装工作节约时间和施工成本。

3 保护控制屏柜、端子箱基础及接地安装,此项工作需要我们的二次线安装工作人员需要具备一定的钳工和焊接技能。

具体的方法和工艺要求如下:3.1 直接埋设法:在混凝土毛地面施工时,便直接将基础型钢埋设好。

要求首先弄清土建资料,对于地面的最终标高,必须在弄清后在基础上做好标记。

然后把基础型钢焊好在固定的钢筋上,调整水平度和直度。

基础型钢的不直度和不平度每米小于1mm和全长小于5mm,位置误差及不平行度全长小于5mm。

3.2 静电地板安装法:采用静电地板的控制室盘柜基础的安装,首先要核对土建资料图纸及电气设计盘柜布置图纸查看盘柜具体布置位置。

再土建进行控制室垫层地坪浇筑时需要把预埋件(固定基础支撑件用)先安装下去。

做好后按照盘柜尺寸进行整个盘基础的施工安装,要注意找出土建0米标高,要求盘柜基础高出静电地板10mm。

110kV变电站电气二次部分设计分析

110kV变电站电气二次部分设计分析

110kV变电站电气二次部分设计分析摘要:现今,我国电网的规模随着经济的快速发展而扩大,变电站数量规模都在不断增大,特别是110kV变电站,为我国电力的安全输送提供了基础。

110kV变电站的安全运行离不开自动化的建设与管理,而保障110kV变电站安全稳定运行的关键就是主要电气设备的继电保护装置,变电站在设计过程中重要的构成就是电气的二次部分设计以及继电保护,本文主要对110kV变电站电气二次部分设计进行详细的分析。

关键词:110kV变电站;电气;二次部分;设计;分析现阶段,为实现智能电网全覆盖,广东省全面开展电网建设工作。

110kV变电站作为主要工程,直接影响着电网运行的质量,因此加强相关技术的研究,有着必要性。

电气二次部分是变电站功能实现的重要部分,需要从设计到施工全过程,做好质量把控,以确保电网运行的安全稳定性。

1.110kV变电站的重要性在供电系统中,变电站主要是起到转换的作用,它能够把供电站中的电流通过分解电压的方式进行向各个分支系统输入。

这个环节对整个供电系统来说是重中之重,所以工作人员必须要做好变电系统的安全保护工作。

变电站的主要运作流程是通过把供电系统输出的总电量分别由支路平均分配的方式输送出去,这样做的好处是减少线路输送电量不均而造成的线路由于承受不住电压产生的压力而发生破损现象。

如果这样的事故发生会对居民的生命财产造成损失,变电站的又一好处是它可以减少在电压运输过程中产生的损耗率,最大程度上保证了电量运输的效果。

由此看来,变压器对供电系统来说是不可或缺的一部分。

在人们的日常生活当中经常用到的电压是110kV模式的,所以这种模式的变电站可以说是随处可见的。

正因为它的这种普遍性与人们的生活密不可分,我们的相关工作人员更应该把设备的基础工作做好,保证其质量的同时还要保障它的工作效率。

在快速发展的今天,我们必须以人民的需求为最高的服务宗旨。

2.对110kV变电站电气一次部分的设计分析在进行110kV变电站电气一次部分设计时,要选择110kV变电站主电气设备,进行型号以及参数的统计,首先要统计主变压器的基本参数,通过对主变压器的型号、额定电压与容量、连接的组别、空载以及负载下的损耗、空载的电流、阻抗的高低、高中以及中低电压。

变电站改建工程的电气二次设计

变电站改建工程的电气二次设计

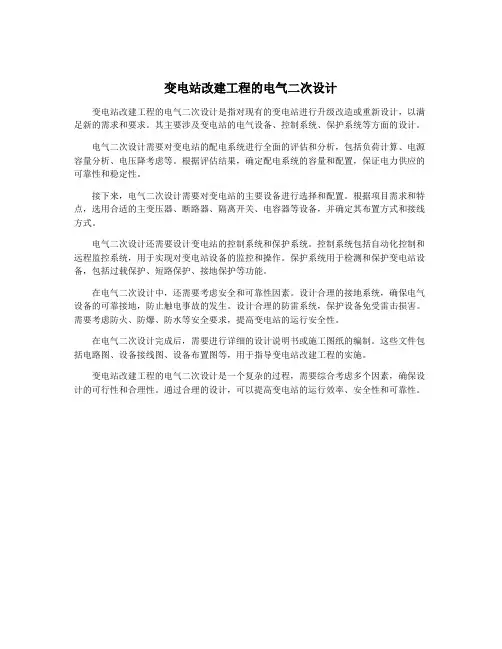

变电站改建工程的电气二次设计
变电站改建工程的电气二次设计是指对现有的变电站进行升级改造或重新设计,以满足新的需求和要求。

其主要涉及变电站的电气设备、控制系统、保护系统等方面的设计。

电气二次设计需要对变电站的配电系统进行全面的评估和分析,包括负荷计算、电源容量分析、电压降考虑等。

根据评估结果,确定配电系统的容量和配置,保证电力供应的可靠性和稳定性。

接下来,电气二次设计需要对变电站的主要设备进行选择和配置。

根据项目需求和特点,选用合适的主变压器、断路器、隔离开关、电容器等设备,并确定其布置方式和接线方式。

电气二次设计还需要设计变电站的控制系统和保护系统。

控制系统包括自动化控制和远程监控系统,用于实现对变电站设备的监控和操作。

保护系统用于检测和保护变电站设备,包括过载保护、短路保护、接地保护等功能。

在电气二次设计中,还需要考虑安全和可靠性因素。

设计合理的接地系统,确保电气设备的可靠接地,防止触电事故的发生。

设计合理的防雷系统,保护设备免受雷击损害。

需要考虑防火、防爆、防水等安全要求,提高变电站的运行安全性。

在电气二次设计完成后,需要进行详细的设计说明书或施工图纸的编制。

这些文件包括电路图、设备接线图、设备布置图等,用于指导变电站改建工程的实施。

变电站改建工程的电气二次设计是一个复杂的过程,需要综合考虑多个因素,确保设计的可行性和合理性。

通过合理的设计,可以提高变电站的运行效率、安全性和可靠性。

变电站改建工程的电气二次设计

变电站改建工程的电气二次设计

变电站改建工程的电气二次设计变电站改建工程的电气二次设计是指在变电站改建工程过程中,对原有变电设备进行电气二次设计。

电气二次设计是指对变电站的电气系统进行设计,包括变电站的电气接线图、电气设备选择、电气设备的配置、电气设备的联锁、电气保护与控制系统等方面的设计。

电气二次设计需要绘制变电站的电气接线图。

电气接线图是指通过图形和符号来表示变电站各设备之间的连接关系和信号传输路线的图纸。

通过电气接线图,可以清晰明了地了解变电站各电气设备之间的连接方式,便于施工和检修。

电气二次设计需要选择适合的电气设备。

根据变电站的需求和要求,选择合适的电气设备,包括变压器、断路器、隔离开关、接地开关等。

选择合适的电气设备能够确保变电站的正常运行和安全性。

电气二次设计需要对电气设备进行配置。

根据变电站的具体情况,合理配置电气设备的位置和数量。

电气设备的配置要考虑变电站的布局和空间利用率,确保设备之间的距离符合安全要求,方便操作和维护。

电气二次设计还需要考虑电气设备的联锁。

联锁是指在变电站的电气系统中,设定一些保护和控制装置之间必须按照特定顺序或条件联动工作,保证变电站的安全和稳定运行。

电气二次设计需要详细规定各设备的联锁关系和联锁条件,确保电气设备之间能够正确联锁。

电气二次设计需要设计电气保护与控制系统。

电气保护与控制系统是指对变电站电气设备的过载、短路、接地等故障进行保护和控制的装置系统。

电气二次设计需要制定合理的保护与控制策略,选择适合的保护装置和控制设备,确保变电站的电气设备能够在故障情况下得到及时保护和控制。

220kV自动化变电站中的电气二次设计

220kV自动化变电站中的电气二次设计

220kV自动化变电站中的电气二次设计摘要:随着电力系统自动化技术的不断发展,220kV自动化变电站成为电力系统中不可或缺的重要环节,其电气二次设计的优化和升级已经成为当前电力系统运行和安全保障的研究热点。

本文旨在对220kV自动化变电站中的电气二次设计进行简单探讨,以满足电网的快速发展需求,并提高变电站的自动化程度和运行安全性。

关键词:220kV;自动化变电站;电气二次设计1.电气二次系统的结构与功能电气二次系统是变电站中的重要组成部分,其主要功能是对于电气信号进行采集、处理、传输和保护。

其结构一般包括采集单元、处理单元、传输单元和保护单元四个部分。

采集单元主要是用于采集各种电气信号,例如变压器、断路器、开关等设备的运行状态信号,以及来自保护装置的信号。

处理单元则对这些采集到的电气信号进行分析、加工处理,生成控制信号,并向传输单元传输。

传输单元则负责电气信号的传输,一般采用数字通讯,例如IEC61850等协议进行标准化传输。

保护单元则是主要用于变电站中各种保护装置的控制和监测,保证电网的稳定运行。

2.220kV自动化变电站中的电气二次设计2.1电气二次系统中的设备选型电气二次系统中设备的选型是设计中的重要环节,选型合适的设备可以提高设备的可靠性和系统的稳定性,延长设备寿命,降低维护费用。

在进行设备选型时,需要仔细考虑以下因素:首先,需要根据系统的实际情况和工作负载量,选取适当容量的设备。

这些设备包括防雷器、电流互感器、电压互感器、保护装置等。

在选取设备容量时,需要根据实际的工况条件,选取合适的安全装置和设备类型。

其次,在设备选用中,还需考虑到设备的稳定性和可靠性问题。

这些设备的稳定性和可靠性直接影响到电气系统的正常运行。

因此,我们需要尽可能选择质量可靠、技术成熟、品牌知名度高的设备,以保证电气系统的稳定性和可靠性。

第三,设备选型还要考虑到设备的安全性和环境因素。

设备的安全性包括保护装置的动作特性、一次设备特性等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

15、接地1)控制电缆的屏蔽层两端应可靠接地。

2)在二次设备室、敷设二次电缆的沟道、就地端子箱等处,使用截面不小于100mm2的裸铜排与变电站的主接地网紧密连接。

3)在二次设备室的电缆沟,按屏(柜)布置的方向敷设经100mm2的专用铜排,将该专用铜排首末端连接,形成二次设备室的等电位接地网。

二次设备室的等电位接地网必须至少4 根以上、截面不小于50mm2 的铜导线与主接地网连接。

4)屏(柜)下部设有截面不小于 100mm2的专用铜排。

屏(柜)上装置的接地端子应用截面不小于4mm2的多股铜线和接地铜排相连。

接地铜排应用截面不小于50mm2的铜缆与二次设备室的等电位接地网连接。

5)微机型继电保护装置屏(柜)的交流供电电源(照明、打印机和调制解调器)中的中性线不应介入等电位接地网。

16、抗干扰1)微机型继电保护装置所有二次回路的电缆均应使用屏蔽电缆。

2)交流电流和交流电压回路、交流和直流回路、强电和弱电回路均应使用各自独立的电缆。

3)遵守保护装置24V开入电源不出保护屏(柜)的原则,以免引进干扰。

4)合理规划二次电缆的敷设路径,尽可能离开高压母线、避雷器和避雷针的接地点、并列电容器、CVT、结合电容及电容式套管等设备,避免和减少迂回,缩短二次电缆的长度。

5注意事项1)本站站通讯网线由许继电气股份提供,通讯网线的敷设由施工单位完成,许继电气股份技术人员完成通信网线接入。

2)本期扩建部分的断路器控制回路采用直流DC220V,全站断路器电机回路采用AC220V,全站防跳回路采用操作箱防跳,压力闭锁由断路器机构箱实现。

3)全站隔离开关控制回路采用交流AC220V,全站隔离开关电机回路采用AC380V。

4)在交、直流电源输入处均设电源防雷器,在通信信道装设通信信道防雷器。

5)本期工程所用互感器极性均须由安装调试单位试验决定。

6)本工程施工时,请注意做好安全防护措施,以保证设备和人生安全。

6 标准工艺应用说明二次设备安装按《国家电网公司输变电工程标准工艺(三)工艺标准库》(2011年版)执行,各项目/工艺具体容如下:6.1屏、柜安装(工艺编号:010*******)(1)工艺标准1)基础槽钢允许偏差:不直度<1mm/m,全长<5mm。

位置误差及不平行度全长<5mm。

2)基础型钢顶部宜高出抹平地面10mm。

3)屏、柜体底座与基础连接牢固,导通良好,可开启屏门用软铜导线可靠接地。

4)屏、柜面平整,附件齐全,门销开幕闭灵活,照明装置完好,屏、柜前后标识齐全、清晰。

5)屏、柜体垂直度误差<1.5mm/m,相邻两柜顶部水平度误差<2mm,成列柜顶部水平度误差<5mm;相邻两柜盘面误差<1mm,成列柜面盘面误差<5mm,盘间接缝误差<2mm。

6)屏、柜的漆层应完整无损伤;所有屏柜外壳采用统一厂家制作,屏柜外形尺寸、颜色、各部件型号统一。

7)屏、柜母线或继保屏屏顶小母线相间与对地距离符合规要求。

(2)施工要点1)屏、柜基础平行预埋槽钢垂直度偏差、平行间距误差、单根槽钢平整度及平行槽钢整体平整度误差复测,核对槽钢预埋长度与设计图纸是否相符,检查电缆孔洞应与盘柜匹配,复查槽钢与接地网是否可靠连接。

2)屏、柜安装前,检查外观面漆无明显剐蹭痕迹,外壳无变形,屏、柜面和门把手完好,部电气元件固定无松动。

3)屏、柜安装前,依据设计图纸核对每面屏、柜在室安装位置,与预埋槽钢间螺栓连接(不得与基础预埋槽钢焊死),第一面屏、柜安装后调整好屏、柜重直和水平紧固底部与槽钢连接螺栓。

4)相邻配电屏、柜以每列以已组立好第一面屏柜为齐,使用厂家专配并柜螺栓连接,调整好屏、柜之间缝隙后紧固底部连接螺栓和相邻屏、柜连接螺栓,紧固件应经防腐处理,所有安装螺栓紧固可靠。

5)屏顶小母线应设置防护措施,屏顶引下线在屏顶穿孔处有胶套或绝缘保护。

6.2端子箱安装(工艺编号:010*******)(1)工艺标准1)基础槽钢允许偏差:不直度<1mm/m,全长<5mm;水平度<1mm/m,全长<5mm。

位置误差及不平行度全长<5mm。

2)箱柜安装垂直(误差≤1.5mm/m)、牢固、完好,无损伤。

3)采用螺栓固定,不宜采用点焊。

4)箱柜底座接地可靠,可开启门应用软铜导线可靠接地。

5)成列箱柜应在同一轴线上。

6)电缆排列整齐、美观,固定与防护措施可靠。

(2)施工要点1)复测基础面平整度、埋件位置应分布在基础四角,尺寸与设计图纸相符,与电缆沟之间预留有喇叭口或预埋管道,复测同间隔串或出线间隔同位置端子箱基础是否在同一轴线上。

2)端子箱安装前检查外观无变形,划痕,并有可靠的防水、防尘、防潮措施。

如端子箱材质采用镜面不锈钢,建议出厂保留板材覆膜,安装完成后及时撕除,加强成品保护,以确保表面光洁度。

3)端子箱与基础埋件可自加工框架放置在端子箱与基础面之间,该框架底部尺寸应与端子箱底座相匹配,与端子箱螺栓连接,与基础埋件焊接,如无预埋件可采用膨胀螺栓固定,膨胀螺栓定位参照端子箱底部安装孔尺寸在基础上定位。

4)端子箱安装前确定其正面朝向,参考设计图纸要求,方便巡视及检修正面一般朝向巡视小道或电缆沟,端子箱接地材料选用应符合设计要求,就近与主网连接。

5)电缆线与加热器应保持一定距离,加热器的接线端子应在加热器下方。

6.3二次回路接线(工艺编号:010*******)(1)工艺标准1)屏柜配线电流回路应采用电压不低于500V的铜芯绝缘导线,其截面面积不应小于2.5mm2;其他回路截面面积不应小于1.5mm2。

2)连接门上的电器等可动部位的导线应采用多股软导线,敷设长度应有适当裕度;线束应有外套塑料管等加强绝缘层;与电器连接时,端部应绞紧,并应加终端附件或搪锡,不得松散、断股;在可动部位两端应用卡子固定。

3)电缆排列整齐,编号清晰,无交叉,固定牢固,不得使所接的端子排受到机械应力。

4)芯线按垂直或水平有规律地配置,排列整齐、清晰、美观,回路编号正确,绝缘良好,无损伤。

芯线绑扎扎带间距统一、美观。

5)强、弱电回路,双重化回路,交直流回路不应使用同一根电缆,并应分别成束分开排列。

6)每个接线端子的每侧接线宜为1根,不得超过2根。

7)二次回路接地端应接至专用接地铜排。

8)直线型接线方式应保证直线段水平,间距一致;S形接线方式应保证S弯弧一致。

9)芯线管长度一致,字体向外。

10)电缆挂牌固定牢固,悬挂整齐。

(2)施工要点1)核对电缆型号必须符合设计。

电缆剥除时不得损伤电缆芯线。

2)电缆号牌、芯线和所配导线的端部的回路编号应正确,字迹清晰且不易裉色。

3)芯线接线应准确、连接可靠,绝缘符合要求,盘柜导线不应有接头,导线与电气元件间连接牢固可靠。

4)每个接线端子每侧接线不得超过2根。

对于插接式端子,不同截面的两根导线不行接地同一端子上;插入的电缆芯剥线长度适中,铜芯不外露。

对于螺栓连接端子,需将剥除护套的芯线弯圈,弯圈的方向为顺时针,弯圈的大小与螺栓的大小相符,不宜过大,当接两根导线时,中间应加平垫片。

5)引入屏柜、箱的铠装电缆应将钢带切断,切断处的端部应扎紧,铠装与屏蔽层应可靠接地,钢铠一点接地,至控制室的控制电缆屏蔽层两面点接地。

6)备用芯长度应留有适当余量(宜与最长芯长度一致或留到柜顶),备用芯应加专用护套,不应裸露线芯且穿管,管上标识电缆编号。

7)多股芯线应压接插入式铜端子后接入端子排。

8)二次配线应加管。

9)装有静态保护和控制装置的屏柜的控制电缆,其屏蔽层、屏蔽芯应采用螺栓接至专用接地铜排。

10)每个接地螺栓上所引接的屏蔽接地线鼻不得超过两根。

11)电缆头应高出箱柜底部100~150mm。

12)开关柜电流互感器、电压互感器极性与非极性端的二次线均引至开关柜端子排,方便调试。

6.4就地控制柜安装(工艺编号:010*******)(1)工艺标准1)基础型钢允许偏差:不直度<1mm/m,全长<5mm﹔水平度<1mm/m,全长<5mm。

位置误差及不平行度<5mm。

2)箱柜安装垂直(误差≤1.5mm/m)、牢固、完好、无损伤。

3)宜采用螺栓固定,不宜采用点焊。

4)箱柜底座接地可靠,可开启门应用软铜导线可靠接地。

5)成列箱柜应在同意轴线上。

6)电缆排列整齐、美观,固定与防护措施可靠。

(2)施工要点1)复测基础面平整度、埋件位置应分布在基础四角,尺寸与设计图纸相符,与电缆沟之间预留有喇叭口或预埋管道,复测通间隔串或出现间隔通位置就地控制柜基础是否在同一轴线上。

2)控制柜安装前检查外观无变形、划痕,柜面、把手无破损,并有可靠的防水、防尘、防潮措施。

如就地控制柜材质采用镜面不锈钢,建议出厂保留板材覆膜,安装完成后及时撕除,加强成品保护,以确保表面光洁度。

3)就地控制柜与基础埋件可自加工框架放置在端子箱与基础面之间,该框架底部尺寸应与控制柜底座相匹配,与控制柜螺栓连接,与基础埋件焊接,如无预埋件可采用膨胀螺栓固定,膨胀螺栓定位参照控制柜底部安装孔尺寸在基础上定位。

4)端子箱安装前确定其正面朝向,参考设计图纸要求,方便巡视及检修正面一般朝向巡视小道或电缆沟,接地材料选用应符合设计要求,就进与主网连接。

5)电缆线与加热器应保持一定距离,加热器的接线端子应在加热器下方。

6)二次接线要求参照“010*******二次回路接线”相关施工工艺要求6.5蓄电池安装(工艺编号:010*******)(1)工艺标准1)蓄电池应排列整齐,高低一致,放置平稳。

蓄电池之间的间隙应均一致。

2)蓄电池需进行编号,编号清晰、齐全。

3)蓄电池间连接可靠,整齐、美观。

4)蓄电池上部或蓄电池端子上应加盖绝缘盖,以防止发生短路。

5)蓄电池电缆引出线正极为棕色、负极为蓝色。

6)两组蓄电池可布置在同意房间,不同蓄电池组间应采取防火隔爆措施。

(2)施工要点1)蓄电池应避免直射。

2)支架固定牢靠,水平度误差≤5mm﹔额定电压为220V及以下的蓄电池台架可以不接地。

3)蓄电池组与直流屏之间连接电缆的预留孔洞位置适当,以使电缆走向合理、美观。

4)蓄电池的安装顺序必须按照设计图纸或厂家图纸及提供的连接排(线)情况进行。

5)蓄电池组各级电池之间连接线搭接处清洁后涂电力复合脂,并用力矩扳手紧固,力矩大小符合厂家要求。

6)蓄电池连接的同时,将单体电池的采样线同步接入,接入前确认采样装置侧已接入,以免发生短路﹔采样线排列整齐,工艺美观。

7)蓄电池充放电应按产品的技术要求进行。

6.6盘、柜底部封堵(工艺编号:010*******)(1)工艺标准(1)盘、柜底部以厚度为10mm防火板封隔,隔板安装平整牢固,安装中造成的工艺缺口、缝隙使用有机堵料密实地嵌于孔隙中,并做线脚,线脚厚度不小于10mm,宽度不小于20mm,电缆周围的有机堵料的宽度不小于40mm,呈几何图形,面层平整。

2)防火板不能封隔到得盘、柜底部空隙处,以有机堵料严密封实,有机堵料面应高出防火板10mm以上,并呈几何图形,面层平整。
