变电站电气安装施工工艺


文:每个电气装置的接
地应以单独的接地线与 ❖ 套管底座串联接地 接地干线相连接,不得
在一个接地线中串接几
个需要接地的电气装
置。);
变电站电气安装施工工艺
接地装置施工
❖ 工艺要求要点:⑥重要设备和设备构架应有两 根与主地网不同地点连接的接地引下线,且每 根接地引下线均应符合热稳定及机械强度的要 求,连接引线应便于定期进行检查测试(这是 国家电网生计【2005】400号文,即《十八项 反措》的要求,也是2008版国网优质工程评选 办法的要求。
电气施工工艺
2009年3月
变电站电气安装施工工艺
❖ 在建设单位及施工、监理等各参建单 位的共同努力下,今年我省变电站的 电气工程施工质量、安装工艺水平较 去年有了进一步的提升。工艺的提升 主要体现在设备的接地、二次接线及 电缆敷设等方面。根据培训班的安排, 今天我主要是结合工程检查的实际对 影响工程创优的主要施工工艺要求进 行宣贯。
变电站电气安装施工工艺
接地装置施工
❖ 接地体搭 接焊示范
变电站电气安装施工工艺
接地装置施工
❖ 接地扁钢搭接面积不足
变电站电气安装施工工艺
接地装置施工
❖ 焊接不完整
变电站电气安装施工工艺
接地装置施工
❖ 工艺要求要点:②变电 站的接地装置应与线路 的避雷线相连,且有便 于分开的连接点(对应 的强制性条文:发电厂、 变电所的接地装置应与 线路的避雷线相连,且 有便于分开的连接 点。);
变电站电气安装施工工艺
屏柜安装
屏柜安装示范
变电站电气安装施工工艺
屏柜安装
❖ 铁丝绑扎固定,不规范
❖ 屏面不平整
❖ 相邻 屏柜 间隙 超标
变电站电气安装施工工艺
❖ 屏柜 门未 用软 铜线 可靠 连接 接地
接地装置施工
❖ 工艺要求要点:①接地体埋设深度应符合 设计规定,当设计无规定时,不宜小于 0.6m;钢接地体的搭接应采用搭接焊,搭 接长度和焊接方式应满足规范要求(对应 的强制性条文:接地体(线)的焊接应采 用搭接焊,其搭接长度必须符合下列规定: 一、扁钢为其宽度的两倍(且至少3个棱边 焊接。)二、圆钢为其直径的6倍。三、圆 钢与扁钢连接时,其长度为圆钢直径的6倍。 四、扁钢与钢管、扁钢与角钢焊
设备安装
❖ 断路器支架安装符合
制造厂要求
❖ 断路器支架底座与基础
平面间用水泥砂浆填实,
变电站电气安装施不工工符艺 合制造厂要求
母线安装
❖ 1、软母线安装工艺要求要点: ❖ 导线应无松散、断股及损伤,扩径导线
无凹陷、变形;设备间软导线弯曲自然、 弧度一致、排列整齐;软母线与设备连 线弧垂一致、松紧适意、整齐美观;跳 线平顺、三相跳线弧垂一致。
❖ 工艺要求要点: ⑦高压配电装置间隔和电抗器、 电容器等等的栅栏门铰链处应用软铜线连接。 (对应的强制性条文:高压配电间隔和静止补 偿装置的栅栏门铰链处应用软铜线连接,以保 证良好接地。) 变电站电气安装施工工艺
变电站电气安装施工工艺
母线安装
设备连线示范
变电站电气安装施工工艺
母线安装
❖ 跳线示范
变电站电气安装施工工艺
母线安装
❖ 设备间 软导线 弯曲弧 度不一 致、排 列不整 齐
变电站电气安装施工工艺
母线安装
❖ 2、管型母线安装工艺要求要点: ❖ 三相母线管段轴线应互相平行、标高一致,
挠曲度符合设计及规范要求;外观光洁, 焊接工艺良好,焊口距支持器边缘距离 ≥50mm;相色标志齐全、正确。
❖ 构支架接地高度、朝向一致
变电站电气安装施工工艺
接地装置施工
❖ 设备接地高度、 朝向一致
变电站电气安装施工工艺
❖接 地 制 作 美 观、 标 识 明 显
接地装置施工ຫໍສະໝຸດ ❖ 工艺要求要点:⑤每个电气装置的接地应以单
独的接地线与接地汇流
排或接地干线相连接,
严禁在一个接地线中串
接几个需要接地的电气
装置(对应的强制性条
变电站电气安装施工工艺
❖ 主要讲以下七个方面: ❖ 一、设备安装 ❖ 二、母线安装 ❖ 三、屏柜安装 ❖ 四、接地装置施工 ❖ 五、电缆敷设 ❖ 六、防火封堵 ❖ 七、二次接线
变电站电气安装施工工艺
设备安装
❖ 工艺要求要点:
❖ 设备安装符合规范和制造厂要求,设备转动点 动作灵活正确、可靠,接触良好,指示正确, 电气、机械闭锁可靠,所有密封件密封良好, 瓷件无损伤、裂纹,设备外观无损伤、无(对 应的强制性条文:在验收时应进行下列检查: 三、断路器及其操作机构的联动应正常,无卡 阻现象;分、合闸指示正确;辅助开关动作可 靠正确。四、密度继电器的报警、闭锁定值符 合规定;电气回路传动正确。五、六氟化硫气 体压力、泄漏率和变电含站电水气安装量施工应工艺符合规定。)污染
变电站电气安装施工工艺
屏柜安装
❖ 工艺要求要点:控制、保护、自动化及直流成 列屏柜屏面平整,屏柜面误差应满足相邻两屏 屏面平整,相邻屏柜间隙≤1.5mm;采用螺栓 固定,固定牢靠;屏柜的正面、背面均有命名 编号,屏柜(端子箱、就地柜)柜内元件标识 齐全、清晰;屏柜(端子箱、就地柜)本体应 可靠接地,屏柜(端子箱、就地柜)可开启的 门应用软铜线可靠连接接地(对应的强制性条 文:电气装置的下列金属部分,均应接地或接 零:四、配电、控制、保护用的屏﹝柜、箱) 及操作台等的金属框架和底座。) 。
变电站电气安装施工工艺
接地装置施工
❖ 工艺要求要点:③避 雷针(带)与引下线 之间的连接应采用焊 接或热剂(放热)焊 接(对应的强制性条 文:避雷针(带)与 引下线之间的连接应 采用焊接。);
❖ 独立避雷针与引下 线之间未采用焊接
变电站电气安装施工工艺
接地装置施工
❖ 工艺要求要点: ④设备及构支架 接地位置应规范 统一、连接可靠, 制作美观,接地 标识明显、正确;
变电站电气安装施工工艺
接地装置施工
❖ 接时,为了连接可靠,除应在其接触部 位两侧进行焊接外,并应焊以由钢带弯 成的弧形(或直角形)卡子或直接由钢 带本身弯成弧形(或直角形)与钢管 (或角钢)焊接。);接地焊接结束后 应及时做好防腐处理,钢材的切断面、 镀锌钢材在焊接时镀锌层被破坏处也应 进行防腐处理;
设备安装
安装无调整垫片。
要实现安装无调整垫片,首要的 是保证土建施工的精度,确保 基础预埋件标高误差在设计要 求范围内,另外,在设备选型 变电站电气安装施工时工艺尽量选用螺栓调节型设备, 以方便现场调节。
设备安装
❖ 螺栓未露牙
❖ GIS底座与基础预埋件 间间隙大,但未加垫片
变电站电气安装施工工艺
合集下载

35kV变电站施工工艺策划(电气部分)

35kV变电站施工工艺策划(电气部分)

目录第一章变电站一次设备安装施工工艺要求 (1)1 变压器 (1)2 HGIS、GIS和封闭母线 (8)3 支柱式断路器 (11)4 隔离开关 (14)5 电流互感器、电压互感器和避雷器 (17)6 干式电抗器 (21)7 电容器组 (22)第二章变电站母线及导线安装施工工艺要求 (24)1 软母线 (24)2 管母线.......................................................................................... 错误!未定义书签。

3 设备引线和连接线 (25)4 穿墙套管 (26)5 10kV高压柜封闭母线桥 (27)第三章变电站接地网、照明及布线施工工艺 (29)1 接地网 (29)2 户外照明动力 (32)3 户内照明动力 (34)4 户内布线 (39)第四章变电站电缆敷设和防火封堵施工工艺 (41)1 电缆敷设 (41)2 电缆防火封堵 (45)3 高压电缆敷设 (54)4 变电站电缆保护管(槽盒) (56)5 电缆二次接线施工工艺 (57)6 二次接地网施工工艺 (63)第五章变电站二次设备施工工艺 (66)1 直流装置与蓄电池组施工工艺 (66)2屏、柜(端子箱)安装施工工艺 (68)3 计算机监控装置施工工艺 (71)4 变电站视频及环境监控系统施工工艺 (73)第六章变电站通信设备及线缆施工工艺 (78)1 通信设备安装施工工艺 (78)2 通信电源安装施工工艺 (79)3 通信电缆安装施工工艺 (80)4 通信机房走线架安装施工工艺 (83)第一章变电站一次设备安装施工工艺要求1 变压器1.1 适用范围变电工程的35kV及以上变压器安装,35kV、66kV电抗器及35kV油浸式高压电抗器安装。

1.2 设计要求(1)主变压器本体安装a) 主变压器本体与外挂的机构箱、端子箱、电缆走线槽等附件外观颜色一致。

220kv变电站安装工程电气施工方案

220kv变电站安装工程电气施工方案

220kv变电站安装工程电气施工方案一、编制依据⑴xxxx电力工程有限公司xxxx年出版的《某220kV变电站工程电气施工设计图》。

⑵涉及本工程的协议、合同、文件。

⑶与电气安装有关的技术规范及国家标准。

⑷公司《质量环境职业健康安全管理手册》、公司管理体系程序及公司《变电安装作业指导书》。

⑸原电力部《电力建设安全工作规程》。

⑹本工程设备材料清册。

⑺ xx某220kV变电站施工队伍情况、装备水平、公司的施工组织意向。

⑻建设单位对本工程的特殊要求、质量目标、工期目标。

⑼电力行业标准《电气装置安装工程质量检验及评定规程》DL/T5161.1~17-2002⑽ xxxx年版工程建设标准强制性条文电力工程部分(电气装置安装工程)。

⑾国家标准《电气装置安装工程(各分项)施工及验收规范》。

⑿《国家电网公司电力安全工作规程》(变电站和发电厂电气部分)(试行)⒀《国家电网公司输变电工程安全文明施工标准化工作规定》(试行)⒁《国家电网公司输变电工程施工危险点辨识及预控措施》(试行)⒂《国家电网公司输变电工程达标投产考核办法(xxxx年版)》⒃国家电网公司发布的有关电力建设安全工作的其他文件与规定有效版本。

⒄制造厂提供的有关设备资料、出厂试验报告及技术说明书、保护调试大纲等。

⒅国家计量检定规程汇编。

⒆电气设备试验按原华北电力集团公司xxxx年颁布的《电力设备交接和预防性试验规程》。

⒇继电器检验规程及电力系统继电保护规定汇编。

二、工程概况及特点12.1 工程概况工程名称 : 某220kV变电站工程2.2工程施工承包范围本期规模:主变容量2×180MV A,电压等级为220/110/35kV。

220kV出线6回:分别为北郊2回,卫国道2回,白庙1回,新开河1回;110kV出线4回:分别为破口北郊~曙光线路2回,真理道1回,卫国道1回;35kV出线10回:分别为支接孙西线淀南支1回,破口开铜线大毕庄支2回,支接孙泵线1回,支接吉金线1回,淮南路变电站1回,支接孙泵线1回,支接吉金线1回,环东变电站2回。

110kv变电站电气施工方案

110kv变电站电气施工方案

110kv变电站电气施工方案一、前言随着电力需求的不断增长,电气施工在变电站建设中起着举足轻重的作用。

本文将详细介绍110kv变电站电气施工方案,以确保施工过程高效、安全、可靠。

二、施工准备工作1. 设计准备在施工前,需要对电气系统进行详细设计和规划。

这包括电气原理图、电线路布置图、设备安装图等的编制工作。

确保符合相关电气设计规范和标准。

2. 材料采购根据设计要求和工程量清单,及时采购所需的电气材料。

确保材料的质量和数量满足施工需求,并进行合理的储存和管理,以防止损耗和浪费。

3. 施工组织制定施工计划,明确每个施工阶段的任务和时间节点。

组织技术人员、施工人员和监理人员,协调各方工作,确保施工进度和质量控制。

三、施工步骤1. 场地准备与安全在施工开始前,要对施工场地进行彻底的清理和整理。

确保场地平整,无障碍物。

设置警示标志和安全围栏,并配备必要的安全设施和防护用品,以保障人员的安全。

2. 基础建设按照设计要求,进行变电站基础的施工。

包括开挖基坑、浇筑混凝土、安装基础设备等工作。

注重土方开挖和混凝土浇筑的质量控制,确保基础稳固可靠。

3. 安装电气设备根据设计图纸,进行各种电气设备的安装工作。

包括变压器、断路器、接地装置等。

安装过程中,要注意设备的正确连接和固定,确保设备安装牢固可靠。

4. 连接与调试在设备安装完成后,进行电气系统的连接和调试工作。

确保各设备之间的电气连接正确无误,通过仔细检查和测试,消除潜在问题。

5. 高压试验完成连接与调试后,进行高压试验,对电气系统进行全面的测试。

确保设备和系统在额定电压下运行正常,没有渗漏和故障。

6. 配电系统的安装与调试在高压试验合格后,进行配电系统的安装与调试工作。

包括低压开关柜、配电盘、电缆敷设等。

确保配电系统的正常运行,满足电力供应需求。

四、安全注意事项1. 施工人员必须严格按照相关安全操作规程进行工作,佩戴个人防护用品,使用安全工具,遵守操作规范,防止事故发生。

变电站土建交付电气安装转序流程

变电站土建交付电气安装转序流程

变电站土建交付电气安装转序流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!变电站土建交付电气安装转序流程在变电站项目中,土建交付电气安装是一个至关重要的步骤。

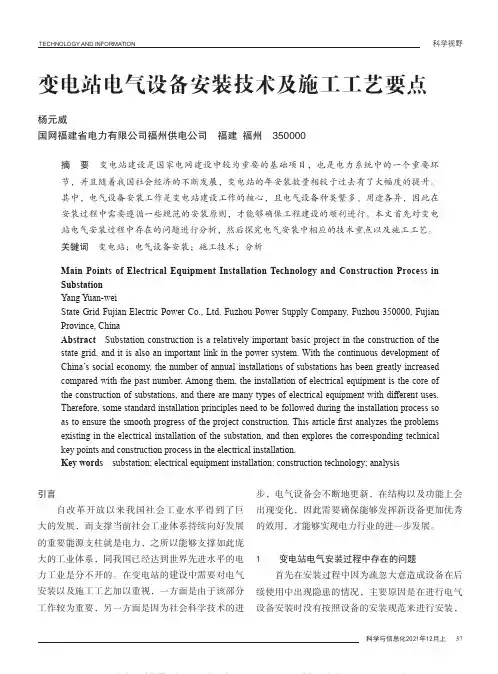

变电站电气设备安装技术及施工工艺要点

变电站电气设备安装技术及施工工艺要点
然后就断路器的功能进行检验,先要重复检查线 路是否正确,然后检查其跳闸闭锁触电是否可以同相 关电源做到有效接触。分、合闸回路低电压动作试验 合格,以断路器指示灯的状态是否与电路通断状态相 符合,信号回路正常、防跳、非全相功能正常,以此 来保证在后续工作中断路器的正常运行[5]。
2.3 互感器的安装 施工环境应满足要求,电流互感器拆卸、安 装过程中需采取防尘防雨措施,互感器的体型相对 来说也较大,一般都采用吊运的方式,需按厂家规 定正确吊装设备,设置揽风绳控制方向,并设专人 指挥。在进行互感器安装过程中需要注意,在其组 件表面存在氧化层,因此需要在其组件进行安装之 前将氧化层去除,以确保各组件之间能够保持良好 的连通性,为了确保较为良好的连接也可以在去除 氧化层的部位涂上分离层。所有端子及紧固件应有 良好的防锈镀层,足够的机械强度和保持良好的接 触面。此外还需要对互感器的角度进行调节,要确 保其所受额外磁场影响降到最小,在确保安装的密 闭完整之后,还需要确保其接地效果,即分级绝缘 的电压互感器在进行安装时要保证接地引线保持良 好连接。检查互感器末屏、二次接线板各端子是否 接线正确、接触良好,无受潮、无放电烧伤痕迹。 此外,在进行电容性绝缘的电流互感器的安装时,
也要确保相关连接的稳固,达到预期的导通效果。 安装后,设备外观完好,无渗漏油,等电位连接可 靠,均压环安装正确,接地引下线截面应满足安装 地点短路电流的要求。
2.4 二次设备的安装 二次设备通常指变压器中的低压设备,低压 设备的特点是其上通过的电流电压较低,但是容易 出现短路问题,而短路会造成的情况就是线路发 热、设备发热,严重的情况下甚至导致设备失火爆 炸[6]。因此在进行二次设备的安装过程中需要使得 各个设备保持一定的安全距离,而在进行铜制母线 安装时,应注意镀银层不要破损,银可以有效地隔 绝电流以防止短路。同样的,铜搭的接触面最好也 是用隔绝物质来降低短路的风险。除此之外还应当 充分考虑到周围的环境,以采取相应的措施来减少 短路的概率,端子排正、负电源之间以及正电源与 分、合闸回路之间,宜以空端子或绝缘隔板隔开, 端子排不应交、直流混装,避免交、直流接线出现 在同一段或串端子排上。二次接地线及二次电缆屏 蔽层与接地铜排连接可靠,严禁使用电缆内的空线 替代屏蔽层接地。 除了上述设备,电缆也属于二次设备的范畴, 而变电站中所用到的电缆分别有动力电缆、控制电 缆、光缆电缆以及弱电电缆等,在进行相关敷设 时,应当按照相关顺序来进行敷设。其次在变电站 的建设之前,应当做好相关电缆的详细敷设方案, 确保每根的走向以及电缆敷设应当按照什么顺序来 进行,电缆标志牌名称应与电系图符合,相色应明 显正确,字迹应清晰,装置符合标准并且施工人员 严格按照方案来执行,避免电缆敷设过程中出现交 叉等的混乱现象,接地线和回流线的安装位置不应 妨碍设备的拆卸和检修,便于检查,确保电缆沟十 字门以及竖井位置电缆的整齐,以确保施工过程有 条不紊地进行,提高工作质量[7]。

变电站电气施工方案

变电站电气施工方案

变电站电气施工方案目录1. 变电站电气施工方案概述 (2)1.1 工程概况 (2)1.2 施工组织设计 (3)1.3 安全措施 (4)2. 基础工程 (5)2.1 地基处理 (6)2.2 基础施工 (7)2.3 地下管道敷设 (8)3. 主变压器安装 (10)3.1 设备吊装 (11)3.2 设备组装 (12)3.3 设备调试与验收 (13)4. 配电装置安装 (15)4.1 高压配电装置安装 (16)4.2 低压配电装置安装 (18)4.3 电缆敷设与接线 (19)5. 站房内设备安装 (21)5.1 开关柜安装 (22)5.2 仪表安装 (23)5.3 空调、消防等设备安装 (23)6. 接地及防雷装置安装 (24)6.1 接地装置安装 (25)6.2 防雷装置安装 (26)7. 系统调试与试运行 (28)7.1 系统整体调试 (29)7.2 系统分系统调试 (31)7.3 系统试运行与验收 (32)8. 施工总结与交付 (33)8.1 施工总结报告 (34)8.2 交付文件 (35)1. 变电站电气施工方案概述本变电站电气施工方案旨在为变电站的电气工程施工提供指导,确保工程质量、安全和进度。

本方案涵盖了变电站电气工程施工的各个阶段,包括前期准备、设计、采购、施工、调试、验收等环节。

在编制本方案时,我们充分考虑了国家和行业的相关法规、标准和技术要求,以及变电站的特殊性和复杂性。

本方案的主要内容包括:变电站电气工程施工组织设计、施工现场布置、设备安装与调试、电缆敷设与接线、接地系统设计与施工、照明与监控系统安装、防雷与接地装置设置、消防设施配置、安全防护措施等内容。

通过本方案的实施,将有助于提高变电站电气工程的质量和安全性,降低工程风险,确保变电站的正常运行和使用。

1.1 工程概况本工程为新建变电站电气施工工程,位于(具体地点)的重要电力枢纽区域,旨在提高当地电网的供电可靠性和稳定性。

本变电站的建设规模符合区域发展规划及电力需求预测,遵循国家电力行业标准及最新技术发展趋势。

500kV变电站电气一次设备安装施工方案

500kV变电站电气一次设备安装施工方案目录1、适用范围及概述 (1)2、施工依据 (1)3、人员组织 (2)4、主要作业资源 (3)5、施工作业流程 (4)6、施工工艺及要求 (4)7、危险点分析及控制措施 (13)8、安全施工措施 (20)9、环境保护措施 (21)10、安装执行强条 (22)11、标准工艺要求 (23)一、适用范围及概述1.1适用范围本作业指导书适用于牟**00kV变电站工程的一次设备安装施工。

对一次设备安装工程的作业依据、作业资源、作业流程以及作业工序的要求与标准、安全措施等,提出了规范性工艺标准。

1.2工程概述1.2.1 500kV2组避雷器,2组电容式电压互感器;1.2.2 220kV10组避雷器,10组电容式电压互感器;1.2.3 350kV10组避雷器,10组隔离开关,8组电流互感器,2组电压互感器,2组避雷器,2组并联电抗器。

二、施工依据2.1《国家电网公司输变电工程工艺标准库》(基建质量〔2010〕100 号)2.2《国家电网公司输变电工程质量通病防治工作要求及技术措施》(基建质量〔2010〕19号)2.3《国家电网公司输变电工程施工工艺示范手册变电工程分册电气部分》2.4《国家电网公司输变电工程标准工艺示范光盘》2.5《国家电网公司输变电工程标准工艺示范手册》2.6《国家电网公司十八项电网重大反事故措施(试行》(国家电网生技[2005]400号)2.7《电气装置安装工程质量检验及评定规程》(DL/T516.1-17-2002)2.8《国家电网公司输变电工程标准化作业手册—变电工程分册》2.9《输变电工程建设标准强制性条文实施管理规程》(Q/GDW 248—2008)2.10《电气装置安装工程接地装置施工及验收规范》(GB50169-2006)2.11《电气装置安装工程高压电器施工及验收规范》(GB 50147-2010)2.12《电气装置安装工程电缆线路施工及验收规范》(GB50168-2006)2.13《电气装置安装工程电气设备交接试验标准》(GB50150-2006)2.14《工程建设标准强制性条**程部分》(2006版)2.15《电气装置安装工程起重机电气装置施工及验收规范》(GB 50256-96)2.16《电力金具通用技术条件》(GB/T 2314-2008)2.17《高压绝缘子瓷件技术条件》(GB/T 772-2005)三、人员组织一次设备安装施工由电气一次班负责,一次队内配备施工人员15人,项目副经理**凯,项目总工**田,技术负责人**文,质检负责**晋,安全负责人**山,施工负责人夏志明。

变电站电气安装施工工艺的研究和分析

变电站电气安装施工工艺的研究和分析【摘要】作为电力实施的重要组成部分,变电站电气设备的安装质量将直接影响着其日后的正常运行。

目前我国很多变电站工程在建设过程中,由于缺乏有经验的现场技术人员或安装技术不娴熟,导致电气设备安装过程中问题繁多,因此本文从变压器、隔离开关、断路器和互感器等几个方面入手,探讨了变电站电气安装的施工工艺。

【关键词】变电站电气安装安装工序技术要点随着我国国民经济的持续发展,电力工业的装机容量和用电量大幅度增加,电网不断扩大,对用电质量和可靠性要求也越来越高。

作为电网中线路的连接点,变电站承担着变换电压、传输和分配电能的任务,其安全和稳定运行已经成为电力系统安全稳定运行的重要组成部分,这就要求在变电站安装施工的过程中必须加强电气安装的质量控制,因此探究变电站电气安装的施工工艺具有十分重要的现实意义。

1 变电站变压器安装工艺的分析1.1 变电站变压器的安装工序作为电力系统中输配电力的主要设备,变电站变压器利用电磁感应原理将交流电从一种电压转换成另一种电压,主要有器身、保护装置、邮箱、冷却装置和出线装置等构成。

变电站变压器的安装工序为:(1)本体就位和验收。

电气施工人员负责对变压器安装方向和中心线进行确认,起重人员负责变压器的就位;变压器就位后,要根据三位冲撞记录仪,对变压器在运输和装卸中的受冲击情况进行检查和记录,并且检查充氮运输变压器油箱内的氮气压力是否符合标准。

(2)变压器油处理及试验。

在安装变压器前,施工人员要对变压器油进行处理并抽取油样进行试验,待确认变压器油的各项性能均符合要求后方可注入变压器内。

(3)真空注油。

用真空泵将变压器油箱抽真空至规定值,并保持真空至规定时间;利用真空滤油机从下部阀门注油,同时真空泵从上部抽真空,确保真空注油至漫过铁芯。

(4)整体密封试验。

在储油柜上用气压或者在油箱顶部用油压对变压器进行整体密封试验,其标准为油箱顶盖上能承受0.03MPa压力,试验持续时间为24小时。

电气_工程施工方法(3篇)

第1篇一、电气设备安装施工方法1. 设备搬运:在设备搬运过程中,应采用合适的运输工具和搬运方式,确保设备安全、稳定地到达施工现场。

2. 设备就位:根据设备尺寸和重量,选择合适的起吊设备进行就位。

就位时,确保设备与基础之间的水平度和垂直度符合设计要求。

3. 设备固定:采用膨胀螺栓、焊接、锚固等固定方式,确保设备在安装过程中稳定牢固。

4. 设备接线:按照电气设计图纸,采用合适的接线方式,连接设备各部件。

接线过程中,注意线路的绝缘、接头的牢固性。

二、电气线路施工方法1. 线路敷设:根据设计要求,选择合适的线路敷设方式,如直埋、电缆沟、桥架等。

敷设过程中,确保线路整齐、间距合理。

2. 线路连接:采用焊接、螺栓连接、压接等方式,连接线路各部件。

连接过程中,注意绝缘处理和接头的牢固性。

3. 线路试验:敷设完成后,对线路进行绝缘电阻、接地电阻等试验,确保线路符合设计要求。

三、电气自动化控制系统施工方法1. 控制柜安装:按照设计要求,安装控制柜,确保控制柜与基础之间的水平度和垂直度符合设计要求。

2. 线路敷设:采用合适的线路敷设方式,连接控制柜内外的电气元件。

3. 元件安装:按照设计要求,安装控制柜内的电气元件,如继电器、传感器、执行器等。

4. 控制程序编制:根据实际需求,编制控制程序,实现电气自动化控制。

四、电气工程验收方法1. 文件审查:对施工图纸、设计变更、施工记录等文件进行审查,确保符合设计要求。

2. 实地检查:对施工现场的电气设备、线路、控制系统等进行实地检查,确保符合设计要求。

3. 测试:对电气设备、线路、控制系统等进行测试,如绝缘电阻、接地电阻、控制功能等。

4. 验收报告:根据验收结果,编写验收报告,提出整改意见。

总之,电气工程施工方法涉及多个方面,需要根据具体工程情况进行合理选择和实施。

在施工过程中,注重安全、质量和效率,确保电气工程顺利完成。

第2篇随着科技的不断发展,电气工程施工方法也在不断更新和改进。

110kV变电站电气安装工程施工方案

110kV 变电站二期电气安装工程施工方案4.1 施工技术和资料准备1)收集好与工程有关的资料、文件、信息,包括技术施工图,说明书,设计更改通知单,公司有关的制度、规定、细则、新型施工机具信息等,专人负责、分类保管。

2)作好施工图预审工作,参加由建设单位主持的工程施工设计图纸交底会审。

3)编制施工组织设计(包括:工程总的施工进度计划;施工总平面布置;工程施工的临时设施;工程供水、排水、消防设施等)。

4)在施工图会审交底后,编制精确的电气设备、材料清册以及设备材料供应计划,主动配合,积极协调,及时作好电气设备及施工材料的清点验收,催运催交,存放保管工作。

5)为确保工程施工质量和安全,根据过程特点按照公司施工过程控制要求编写有关的《施工作业指导书》及施工方案,向施工人员进行施工技术交底。

6)视施工过程中具体情况提前组织编制变电所如下的技术资料:•《110kV xx变二期电气施工组织设计》•《110kV xx变二期设备材料清册》•《110kV xx变二期质量检验计划》•《110kV xx变二期构支架吊装方案》•《110kV xx变二期主变压器施工方案》•《110kV xx变二期主变压器交流耐压试验方案》•《110kV xx变二期主变压器局部放电试验方案》•需要编写的新设备、新保护安装调试方案。

4.2 施工材料准备工程的构支架成品清册、设备材料清册中的材料,根据承包合同范围,由公司工程班负责采购、加工,并按工程施工进度计划,检验进场。

(详见设备材料供货计划)4.3施工机具准备1)根据工程的规模、设备情况准备工机具,包括工机具的采购2)主要施工工机具配置:4.4施工力量配置根据本工程的具体情况和建设单位要求,人员配置为管理人员:10人构支架组立人员:8人电气职工:10人试验人员:8人特种人员:12人劳动技工:15人根据110kV XX变二期的扩建工程量及施工计划的安排,电气施工及管理人员核定为63人,施工过程中根据进度情况再作适当调整4.5施工工序总体安排4.5.1 软母线装置安装软母线施工,先检查运至现场的导线、金具、线夹规格、数量、尺寸。
