技术交底编制单位:中铁十三局集团有限公司主送单位工程部编号工程名称扩大基础日期年月日交底内容:扩大基础总体施工技术交底1、施工前的准备平整场地,挖基坑四周截水沟,基坑测量放样,准备施工机械及设备2、基坑开挖采用人工配合机械开挖的方法。

根据基坑实际的土质情况,基坑坑壁不设支挡,坡度采用1:0.75的坡率,挖掘机开挖时注意基底以上30cm应采用人工挖至设计标高,以免扰动基底土质。

基底平面四周较设计平面尺寸加大50~100cm,且在坑底四周设置排水沟、集水坑。

同时注意基坑施工不可延误时间过长,避免造成坍塌,影响工程质量和进度。

3、基底处理基坑挖至设计标高后应报请监理进行对基底土质、标高、平面等进行检查,合格后方可对基底进行处理。

处理方法为铺设10cm的碎石垫层及浇注3~5cm的C20砼,要求铺装层平整。

待混凝土达到一定的强度后才能进行下道工序施工。

4、施工工艺扩大基础施工工艺流程图5、钢筋钢筋的下料及加工在钢筋棚制作成型,在绑扎钢筋前,先进行基坑的平面位置放样。

在绑扎扩大基础顶层钢筋时,将墩台身预埋钢筋预埋,埋入与露出长度不应小于钢筋直径的30倍,间距不应大于钢筋直径的20倍。

预埋件的位置采用钢管定位架定位,确保预埋位置,经复测无误后方可进行混凝土的浇注。

6、模板(1)采用钢模板,在浇注混凝土前,表面应涂刷脱模剂,不得使用废机油等油料,不得污染混凝土接缝处。

且要求接缝严密不漏浆,表面平顺光滑。

(2)模板不得与脚手架连接,避免引起模板变形。

侧模板可在模板外设立支撑固定。

(3)模板安装结束后,应对其平面位置、顶部标高、节点联系及纵横向稳定性进行检查,待监理工程师签认后方可浇注砼。

7、混凝土混凝土采用集中拌合,自动计量,罐车运输,泵送混凝土施工,插入式振捣器振捣。

混凝土的浇筑环境温度昼夜平均不低于5℃或最低温度不低于-3℃,局部温度也不高于40℃。

分层浇筑,分层厚度控制在30~45cm。

振动器的振动深度一般不超过棒长度2/3~3/4倍,振动时要快插慢拔,不断上下移动振动棒。

扩大基础四级技术交底

扩大基础四级技术交底

备注
带两把风枪
备注
施工放样
基坑开挖
基底检验 降水排水 基底处理 施工防护
支立模板
钢筋绑扎成型
钢筋制作加工
试件制作
砼浇筑
砼制备
砼养生
2、定位放样
基坑回填
根据地质情况定出放坡率,根据基础尺寸、深度、渗水情况确定基坑尺寸。置 于岩石中的扩大基础,底层基础混凝土满灌,其他情况下,为便于立模、挖排水沟 和汇水井,每边加宽 0.5m~1.0m。 3、基坑开挖 3.1 开挖方法 基坑开挖采用机械开挖和人工开挖相配合。开挖岩石施工时,应采用人工开挖 和小药量爆破开挖,以保证不破坏基岩的完整性,且尽量避免超挖,同时采取适当 的防护措施。 挖掘机可以在基坑内或基坑边缘作业,直接把弃土装车运走。挖基土尽可能的 远离基坑边缘,以免塌方和影响施工。对于小型基坑的弃土处理,可以直接在四周 摊平或堆放,待结构物成形后再回填到基坑内。 基坑开挖应连续施工,避免晾槽,一次开挖距基坑底面以上要预留 20~30cm,
交底单位 接收单位 接收人员:
中交一公局兰渝铁路 施工技术交底 交底时间 LYS-12 标段第三分部 交底项目
交底人 审核人
一、施工准备: 1、施工机械设备 单个明挖扩大基础施工配备的机具设备见下表: 序 机具名称 单位 数量 号 1 2 3 4 5 6 7 8 9 10 2、人员配备 单个明挖扩大基础施工配备的劳动力数量见下表: 序 单 工种 数量 号 位 1 2 3 4 二、施工工艺: 1、明挖扩大基础施工工艺流程框图 电焊工 钢筋工 模板工 混凝土工 个 个 个 个 5 8 5 7 电焊机 钢筋切割机 钢筋弯曲机 插入式振动棒 钢模板 支撑 混凝土抗压试模 空压机 挖掘机 自卸车 台 台 台 根 套 组 台 台 台 3 1 1 5 1 若干 3 1 1 4

明挖扩大基础安全技术交底模板

明挖扩大基础安全技术交底模板

一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 工程规模:________________________4. 施工单位:________________________5. 施工项目负责人:____________________二、安全技术交底内容1. 施工人员安全培训(1)所有施工人员必须参加安全技术培训,掌握本工程的安全技术要求。

(2)培训内容包括:明挖扩大基础施工工艺、安全技术措施、安全操作规程等。

2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工人员安全。

(2)施工人员进入施工现场必须佩戴安全帽、安全带等防护用品。

(3)施工现场禁止吸烟、饮酒、违章操作等行为。

3. 施工过程安全控制(1)基坑开挖1)根据设计要求,确定基坑开挖深度、宽度、边坡坡度等参数。

2)采用人工开挖或机械开挖,确保开挖质量。

3)开挖过程中,注意观察周围环境,发现异常情况立即停止施工,采取措施排除隐患。

(2)扩大基础施工1)根据设计要求,确定扩大基础的尺寸、形状等参数。

2)施工过程中,注意保持施工精度,确保扩大基础质量。

3)施工过程中,注意控制混凝土浇筑、振捣等工艺,确保混凝土强度。

(3)基坑支护与降水1)根据设计要求,确定基坑支护形式和降水方案。

2)施工过程中,确保支护结构稳定,防止坍塌。

3)降水过程中,注意监测水位变化,确保施工安全。

4. 施工机械安全操作(1)施工机械操作人员必须具备相应的操作资格。

(2)施工机械操作前,必须进行安全检查,确保机械性能良好。

(3)施工机械操作过程中,注意遵守操作规程,确保操作安全。

5. 环境保护与文明施工(1)施工现场应采取有效措施,减少施工对环境的影响。

(2)施工现场应保持整洁,做到文明施工。

(3)施工过程中,注意节约资源,降低能耗。

三、应急措施1. 发生安全事故时,立即启动应急预案,采取有效措施进行处置。

扩大基础浇筑安全技术交底模板

扩大基础浇筑安全技术交底模板

一、交底对象本次安全技术交底对象为参加扩大基础浇筑施工的所有人员,包括但不限于施工管理人员、技术人员、施工人员、监理人员等。

二、交底内容1. 施工前的准备工作(1)熟悉施工图纸和技术规范,了解扩大基础的施工工艺和施工要求。

(2)检查施工现场,确保施工场地平整、排水畅通,且周边环境符合施工要求。

(3)检查施工设备、工具及材料,确保其性能良好、数量充足。

2. 施工过程中的安全注意事项(1)施工人员进入施工现场必须佩戴安全帽、系好安全带,穿着符合要求的劳保用品。

(2)禁止酒后作业,确保作业人员身体状况良好。

(3)施工现场严禁吸烟、使用明火,防止火灾事故发生。

(4)加强施工现场的安全警示标识,设置安全通道和警戒线。

(5)施工人员上下班途中,应遵守交通规则,确保人身安全。

3. 扩大基础浇筑施工具体安全要求(1)浇筑前,检查模板、支架的稳定性,确保其符合设计要求,并采取加固措施。

(2)浇筑过程中,密切关注模板、支架的变形情况,发现异常及时处理。

(3)浇筑混凝土时,严格控制混凝土的坍落度,确保混凝土质量。

(4)采用泵送混凝土时,注意泵送压力和速度,防止管道堵塞和爆管事故。

(5)浇筑过程中,禁止人员站立于模板边缘或支架上方,防止坠落事故。

(6)浇筑完成后,及时清理施工现场,确保施工环境整洁。

4. 施工现场应急处理措施(1)发生火灾时,立即启动应急预案,组织人员进行灭火,并拨打119报警。

(2)发生人员受伤事故时,立即拨打120急救电话,并采取现场急救措施。

(3)发生坍塌事故时,立即启动应急预案,组织人员进行救援,并采取防止事故扩大的措施。

三、交底总结本次安全技术交底旨在提高施工人员的安全意识,确保扩大基础浇筑施工过程中的安全。

请各施工人员认真遵守以上安全要求,共同保障施工现场的安全。

四、交底时间本次安全技术交底时间为:____年____月____日。

五、交底人本次安全技术交底人为:____(姓名)。

六、参与人员签字确认(以下为参与人员签字确认栏,请参与人员签字确认)参与人员:________签字:________日期:________备注:本模板仅供参考,具体内容可根据实际情况进行调整。

扩大基础施工技术交底

扩大基础施工技术交底
2.3根据图纸放出轴线及扩大基础边角控制点,抄上水平标高木橛,并经过预检签字。
2.4扩大基础施工前,应根据设计图纸和规范要求,进行施工核察,扩大基础范围是否有管线、其他构筑物。
二、操作工艺:
1.工艺流程:
原地面平整--施工放样--基坑开挖--基底处理--基础钢筋加工、绑扎--模板--预埋钢筋--清理、报验--浇筑砼--养护--拆除模板--回填。
施工技术交底记录
工程名称
山东省青州至临沭高速公路第十三标
分项工程
扩大基础工程
分项工程名称
开挖基坑
一、施工准备:
1.材料及机具:
1.1机具:挖掘机、手推车、自卸车、全站仪、水泵等。
1.2其他工具、材料:标杆、木桩、石灰
2.作业条件:
2.1管线探测、处理完毕,“三杆”拆除完毕,达到“三通一平”。
2.2制作好钢筋。
5、工作段的分段位置宜在伸缩缝和沉降缝处,各段水平缝应一致,分段砌筑时,所有块石均应按层砌筑。
6、基坑的开挖和基础回填应符合图纸和规范的要求。
7、砌体的沉降缝、伸缩缝,应符合图纸规定或监理工程师的要求。
交底单位
江苏省交通工程集团有限公司
接收单位
交底人
接收人
施工技术交底记录
工程名称
山东省青州至临沭高速公路第十三标
分项工程
扩大基础工程
分项工程名称
浆砌片石
8、在砌前,所用块石应用净水洗净并使其饱和,垫层亦应干净并湿润。所有块石均应座于新拌砂浆之上,在砂浆凝固前,所有缝应满浆,石块固定就位。
9、砂浆采用专用砂浆拌和机按批复的配合比拌制。
10、基础顶面台身位置预留毛面,其他位置,用砂浆找平。
11、勾好缝或灌好浆的砌体在完工后,在0~14d内用土工布覆盖、洒水保湿养生。

桥墩扩大基础基础垫层技术交底

桥墩扩大基础基础垫层技术交底

桥墩扩大基础基础垫层施工技术交底
1.基底落在强风化岩层上设计地基承载力为1200KPa,施工之前通知有关人员验基。

2.垫层施工之前应平整基底,清除基底碎石和浮土,施工中基坑应无水,保持干燥、清洁。

3.垫层施工中边模与砼接触的表面应平整、光滑。

4.模板安装完毕后,应对其平面位置、顶面标高进行检查。

5.重复使用的模板要保持表面平整、形状尺寸准确;不漏浆,有足够的刚度和强度。

6.砼初凝后,应及时洒水养护,养护期不少于7天。

6.垫层采用C15商品砼,厚度为10cm。

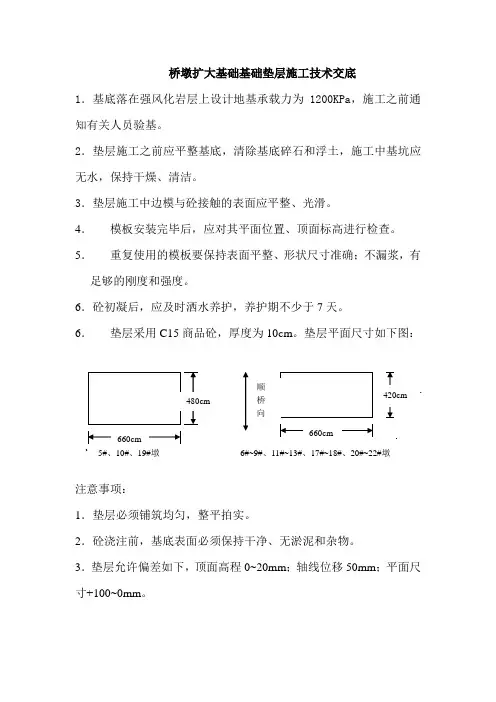

垫层平面尺寸如下图:
注意事项:
1.垫层必须铺筑均匀,整平拍实。

2.砼浇注前,基底表面必须保持干净、无淤泥和杂物。

3.垫层允许偏差如下,顶面高程0~20mm;轴线位移50mm;平面尺寸+100~0mm。

扩大基础安全技术交底模板

扩大基础安全技术交底模板

一、交底目的为确保扩大基础施工过程中的安全,提高施工人员的安全意识和自我保护能力,降低安全事故发生的风险,特制定本安全技术交底。

二、交底内容1. 工程概况(1)工程名称:[项目名称](2)工程地点:[施工地点](3)工程规模:[工程规模]2. 施工准备(1)人员准备:施工人员必须具备相关资质,持证上岗。

(2)机械准备:确保机械设备性能良好,操作人员熟悉设备操作规程。

(3)材料准备:施工材料符合设计要求,质量合格。

3. 施工工艺(1)扩大基础放样:测量出扩大基础四角位置,进行纵、横轴线定位。

(2)围堰施工:常水位时,无需围堰。

夏季施工时,根据水位情况设置围堰。

(3)基坑开挖:严格按照设计要求进行开挖,确保基坑尺寸满足安全施工和排水要求。

4. 安全技术措施(1)施工人员进入施工现场必须佩戴安全帽、工作服、劳保鞋等个人防护用品。

(2)施工人员必须接受安全教育培训,熟悉本岗位的安全操作规程。

(3)施工现场设置明显的安全警示标志,禁止无关人员进入危险区域。

(4)加强施工现场的消防管理,配备足够的消防器材,确保消防通道畅通。

(5)施工过程中,密切注意基坑土方及围护情况,关注基坑排水状况,发现问题应立即上报。

(6)雷雨天气,严禁露天作业,预防雷击事故。

(7)钢筋断料、配料、弯料等工作应在钢筋加工棚内进行,不宜在绑机现场进行。

(8)搬运钢筋时,注意附近有无障碍物、架空电线和其他临时电气设备,防止碰撞电线或发生触电事故。

(9)起重臂和吊起的重物下方禁止有人停留或行走。

(10)超重指挥应由技术培训合格的专职人员担任,无指挥或信号不清不准吊。

(11)钢筋、型钢、管材等细长和多根物件必须捆扎牢靠,多点起吊。

(12)起吊钢筋骨架时,下方禁止站人,必须待骨架降到距模板1m以下才准靠近,就位支撑好方可摘钩。

(13)绑扎立柱和墙体钢筋时,不得站在钢筋下方。

5. 应急预案(1)制定应急预案,明确事故发生时的应急响应流程。

(2)定期组织应急演练,提高施工人员的应急处置能力。

扩大基础技术交底

扩大基础技术交底
技 术 交 底 书
ZT1101JL12-02
合同号:MH-5施工单位:中铁十一局集团一公司编号:
主送单位
架子二队三工班
页数
第1页共2页工程名称卓洛桥Fra bibliotek工程部位
基础
卓洛桥 0#、2#台、1#墩基础采用明挖扩大基础。
由现场技术人员和监理确定地基承载力、压实度和标高后方可立模。桥台扩大基础的地基承载力必须达到200KP以上,桥墩扩大基础地基承载力大于250KP以上。
U型桥台和墩柱基础采用C25的片石砼,,片石的掺入量不得超过砼体积的20%,片石的强度等级不应低于混凝土强度等级。片石的最大尺寸不超过填放处结构最小尺寸的1/4。片石应冲洗干净,不得留有其他杂物。片石埋放均匀,间隙不小于10cm,埋放不得靠近钢筋,距模板距离不得小于15cm。
模板安装的规范和要求:
安装模板时,应防止模板移位和凸出,基础侧模在模板外设立支撑固定。模板内侧表面应平整光滑,表面打磨后涂刷脱模剂。模板标高差允许范围为±15mm ,内部尺寸允许范围为±30mm,相邻两块模板表面高低差不大于2mm,模板表面平整度允许范围为5mm。
编制:复核: 签收: 年 月 日
注:“技术交底书”一式两份,一份交工点负责人作为施工依据,一份留存备查,并办理交接手续。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2 页
(8)扩大基础浇筑完每层砼后应进行养护,待砼达到一定强度进行人工凿毛后再进行上一层模板 的支立。两层扩大基础应进行连接处理,措施为在下层基础中预埋连接筋,埋设部位为上层基础 周边位置,连接筋采用直径不小于16mm的Ⅱ级筋,埋入于露出长度不小于钢筋直径的30倍,间距 不大于直径的20倍。 (9)扩大基础施工应符合下表要求,在验收后墩身施工前,应进行基坑回填,回填采用原土分层 回填夯实,分层厚度为30~40cm,回填高度不超过基础顶面高度,并做成向外侧2%的坡度以防积 水。 4、安全保证措施及文明施工: (1)经常对作业人员进行安全教育,电气焊的弧火花点必须与氧气瓶、乙炔瓶、木料、油料等危 险物距离不小于10m,与易爆物品距离不小于20m。 (2)起重指挥应由技术熟练,懂起重机械性能的人员担任,所发信号应事先统一,做到准确、清 楚,起重作业必须严格执行“九不吊”、“七禁止”制度。钢筋笼吊装时候需有专人防护。 (3)施工剩余垃圾,如电焊条、短钢筋等不得随意抛仍,集中后统一处理。 (4)电焊作业人员必须持证作业,并佩戴电工手套和保护罩。所有现场施工人员必须配带上岗 证,带好安全帽。 (5)基坑四周设置围栏及安全标识,以防止人跌落坑内。 5、附图 扩大基础钢筋布置图 交底: 接收: 复核: 日期:
扩大基础技术交底资料
工程名称: ***************** 设计图号:杭长客专施图(桥)-HCJXVⅡ-24 技术交底内容:扩大基础施工技术交底 编号: 1、施工工艺: 测量放线→基坑开挖→人工凿毛岩石→绑扎底层钢筋→安装模板→浇注砼(预留结扎钢筋)→ 绑扎顶层钢筋→安装模板→预埋墩身钢筋→浇注砼→回填 2、控制标准: (1)扩大基础允许偏差: 项次 1 2 3 (2)模板安装允许偏差: 项次 1 2 3 4 5 3、施工技术要求及注意事项: (1)扩大基础开挖前必须安排测量人员准确定出最下层扩大基础的四角以及扩大基础底高程,并 做上标记,待开挖完成后再一次准确测量。 (2)开挖的土方不得弃于基坑边缘,应堆放在离坡顶至少2米的位置,以防雨水冲刷及静载作用 造成基坑坍塌,并在基坑顶四周开挖临时排水沟。 (3)开挖到基底标高后,人工凿毛岩石,确保岩石与基础相结合。。 (4)基础模板采用大块组合钢模板,必须刷脱模剂利于拆模(脱模剂可统一采用新机油),钢管 架加固支撑。 (5)钢筋使用前应进行除锈处理,钢筋安装时应在钢筋和底板间设置垫块,且垫块砼标号不低于 基础本体砼的标号,最底层钢筋绑扎时应注意综合接地预埋件的埋设。 (6)最顶层扩大基础浇筑砼前应做好墩台身钢筋和综合接地预埋件的埋设。 (7)扩大基础浇筑砼时采用φ50的振动棒振捣,振捣时应快插慢提,不得漏捣和过振,振动棒移 动间距不大于振动棒作用半径的1.5倍,注意观察砼不再显著下沉,表面泛浆、无气泡,水平有光 泽,并将模板边角填满充实时即可停止振捣。振捣时振捣棒距模板的距离应不大于振捣棒有效作 用半径的1/2,并不得与模板和钢筋碰撞。 检查项目 轴线位置 表面平整度 高程 两模板内侧宽度 相邻两板表面高低差 允许偏差(mm) 15 5 ±20 +10,-5 2 检查项目 基底高程 基础顶面高程 基础前后、左右边缘距设 计中心线距离 允许偏差(mm) +50,-200 ±20 ±30 年 月 日 中心里程:DK000+800 施工部位: #墩扩大基础
