矿井通风系统恢复期间通风设施施工安全技术措施示范文本

矿井通风系统恢复期间通风设施施工安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月矿井通风系统恢复期间通风设施施工安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

由于2.24事故发生,矿井三个井口封闭,井下通风设施破坏情况不明,全部按损坏准备、施工;恢复通风期间需要构筑大量的通风设施,为确保施工期间安全,特编写以下安全技术措施:一、准备工作1、施工时,带齐所需工具(掀、稿、瓦刀、抹子、灰板等)2、材料及施工地点(1)第一阶段40301灌浆巷以上所有调节风墙、密闭、风门墙用料预计见表一施工顺序:靠近总回侧调节风墙、风门墙-40301区域防火密闭墙-硐室。

第一步:1#联巷风门墙-充电硐室-胶轮车修理硐室-4上煤调节风墙-1#措施巷-4#、5#壁龛密闭-40301运回顺调节风墙。

第二步:40301运顺密闭-40301回顺密闭。

第三步:上仓联巷-4上煤风门墙-主井底库房。

(2)第二阶段40301灌浆巷以下逐段恢复。

二、施工质量标准1. 密闭墙(包括防火密闭墙)1?? 砌筑密闭墙前要认真学习通风部门下达的施工通知书和相关知识,严格按照施工通知单进行施工。

2?? 密闭墙要用不燃性材料建筑,严密不漏风(手触无感觉,耳听无声音)。

按照3:1的比例配置砂灰;砌墙的砖必须充分浸湿。

砌墙时,竖缝要错开,横缝要水平,排列要整齐,灰浆要饱满。

3?? 密闭墙前后无瓦斯积聚、5m内无杂物、积水及淤泥。

4?? 密闭墙前后5m内支护完好,无片帮、冒顶。

5?? 密闭墙四周要掏槽,见硬帮硬底,与煤岩接实。

6?? 闭墙内有水的设反水池(或反水管),有自然发火煤层的采空区密闭前要设观测孔、注浆孔,孔口封堵严实。

7?? 墙体平整(1m长度内凹凸高差不大于10mm,料面勾缝除外),无裂缝(雷管脚线不能插入),无重缝或空缝。

8?? 墙体平整(1m长度内凹凸高度差不大于10mm,料面勾缝除外)9?? 双层密闭墙(防火密闭墙)之间要符合设计要求,中间要填黄土的密闭,黄土湿度不宜太大,随砌随填层层捣实。

10?? 密闭墙前要设栅栏、警标、说明板和检查箱(入排风巷道之间的挡风墙除外)。

牌板统一吊挂在栅栏正中。

11?? 密闭墙附近5m范围内,有条件时必须喷砼和注水泥浆进行加固封堵处理。

12?? 密闭墙栅栏的具体要求:(1)栅栏采用厚度10mm,宽度50mm的木条制作。

(2)栅栏距巷顶的高度不超过500mm,两帮必须封闭严实。

(3)栅栏的网格成300mm×300mm正方形布置。

(4)栅栏要留设宽×高为600mm×1500mm的栅栏门。

(5)栅栏用红、白色油漆,以300mm相间涂色。

13)施工过程中,必须严格按照施工标准进行作业,确保设施的质量达标。

2.调节风墙1)砌筑调节风墙前要认真学习通风部门下达的施工通知书和相关知识,严格按照施工通知单进行施工。

2)调节风墙要用不燃性材料建筑,严密不漏风(手触无感觉,耳听无声音)。

按照3:1的比例配置灰砂;砌墙的砖必须充分浸湿。

砌墙时,竖缝要错开,横缝要水平,排列要整+齐,灰浆要饱满。

3)调节风墙前后无瓦斯积聚、5m内无杂物、积水及淤泥。

4)调节风墙前后5m内支护完好,无片帮、冒顶。

5)调节风墙四周要掏槽,见硬帮硬底,与煤岩接实。

6)墙面平整(1m长度内凹凸高差不大于10mm,料面勾缝除外),无裂缝(雷管脚线不能插入),无重缝或空缝。

7)调节风窗大小必须满足通风需要。

窗框应留在墙的正上方,调节窗口要备有可调节的差板,并有锁定装置。

8)调节风墙前要设说明牌板。

9)施工过程中,必须严格按照施工标准进行作业,确保设施的质量达标。

2.风门墙1)每组风门墙不少于两道,过车风门墙间距不小于3节车皮长度,行人风门墙间距不少于5m,进回风巷道之间安设风门墙处,同时设反向风门,其数量不少于两道。

如安设无压风门时,必须安装风门连锁装置。

2)风门墙前后5m内巷道支护良好,无杂物、积水、淤泥。

3)风门墙过电缆和管路时,电缆、管路孔要堵严,并用水泥抹平,保证与墙面一致。

4)墙垛周边要掏槽,见硬顶、硬帮与煤岩接实,四周要有不少于0.1m的裙边。

5)风门墙要用不燃性材料建筑,厚度不少于0.5m,严密不漏风(手触无感觉,耳听无声音)。

按照3:1的比例配置砂灰;砌墙的砖必须充分浸湿。

砌墙时,竖缝要错开,横缝要水平,排列要整齐,灰浆要饱满。

墙面、裙边粉刷成白色。

6)墙面平整(1m长度内凹凸高差不大于10mm),无裂缝(雷管脚线不能插入),无重缝或空缝。

7)煤巷风门墙附近5m范围内,有条件时必须喷砼和注水泥浆进行加固处理。

9)施工过程中,必须严格按照施工标准进行作业,确保设施的质量达标。

二、施工安全技术措施1、施工前,先检查该处的通风设施是否需用重新构筑,损坏不严重的设施可以进行维修继续使用;对不能使用的通风设施进行拆除,并清理。

2.通维队安排一名专职瓦检员负责施工区域20m范围气体的检查监测,符合《煤矿安全规程》规定后,方可进入施工地点进行施工作业。

3、每施工完毕一处通风设施,必须检查该处风量,及时调节到2.24事故前风量,并进行汇报通风调度和调度指挥中心。

4、施工前和施工完毕,必须及时汇报通风调度和调度指挥中心。

5. 施工期间通维队必须安排一名管理人员现场指挥、协调及施工现场安全监督。

6.施工前应先检查作业地点围岩情况,确认支护良好,无片帮、冒顶危险后方可施工。

7.跟班干部和负责施工作业的班组长必须佩戴瓦斯便携,以便随时掌握工作地点的气体情况,如超限必须及时撤出人员进行处理。

8. 砌墙高度超过1.7m时,要搭脚手架,脚手架必须稳固可靠,并经常检查脚手架的质量。

9.施工装料、运料、卸料的安全措施1)装运卸料过程中,要注意自身的安全保护,必须按照相关规定佩戴齐全必要的劳动保护用品。

2)用矿车装料时不得超出矿车高度。

3)使用三轮车进行装运料时,必须严格按照通维队《三轮车操作规程》进行。

三轮车装料不超过车厢的长宽高,且所载物料重量不超过800kg。

4)人力背运料时,要根据自身的负重能力合理安排负重,禁止蛮干。

要求砖一次不得超过20块,沙子和水泥一次不得超过25kg。

5)人工推车时,要注意前后车辆和来往行人,在开始推车,停车、掉道,发现前方有人或有障碍物,从坡度较大的地方向下推车,以及接近道岔、弯道、巷道口、风门、硐室出口时,推车人必须及时发出警号。

6)一个人只准推一辆车。

严禁在矿车两侧推车。

同向推车的间距:在轨道坡度小于或等于5‰时,不得小于10米,坡度大于5‰时,不得小于30米,坡度大于7‰时禁止推车。

7)运输过程中严禁扒车、跳车和乘坐矿车。

禁止乘坐三轮车、胶轮车。

8)卸料时,必须先将料车固定好,防止发生跑车事故。

2人或2人以上装卸料时,必须相互协同照应,防止发生人身伤害。

9)在运输巷道中卸料时,必须注意来往车辆,如有来车时及时发出警号,以免发生事故。

10)卸料时注意周围情况,不得蛮卸,以防碰砸风水管,电缆线等设施。

11)卸料时要注意自身的安全,禁止站在矿车上进行卸料,防止坠落摔伤。

站在矿车外无法卸完而必须站在矿车中卸料时,必须注意安全。

12)密闭施工用料应摆放整齐、稳固,不得乱堆乱放,防止坍塌。

10. 浮渣清理与悬顶处理的安全措施由于施工要求掏槽必须见硬顶、硬帮与煤岩接实,经常需要清理巷道两帮浮渣和处理悬顶,对于此制定安全措施如下:1)在施工作业前必须检查作业地点的顶板、巷帮和支架支护等情况,必须先敲帮问顶,清除活矸和伞檐。

2)敲帮问顶人员应站在安全地点,并保证退路畅通。

3)敲帮问顶工作应由两名有经验的工人担任,一人敲帮问顶,一人观察顶板,观察顶板的人应站在操作人侧后方安全地点,发现险情应及时招呼操作人一同撤离险区。

4)敲帮问顶时只准一组进行,严禁多人同时作业。

5)敲帮问顶工作应从外向里,并依先顶后帮的次序进行,敲帮问顶时严禁进行其它作业。

6)用钎子掏槽或处理伞檐时,两人要协调,扶钎人要将钎子抓稳,有节奏地转动钎杆。

抡锤人须站在扶钎人的侧面,抡锤要稳、准,并经常检查锤头是否牢固,以防走锤伤人。

7)棚梁支护巷道内进行施工时,如出现空顶、悬顶时必须进行挑顶,见硬帮、硬底,并清理冒落浮渣,然后进行施工。

8)在挑顶作业前必须先观察将冒落悬顶的岩性、厚度,冒落跨度及活动规律,如挑顶困难时,可经区技术人员同意后更换施工位置。

9)挑顶前必须先检查挑顶位置,前后的棚梁是否支护完好,否则必须维护好后再进行挑顶作业。

如挑顶前后棚梁压力较大时,必须打点柱,确保施工安全。

10)在浮渣清理和悬顶处理时,如施工难度大,可由公司委派专业的巷修队伍进行施工。

11、施工完毕,必须清理施工现场文明卫生。

12、施工完毕,通风部及时组织生产部、安全部对设施进行验收。

13、所有参加施工人员必须学习本措施并签字。

请在此位置输入品牌名/标语/sloganPlease Enter The Brand Name / Slogan / Slogan In This Position, Such As Foonsion。

合集下载

矿井主扇恢复通风安全技术措施

矿井主扇恢复通风安全技术措施

审批:总工程师:安全副总:通风副总:安全部:调度指挥中心:通风部:编制:单位负责人:编制人:编制单位:通维队编制日期:2009年3月7日为保证主扇运转后通风系统正常,需要测量主扇运转后第一阶段通风系统区域矿井瓦斯浓度、风量,为保证检查人员人身安全,特编制本安全技术措施:一、入井、检查条件待主扇开启后、救护队探查完井下各处巷道和立风井风硐,瓦斯浓度不超过1.0%、一氧化碳浓度不超过0.0024%、氧气浓度不低于18.0%,没有灾情时,通维队方可进行监测:二、恢复通风后1、检查内容:风量、瓦斯、一氧化碳、温度、通风设施。

2、检查区域矿井辅运40301运顺、胶带1#措施巷、总回1#联巷及以上所有恢复通风区域、立风井。

3、人员分配:人员分3组进行,每组4人:1名管理人员、1名瓦检员、1名测风员、1名巷道维修工,其中管理人员任组长。

3、检查顺序:第一组:风硐、主扇附近20m范围内。

第二组:主井口向下20m—主斜井—主井底库房—煤仓下口—清理硐室—煤仓上口—上仓变电所—1#措施巷—40301运顺—4上煤回风斜巷。

第三组:副井口向下20m—副斜井底—人车等候室—中央水泵房—中央变电所—换装站—胶轮车修理硐室—充电硐室—胶轮车库—辅助运输大巷—1#联络巷—1#总回—2#总回—北总回。

4、检查点测风站,各硐室、联巷回风口5m处。

四、安全技术措施1、瓦检员、测风员进入恢复通风区域必须带齐所需要的工具及相关仪器(多种气体鉴定器、一氧化碳鉴定管、氧气鉴定管、光瓦鉴定仪、便携式瓦斯报警仪、瓦斯杖、温度计、米尺、秒表等有关仪器);巷道维修工必须携带长把工具,长度不得小于5m。

2、人员进入检查区域时,先观察四周围岩、支护情况,防止突然掉落矸石伤人;处理活矸时,人员应站在斜坡上方,距离活矸5m以上。

3、检查人员进入检查区域,必须检查温度、瓦斯、一氧化碳等有害气体浓度和氧气浓度,在符合《煤矿安全规程》规定,方可继续检查其它地点。

矿井保证通风系统安全措施示范文本

矿井保证通风系统安全措施示范文本

In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月矿井保证通风系统安全措施示范文本方案文书样本 QCT/FS-ZH-GZ-K909矿井保证通风系统安全措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

1、加强进回风巷道的维护,起底修帮,保证通风有效断面;同时,拆除无用的实施,清理各种风障,通顺巷道,减少巷道风阻,保证风流畅通;2、改造风路,封堵形成角联风路的巷道,使西一采区7、10层煤实行独立通风,保证风流的稳定性;3、合理分配风量,保证满足采掘工作面生产需要;4、按矿井“一通三防”质量标准化的要求,改造和更新矿井通防设施,封堵外部漏风;5、优化矿井通风系统,杜绝不合理的串联通风;6、加强新主通风机的监测和管理,合理调整工况点,使主通风机在满足矿井通风要求的情况下高效运行。

请在此位置输入品牌名/标语/sloganPlease Enter The Brand Name / Slogan / Slogan In This Position, Such As Foonsion第2页/总2页。

矿井通风系统调整安全技术措施范本

矿井通风系统调整安全技术措施范本

富康煤业有限公司矿井C502采煤工作面通风系统调整安全技术措施2013年月日审核签字:编制:总工程师:机电副矿长:生产副矿长:安全副矿长:矿长:会审意见:规程(措施)贯彻签字表名避难硐室施工组织设贯彻时贯彻地贯彻被贯彻人签字:签签签签签签矿井C502采煤工作面通风系统调整安全技术措施目前我矿C502采煤工作面切眼与回风巷即将贯通,矿井通风系统调整的时机已成熟,为保证通风系统调整工作的顺利进行,特制定如下安全技术措施。

一、组织措施为了保证调整工作的顺利进行,成立通风系统调整工作领导小组组长:总工程师副组长:机电矿长生产矿长安全矿长成员:生产部室负责人及各区队负责人二、矿井通风系统调整时间:C502采煤工作面贯通时间三、系统调整前的准备工作通防队作好调整系统所需的设施材料准备工作,构筑好通风设施。

应打开并下掉的通风设施为10403巷道开口处两道正反向风门。

四、工作顺序第一步将C502工作面局部通风机关停第二步将C502回风巷、C502切眼、C502运输巷内风筒拆除五、调整前、后的通风系统1、调整前的通风系统调整前,调整前的通风系统详见《富康煤业矿井调整前的通风系统示意图》2、调整后通风系统调整后,调整后的通风系统图详见《富康煤业矿井调整后的通风系统示意图》六、通风系统调整所需的设施1、拆除的通风设施一是C50运输巷防突风门,二是C502工作面调节风门。

2、构筑的通风设施七、测风工作1、测风地点及测风人员安排如下:⑴风井:负责人黄水平⑵主井:负责人罗英国⑶副井:负责人张开洪⑷采煤工作面:负责人李成军2、测风要求:通风系统调整前测2~3次风量,调整后在一级和二级运行模式下各测2~3次风量,以确定各地点风量变化情况。

八、安全注意事项1、井下停止所有工作。

2、除瓦检员2人、电工1人和测风控风人员外,其他人员一律撤出矿井。

3、中央变电所切断矿井其他所有动力电源。

通风系统调整的安全技术措施作者:安全管理网来源:安全管理网点击:2347 评论:0更新日期:2011年03月22日目前矿井的新主风机即将安装完成,矿井通风系统调整(进回风井功能调整)时机已成熟,为保证通风系统调整工作的顺利进行,特制定如下安全技术措施。

通风设施安全技术措施

通风设施安全技术措施

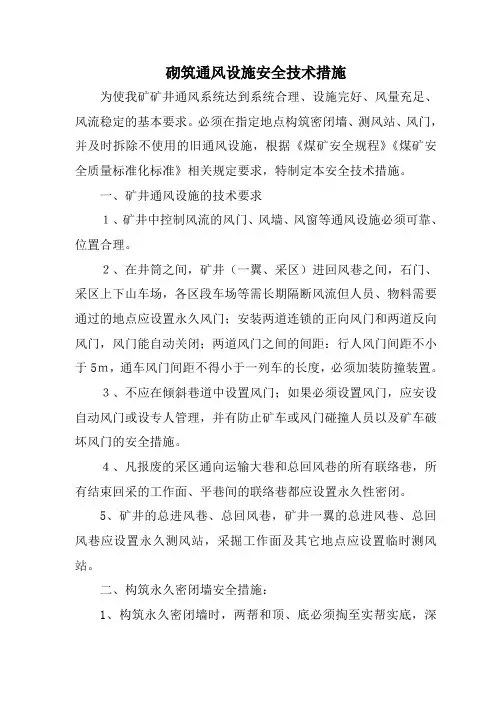

砌筑通风设施安全技术措施为使我矿矿井通风系统达到系统合理、设施完好、风量充足、风流稳定的基本要求。

必须在指定地点构筑密闭墙、测风站、风门,并及时拆除不使用的旧通风设施,根据《煤矿安全规程》《煤矿安全质量标准化标准》相关规定要求,特制定本安全技术措施。

一、矿井通风设施的技术要求1、矿井中控制风流的风门、风墙、风窗等通风设施必须可靠、位置合理。

2、在井筒之间,矿井(一翼、采区)进回风巷之间,石门、采区上下山车场,各区段车场等需长期隔断风流但人员、物料需要通过的地点应设置永久风门;安装两道连锁的正向风门和两道反向风门,风门能自动关闭;两道风门之间的间距:行人风门间距不小于5m,通车风门间距不得小于一列车的长度,必须加装防撞装置。

3、不应在倾斜巷道中设置风门;如果必须设置风门,应安设自动风门或设专人管理,并有防止矿车或风门碰撞人员以及矿车破坏风门的安全措施。

4、凡报废的采区通向运输大巷和总回风巷的所有联络巷,所有结束回采的工作面、平巷间的联络巷都应设置永久性密闭。

5、矿井的总进风巷、总回风巷,矿井一翼的总进风巷、总回风巷应设置永久测风站,采掘工作面及其它地点应设置临时测风站。

二、构筑永久密闭墙安全措施:1、构筑永久密闭墙时,两帮和顶、底必须掏至实帮实底,深度不得小于300mm。

2、掏槽前先将网片剪掉,剪网人员站在网片完好处作业,防止掉块伤人,掏槽自下而上进行,防止片帮伤人。

3、搬运物料时要轻拿轻放,以防挤手砸脚。

4、墙砌到1.8m高时,要架设工作平台,并在上面平行放置一块厚度不少于50mm,宽度不少于250mm,长短适宜的木板,保证放平放稳,平台要架设牢固。

5、工作平台下方严禁有人施工或站立。

6、上架物料要堆放平稳整齐,不准超过工作平台的载荷,重心应落在同一水平上,防止工作平台倒塌伤人。

7、密闭墙封顶应与顶板接严接实。

三、构筑风门安全措施:1、施工安装风门墙体时,应先稳住门框及上坎横梁,并用水平尺找好水平。

主井恢复通风的安全技术措施

主井恢复通风的安全技术措施

呼图壁县西沟煤炭有限责任公司煤矿主井恢复通风的安全技术措施二〇一四年五月主井恢复通风的安全技术措施因矿井停产整顿期间,主井局部通风机停止运行,现恢复对主井通风,按照《煤矿安全规程》规定,恢复通风前必须保证矿井通风安全,特制定本措施。

1、恢复通风工作由矿长、总工程师亲自到现场指挥通风机的启动工作,成立指挥领导小组,下设办公室,办公室设在矿调度室,由陈明强兼任办公室主任。

2、在启动前必须对通风机周围20m内进行检查无任何杂物、人员和火源方可下达启动命令。

恢复局部通风机必须首先检查局部通风机和所有电器设备20m内瓦斯浓度在0.5%和二氧化碳1.0%以下方可启动。

3、通风机启动时,机电副矿长、机电科长必须观察所有机器、设备是否正常,发现有异常立即停止,待检查后再次启动。

4、通风机正常运转30min后,矿长、工程师安排安全员、瓦检员、测风员对主井从外向内进行检测。

5、首先由测风员对主井风量进行测量,如有变化,立即汇报工程师,查明原因。

安全员对进风巷道进行检查,瓦检员必须检查清楚瓦斯和二氧化碳浓度,通风副总对通风设施进行检查,并每人配置甲烷检测仪各一台,四人一起进行检查。

6、检查所有正常后(瓦斯在0.75%以下,通风设施完好,风量正常),汇报总工程师和矿长。

准备排放瓦斯工作,制定瓦斯排放安全技术措施,并贯彻学习,在排放瓦斯之前必须遵照下列要求进行操作。

(1)、恢复局部通风机必须首先检查局部通风机和所有电器设备20m内瓦斯浓度在0.5%和二氧化碳1.0%以下方可启动。

(2)、停风区(掘进巷)中瓦斯浓度超过1%或二氧化碳超过1.5%,最高瓦斯浓度和二氧化碳浓度不超过3%时,必须采取逐段控制风流排放。

(3)、在排放过程中,排出的瓦斯与全风压风流混合处的瓦斯和二氧化碳浓度都不得超过二氧化碳浓度都不得超过1.5%,排放完成后,巷道风流中瓦斯浓度不超过1%和二氧化碳浓度都不得超过1.5%时,方可恢复局部通风机供风、巷道内电气设备的供电。

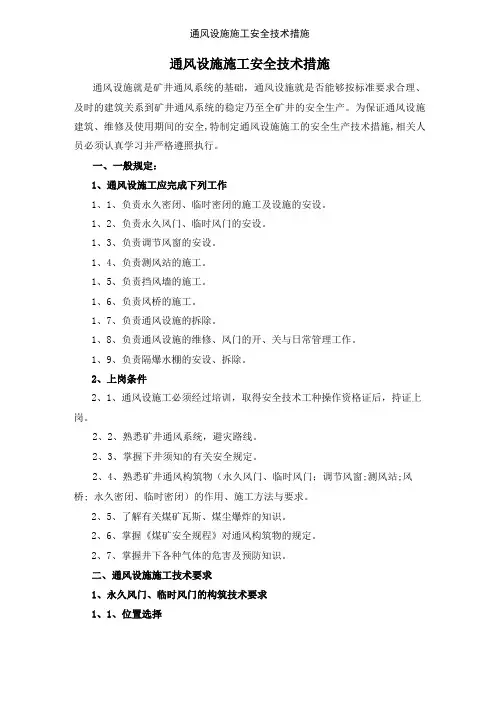

通风设施施工安全技术措施

通风设施施工安全技术措施

通风设施施工安全技术措施通风设施施工安全技术措施通风设施就是矿井通风系统的基础,通风设施就是否能够按标准要求合理、及时的建筑关系到矿井通风系统的稳定乃至全矿井的安全生产。

为保证通风设施建筑、维修及使用期间的安全,特制定通风设施施工的安全生产技术措施,相关人员必须认真学习并严格遵照执行。

一、一般规定:1、通风设施工应完成下列工作1、1、负责永久密闭、临时密闭的施工及设施的安设。

1、2、负责永久风门、临时风门的安设。

1、3、负责调节风窗的安设。

1、4、负责测风站的施工。

1、5、负责挡风墙的施工。

1、6、负责风桥的施工。

1、7、负责通风设施的拆除。

1、8、负责通风设施的维修、风门的开、关与日常管理工作。

1、9、负责隔爆水棚的安设、拆除。

2、上岗条件2、1、通风设施工必须经过培训,取得安全技术工种操作资格证后,持证上岗。

2、2、熟悉矿井通风系统,避灾路线。

2、3、掌握下井须知的有关安全规定。

2、4、熟悉矿井通风构筑物(永久风门、临时风门;调节风窗;测风站;风桥; 永久密闭、临时密闭)的作用、施工方法与要求。

2、5、了解有关煤矿瓦斯、煤尘爆炸的知识。

2、6、掌握《煤矿安全规程》对通风构筑物的规定。

2、7、掌握井下各种气体的危害及预防知识。

二、通风设施施工技术要求1、永久风门、临时风门的构筑技术要求1、1、位置选择1、1、1、巷道成形、支护良好,无片帮、冒顶、裂隙现象。

通风设施施工安全技术措施1、1、2、避免建在双道、弯道、道岔、斜坡上。

1、1、3、一组风门不少于2道,行车风门间距不少于一列车长度,一般不少于12米,行人风门间距不少于5米。

1、1、4、风门前后必须采取反底拱措施。

满足上述各项条件后,尽量选择在能支起框的较小断面处(节省人力物力)。

1、2、门框固定1、2、1、组框(门框运到施工地点后,将门框与门梁组装起来,做到门框与门梁互成直角)操作方法:勾股定理横梁量取60cm,竖框量取80cm,将两点用斜撑连起来为100cm,则即为直角,并固定牢。

矿井建筑通风设施安全技术措施

矿井建筑通风设施安全技术措施概述矿井建筑通风设施是矿山建设中不可缺少的一部分,它通过给矿井提供空气流动来保证矿工能够呼吸新鲜的空气,同时也管理着热和采掘产生的有害气体,如甲烷等。

尽管矿井建筑通风设施的工作过程看起来非常简单,但是它却需要进行复杂的技术措施,以确保通气系统的安全和可靠性。

本文将探讨矿井建筑通风设施的一些安全技术措施。

通风安全管理制度为确保矿井建筑通风设施的安全和可靠,必须建立完善的通风安全管理制度以确保设备的正常运行。

这个制度包括但不限于:建立管理责任制要确保矿井建筑通风设施的安全运行,必须明确设备的管理责任和权利。

为此,在实施通风安全管理制度时,应建立完善的通风管理组织结构,并制定责任制度,明确管理层和职责岗位的权利和义务,以保证通风设备的质量和安全。

技术人员准备通风设备的运行有赖于负责通风工作的专业技术人员的管理和运维。

因此,在实施通风管理制度时,应安排专业技术人员的培训和准备,提高其技术能力和应急处理能力,以确保通风设备的日常维护和紧急应对能力。

安全管理办法通风设备属于特殊设备,需要具备相应的安全保障和应急处理能力。

为此,在实施通风管理制度时,应制定专项安全管理办法,定期组织开展通风设备的安全检查,识别和排除通风设备可能存在的隐患,确保设备安全可靠地运行。

通风设备的技术措施为确保矿井建筑通风设施的安全和可靠,还需要进行以下技术措施:安全控制系统为保证矿井建筑通风设施的安全可靠,必要时需要安装自动化安全控制系统,从而实现对通风设备的实时监测、报警和控制调节。

这样可以及时有效地处理通风设备运行中的意外状况,减少通风设备的故障率。

通风的干湿分离为了尽可能地减少有害气体泄漏,需要在通风设备上进行干湿分离。

如果不进行干湿分离,通风设备将无法有效地防止煤炭中的有害气体泄漏,从而威胁到工人的生命安全。

安全阀门为了尽可能地防止通风设备的突发故障和泄漏,必要时需要在通风管道上设置安全阀门。

当矿井建筑通风设施发生故障或泄漏时,安全阀门将自动打开,排出有害气体,保证工人的安全。

通风设施构筑安全技术措施

通风设施构筑安全技术措施一、施工、作业或使用地点全矿井下二、规程、安全技术措施使用期限20xx年7月1日〜20xx年12月31日三、编制内容为了进一步搞好矿井通风质量标准化,更好的提高通风设施构筑质量,减少漏风,确保矿井通风系统稳定、可靠,提高系统的防灾和抗灾能力,根据《煤矿安全规程》、《煤矿安全质量标准化标准》相关规定要求。

现编制通风设施构筑安全技术措施和技术操作要求如下:四、准备工作1、每次作业前,所有作业人员必须学习贯彻本措施,并签字备查,否那么严禁入井作业。

2、每次施工必须由队(班)干部跟班作业,安排清楚当班的作业地点、作业内容及其它考前须知,分工明确,团结协作;并负责当班的施工质量和安全工作,做到文明施工。

3、施工前必须对施工地点规格、断面了解清楚,并掌握有关安全技术措施和施工要求, 确保安全施工。

4、严格遵守井下材料运输、提升安全技术措施要求。

5、装运材料要有专人负责。

各种材料装车后均不能超过矿车高度、宽度(高不超过料车顶部0. 2米、宽不超过2米,运砖时严禁露出矿车),装车要整齐,两头要均衡。

6、料车入井前必须与矿调度室及有关单位联系,运送时应严格遵照运输部门的有关规定。

7、施工人员随身携带的小型材料和工具要拿稳、,利刃工具要装入护套,材料应捆扎牢固,要防止触碰架线;所有入井人员必须按照入井检身制度要求穿戴整齐,劳动保护齐全。

8、地面和井下装卸笨重材料时要互相照应,靠巷帮堆放的材料要整齐,不得影响运输、通风和行人。

9、人力运料过煤眼时要注意安全,不准用刮板输送机或皮带运送材料。

五、密闭施工(-)密闭施工要求1、密闭施工位置应选择在顶帮坚硬、未遭破坏的煤岩巷道内,尽量防止设在动压区。

2、施工地点必须通风良好,只有当瓦斯、二氧化碳等有害气体浓度不超过《煤矿安全规程》规定时,方可施工。

3、施工前,施工负责人必须由外向里逐步检查施工地点前后5米的支架、顶板情况,发现隐患及时处理,并且有一人处理、一人监护,处理不完必须及时打上临时支柱。

矿井建筑通风设施安全技术措施

矿井建筑通风设施安全技术措施矿井建筑是人类利用地下资源的重要场所,然而,由于地下环境的特殊性,矿井建筑不可避免的存在一些危险因素。

其中,矿井建筑通风设施的安全性尤为重要,因为对于矿工来说,空气是最重要的生命保障。

一、通风设施的设计要合理通风系统的设计是矿井建筑通风设施安全的重要保障。

首先,通风系统需要考虑到矿井的整体布局和地质特征。

通风系统的布局应根据矿井内的采矿工作情况、温度、湿度、气体浓度等因素进行设计,并且在矿井内设置多个通风系统,以制定合理的通风路线和通风量。

其次,通风设施设计要考虑到人员的安全。

设计通风系统时,需要考虑矿工通风安全,设置紧急通风孔和顶背孔等应急设施,以及制定紧急通风操作规程。

二、通风设施的安装要到位在通风系统的施工过程中,应该严格执行相关安全规定,确保事故风险最小化。

不能将通风系统施工作为简单的建筑工作而视之轻松,而是应该注重细节,并严格遵守施工标准。

在施工中,需要按照矿山不同地质环境的不同情况,确定斜坡、竖井的尺寸和位置,并安装通风管道、通风氧气灯、遮风墙等通风设施。

同时,安装前检查设备的完好性、正确性和接口的安全性等问题,定期进行维护和检查工作。

三、通风设施的维护保养要到位与其他设施管理一样,矿井建筑通风设施的安全也与维护和管理密不可分。

由于设备使用的时间长,设备维修难度大,所以维护保养工作对通风设备的安全运行至关重要。

首先,维护人员需要对通风设备进行可靠性分析,确认设备关键部位的情况,尽可能排除潜在风险,并制定保养计划和保养周期。

同时,维护人员应定期进行通风设备的检查、清洗、故障排除等工作,确保矿山通风设施的正常运行。

总结:对于矿井建筑通风设施的安全问题,从设计到施工再到维护,都需要严格依照相应标准和规范执行,切不可掉以轻心。

在现代科技的不断进步和完善下,矿井建筑的通风设施安全技术措施也应不断更新和完善,以确保人们的安全生产和生活的顺利展开。

恢复通风安全措施9篇

恢复通风安全措施9篇依据矿支配,为确保风井45kw主扇风机能正常运转,对副井100kva变压器搬迁至风井,需要对井下停风停电,为保证本次工作的平安顺当进行,特制定本措施。

一、方案停风停电时间:2023年9月3日11时至20时。

二、停电范围:井下全部用电工作点及地面风井。

三、停风、停送电平安措施1、本次停风、恢复通风、停送电工作由矿总工程师全面负责。

2、主要通风机停止运转前必需撤出井下全部工作人员(8月30日中班后全矿已停产,井门已锁,井下无人作业),井口检身人员必需坚守岗位,看好井门,防止人员钻入。

3、主要通风机停风后,抽风司机必需坚守岗位,风机房20m范围内严禁烟火。

4、生产科叶桂莲为停送电调度总指挥,负责联系停送电和发布停送电命令,机电队谢奎为停送电的现场监督人和联系人,主要负责监督执行停送电调度命令和与调度室的联系工作。

5、高压停、送电必需严格按章操作。

停电后,工作前必需验电、放电、在工作线路前方挂短路接地线。

工作完毕必需拆除短路接地线并仔细检查,确保人员和设备的平安。

短路接地线的悬挂必需先接地线,后挂相线,拆除挨次相反。

6、停电时必需先停止井下运转的设备(当时井下已无设备运转),断开井下电话线,停掉送井下低压馈电总开关并闭锁和悬挂“严禁送电”的警示牌,再停止主要通风机运转,最终断开送风井高压跌落式保险,并把高压跌落式保险取下,由停送电现场监督人保管。

7、除停送电的现场监督人和联系人有权与调度室联系停送电外,其它人员无权联系停送电。

8、当需要停送电时,现场监督人和联系人必需先与调度室取得联系,接到停送电调度命令后,必需复述一遍停送电内容,确认无误后,方可指挥操作。

9、送电时必需根据先送风机10kv高压,再送风机380v低压,待主要通风机正常运转后,井下经过检查正常方可向井下供电。

10、停电安装工作结束后,启动主要通风机前必需对风机进行检查,无特别后方可开启主要通风机。

11、井下恢复供电必需待矿井主要通风机运行30min后瓦检员检查井下各地点的瓦斯状况,电工与瓦检员一起检查设备状况,并把检查结果汇报调度室,确认无特别后,汇报矿总工程师,经总工程师认可后,只能由停送电的现场监督人和联系人联系向井下送电,向井下送电前井下电工必需确保各分路开关已断开。
