公司建筑工程施工工艺质量标准指导手册(主体结构部分)
前言
按照总公司“五化”、工程局项目标准化管理和公司2012年“三会”精神要求,为进一步推进项目施工质量标准化管理,公司组织质量、技术管理人员编制了公司《建筑工程施工工艺质量标准化指导手册》(试行)。
本《手册》以国家质量验收规范、工艺标准和总公司建筑工程施工工艺与质量标准为依据,从土建施工管理部分入手,内容包括地基与基础、主体结构、装饰与装修和屋面工程四个分部工程的施工工艺质量标准。
《手册》重点选录了司属项目施工生产中常见的施工工艺,如:钻孔灌注桩、防水工程、钢筋绑扎、模板安装、混凝土浇筑施工工艺。
《手册》对施工质量管理过程中的工艺流程管理、质量控制标准、职责分工、文件记录管理和质量通病预控等进行了规定和说明,是一本对工程现场施工管理执行施工工艺流程常态化、工序质量控制规范化、职责分工明确化、文件记录具体化的指导文件。
公司各单位、项目在进行施工现场质量管理时,必须严格执行本标准,对《手册》中未选编的施工工艺按照总公司施工工艺与质量标准及国家相关规范要求执行。
在《手册》应用过程中项目要坚持高起点、严要求、认真落实,努力打造全国施工质量标准化工地、样板工地。
0201混凝土结构
020101模板(竹、木散装类)020101-01柱模板
020101-02剪力墙模板020101-03梁模板
020101-04楼(板)面模板020101-05模板拆除
020102钢筋
020102-01柱钢筋绑扎
020102-02剪力墙钢筋绑扎
020102-03梁钢筋绑扎
020102-04楼(板)面钢筋绑扎
020102-05楼梯钢筋绑扎
020103混凝土
主体结构部分目录。
施工工艺质量标准指导手册 PPT
第十一部分:电气安装工程 第一章:电气安装工程质量样板 第二章:电气安装工程施工工艺 (管线布设、配电柜布线、安装、灯具、面板、用电设备安装,标识7
管道刷漆、标识 组织验收
二、施工准备:
项目人员、机具等准备工作就绪后,组织人员进行图纸会审, 尽可能把设计图纸上的疑问解决在施工之前,依照施工图,相关规 范编制施工方案及作业指导书,报批认可。
三、施工现场管理:
施工组织管理由计划 实施 检查 处理 完善各环节组
成,安全及进度管理由现场项目部统一指挥,现场设消防施工班组,
11
1、有防火要求的穿墙 管道间隙采用防火泥封 堵。 2、防火泥宽度统一为 15-20mm。 3、套管出地面10-15cm。
12
管道安装及支架
1、需按综合管线图中 布线图在顶棚弹线。 2、根据安装管线大小、 介质、空间位置选用 不同类型。 3、同方向,同类管线 轴线偏差小于5mm。
13
1、各专业支架,吊杆间距均 匀并满足规范要求。 2、同类支架,吊杆在同一轴 线上,偏差小于5mm。
第十二部分:门窗安装工程 第一章:门窗安装工程质量样板 第二章:门窗安装工程施工工艺 (安装尺寸、细部处理、固定措施等) 第三章:门窗安装工程质量通病 第四章:门窗安装工程质量通病防治措施
第十三部分:装饰、装修工程 第一章:装饰装修工程质量样板 第二章:装饰装修工程施工工艺 1、地砖、踢脚线铺设 2、楼梯踏步、窗台板、石材铺贴 3、吊顶处理 4、公共部分的墙面、防火门涂料、漆 第三章:装饰装修工程质量通病 第四章:装饰装修工程质量通病防治措施
知名企业房建工程施工工艺标准化手册
三、工艺要点(护坡桩施工)
• 成孔采用旋挖钻机成孔,对桩位进行统一安排,顺序施工,钻机行走 路线按基坑边坡护坡桩轴线行走,且采取每间隔一根跳钻施工。钢筋 笼吊装就位时,要有专人指挥,钢筋吊放时采取多点吊放方式。要轻、 迅、稳,严禁强拉猛墩,防止笼子变形。要求吊车司机操作准确,平稳, 对准桩位,扶稳,缓慢,不碰井壁。吊放钢筋骨架入桩孔时,均匀下落, 保证骨架居中,并切勿碰撞孔壁,以免造成孔壁坍落。
• 细部附加处理是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再铺贴。将卷材 的底面用火焰加热器烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道基层处理剂的基层上。
• 附加层要求无空鼓,并压实铺牢。
三、工艺要点(卷材铺贴)
• 改性沥青防水卷材采用热熔法施工,底板采用点粘或条粘,所有细部构造、地下室顶板和外墙采用 满粘。热熔法施工可降低防水层施工的工程造价,即可节省粘合剂用量亦可避免防水层空鼓现象。
三、工艺要点(桩间护壁)
• 桩间护壁采用挂钢筋网喷射砼进行封闭处理。钢筋网φ6.5@250×250,喷射砼面层厚80mm, 混凝土强度等级C20,桩间施工2.0m长土钉。人工对开挖出来的桩间进行清理,边开挖边清理, 将桩间土修理平整。桩间土修理完毕后,挂设钢筋网片。土钉钢筋端部与面层内钢筋网的连接 应可靠焊牢。
钢筋笼吊装之起吊
• 保护层垫块采用同标号混凝土垫块,用绑扎或焊接的方式与桩主筋连 接牢固,并按照设计要求进行布设。
• 同一连接区段内,钢筋焊接接头面积百分率应符合规范要求。 • 搭接焊时,钢筋应预弯,以保证两钢筋的轴线在同一轴线上。 • 单面焊搭接长度要大于或等于10d;双面焊搭接长度大于等于5d。
• 根据图纸设计要求和应用部位确定钢筋种类、数量及接头等级。 • 物资部根据材料计划和钢筋场地情况,分批进货。钢筋进场时,应附厂家质量证明书,钢筋进场
建筑工程装饰装修施工工艺质量标准化指导手册
四川天乾建设集团有限公司施工工艺质量标准化指导手册(装饰装修分部)二零一四年十一月前言按照集团公司项目标准化管理和集团公司2014年指导精神要求,为进一步推进项目施工质量标准化管理,集团公司项目管部编制了集团公司《施工工艺质量标准化指导手册》(试行)。
本《手册》以国家质量验收规范、工艺标准为依据,从土建施工管理部分入手,内容包括地基与基础、主体结构、装饰与装修和屋面工程四个分部工程的施工工艺质量标准。
《手册》重点选录了项目施工生产中常见的施工工艺,如:钢筋绑扎、模板安装、混凝土浇筑、砌体砌筑、屋面施工等施工工艺。
《手册》对施工质量管理过程中的工艺流程管理、质量控制标准、职责分工、文件记录管理和质量通病预控等进行了规定和说明,是一本对工程现场施工管理执行施工工艺流程常态化、工序质量控制规范化、职责分工明确化、文件记录具体化的指导文件。
集团公司各区域公司、项目在进行施工现场质量管理时,必须严格执行本标准,对《手册》中未选编的施工工艺按照国家相关规范要求执行。
在《手册》应用过程中,项目要坚持高起点、严要求、认真落实,努力打造全国施工质量标准化工地、样板工地。
105抹灰工程105-01测量放线105-02墙体开槽105-03甩浆及铺设钢筋网105-04做灰饼、冲筋105-05阳角护角105-06罩面105-07饰面砖分格105-08饰面砖拼缝及阳角105-09涂饰阴阳角抹灰工程施工验收记录表抹灰工程安全注意事项装饰装修部分目录106楼地面工程106-01测量放线106-02基层清理和做灰饼106-03防水层处理106-04面层施工楼地面工程施工验收记录表楼地面工程施工安全注意事项107门窗工程107-01放线107-02门窗框安装107-03防渗漏措施107-04成品保护门窗工程施工验收记录表门窗安装工程安全注意事项108细部构造质量控制108-01楼梯细部构造108-02变形缝108-03滴水线和鹰嘴108-04散水装饰工程1、抹灰主控标准(1)抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
20210302. 主体结构工程质量工艺标准化手册图文(上)
..........................................................................................................................................................................................................................................................9... 9.后浇带独立支撑体系做法
......................................................................................................................................................................................................................................................................2... 2.木模板阴阳角做法 3.木模板阳角成品连接件加固做法..............................................................................................................................................................................................................................................3...
施工工艺质量标准指导手册ppt课件
施工组织管理由计划 实施 检查 处理 完善各环节组成, 安全及进度管理由现场项目部统一指挥,现场设消防施工班组,技术施 工负责人。
19
四、工艺流程:
1、喷淋系统工艺:安装准备 干管安装 立管安装 层 干支管安装,阀门节流装置等安装 管道冲洗试压 水泵、报警 阀、喷淋头、指示器等安装 水泵调试 系统通水调试。
质量措施、标准等。手册中收录了很多精品工程
细部工法图片,通过配以文字说明。详细解读了
该做法的优点和效果,是对施工现场质量管理控
制的规范性文件,各项目要坚持高标准、严要求、
积极在项目上推广使用,来提高施工质量,创建
精品工程、树立企业品牌。
3
目录
第一部分:土方工程 第一章:土方工程施工质量样板 第二章:土方工程施工工艺 1、土方开挖(人工、机械开挖,边坡及土方堆放、运输等) 2、土方回填(灰土、素土回填,碾压、密实度、含水率等) 3、基坑支护(桩支护、土钉墙支护等) 4、桩基施工(DDC桩、CFG桩、桩检测、静载实验等) 第三章:土方工程质量通病 第四章:土方工程质量通病防治措施
14
15
生活水泵房
消防水泵房
16
通风管道安装
17
1、散热器安装位置正确,管道坡 度合理,无倒坡现象。 2、散热器和管道连接应增设活接。
散热器安装
18
管道安装工程施工工艺
消防管道施工工 艺
一、施工工序: 施工计划 施工准备 管道安装 设备安装 设备调试 管道刷漆、标识 组织验收
二、施工准备: 项目人员、机具等准备工作就绪后,组织人员进行图纸会审,尽可
主体结构工程质量控制作业指导书

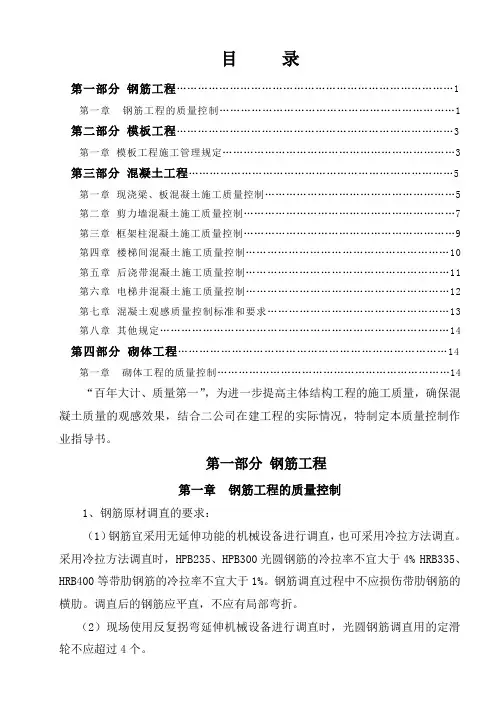

目录第一部分钢筋工程 (1)第一章钢筋工程的质量控制 (1)第二部分模板工程 (3)第一章模板工程施工管理规定 (3)第三部分混凝土工程 (5)第一章现浇梁、板混凝土施工质量控制 (5)第二章剪力墙混凝土施工质量控制 (7)第三章框架柱混凝土施工质量控制 (9)第四章楼梯间混凝土施工质量控制 (10)第五章后浇带混凝土施工质量控制 (11)第六章电梯井混凝土施工质量控制 (12)第七章混凝土观感质量控制标准和要求 (13)第八章其他规定 (14)第四部分砌体工程 (14)第一章砌体工程的质量控制 (14)“百年大计、质量第一”,为进一步提高主体结构工程的施工质量,确保混凝土质量的观感效果,结合二公司在建工程的实际情况,特制定本质量控制作业指导书。
第一部分钢筋工程第一章钢筋工程的质量控制1、钢筋原材调直的要求:(1)钢筋宜采用无延伸功能的机械设备进行调直,也可采用冷拉方法调直。
采用冷拉方法调直时,HPB235、HPB300光圆钢筋的冷拉率不宜大于4% HRB335、HRB400等带肋钢筋的冷拉率不宜大于1%。
钢筋调直过程中不应损伤带肋钢筋的横肋。
调直后的钢筋应平直,不应有局部弯折。
(2)现场使用反复拐弯延伸机械设备进行调直时,光圆钢筋调直用的定滑轮不应超过4个。
2、钢筋定位控制:(1)根据图纸设计要求确定钢筋保护层厚度,塑料卡子应按不同的厚度定做,水泥砂浆垫块应具有相应的强度,大理石垫块应厚度合适。
垫块应绑扎在双向钢筋网的外皮钢筋上。
(2)剪力墙竖向钢筋绑扎时采用梯子筋来定位,保护层垫块设置合理,模板安装准确,砼施工时看护好钢筋防止钢筋移位,对有偏位的钢筋按1:6调整。
(3)混凝土浇筑过程中为防止钢筋位移,应在剪力墙模板上口增设一道水平筋,此水平筋和竖向钢筋的交叉处全数绑扎。
在墙板混凝土浇筑过程中,如发现撞斜碰歪的钢筋,要及时纠正。
(4)板筋的定位:板筋马镫纵横间距不应大于1500mm,且应保证钢筋的正确位置不变形。
施工作业指导书(2主体分部)
二主体分部工程2-1 砖砌体砌筑施工工艺标准1 施工准备同《1-16砖基础砌筑工艺标准》第1条2 作业条件2.1完成室外及房心回填土,安装好暖气沟盖板。
2.2办完地基及基础工程隐检手续。
2.3防潮带施工完毕,且混凝土强度等级已达到设计值的75%以上。
2.4按设计标高立好皮数杆,其间距以15~20m为宜,并办完预检手续。
2.5砂浆配合比已由试验室确定,准备好砂浆试模。
2.6各种砌墙材料均为合格材料,砖和砂浆的强度等级必须符合设计要求。
3 操作工艺3.1粘土砖必须在使用前一天浇水湿润,以水浸入砖周边15mm为宜,即砖的含水率为10~15%。
常温施工不得干砖上墙;雨季不得使用含水率为饱和状态的砖砌墙;冬季砌墙可不浇水,但必须增大砂浆的稠度。
3.2 砂浆搅拌3.2.1 砂浆配合比应采用重量比,计量误差水泥为±2%,砂、灰膏为±5%。
砂浆应采用机械搅拌,其搅拌时间不应少于2分钟。
水泥粉煤灰砂浆和掺用外加剂的砂浆搅拌时间不得少于3分钟。
配制水泥石灰砂浆时,不得采用脱水硬化的石灰膏;消石灰粉不得直接使用于砌筑砂浆中。
3.2.2砂浆拌成后和使用时,均应盛入贮灰器中。
如砂浆出现泌水现象,应在砌筑前再次拌合。
3.2.3砂浆应随拌随用。
水泥砂浆和水泥混合砂浆必须分别在拌成后3小时和4小时内使用完毕;当施工期间最高气温超过30℃时,必须分别在拌成后2小时和3小时内使用完毕。
3.2.4 有特殊性能要求的砂浆,应符合相应标准并满足施工要求。
3.2.5 砂浆试样应在搅拌机出料口随机取样、制作。
一组试样应在同一盘砂浆中取样制作,同盘砂浆只应制作一组试样。
3.2.6砂浆的抽样频率应符合以下规定a)每一楼层或250m3砌体中的各种强度等级的砂浆,每一工作班每台搅拌机应至少检查一次,每次至少应制作一组试块。
如砂浆强度等级或配合比变更时,还应制作试块。
b)基础砌体可按一个楼层计。
3.3 砌筑方法3.3.1砌砖墙可采用梅花丁、满丁满条的砌筑形式,砖柱不得采用包心砌法。
公司建筑工程施工工艺质量标准指导手册(屋面工程部分)
最新资料,word文档,可以自由编辑!!精品文档下载【本页是封面,下载后可以删除!】前言按照总公司“五化”、工程局项目标准化管理和公司2012年“三会”精神要求,为进一步推进项目施工质量标准化管理,公司组织质量、技术管理人员编制了公司《建筑工程施工工艺质量标准化指导手册》(试行)。
本《手册》以国家质量验收规范、工艺标准和总公司建筑工程施工工艺与质量标准为依据,从土建施工管理部分入手,内容包括地基与基础、主体结构、装饰与装修和屋面工程四个分部工程的施工工艺质量标准。
《手册》重点选录了司属项目施工生产中常见的施工工艺,如:钻孔灌注桩、防水工程、钢筋绑扎、模板安装、混凝土浇筑施工工艺。
《手册》对施工质量管理过程中的工艺流程管理、质量控制标准、职责分工、文件记录管理和质量通病预控等进行了规定和说明,是一本对工程现场施工管理执行施工工艺流程常态化、工序质量控制规范化、职责分工明确化、文件记录具体化的指导文件。
公司各单位、项目在进行施工现场质量管理时,必须严格执行本标准,对《手册》中未选编的施工工艺按照总公司施工工艺与质量标准及国家相关规范要求执行。
在《手册》应用过程中项目要坚持高起点、严要求、认真落实,努力打造全国施工质量标准化工地、样板工地。
0401卷材防水屋面040101屋面保温层040102屋面找平层040103屋面卷材防水层040103-01高聚物改性沥青卷材防水层040103-02合成高分子卷材防水层0402涂膜防水屋面040201屋面保温层040202屋面找平层040203屋面涂膜防水层0403刚性防水屋面040301屋面细石混凝土防水层0404瓦屋面040401平瓦屋面040403金属板材屋面0405隔热屋面040501种植屋面建筑屋面部分目录04建筑屋面0401卷材防水屋面1、工艺流程关联图2、主控标准(1)找平层的材料质量及配合比,必须符合设计要求。
(2)屋面找平层的排水坡度必须,必须符合设计要求。
建设工程质量工艺手册
建设工程质量工艺手册一、施工工艺概述本手册旨在对建筑工程中的各个施工工艺进行详细说明,以确保工程质量。
建筑工程施工工艺涉及多个方面,包括地基与基础工程、主体结构施工、装饰装修工程、给排水及暖通工程、电气照明工程、智能建筑工程等。
通过本手册,施工人员可以更好地了解和掌握各工艺流程,提高工程质量。
二、地基与基础工程地基与基础工程是建筑工程的重要组成部分,其施工质量直接关系到整个建筑物的安全性和稳定性。
在地基施工中,应严格按照设计要求进行施工,确保地基的承载力和稳定性。
同时,在地基处理过程中,应采取有效的防水措施,防止地下水对地基造成侵蚀。
三、主体结构施工主体结构施工是建筑工程的核心部分,其施工质量对整个建筑物的安全性、稳定性和耐久性产生直接影响。
在主体结构施工中,应采用合适的施工方法和技术,确保结构的强度、刚度和稳定性。
同时,在施工过程中,应加强质量检测和监控,及时发现和解决存在的质量问题。
四、装饰装修工程装饰装修工程是提高建筑物美观性和使用功能的重要组成部分。
在装饰装修工程施工中,应根据设计要求和建筑物的特点,选择合适的材料和技术,确保装饰装修的质量和效果。
同时,在施工过程中,应加强质量检测和验收,确保各项指标符合设计要求。
五、给排水及暖通工程给排水及暖通工程是建筑物的重要组成部分,其施工质量直接关系到建筑物的使用功能和居住者的生活质量。
在给排水及暖通工程施工中,应采用合适的施工方法和技术,确保管道的密封性和功能性。
同时,在施工过程中,应加强质量检测和验收,确保各项指标符合设计要求。
六、电气照明工程电气照明工程施工是建筑物的重要组成部分,其施工质量直接关系到建筑物的使用功能和安全性。
在电气照明工程施工中,应采用合适的施工方法和技术,确保电路的绝缘性、安全性和功能性。
同时,在施工过程中,应加强质量检测和验收,确保各项指标符合设计要求。
七、智能建筑工程智能建筑工程是现代建筑物的重要组成部分,其施工质量直接关系到建筑物的智能化水平和使用功能。
《建筑工程施工工艺质量标准化指导手册》
返还;2.务必注意考场纪律,不得抽烟;3.各个项目需高度重视此 次的考试,做好相应的复习和准备工作;4.本次考试将公布考试成 绩,并进行奖罚。
郑州分公司工程技术部 二〇一四年四月二十一日
高锐 张鲁召
王蒙 程丽平 姚志东
李永 包兴与
张敏 刘名
项目名称 甘肃消防总队
襄阳东津新城
考试人员 杨小祥
项目名称
付士会 刘春峰
符函 赵季涛
黄江 徐镇华
彭刚 许连升
张乐 杨凡
海南昌茂·水 木清华
合肥华南城
考试人员 夏安海 艾林 张浩然 周强 刘培 李乐乐
陈迪 马海龙 徐旭 吉永富 杭俊
项目名称
宇通 和谐家园
郑州华南城
张喜飞
考试人员
高炎炉
姬鹏 杨博 刘展 武魁 刘联强 李广恩 石真明 蔡帅 程纯送 龚强 宗允 张军委 蒋柏春 聂俊伟 肖厚修 李平 李蒙蒙 张坤 闫固 鞠华伟
项目名称 传媒大厦
信阳欧洲故 事
鲁能文昌希 尔顿大酒店
考试人员
秦伟涛
陈攀 卢照 钟志华 夏德星 陈文前 翟栋明 杨克庆
周亚选 张红星 黄学成
