消防工程施工方案44398
疃里华联生活超市工程消防设施工程专业施工组织设计一、编制依据:(一)道部专业设计院设计的****地下停车场施工图纸。
(二)国家颁布的建筑设计防火规范。
(三)****建颁发的《建筑安装工程资料管理规程》DJB01-51-2000。
(四)建筑设备施工安装通用图集91SB。
(五)《消防技术标准规范》对于停车场设计防火规范(GB50067—97)。
(六)《建筑设备安装分项工程施工工艺标准》(七)《火灾自动报警系统施工及验收规范(GB50166—92)》。
《建筑电气施工安装通用图集92DQ》。
二、工程概况:本工程为****地下停车库工程(整改工程)。
本建筑为二类建筑,耐火等级为一级。
本地下停车场建筑面积7437.8平方米,可容纳170辆小型客车。
本工程设有火灾自动报警系统、自动喷水灭火系统、消火栓系统、火灾警报指示系统、消防联动控制系统。
根据建筑的设计并考虑设有自动喷水灭火系统,将停车场划分为六个主要防火分区,四个停车区各作为一个防火分区,两个出入车道各作为一个防火分区,最大的防火分区1430平方米,一般的防火分区为1100平方米。
各防火分区之间用防火卷帘门隔断。
火灾自动报警系统选用能美设备(R—21Z—SG型控制器)。
由于本工程为整改工程,所以有一部分配管仍选用原有管道,本工程管路敷设采用扣压管SC 楼板下明配。
管径(探头、模块SC20;手报带插孔SC20;电话SC15;消火栓按钮SC20;广播SC15)。
本工程消防水系统设预作用系统及消火栓系统。
自喷系统采用快速反应喷头,喷头采用全方位布置,每个防火分区设一个水流指示器,分层设预作用控制系统。
消火栓系统在每个防火分区设消火栓,保证两支水枪水柱能同时到达停车场的任何部位。
预作用系统控制:1、平时雨淋阀前管网压力由稳压泵保持;当管网压力降至0.68MPa,时,稳压泵启动,压力达到0.73MPa时,稳压泵停止运行。
2、未发生火灾时,预作用阀后充满低压气体,压力为0.05MPa,当管路气压小于0.03MPa时,低压空气开关发出报警信号,联动空压机补气。
火灾发生时安装在保护区的感温、感烟火灾探测器发出报警信号,打开雨淋阀,同时开启末端电动排气阀,使水进入管网,系统变为湿式系统。
闭式喷头破碎后水力警铃与压力开关报警,启动喷淋泵。
消火栓系统控制:1、消火栓按钮按下后,自动启动消火栓泵。
消防中控室有信号反馈。
2、消防中控室手动启动消火栓泵。
3、泵房内工作人员现场手动启动消火栓泵。
火灾报警各联动控制系统:1、消防监视与联动控制系统对消火栓、水喷淋加压泵的运行进行监视;消防控制室可根据消火栓按钮的动作信号直接启动消火栓加压泵并能自动/手动/远程控制加压泵的启/停。
2、消防监视与联动控制系统可监视各区水流指示器、报警阀压力开关的动作信号及检修阀的状态,并根据报警阀的动作信号启动加压泵,实现自动/手动/远程控制加压泵的启/停。
3、消防监视与联动控制系统可对地下车库预作用系统进行监视及控制,通过报警阀压力开关动作,启动空压机及加压泵,同时打开电磁阀,为系统充压补气。
4、消防监视与联动控制系统可对防、排烟系统进行监视与控制,通过对防火阀的控制,实现自动/手动/远程控制送风风机及排烟风机的启/停。
5、消防监视与联动控制系统能显示电梯的运行、故障状况,当火灾时,强制客梯返回首层并停止运行;消防电梯返回首层并将轿箱门打开。
6、消防监视与联动控制系统对防火卷帘的运行进行监视与控制,在各防火分区的防火卷帘两侧设警报装置与手动控制按钮,当感烟探测器动作后,卷帘下降至距地面1.8米,当感温探测器动作后,卷帘下降到底。
7、当发生火灾时,消防控制室发生指令停止相应空调等风机的运行;切除有关部位的非消防电源;接通火灾应急照明和疏散标志灯;空调机及风机所接风管上的防火阀关闭后,联锁停空调机及风机并报警;消防控制室对消火栓泵、自动喷水泵、排烟风机、火灾补风机等消防设备,除通过模块/控制器进行控制外,还在消防联动控制台上通过硬线手动(即运动)控制,并接收其反馈信号。
8、消火栓泵、自动喷水泵控制柜均设有自动巡检装置。
应急广播系统:1、火灾应急广播系统,火灾时由消防控制室向广播设备发出播放疏散广播指令,消防控制室监测应急广播系统的状态。
2、广播系统在发生火灾时,引导人员疏散。
消防对讲电话和消防专用电话系统:1、手动报警器上设有消防对讲电话塞孔。
在消防水泵房、变配电室、通风空调机房、防排烟机房、电梯机房、值班室等场均设有消防专用电话。
三、施工条件及施工准备:(一)施工条件:1、水源:工人生活用水和施工过程中打孔、打压、冲洗等用水水源由甲方提供。
2、电源:由甲方解决临时用电电源,并配备二级电闸箱。
(二)施工准备:1、生产准备:(1)根据甲方的要求,确定材料堆放场地和库房,设在地下停车场内。
(2)组织大型机械设备进场,为开工创造条件。
(3)筹集劳动力,进行三级安全教育,进行分工种的操作培训。
(4)制订工程、技术、质量、安全、消防、保卫、设备机具、材料、现场文明施工等一系列的管理制度。
2、技术上的准备:(1)熟悉与会审图纸,为了正确组织施工,做到“心中有数”应认真、细致地熟悉图纸,了解设计意图,并注意图纸中有无遗漏、错误和矛盾之处。
找出施工的重点、难点,以及材料供应,施工技术水平难以满足设计要求之处。
在熟悉图纸的基础上,组织施工技术人员进行图纸会审,研究解决有关技术问题,将会审中的问题形成会议纪要。
对图纸中存在的问题应与建设单位、设计单位联系,协商解决并及时办理变更、洽商记录。
(2)主要设备和主要材料及时汇总统计,提出加工定货数量、规格及需用日期。
(3)做好主要机械完好率的检测、维修、进场工作。
3、组织机构图:5、6、7、8、9(1)项目部的管理:A.根据本工程的特点,本工程将做为公司的重点工程进行安排。
公司成立专门指挥部协调各项工作,负责资源调配。
保证本工程资金、机械设备、劳力和主要材料、设备满足本工程需要。
B.本工程准备派出素质高、实力强,而且具有同类工程施工经验的项目部进行施工。
项目部管理班子齐备,人员均持证上岗。
公司对项目部的各成员实行全面的岗位责任制管理,以确保工程的工期、质量及安全。
(2)施工部署:A.本工程我们将根据地下停车场的使用安排来部署,消防水系统与电气施工进行穿插施工。
在本工程施工过程中,我公司将严格控制工程质量,在施工前应编制好严格的施工方案,为本专业的施工创造有利的条件,确保工程质量和施工安全。
四、施工顺序:(一)自动水喷淋灭火系统:1、系统简介:(1)该系统为临时高压系统,水泵房设有二台自动喷水加压泵,一用一备,轮流启动,并在水泵房内设有稳压及气压罐,系统工作压力为0.6Mpa。
(2)系统设有二组湿式报警阀,每组报警阀设有延时器,压力开关及水力警铃,每个防火分区均设有信号阀,水流指示器以及喷头。
(3)喷头选用:汽车库采用快速反应喷头。
喷头温级为74℃。
(4)低气压维护系统:本系统平时报警阀后管网充满0.05Mpa压缩空气,当管网渗漏,气压降至0.03Mpa时,启动空压机,管网恢复压力后,空压机停机。
(5)每组报警阀控制的最不利点喷头处均设置末端试水装置,压力表,泄水阀及试水接头。
(6)自动喷洒管道采用热镀锌钢管,系统管道的连接采用沟槽式连接件(卡箍),或丝扣,喷头与管道采用锥形螺纹连接。
其中当管道公称直径DN≥100mm时,采用沟槽连接;当管道公称直径DN<100mm时,采用螺纹连接。
(7)自动水喷淋管道上阀门采用蝶阀。
(8)消防泵的压水管上均装防水锤静音消声止回阀,吸水管上设明杆闸阀。
2、自动喷水灭火系统施工顺序:安装准备→支架安装→主管安装→支管安装→设备安装→管道试压、冲洗→喷头安装→系统调试喷淋系统施工方法(1)设备要求:自动喷水灭火系统全部采用热镀锌钢管,阀门采用蝶阀,水泵进水口侧采用明杆闸阀,出水口止回阀采用静音止回阀。
(2)准备工作:准备工作应尽善尽美,施工人员应熟读图纸并了解本专业与相关专业间的联系,避免施工中的矛盾。
根据施工图纸画出下料图,并复检进场设备。
(3)管网安装:A、支架安装:支架的形式和选材按图集及设计要求加工预制,按设计要求的管道标高、坡度、结合支架间距、管径大小,计算每根吊杆长度进行预制加工。
安装时按不同规格、坡度顺序排列。
栽埋支架应拉通线,在墙上确定管道的中心位置,然后按规范中支架的距离在墙上或顶板标出支架的位置,用膨胀螺栓固定支架。
●管道支架、吊架、防晃支架的安装应符合下列要求:管道应固定牢固:管道支架或吊架之间的距离不应大于规定要求。
管道支架、吊架、防晃支架的型式、材质、加工尺寸及焊接质量等应符合设计要求和国家现行有关标准的规定。
B、管路安装:本工程设自动喷水灭火系统,配管下料过程中应按照管道自大至小的顺序,将预制好的管道按编号顺序安装,并将所有甩口临时封堵。
穿楼板处须加钢套管,内填防火填料,立管每层设固定支架。
C、支管安装:为提高工效,支管宜统一下料制作,安装时应保证管道有一定的坡度向泄水装置,坡度不小于0.002。
注意确保甩口一致并及时封堵。
D、设备及配件安装:泵体基础施工完毕由本专业技术及质检对基础进行检查,合格后进行安装。
消防水泵的规格型号应符合设计要求。
水泵用倒链就位在基础的基线上,并用垫块将水泵找平,固定牢固,减振应合理。
水泵配管安装应在水泵定位找平正,稳固后进行。
水泵设备不得承受管道的重量。
安装顺序为逆止阀、阀门依次与水泵紧牢,与水泵相接配管的一片法兰先与阀门法兰紧牢,用线坠找直找正,量出配管尺寸,用沟槽件连接。
阀门安装手轮方向应便于操作,标高一致,配管排列整齐。
E、喷淋系统试压、冲洗:管网安装完毕后,应对其进行强度试验,严密性试验和水冲洗。
●强度试验和严密性试验用水进行,试压用的压力表不少于2只,精度不应低于1.5级,量程应为试验压值的1.5-2倍,试验压力为1.4Mpa,试压强度测试点应设在管网最低点,给管网注水时应将管网内的空气排净,并应缓慢升压,达到试验压力后,稳压2h,目测管网应无泄漏和无变形,且压力降不应大于0.05Mpa,水压严密性试验应在水压强度试验和管网冲洗合格后进行。
试验压力应设计工作压力,稳压24h,应无泄漏。
●管网冲洗应与排水系统连接好,防止对建筑物等造成水害。
排水管道截面而面积不得小于被冲洗管道截面积的60%,冲洗水流速度不应小于3M/S,应按系统的设计流量进行冲洗,管网冲洗应连续进行,出口水的颜色、透明度与入口水的颜色基本一致时,方可结束,冲洗水流方向应于灭火时水流方向一致,冲洗结束后,应将管网内的水排除干净。
F、喷洒头安装:●本工程中采用易熔合金喷头为74℃。
●喷洒头安装应在系统试压、冲洗合格后进行。
●安装时不得对喷头进行拆装、改动,并严禁给喷头附加任何装饰性涂料。
消防工程施工方案
消防工程施工方案消防工程施工方案为了确保工作或事情能高效地开展,时常需要预先制定一份周密的方案,方案可以对一个行动明确一个大概的方向。
那么方案应该怎么制定才合适呢?下面是店铺精心整理的消防工程施工方案,仅供参考,希望能够帮助到大家。
消防工程施工方案11.工程概况消防工程主要包括:消防管道安装和水泵安装工程。
2.施工准备工作(1)消防工程施工前,必须协助甲方进行消防设施的设计审核,未经设计审核或设计审核不合格不得擅自施工。
(2)消防工程施工前必须向消防部门申报有关资料,办理消防施工进场许可证。
(3)所选用的材料必须在消防部门经过登记并具有消防部门发放的准销证。
(4)认真阅读施工图纸,对设计有疑问的地方要迅速与设计单位、消防部门、甲方联系,确保消防工程符合规范要求。
(5)施工中原则上遵循“电让水,水让风,风让设备”的顺序施工。
3.消火栓系统1.消防给水管道安装1. 施工程序:施工顺序是:先地下后地上,先干线和主管,后支线或支管,每道工序施工完毕后邀请业主、监理工程师进行检评、隐蔽。
然后进行下一道工序的施工。
2.主要施工方法2.1预留预埋(1)预留预埋是给排水专业在主体施工中的工作重点,它主要包括屋面水箱防水套管、穿墙、穿梁钢套管,管道穿楼板孔洞及预埋件等。
预留预埋准确与否对整个工程至关重要。
它将直接影响给水管道安装的顺利进行。
(2)施工准备期间,专业工长认真熟悉施工图纸,找出所有预埋预留点,并统一编号,同时与其他专业沟通,以避免今后安装有冲突、交叉现象,减少不必要的返工。
(3)所有出外墙和过楼板管道先预留钢套管,立管预留孔洞上下应竖直,预留孔洞应比相应水管径大1.5倍。
(4)隐蔽预埋的管道,试压合格并经监理验收后才可隐蔽。
(5)所有预留预埋都须进行二次复核。
2.2套管安装(1)刚性套管安装:主体结构钢筋绑扎好后,按照给排水施工图标高几何尺寸找准位置,然后将套管置于钢筋中,焊接在钢筋网中,如果需气割钢筋安装的,安装后必须用加强筋加固,并做好套管的防堵工作。
消防工程施工方案
消防工程施工方案消防工程施工,是关乎生命财产安全的重要工程,一点都马虎不得。
下面我就用我十年的方案写作经验,给大家详细梳理一下整个消防工程施工方案。

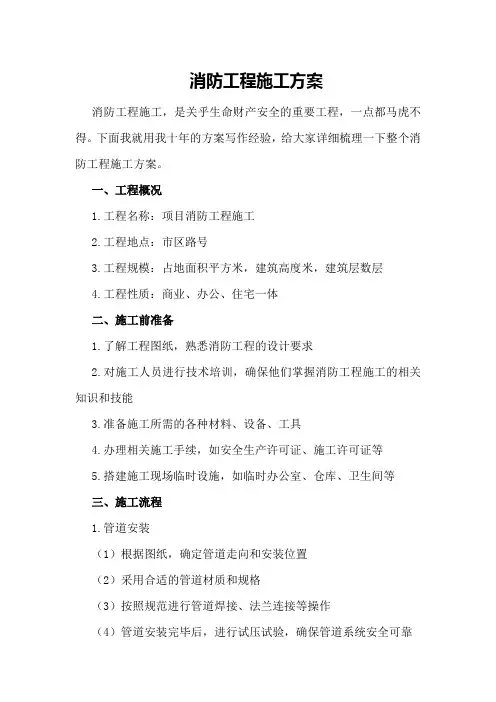

一、工程概况1.工程名称:项目消防工程施工2.工程地点:市区路号3.工程规模:占地面积平方米,建筑高度米,建筑层数层4.工程性质:商业、办公、住宅一体二、施工前准备1.了解工程图纸,熟悉消防工程的设计要求2.对施工人员进行技术培训,确保他们掌握消防工程施工的相关知识和技能3.准备施工所需的各种材料、设备、工具4.办理相关施工手续,如安全生产许可证、施工许可证等5.搭建施工现场临时设施,如临时办公室、仓库、卫生间等三、施工流程1.管道安装(1)根据图纸,确定管道走向和安装位置(2)采用合适的管道材质和规格(3)按照规范进行管道焊接、法兰连接等操作(4)管道安装完毕后,进行试压试验,确保管道系统安全可靠2.消火栓系统安装(1)根据图纸,确定消火栓的位置和数量(2)选择合适的消火栓箱和消火栓(3)安装消火栓管道,与消防水池、消防泵房等设施连接(4)安装消火栓箱,并进行调试3.自动喷水灭火系统安装(1)根据图纸,确定喷头位置和数量(2)选择合适的喷头和管道(3)安装喷头,连接管道(4)进行系统调试,确保喷水灭火系统正常工作4.消防控制室安装(1)根据图纸,确定消防控制室的位置和面积(2)安装消防控制设备,如消防报警控制器、消防联动控制器等(3)连接消防控制设备与消防设施,如消火栓、喷头等(4)进行系统调试,确保消防控制室正常运行5.消防设备安装(1)根据图纸,确定消防设备的位置和数量(2)安装消防泵、消防水池、消防水箱等设备(3)连接设备与管道,确保设备正常运行(4)进行设备调试,确保设备性能稳定四、施工质量控制1.严格遵循国家相关法律法规和施工规范2.施工过程中,对关键工序进行重点监控,确保施工质量3.对施工材料进行抽样检测,确保材料质量合格4.施工结束后,进行工程验收,确保消防工程满足设计要求五、施工安全措施1.建立健全施工现场安全管理制度2.对施工人员进行安全培训,提高他们的安全意识3.施工现场设置安全警示标志,提醒施工人员注意安全4.配备必要的安全生产设施,如安全帽、安全带、防护眼镜等5.定期进行施工现场安全检查,发现问题及时整改六、施工进度安排1.按照工程进度计划,合理安排施工任务2.确保施工过程中,各工序顺利衔接,提高施工效率3.遇到施工难题,及时调整施工方案,确保工程按时完成4.定期汇报施工进度,加强与业主、监理单位的沟通注意事项:1.施工图纸审查不仔细,可能导致施工错误或安全隐患。
消防工程施工方案(完整版)(1)
消防工程施工方案(完整版)(1)前言消防工程在建筑施工中扮演着至关重要的角色,其施工方案的制定和执行至关重要。
良好的消防工程施工方案可以有效降低施工中的风险,保障施工现场和人员的安全,本文将详细介绍消防工程施工方案的制定及执行。
施工前准备在开始消防工程施工之前,必须做好充分准备工作。
首先,对消防工程的具体要求和施工方案进行详细的分析和讨论,确定施工的总体思路和目标。
其次,要根据施工现场的具体情况制定详细的施工计划和时间表,确保施工过程顺利进行。
同时,还需要准备好必要的施工材料和设备,以保障施工的顺利进行。
施工流程1.准备工作:清理施工现场,搭建必要的安全设施和围挡,确保施工现场安全。
2.布线:根据施工图纸和设计要求进行消防管道的布设和连接,确保管道的通畅和安全。
3.安装设备:安装消防设备,包括灭火器、消防栓等,确保设备的正常使用功能和位置合理。
4.接水试压:对消防管道进行接水试压,确保管道的质量和密封性。
5.系统调试:对安装的消防设备进行系统调试,确保设备的正常运行和管道的畅通性。
6.验收:经过施工单位和相关部门的验收,确认消防工程的施工符合要求。
安全注意事项在消防工程施工过程中,必须严格遵守相关的安全规定和操作规程,确保施工过程安全可靠。
以下是一些施工中需要特别注意的安全措施: - 确保施工现场通风良好,防止有毒气体积聚和火灾发生。
- 操作人员必须穿着符合要求的防护服和安全帽,严禁擅自解决。
- 施工过程中,严禁使用明火作业,确保施工现场清洁整洁,杜绝火灾隐患。
- 施工现场必须配备足够的灭火器材,确保发生火灾时能够及时扑灭。
结语消防工程施工方案的制定和执行是保障施工现场和人员安全的重要环节,只有严格遵守相关规定和安全要求,做好施工准备工作,合理安排施工流程,才能确保消防工程施工的顺利进行。
希望本文的内容能对消防工程施工提供一定的指导和帮助。
消防工程施工方案

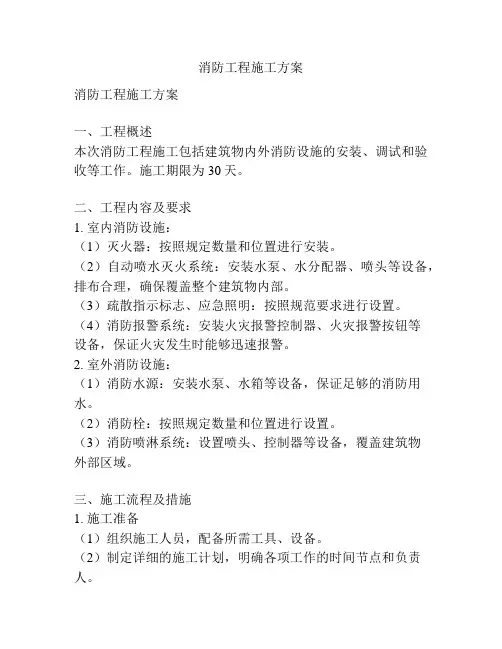

消防工程施工方案消防工程施工方案一、工程概述本次消防工程施工包括建筑物内外消防设施的安装、调试和验收等工作。
施工期限为30天。
二、工程内容及要求1. 室内消防设施:(1)灭火器:按照规定数量和位置进行安装。
(2)自动喷水灭火系统:安装水泵、水分配器、喷头等设备,排布合理,确保覆盖整个建筑物内部。
(3)疏散指示标志、应急照明:按照规范要求进行设置。
(4)消防报警系统:安装火灾报警控制器、火灾报警按钮等设备,保证火灾发生时能够迅速报警。
2. 室外消防设施:(1)消防水源:安装水泵、水箱等设备,保证足够的消防用水。
(2)消防栓:按照规定数量和位置进行设置。
(3)消防喷淋系统:设置喷头、控制器等设备,覆盖建筑物外部区域。
三、施工流程及措施1. 施工准备(1)组织施工人员,配备所需工具、设备。
(2)制定详细的施工计划,明确各项工作的时间节点和负责人。
2. 室内消防设施施工(1)先安装灭火器,按照规范要求的数量和位置进行布置。
(2)再安装自动喷水灭火系统,包括水泵、水分配器、喷头等设备,并进行调试,确保正常运行。
(3)安装疏散指示标志、应急照明等设备。
(4)最后安装消防报警系统,包括火灾报警控制器、火灾报警按钮等设备,并进行调试。
3. 室外消防设施施工(1)先安装消防水源,包括水泵、水箱等设备,并与市政供水系统连接。
(2)然后设置消防栓,按照规定的数量和位置进行设置,并与消防水源连接。
(3)最后安装消防喷淋系统,包括喷头、控制器等设备,并确保覆盖建筑物外部区域。
4. 施工验收(1)在施工完成后,进行各项设备的功能测试,确保正常运行。
(2)进行消防设施验收,确保符合规范要求。
(3)制作施工竣工图纸和验收报告。
四、质量控制措施1. 严格按照国家相关规范和标准施工。
2. 做好材料的验收工作,杜绝使用不合格材料。
3. 加强施工人员的培训和管理,提高工作质量和效率。
4. 按照施工计划进行施工,确保按时完成。
5. 施工过程中,及时处理出现的问题和难题,确保施工进度不受影响。
消防工程施工方案及技术措施
消防工程施工方案及技术措施一、施工方案1.施工环境准备:-在施工前,必须彻底清理施工现场,包括搬走可燃杂物和易燃易爆物品,以确保施工安全。
-针对消防施工区域,设置专门的施工区域,确保其他施工人员远离。
2.施工组织:-制定详细的施工方案,包括工程进度、施工人员组织和协调、消防设备安装顺序等。
-分配合适的施工人员,并确保他们具备必要的技能和证书,能够熟练地进行消防设备安装工作。
3.施工材料采购:-选择符合国家消防标准的消防设备和材料,并要求供应商提供相关资质证书。
-保证施工所需材料的质量和数量,以确保消防工程施工的顺利进行。
4.施工进度控制:-制定详细的施工进度计划,并监督施工进度的推进情况,确保按期完成消防设备的安装和调试工作。
-在施工期间,及时记录施工情况,解决施工过程中的各种问题和难题。
5.质量控制:-严格遵守施工技术规范和操作规程,确保消防设备的安装符合相关标准和要求。
-采取合适的检测手段和方法,及时发现和纠正施工中可能存在的质量问题。
二、技术措施1.消防水系统:-按照工程设计要求安装消防水泵、水箱、水流指示器等设备,确保消防水系统的正常运行。
-进行水位和压力试验,确保消防水系统的稳定性和可靠性。
-在消防水系统上设置监测装置,及时监测水位和压力的变化,并进行必要的调整和维护。
2.消防报警系统:-安装火灾报警探测器、手动报警装置和联动控制装置等设备,保证火灾的及时报警和人员疏散。
-进行报警设备的调试和检测,确保其可靠性和敏感性。
3.消防防排烟系统:-安装防排烟风机、排烟口和风管等设备,确保火灾时能够迅速排除烟雾,保证人员的安全疏散。
-进行防排烟系统的调试,检测系统的正常运行,并进行必要的调整。
4.消防通道和疏散通道:-根据设计要求,安装消防通道和疏散通道的标识,确保人员能够快速疏散。
-对通道宽度、高度等尺寸进行检测,保证通道的畅通。
5.灭火器和消防栓:-按照设计要求,设置合适数量和位置的灭火器和消防栓,保证人员可以及时使用。
消防工程主要施工方案(3篇)
第1篇一、工程概况消防工程是一项保障人民生命财产安全的重要工程,主要包括消防管道安装、水泵安装、自动报警系统、喷淋系统、消火栓系统、应急照明系统等。
为确保消防工程顺利进行,以下为主要施工方案。
二、施工准备1. 施工图纸及技术资料:熟悉施工图纸,了解工程概况、施工要求及注意事项。
收集相关技术资料,包括规范、规程、设计文件等。
2. 施工组织设计:编制详细的施工组织设计,明确施工方案、施工顺序、施工工艺、施工进度等。
3. 人员培训:对施工人员进行消防工程相关知识培训,提高施工人员的安全意识和技能。
4. 材料设备:采购符合国家标准的消防管道、水泵、自动报警系统、喷淋系统、消火栓系统等材料设备。
5. 施工现场:确保施工现场平整、安全,满足消防工程施工要求。
三、施工工艺1. 消防管道安装:根据设计图纸,合理布置消防管道,确保管道布置合理、安全。
管道安装前,对管道进行清洗、除锈、防腐处理。
管道连接采用焊接、法兰连接等方式,确保管道连接牢固、密封。
2. 水泵安装:根据设计要求,选择合适的水泵型号。
水泵安装前,对水泵进行检查、试运转。
水泵安装时,确保水平、牢固,与管道连接严密。
3. 自动报警系统:按照设计图纸,安装火灾探测器、报警主机等设备。
探测器安装位置合理,确保覆盖范围。
报警主机与探测器连接牢固,通信正常。
4. 喷淋系统:根据设计要求,安装喷淋头、阀门、管道等设备。
喷淋头安装位置合理,确保覆盖范围。
管道连接牢固,无渗漏。
5. 消火栓系统:安装消火栓、消防箱、阀门等设备。
消火栓安装位置合理,确保覆盖范围。
消防箱与消火栓连接牢固,阀门启闭灵活。
6. 应急照明系统:安装应急照明灯具、电源等设备。
灯具安装位置合理,确保照明效果。
电源连接牢固,符合要求。
四、质量控制1. 材料设备:严格按照国家标准选购材料设备,确保材料设备质量。
2. 施工过程:加强施工过程管理,确保施工质量。
对关键工序进行检验,发现问题及时整改。
3. 验收:施工完成后,进行消防工程验收,确保工程符合设计要求和国家标准。
消防工程施工方案44398
消防工程施工方案443981.介绍2.商业楼消防工程施工方案2.1总体规划根据商业楼的总体规划,本施工方案将包括以下几个主要步骤:2.1.1消防设备选择根据商业楼的功能和面积,选择适合的消防设备,包括火灾报警系统、自动喷水灭火系统、消防水管网等。
2.1.2设备布局设计根据商业楼的平面布局设计消防设备的布置位置,包括报警器、灭火器、水池等。
2.1.3火灾逃生通道设计根据商业楼的楼层布局设计火灾逃生通道,确保人员迅速安全疏散。
2.1.4消防设备安装和调试根据设计方案,安装消防设备,并进行系统联动测试和调试。
2.2工程进度计划根据商业楼的施工进度,安排消防工程的施工进度。
根据施工进度计划,安排材料供应、施工队伍调配和工程监理等工作。
2.3安全措施在施工过程中,严格遵守相关的安全操作规程,采取必要的安全措施,确保施工人员的人身安全。
2.4质量控制确保施工过程中的质量控制,配合监理单位进行质量检测和验收。
3.工业园区消防工程施工方案3.1总体规划根据工业园区的总体规划,本施工方案将包括以下几个主要步骤:3.1.1消防设备选择根据工业园区的特点和功能,选择适合的消防设备,包括火灾报警系统、自动喷水灭火系统、气体灭火系统等。
3.1.2设备布局设计根据工业园区的布局设计消防设备的布置位置,包括报警器、灭火器、消防泵房等。
3.1.3消防水源设计根据工业园区的用水情况,确定消防水源,包括消防水池、消火栓等。
3.1.4消防通道设计根据工业园区的道路和建筑的位置,设计消防通道,确保消防车辆能够迅速接近火灾现场。
3.2工程进度计划根据工业园区的施工进度,安排消防工程的施工进度。
根据施工进度计划,安排材料供应、施工队伍调配和工程监理等工作。
3.3安全措施在施工过程中,严格遵守相关的安全操作规程,采取必要的安全措施,确保施工人员的人身安全。
3.4质量控制确保施工过程中的质量控制,配合监理单位进行质量检测和验收。
4.总结本消防工程施工方案针对商业楼和工业园区提供了具体的施工计划,保证了消防设备的正常运作和火灾安全性能。
消防工程工程施工方案(3篇)
第1篇一、工程概况本消防工程位于我国某城市,总建筑面积约为XX平方米,建筑高度为XX米。
工程主要包括消防管道安装、消防水泵安装、自动报警系统、消防喷淋系统、消火栓系统、应急照明系统等消防设施的建设。
二、施工准备1. 施工图纸:熟悉施工图纸,明确消防工程的设计要求和施工工艺。
2. 材料设备:提前采购合格的消防管道、消防水泵、自动报警系统设备、消防喷淋系统设备、消火栓系统设备、应急照明系统设备等。
3. 人员配备:组织施工队伍,明确各工种人员职责,确保施工顺利进行。
4. 施工现场:清理施工现场,确保施工环境安全、整洁。
5. 施工方案:编制详细的施工方案,明确施工工艺、施工顺序、质量保证措施等。
三、施工工艺1. 消防管道安装:按照设计图纸要求,采用沟槽敷设、吊顶敷设、地面敷设等方式进行管道安装。
管道连接采用焊接、法兰连接等工艺,确保管道连接牢固、密封。
2. 消防水泵安装:根据消防水泵的型号和安装要求,进行基础施工,确保水泵安装平稳、牢固。
3. 自动报警系统施工:按照设计图纸要求,进行线路敷设、设备安装、调试等。
线路敷设采用暗敷、桥架敷设等工艺,确保线路安全、可靠。
4. 消防喷淋系统施工:按照设计图纸要求,进行管道安装、喷淋头安装、系统调试等。
管道安装采用沟槽敷设、吊顶敷设等工艺,确保管道连接牢固、密封。
5. 消火栓系统施工:按照设计图纸要求,进行管道安装、消火栓箱安装、系统调试等。
管道安装采用沟槽敷设、吊顶敷设等工艺,确保管道连接牢固、密封。
6. 应急照明系统施工:按照设计图纸要求,进行线路敷设、灯具安装、系统调试等。
线路敷设采用暗敷、桥架敷设等工艺,确保线路安全、可靠。
四、质量保证措施1. 材料设备:严格把控材料设备的质量,确保符合国家相关标准和设计要求。
2. 施工工艺:按照施工规范和工艺要求进行施工,确保施工质量。
3. 质量检验:在施工过程中,对关键工序进行检验,确保施工质量。
4. 验收合格:工程完工后,组织验收,确保工程质量达到设计要求。
消防工程施工施工方案
一、工程概况1. 工程名称:XX大厦消防工程施工2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积约10万平方米,地上20层,地下2层4. 工程性质:新建5. 施工单位:XX建筑工程有限公司6. 施工时间:2023年3月1日至2023年12月31日二、施工目标1. 确保工程质量,达到国家及地方相关标准要求。
2. 确保施工安全,预防安全事故发生。
3. 确保工程进度,按计划完成施工任务。
4. 确保文明施工,营造良好的施工环境。
三、施工组织1. 施工单位成立消防工程施工项目部,负责工程的全面管理。
2. 项目部下设技术、质量、安全、材料、施工、协调等职能小组。
3. 各职能小组明确职责,确保工程顺利进行。
四、施工方案1. 施工准备(1)施工图纸及资料的审核:对施工图纸及资料进行全面审核,确保无误。
(2)施工现场的勘察:对施工现场进行勘察,了解周边环境,制定施工方案。
(3)施工人员培训:对施工人员进行消防工程相关知识的培训,提高施工技能。
(4)施工材料及设备准备:根据工程需求,提前采购施工材料及设备,确保材料质量。
2. 施工工艺(1)消防管道安装:采用焊接、法兰连接等方式进行管道安装,确保管道连接牢固、密封。
(2)消防阀门安装:根据设计要求,安装各类消防阀门,确保阀门启闭灵活、可靠。
(3)消防喷头安装:按照设计要求,安装各类消防喷头,确保喷头安装位置准确、间距合理。
(4)消防报警系统安装:安装火灾报警控制器、探测器、手动报警按钮等设备,确保系统运行稳定、可靠。
(5)消防联动系统安装:安装消防联动控制器、消防泵、喷淋系统等设备,确保系统联动功能完善。
3. 施工质量控制(1)严格按照施工图纸及规范要求进行施工,确保工程质量。
(2)加强施工现场管理,确保施工过程符合质量要求。
(3)加强施工人员培训,提高施工技能和质量意识。
(4)加强材料及设备质量检验,确保材料及设备质量。
4. 施工安全(1)制定安全施工方案,明确安全责任。
消防工程施工方案44398
疃里华联生活超市工程消防设施工程专业施工组织设计一、编制依据:(一)道部专业设计院设计的****地下停车场施工图纸。
(二)国家颁布的建筑设计防火规范.(三)****建颁发的《建筑安装工程资料管理规程》DJB01—51—2000。
(四)建筑设备施工安装通用图集91SB。
(五)《消防技术标准规范》对于停车场设计防火规范(GB50067—97)。
(六)《建筑设备安装分项工程施工工艺标准》(七)《火灾自动报警系统施工及验收规范(GB50166—92)》。
(八)《建筑电气施工安装通用图集92DQ》。
二、工程概况:本工程为****地下停车库工程(整改工程)。
本建筑为二类建筑,耐火等级为一级。
本地下停车场建筑面积7437.8平方米,可容纳170辆小型客车.本工程设有火灾自动报警系统、自动喷水灭火系统、消火栓系统、火灾警报指示系统、消防联动控制系统。
根据建筑的设计并考虑设有自动喷水灭火系统,将停车场划分为六个主要防火分区,四个停车区各作为一个防火分区,两个出入车道各作为一个防火分区,最大的防火分区1430平方米,一般的防火分区为1100平方米.各防火分区之间用防火卷帘门隔断。
火灾自动报警系统选用能美设备(R—21Z-SG型控制器).由于本工程为整改工程,所以有一部分配管仍选用原有管道,本工程管路敷设采用扣压管SC楼板下明配。
管径(探头、模块SC20;手报带插孔SC20;电话SC15;消火栓按钮SC20;广播SC15)。
本工程消防水系统设预作用系统及消火栓系统。
自喷系统采用快速反应喷头,喷头采用全方位布置,每个防火分区设一个水流指示器,分层设预作用控制系统。
消火栓系统在每个防火分区设消火栓,保证两支水枪水柱1能同时到达停车场的任何部位。
预作用系统控制:1、平时雨淋阀前管网压力由稳压泵保持;当管网压力降至0。
68MPa,时,稳压泵启动,压力达到0。
73MPa时,稳压泵停止运行。
2、未发生火灾时,预作用阀后充满低压气体,压力为0。
