高速公路路基沉降与稳定观测方案[优秀工程方案]

合集下载

稳定和沉降观测方案

稳定和沉降观测方案

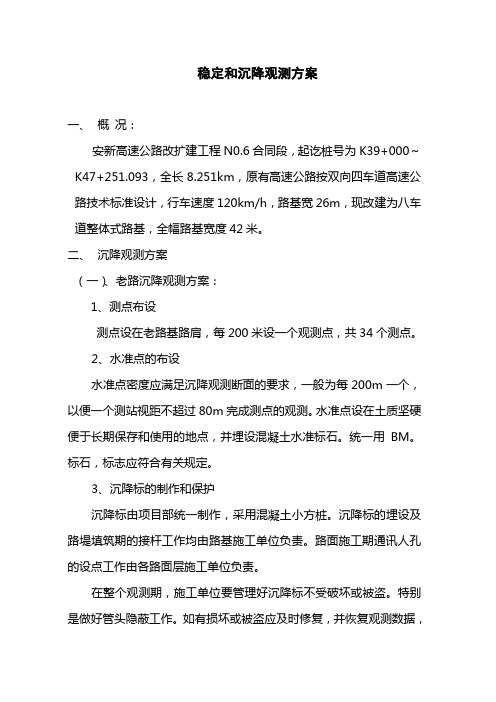

稳定和沉降观测方案一、概况:安新高速公路改扩建工程N0.6合同段,起讫桩号为K39+000~K47+251.093,全长8.251km,原有高速公路按双向四车道高速公路技术标准设计,行车速度120km/h,路基宽26m,现改建为八车道整体式路基,全幅路基宽度42米。

二、沉降观测方案(一)、老路沉降观测方案:1、测点布设测点设在老路基路肩,每200米设一个观测点,共34个测点。

2、水准点的布设水准点密度应满足沉降观测断面的要求,一般为每200m一个,以便一个测站视距不超过80m完成测点的观测。

水准点设在土质坚硬便于长期保存和使用的地点,并埋设混凝土水准标石。

统一用BM。

标石,标志应符合有关规定。

3、沉降标的制作和保护沉降标由项目部统一制作,采用混凝土小方桩。

沉降标的埋设及路堤填筑期的接杆工作均由路基施工单位负责。

路面施工期通讯人孔的设点工作由各路面层施工单位负责。

在整个观测期,施工单位要管理好沉降标不受破坏或被盗。

特别是做好管头隐蔽工作。

如有损坏或被盗应及时修复,并恢复观测数据,确保观测数据的连续性。

4 沉降变形测测主要技术要求4.1 、沉降变形观测网主要技术要求沉降变形观测网的主要技术要求等级相邻基准点高差中误差(mm)每站高差中误差(mm)往返较差、附合或环线闭合差(mm)监测已测高差较差(mm)使用仪器、观测方法纪要求二等±0.5 ±0.13 0.3 0.5DS05型仪器,宜按国家一等水准测量的技术要求施测三等±1.0 ±0.3 0.6 0.8 DS05或DS1型仪器,宜按暂行规定二等水准测量的技术要求施测4.2 沉降变形观测中的精度要求和观测方法沉降变形观测点的精度要求和观测方法等级高程中误差(mm) 相邻点高差中误差(mm)观测方法往返较差、附合或环线闭合差(mm)二等±0.5 ±0.3 按国家一等精密水准测量≤0.3三等±1.0 ±0.5 按二等水准测量≤0.64.3 一、二等水准测量仪器及主要技术指标等级仪器视线长度前后视距在任一测点上前后视视线高度(m) (m) 距差累计(m) (m) 一等DSZ05、DS05 ≤30 ≤0.5 ≤1.5 ≤0.5 二等DS1、DS05 ≤50 ≤1.0 ≤3.0 ≤0.35、观测方法测量仪器采用苏光DZS2型精密水准仪(精度1mm)。

高速公路高填深挖路基变形与稳定监测方案

高速公路高填深挖路基变形与稳定监测方案

高速公路高填深挖路基变形与稳定监测方案高速公路的稳定性对行车安全至关重要,而路基变形是影响高速公路稳定性的主要因素之一、为了保障高速公路的安全,对路基变形进行监测是必要的。

下面是一个高速公路高填深挖路基变形与稳定监测方案,旨在提供对高速公路路基变形进行实时监测和及时预警的措施。

一、监测目标1.监测路基的水平位移、竖向位移和纵向位移,以及路基的沉降和升起情况。

2.监测路基的土壤应力以及土壤中的孔隙水压变化。

3.监测路基的变形速率和变形趋势,以了解路基稳定性的演化过程。

4.监测路基上的裂缝和变形区,及时发现潜在的问题。

二、监测方法1.安装测点:a.在路基上选取代表性的监测点,安装水平位移计、竖向位移计、纵向位移计和土壤压力计。

b.在变形较大的区域,安装变形传感器,测量路基的变形速率和变形趋势。

c.在变形明显的区域,安装裂缝计和灵敏度较高的变形监测设备。

2.数据采集与传输:a.采用自动化数据采集系统,定期采集监测点的数据。

b.采用数据传输系统,将采集到的数据及时传输至监测中心。

三、监测频率1.对于重要路段,监测频率应较高,可以选择每天或每周定期采集数据。

2.对于一般路段,监测频率可以适当降低,选择每月或每季度进行数据采集。

四、数据处理与分析1.对采集到的监测数据进行处理和分析,确定路基变形的趋势和变化情况。

2.利用数学模型和统计方法,预测路基未来的变形情况。

3.对发现的问题区进行详细分析,制定相应的修复计划。

五、报警与预警机制1.根据监测数据的分析结果,制定相应的报警与预警标准。

2.设计实时报警系统,一旦监测数据超出报警与预警标准,立即发出报警信号。

3.确保报警信号的及时性、准确性和可靠性,以便采取相应的措施,保障高速公路的安全。

六、监测报告与管理1.定期编制监测报告,将监测结果、分析结论及时上报给高速公路管理部门。

2.根据监测结果和分析结论,及时修复存在安全隐患的路段,保障高速公路的正常运行。

最后,为了确保高速公路的安全稳定,在实施上述监测方案的同时,还需要加强巡查和维护工作,及时发现和消除影响路基稳定的障碍物,确保高速公路的良好状态。

大丽高速5标路基沉降及稳定观测方案

大丽高速5标路基沉降及稳定观测方案

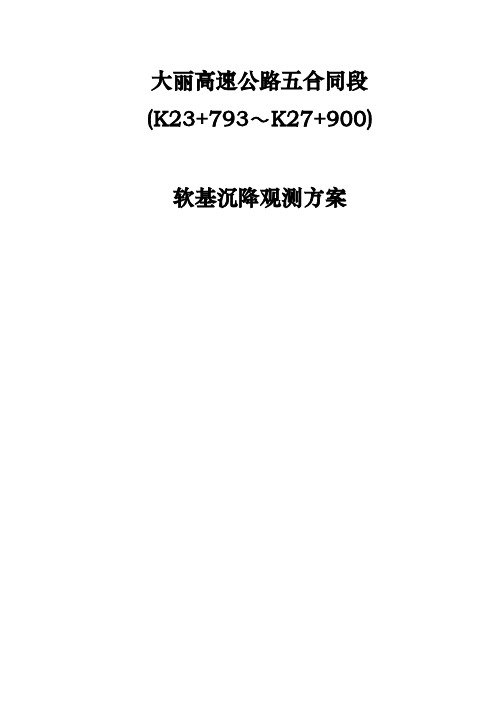

大丽高速公路五合同段(K23+793~K27+900)软基沉降观测方案1 目的和意义复杂多变的地形、地貌、地质条件是高速公路路基施工面临的共同课题,对这些问题处理得成功与否直接影响到公路的整体质量。

然而,软土地基、高填方路堤、陡坡路堤、填切交界频繁和不良土质等不利因素更是路基修筑的“拦路虎”。

大丽高速是国家高速公路网横12杭州至瑞丽的大理到丽江的联络线,是大香格里拉旅游生态圈主要通道之一,同时对巩固国防具有重要的战略意义。

路线起于大理凤仪,终于丽江。

由于大地构造背景,使得沿线地层岩性、地质构造十分复杂,褶皱多变,断层发育。

基岩主要有白垩系的砾岩和砂岩,路堑边坡岩土层易被水流冲刷,在地下水及地表面流外界因素的作用下,其稳定性降低,产生局部小滑塌的可能性较大。

以上这些不利因素给大丽高速公路路基修筑带来了很大的难度。

为了优质高效的建好大丽高速公路,就必须密切关注路堤填筑过程中或以后的地基变形动态,尤其是软基的变形动态,也就必须进行路基沉降和稳定(水平位移)的动态观测,及时为指导施工提供可靠的数据,以期达到如下目的:(1) 以观测结果指导现场施工,正确控制路堤施工填筑速率,合理确定预压卸载时间和结构物及路面施工时间,并提供施工期间的沉降土方计量依据,进行信息化施工;(2) 根据监测结果及时发现危险的先兆,分析原因,判断工程的安全性,采取必要的工程措施,防止发生工程破坏事故和环境事故,确保路堤施工中的安全和稳定,控制和保证高速公路工程质量;(3) 通过观测,评价工程的技术状况,预测沉降量,验证设计参数和设计理论的正确性,使工后沉降控制在设计的允许范围内;(4) 通过观测,检验地基工程处理效果和施工方案的正确性。

2 沉降与稳定观测的依据(1) 交通部《公路软土地基路堤设计与施工技术规范》(JTJ 017-96)(2) 大丽高速公路的两阶段图施工设计及有关技术文件3沉降与稳定观测点的布设3.1布置原则变形观测点应设置在需要观测的位置处,它直接反映出测点处变形情况,因此,测点的设置位置不仅要根据设计要求,同时还应针对施工掌握的地质、地形情况调整或增设。

路基沉降观测实施方案

路基沉降观测实施方案

路基沉降观测实施方案一、前言。

路基沉降观测是公路工程建设和运营管理中的重要环节,能够及时发现路基沉降情况,为工程安全和运营管理提供重要数据支撑。

因此,制定科学合理的路基沉降观测实施方案对于保障公路工程的安全和稳定具有重要意义。

二、观测目的。

1. 了解路基沉降情况,及时发现路基沉降问题,为工程安全提供数据支持。

2. 为路基设计提供参考依据,及时调整设计方案,保障工程质量。

3. 为路基维护提供依据,及时采取维护措施,延长路基使用寿命。

三、观测内容。

1. 路基沉降观测点的选择,根据路基工程的特点和重要性,选择代表性观测点进行沉降观测。

2. 观测参数的确定,确定观测参数,包括沉降量、变形速率等,以及观测频次和观测时段。

3. 观测方法的选择,选择合适的观测方法,包括传统测量方法和现代化监测技术的应用。

4. 数据处理和分析,对观测数据进行及时、准确的处理和分析,形成观测报告。

四、观测方案。

1. 观测点的选择,根据路基工程的特点和重要性,选择具有代表性的观测点进行沉降观测,覆盖整个路基工程的主要部位。

2. 观测参数的确定,确定沉降量、变形速率等观测参数,并确定观测频次和观测时段,一般情况下,应每季度进行一次沉降观测。

3. 观测方法的选择,采用传统的测量方法和现代化的监测技术相结合的方式进行沉降观测,确保观测数据的准确性和可靠性。

4. 数据处理和分析,对观测数据进行及时、准确的处理和分析,形成观测报告,及时发现路基沉降问题,并提出相应的处理建议。

五、实施步骤。

1. 观测点的布设,根据路基工程的特点和重要性,确定观测点的位置,并进行布设。

2. 观测参数的测量,按照确定的观测参数和观测频次进行沉降观测,确保观测数据的准确性和可靠性。

3. 数据处理和分析,对观测数据进行及时、准确的处理和分析,形成观测报告,及时发现路基沉降问题。

4. 处理建议的提出,根据观测报告的结果,提出相应的处理建议,及时采取维护措施,保障路基工程的安全和稳定。

高速公路路基沉降变形观测实施方案

高速公路路基沉降变形观测实施方案

高速公路路基沉降变形观测实施方案目录1、适用围 (3)2、编制依据 (3)3、工程概况 (3)4、沉降变形观测的目的 (4)4.1施工期沉降观测 (4)4.2运营期沉降观测 (5)5、路基工程沉降变形观测技术要求 (5)5.1变形观测断面及观测点的设置原则 (5)5.2变形观测容与断面类型 (6)5.3观测元件与埋设技术要求 (6)5.4观测点布置 (9)5.5观测技术要求 (10)6、过渡段工程沉降变形观测技术要求 (12)6.1观测断面和观测点的设置原则 (12)6.2观测元件与埋设技术要求 (13)6.3观测技术要求 (13)7、沉降变形监测网主要技术要求及建网方式 (13)7.1 沉降变形观测点 (13)7.2 沉降变形观测主要技术要求 (13)7.3 观测水准基点、工作基点的布设 (14)8、水平位移监测网主要技术要求及建网方式 (15)9、变形监测测量工作基本要求 (16)9.1水准基点的引测 (16)9.2沉降观测各项限差规定及精度要求 (16)9.3仪器设备要求 (16)9.4沉降观测水准测量方法 (16)9.5 观测测量操作要求 (17)10、测量观测资料整理及提交资料 (17)10.1 一般要求 (18)10.2 资料整理 (18)11、资源配置 (19)11.1人员配置 (19)11.2 设备机具配置 (19)1、适用围为评估预测XX新区西外环高速公路路基工程最终沉降量和工后沉降,合理指导施工,确保施工质量,制定本沉降观测技术方案。

2、编制依据1.1XX新区西外环高速公路施工图设计;1.2《工程测量规》,GB50026-2004;1.3《国家一、二等水准测量规》,GB/T12894-20061.4《精密工程测量规》,GB/T 15314-95;1.5《建筑变形测量规程》,JGJ/T 8-94;1.6《城市测量规》,CJJ8-99;1.4《公路路基路面现场测试规程》,JTJ059-95。

公路路基沉降观测施工方案

公路路基沉降观测施工方案

公路路基沉降观测施工方案1. 引言公路路基沉降观测的施工方案对于确保公路的安全运行以及及时发现和处理路基沉降问题非常重要。

本文档将介绍一种可行的公路路基沉降观测施工方案,以帮助相关人员进行施工操作。

2. 背景信息公路路基沉降是指公路路基在使用过程中发生的垂直变形,其影响路面平整度、车辆行驶平稳性等。

及时准确地观测并处理路基沉降问题能够保障公路的安全和畅通。

因此,进行公路路基沉降观测施工是非常必要的。

3. 施工设备和材料为了进行公路路基沉降观测施工,需要准备以下设备和材料:•测量仪器(如经纬仪、水准仪、测深仪等)•手持电脑或平板电脑•观测点标志杆•钉脚或膨胀螺栓4. 施工流程根据公路的实际情况和施工要求,下面是一种可行的公路路基沉降观测施工流程:步骤 1: 布置观测点根据公路的需要,在已建成的路基上选择适当的位置布置观测点。

观测点应该在路基的不同位置以及路段上均匀分布。

在每个观测点处使用钉脚或膨胀螺栓固定观测点标志杆。

步骤 2: 观测点标志杆测量使用测量仪器进行观测点标志杆的测量。

测量应包括标志杆的高度、宽度和位置等信息,并记录在手持电脑或平板电脑中。

步骤 3: 建立基准点和控制点根据实际情况,在公路两侧选择适当位置建立基准点和控制点。

基准点应位于稳定的地面上,可以选择钢筋混凝土桩作为基准点固定。

控制点应建立在能够确定水平线的位置上,比如墙体或其他固定的建筑物上。

步骤 4: 线路测量使用经纬仪进行线路测量,记录起点和终点的经纬度坐标,并计算出两点之间的距离和方位角。

将测量结果记录在手持电脑或平板电脑中。

步骤 5: 水准测量使用水准仪进行水准测量,测量各观测点的高程。

将测量结果与基准点的高程进行比较,得出各观测点的沉降量。

步骤 6: 深度测量使用测深仪进行深度测量,测量各观测点下方土层的深度。

将测量结果记录在手持电脑或平板电脑中。

步骤 7: 数据处理和分析将观测到的数据导入计算机,并进行数据处理和分析。

高速公路沉降观测方案

高速公路沉降观测方案摘要本文档旨在制定一份高速公路沉降观测方案,以评估路面沉降情况并及时采取措施进行修复。

方案包括观测设备的选用、观测点位的确定、观测频率的制定等内容。

引言高速公路作为重要的交通基础设施,其路面的沉降情况对行车安全和道路使用寿命具有重要影响。

因此,通过建立科学的观测方案,及时发现和处理沉降问题,对维护高速公路的正常运行具有重要意义。

观测设备为了准确观测高速公路路面的沉降情况,我们将采用以下设备:1. 自动水准仪:用于测量地面高差的仪器,可实时监测路面沉降情况。

2. GNSS测量系统:利用全球卫星定位系统,精确测量路面沉降的空间坐标。

3. 数据记录器:用于记录观测数据,并进行初步数据处理。

观测点位的确定在高速公路上选择合适的观测点位是确保沉降观测准确性的重要一步。

我们将按照以下原则确定观测点位:1. 覆盖范围广:选择不同路段、不同车道的观测点位,以全面了解整个高速公路的沉降情况。

2. 代表性强:选取代表性路段作为观测点位,如交叉口、桥梁附近等,这些区域常常容易发生路面沉降问题。

3. 稳定性高:避免选择可能存在其他问题的区域作为观测点位,确保观测数据的准确性和可靠性。

观测频率的制定观测频率的制定直接关系到对高速公路沉降情况的及时发现和处理。

根据我们的经验,建议以下观测频率:1. 日常观测:每日进行一次轮询观测,确认沉降情况是否有明显变化。

2. 定期观测:每月进行一次全面观测,记录详细数据,以对比前后观测结果,评估沉降趋势。

3. 特殊情况观测:如发生自然灾害或其他突发事件,应及时增加观测频率,以便及时采取应急措施。

数据处理与分析观测得到的数据需要进行处理与分析,以便得出准确的沉降情况评估结果:1. 数据校正:对观测得到的数据进行校正,排除外界因素的影响。

2. 数据比对:将不同时间段的观测数据进行比对,分析沉降变化的趋势和范围。

3. 结果评估:根据分析结果,评估路面沉降是否已达到修复标准,以及采取何种修复措施。

关于高速公路软土路基沉降稳定性监测及施工措施

关于高速公路软土路基沉降稳定性监测及施工措施【摘要】本文介绍了软土路基施工中存在的主要问题和路堤施工软土路基观测的目的和内容,总结了路基沉降的观测方法及具体步骤,减少工后沉降和不均匀沉降的发生,防止和降低路基失稳和沉降导致的各种质量隐患。

【关键词】软土地基;沉降观测;施工测量;措施一、软土路基施工沉降及稳定性监测的重要性1、软土路基施工存在的主要问题(1)软土路基在路堤填筑施工过程中和路堤填土完成后,地基都要产生较大的沉降和剩余沉降,如何控制剩余沉降达到设计标准;如何确定路基的预留高度以保证路面达到设计标高;如何进行沉降控制,以尽保证不同构造物接头的平顺,减少跳车现象。

(2)由于软土强度低、固结慢,软土路基在路堤土施工过程中容易造成地基失稳,引起路堤滑坡破坏.在施工中如何控制填土速率,以确保地基稳定,而又影响工程的进度和质量。

2、路堤施工沉降观测的目的(1)根据实测数据控制填土速率以保证路堤在施工中的安全与稳定。

(2)根据实测曲线预测工后沉降,确定构造物和面结构的施工期,施工后沉降控制在设计允许范围。

(3)实测路堤沉降为施工计算提供依据。

3、软土路基的观测内容(1)地表沉降量观测。

(2)地表水平位移量及隆起量观测。

(3)地下土体水平位移观测。

二、路基沉降的观测方法及具体步骤1、工作基点桩的制作与埋设根据观测对象的分布情况,确定利用施工控制点作为位移监测控制点。

鉴于观测控制基点对本工程观测结果的重要性,有必要建立定期校核制度,定期校核控制点的坐标和高程。

施工期每周校核一次,坐标校核采用控制网的方法。

2、地表沉降量观测仪具的埋设及观测方法施工路段的地表沉降观测是在原地面上埋设沉降板进行高程观测,沉降板由沉降地板、沉降杆、管箍、保护套管和套管帽(堵头)等组成。

观测人员按设计的桩号断面将沉降板埋入土层中。

3、地表水平位移量及隆起量观测仪具的埋设及观测方法施工路段的地表水平位移是通过埋设边桩进行测量边桩,埋设在路堤两侧趾部以及边沟外缘以外10范围内,并结合稳定性分析在预测可能的滑移面与面的切面位置布设。

一级公路沉降、位移观测方案

一级公路沉降、位移观测方案第一篇:一级公路沉降、位移观测方案高速公路建设过程所面临的地形地质条件以及气候条件都更加复杂化,高填方路基大量出现,最大填方高度甚至超过 50 米,进行高填方路基施工。

致使路基沉降在公路建设中普遍存在并引起桥头跳车、路基沉陷、路面早期破损等多种质量病害,直接影响到公路的使用质量和社会效益。

因此,我们要更好地了解和掌握路基沉降的原因,搞清路基填筑材料、填筑高度与路基沉降的关系,掌握高填方路基施工段的沉降控制措施。

高填方路基特点高填方路基具有以下几个特点:一是填筑工程量大,工期长,涉及的填筑问题较多,控制起来比较困难;二是高填方路基填筑较高,要求路基具有良好的边坡稳定性及足够的整体抗压性;三是路堤本身累积沉降大,必须严格控制路堤单位填筑高度的工后沉降要求更为严格;四是高路堤的稳定性需要进行专门分析和验证。

基于以上特点,路基填筑完毕之后,大约需要一年的时间才能趋于稳定,这是因为路基填筑完毕之后,虽然地基所承受的土压力趋于稳定,但使用过程中除了土压力之外,它还将受到行车及环境等多方面因素的影响。

所以,必须经过大约一年的时间才能真正趋于稳定。

高填方路基施工技术高填方路基施工前,必须进行填筑段试验。

作为试验段,控制长度大于200m。

在试验过程中,选择合适的设备类型以及各种参数,进行反复试验。

确定工程中的各种设备和参数,便于施工阶段的施工。

在施工前必须仔细勘察填方区域,了解其地质和土质情况,尤其是特殊地基,应根据相关规范,对地基进行处理。

可先将地面的树木和腐殖质土清除,并排除积水,晾晒、平整,然后采用压路机碾压,直到压实度达到规范要求。

运料前,挖方区的填料经试验合格后使用。

采用挖掘机或装载机装车,自卸汽车运输到填方区。

汽车卸料时,安排专人指挥,按每层30cm 的松铺厚度计算卸料密度,进行摊铺和整平阶段。

然后采用自重30t 以上大型履带式推土机初步摊平,并在初平后,进行来回碾压,完成初步压实,以利于平地机平整。

路基沉降和稳定观测施工方案word资料6页

路基沉降和稳定观测施工方案一、工程概况:阿深高速公路N0.5合同段,起讫桩号为K27+800~K36+500,全长8.7km,按双向四车道高速公路技术标准设计,行车速度120km/h,路基宽28m,路基工程主要有:路基借土填方104万M3;结构物回填2.2万M3;锥坡填土1.69万M3;掺石灰29609T;路基排水沟18.499KM;路基防护2.2万M3;植草子7.44万M2。

路面工程:22.6万M2,合同期20个月。

二、降观测点布置原则(1)、在我合同段所有桥梁(包括通道桥)位置均设置一组沉降观测点,观测点位于桥头引道,离桥头搭板1米处,跨度超过30米的结构物两端各设一观测断面,跨度小于30米在一端设置。

(具体数量见附表)(2)、所有涵洞处需设置一组沉降观测点,观测点位于涵背一侧,沉降板具体位置应随涵洞交角调整。

(3)、对于一般处理路段,通道与涵洞涵洞处理段、桥头路基处理段、桥头25米的处理段到其他处理段的过渡段的接头处,应在离开接头各10米以外的路段各设置一组沉降观测点。

(4)、在地质情况明显变化的分界线两侧10米处,应分别布置一组沉降观测点。

(5)路中沉降标应注意避让通信管线,不设在距中线0.5米的位置,路侧沉降标设在路面结构层边缘与护坡结构之间的土质填料的垂线上。

三、路堤填筑期沉降观测方案(1)、基准点的观测为了保证沉降观测的可靠性,必须保证基准点稳定可靠,因此要对基准点进行定期检测。

检测原则:检测应按水准测量规范要求的三等水准测量要求进行。

(2)沉降板的埋设测点标杆安装时应严格按规定进行,安装必须稳固,步骤为:1)施工两层实土后,即可开始埋设沉降标。

2)开挖压实土两层至原地面,或至砂垫层层顶,或至粉喷桩桩顶。

3)铺设5cm砂垫层,如已有砂垫层可不再铺设。

4)沉降板底座就位、整平。

5)回填细颗粒土,夯实至管顶以下2cm。

6)建立管顶高程的初读数。

7)加设保护帽。

施工时应注意对沉降标观测点的保护和沉降标的修复工作,一旦发现沉降标被破坏,应立即进行修复,以便保证沉降观测数据的连续性,提高观测数据的可靠性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

溆浦至怀化高速公路(1-20合同段)路基沉降与稳定观测方案湖南省海威特公路检测技术咨询有限公司二〇一〇年九月目录1 目的和意义 (1)2 沉降与稳定观测的依据 (2)3 观测内容 (3)4 沉降与稳定观测点的布设 (3)4.1 布置原则 (3)4.2 沉降与稳定观测点布设步骤 (5)4.3沉降与稳定观测点布设方法 (6)5 溆怀路重点观测断面的选择 (9)6 沉降与稳定观测控制指标和精度 (10)6.1 沉降观测 (10)6.2稳定性观测 (11)7沉降与稳定观测的周期 (11)8 提交成果 (11)8.1 提交的成果报告 (11)8.2 成果报告的应用 (11)9项目的组织和管理 (12)9.1 项目的组织结构及主要参加人员 (12)9.2 拟投入的仪器设备和计算软件 (13)9.3 有关部门的协调配合 (13)10 项目经费预算 (14)附表(溆怀高速公路路基沉降与稳定测点分布一览表)1 目的和意义复杂多变的地形、地貌、地质条件是高速公路路基施工和长期稳定所面临的共同课题,对这些问题的了解程度和处理成功与否将直到公路的整体质量,这其中,软土地基、特殊土路基、高填方路堤、半填半挖路堤、陡坡路接影响堤、岩溶地基、填切交界频繁等不利因素更是路基修筑的棘手问题.溆浦至怀化高速公路是我省“五纵七横”高速公路网中的第三横——娄底至怀化高速公路的西段.本项目地处湖南省中部向西部的过渡地带,雪峰山脉的北东向延伸区,呈东西向纵贯怀化地区,路线起于溆浦县北部,与新化至溆浦高速公路顺接,西至怀化市北部鹤城区黄金坳枫木坪,与包茂国家高速吉首至怀化段相接(通过黄金坳枢纽互通转换).走廊带全部位于怀化地区,主要通过怀化的溆浦县、辰溪县、中方县、怀化市鹤城区.主线路线全长91.781千米.路线沿线风化剥蚀较强烈,属于丘陵地貌,地形受岩性、构造控制较显著,沟壑纵横,存在大量高填路基、半填半挖路基及陡(斜)坡路基.地质构造较为复杂,断层、褶皱构造发育,亦存在多处采空区、岩溶、软基等不良地质路段.因此,路基在填筑过程中,产生局部小滑塌、变形及不均匀沉降的可能性较大.以上这些不利因素给溆怀高速公路路基修筑带来了很大的难度,为了优质高效建好溆怀高速公路,就必须密切关注不同工程地质条件下路堤填筑过程中或填筑后的路基变形动态,也就是必须进行不同支撑条件下路基沉降和稳定的动态观测,为指导施工及时提供可靠的参考数据,同时,基于为今后湖南省新建高速公路(特别是山区、丘陵区高速公路)的建设提供基础数据,提高设计水平和指导施工,在溆怀路选择一些关键工点进行全断面长期沉降及稳定观测是非常有必要的,这是工程实际的客观要求和提升技术水平的必然途径,其经济意义及理论价值不言而喻.本次沉降及稳定观测分为普通沉降观测和重点断面沉降观测两个方面,其中普通沉降及稳定观测目的如下:(1) 以观测结果指导现场施工,正确控制路堤施工填筑速率,合理确定预压卸载时间和结构物及路面施工时间,并提供施工期间的沉降土方计量依据,进行信息化施工;(2) 根据监测结果及时发现危险的先兆,分析原因,判断工程的安全性,采取必要的工程措施,防止发生工程破坏事故和环境事故,确保路堤施工中的安全和稳定,控制和保证高速公路工程质量;(3) 通过观测,评价工程的技术状况,预测沉降量,验证设计参数和设计理论的正确性,使工后沉降控制在设计的允许范围内;(4) 通过观测,检验地基工程处理效果和施工方案的正确性.重点断面沉降及稳定观测目的如下:(1)用于沉降管理,根据测定数据调整填土速率;(2)根据监测数据,判断路基的稳定性,确定地基内可能出现的破坏面,保证路堤施工的安全和稳定;(3)确定预压卸载时间和结构物及路面施工时间;(4)监测运营期路基纵向、横向不均匀沉降,以了解不均匀沉降的大小及其发生、发展的规律;(5)监测运营期路基、基层、面层内的动、静应力和应变,了解不同施工工艺、路堤高度、不同路面结构下路基、基层及面层的静、动应力的分布规律,为交通荷载作用下路面结构稳定性分析提供基础资料;(6)评价地基处理方法、施工工艺的工程效果;验证设计理论的正确性;制订施工控制标准,指导设计与施工.基于以上目的,拟在溆怀路选择一批关键观测点及若干个重点断面进行路基沉降及稳定观测,其中原地面或路堤部分沉降观测点234个,路堤总沉降点234个,横向水平位移点108个,重点观测断面2个.测点分布位置见附表“溆怀高速公路路基沉降与稳定测点分布一览表”.2 沉降与稳定观测的依据(1) 《工程测量规范》(GB 50026-2007);(2) 交通部《公路路基设计规范》(JTG D30-2004);(3)《公路勘测规范》(TG C10-2007);(4) 河海大学和沪宁高速公路股份有限公司主编的《交通土建软土地基工程手册》2001.4;(5) 交通部《公路路基施工技术规范》(JTG F10-2006);(6) 交通部《公路水泥混凝土路面设计规范》(JTG D40-2003);(7) 交通部公路规划设计院《公路沥青路面设计规范》(JTG D50-2006);(8) 溆怀高速公路的地质勘测资料、施工设计图及有关技术文件;(9) 溆怀高速公路路基沉降与稳定观测合同书.3 观测内容普通测点及重点观测断面所有观测项目如表1所示:4沉降与稳定观测点的布设4.1布置原则变形观测点应设置在需要观测的位置处,它直接反映出测点处变形情况,因此,测点的设置位置不仅要根据设计要求,同时还应针对施工掌握的地质、地形情况调整或增设.沉降和稳定等观测点最好设在同一断面上,这样有利于测点看护,便于集中观测,统一观测频率,更重要的是便于各观测项目数据的综合分析.(1)对于软土路基路段,按规范要求,每隔200米左右应设置一个地面沉降观测点,桥头引道路段至少设置3个观测断面;一般路堤沉降元件埋设在路中心,高路堤(填土高于10米)、桥头引道增设路肩及坡脚测点.(见图1)图1 原地面沉降观测点设置(2)对于地基条件较好的路段,路堤填筑后自身压缩量受压实标准和施工质量控制,路堤高度大于10米的一般路堤按点距250米布置,填土高度大于5米的桥头(涵洞)路堤50米范围内按点距25米布置观测点.(参见图2)l0米的地方应设置地面横向位移标,观测地表水平位移和隆起,判断路基稳定性,设置个数以控制路基稳定为目的确定(见图4).地面水平位移观测元件一般路段纵向每隔100~200米设置一个观测断面;桥头路段设置2~3个观测断面.(5)在土方路堤填土高度大于l0米的软土路段,且软土层厚度较大,应选择代表性位置进行综合观测.除观测地面沉降和水平位移外,还包括路堤填筑体分层沉降全断面观测(见图4、5)、深层土体水平位移、分层沉降、孔隙水压力、地基竖向静、动应力和基层竖向静、动应力等.为利用综合观测资料研究分析路基稳定和沉降规律,尚需在已有地质资料的基础上,进行原状土取样及原位测试,试验按《公路软土地基路堤设计与施工技术规范》(JTJ017-96)要求进行.4.2 沉降与稳定观测点布设步骤布设前应该考虑地质、地基处理及路堤设计方式、荷载、结构物特征、施工作业方式和经济等因素.根据不同要求,观测点的布设分为沉降观测元件、水平位移观测元件、分层沉降标、全断面剖面沉降仪、测斜管、压力盒和孔隙水压计的布设等内容.目的是能够准确而完整地反映出软土地基路堤沉降和路堤自身压缩变形沉降的规律性.根据工地施工进度,依次按以下步骤进行布设:(1)在软土地基或原地面处理完成后,一方面布设综合观测断面的测点,即:分层沉降标、全断面剖面沉降仪、测斜管、压力盒、地表沉降元件、地表水平位移元件和孔隙水压计;另一方面,布设一般软基路段的地表沉降板和边桩;(2)当填土高度达到所要求的位置时,则按计划在该断面埋设路堤剖面沉降管或水平测斜管等.(3)在路基填土完成后,根据情况布置基层沉降管、路肩测斜管、静态及动态土压力元件、应变传感器等.根据上述原则和方法,各标段的沉降与稳定观测的测点布置详见附表:溆怀高速公路路基沉降与稳定测点分布一览表.图5 路堤填筑沉降全断面观测示意4.3 沉降与稳定观测点布设方法4.3.1沉降观测点的布设路基沉降观测系统由观测地表沉降的沉降板、观测土体内不同层次沉降量的分层沉降标、观测全断面整体沉降的剖面沉降仪组成.⑴沉降板的布设在考虑以上地质、地基处理及路堤设计方式、荷载、结构物特征、施工作业方式和经济等因素的情况下,埋设在变化分界线的两侧,这主要在室外完成.在地质情况相似地段上,要参考地形因素进行埋设;地形因素也相似的情况下,以适当距离布设,这主要到现场踏勘进行.对于结构物(桥梁、箱涵、通道等)的两端要埋设2组以上的沉降板,以确保沉降观测数据的可靠性.沉降板由钢管和底面钢板组成.底部钢管用互成120°的撑脚三角板焊接在沉降板中心处,节管用管箍连接.节管顶部用护管帽盖住.施工人员按设计的桩号断面将沉降板埋入铺好的砂垫层上.实际操作时,在第一层压实面上挖土坑(深20~30厘米),管顶应低于原压实面5~8厘米,随即测量管顶至底板高差,填土夯实至管顶,并测量管顶标高(初读数),当第二层土施工完毕后,在管顶位置接上第二节钢管,如此往上接长测量管直至路基顶面.⑵分层沉降观测点的布设分层沉降标一般埋设于路中心,一个观测断面埋设1~2根,分层沉降点沿铅垂线方向上和各层土内布设.点数与深度,应根据分层分布情况确定,原则上每一土层设一点,最浅的点位应在基础底面下50厘米处,最深的点位应在超过压缩层理论厚度处,或设在压缩性低的砾石或岩石层上.埋设步骤为:①在测点处钻孔,钻孔直径一般为108~125米米,最好用全断面取土器成孔,不可水冲,钻孔倾角小于1/100;②下沉降管,注意接头连接与密封;③下沉降环,按设计要求每间隔一定距离放置沉降环(土体中一般2.0米一个),从下往上,用送环器沿管壁下放,到规定深度后放开叉簧片,使其固定于土中;④每埋一个沉降环,及时进行回填,直至到下一个沉降环的位置;⑤整个钻孔沉降环埋设结束,进行第一次测量,记录下环的初始位置,并及时测量孔口高程;⑥作好埋设记录,内容包括:工程名称、观测孔编号、孔深、孔口坐标、高程、沉降环数量、初始位置、主要埋设人员、日期等.⑶路堤填筑全断面观测点的布设全断面观测仪有不同的类型:水压式、振弦式和水平测斜仪等.测试地基沉降时,在地基处理完之后,按以下步骤进行:①测线定位,要求准确、平直;②开沟,沟宽40~60厘米,深度50~70厘米,若上部有大型机械施工时深度应更大.沟底部平整、夯实,铺一层5~10厘米的细砂;③预先在沉降管中放好一根拉弦(测绳或细钢丝),连接铺设沉降管.使用水平测斜仪时,铺设的沉降管上应在每个管两头槽口上作好标志,不得扭曲;④沉降管放好后回填砂土并压实,埋设好后将探头在管中试行滑动,检查是否顺利,若不顺利,则挖开堵塞处,重新处理;⑤使用振弦式观测仪时,应在距沉降管出口不远的地方选择一处不受沉降影响的基准点,砌制水泥基准台,表面水平,其高度略低于沉降管可能达到的最低点,并测量其坐标、高程.为了防止沉降管被压扁而影响使用,沉降管应选择具有较大的径向刚度的高压水管,一般选择使用钢丝绕的高压管.测试路堤沉降时,在预计埋设沉降管的位置上,经压实后再挖槽,槽的尺寸比沉降管尺寸略大,埋设方法与测试地基相同.沉降管埋设之后,为了防止土粒进入,应及时在沉降管两端设计保护设置,保护设置为有盖板的砼池,池的尺寸根据实际情况确定,其原则是:一是能够让水管、导线、探头顺利通过,二是能够防盗.4.3.2 稳定性观测点的布设路基水平位移观测断面应与沉降观测断面相吻合,观测断面设于与路线垂直的轴线上,观测系统由观测地表变形的边桩和观测土体内部水平位移的测斜管组成.(1)边桩的布设在路基的填筑过程中,由于路堤荷载的作用下,使路堤坡脚处可能产生水平位移和垂直位移,因此要在路堤坡脚处设置若干边桩(位移桩).位移桩的布设根据地基及路堤场地条件确定,一般从路堤坡脚起,在垂直于路中心线方向每隔2~3米布设3~4个边桩,并用经纬仪定线方法使这些边桩在一条直线上,最后用小钉在木桩上标定桩位.边桩的布设主要在填土比较高的路基地段,一般布设在结构物的两端(主要是在各种桥梁的两端).边桩采用钢筋混凝土预制,砼标号不小于25号,长度 1.5米,方形断面,边长15厘米,桩顶预埋特制测头.边桩的埋置深度以地表以下不小于1.2米为宜,桩顶露出地面的高度不应大于10厘米.埋置的方法可采用打入或开挖埋设,要求桩周回填密实,桩周上部50厘米用混凝土浇筑固定,确保边桩埋置稳固.实践表明,砂垫层上铺设土工布能够限制侧向位移值,坡脚处侧向位移最大值发生在地面下6~8米,且位移量仅仅占路堤中心的沉降量的1/8左右,而边桩所测的最大侧向位移量仅仅约占路堤中心沉降量的1/40.因此,要确实掌握路堤的侧向位移,最好将布设边桩改为埋设测斜仪.如果仅仅把地面边桩所测得的位移值作为控制值则是十分危险的.(2)土体水平位移观测点的布设目前测量土体内水平位移及其方向大多使用测斜仪.测斜仪埋设于地基土体水平位移最大的平面位置,一般埋设于路堤边坡坡趾或边沟上口外缘1.0米左右的位置.测斜管埋设时采用钻机导孔,导孔要求垂直,偏差率不大于1.5% .测斜管底部埋置于深度方向水平位移为零的硬土层中至少50厘米,或基岩上,管内的十字导槽必须对准路基的纵横方向.当测斜孔较深或埋管与观测时间间隔较短时采用注浆的方法回填孔壁;而当测斜孔较浅或埋管与观测时间间隔较长时(大于两个月),可采用细砂回填和自然塌落消除孔壁空隙.4.3.3 孔隙水压力测点的布设通过在地基土体内部埋设孔隙水压力计观测土体孔隙水压力变化,以便掌握地基的固结状态,了解并据此分析地基土固结程度及地基处理的效果.孔隙水压力计的平面布点宜集中于路中心,并与沉降、水平位移观测点位于同一个断面上.孔隙水压力测点沿深度布设根据试验分析需要而确定,一般每种土层均设测点,土层较厚时一般每隔3~5 米设一个测点,埋置深度应及至压缩层底.孔隙水压力计有钢弦式、测压式、水关式、电阻应变片式等,其中钢弦式稳定性好,灵敏度高,使用最多.具体的埋设要求按《公路软土地基路堤设计与施工技术规范》(JTJ017-96)进行.根据上述方法,结合溆怀高速公路的具体情况,溆怀路路基沉降与稳定观测点布置将包括原地面变形点的布置、土体自身压缩变形点的布置、重点观测断面的布置.路基原地面变形观测点主要埋设在软土路段、采空区、超高路堤、高填方桥头、岩溶区,基本控制了重点变形部位.土体自身压缩或侧向位移的观测点则主要布置在高填方、高填方桥头、填挖交界处.在超高路堤、原地面沉降较大部位应重点观测,重点观测断面的设置是为了全面掌握路基土体应力和变形的动态变化过程,综合分析路基稳定性(重点断面测试仪器的埋设方法及原则略).路基沉降与稳定观测点位一般通过业主提供的设计文件和现场详细调查在埋设时最终确定,测点的数量也需要根据现场实际路基条件和施工中出现的问题进行增减.此次,根据我们掌握的一些基本资料和以往的工程实践经验,初步编制了“溆怀高速公路路基沉降与稳定测点分布一览表”作为本观测方案的重要组成部分,见方案后面的附表.5 溆怀路重点观测断面的选择根据上述方法,结合溆怀高速公路的具体情况,经过现场调研及踏勘,拟在溆怀路选择2个典型断面进行全断面观测,断面位置及基本情况如下.(1)第15合同段k152+420第15合同段k152+420为高填方路段,路基中心最大填土高度约为23.36米,地基为淤泥质软土,拟将该处典型高填方路段设为重点观测断面.(2)第17合同段k165+400第17合同段k165+400为高填方路段,路基中心最大填土高度约为18.48米,地基为淤泥质软土,拟将该处典型高填方路段设为重点观测断面.6 沉降与稳定观测控制指标和精度高速公路软土地基沉降量的变化相当复杂,它与设计总沉降量的大小、观测频率、地质条件(软基厚度)、地基处理方式、填土速率、填土高度、沉降控制方法以及沉降趋于稳定状态等因素有关.因此,需要对施工全过程(路堤填筑、预压期及路面施工期)分阶段确定水准测量等级.在路堤堆筑期,填土速率控制在日沉降速率不大于1.0厘米/d;在预压期(堆载或等、超载),连续2个月实测沉降速率小于5米米/月为路基稳定;在底基层、基层和油面层施工时,连续2个月实测沉降速率小于3米米/月为路面层稳定.6.1 沉降观测根据施工全过程的沉降观测的不同要求,路堤施工全过程沉降观测水准测量等级、精度指标和对仪器的要求如表2所示,水准测量的主要技术指标如表3所示.表2 路堤施工全过程沉降观测水准测量等级、精度指标和对仪器的要求表3 水准测量主要技术指标注:N为测站数,路线允许闭合差取自《工程测量规范》(GB50026-2007).6.2 稳定性观测路基水平位移的观测精度要求与观测的方法和观测的仪器有关:当采用单三角前方交会法观测时,观测仪器采用J1或J2经纬仪,方向观测水平角误差为±2.5″;当采用视准线观测方法时,观测仪器采用光电测距仪,测距仪误差为±(5米米+5PP米.D).7 沉降与稳定观测周期由于观测对象及其各种条件不同,关于观测周期的确定,目前还不能得出确切的计算公式,一般根据现有的规范和经验而定.对于公路施工阶段的沉降观测,通常按加载阶段和变形是否稳定确定观测周期.公路施工一般分为填筑期、预压期和路面施工期三个阶段.对软土地基段、采空区和岩溶区:第一阶段,荷载逐渐加大,沉降速度较快,正常情况下7天左右观测一次;第二阶段,预压初期每半月观测一次,以后可每月观测1~2次;第三阶段,路面每填筑一层观测一次,或每月观测一次.对其它普通高填路段可每月观测1~2次,但在超高填路堤的填筑后期应适当加大观测频率,每半月观测一次.对于重点断面,通车1~2年,每月观测一次,通车3~5年,每3个月观测一次.但既定周期并不是一成不变的,当有特殊要求或发现有异常情况时,适当缩短观测周期.8 提交成果8.1 提交的成果报告通过观测资料的及时整理分析,在全线沉降观测过程中将提交下述成果报告:⑴现场观测简报(按月提交);⑵沉降和稳定发生异常专题报告(及时提交);⑶路基沉降与稳定观测总报告(项目完成后).8.2 成果报告的应用为保证路堤沉降与稳定观测的成果能确实及时地指导路堤的填筑施工,真正实现信息化施工的目标.特提议施工管理的有关部门在制定施工控制程序时,应考虑将沉降与稳定观测的成果作为监理工程师签发施工指令的前提,也就是说对于存在软土地基、路堤高度大于10米或沉降变形速率偏大的路段,各个阶段的施工时间安排应征求观测单位的意见.9 项目的组织及管理9.1 项目的组织结构及主要参加人员为了全面正确地贯彻本沉降与稳定观测方案,需要一个管理科学、运行有效、技术过硬的项目组织作保证.因此,一方面为该项目配备了一批具有丰富的相应技术知识和工程经验、责任性强的专业人员,并根据项目的具体需要,同时结合个人的知识、能力和经验特点实行定岗定责任,分工明确,注重发挥每个技术人员的特长将其放在最恰当的岗位上;另一方面,制定一整套完善的观测项目管理制度,以规范项目实施的每一个环节,确保测试的技术方法正确实现,观测人员操作合符规程,仪器设备运转正常可靠,观测的数据结果全面、真实、准确,处理和分析观测数据迅速科学,提供的报告及时、全面、正确.项目的主要组成人员如表4:表4 项目组主要人员组成9.2 拟投入的仪器设备和计算软件根据以往在沉降与稳定观测中的经验,本着测试精度高、性能稳定、操作简便而且经济实惠的原则,本项目拟选择以下主要仪器设备和软件,见下表5(包括路基沉降与稳定观测的部分和用于重点观测断面的部分):表5 拟投入的主要仪器设备和计算软件一览表9.3 有关部门的协调配合沉降观测的路线长,点多面广,历时长,现场施工环境复杂,所有观测元器件的保护十分重要,而且元器件的完好程度,直接关系到观测工作的成败;另一方面,埋设和接长沉降管需要根据施工进度依次进行,所以需要随时掌握工地的施工进度,如果完全由观测组到现场来跟踪了解进度是不切实际的.因此,为了以后沉降观测的顺利进行,圆满完成观测任务,则需要各施工标段和监理的长期不懈的大力支持和配合,特提出以下几点建议:1、由施工单位负责埋设与保护沉降板,监理单位应时刻督促执行.施工单位应定人定点负起埋设和保护好沉降板的责任,同时要将保护沉降板的要求让每个施工人员都熟记于心,每次施工作业都应当高度注意不要扰动或破坏沉降管.一旦发生扰动或破坏沉降管的情况应立即及时通知观测组.每个监理处应定人负责沉降观测的协调联络工作.2、施工单位应做好协助观测单位开挖、接管、测量等辅助工作.3、对于总沉降量大于10厘米的部位,应考虑给予施工单位沉降土方计量,依据沉降观测单位资料进行核定.4、建议业主以文件的形式下发给各施工单位和监理单位,文件应附上各施工单位范围内。
