八年级上学期生物实验教学计划及实验进度表
八年级上学期生物实验教学计划及实验进度表
生物科学实验是以认识生命运动的本质和规律为目标的实践。
在每一个实验的过程中,从实验意念的产生到实验方案的设计,从实验结果的分析到实验报告的完成,每一步都有思维活动,每一步都是思维的结果。
所以,生物科学实验有利于把学生带入发现问题的情境,使学生在分析实验问题之中和在解决实验问题中锻炼思维能力。
本学期的生物实验教学工作制定计划如下:
一、指导思想
通过实验,为了使学生有效地掌握生物学知识、学习现代科学技术所必需的基础生物知识,培养初步的实践操作技能和创新能力。
生物实验教学将重点放在培养学生科学实验能力与提高学生科学实验素养,运用知识的综合分析能力、动手能力和设计创新能力。
二、教学要求
1.演示实验必须按大纲要求开足,教师在课堂上用演示的方法面向全体学生进行实验。
通过观察实验现象,使学生能够获得感性的认识和验证,以加深对理论知识的理解。
2.学生分组实验,也要按教学大纲的要求把学生实验全部开齐。
对于学生实验,若能当堂看清实验结果的须在实验室里教师指导下进行,教师监督学生对每个实验达到操作规范、熟练的程度;培养他们浓厚的生物学兴趣和语言表达能力。
三、实验课的教学方法
实验课教学应根据教学目的、教学内容、学生实际和设备条件等因素,采取探究式教学方法。
让学生多动脑、多思考,锻炼自己能找到一些新方法、新步骤;在讲授理论知识时,最好让学生通过实验的方法去归纳出这些知识,这样做重在培养学生的科学素质,培养学生科学研究的思路与方法;加强能力的培养和知识的迁移,有利于充分发挥其科学思维和想象力。
四、本学期实验教学进度表。
部编版八年级生物上册教学计划【含教学进度表】
部编版八年级生物上册教学计划【含教学进度表】目标:教学计划的目标是确保学生在上册学期内全面掌握八年级生物相关知识,并培养学生的科学思维和实践能力。
教学进度表:第一周:- 单元一:生命的奥秘- 课时1:细胞基本结构- 课时2:细胞的分工- 课时3:细胞的分裂第二周:- 单元一:生命的奥秘- 课时4:遗传与进化- 课时5:遗传的规律- 课时6:进化论与自然选择第三周:- 单元二:生物多样性的维护- 课时1:自然界的物种多样性- 课时2:濒危物种与自然保护区- 课时3:人类活动与生物多样性第四周:- 单元二:生物多样性的维护- 课时4:生态系统的组成- 课时5:生态因子的相互关系- 课时6:生物圈与人类社会发展第五周:- 单元三:生物与健康- 课时1:疾病与免疫- 课时2:健康与环境- 课时3:预防传染病的措施第六周:- 单元三:生物与健康- 课时4:生活中的各种救命法- 课时5:生育与生殖- 课时6:荷尔蒙与生活第七周:- 单元四:生物技术与生活- 课时1:基因的解读与基因工程- 课时2:基因工程在农业中的应用- 课时3:基因工程与生物医学第八周:- 单元四:生物技术与生活- 课时4:生物技术与环境保护- 课时5:人类与自然的和谐共生- 课时6:人口与资源的可持续发展总结:以上是部编版八年级生物上册教学计划的教学进度表,每周根据课时安排不同的课程内容,以确保学生全面学习生物知识并培养相关能力。
教学计划的目标是培养学生的科学思维和实践能力,帮助他们更好地理解和应用生物知识。

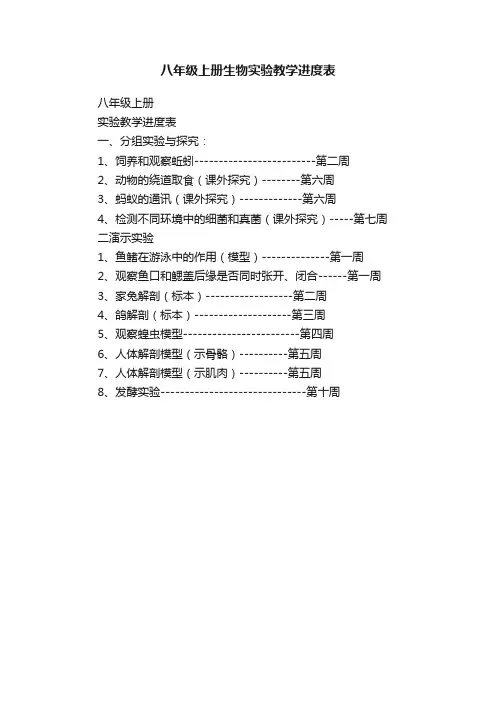

八年级上册生物实验教学进度表
八年级上册生物实验教学进度表
八年级上册
实验教学进度表
一、分组实验与探究:
1、饲养和观察蚯蚓-------------------------第二周
2、动物的绕道取食(课外探究)--------第六周
3、蚂蚁的通讯(课外探究)-------------第六周
4、检测不同环境中的细菌和真菌(课外探究)-----第七周二演示实验
1、鱼鳍在游泳中的作用(模型)--------------第一周
2、观察鱼口和鳃盖后缘是否同时张开、闭合------第一周
3、家兔解剖(标本)------------------第二周
4、鸽解剖(标本)--------------------第三周
5、观察蝗虫模型------------------------第四周
6、人体解剖模型(示骨骼)----------第五周
7、人体解剖模型(示肌肉)----------第五周
8、发酵实验------------------------------第十周。

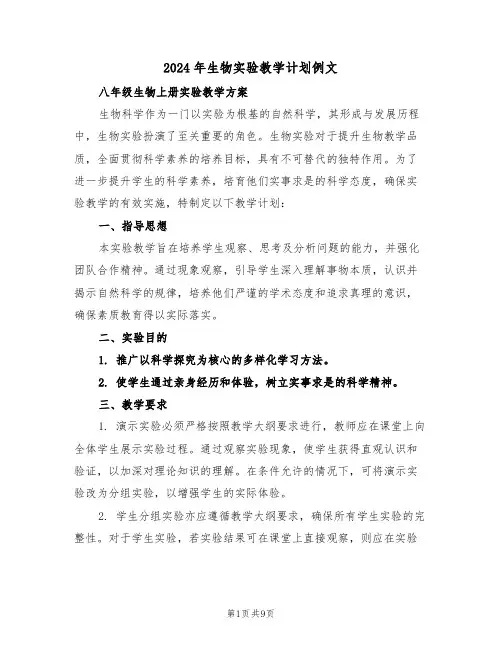

2024年生物实验教学计划例文(五篇)
2024年生物实验教学计划例文八年级生物上册实验教学方案生物科学作为一门以实验为根基的自然科学,其形成与发展历程中,生物实验扮演了至关重要的角色。
生物实验对于提升生物教学品质,全面贯彻科学素养的培养目标,具有不可替代的独特作用。
为了进一步提升学生的科学素养,培育他们实事求是的科学态度,确保实验教学的有效实施,特制定以下教学计划:一、指导思想本实验教学旨在培养学生观察、思考及分析问题的能力,并强化团队合作精神。
通过现象观察,引导学生深入理解事物本质,认识并揭示自然科学的规律,培养他们严谨的学术态度和追求真理的意识,确保素质教育得以实际落实。
二、实验目的1. 推广以科学探究为核心的多样化学习方法。
2. 使学生通过亲身经历和体验,树立实事求是的科学精神。
三、教学要求1. 演示实验必须严格按照教学大纲要求进行,教师应在课堂上向全体学生展示实验过程。
通过观察实验现象,使学生获得直观认识和验证,以加深对理论知识的理解。
在条件允许的情况下,可将演示实验改为分组实验,以增强学生的实际体验。
2. 学生分组实验亦应遵循教学大纲要求,确保所有学生实验的完整性。
对于学生实验,若实验结果可在课堂上直接观察,则应在实验室教师指导下进行,确保学生达到操作规范、熟练的程度;同时,培养他们对生物学的浓厚兴趣和良好的语言表达能力。
四、实验课的教学方法实验课教学应综合考虑教学目标、内容、学生实际情况以及设备条件等因素,采用探究式教学方法。
鼓励学生积极思考,寻找新的方法和步骤;在讲授理论知识时,最好引导学生通过实验方法自行归纳,重点在于培养学生的科学素质,以及科学研究的思维与方法;加强能力培养和知识迁移,有助于充分发挥学生的科学思维和想象力。
五、实验教学的准备工作1. 制定本学期实验教学进度计划,明确实验目录、日期、班级、节次和名称,并按计划安排实验。
2. 任课教师需提前将实验通知单送交实验室,实验教师必须提前准备每个实验所需的仪器、药品及其他相关事宜,确保实验顺利进行。
2024年初中生物实验教学计划(三篇)
2024年初中生物实验教学计划一、指导思想本实验教学计划旨在培养学生对生物实验的基本操作技能,并通过实验探究的方法,激发学生的科学兴趣,培养学生的科学思维和创新能力。
同时,注重培养学生的团队合作精神和实验守则,让学生在实际操作中培养自主学习和自主探究的能力。
二、教学目标1. 培养学生的实验操作技能,包括实验仪器器材的使用、实验操作步骤的掌握等。
2. 培养学生的科学思维和实验探究能力,通过实验观察、数据收集和分析,提高学生的分析问题和解决问题的能力。
3. 培养学生的团队合作意识和实验守则,让学生在实际操作中学会尊重同学、合理分工合作,并遵守实验守则。
三、教学内容与安排1. 细胞实验(2个课时)内容:观察与比较植物细胞和动物细胞的结构和特点。
步骤:a. 准备鲜活的植物组织和动物组织。
b. 制作植物细胞和动物细胞的临时玻璃片。
c. 使用显微镜观察细胞结构和特点。
d. 比较植物细胞和动物细胞的异同。
2. 酵母发酵实验(3个课时)内容:通过观察酵母菌在不同条件下的发酵现象,了解酵母菌的生命活动。
步骤:a. 准备含有葡萄糖的酵母溶液。
b. 将葡萄糖溶液分装到不同的试管中。
c. 分别在不同的条件下观察酵母的发酵现象。
d. 记录观察结果,并分析为什么不同条件下酵母的发酵现象不同。
3. 叶绿素的提取实验(3个课时)内容:通过提取植物叶片中的叶绿素,了解叶绿素在光合作用中的作用。
步骤:a. 准备鲜活的绿色叶片。
b. 将叶片切碎,并加入酒精进行提取。
c. 过滤提取液,得到叶绿素溶液。
d. 在不同光照条件下观察叶绿素溶液的颜色变化,并对结果进行分析和讨论。
4. 内脏解剖实验(3个课时)内容:通过解剖小鸟或小鱼,了解动物的内脏结构和功能。
步骤:a. 准备小鸟或小鱼进行解剖。
b. 依次解剖不同的内脏器官,观察并记录结构和功能。
c. 分析不同内脏器官之间的相互关系和作用。
五、实验报告与分析每个实验完成后,学生需要按照规定的格式和要求撰写实验报告,并进行实验结果的分析和讨论。
初中生物实验教学计划 八年级物理实验教学计划
初中生物实验教学计划1. 引言生物实验是初中生物教学中重要的一环,它不仅能帮助学生巩固理论知识,还能培养学生的动手实践能力和科学思维能力。
本文档旨在设计一套适合八年级学生的生物实验教学计划,旨在提高学生对生物知识的理解和应用。
2. 实验目标本教学计划的实验目标如下: - 培养学生对生物实验的兴趣和积极性。
- 提高学生的观察力和实验操作能力。
- 加深学生对生物知识的理解和应用能力。
3. 实验内容实验一:显微镜的使用学生将学习如何正确使用显微镜来观察微小生物。
实验过程包括: 1. 学生了解显微镜的结构和使用方法。
2. 学生观察已准备好的显微镜玻璃片中的标本。
3. 学生描述所观察到的微生物结构并记录观察结果。
实验二:种子发芽实验学生将通过观察不同条件下种子的发芽情况,了解种子的生长过程和影响因素。
实验过程包括: 1. 学生将在不同温度条件下播种相同种子。
2. 学生观察并记录种子的发芽情况和生长速度。
3. 学生分析不同温度条件对种子发芽的影响。
实验三:光合作用实验学生将探究光合作用的作用和影响因素。
实验过程包括: 1. 学生将在不同光照条件下进行光合作用实验。
2. 学生观察并记录水中水葱叶绿素的颜色变化。
3. 学生分析光照条件对光合作用的影响。
实验四:细胞膜透性实验学生将通过实验了解细胞膜的透性和渗透作用。
实验过程包括: 1. 学生将在不同浓度的食盐溶液中浸泡鸡蛋。
2. 学生观察并记录鸡蛋的变化。
3. 学生分析食盐溶液浓度对细胞膜透性的影响。
4. 实验评估为了评估学生在实验中的实际表现,可以采用以下方式进行评估:- 实验报告:学生需要书面记录实验过程和观察结果,并进行数据分析和结论总结。
- 实验操作:学生在实验中的操作流程、仪器使用和实验技巧的熟练程度。
- 实验讨论:学生能否积极参与实验讨论,提出问题和解决问题。
5. 实验安全在进行生物实验时,需要注意以下安全事项: - 实验室必须保持整洁和安全。
八上生物实验教学计划8篇
八上生物实验教学计划8篇八上生物实验教学计划篇1一、指导思想通过实验教学培养学生观察问题、思考问题和分析问题的能力及小组的协作精神。
让学生通过现象观察事物的本质,从而认识和揭示自然科学规律,培养学生严谨的治学态度和追求真理的意识,切实让素质教育落实到实处。
二、教学要求1、演示实验必须按大纲要求开足,教师在课堂上用演示的方法面向全体学生进行实验。
通过观察实验现象,使学生能够获得感性的认识和验证,以加深对理论知识的理解。
部分演示实验可改成分组实验,增强学生的切身体验。
2、学生分组实验,也要按教学大纲的要求把学生实验全部开齐。
对于学生实验,若能当堂看清实验结果的须在实验室里教师指导下进行,教师监督学生对每个实验达到操作规范、熟练的程度;培养他们浓厚的生物学兴趣和语言表达能力。
3、在开放实验室方面,为了调动学生的积极性得到广大学生的欢迎,查找与教学内容相关并且学生感兴趣的实验内容,提前列出实验配档共学生们参考和选择。
每次开放实验室之前精心准备实验材料、并且对实验进行预做,使教学能够得心应手。
通过开放实验室活动,让学生的动手能力和实验操作能力有所提高,并且激发学生生物学的学习兴趣,培养学生的创新精神和实践能力。
4月份进行生物实验技能测试,实验是生物教学的重要组成部分,通过活动来调动学生的积极性,培养学生的实验操作能力,提高学生的生物学兴趣。
三、实验课的教学方法实验课教学应根据教学目的、教学内容、学生实际和设备条件等因素,采取探究式教学方法。
让学生多动脑、多思考,锻炼自己能找到一些新方法、新步骤;在讲授理论知识时,让学生通过实验的方法去归纳出这些知识,这样做重在培养学生的科学素质,培养学生科学研究的思路与方法;加强能力的培养和知识的迁移,有利于充分发挥其科学思维和想象力。
四、实验教学的准备工作1、制定出本学期实验教学进度计划,并写明实验目录,写明实验的日期、班级、节次、名称,教学中按计划安排实验。
2、任课教师将实验通知单提前送交实验室,实验教师必须将每个实验用到的仪器、药品以及其他有关事宜提前准备好,做到有备无患。
八年级(上)生物教学进度表
日期
周次
教学内容
教学方法
教具
课时
9.1-9.2
1
第五单元第一章第一节水中生活的动物(鱼)
实验法
鱼缸
1
9.5-9.9
2
第一章第一节(其他水生动物)
第二节陆地生活的动物(蚯蚓)
实验法
放大镜、纸、蚯蚓玻璃板
2
9.13-9.16
3
第一章第二节陆地生活的动物(兔)第一章第三节空中飞行的动物(鸟)
观察实验
模型
2
9.19-9.23
4
第一章第三节空中飞行的动物(昆虫)
观察法讨论法
模型
2
9.26-9.30
5
第二章(第一节、第二节)
讨论法
2
10.10-10.14
6
第二章(第二节、第三节)
先学后教
2
10.17-10.21
7
第三章(第一节4-10.28
8
期中复习、考试
练习
2
10.31-11.4
9
第四章(第一节、第二节、)
小组讨论
2
11.7-11.11
10
第四章(第三节)
观察法
放大镜玻璃器皿
2
11.14-11.18
11
第五章(第一节、第二节)
小组讨论
2
11.21-11.25
12
第六单元第一章(第一节、第二节)
先学后教
2
11.28-12.2
13
第六单元(第二章、第三章)
先学后教
2
12.5-12.9
14
期末复习
单元复习
2
生物实验教学进度计划表8上
分组
14.1
观察:昆虫的主要特征
描述昆虫的主要特征。
分组
14.2
观察:鲫鱼
分组
14.2
探究:霉菌生活的环境
了解霉菌生活的环境。
分组
14.3
观察:动物的运动形式
说出动物的运动形式
演示
17.1
观察:蚂蚁的运动器官
说出蚂蚁的的运动器官
分组
1骨、骨骼肌和关节的协作完成运动。
会宁县汉岔中学生物实验教学进度计划表
教学班级:八年级授课教师:
周次
起止时间
实验课题
实验目的及要求
实验类型
实验开出记录
备注
观察:池塘水中的藻类植物
举例说明藻类植物的形态与结构特征。
分组
14.1
观察:苔藓植物和蕨类植物及其生活习性
识别苔藓植物和蕨类植物的主要特征,说出它们的生活环境。
分组
14.1
观察:校园中的裸子植物和被子植物
演示
17.2
探究:蚂蚁的觅食行为
说出蚂蚁的觅食行为。
分组
18.1
观察:生态系统的成分
举例说出生态系统的组成成分以及这些成分之间的关系。
分组
19.1
探究:小型生态系统的稳定性
学习观察和研究生态系统。
课外
20.1
人教版八年级生物上册教学计划及进度表1500字
人教版八年级生物上册教学计划及进度表1500字教学计划及进度表课程名称:八年级生物上册教材版本:人教版一、教学目标通过八年级生物上册的学习,使学生掌握以下知识和能力:1. 了解生物的基本概念和分类方法;2. 了解细胞的结构和功能;3. 掌握人体的基本组成和生殖知识;4. 了解动物和植物的结构与功能;5. 了解生物的进化和遗传原理;6. 培养生物实验的能力和科学探究的思维方式。
二、教学内容及进度第一单元生物科学基础1. 生物的基本概念和分类方法 (2课时)2. 细胞的结构和功能 (4课时)总计:6课时第二单元人体的基本组成与生殖1. 人体的结构与功能 (5课时)2. 生殖与发育 (5课时)总计:10课时第三单元动物与人的健康1. 常见家畜和动物养殖 (3课时)2. 动物的调理 (3课时)3. 基因突变与疾病 (3课时)总计:9课时第四单元植物的结构与功能1. 根茎叶的结构和功能 (4课时)2. 呼吸和光合作用 (4课时)总计:8课时第五单元生物的进化与遗传1. 生物的进化 (4课时)2. 遗传和基因工程 (4课时)总计:8课时第六单元生物学实验与科学探究1. 生物学实验方法与技巧 (3课时)2. 科学探究和创新实践 (2课时) 总计:5课时三、教学方法根据教学目标和内容的特点,采用多种教学方法,如讲授、示范、实验、讨论、小组合作、课堂讲解、问题解答等。
通过教学活动,激发学生的兴趣,培养学生的科学思维和实践能力。
四、教学资源1. 教学教材:《人教版八年级生物上册》2. 实验器材和材料:视教材教学内容确定所需的实验器材和材料3. 多媒体课件:配合教学内容,增强教学效果五、教学评价1. 通过平时课堂表现、作业表现评价学生的学习情况;2. 鼓励学生积极参与课堂活动,发表个人意见和观点,加强学生的实践能力;3. 定期进行小测试和考试,检查学生的学习情况;4. 引导学生参加科学实验设计和科学展览,展示自己的成果。
八年级生物上册实验计划
八年级生物上册实验计划
一.目的及要求
1.能够正确应用相关实验用具及仪器
2.能够熟练操作相关实验,避免发生错误。
3.提高动手能力,观察能力,及分析综合能力
4.养成善于发现问题,勇于探究的良好习惯
二.实验内容及进度
第一周
实验一、观察花的结构
放大镜、镊子、解剖刀、完全花、白纸
第二周
探究活动一、果实发育过程中体积的变化
易于测量幼果的植株如茄、黄瓜、清水、量筒、烧杯
第四周
实验二、观察种子的结构
镊子、放大镜、玉米种子、菜豆种子、培养皿
第六周
演示实验一、观察种子萌发的过程
菜豆玉米种子、木屑或细沙、培养皿、巨型玻璃缸
第八周
探究活动三、根长长的主要部位
大豆种子或幼苗、薄竹片、细线、毛笔、放大镜、镊子、培养皿
第十周
演示实验二、植物的生活需要无机盐
大小相似的玉米或蚕豆的健壮幼苗、玻璃瓶、烧杯、载玻片、酒精灯、火柴、蒸馏水、土壤浸出液
第十二周
实验三、观察枝芽的结构
带有枝芽的杨树枝条、解剖刀、解剖盘、放大镜、镊子、解剖针
第十四周
探究活动四、果蝇的发育过程
广口瓶、大试管、放大镜、棉花塞、培养基
第十六周
实验四、观察鸡蛋的结构
新鲜鸡蛋、培养皿
第十八周
探究活动五、生男生女的比例
