高层外脚手架拆除方案
3.1、安全防护领导小组:
组 长:
(负责全面协调工作)
技术员:
(方案编制、技术交底)
安全员:
(现场拆除施工安全监督)
3.2、 拆除施工人员:
队长:
组员:共 名(均有特殊工种证,年检合格)
四、拆除前的准备:
1、人员准备:要求拆除人员是经过培训后,取得主管部门颁发上
岗操作证书且从事本行业一年以上,经验丰富的人员进行拆除工作。
2
外脚手架拆除方案
一、编制依据 1、国家规定建筑安装工程施工及验收规范,规程及建筑施工手 册。 2、施工图纸 3、本工程采用的规范: 《建筑施工扣件式钢管脚手架[安全技术规范(JGJ130-2001)》 《建筑安装工程质量检验评统一标准 GBJ300—88》 《建筑施工高处作业安全技术规程 JG80—99》 《建筑施工安全检验标准 JGJ59—99》
手(栏杆) 剪刀撑(随每步脚手架拆除) 大横杆 小横杆 立柱→连接杆,逐步向下
2、拆除时应统一指挥,按后装先拆、先装后拆的顺序拆除。 3、拆除时应从一端走向另一端,自上而下,逐层地进行。 4、同一层架体拆除应先上后下,先外后里的顺序进行,最后拆除 连墙杆。 5、连墙杆、通长水平杆和剪刀撑等,必须在脚手架拆卸到相关位 置时方可拆除。 6、严禁在同一垂直方向同时拆除脚手架,做到一步一清。 六、脚手架拆除组织管理体系
9
整齐,要有防水措施,以防雨后生锈。扣件要分型号装箱保管。 (15)拆下来的钢管要定期重新外刷一道防锈漆,刷一道调合漆。弯管 要调直,扣件要上油润滑。 (16)严禁架子工在夜间进行架子搭拆工作。未尽事宜工长在安全技术 交底中做详细的交底,施工中存在问题的地方应及时与技术部门联系, 以便及时纠正。
郑州 XX 建筑工程有限公司 XX 商业综合楼项目部
3
程技术负责人,责任工长、主管工长、施工技术员、安全员、文明施 工管理员、质量管理员等、该工程行使项目管理制,并健项目安全责 任体系,重点抓好施工安全和脚手架搭设,拆除的安全工作,按安检 部门要求特编制该项工程的单项脚手架搭设和脚手架的拆除施工方 案、搭设前进行了脚手架的荷载验算,使其满足施工要求,确保脚手 架在施工过程中的安全使用。 3、拆除Байду номын сангаас工部署:
8
(4)架子拆除程序应由上而下,按层按步拆除。先清理架上杂物,如脚 手板上的混凝土、砂浆块、U 型卡、活动杆子及材料。按拆架原则先拆 后搭的杆子。剪刀撑、拉杆不准一次性全部拆除,要求杆拆到哪一层, 剪刀撑、拉杆拆到哪一层。 (5)拆除工艺流程:拆护栏→拆脚手板→拆小横杆→拆大横杆→拆剪刀 撑→拆立杆→拉杆传递至地面→清除扣件→按规格堆码。 (6)拆杆和放杆时必须由 2--3 人协同操作,拆大横杆时,应由站在中 间的人将杆顺下传递,下方人员接到杆拿稳拿牢后,上方人员才准松 手,严禁往下乱扔脚手料具。 (7)拆架人员必须系安全带,拆除过程中,应指派一个责任心强、技术 水平高的工人担任指挥,负责拆除工作的全部安全作业。 (8)拆架时有管线阻碍不得任意割移,同时要注意扣件崩扣,避免踩在 滑动的杆件上操作。 (9)拆架时螺丝扣必须从钢管上拆除,不准螺丝扣在被拆下的钢管上。 (10)拆架人员应配备工具套,手上拿钢管时,不准同时拿板手,工具 用后必须放在工具套内。 (11)拆架休息时不准坐在架子上或不安全的地方,严禁在拆架时嘻戏 打闹。 (12)拆架人员要穿戴好个人劳保用品,不准穿胶底易滑鞋上架作业, 衣服要轻便。 (13)拆除中途不得换人,如更换人员必须重新进行安全技术交底。 (14)拆下来的脚手杆要随拆、随清、随运,分类、分堆、分规格码放
XX 商业综合楼
脚 手 架 拆 除 方 案
编制单位: 编制: 审批: 编制时间:
1
目录
一、 编制依据 二、 编制说明 三、 工程概况 四、 脚手架拆除前准备 五、 脚手架拆除的工艺流程 六、 脚手架拆除组织管理体系 七、 脚手架拆除 八、 脚手架拆除技术要求及安全措施 九、 材料堆放 十、 人员组织 十一、 架子拆除安全技术交底
2、拆除人员进场后应先集中进行安全教育,并对工人进行安全技
术交底,使操作人员了解现场情况,明确不同部位的所需要安全防护
措施和安全技术要求,掌握拆除顺序。
3、拆除前对脚手架的扣件连接、连墙杆、支撑体系作全面检查,
确定无误后方可拆除。
4、清除脚手架上的材料,工具和杂物。
4
五、脚手架拆除工艺流程: 1、拆除顺序:安全网 挡脚板(或侧挡板) 脚手板 扶
6
缺陷。剪刀撑拆除,应先拆除中间扣件,再拆除两端扣件,由 中间人员往下递运或搬运到垂直设备运输处吊运。 10、 拆下的脚手架钢管、扣件及其它材料运送到地面后,应及时 清理进行维修保养,归类堆放,准备下次使用。 11、 在拆除脚手架与建筑物的连接杆件和拆除脚手架挑架、斜撑 时,需用气割,应严格遵守现场消防的有关规定,办好动火审 批手续,防止火星,熔渣和切割下来的金属物下坠,损伤建筑 物。要有切实可行的监护措施和消防器材。 12、 每日拆除脚手架告一段落时,都要对尚未拆除的脚手架进行 临时固定,并需安全检查,还需对周围环境进行检查,如有异常 情况,应及时处理,确认安全后方可离岗,切勿疏忽大意,留下 隐患。 八、脚手架拆除技术要求及安全措施 1、拆架前建筑物周边应设置警戒区、设立警戒标志,警戒区的设 置范围离需拆除架体≥20 米,并由专职人员负责警戒。 2、所有工人在拆除架体时必须正确佩戴安全帽、安全带。 3、拆除时必须统一指挥,上下呼应,动作协调,严格按拆除顺序 予以拆除。 4、拆除的扣件严禁向下抛掷,应堆在室内,架管堆放应找牢固地 方堆放。每处堆放,长短管子不宜超过 20 根,做到随堆随吊。建筑物 悬挑板上禁止堆放。 5、除建筑物周边警戒外,建筑物内的各安全通道设专人守候,以
7
制止内部工人在不知情的状态下随意进出。 九、架料堆放
1、架料拆除后,应集中堆放在塔吊能吊到的位置,每一堆放点不 能堆得太多,要随堆随吊下楼。
2、材料堆放应分规格堆放,钢管长短分开堆,严禁混堆。 3、扣件堆在室内,由专人清理集中吊放到楼下。 4、吊下楼的材料按现场指定的堆场进行有序堆放。 十、人员组织: 1、项目经理、责任工长负责全面协调布置,专职安全员负责全面 指挥。 2、警戒人员由劳务组长、劳务兼职安全员及项目配备人员共计 5 人。 3、拆除操作人员 12 人,全部具有上岗证。配套服务人员:4 人。 4、施工升降机和室内升降机配合及操施工 8 人。 十一、架子拆除安全技术交底 (1)外架拆除前,工长要向拆架施工人员进行书面安全交底工作。交底 有接受人签字。 (2)拆除前,班组要学习安全技术操作规程,班组必须对拆架人员进行 安全交底,交底要有记录,交底内容要有针对性,拆架子的注意事项 必须讲清楚。 (3)拆架前在地上用绳子或铁丝先拉好围栏,没有监护人,没有安全员 工长在场,外架不准拆除。
2016 年 3 月 20 日
10
二、编制说明 该工程脚手架拆除方案根据设计单位提供的施工图纸、施工单位
编制的“脚手架搭设施工方案”,国家颁布的现行建筑施工验收规范、 建筑安装施工工艺操作规程、建筑安装工程质量评定标准、建筑施工 安全规程及省市对基本建设的有关规定、结合以往的施工经验,本着 经济合理、技术先进、目标明确、质量第一、措施优化和对建设单位 高度责任感的精神进行编制。 三、工程概况 1、该工程为 XX 商业综合楼 3#楼及其裙房工程,该建筑物为高层商业 住宅楼。本建筑共设置 1 台双笼施工电梯上下,该楼地下室 2 层,地 上 18 层,建筑面积约 36000 ㎡,建筑底层面积约 6000 ㎡,总高度为 83.79 米。室内一层地坪为±0.000,室外自然地坪为-0.15 米,框剪 结构。 2、该工程为郑州 XX 建筑工程有限公司的项目工程,项目经理下设工
七、脚手架的拆除: 拆除高层建筑施工脚手架必须遵守国家安全操作规程高处作业的
有关规定,特别是要按照关于强风区高空作业,雨天高空作业和雪天 高空作业的有关规定执行,本工程的悬挑式外脚手架拆除时,应注意 以下事项:
1、 拆除用垂直运输设备,因塔吊已经拆除,本工程计划采用在
5
楼顶或楼层上设民用电动升降机 6 台运送长度大于 4 米钢管, 4 米以下钢管和采用施工升降机吊笼运送。 2、 拆除前,对拆除的操作人员、管理人员和检查人员、验收人 员进行施工方案、安全、质量等各外装饰保护等措施的技术交 底。 3、 拆除前,对脚手架进行全面的安全检查,确认脚手架不存在 安全隐患,才开始拆除。如有影响拆除脚手架的安全隐患,必 须先对脚手架进行整修和加固,确保脚手架在拆除过程中,不 发生危险。 4、 拆除区域,应设立警告标志,设立警界线和临时围护,禁止 行人误入,坠物伤人,并必须指派专人监护。 5、 必须统一指挥,上呼下应,步调一致,动作协调。 6、 拆除时,严禁在垂直方向的上、下工作面同时作业。 7、 拆除的材料和工具物必须用滑轮和绳索运送,不准乱扔,向下 乱抛,注意旁边其它作业人员的安全。 8、 严格遵守拆除顺序,由上而下,先搭设的后拆,后搭设的先拆, 其拆除顺序是:安全网→挡脚板→栏杆→脚手片→剪刀撑(随 所拆步架拆除)→大横杆→小横杆→立杆→连接杆,逐步向下, 然后挑梁。 9、 脚手架拆除应从上至下,一步一清地进行拆除,不得两步或两 步以上同时拆除,每层设置的连墙点,应与所在步层同步拆除, 但应最后拆除,拆除后,立即进行建筑物修补杆点所行的墙面
工程进度脚手架拆除方案
工程进度脚手架拆除方案背景在建筑施工过程中,搭建脚手架是必不可少的。
脚手架的搭建可以帮助工人们在施工高处进行作业,确保施工安全和效率。
而在施工完成后,需要对脚手架进行拆除,以便下一步施工。
在拆除脚手架时,需要进行详细的方案制定,以确保拆除作业的安全和顺利。
目标本文旨在为工程师提供一个脚手架拆除的方案,以确保拆除工作的顺利和安全。
拆除的准备工作在拆除脚手架前,必须进行准备工作,这些工作包括:检查脚手架的稳定性在拆除脚手架前,必须检查所有组建连接点的结构是否稳定,以确保其中没有任何损坏或破坏。
检查脚手架的横向支撑在拆除脚手架前,必须检查其横向支撑是否已经卸除,如果未卸除,则须先卸除,以便下一步操作。
检查脚手架的垂直支撑平衡在拆除脚手架前,必须检查其垂直支撑是否平衡,如出现倾斜情况需要进行调整。
安装安全防护措施在拆除脚手架时,必须为工人们提供安全防护措施,如安全绳索、安全带等措施,以确保员工的安全。
具体拆除方案在完成上述准备工作后,可以开始详细的拆除方案的制定。
拆除方案如下:1. 卸除水平支撑首先,需要卸除脚手架的水平支撑,以便进行下一步操作。
卸除水平支撑时,需要保证整体平衡。
2. 卸除垂直支撑接下来,需要卸除垂直支撑。
在卸除支撑过程中,需要保证整体平衡,以免出现倾斜等安全隐患。
3. 卸除配重当卸除完所有的垂直支撑后,需要卸除配重。
在卸除配重过程中,需要按照规定的方式进行卸载,不得乱坠。
4. 拆除桥面板和脚手架主体在卸除完配重之后,需要进行最后一步操作,即拆除桥面板和脚手架主体。
在拆除桥面板和脚手架主体时,需要确保整个结构的平衡,以免出现意外情况。
总结根据上述方案,可以在拆除脚手架时确保工人的安全,并顺利进行拆除工作。
在实践中,需要根据实际情况进行具体方案的制定,以确保拆除工作的顺利进行。
外脚手架拆除施工方案(3篇)
第1篇一、工程概况本工程为某住宅楼外脚手架拆除施工,脚手架高度为20米,采用双排外脚手架结构,立杆间距为1.5米,水平杆步距为1.8米,剪刀撑及水平撑设置合理,安全可靠。
脚手架材料主要包括钢管、扣件、脚手板、安全网等。
二、施工准备1. 人员准备- 指定一名具有丰富经验的脚手架拆除施工负责人。
- 组织施工人员进行安全技术交底,确保施工人员了解拆除过程中的安全注意事项。
- 施工人员需具备相应的施工技能和身体素质。
2. 材料准备- 检查所有脚手架材料是否符合规范要求,确保材料完好无损。
- 准备足够的工具,如撬棍、钢丝绳、滑轮、起重设备等。
3. 机械设备准备- 准备起重机械,如吊车、卷扬机等,用于脚手架的吊运和拆除。
- 准备安全防护用品,如安全帽、安全带、防护眼镜等。
4. 施工场地准备- 清理施工场地,确保无障碍物。
- 设置安全警戒线,防止无关人员进入施工区域。
三、施工步骤1. 准备工作- 检查脚手架结构,确认无松动、变形等情况。
- 检查安全网、防护栏杆等安全设施是否完好。
2. 拆除顺序- 按照从上到下、从外到内的顺序进行拆除。
- 首先拆除脚手板,然后拆除水平杆、剪刀撑和水平撑。
- 最后拆除立杆和斜撑。
3. 具体操作步骤- 拆除脚手板:使用撬棍将脚手板从横杆上撬下,逐层向下拆除。
- 拆除水平杆:先拆除两端扣件,然后使用撬棍将水平杆从立杆上撬下。
- 拆除剪刀撑和水平撑:先拆除两端扣件,然后使用撬棍将剪刀撑和水平撑从立杆上撬下。
- 拆除立杆和斜撑:使用起重机械将立杆和斜撑吊起,然后拆除两端扣件,将材料运至地面。
4. 安全注意事项- 拆除过程中,施工人员必须佩戴安全帽、安全带等防护用品。
- 使用起重机械时,必须遵守操作规程,确保安全。
- 拆除材料必须堆放整齐,不得影响交通和人员通行。
- 施工现场必须设置安全警戒线,防止无关人员进入。
四、施工质量控制1. 材料质量:所有拆除材料必须符合国家标准,确保材料质量。
2. 施工质量:严格按照施工方案进行拆除,确保施工质量。
同心家园脚手架拆除施工方案
同心家园脚手架拆除施工方案一、背景同心家园是一座在建的居民小区,为了保障工人安全和施工进度,脚手架的搭建工作是必不可少的。
而当小区建筑达到一定高度且相关施工工序完成后,需要对脚手架进行拆除。
本文将就同心家园脚手架的拆除工作提出详细的施工方案。
二、拆除步骤1. 人员配备•吊篮工:2人•司机:1人•打破、疏通工具操作人员:3人•安全员:1人2. 拆除顺序1.首先从顶层开始拆除脚手架,确保顶层的脚手架完全拆除后才移至下一层。
2.采用逐层逐段的方式进行,确保每一层的脚手架完全拆除后再拆除下一层。
3. 工艺流程1.拆除工作开始前,先对拆除区域进行周边警戒,确保附近居民和行人安全。
2.使用吊篮将工人送至需要拆除的脚手架位置。
3.拆除工人使用打破、疏通工具对脚手架进行逐段拆除,确保拆除过程中不会造成意外伤害。
4.拆除完成后,清理脚手架碎片和杂物,确保施工现场整洁。
三、安全措施1.所有参与拆除的工人必须配备安全帽、安全带等防护装备,严格按照操作规程进行作业。
2.拆除过程中,严禁站在脚手架上进行作业,必须在地面或吊篮上进行。
3.拆除区域周边要设置明显的安全警示标识,避免无关人员靠近施工现场。
4.出现紧急情况时,工人必须立即停工撤离,等待安全员指示后方可继续作业。
四、总结脚手架拆除是同心家园建筑施工中的重要环节,要求工作人员严格按照操作规范和安全措施进行作业,确保拆除过程顺利、安全。
通过本文提出的施工方案,能有效指导工人进行同心家园脚手架拆除工作,保障施工安全、提高工作效率。
五、致谢感谢同心家园施工人员的辛勤劳动和配合,为小区建设保驾护航,期待同心家园早日建成,成为居民幸福祥和的家园。
高层外脚手架搭设与拆除方案
高层外脚手架搭设与拆除方案一、项目背景随着城市化进程的加快,高层建筑如雨后春笋般崛起。
为确保建筑施工的安全与效率,外脚手架的搭设与拆除成为了关键环节。
本方案旨在为广大建筑工人提供一套科学、合理、高效的外脚手架搭设与拆除方案,以确保工程顺利进行。
二、方案目标1.确保施工安全:通过规范操作,降低安全事故发生的概率。
2.提高施工效率:合理利用资源,缩短施工周期。
三、搭设方案1.材料准备:选用质量合格、规格一致的外脚手架材料,包括钢管、扣件、脚手板等。
2.施工现场布置:根据工程特点,合理规划施工现场,预留施工通道、材料堆放区等。
3.搭设顺序:先搭设底层脚手架,再依次搭设中层、顶层脚手架。
4.搭设要求:(1)立杆:立杆间距不得大于1.5米,立杆底部应设置垫板,立杆与地面垂直度偏差不得大于10毫米。
(2)横杆:横杆间距不得大于1.2米,横杆与立杆连接应牢固。
(3)斜撑:在拐角、阳台等部位设置斜撑,斜撑与立杆、横杆连接应牢固。
(4)脚手板:脚手板应铺设平整、紧密,不得有缝隙,边缘应固定牢固。
(5)防护栏杆:在脚手架外侧设置防护栏杆,高度不得低于1.2米。
(6)安全网:在脚手架内侧设置安全网,安全网与脚手架连接应牢固。
四、拆除方案1.拆除顺序:先拆除顶层脚手架,再依次拆除中层、底层脚手架。
2.拆除要求:(1)拆除前,应检查脚手架的稳定性,确保无安全隐患。
(2)拆除时,应遵循先拆除非承重构件,再拆除承重构件的原则。
(3)拆除过程中,严禁抛掷钢管、扣件等材料,防止发生安全事故。
(4)拆除后,应及时清理施工现场,将材料堆放整齐。
五、安全管理1.安全培训:对施工人员进行安全知识培训,提高安全意识。
2.安全检查:定期对施工现场进行安全检查,发现问题及时整改。
3.应急预案:制定应急预案,应对突发事件,确保施工安全。
4.安全防护:施工现场设置安全标志,配备防护用品,确保施工人员安全。
六、施工进度安排1.搭设阶段:根据工程进度,合理安排施工人员,确保在规定时间内完成脚手架搭设。
高层外挑脚手架施工方案
苏州西苑小高层外挑脚手架二次搭设、拆除施工方案第一章指导思想与设计思路因本工程停工时间过长,且屋面工程及外墙装饰装修工程均未进行施工(或施工未完),为确保施工安全,需进行脚手架二次搭设。
工程主体结构已施工完毕,脚手架搭设不同于随层搭设,搭设用槽钢、钢管等材料垂直运输及材料放置、堆放等难度较大,造成搭设费用增加。
结合本工程实际情况,决定从标准层开始采用逐层外挑的挑架施工,为解决材料垂直运输等问题,(因室内墙体砌筑已完成,脚手架用材料无法在室内进行水平运输和放置)需在每个楼层搭设4个(南、北各2个)4.0m ×3.0m的施工平台用来材料临时放置。
材料水平运输采用人力在脚手架上完成。
1).为安全生产,保质保量地完成暨定工期,我们决定从标准层开始采用逐层外挑的挑架施工。
2).本挑架方案本着节约成本、支拆方便、及对砌筑和外装修影响小的原则进行编制,与常规的周边搭设脚手架相比,其优点为大面积外挑钢管脚手架省去了斜撑,而直接靠拉筋和挑杆构成三角受力模型承重,使对砌筑及外墙装饰影响程度降至最小,加快了进度并保证了质量。
3).结合本工程实际情况,在挑架的施工中采用外挑钢管和外挑槽钢两种型式,在剪力墙处按每五层外挑一层三角架槽钢(即采用槽钢与预埋铁板焊接成三角架外挑的施工方法),在其他大面楼层上则直接采用普通钢管与楼层的预埋短钢管相连接固定的方法进行外挑,每层利用拉筋进行拉结。
4).悬挑钢管脚手架采用层层外挑、层层拉结的搭设的方法进行,搭设顺序及循环为:搭设底层挑杆搭设底层大横杆搭设底层内外立杆搭设底层第二排大小横杆进行下一层脚手架搭设…….如此循环搭设。
为保证安全,因此在底层施工时采用加斜撑的办法用以承受两层的架子重量和施工荷载(计算时按五层自重及两层作业层验算,其计算值偏大,需加拉筋,因此考虑只承受两层重量),其它各层均按拉结受力考虑。
第二章挑脚手架计算第一节外挑钢管脚手架计算:①.计算单元:由于固定架受力大,因此在计算中主要验算固定架的受力性能,在验算中沿纵向取固定架1.6m长作为计算单元;其传力顺序为:脚手板小横杆大横杆立杆及斜撑杆固定架;在搭设时应根据受力性质进行脚手架搭设。

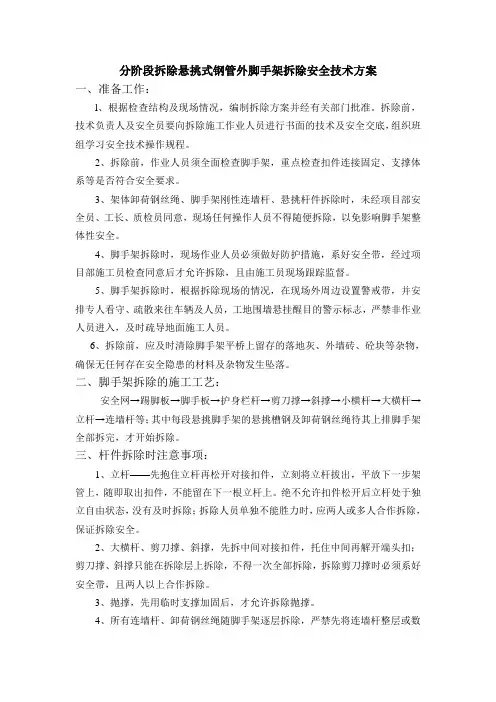

分阶段拆除悬挑式钢管外脚手架拆除安全技术方案
分阶段拆除悬挑式钢管外脚手架拆除安全技术方案一、准备工作:l、根据检查结构及现场情况,编制拆除方案并经有关部门批准。
拆除前,技术负责人及安全员要向拆除施工作业人员进行书面的技术及安全交底,组织班组学习安全技术操作规程。
2、拆除前,作业人员须全面检查脚手架,重点检查扣件连接固定、支撑体系等是否符合安全要求。
3、架体卸荷钢丝绳、脚手架刚性连墙杆、悬挑杆件拆除时,未经项目部安全员、工长、质检员同意,现场任何操作人员不得随便拆除,以免影响脚手架整体性安全。
4、脚手架拆除时,现场作业人员必须做好防护措施,系好安全带,经过项目部施工员检查同意后才允许拆除,且由施工员现场跟踪监督。
5、脚手架拆除时,根据拆除现场的情况,在现场外周边设置警戒带,并安排专人看守、疏散来往车辆及人员,工地围墙悬挂醒目的警示标志,严禁非作业人员进入,及时疏导地面施工人员。
6、拆除前,应及时清除脚手架平桥上留存的落地灰、外墙砖、砼块等杂物,确保无任何存在安全隐患的材料及杂物发生坠落。
二、脚手架拆除的施工工艺:安全网→踢脚板→脚手板→护身栏杆→剪刀撑→斜撑→小横杆→大横杆→立杆→连墙杆等;其中每段悬挑脚手架的悬挑槽钢及卸荷钢丝绳待其上排脚手架全部拆完,才开始拆除。
三、杆件拆除时注意事项:1、立杆——先抱住立杆再松开对接扣件,立刻将立杆拔出,平放下一步架管上,随即取出扣件,不能留在下一根立杆上。
绝不允许扣件松开后立杆处于独立自由状态,没有及时拆除;拆除人员单独不能胜力时,应两人或多人合作拆除,保证拆除安全。
2、大横杆、剪刀撑、斜撑,先拆中间对接扣件,托住中间再解开端头扣;剪刀撑、斜撑只能在拆除层上拆除,不得一次全部拆除,拆除剪刀撑时必须系好安全带,且两人以上合作拆除。
3、抛撑,先用临时支撑加固后,才允许拆除抛撑。
4、所有连墙杆、卸荷钢丝绳随脚手架逐层拆除,严禁先将连墙杆整层或数层拆除后再拆脚手架。
分段拆除高低差不大于2步,如高差大于2步时增设连墙杆加固。
高层、超高层建筑悬挑脚手架搭设及拆除的要点
试论高层、超高层建筑悬挑脚手架搭设及拆除的要点摘要:本文围绕高层、超高层建筑施工前以及竣工后的悬挑脚手架的搭设和拆除施工措施进行具体分析和阐述。
具体对悬挑脚手架的搭设准备、要求以及控制节点、竣工后拆除等施工措施进行了较为全面的阐述。
关键词:高层建筑悬挑脚手架搭设要点施工措施随着我国城市化进程的推进,建筑业经历了飞速的发展时期,各种高层建筑及超高层建筑越来越多,为了确保建筑施工安全,建筑外脚手架的选择成为施工组织设计中的一件大事,施工者除了考虑施工工艺及安全防护外,脚手架选择的经济性也成为重要的指标。
悬挑式外挑脚手架,它以构造简单,操作方便,减少钢管的投入量、节约人工费等优点,在施工企业应用最为广泛,且建筑物随着层高越高悬挑脚手架的搭设越经济。
一、悬挑脚手架施工准备工作悬挑外脚手架必须由项目技术负责人编制切实可行的脚手架专项方案并报公司总工程师及总监理工程师进行审批,需要专家论证的必须进行论证。
审批论证通过后,向施工班组详细交底和进行入场安全教育后方可作业。
外脚手架搭设坚持先做样板,再由施工方及监理、建设单位共同验收点评,符合要求后才展开大面积施工。
1、材料准备18号槽钢(9米定尺):按3米和4.5米两种尺寸加工后焊接定位桩和加劲内撑,并涂刷防锈漆,待晾干后将其堆码整齐备用。
准备足够的钢管(6米,3米),除锈并刷上油漆,晾干后架空堆码整齐,以备使用。
注意钢管上严禁打孔。
2、技术准备确定施工电梯、塔吊及卸料平台的位置,并在平面布置图上预留足够宽度,便于今后安装和使用。
根据平面图沿建筑物四周布置槽钢,槽钢间距控制在2.2米以内,各立面立杆的间距应保持一致。
根据本工程具体情况,编制脚手架专项施工方案。
确定脚手架高度、立杆间距、水平杆步距等参数。
二、悬挑脚手架搭设基本要求立杆垂直度偏差不得大于架高的1/200。
立杆接头除在顶层可采用搭接外,其余接头必须采用对接扣件,立杆上的接头应交错布置。
脚手架底部必须设置纵、横连杆。
脚手架、塔吊搭拆方案
脚手架、塔吊搭拆方案一)、脚手架的基本要求1、使用要求1)有适当的宽度(或面积)、步架高度、离墙距离,能满足工人操作、材料堆置和运输的需要。
2)具有稳定的结构和足够的承载能力,能保证施工期间可能出现的使用荷载(规定限值)的作用下不变形、不倾斜、不摇晃;3)与垂直运输设施(井字架等)和楼层或作业面高度相互适应,以确保材料垂直运输转入水平运输的需要;4)搭设、拆除和搬运方便,能长期周转使用。
搭设进度能满足施工安排的需要;5)应考虑多层作业、交叉流水作业和多工种作业的要求,减少多次搭拆。
2、安全要求1)把好材料加工和产品质量关,加强对架设工具的管理和维修保养工作,避免使用质量不合格的架设工具和材料。
(1)架设工具材料的规格和质量必须符合有关技术规定的要求;自行加工的架设工具必须符合设计要求,并经试验检验合格后才能使用。
(2)加强对架设工具的统一管理,严格执行发放和入库制度。
避免或减少在搭拆、运输和存放过程中造成的损坏。
及时进行维修保养,剔除不合格品(不能保证安全使用者)o2)确保脚手架具有稳定的结构和足够的承载力。
普通脚手架的构造应符合有关规定,特殊工程脚手架、重荷载(同时作业超过两层等)脚手架、施工荷载显著偏于一侧的脚手架的脚手架必须进行设计和计算。
3)认真处理脚手架地基,确保地基具有足够的承载能力(高层和重荷载脚手架应进行架子基础设计),避免脚手架发生整体或局部沉降;脚手架应设置足够多的牢固的连墙点,依靠建筑结构的整体刚度来加强和确保整片脚手架的稳定性。
4)确保脚手架的搭设质量,在搭设中应注意以下事项:(1)架子地基应平整夯实(或作基础),并抄平后加设垫板。
不得在未经处理的起伏不平和软硬不一的地面上直接搭设脚手架;(2)严格按照规定的构造尺寸进行搭设,控制好立杆的垂直偏差和横杆的水平偏差,并确保节点联接达到要求(绑好、拧紧或插挂好);(3)脚手板要铺满、铺平或铺稳、,不得有探头板。
(4)搭设过程中要及时设置联墙杆、斜撑杆、剪刀撑以及必要的缆绳和吊索,避免脚手架在搭设过程中发生偏斜和倾倒。
高层外架拆除方案 (1)
施工组织设计(方案)报审表工程名称:编号:致:(监理单位)我方已根据施工合同的有关规定完成了的编制,并经我单位上级技术负责人审查批准,请予以审查。
附:《外架拆除方案及防尘措施》承包单位(章):项目经理:日期:专业监理工程师审查意见:专业监理工程师:日期:外架拆除方案及防尘措施编制单位:编制:审核:审批:一. 工程概况本工程是河南省气象局金水路5号院改造工程.项目位于郑州金水路,地下两层,地上三十层,框支剪力墙结构形式,主要功能包括:地下室设备房及汽车库,一~四层办公,五~三十层为住宅。
层高为2.9~6m;建筑总高:96.35m。
底段外架(1~3层)采用落地式双排双立管扣件钢管脚手架,楼段外架以六层为一段,用18号工字钢悬挑钢管脚手架、脚手架立杆间距1.5m,横距1.05m,步距1.80m,大横杆设在立杆内侧,安全立网固定在大横杆上,外架剪刀撑连续满布。
二. 施工部署1.按悬挑工字钢分段。
以1-4、5~~~11、12~~~18、19-25、26-30层分段(5段)组织,依次逐层拆除。
2.搞好拆架前的准备工作。
(1)全面检查脚手架体上的扣件、连墙杆、支撑体系状况,对不符合要求部位认真整改。
(2)清除好脚手架上的杂物和障碍物。
(3)准备盛装扣件的容器及吊运钢管用的钢丝绳和钢丝绳扣。
(4)检查维护好吊车,确保垂直运输正常。
(5)检查装饰质量,不合格部位认真整改,保证需借助外架施工的工作面完成质量验收工作。
三. 施工方法(1)拆除顺序:遵守先支后拆、后支先拆的原则。
其顺序是:安全网→外架防护栏杆→脚手板→剪刀撑→连墙杆→大横杆→小横杆→立杆。
(2)架体从上而下、逐步进行,同步架上的构配件和加固件按先上后下、先外后内的顺序进行。
(3)连墙杆和剪刀撑,随脚手架同步拆除。
(4)杆件上的扣子要完全分离,用吊车送下。
(5)连墙杆及2m以内的钢管,扣件装入容器内用塔吊运下。
(6)大横杆和剪刀撑由两人配合操作,先拆下中间的扣件,再拆两端的扣件,由一个人站在架管的中部拿住钢管。
悬挑脚手架拆除施工方案
五龙口项目安置区二期S-07-01地块悬挑式脚手架拆除施工方案编制:审核:批准:郑州建工集团有限责任公司悬挑脚手架拆除施工方案一、工程概况及脚手架工程方案概述1.1、郑州五龙口安置区二期S-07-01地块共5栋高层住宅,地上33层,地下二层(1#楼地下一层),标准层层高2.9m,剪力墙结构,总高度98.8m。
1.2、本工程外脚手架为多段型钢悬挑双排脚手架,共分5段悬挑,每段悬挑高度6层,第一段从4层悬挑,第二段从10层悬挑,第三段从16层悬挑,第四段从22层悬挑,第五段从28层悬挑。
此架一架多用,主体阶段主要用于主体施工及安全防护,装修阶段既用于装修施工,也兼作安全防护。
在13层外围设有6m钢管悬挑防护棚,防止高空落物。
1.3、根据项目部外架拆除部署要求,外墙找平层抹灰完成后脚手架拆除,后期外墙保温工程、涂料工程采用吊篮施工,外墙抹灰分二段施工,即:第一段15层及以下,第二段15层以上;第一段抹灰完成后拆除第一段外架,即先拆除第4、10层悬挑脚手架,待上部外墙抹灰完成后再拆除上部架体。
二、脚手架悬挑原理及基本构造2.1基本结构分两部分,一是主要受力的悬挑槽钢支架;二是以悬挑槽钢支撑的钢管扣件双排脚手架,由立杆、小横杆、大横杆、剪刀撑、脚手板、护栏、安全网等组成,同一般双排脚手架。
悬挑槽钢支承受自重及上部传来的脚手架架体恒载和施工活动荷载、部分风荷载等,并将其传到建筑物上。
2.2槽钢挑梁是本架子的主要受力构件,在四层楼面上根据脚手架平面布置图预埋安装槽钢支撑结构的预埋件及在相应位置进行预留孔。
2.3槽钢挑梁与其上的双排脚手架的立杆一一对应,上部双排脚手架的搭设同一般双排脚手架。
2.4脚手架步距1.8m,跨距1.5m,内外排立杆间距0.8m,每步拦腰杆2道间距0.6m,剪刀撑设置连续。
三、脚手架的拆除3.1拆除前,应对现场施工人员进行安全技术交底,拆除作业人员必须持证上岗。
3.2拆除现场必须设置警戒区域,张挂醒目的警戒标志。
