中铁二十一局包西铁路二分部工程日志填写说明(隧道部分)一、填写要求1、日志由施工现场工程技术主管每天进行记录(主管不在位时由现场技术员记录),由专项工程师定期检查,总工进行复核;2、施工日志从工程开工之日起至工程竣工期间必须连续记录;3、工程日志按单位工程分别记录清晰,不得混记,并保持记录完整性;4、施工日志记录必须规范,字体工整,内容全面,并且使用黑色墨水或中性笔、签字笔进行填写;二、主要填写事项说明1、总体填写内容要求1) 开竣工日期、施工勘测资料、工程进度安排及上级有关指示;2)施工组织、施工方法、机具配置、使用情况;3)每日完成主要工程数量及其质量验收情况;4)每日使用主要材料规格、数量及其工地试验结果;5)气候情况;6)施工中发生的问题,如变更设计、变更施工方法,施工与设计图纸不符,以及检查发现的问题及其解决办法等;7)环境保护情况;8)存在问题;9)安全质量环水保问题整改反馈情况;10)其他。

2、具体填写事项要求1)主要工作内容:要体现出工序施工的连续性,即上道工序必须经验收合格后才能进行下道工序施工;内容要全面反应当天的施工内容和完成的主体工程量;记录顺序一般与施工作业流程对应;如果工序停工,应说明停工原因;隧道掌子面里程为每天循环施工的最终里程。

2)试验检测项目及结论:混凝土浇注作业前的施工原材料进行检测;混凝土试件制作(留置试件编号)、抗压试验;对进场原材料进行检测;其他与主体工程有关的试验检测项目等等。

3)工序检查、项目自检及结论:工序施工自检验收情况,按工序流程填写;自检验收结论应该体现“自检合格,报请现场监理工程师检查验收”;各项检测数据必须与检验批、检查证对应。

4)安全、环保记录:上级安全环保部门提出的安全环保要求落实情况;施工过程中采取的安全、环保措施以及相应措施的实施情况记录(如污水排放、弃碴防护);具体的安全隐患排查情况等等;同时各项检查、方案实施应有相应的文字记录(表格)。

2-2铁路工程管理平台(公文系统)用户使用手册

2-2铁路工程管理平台(公文系统)用户使用手册

2-2铁路工程管理平台(公文系统)用户使用手册编撰日期:2022-2-28文档版本:1.0铁路工程管理平台—公文处理系统中国铁道科学研究院电子计算技术研究所二二OO一八年二月目录1.1编写目的............................................................. ..............................................41.2需求概述............................................................. ..............................................41.2.1业务分析............................................................. ......................................41.2.2用户分析............................................................. ......................................41.2.3业务流程............................................................. ..............................................51.2.3.1收文流程A.............................................................. .........................51.2.3.2收文流程B.............................................................. .........................61.2.3.3发文流程............................................................. ..............................71.3PC系统入口............................................................. ........................................71.4移动系统入口............................................................. .. (81)系统功能............................................................. ..92.1PC公文处理.............................................................. .......................................92.1.1待办事项.............................................................. .....................................92.1.2公司领导.............................................................. ...................................102.1.2.1待办公文.............................................................. ...................102.1.2.2已办公文...................................................错误!未定义书签。

施工日志填写制度

施工日志填写制度

新建松陶铁路项目经理部二分部预制梁架子队施工日志填写制度编制:审核:批准:中铁二十二局集团有限公司松陶铁路工程项目经理部二分部二〇一二年四月施工日志填写制度1.编制的目的施工日志能准确反应施工过程中工程质量、工程进度等多方面的情况,能为施工检查、竣工资料、变更索赔等工作提供第一手资料。

2.填写内容2.1在首页上单独描述本工程的基本概况。

主要包括设计单位、施工单位、监理单位、技术负责人等。

2.2按施工先后顺序如实记录工程形成的全过程:2.2.1施工期内每日气候、施工方法、劳力布置、机械配置、完成工程量及其它等。

2.2.2相关工作记录,如检验、测量、技术交底等,并应与相关资料进行现场核对,防止差、错、漏、缺、误记现象,确保相关资料的一致性。

2.2.3工序检查、隐蔽工程检查验收情况及检查验收结论。

2.2.4每日使用的主要材料规格、数量及检测结果。

2.2.5施工中遇到的重大技术问题,变更设计、主要工程材料代用等所采取的主要措施和效果记录。

2.2.6施工中发生的工程质量事故和处理改进情况记录。

2.2.7停工及原因(停工期间重要事件应记录)。

2.2.8上级人员检查时提出的有关质量要求、发现的问题及相关指令,施工中存在的问题及整改情况。

2.2.9施工中采用的新工艺、新材料、新设备、新技术情况2.2.10其他与工程施工和质量形成有关的情况。

2.3施工日志中记录的问题必须有纠正和验证记录,做到问题闭合。

3.填写制度3.1制梁队整个工程的施工日志由制梁队技术负责人指定专人记录。

3.2制梁队各技术人员的施工日志由本人记录。

3.3工程日志本由办公室统一下发,用完后由办公室统一回收。

3.4工程日志应每天及时记录,不得写成回忆录,记录应清晰。

3.5工程日志应包括每工日的施工内容、气候、气温、技术资料的收集情况,重要部位、关键工序的检查、验收情况、出现的质量问题的处理情况、有关领导或部门对工程所作的关于施工和技术方面的决定或建议有关领导检查工作的情况等。

电子施工日志系统(工程结构划分操作)

电子施工日志系统(工程结构划分操作)

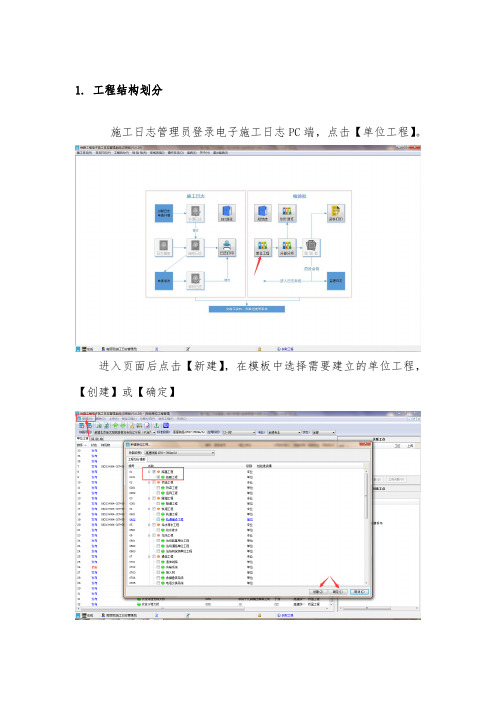

1.工程结构划分施工日志管理员登录电子施工日志PC端,点击【单位工程】。

进入页面后点击【新建】,在模板中选择需要建立的单位工程,【创建】或【确定】新建的单位工程处于编辑状态,填写施工单位、项目负责人等必填项,应根据实际情况修改单位工程名称,完成后进行上传。

单位工程上传成功后进行工点关联,选中工点然后点右键,选【关联工点】,关联成功后点击【上传关联】关联的信息将被上传并显示在右上区域。

更改单位工程状态为”锁定”,进行分部分项工程的分解。

点击【分部分项】,进入分部分项工程新建页面。

选【划分】并新建,选择分部分项进行【创建】或【确定】根据需要勾选分部分项工程,可修改名称,确认无误上传分部分项返回单位工程页面,发布新建的工程划分。

2.超期未审核提示在审核员选择工点窗口,增加了日志超期未审核的提示功能。

3.日志缺报提示在三大员选择工点窗口,增加了日志缺报提示功能,能显示本人各工点日志缺报的总份数。

4.检验批自检质量员确认资料正确后,选中检验批,点【自检】,点击【自检通过】,完成后在自检列显示一个“√”。

如果需要撤销自检通过的检验批,需要施工日志管理员角色进入【资料打印】模块进行撤销操作。

选中已自检的检验批,右键选择“撤销自检”,并确定,质量员自检通过的检验批被撤销。

自检通过的检验批才能被监理员进行审核。

5.隧道日志填报调整去掉了隧道进度日志的专用页面,与技术日志合并填报。

6.施工记录表上传质量员登录,在单位工程、分部分项工程下的记录表,都能够新建、填写并上传。

7.EBS模板选择方式改变工点级分解员登录,选择工点,点击【初始】,选择模板并确定。

在右侧选中节点,勾选“创建选中EBS项的全部子项目”,点击【建立】或双击节点,在中间实例区域新建出选择的节点及子节点。

之后的步骤按照正常的EBS分解步骤。

8.EBS增加N-N m可重复连续梁跨度在桥涵专业的上部-预应力混凝土连续梁(刚构)下增加了N-N m 跨度,支持用户无限级自定义连续梁跨度。

铁路建设工程监理日志填报指南(沈总修改后)

铁路建设工程监理日志填报指南(沈总修改后)

铁路建设工程监理日志填报指南一、依据1.铁路建设工程监理规范(TB10402-2007,J269-2007)2.铁路建设项目资料管理规程(TB10443-2010)3.建设工程监理规范(GB/T 50319-2013 2013-05-13发布2014-3-1实施)二、总体要求监理站各级监理人员都应填报监理日志,每日根据实际监理工作情况选择需要填报的内容,如果当日没有做具体工作的选项不需要填写,并于3日内上传。

三、填报指南1.基本信息1)工程基本信息(只显示,由建设大平台统一设置)2)时间、天气、温度(在联网的情况下可自动获取,也可自行填写)2.施工进展情况1)施工情况简述(文字简述)按工点实际施工情况进行填写,可预先设置常用术语,以减少每天文字输入量,如:路基:路基填筑到层;桥梁:基础(桩)、承台、墩身、盖梁、预制梁、现浇梁;隧道:开挖里程、二衬里程、仰拱里程;涵洞:基础、墙身、盖板、出入口;2)人员情况(1)五大员到位情况目前只选择[质检员、安全员、技术员],[试验员、材料员]暂时不填报。

(2)特种作业人员持证情况工种已由后台系统进行设置,填报人员只需要选择相应的工种记录实际上岗人员数量。

3)主要机械设备情况后台系统已设置好主要机械设备种类,填报人员只需要选择实际施工现场使用的主要机械设备。

4)材料、构配件及设备材料和设备由后台进行设置,移动端和PC端使用人员只需要根据设置好的材料、构配件及设备进行选择,并完成使用位置和状态的填报。

5)施工方案根据当日施工组织方案审核和安全质量技术交底情况进行选择。

6)环境天气、温度、周围环境满足施工要求(是/否)、环水保措施到位(是/否),根据当日实际情况进行填报;7)施工过程正常(是/否),可根据施工现场情况进行简要描述。

8)质量自控满足要求(是/否),可根据施工现场情况进行简要描述。

9)安全自控满足要求(是/否),可根据施工现场情况进行简要描述。

3.监理工作情况1)监理旁站记录:填写旁站部位、旁站人员、旁站时间及简单描述或旁站记录编号(详细情况另纸记录或在“其他说明”中补充,其他栏目类似情况比照办理)。

【电力施工】最新版施工日志及内容填写说明

【电力施工】最新版施工日志及内容填写说明

【电力施工】最新版施工日志及内容填写说明近期国网的12项配套政策改革,从管理模式、组织机构、劳动用工、薪酬分配、管控机制、市场机制、考核机制、技术装备、技术措施、管控手段等方面推动基建队伍改革发展,强化落实安全管理责任。

这次改革对以往资料是一次巨大的变革,今天单独讲下施工日志表格的更新。

从基本天气情况,工作内容,人员,风险点,站班会等9个栏目记录每日施工情况,详细如下:编制说明:施工日志以标准化手册为基础,结合施工方案、风险管控、分包管理、等文件要求进行优化,能充分体现施工质量、安全、进度管理痕迹。

填写说明:1、施工内容及进度情况本日施工内容有XX、XX,完成施工量的XX%,施工进度满足施工进度计划要求。

2、分包、人员分工情况分包性质:专业或劳务;分包单位:XXX;专业分包单位项目经理、技术员、质检员、安全员:XXXXXXXXXXXX;XX 工作内容的工作负责人为 XX,安全监护人为 XX,具体分工详见作业票;XX 工作内容的工作负责人为XX,安全监护人为XX,具体分工详见作业票。

3、三级及以上风险管理情况(作业票执行情况)施工队长 XX 已办理 XX 作业 A 票;项目经理 XX 已签发 XX 作业B 票,严格执行作业票安全管理措施。

4、站班会记录XX 班组对 XX 作业票已组织站班会,对涉及的危险点已告知,风险控制措施已安排专人落实。

5、施工方案执行情况(1)已对作业票所有作业人员进行了交底;(2)施工流程及施工工艺符合施工方案要求;(3)施工方案质量、安全措施均已执行。

6、质量工作记录(质量活动、质量问题、质量控制情况、检查验收情况)(1)质量验评工作(包含隐蔽工程验收)情况。

应写明隐蔽的部位、验收人员、验收结论等,形成管控记录卡、隐蔽工程签证单等。

(2)工程材料检测和试验情况:应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。

(3)质量检查情况及返工处理。

(4)主持或参与的重大质量活动7、安全工作记录(安全活动、安全问题及整改情况)(1)安全检查情况及问题处理。

建设工程施工日志填写指南

建设工程施工日志填写指南施工日志填写指南(本内容仅供参考,具体填写时以实际施工日志填写要求为准)一、《施工日志》中填写说明的解释(一)施工日志是重要的工程技术履历档案,应按单位或单项分别单位填写,并纳入竣工文件。

不得几项工程混合或交叉填写。

要求:施工日志的记录要尽量能简明、快捷地反映每项工程施工的每个环节和形成过程,确保查阅方便、快捷、全面。

不提倡几个墩台、几项工程混合填写或交叉填写。

为此,为方便将来资料归档,要求《施工日志》按以下单项工程分别单独填写:1、桥梁工程(一)梁部以下工程:按每个墩、台分别单独填写(从基础、承台、墩身、项帽、支撑垫石及有关预埋件、锥体附属等)(二)桥梁梁部工程,按下列四个方面分别单独填写:预制梁预制,按每片分别单独填写(从模板、钢筋、混凝土灌浆、拆模、养护、张拉、直至移到存梁台座上、及相关附属工作等)。

现浇施工梁,按每台架桥机的单个方向分别单独填写(从出厂检验、移梁、起吊、上桥、运送、落梁、安装、直至果(论)等要素:(1)时间:要具体到每个关键工序或主要事件发生的几点几分。

比如是何时开始测量放养、何时向监理人员报验、何时验收、何时同意下道工序施工等。

(2)地点:一般为施工现场,但涉及某些事件在会议室、其他地方时,要写明。

(3)人物:要把参与每个关键工序或每件事件的相关主要责任人员名字写清楚(一般人员可以不写)。

人员要其名字全称,不要写简称或职务称谓。

(4)过程:要写明每个关键工序或事件由谁做的,如何做得、检测项目和数据如何、及有关定性描述。

(5)结果(论):属检测试验项目的,要说明是否合格和报告编号;属于判断是否进行下道工序的,应明确是否可以进行下道工序施工及其同意单位或人员等。

(四)填写内容至少应包括:1、在首页上单独描述本工程的基本概况。

主要包括设计概况、主要施工负责人、技术负责人、质检工程师、监理工程师、开工及竣工日期等。

2、按施工先后顺序如实记录工程形成的全过程:(1)施工期内每日气候、施工方法、劳力布置、机械布置、施工操作、施工进度和工程地质变化情况。

工作日志填报须知

填报工作日志须知:
1.填报内容顺序为:进尺(日进尺、月累计、剩余工作量)、层位情况(描述)、顶板情况(描述)、其他重要工程如贯通量、立交、停复工日期等等。

2.内容顺序样板:
一、...工作面;1)进尺:...2)层位情况:...3)顶板情况:...其他):...
二、...工作面;1)进尺:...2)层位情况:...3)顶板情况:...其他):...
三、...工作面;1)进尺:...2)层位情况:...3)顶板情况:...其他):... ......以此类推,翻棚、拉底工作量描述清楚
3.填报内容必须根据实际生产情况填写属实
4.每次日志填报完成后,填表人必须签字
5.每天填写一次,漏填一次罚款50元
6.贯通、立交等重要工程需要按早中夜三班分别描述,其他工程可以按每天工作量统计
技术科。

铁路工程电子施工日志【---至---铁路工程日志填写说明】

铁路工程电子施工日志【***至***铁路工程日志填写说明】编号:新建**至**铁路施工日志标段名称:填写标段名称(xxxx1标)工程名称:填写单位工程名称施工里程:设计里程施工单位:合同单位全称(中国中铁电气化局集团有限公司格库铁路(青海段)工程指挥部)监理单位:牵头单位全称+联合体记录人:负责本工程的技术人员开工日期:(实际开工日期)年月日竣工日期:(工程完工日期)年月日(第册共册)填写说明(一)施工日志是重要的工程施工技术履历档案,应按单位或单项工程分别单独填写,并纳入竣工文件。

不得几项工程混合或交叉填写。

要求:施工日志的记录要尽量能简明、快捷地反映每项工程施工的每个环节和形成过程,确保查阅方便、快捷、全面。

(二)施工日志由工程(点)施工负责人或技术负责人按规定内容逐日连续填写,不得隔日、跳日或断日填写;字迹工整清晰,不得涂改;应采用蓝黑或碳素墨汁笔书写,不得使用其它墨汁书写或电脑打印;“记录”栏中应连续填写,不得出现空白行、段和页;对需要补充的内容应在“备注”栏中书写,对记录问题的地方应在“备注”栏中用“*”标识并注明纠正和验证情况的记录页码。

要求:1、必须由工地施工负责人或技术负责人填写,不得由资料员或其他非本工程技术人员填写。

2、当连续时间未施工或停工时,可采用“×××年×月×日至×××年×月×日因×××未施工”形式表述,不必每天记录“未施工或停工”等字样。

(三)施工日志记录应详略得当,突出重点,着重记录与工程质量形成过程有关的内容,确保工程质量具有可追朔性。

与工程施工和质量形成无关的内容不得写入其中。

注意以下几个方面:1、要着重记录与工程质量形成过程有关的内容,其他内容详略得当。

2、施工日志应采用“记叙文”的形式来填写,不得采用“总结报告、议论文”等形式。

施工日志和安全日志该如何填写e

施工日志和平安日志该如何填写施工日志主要内容为:日期、天气、气温、工程名称、施工部位、施工内容、应用的主要工艺;人员、材料、机械到场及运行情况;材料消耗记录、施工进展情况记录;施工是否正常;外界环境、地质变化情况;有无意外停工;有无质量问题存在;施工平安情况;监理到场及对工程认证和签字情况;有无上级或监理指令及整改情况等。

记录人员要签字,主管领导定期也要阅签。

如何记好施工日志第一、要弄懂填写施工日志的要求。

1、施工日志应按单位工程填写。

2、记录时间:从开工到竣工验收时止。

3、逐日记载不许中断。

4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日记的连续性、完整性。

施工日记应由栋号工长记录。

第二、要清楚施工日志应记录的内容。

施工日志的内容可分为五类:根本内容、工作内容、检验内容、检查内容、其他内容。

〔一〕根本内容1、日期、星期、气象、平均温度。

平均温度可记为XX℃—XX℃,气象按上午和下午分别记录。

2、施工部位。

施工部位应将分部、分项工程名称和轴线、楼层等写清楚。

3、出勤人数、操作负责人。

出勤人数一定要分工种记录,并记录工人的总人数。

〔二〕工作内容1、当日施工内容及实际完成情况。

2、施工现场有关会议的主要内容。

3、有关领导、主管部门或各种检查组对工程施工技术、质量、平安方面的检查意见和决定。

4、建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。

〔三〕检验内容1、隐蔽工程验收情况。

应写明隐蔽的内容、楼层、轴线、分项工程、验收人员、验收结论等。

2、试块制作情况。

应写明试块名称、楼层、轴线、试块组数。

3、材料进场、送检情况。

应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。

〔四〕检查内容1、质量检查情况:当日混凝土浇注及成型、钢筋安装及焊接、砖砌体、模板安拆、抹灰、屋面工程、楼地面工程、装饰工程等的质量检查和处理记录;混凝土养护记录,砂浆、混凝土外加剂掺用量;质量事故原因及处理方法,质量事故处理后的效果验证。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

铁路工程电子施工日志系统填报指南
一、目的
为了更好地推进铁路建设标准化管理,统一、规范铁路工程电子施工日志填报的内容、格式及填报行为等,依据现行验标标准和规范,特制定本指南。

二、总体要求
技术员、质量员、安全员需自开工之日起每日据实记录所有本人管辖工点的电子施工日志(停工状态时不填),直至工程竣工。

所填内容要求如实、准确反映所辖工点的管理行为、现场作业内容、各部位进展情况、工序转换情况等,不得代填。

施工日志需提交相关人员审核,审核人员应及时对三大员日志的真实性、准确性进行审核,对不符合内容进行修改,审核通过即标志当日施工日志的填报工作结束。

各标段EBS分解人员在标段工点开工前,应向各工点的三大员进行交底,阐述各工点EBS项所包含的施工部位及工程量。

三、具体要求
(一)公用信息
1.工程概况
工程概况在系统中已设置,三大员日志界面中只显示,不可修改。

2.基本信息
(1)电子施工日志系统在联网状态启动后会自动获取当地天气情况,如与实际情况偏差较大,应手动修改。

(2)施工状态从管理平台获取,日志中不可修改。

状态为开工时,三大员需填写日志具体内容;状态为未开工、停工、完工时,不需要填写日志。

(二)施工技术日志
1.资源配备
记录对应工点当日实际施工人员和机械设备的种类及数量,人员以工种区分,机械设备区分种类即可,无需细化到规格、型号和厂家。

注意资源的配备应与施工内容相匹配。

2.施工内容
记录对应工点当日相应施工部位的进展情况,包括施工状态、当日完成量和施工说明等,其中施工说明中应阐述具体作业和异常情况等,文字应准确、精炼。

没有对应的EBS项:如系统施工内容中没有对应的EBS项,应找到能包含此施工内容的父级EBS项,然后填写在此父级EBS项中,同时在施工说明处详细说明具体内容。

如确实无法对应至EBS项,则按施工内容格式填写在日志“其他说明”项中。

跨天施工:对于跨天施工的施工项,如无法确认工作量时,应将该施工项的工作量填写到完成施工当天的日志中(如某施工项从今天晚上到第二天持续施工,那该施工项工作量需要填写在第二天的施工日志中),当天同样需填写除工作量的其它内容。

如跨天施工的施工项,能确认工作量时,依然按天填写工作量。

作业描述如:土方填筑至第××层;××#墩××#桩正在钻进;
上台阶掘进××m。

异常情况如:填料含水率偏小,影响碾压效果,已洒水处理;泥浆浓度偏小,已在制浆池调整配比;爆破影响观测效果,已对工序进行微调(光面爆破效果不佳,已调整爆破参数)。

3.技术情况
记录对应工点当日发生的相关技术管理行为,包括图纸会审记录,新收到的设计图册、变更设计批复文件,新发布的技术交底、施工方案、作业指导书等的名称及编号,只有当天存在变更或新增的才填写,如没有变更和新增则不用填写。

4.其它说明
对上述相关项进行补充说明,或对其它需要记录的施工技术工作情况进行文字说明。

(三)施工质量日志
1.巡检
(1)专业工种持证上岗情况、设备符合要求情况
记录对应工点当日实际持证上岗人员的工种种类及数量,当日机械设备的种类及状态。

人员以工种区分,机械设备区分种类即可,无需细化到规格、型号和厂家。

(2)原材料送检情况
记录对应工点当日实际送检的原材料名称,如当日有委托实验需填写委托编号,当日实验报告编号能出来则需要填写,当日不能出实验编号则不用填写。

(3)巡检其它项
记录对应工点当日实际进行的巡检项目,填写是否进行此项巡检,巡检项目有附带记录资料的需填写记录编号。

2.工序验收
根据施工进度情况填写对应分项工程的检验批质量验收记录表。

如果当日已经完成检验批质量验收记录表,就需要设置检验批资料的完成日期为当日。

同时将检验批上传至服务器,用于与施工质量日志关联。

其中必填项为单位工程、分部工程、分项工程、验收部位和项目负责人,同时需要设置EBS关联;旁站人员可根据实际情况填写。

如果当天没有完成检验批质量验收记录表可以不设置完成日期。

接近凌晨零点完成工序的检验批与日志关联:如果某工序在晚上接近零点才完工,待填写完检验批(可能会超过当天凌晨零点)再关联时可能会造成无法关联到当天的质量日志中的情况。

遇该情况时,先将检验批表格在当日零点前建好,填写完成日期、验收部位、关联EBS后上传至服务器,然后在质量日志中关联,检验批具体内容可以待第二天进行填写上传。

3.自检存在问题及整改情况
记录对应工点当日在自检过程中发现的问题,有则填写,无则空缺。

问题描述:简要说明问题的具体情况,包括时间、地点、发现问题经过、原因等。

整改要求及措施:对问题整改及整改措施提出要求。

整改情况:填写问题处理结果,如果当日整改未完成,没有处理结果当日该项可以不填。

当日完成以往问题的整改时应在以往问题记录中填写整改情况。

4.上级部门检查问题
记录对应工点当日在上级部门检查过程中发现的问题,有则填写,无则空缺。

问题描述:简要说明问题的具体情况,包括时间、地点、发现问题经过、原因等。

整改要求及措施:对问题整改及整改措施提出要求。

整改情况:填写问题处理结果,如果当日整改未完成,没有处理结果当日该项可以不填。

当日完成以往问题的整改时应在以往问题记录中填写整改情况。

5.质量事故
记录对应工点当日施工过程中发生的质量事故,有则填写,无则空缺。

事故描述:简要说明问题的具体情况,包括时间、地点、事故经过、原因等。

事故处理要求:对事故处理提出要求。

事故处理结果:填写事故处理结果,如果当日没有处理结果当日该项可以不填。

(四)施工安全日志
1.安全红线管理
如实记录对应工点当日安全红线检查项目及检查结果。

2.施工安全管理检查
如实记录对应工点当日施工安全管理检查项目及检查结果。

3.施工作业安全检查
如实记录对应工点当日施工作业安全检查项目及检查结果。

4.危险源识别及控制
如实记录对应工点当日危险源识别检查项目及检查结果。

5.其它安全隐患检查
记录对应工点当日除上述4项安全隐患外仍存在的安全问题,有则填写,无则空缺。

隐患描述:简要说明隐患问题的具体情况,包括时间、地点、发现隐患经过、原因等。

整改措施及要求:对问题整改及整改措施提出要求。

整改情况:填报问题处理结果,如果当日整改未完成,没有处理结果当日该项可以不填。

当日完成以往问题的整改时需要在以往问题记录中填写整改情况。

6.相关部门检查
记录对应工点当日在相关部门检查过程中发现的安全问题,有则填写,无则空缺。

问题描述:简要说明问题的具体情况,包括时间、地点、发现问题经过、原因等。

整改措施及要求:对问题整改及整改措施提出要求。

整改情况:填报问题处理结果,如果当日整改未完成,没有处理结果当日该项可以不填。

当日完成以往问题的整改时需要在以往问题记录中填写整改情况。

7.其他安全记录
记录对应工点当日存在的其他安全问题,有则填写,无则空缺。

问题描述:简要说明问题的具体情况,包括时间、地点、发现问题经过、原因等。

整改措施及要求:对问题整改及整改措施提出要求。

整改情况:填报问题处理结果,如果当日整改未完成,没有处理结果当日该项可以不填。

当日完成以往问题的整改时需要在以往问题记录中填写整改情况。

8.安全事故
记录对应工点当日施工过程中发生的安全事故,有则填写,无则空缺。

问题描述:简要说明事故的具体情况,包括时间、地点、事故经过、原因等。

事故处置要求:对事故处理提出要求。

事故处置结果:填报事故处理结果,如果当日没有处理结果当日该项可以不填。

(五)施工日志存档说明
施工日志填报到建设大平台,通过审核后,纸质打印,由工程负责人、记录人手写签名后才能归档。
