危险性较大的分部分项工程范围
危险性较大和超过一定规模的危险性较大的分部分项工程范围总结

危险性较大和超过一定规模的危险性较大的分部分
项工程范围总结
危险性较大和超过一定规模的分部分项工程涵盖了一些可能会对人员、设备和环境造
成严重威胁的工程范围。
以下是一些常见的危险性较大和超过一定规模的分部分项工
程范围总结:
1. 高层建筑施工:高层建筑的施工风险较大,包括高处作业、起重吊装、脚手架搭建
等活动。
这些工作涉及到高空坠落、起重事故、火灾等危险。
2. 地铁和隧道工程:地铁和隧道工程涉及到地下开挖、爆破、负载运输等危险工作。
地铁隧道施工中可能发生的火灾、塌方、瓦斯中毒等事故风险较高。
3. 水坝和水利工程:水坝和水利工程的建设涉及到水资源调派、堤岸建设、水闸操作
等工作。
一旦发生水坝决堤、泄洪事故,可能会对下游地区造成严重的洪水、生命财
产损失。
4. 化工厂和石油化工工程:化工厂和石油化工工程涉及到有毒、易燃、易爆等危险品
的生产和储存。
一旦发生泄漏、爆炸等事故,可能会对周围环境和人员造成严重损害。
5. 道路和桥梁施工:道路和桥梁施工中存在交通风险、高处作业风险、机械设备操作
风险等。
这些工作涉及到交通事故、坠落、碰撞等潜在危险。
6. 核电站和火力发电厂建设:核电站和火力发电厂建设是高风险的工程,涉及到核辐射、高温高压、电气火灾等危险。
一旦发生事故,可能会对人员和环境造成灾难性后果。
这些危险性较大和超过一定规模的工程范围需要严格的安全控制和管理措施,包括安
全培训、安全设施、应急预案等,以确保工程施工过程中的安全性。

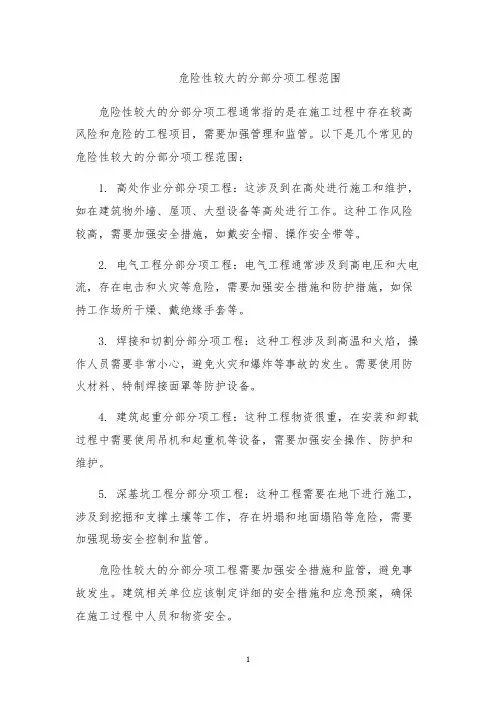

危险性较大的分部分项工程范围

危险性较大的分部分项工程范围
危险性较大的分部分项工程通常指的是在施工过程中存在较高风险和危险的工程项目,需要加强管理和监管。
以下是几个常见的危险性较大的分部分项工程范围:
1. 高处作业分部分项工程:这涉及到在高处进行施工和维护,如在建筑物外墙、屋顶、大型设备等高处进行工作。
这种工作风险较高,需要加强安全措施,如戴安全帽、操作安全带等。
2. 电气工程分部分项工程:电气工程通常涉及到高电压和大电流,存在电击和火灾等危险,需要加强安全措施和防护措施,如保持工作场所干燥、戴绝缘手套等。
3. 焊接和切割分部分项工程:这种工程涉及到高温和火焰,操作人员需要非常小心,避免火灾和爆炸等事故的发生。
需要使用防火材料、特制焊接面罩等防护设备。
4. 建筑起重分部分项工程:这种工程物资很重,在安装和卸载过程中需要使用吊机和起重机等设备,需要加强安全操作、防护和维护。
5. 深基坑工程分部分项工程:这种工程需要在地下进行施工,涉及到挖掘和支撑土壤等工作,存在坍塌和地面塌陷等危险,需要加强现场安全控制和监管。
危险性较大的分部分项工程需要加强安全措施和监管,避免事故发生。
建筑相关单位应该制定详细的安全措施和应急预案,确保在施工过程中人员和物资安全。
1。
危险性较大分部分项工程范围

高支模计算及现场容易忽视的问题立杆基础承载力立杆垫板、地基承载力和支撑楼层承载力验算不容忽视木枋:(1)木枋横放:按50*100木防计算,横放截面抵抗矩W=41667mm3、立放为83333mm3,承载力相差近一倍(2)木枋未按实际尺寸计算:木枋习惯按尺寸50*100计算,实际上大多只为(42〜45)* (92〜95), 50X100与45X95的木枋相比,抵抗矩W 相差30%,也即承载力差了30%钢管按理论壁厚计算实际壁厚大多2.8~3.2mm之间,如果一味按3.5计算,比较3,0壁厚,承载力相差13%不按要求调扫地杆和水平杆根据权威数据统计,不设双向扫地杆和梁下双向水平杆,立杆承载力将降低11%左右。
立杆稳定性计算公式二看 W / 其中稳定系数中与回转半径入有关X =lo/i常规步距1500,不加扫地杆时首层步距1 700 架管i=l 5.8mm入=94.9 A =107.6查表稳定系数<p = 0.626 qp =0.534计算比较可知承载力相差较大>不按要求设置剪刀撑模板支撑架计算时一般只计算了竖向力,水平力是靠剪刀撑来承担的。
水平、竖向剪刀撑与水平杆、立杆共同组成三角形几何不变体系,保证架体稳定性。
/不加剪刀撑承载力降低】5%左右►布料机:一般布料机所在位置应按4KN/m2计荷载v重要规范:广西地方规范DB45/T61 8—2009《建筑施工模板及作业平台钢管支架构造安全技术规范》住建部建质[2 009]25 4号设工程高大模板支撑系统施工安全监督管理导则》>高大模板概念:施工现场混凝土 构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于1 5KN/m2,或集中线荷载大于20KN/m 的模板支撑系统。
) 广西地方规范DB45/T61 8-2009《建筑施工模板及作业平台钢管支架构造安全技术规范》危险区的概念 -------支架中在危险区域应采取加强措施。
从封顶杆往下H D 区域为危险区域---- 当HV8m 日寸,Ho=2h C 步高)---- 当8mvHvl 0m 时,Ho>3m---- 当 1 OmvHMl 5m 时,H D >4.5m危险区加密水平剪刀撑的措施:产位置设1道,往下再设1道,间距为h 二千位置设1道,往下再设2道,间距为h1 nnnHTt住建吾K建质[20。
危险性较大的分部分项工程范围

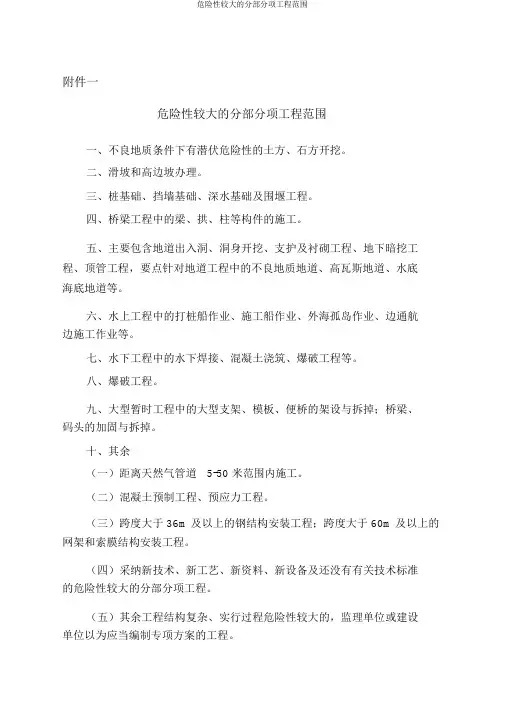

附件一危险性较大的分部分项工程范围一、不良地质条件下有潜伏危险性的土方、石方开挖。
二、滑坡和高边坡办理。
三、桩基础、挡墙基础、深水基础及围堰工程。
四、桥梁工程中的梁、拱、柱等构件的施工。
五、主要包含地道出入洞、洞身开挖、支护及衬砌工程、地下暗挖工程、顶管工程,要点针对地道工程中的不良地质地道、高瓦斯地道、水底海底地道等。
六、水上工程中的打桩船作业、施工船作业、外海孤岛作业、边通航边施工作业等。
七、水下工程中的水下焊接、混凝土浇筑、爆破工程等。
八、爆破工程。
九、大型暂时工程中的大型支架、模板、便桥的架设与拆掉;桥梁、码头的加固与拆掉。
十、其余(一)距离天然气管道5-50 米范围内施工。
(二)混凝土预制工程、预应力工程。
(三)跨度大于 36m及以上的钢结构安装工程;跨度大于 60m及以上的网架和索膜结构安装工程。
(四)采纳新技术、新工艺、新资料、新设备及还没有有关技术标准的危险性较大的分部分项工程。
(五)其余工程结构复杂、实行过程危险性较大的,监理单位或建设单位以为应当编制专项方案的工程。
附件二超出必定规模的危险性较大分部分项工程范围一、深基坑工程(土石方开挖)(一)开挖深度≥5m,需进行支护的狭小基坑(槽)。
(二)开挖深度未超出5m(含 5m)但地质条件、四周环境和地下管线复杂,或影响毗邻建筑(修建)物安全,道路通行或存在有毒有害气体散布的基坑(槽)的土方开挖、支护、降水工程。
二、滑坡及高边坡工程3 3(一)滑坡量大于10 m的中型以上滑坡体。
(二)边坡高度≥20m的土质边坡、或高度≥30m的岩质边坡施工工程。
三、桩基础、挡墙基础、深水基础及围堰工程。
(一)人工挖孔桩工程。
(二)深度≥5m的挡墙基础。
(三)水深≥20m深水基础;水深≥10m的围堰工程。
四、桥梁工程中的梁、拱、柱等构件施工(一)长度≥ 40m的预制梁的运输与安装、钢箱梁吊装。
(二)长度≥ 150m的钢管拱安装施工。
(三)高度≥ 40m的墩柱,高度≥100m的索塔等的施工。
危险性较大的分部分项工程范围

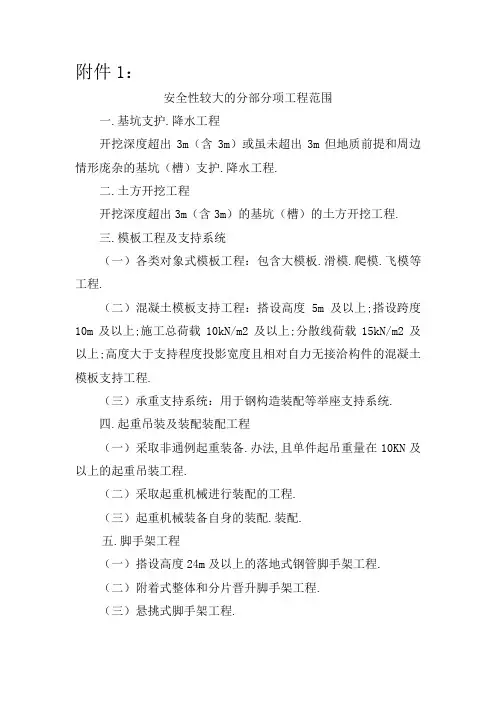

附件1:安全性较大的分部分项工程范围一.基坑支护.降水工程开挖深度超出3m(含3m)或虽未超出3m但地质前提和周边情形庞杂的基坑(槽)支护.降水工程.二.土方开挖工程开挖深度超出3m(含3m)的基坑(槽)的土方开挖工程.三.模板工程及支持系统(一)各类对象式模板工程:包含大模板.滑模.爬模.飞模等工程.(二)混凝土模板支持工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;分散线荷载15kN/m2及以上;高度大于支持程度投影宽度且相对自力无接洽构件的混凝土模板支持工程.(三)承重支持系统:用于钢构造装配等举座支持系统.四.起重吊装及装配装配工程(一)采取非通例起重装备.办法,且单件起吊重量在10KN及以上的起重吊装工程.(二)采取起重机械进行装配的工程.(三)起重机械装备自身的装配.装配.五.脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程.(二)附着式整体和分片晋升脚手架工程.(三)悬挑式脚手架工程.(四)吊篮脚手架工程.(五)克己卸料平台.移动操纵平台工程.(六)新型及异型脚手架工程.六.裁撤.爆破工程(一)建筑物.修建物裁撤工程.(二)采取爆破裁撤的工程.七.其它(一)建筑幕墙装配工程.(二)钢构造.网架和索膜构造装配工程.(三)人工挖扩孔桩工程.(四)地下暗挖.顶管及水下功课工程.(五)预应力工程.(六)采取新技巧.新工艺.新材料.新装备及尚无相干技巧尺度的安全性较大的分部分项工程.附件2:超出必定例模的安全性较大的分部分项工程范围一.深基坑工程(一)开挖深度超出4m(含4m)的基坑(槽)的土方开挖.支护.降水工程.(二)开挖深度虽未超出4m,但地质前提.四周情形和地下管线庞杂,或影响邻接建筑(修建)物安然的基坑(槽)的土方开挖.支护.降水工程.二.模板工程及支持系统(一)对象式模板工程:包含滑模.爬模.飞模工程.(二)嵬峨混凝土模板支持工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;分散线荷载20kN/m2及以上.(三)承重支持系统:用于钢构造装配等举座支持系统,推却单点分散荷载700Kg以上.三.起重吊装及装配装配工程(一)采取非通例起重装备.办法,且单件起吊重量在100kN 及以上的起重吊装工程.(二)起重量300kN及以上的起重装备装配工程;高度200m 及以上内爬起重装备的裁撤工程.四.脚手架工程(一)搭设高度50m及以上落地式钢管脚手架工程.(二)晋升高度150m及以上附着式整体和分片晋升脚手架工程.(三)架体高度20m及以上悬挑式脚手架工程.五.裁撤.爆破工程(一)采取爆破裁撤的工程.(二)船埠.桥梁.高架.烟囱.水塔或裁撤中轻易引起有毒有害气(液)体或粉尘集中.易燃易爆变乱产生的特别建.修建物的裁撤工程.(三)可能影响行人.交通.电力举措措施.通信举措措施或其它建.修建物安然的裁撤工程.(四)文物呵护建筑.优良汗青建筑或汗青文化风貌区掌握范围的裁撤工程.六.其它(一)施工高度50m及以上的建筑幕墙装配工程.(二)跨度大于36m及以上的钢构造装配工程;跨度大于60m 及以上的网架和索膜构造装配工程.(三)开挖深度超出16m的人工挖孔桩工程.(四)地下暗挖工程.顶督工程.水下功课工程.(五)采取新技巧.新工艺.新材料.新装备及尚无相干技巧尺度的安全性较大的分部分项工程.附件3:安全性较大分部分项工程专家组技巧交底记载年月日1.本表一式五份,监视站及专家组.扶植.监理.施工各一份.2.专家评估看法可附页.附件4:慈溪市建筑安然安全性较大的分部分项工程告诉表注:1. “专项施工筹划审批及专家论证情形”只需在筹划初次施工筹划告诉时填写,如是深基坑工程的,还应填写“深基坑相干单位情形”.2.“专项施工筹划内容”应填写:“深基坑工程”或“嵬峨模板支持工程”或“高处功课吊篮”或“附着式晋升脚手架”.3.“安全性较大工程施工筹划”中“告诉内容”应填写: (1)“土方开挖施工开端”或“地下室底板施工停止”; (2)“嵬峨模板支持搭举措措施工开端”或“混凝土构件浇捣施工完毕”;(3)“高处功课吊篮搭举措措施工开端”或“高处功课吊篮裁撤施工完毕”;(4)“附着式晋升脚手架搭举措措施工开端”或“附着式晋升脚手架裁撤施工完毕”. 附件5:安全性较大分部分项工程专家评估看法年 月 日3.本表一式五份,监视站及专家组.扶植.监理.施工各一份.4.专家评估看法可附页.附件6:安全性较大分部分项工程结合验收记载年月日本表一式五份,监视站及专家组.扶植.监理.施工各一份.附件7:安全性较大分部分项工程核查记载表。
危险性较大的分部分项工程范围列表(房屋建筑及市政基础设施工程)

“危大工程”范围(房屋建筑和市政基础设施工程)工程类别危险性较大的分部分项工程范围超过一定规模的危险性较大的分部分项工程范围(一)基坑工程(一)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。
开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
(二)模板工程及支撑体系(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上,或搭设跨度10m及以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m2及以上,或集中线荷载(设计值)15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(二)混凝土模板支撑工程:搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载(设计值)15kN/m2及以上,或集中线荷载(设计值)20kN/m及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7kN及以上。
(三)起重吊装及起重机械安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械安装和拆卸工程。
(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
(二)起重量300kN及以上,或搭设总高度200m及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程。
(四)脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程(包括采光井、电梯井脚手架)。
(二)附着式升降脚手架工程。
(三)悬挑式脚手架工程。
(四)高处作业吊篮。
《细则》附件1 危险性较大的分部分项工程范围
附件1危险性较大的分部分项工程范围一、基坑工程(一)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过3m,但地质条件和(或)周边环境条件复杂的基坑(槽)(符合《建筑基坑支护技术规程》DB11/489基坑侧壁安全等级一、二级判断标准)的土方开挖、支护、降水工程。
二、模板工程及支撑体系(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上,或搭设跨度10m及以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/㎡及以上,或集中线荷载(设计值)15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
三、起重吊装及起重机械安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程。
非常规起重设备、方法包括:采用自制起重设备、设施进行起重作业;2台(或以上)起重设备联合作业;流动式起重机带载行走;采用滑排、滑轨、滚杠、地牛等措施进行水平位移;采用绞磨、卷扬机、葫芦或者液压千斤顶等方式进行提升;人力起重工程。
(二)采用起重机械进行安装的工程。
(三)起重机械安装和拆卸工程。
(四)施工现场2台(或以上)起重机械存在相互干扰的多台多机种作业工程。
(五)装配式建筑构件吊装工程。
四、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程(包括采光井、电梯井脚手架)。
(二)附着式升降脚手架工程或附着式升降操作平台工程。
(三)悬挑式脚手架工程。
(四)高处作业吊篮工程。
(五)卸料平台、操作平台工程。
(六)异型脚手架工程。
五、拆除工程可能影响行人、交通、电力设施、通讯设施及其他公共设施或其它建、构筑物安全的拆除工程。
六、暗挖工程采用矿山法、盾构法、顶管法或箱涵顶进法施工的隧道、洞室工程。
七、其它(一)建筑幕墙安装工程。
危险性较大的分部分项工程范围
附件1危险性较大的分部分项工程范围一、基坑工程(一)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建(构)筑物安全的基坑(槽)的土方开挖、支护、降水工程。
二、模板工程及支撑体系(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上,或搭设跨度IOnI及以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值)10kN∕m2及以上,或集中线荷载(设计值)15kN∕m及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
三、起重吊装及起重机械安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在IokN及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械安装和拆卸工程。
(四)起重机械的基础和附着工程。
四、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程(包括采光井、电梯井脚手架)。
(-)附着式升降脚手架工程。
(三)悬挑式脚手架工程。
(四)高处作业吊篮。
(五)卸料平台、操作平台工程。
(六)异型脚手架工程。
五、拆除工程可能影响行人、交通、电力设施、通讯设施或其它建(构)筑物安全的拆除工程。
六、暗挖工程采用矿山法、盾构法、顶管法施工的隧道、洞室等工程。
七、结建式人防工程结构工程的模板工程(支撑);孔口防护工程的门框墙制作(门框采用起重机械进行吊装)、防护门(防护密闭门、密闭门)吊装。
八、其它(-)建筑幕墙安装工程。
(二)钢结构、网架和索膜结构安装工程。
(三)人工挖孔桩工程。
(四)水下作业工程。
(五)装配式建筑混凝土预制构件安装工程。
(六)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。
(七)建设、勘察、设计、施工、监理单位三方以上共同认定或建设主管部门及其委托的安全监督机构认定为危险性较大的分部分项工程。
危险性较大的分部分项工程范围
附件一危险性较大的分部分项工程范围第一章Ⅰ级危大分部分项工程范围一、基坑支护、土方工程(一)岩质边坡>25m;土质边坡>15m;边坡坡顶、坡底有重要的管道或建筑物;边坡坡体由外倾结构面控制;设计方案存在安全缺陷,且由于各种原因不能完全整改到位的高边坡工程。
(二)开挖深度>15m,基坑及周边软土厚度≥5m,或离基坑1倍开挖深度范围内有重要的地下设施、重要管线,浅基础或摩擦桩基础的建筑物;或距离基坑边50m(软土地区100m)范围内有在建或运行的地铁隧道;设计方案存在安全缺陷,且由于各种原因不能完全整改到位的基坑支护、土方开挖工程。
(二)开挖深度>25m或周边有地铁或浅基础建筑的人工挖孔桩工程。
二、模板工程及支撑体系(一)混凝土模板支撑工程:搭设高度15m及以上;搭设跨度24m及以上;施工总荷载20kN/㎡及以上;集中线荷载25kN/m及以上。
(二)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
三、脚手架工程(一)提升高度≥150m附着式整体和分片提升脚手架工程。
第二章Ⅱ级危大分部分项工程范围一、岩土工程(一)25m≥岩质边坡>12m;15m≥土质边坡>8m;边坡坡体存在破碎带或裂隙密集带的高边坡工程。
(二)15m≥开挖深度>10m,3m≤基坑及周边软土厚度<5m;离基坑1-2倍开挖深度范围内有重要的地下设施、重要管线、浅基础或摩擦桩基础的建筑物的土方开挖、基坑支护工程。
(三)16m≤开挖深度≤25m;地下水丰富,或有软弱层的人工挖孔桩工程二、模板工程及支撑体系(一)工具式模板工程:包括大模板、滑模、爬模、飞模工程等。
(二)混凝土模板支撑工程:8m≤搭设高度<15m;18m≤搭设跨度<24m,15kN/m2≤施工总荷载<20kN/m2;20kN/m≤集中线荷载<25kN/m。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,500kg<承受单点集中荷载≤700kg。
三、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
危险性较大和超过一定规模的危险性较大的分部分项工程范围
二、土方开挖工程
开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
三、模板工程及支撑体系
(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m2及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(一)施工高度50m及以上的建筑幕墙安装工程。
(二)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。
(三)开挖深度超过16m的人工挖孔桩工程。
(四)地下暗挖工程、顶管工程、水下作业工程。
(五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
危险性较大的分部分项工程和超过一定规模的
危险性较大的分部分项工程范围
工程名称
危险性较大的
分部分项工程范围
超过一定规模的危险性较大的
分部分项工程范围
一、基坑支护、降水工程
开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
(一)工具式模板工程:包括滑模、爬模、飞模工程。
(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m2及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
危险性较大的分部分项工程范围
索引号:000013338/2018-00134 主题信息:工程质量安全
发文单位:中华人民共和国住房和城乡建设部办公厅生成日期:2018年05月17日住房城乡建设部办公厅关于实施《危险性较大的分部
文件名称:
有效期:
分项工程安全管理规定》有关问题的通知
文号:建办质〔2018〕31号主题词:
住房城乡建设部办公厅关于实施
《危险性较大的分部分项工程安全
管理规定》有关问题的通知
各省、自治区住房城乡建设厅,北京市住房城乡建设委、
天津市城乡建设委、上海市住房城乡建设管委、重庆市
城乡建设委,新疆生产建设兵团住房城乡建设局:
为贯彻实施《危险性较大的分部分项工程安全管理
规定》(住房城乡建设部令第37号),进一步加强和
规范房屋建筑和市政基础设施工程中危险性较大的分
部分项工程(以下简称危大工程)安全管理,现将有关
问题通知如下:
一、关于危大工程范围
危大工程范围详见附件1。
超过一定规模的危大工
程范围详见附件2。
二、关于专项施工方案内容
危大工程专项施工方案的主要内容应当包括:
(一)工程概况:危大工程概况和特点、施工平面
布置、施工要求和技术保证条件;
(二)编制依据:相关法律、法规、规范性文件、
标准、规范及施工图设计文件、施工组织设计等;
(三)施工计划:包括施工进度计划、材料与设备
计划;
(四)施工工艺技术:技术参数、工艺流程、施工
方法、操作要求、检查要求等;
(五)施工安全保证措施:组织保障措施、技术措
- 2 -
施、监测监控措施等;
(六)施工管理及作业人员配备和分工:施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等;
(七)验收要求:验收标准、验收程序、验收内容、验收人员等;
(八)应急处置措施;
(九)计算书及相关施工图纸。
三、关于专家论证会参会人员
超过一定规模的危大工程专项施工方案专家论证
会的参会人员应当包括:
(一)专家;
(二)建设单位项目负责人;
(三)有关勘察、设计单位项目技术负责人及相关人员;
(四)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;
(五)监理单位项目总监理工程师及专业监理工程师。
四、关于专家论证内容
对于超过一定规模的危大工程专项施工方案,专家论证的主要内容应当包括:
(一)专项施工方案内容是否完整、可行;
(二)专项施工方案计算书和验算依据、施工图是否符合有关标准规范;
(三)专项施工方案是否满足现场实际情况,并能够确保施工安全。
五、关于专项施工方案修改
超过一定规模的危大工程专项施工方案经专家论
证后结论为“通过”的,施工单位可参考专家意见自行修改完善;结论为“修改后通过”的,专家意见要明确具体修改内容,施工单位应当按照专家意见进行修改,并履行有关审核和审查手续后方可实施,修改情况应及
- 3 -
时告知专家。
六、关于监测方案内容
进行第三方监测的危大工程监测方案的主要内容
应当包括工程概况、监测依据、监测内容、监测方法、人员及设备、测点布置与保护、监测频次、预警标准及监测成果报送等。
七、关于验收人员
危大工程验收人员应当包括:
(一)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;
(二)监理单位项目总监理工程师及专业监理工程师;
(三)有关勘察、设计和监测单位项目技术负责人。
八、关于专家条件
设区的市级以上地方人民政府住房城乡建设主管
部门建立的专家库专家应当具备以下基本条件:(一)诚实守信、作风正派、学术严谨;
(二)从事相关专业工作15年以上或具有丰富的专业经验;
(三)具有高级专业技术职称。
九、关于专家库管理
设区的市级以上地方人民政府住房城乡建设主管
部门应当加强对专家库专家的管理,定期向社会公布专家业绩,对于专家不认真履行论证职责、工作失职等行为,记入不良信用记录,情节严重的,取消专家资格。
《关于印发〈危险性较大的分部分项工程安全管理办法〉的通知》(建质﹝2009﹞87号)自2018年6月1日起废止。
附件:1.危险性较大的分部分项工程范围
2.超过一定规模的危险性较大的分部分项工程范围
中华人民共
- 4 -
和国住房和城乡建设部办公厅
2018年5月17日
(此件主动公开)
附件1
危险性较大的分部分项工程范围
一、基坑工程
(一)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。
二、模板工程及支撑体系
(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上,或搭设跨度10m及以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m2及以上,或集中线荷载(设计值)15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支
撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
三、起重吊装及起重机械安装拆卸工程
(一)采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械安装和拆卸工程。
四、脚手架工程
(一)搭设高度24m及以上的落地式钢管脚手架工程(包括采光井、电梯井脚手架)。
(二)附着式升降脚手架工程。
(三)悬挑式脚手架工程。
(四)高处作业吊篮。
(五)卸料平台、操作平台工程。
- 5 -
(六)异型脚手架工程。
五、拆除工程
可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
六、暗挖工程
采用矿山法、盾构法、顶管法施工的隧道、洞室工程。
七、其它
(一)建筑幕墙安装工程。
(二)钢结构、网架和索膜结构安装工程。
(三)人工挖孔桩工程。
(四)水下作业工程。
(五)装配式建筑混凝土预制构件安装工程。
(六)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。
附件2
超过一定规模的危险性较大的分部分项工程范围
一、深基坑工程
开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
二、模板工程及支撑体系
(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(二)混凝土模板支撑工程:搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载(设计值)15kN/m2及以上,或集中线荷载(设计值)20kN/m及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7kN及以上。
三、起重吊装及起重机械安装拆卸工程
(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
(二)起重量300kN及以上,或搭设总高度200m 及以上,或搭设基础标高在200m及以上的起重机械安
- 6 -
装和拆卸工程。
四、脚手架工程
(一)搭设高度50m及以上的落地式钢管脚手架工程。
(二)提升高度在150m及以上的附着式升降脚手架工程或附着式升降操作平台工程。
(三)分段架体搭设高度20m及以上的悬挑式脚手架工程。
五、拆除工程
(一)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
(二)文物保护建筑、优秀历史建筑或历史文化风貌区影响范围内的拆除工程。
六、暗挖工程
采用矿山法、盾构法、顶管法施工的隧道、洞室工程。
七、其它
(一)施工高度50m及以上的建筑幕墙安装工程。
(二)跨度36m及以上的钢结构安装工程,或跨度60m及以上的网架和索膜结构安装工程。
(三)开挖深度16m及以上的人工挖孔桩工程。
(四)水下作业工程。
(五)重量1000kN及以上的大型结构整体顶升、平移、转体等施工工艺。
(六)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。
- 7 -。
