小区联排别墅住宅工程施工设计方案

第一章工程概况1.1 工程概况工程名称:聚都二期三标29#~38#、49#~60#、71#~77#、85#~91#、99#、100#房别墅住宅;建设单位:房地产开发有限公司设计单位:建筑设计(集团)有限公司勘察单位:工程勘察设计研究院有限公司监理单位:建设工程监理有限公司施工总承包:建设工程有限公司计划工期: 330个日历天开工日期:2009年9月5日竣工日期;2010年7月31日建筑面积: 47318.75m2(含保温面积为504.14 m2)结构形式:联体别墅、独栋别墅为砖混结构;双拼别墅为异型柱框架结构。

绝对标高±0.00相当于5.20m(5.84m)详见各单体。

抗震设防按7度设防。

地理位置:某区奉浦大道95弄1.2建筑设计本工程墙体材料采用:室内地坪以下墙体采用MU10混凝土承重砌块,Mb10水泥砂砌筑;室内地坪以上墙采用KP1型承重多孔砖M7.5混合砂浆砌筑,详见各单体说明。

本工程外墙为20厚1:3水泥混合砂浆粉面压光挤塑聚苯外保温、面层为簿抹灰或干挂毛石饰面详见建筑总说明和各单体说明。

本工程内墙及厨卫间和室内细部做法详见建筑总说明和各单体说明。

屋面做法分两种:细石砼保温上人屋面和挂瓦条筒瓦保温屋面做法详见建筑总说明。

外门窗均为铝合金门窗详见建筑总说明。

地下室顶板、外墙采用抗渗钢筋砼,抗渗等级为P6防水做法详见建筑各单体说明。

1.3 结构设计本工程联体别墅采用预制方桩图集号04G361;工程桩型号为JAZHb-225-1211B桩长23米、试桩型号JAZHb-225-1212B桩长24米。

联体、独幢、双拼别墅分别为条形基础和满堂基础。

混凝土强度等级为:梁、板、柱、楼梯砼、构造柱圈梁砼等级全为C25,条形基础、满堂基础、地下室外墙、及与土面直接接触的地下室顶板、屋面砼等级全为C25,抗渗等级为P6,地下室防水等级为二级。

本工程楼面为钢筋砼现浇板,屋面为现浇钢筋砼坡屋面防水等级为二级。

1.4 施工现场场地场貌本工程拟建场地,现已平整为空地。

四周道路均已到达,能满足施工用车辆运输需要,施工用临时水电源均已接通到位,基本具备施工条件。

第二章编制依据2.1 编制依据1、本工程施工图纸、地质勘察资料、施工合同、中标通知书、施工许可证、规划许可证等。

2、现行国家施工规范及某市有关地方行业标准及法律、法规。

3、我公司内部文件、管理制度、企业标准等以及我公司质量、环境、职业健康安全管理体系手册和程序文件。

4、主要图集03G101-1、03G101-2、03G101-3、2.2、本工程采用施工规范清单1、建设工程项目管理规范(GB/T50326-2001)2、建筑工程施工质量验收统一标准(GB50300-2001)3、建筑地基基础工程施工质量验收规范(GB50202-2002)4、混凝土结构工程施工质量验收规范(GB50204-2002)5、钢筋焊接接头试验方法标准(JGJ/T27-2001)6、砌体工程施工质量验收规范(GB50203-2002)7、砌体工程现场检测技术标准(GB/T50315-2000)8、多孔砖砌体结构技术规范(JGJ137-2001)9、回弹法检测混凝土抗压强度技术规程(JGJ/T23-2001)10、贯入法检测砌筑砂浆抗压强度技术规程(JGJ/T136-2001)11、建筑装饰装修工程质量验收规范(GB50210-2001)12、屋面工程质量验收规范(GB50207-2002)13、地下工程防水技术规范(GBJ108-2002)14、现场临时用电安全技术规范(JGJ46-2005)15、建筑机械使用安全技术规程(JGJ33-2001)16、建筑施工安全检查标准(JGJ59-99)17、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)18、建筑电气工程施工质量验收规范(GB50303-2002)19、建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)第三章施工目标及实施措施3、1主要管理目标1、质量目标:确保一次验收合格率达至100%,2、工期目标:按合同要求,本工程分三段开发,第一段为33#-36#、99#-100#、71#-72#、85#-86#、49#、52#,共12幢;第二段为37#、38#、49#、50#、51#、53#、55#、57#、58#、87#、88#、31#,74#,共13幢单体,第三段为29#、30#、32#、54#、56#、59#、60#、75#、76#、77#、89#、90#、91#,共13幢单体。

第一段内主体结构计划全部完成时间为2009年12月15日,第二、第三段确保在总工期330日历天内完成工程施工任务全面竣工验收。

3、安全生产文明施工目标:严格按JGJ59-99标准施工,在整个工程施工中杜绝重大伤亡事故,争取保质保量按期完成工程,争取达到某区文明、标化工地目标。

4、管理目标:发扬本企业“团结、务实、从严、创新”精神,科学管理,精益求精,广泛采用建设部推广的“十项新技术”和其它先进的施工工艺,新方法,提高工程质量,加快工程进度。

3.2 实施措施一、组织措施:本工程联体别墅、独栋别墅为砖混结构;双拼别墅为异型柱框架结构住宅,常规施工工法已比较成熟,其建筑产品质量好坏尤其重要。

我公司将组建成一个技术素质好、管理能力强、配合协调默契的项目管理班子,全面负责经营本工程施工建设任务。

项目经理由曾创建过多个优质工程,在安全文明施工方面有独到管理经验,合同履约率达100%的优秀项目经理担任该工程项目经理,组建现场项目施工管理机构,全面实施对工程的全过程施工建设。

在施工过程中,项目部自始至终掌握着工程的每个环节和动态,定期或不定期召开会议,及时有效的解决施工中的各类问题。

在组织上确保工程目标的实现。

二、保证措施1、目标的控制本工程施工项目目标控制的基本任务与方法见下表:2、目标的管理我公司将严格按照ISO9000国际认证体系以及国家和省、市及公司有关规定对各项目标进行管理,健全各项管理制度,做到目标的层层落实,把各项目标计划分解细化,列成图表上墙,明确责任人,并在实施过程中进行调控,接受业主和监理等单位的监督指导,运用动态控制的原理,对工程的全过程进行控制,以确保本工程各项目标的实现。

3、劳动力管理目前,项目班子和主要工种已组织完毕,可随时组织充足的劳动力随项目部要求,工程的需要进场。

其次,公司劳动人事处可随时在公司内组织好经过培训、施工经验丰富、技术力量强的各工种劳动力,确保满足本工程需要。

项目部根据工程各阶段进展和实际需要,合理计划各分部分项工程所需劳动力,列出计划表,并设专人管理设备、落实,以便及时调集劳动力,保证工程进度,减少窝工,降低不必要的成本支出。

4、材料管理⑴根据ISO9000国际认证体系材料采购程序文件,做好材料进场和管理工作,严格按照施工场布图进行材料堆放,做到材料分类堆放整齐,材料标识明确,杜绝乱堆乱放的现象,以确保整个施工场地整齐、清洁。

在工程施工过程中,按每月编制的作业计划,精确计算出计划材料需要量,填好材料采购计划表,经项目部批准后,报业主材料主管部门及公司材料部门安排材料采购,确保材料供应充足、及时。

⑵我公司材料部门在长期的工程材料管理工作中积累了丰富的经验,掌握大量的材料信息及货源,具有极强的材料组织能力。

这为本工程施工中的材料管理和材料组织打下了坚实的基础。

5、协调管理本工程在施工过程中要处理各专业单位和项目内外大量的复杂关系。

我公司将制定详细的组织协调措施,以保证项目目标的实现,充分调动工作人员的积极性,提高项目组织的运转效率。

在协调管理过程中,首先要处理好项目内部关系,明确项目内部人际、组织和需求关系,保证项目的正常运转。

其次,要协调好与建设、设计、监理、专业分包和材料供应商等近外层的关系,以确保工程的顺利进展。

第四章施工总体部署4.1 施工准备工作1、定位测量本工程进场后,将立即组织相关技术人员会同业主、规划等相关单位,按规划红线或控制网点测定房子的坐标、方位或基准位置,定出各条轴线,并建立施工现场测量控制网,经复核无误,最后设置好龙门桩,并做好轴线标记,定时复核以防移位。

(控制点的设置按国家II级导线点要求设置,其位置应不受基础施工影响),设置控制标高的水准点,数量不少于10个,该水准点在整个施工过程中予以保护,不受损坏。

上述控制点必须按上述方法给予设置保护。

基础施工完毕,应对整个轴线系统进行全面复核,并在基础承台和梁上设立永久性标志,作为向上传递轴线的依据。

2、图纸会审本工程进场后,立即组织有关施工管理人员认真熟悉图纸,并在此基础上组织图纸自审,并根据先后开工顺序及建设单位的安排参加图纸会审。

3、修建临时道路根据施工场布图的要求,定出堆放材料位置,施工道路和临时设施,做好整个施工现场的混凝土硬化工作。

并应符合《文明施工、安全生产技术措施》中的有关要求。

道路做法:主干道宽5.5m、次干道宽4.5m通往单体的次干道宽2.5m仅供手推车和人行,不走车辆,施工道路将采用C30混凝土浇筑,道路混凝土厚20cm,下铺30cm道渣、下直接原土夯实。

4、敷设施工临时用电线路:根据不同阶段的施工要求,按规定铺设临时用电线路,具体铺设要求详见有关施工用电的章节。

5、敷设施工临时用水管路:根据不同阶段的施工要求,敷设施工临时用水管路,管路布置详见施工现场平面布置图,水管穿越道路时,应有一定的埋置深度,并穿套管保护。

6、临时生活、生产用房的搭设:根据不同施工阶段的需要搭建临时生活、生产用房。

本工程临时生活设施搭建位置已由建设单位划定指定区域,生活区与生产区分开,具体布置详见施工场布图。

搭设要求除满足生产生活的要求外,还应符合文明施工的要求,具体搭设要求详见《文明施工、安全生产技术措施》中的有关要求。

7、消防设施的设置:在不同的施工阶段均应按有关规定及实际要求配备必要的消防设施和器具,配备要求详见《文明施工、安全生产技术措施》中有关消防管理的要求。

8、编制劳动力需要量计划,按照开工日期和总工期要求,编制劳动力需要量计划,组织各相关工种进场,安排好进场职工生活,并做好入场职工的教育工作,通过教育增强安全、防火防盗和文明施工意识。

9、编制材料计划。

根据施工计划要求和进度先后编制建筑材料和制品需要量计划。

按时、按质、按量组织进场,并按场布图要求堆放整齐。

并根据规范规定和要求,进行各种材料的检查、试验,以保证工程质量和进度要求。

10、编制施工机械计划。

根据工程施工需要,编制施工机械计划,按使用先后组织进场,按施工场布图机械设备位置,做好设备基础,就位安装,以满足开工需要。

11、建立现场的治保组织。

为了加强治安保卫工作,现场安排四人专职治保员,以保证工地施工过程中不发生意外事件。

合集下载

联排别墅装修施工方案

联排别墅装修施工方案

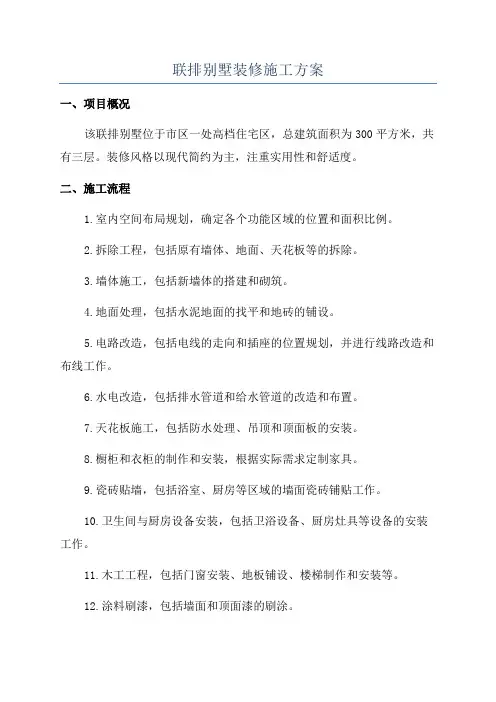

联排别墅装修施工方案一、项目概况该联排别墅位于市区一处高档住宅区,总建筑面积为300平方米,共有三层。

装修风格以现代简约为主,注重实用性和舒适度。

二、施工流程1.室内空间布局规划,确定各个功能区域的位置和面积比例。

2.拆除工程,包括原有墙体、地面、天花板等的拆除。

3.墙体施工,包括新墙体的搭建和砌筑。

4.地面处理,包括水泥地面的找平和地砖的铺设。

5.电路改造,包括电线的走向和插座的位置规划,并进行线路改造和布线工作。

6.水电改造,包括排水管道和给水管道的改造和布置。

7.天花板施工,包括防水处理、吊顶和顶面板的安装。

8.橱柜和衣柜的制作和安装,根据实际需求定制家具。

9.瓷砖贴墙,包括浴室、厨房等区域的墙面瓷砖铺贴工作。

10.卫生间与厨房设备安装,包括卫浴设备、厨房灶具等设备的安装工作。

11.木工工程,包括门窗安装、地板铺设、楼梯制作和安装等。

12.涂料刷漆,包括墙面和顶面漆的刷涂。

13.灯具安装,包括各个房间的吊灯、壁灯等照明设备的安装。

14.清洁工作,包括室内和室外的清洁。

三、装修材料选用1.地板:选用质量较好的实木地板,经典款式和颜色搭配。

2.瓷砖:浴室和厨房选用防滑瓷砖,其他区域选用质感良好的瓷砖。

3.电线和开关插座:采用国家标准产品,保证质量和安全性。

4.涂料:选择环保、易清洁和耐久的涂料。

5.卫浴设备:选用知名品牌,确保质量可靠。

6.厨房设备:选择功能齐全、耐用性好的厨房电器。

7.门窗:选用高品质的铝合金门窗,保证隔音、保温和防盗效果。

8.灯具:选择节能、显色指数好的灯具,提高照明效果和节能性。

四、装修风格和设计1.客厅:以简约现代风格为主,选用明亮色系的地板和墙面,搭配简洁的家具和沙发。

2.厨房:以实用性为主,选择功能齐全的厨房设备和优质的橱柜,考虑采光和通风问题。

3.卧室:以舒适为主,选择柔和的色调,保证良好的隔音效果和舒适的睡眠环境。

4.卫生间:选用防滑瓷砖,配备高品质的卫浴设备,注重通风和防潮处理。

别墅工程施工设计方案范本

别墅工程施工设计方案范本

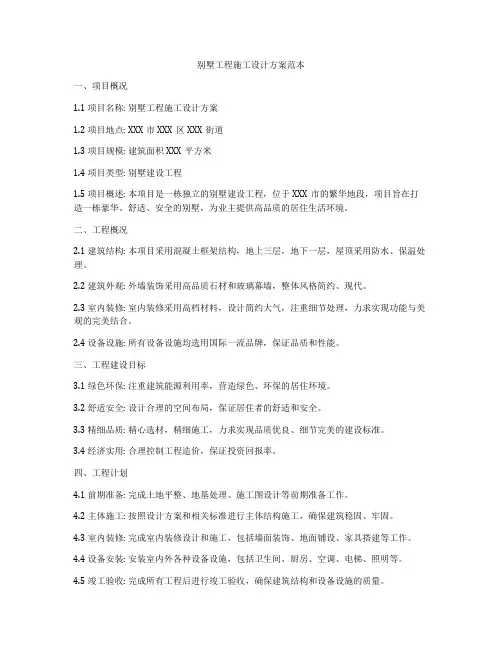

别墅工程施工设计方案范本一、项目概况1.1 项目名称: 别墅工程施工设计方案1.2 项目地点: XXX市XXX区XXX街道1.3 项目规模: 建筑面积XXX平方米1.4 项目类型: 别墅建设工程1.5 项目概述: 本项目是一栋独立的别墅建设工程,位于XXX市的繁华地段,项目旨在打造一栋豪华、舒适、安全的别墅,为业主提供高品质的居住生活环境。

二、工程概况2.1 建筑结构: 本项目采用混凝土框架结构,地上三层,地下一层,屋顶采用防水、保温处理。

2.2 建筑外观: 外墙装饰采用高品质石材和玻璃幕墙,整体风格简约、现代。

2.3 室内装修: 室内装修采用高档材料,设计简约大气,注重细节处理,力求实现功能与美观的完美结合。

2.4 设备设施: 所有设备设施均选用国际一流品牌,保证品质和性能。

三、工程建设目标3.1 绿色环保: 注重建筑能源利用率,营造绿色、环保的居住环境。

3.2 舒适安全: 设计合理的空间布局,保证居住者的舒适和安全。

3.3 精细品质: 精心选材,精细施工,力求实现品质优良、细节完美的建设标准。

3.4 经济实用: 合理控制工程造价,保证投资回报率。

四、工程计划4.1 前期准备: 完成土地平整、地基处理、施工图设计等前期准备工作。

4.2 主体施工: 按照设计方案和相关标准进行主体结构施工,确保建筑稳固、牢固。

4.3 室内装修: 完成室内装修设计和施工,包括墙面装饰、地面铺设、家具搭建等工作。

4.4 设备安装: 安装室内外各种设备设施,包括卫生间、厨房、空调、电梯、照明等。

4.5 竣工验收: 完成所有工程后进行竣工验收,确保建筑结构和设备设施的质量。

五、工程施工方案5.1 土建施工: 土建施工包括地基处理、桩基灌注、混凝土浇筑等工作,需严格按照设计方案和相关标准进行施工,确保建筑的牢固性和稳固性。

5.2 钢结构施工: 钢结构的制作和安装必须严格按照设计方案和安全规范进行,确保结构的安全和可靠。

5.3 建筑装修: 室内装修应采用环保、安全、美观的装饰材料,注重细节处理,确保装修质量和人居舒适度。

联排别墅项目二次结构工程施工方案

联排别墅项目二次结构工程施工方案

联排别墅项目二次结构工程施工方案一、项目概况该联排别墅项目位于城市新兴住宅开发区,总用地面积约为xxx平方米,计划建设x栋联排别墅。

每栋别墅共三层,地上两层,地下一层,总建筑面积约为x平方米。

本施工方案重点阐述该项目的二次结构工程施工方案。

二、项目特点1.整体布局设计紧凑,共有x栋别墅,排列方式为Y形布置,每栋别墅之间相互独立,具有较好的隔音效果。

2.本项目的主体结构采用混凝土框架结构,地下室采用钢筋混凝土框架结构。

3.建筑设计风格简约大方,注重夹层采光和空气流通,为居住者提供良好的居住环境。

三、施工准备在施工前,需要完成以下准备工作:1.设计方案审查:与设计方案进行审查和协商,明确施工的具体要求和技术难点。

2.施工准备:对施工人员进行培训,配备必要的施工机械设备和工具,准备施工材料,确保施工顺利进行。

3.地基处理:对地基进行勘测和处理,确保基坑的开挖和基础施工的质量和安全。

四、施工步骤1.地下室施工:(1)基坑开挖:根据设计图纸和测量要求,按照规定的基础标高进行基坑开挖,同时加强对施工现场的安全管控。

(2)地下室基础施工:按照设计要求施工地下室基础,包括基础沉降、基础防水和基础钢筋绑扎等工作。

(3)地下室结构施工:按照图纸和设计要求进行地下室的结构施工,包括地下室板、墙、柱的浇筑和钢筋绑扎等工作。

2.地上建筑施工:(1)主体结构施工:按照设计要求,进行地上建筑的框架结构施工,包括柱、梁和楼板的浇筑和钢筋绑扎等工作。

(2)墙体施工:根据设计图纸,按照施工顺序进行墙体的砌筑或浇筑,同时进行外墙保温层的施工。

(3)屋面施工:根据设计要求进行屋面防水层、保温层、隔热层和屋面瓦片等的施工,同时进行排水系统的安装工作。

(4)门窗施工:按照设计要求,高质量安装门窗系统,确保外观效果和使用功能。

3.室内装饰施工:(1)电气布线:根据设计图纸和标准规范进行室内电气布线施工,包括线槽安装、开关插座安装和灯具安装等工作。

联排别墅室内设计施工方案

联排别墅室内设计施工方案

联排别墅室内设计施工方案一、项目简介本文档旨在为联排别墅的室内设计施工方案提供详细的指导和要求。

联排别墅是指由多个相连的独立房屋组成的住宅区,每个房屋都具有独立的室内设计需求。

本文档将从不同区域的设计要求、材料选择、施工流程等方面进行说明。

二、区域设计要求1. 客厅客厅是整个别墅的核心区域,设计应以舒适、宽敞为主旨。

要求设计师根据房屋的风格和业主的需求进行整体设计。

可以考虑选择温馨的色调,合理布置家具,铺设舒适的地毯。

餐厅作为家庭聚餐的场所,设计应注重实用性和美观性。

要求设计师考虑到餐具、桌椅的放置,并与整体室内风格相协调。

3. 卧室卧室是居住者休息的私密空间,设计应以舒适和安静为主要考虑因素。

要求设计师选择柔和的灯光和温暖的色调,并合理利用空间布置衣柜和床的位置。

4. 厨房厨房是烹饪和储存食物的地方,设计应注重实用性和便利性。

要求设计师根据业主的烹饪方式设计厨具的放置位置,并考虑储物空间的合理利用。

卫生间是居住者日常生活中频繁使用的区域,设计应注重卫生和舒适。

要求设计师选择耐用、易清洁的材料,并合理布置洗手台、马桶和淋浴空间。

三、材料选择1. 地板材料地板材料应选择耐磨、易清洁的材质,如木质地板、瓷砖、地板砖等。

根据不同区域的功能和风格,选择适合的材质和色调。

2. 墙面材料墙面材料应选择易清洁、耐久的材质,如瓷砖、涂料等。

要根据不同区域的功能和风格选择合适的颜色和纹理。

3. 家具和灯具家具和灯具的选择应以舒适、实用为主要考虑因素。

要求根据不同区域的功能布置家具,并选择适宜的灯具照明。

4. 配饰装饰配饰装饰可以增添室内的美感和个性,要求根据整体室内风格选择合适的装饰品和配饰。

四、施工流程1. 施工准备在施工前,需要对原有空间进行拆除和清理工作。

同时,还需准备所需要的施工材料和工具。

2. 水电改造根据设计方案,进行水电改造工作。

包括水管、电路的铺设和插座、开关的安装。

3. 装修施工根据设计方案,进行各个区域的装修施工。

小区别墅工程施工方案

小区别墅工程施工方案

小区别墅工程施工方案一、项目概况1.1 项目名称:小区别墅工程施工方案1.2 项目地点:某某市某某区1.3 项目规模:10栋别墅1.4 项目概述:本项目共有10栋别墅,总建筑面积约为10000平方米,属于高档别墅区,是一处集居住、休闲、娱乐为一体的现代化小区。

二、施工准备2.1 环境整治在施工前,必须对项目周边环境进行整治,确保施工期间的环境卫生和安全。

2.2 施工队伍组织精心选择施工队伍,确保施工队伍的专业性和稳定性,保障施工质量和进度。

2.3 施工材料采购根据设计要求和工程实际,提前采购好各类施工材料,确保施工过程的连续性。

三、施工组织及管理3.1 施工队伍组织施工队伍应根据工程进度和施工计划,合理分配人力资源,确保施工进度和质量。

3.2 施工现场管理施工现场应设置专人负责现场管理,确保施工安全和施工质量。

3.3 施工进度管理严格按照施工计划进行施工进度管理,及时发现并解决问题,确保项目能按时完成。

四、施工工艺及质量管理4.1 地基处理地基处理是整个工程的基础,必须依照设计要求进行细致处理,确保别墅的地基稳固、安全。

4.2 结构施工别墅的结构施工是整个工程的关键,必须合理设计施工流程,严格按照施工标准进行施工,确保结构牢固、安全。

4.3 安装工程安装工程是别墅的重要组成部分,必须精心安排施工流程,严格按照设计要求进行施工,确保安装质量。

4.4 室内装修室内装修是影响别墅整体美观和舒适度的关键,必须设计合理、施工精细,确保装修效果。

五、施工安全5.1 施工现场安全严格遵守国家和地方有关施工安全的规定和标准,保障施工人员的安全。

5.2 安全防护设施施工现场应配备完善的安全设施,并定期进行检查和维护,确保施工现场的安全。

5.3 应急预案制定完善的应急预案,确保在突发情况下能够迅速有效地做出响应。

六、成本控制6.1 施工材料采购对施工材料进行优质、低价采购,确保施工成本的合理控制。

6.2 合理资源配置合理配置人力资源、物力资源和财力资源,确保施工过程的高效和经济。

别墅工程施工施工方案(3篇)

别墅工程施工施工方案(3篇)

第1篇一、工程概况本别墅工程位于我国某城市,占地面积为1000平方米,总建筑面积为800平方米,建筑层数为3层。

工程包括主体结构、装饰装修、室外工程等部分。

为确保工程质量和施工进度,特制定本施工方案。

二、施工组织与管理1. 施工组织机构成立别墅工程指挥部,下设项目经理部、技术质量部、安全文明施工部、材料设备部、施工管理部等部门。

各部门职责明确,协同配合,确保工程顺利进行。

2. 施工进度计划根据工程特点,制定合理的施工进度计划,明确各阶段施工任务和完成时间,确保工程按期完工。

3. 施工质量管理严格执行国家相关施工规范和质量标准,建立健全质量管理体系,加强施工过程中的质量监控,确保工程质量。

4. 施工安全管理加强施工现场安全管理,落实安全责任制,定期开展安全教育培训,提高施工人员安全意识,确保施工安全。

三、施工方案1. 主体结构施工(1)地基处理:采用桩基础,桩径为400mm,桩长根据地质情况确定。

(2)基础施工:根据设计图纸,采用钢筋混凝土基础,施工过程中注意保证基础混凝土强度和密实度。

(3)主体结构施工:采用框架结构,施工过程中严格控制混凝土浇筑质量和钢筋绑扎质量。

2. 装饰装修施工(1)外墙施工:采用干挂石材,施工过程中注意石材的平整度和垂直度。

(2)内墙施工:采用抹灰和腻子施工,注意墙面平整度和阴阳角方正。

(3)顶面施工:采用石膏板吊顶,施工过程中注意石膏板的平整度和缝隙处理。

(4)地面施工:采用瓷砖铺贴,施工过程中注意瓷砖的平整度和缝隙处理。

3. 室外工程(1)绿化施工:根据设计图纸,进行绿化种植,确保绿化效果。

(2)道路施工:采用混凝土路面,施工过程中注意路面平整度和标高。

(3)排水施工:采用雨水收集系统和污水排放系统,确保排水畅通。

四、施工保障措施1. 人员保障:选拔经验丰富的施工队伍,加强培训,提高施工人员技能水平。

2. 材料保障:选用优质建筑材料,确保材料质量。

3. 设备保障:配置先进施工设备,提高施工效率。

河北别墅工程施工方案(3篇)

第1篇一、项目概况本项目位于河北省某地,占地面积约为10亩,总建筑面积约为5000平方米。

别墅设计风格为现代简约,整体布局合理,功能分区明确,包括地下车库、一层客厅、餐厅、厨房、卧室、卫生间,二层卧室、书房、阳台等。

施工周期预计为12个月。

二、施工准备1. 人员准备:成立施工项目部,明确各岗位职责,组织专业技术人员进行技术交底,确保施工人员熟悉施工图纸及施工规范。

2. 材料准备:根据设计图纸和施工要求,提前采购各类建筑材料,包括钢筋、水泥、砂石、砖块、木材、油漆、涂料等,确保材料质量符合国家标准。

3. 机械设备准备:根据施工进度和施工内容,准备必要的施工机械设备,如挖掘机、搅拌机、钢筋切割机、电焊机、卷扬机、吊车等。

4. 施工现场准备:平整场地,搭建临时设施,包括办公室、宿舍、食堂等,确保施工人员生活和工作环境舒适。

三、施工进度计划1. 前期准备阶段(1个月):完成施工图纸会审、技术交底、人员及设备进场、材料采购及检验等工作。

2. 基础施工阶段(3个月):完成地下车库、基础垫层、基础梁、柱、墙的施工。

3. 主体结构施工阶段(4个月):完成主体结构梁、板、墙的施工,包括屋面、楼层等。

4. 装饰装修阶段(3个月):完成室内外装修,包括墙面、地面、门窗、水电安装等。

5. 竣工验收阶段(1个月):完成工程验收、资料整理、竣工备案等工作。

四、施工质量控制1. 材料质量控制:严格按照国家标准和设计要求,对进场材料进行检验,确保材料质量合格。

2. 施工过程质量控制:加强施工过程中的监督检查,严格执行施工规范和操作规程,确保施工质量。

3. 隐蔽工程验收:对隐蔽工程进行验收,确保隐蔽工程质量。

4. 成品保护:在施工过程中,做好成品保护工作,防止损坏。

五、安全管理1. 安全教育培训:对施工人员进行安全教育培训,提高安全意识。

2. 安全措施:制定安全措施,包括施工现场安全防护、高空作业安全、用电安全等。

3. 应急救援:制定应急救援预案,确保突发事件得到及时处理。

别墅工程施工施工方案模板

别墅工程施工方案模板一、工程概况1.1 工程名称:XXXX别墅工程1.2 工程地点:XXXX地区1.3 工程规模:占地面积XXXX平方米,建筑面积XXXX平方米1.4 工程性质:住宅别墅1.5 施工单位:XXXX建筑工程有限公司二、施工准备2.1 人员组织:组建专业的施工团队,包括项目经理、施工员、质量员、安全员等,并对施工人员进行技术培训和安全教育。

2.2 材料准备:根据施工图纸和工程量清单,提前采购所需的建筑材料、构件和设备,并确保材料质量符合国家标准。

2.3 施工设备:配置必要的施工设备,如挖掘机、推土机、混凝土泵、搅拌机、模板、脚手架等。

2.4 施工图纸和技术文件:熟悉施工图纸和技术文件,了解工程的设计意图和施工要求。

2.5 现场准备:对施工现场进行清理、平整,设置临时道路、水电供应和排水设施,确保施工现场的整洁和有序。

三、施工流程3.1 地基与基础工程:按照设计要求进行地基挖掘、处理和基础施工,确保地基的稳定性和承载力。

3.2 主体结构工程:根据施工图纸进行墙体、梁、板、柱等主体结构的施工,严格控制混凝土浇筑和钢筋绑扎的质量。

3.3 建筑装饰工程:进行内外墙面粉刷、地面铺设、门窗安装等装饰工程施工,保证装饰效果和质量。

3.4 安装工程:进行给排水、供电、供暖、通风等安装工程施工,确保安装系统的正常运行和安全性。

3.5 景观工程:进行庭院绿化、景观小品等景观工程施工,打造优美的居住环境。

四、质量控制4.1 严格按照国家施工标准和设计要求进行施工,确保工程质量。

4.2 加强施工过程中的质量检查和验收,对不合格工程及时整改。

4.3 做好施工记录和资料归档工作,为工程验收和后期维护提供依据。

五、安全文明施工5.1 严格执行施工现场安全规定,加强施工现场的安全管理。

5.2 做好施工现场的文明施工工作,包括施工现场的卫生、环保、防火等。

5.3 加强施工现场的沟通协调,确保施工顺利进行。

六、工程进度与成本控制6.1 制定合理的施工进度计划,确保工程按时完成。

别墅工程施工施工方案范本

别墅工程施工施工方案范本一、概述该别墅工程位于市中心的高档住宅区,项目总建筑面积为1000平方米,包括地上三层和地下一层,为豪华别墅。

本施工方案旨在详细规划工程的施工流程、质量控制和安全管理措施,确保工程顺利进行,保证施工质量和工期。

二、前期工作1. 地基处理:进行地质勘察,选择合适的基础处理方式;2. 设计审核:对建筑设计方案进行全面审核,确保施工方案合理可行;3. 施工准备:租赁设备、布置施工现场、成立施工组织管理团队。

三、施工流程1. 地基处理- 对地基进行加固处理,确保建筑物结构稳定;- 进行地下室的挖掘和基础施工。

2. 主体施工- 进行地上三层的主体结构施工,包括框架搭设、砌体墙体和楼板施工;- 安装防水、保温、隔热等相关材料;- 进行外墙的装饰和装修。

3. 室内装修- 进行室内的装修施工,包括木工、油漆、瓷砖、地板等装饰;- 进行水电安装和室内设备的安装;- 进行室内装饰,包括窗帘、家具、灯具等的安装。

4. 绿化和园林- 进行园林绿化的设计和施工;- 设计和植栽花草树木。

5. 设施配套- 进行车库、游泳池、健身房等配套设施的施工;- 安装电梯和安防系统。

四、质量控制1. 施工监管:由专业监理单位对施工过程进行全程监控,确保施工质量;2. 材料采购:严格按照设计要求采购建材,确保材料质量;3. 工序检验:对每个施工工序进行检验,及时发现并解决施工中出现的问题;4. 钢筋混凝土:严格按照国家标准进行混凝土浇筑和钢筋安装,确保结构强度和安全性。

五、安全管理1. 安全培训:对施工人员进行安全教育培训,确保施工人员具备安全意识和技能;2. 安全设施:在施工现场设置安全警示标识、消防器材等,确保施工现场安全;3. 防护措施:采用安全帽、安全带等防护措施,确保施工人员人身安全;4. 安全监管:定期对施工现场进行安全检查,及时发现并排除安全隐患。

六、环境保护1. 施工污染:控制施工过程中的噪音、粉尘等污染物排放,确保周边环境的清洁;2. 垃圾处理:对施工现场产生的垃圾进行分类处理,确保环境卫生;3. 节能减排:在施工过程中采用节能环保材料和技术,减少能源消耗和排放。

模板方案专项施工方案(联排别墅)

模板方案专项施工方案(联排别墅)
一、前言
在联排别墅的建设过程中,施工方案的设计和实施至关重要。

本文将详细介绍
联排别墅的模板方案专项施工方案,旨在确保施工过程正常进行,达到质量和进度的要求。

二、施工准备
1.施工人员招募及培训:确保施工人员数量充足,并具备相关资质和技
能。

2.材料及设备采购:根据模板方案要求,提前采购所需材料和设备,保
证施工顺利进行。

3.建立施工计划:制定详细的施工计划,明确每个环节的时间节点和责
任人。

三、基础施工
1.地基处理:根据工程需要,进行地基处理工作,确保地基平整、牢固。

2.基础浇筑:进行地基基础浇筑,采用符合标准的混凝土和加固材料。

四、主体结构施工
1.结构搭建:按照模板方案要求,搭建主体结构,确保结构牢固、符合
设计要求。

2.水电安装:进行水电管线铺设和设备安装,保证联排别墅正常供水、
供电。

五、装修施工
1.室内装修:根据模板方案设计,进行室内装修工作,包括地面铺装、
墙面粉刷、家具摆放等。

2.室外装修:进行室外围墙、庭院等装修工作,打造美观的外观环境。

六、竣工验收
1.完工检查:对联排别墅的整体进行完工检查,确保各项工程符合设计
标准。

2.竣工验收:邀请相关部门对联排别墅进行验收,取得竣工验收合格证
书。

七、总结
通过以上施工方案的实施,联排别墅的建设工作将按照模板方案顺利进行,保证工程质量和进度。

希望本方案能为联排别墅的施工提供有效的指导,确保工程顺利完成。
