四川巴蜀江油燃煤发电有限公司2×300MW燃煤机组脱硫增容技改工程机务专业施工组织设计
巴蜀江油燃煤施工用水管理制度

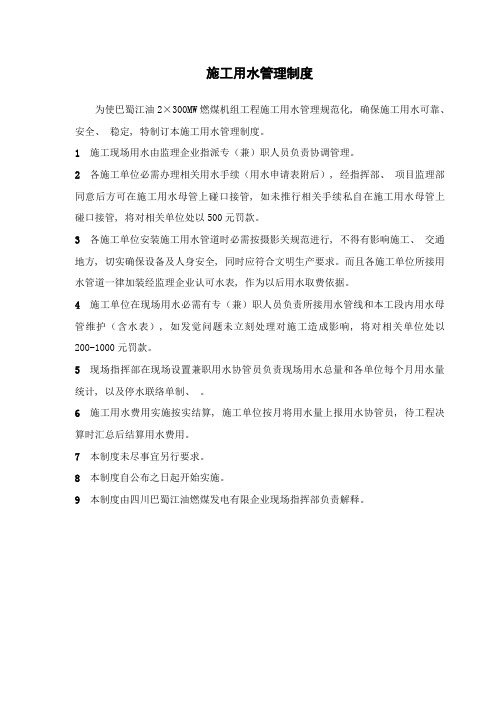

施工用水管理制度
为使巴蜀江油2×300MW燃煤机组工程施工用水管理规范化, 确保施工用水可靠、安全、稳定, 特制订本施工用水管理制度。
1施工现场用水由监理企业指派专(兼)职人员负责协调管理。
2各施工单位必需办理相关用水手续(用水申请表附后), 经指挥部、项目监理部同意后方可在施工用水母管上碰口接管, 如未推行相关手续私自在施工用水母管上碰口接管, 将对相关单位处以500元罚款。
3各施工单位安装施工用水管道时必需按摄影关规范进行, 不得有影响施工、交通地方, 切实确保设备及人身安全, 同时应符合文明生产要求。
而且各施工单位所接用水管道一律加装经监理企业认可水表, 作为以后用水取费依据。
4施工单位在现场用水必需有专(兼)职人员负责所接用水管线和本工段内用水母管维护(含水表), 如发觉问题未立刻处理对施工造成影响, 将对相关单位处以200-1000元罚款。
5现场指挥部在现场设置兼职用水协管员负责现场用水总量和各单位每个月用水量统计, 以及停水联络单制、。
6施工用水费用实施按实结算, 施工单位按月将用水量上报用水协管员, 待工程决算时汇总后结算用水费用。
7本制度未尽事宜另行要求。
8本制度自公布之日起开始实施。
9本制度由四川巴蜀江油燃煤发电有限企业现场指挥部负责解释。
施工用水申请表
注: 用水申请表须经用水协管员确定、项目监理部及工程部审批后生效, 经用水协管员验证后并输手续, 施工单位方可搭接用水。
声像档案管理办法

声像档案管理办法巴蜀江油燃煤发电有限公司现场指挥部声像档案管理办法(一)总则第一条为加强四川巴蜀江油燃煤发电有限公司2×300MW机组建设工程的声像档案管理,特制定本办法。
第二条四川巴蜀江油燃煤发电有限公司2×300MW机组建设工程的声像档案是指四川巴蜀江油燃煤发电有限公司各部门或个人在工程建设中直接形成的对国家.社会和公司有保存价值的录音.录像.照片.影片等辅以文字说明的历史记录。
声像档案一般由录音带.录像带.摄像带.影片(母片).照片(含底片)等图(声)像文字说明两部分组成。
第三条声像档案是四川巴蜀江油燃煤发电有限公司2×300MW 机组建设工程档案的组成部分,必须由档案室实行集中统一管理。
(二)声像档案资料的收集第四条收集范围 1.反映四川巴蜀江油燃煤发电有限公司2×300MW机组建设工程主要职能活动.工作成果和存在问题的声像资料; 2.各级领导人和著名人物参加的与四川巴蜀江油燃煤发电有限公司2×300MW机组建设工程有关的重大活动的声像资料;3.四川巴蜀江油燃煤发电有限公司2×300MW机组建设工程有关人员组织或参加的重要会议,会见以及外事活动的声像资料。
4.其它单位形成的与四川巴蜀江油燃煤发电有限公司2×300MW机组建设工程有关的重要声像资料。
5.其它具有保存价值的声像资料。
第五条收集时间 1.声像档案资料应在形成后一个月内随立档部门其它载体形态的档案同时归档;如有特殊情况可以适当延长归档时间。
2.档案部门应随时收集零散的具体保存价值的声像资料。
第六条收集要求 1.录音带.录像带.摄像带.影片.照片(含底片)和文字说明要收集齐全,按时归档并建立归档控制措施。
凡未按规定归档的,其形成费用不予报销,以防散失; 2.接收原版.原件,特殊情况下可接收复制件; 3.声像资料的内容要真实,底片.原件与影像.复制品要相符。
第七条声像档案资料的征集 1.档案部门有责任随时征集重要声像资料; 2.在征集的声像资料中,凡涉及建设过程中重大事件的,应向巴蜀电力开发公司档案处报送目录。

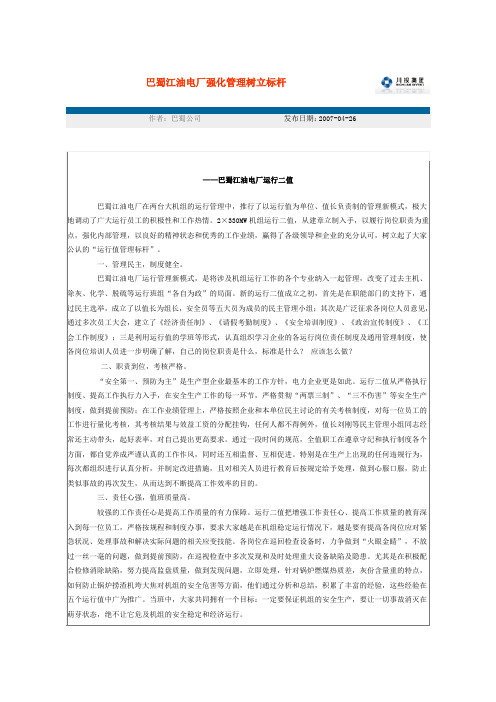

巴蜀江油电厂强化管理树立标杆

“安全第一、预防为主”是生产型企业最基本的工作方针,电力企业更是如此。运行二值从严格执行制度、提高工作执行力入手,在安全生产工作的每一环节,严格贯彻“两票三制”、“三不伤害”等安全生产制度,做到提前预防;在工作业绩管理上,严格按照企业和本单位民主讨论的有关考核制度,对每一位员工的工作进行量化考核,其考核结果与效益工资的分配挂钩,任何人都不得例外,值长刘刚等民主管理小组同志经常还主动带头,起好表率,对自己提出更高要求。通过一段时间的规范,全值职工在遵章守纪和执行制度各个方面,都自觉养成严谨认真的工作作风,同时还互相监督、互相促进。特别是在生产上出现的任何违规行为,每次都组织进行认真分析,并制定改进措施,且对相关人员进行教育后按规定给予处理,做到心服口服,防止类似事故的再次发生,从而达到不断提高工作效率的目的。
三、责任心强,值班质量高。
较强的工作责任心是提高工作质量的有力保障。运行二值把增强工作责任心、提高工作质量的教育深入到每一位员工,严格按规程和制度办事,要求大家越是在机组稳定运行情况下,越是要有提高各岗位应对紧急状况、处理事故和解决实际问题的相关应变技能。各岗位在巡回检查设备时,力争做到“火眼金睛”,不放过一丝一毫的问题,做到提前预防,在巡视检查中多次发现和及时处理重大设备缺陷及隐患。尤其是在积极配合检修消除缺陷,努力提高监盘质量,做到发现问题,立即处理,针对锅炉燃煤热质差,灰份含量重的特点,如何防止锅炉捞渣机垮大焦对机组的安全危害等方面,他们通过分析和总结,积累了丰富的经验,这些经验在五个运行值中广为推广。当班中,大家共同拥有一个目标:一定要保证机组的安全生产,要让一切事故消灭在萌芽状态,绝不让它危及机组的安全稳定和经济运行。
巴蜀江油电厂强化管理树立标杆
作者:巴蜀公司

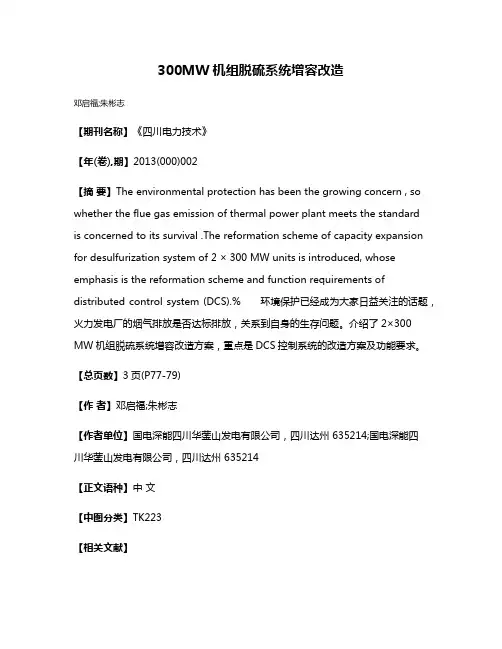

300MW机组脱硫系统增容改造

300MW机组脱硫系统增容改造邓启福;朱彬志【期刊名称】《四川电力技术》【年(卷),期】2013(000)002【摘要】The environmental protection has been the growing concern , so whether the flue gas emission of thermal power plant meets the standardis concerned to its survival .The reformation scheme of capacity expansion for desulfurization system of 2 × 300 MW units is introduced, whose emphasis is the reformation scheme and function requirements of distributed control system (DCS).% 环境保护已经成为大家日益关注的话题,火力发电厂的烟气排放是否达标排放,关系到自身的生存问题。
介绍了2×300 MW机组脱硫系统增容改造方案,重点是DCS控制系统的改造方案及功能要求。
【总页数】3页(P77-79)【作者】邓启福;朱彬志【作者单位】国电深能四川华蓥山发电有限公司,四川达州 635214;国电深能四川华蓥山发电有限公司,四川达州 635214【正文语种】中文【中图分类】TK223【相关文献】1.300 MW机组增容及通流改造实践及效果 [J], 徐顺喜2.300MW机组脱硫系统增容改造后的运行特点及效益 [J], 林朝扶;卢北大;易志强;葛书攀3.黔北发电总厂4×300MW机组烟气脱硫系统改造 [J], 刘建军4.300 MW机组增容改造中辅机适应性研究 [J], 霍鹏;刘新龙;商光刚;肖斌;卓迅佳5.黄台电厂300MW机组增容改造设计特点 [J], 赵树成;胡亦工因版权原因,仅展示原文概要,查看原文内容请购买。
四川某公司工程项目管理制度

四川巴蜀江油燃煤发电有限公司工程项目管理制度北大纵横管理咨询公司二零零三年十二月目录第一章总则 (1)第二章工程项目管理体系 (2)第三章工程项目管理内容 (3)第四章项目经理负责制 (4)第五章《项目管理目标责任书》和《项目管理计划》 (7)第六章项目组的组建和管理 (9)第七章项目进度(计划)控制 (10)第八章项目进度(计划)控制流程 (12)第九章项目预算控制制度 (15)第十章项目预算控制流程 (16)第十一章项目质量控制 (18)第十二章项目安全控制 (19)第十三章项目组成员绩效考核 (21)第十四章项目组阶段奖考核管理办法 (22)第十五章项目奖金考核管理办法 (24)第十六章附则 (26)第一章总则第一条为提高四川巴蜀江油燃煤发电有限公司(以下简称燃煤公司)工程项目管理水平,促进项目管理的科学化、规范化和法制化,适应市场经济发展的需要,特制定本规范。
第二条本规范的作用是规范工程项目管理行为,明确公司管理层、职能管理部门、项目组(现场指挥部)的职责和相关工作关系。
第三条本规范适用于具有设计、采购、施工及现场管理工作的建设工程的项目管理。
第四条《项目管理目标责任书》和《项目管理计划》作为工程项目管理的基本内容和考核依据。
第五条工程项目的管理,除应遵循本规范外,还应符合国家法律、行政法规及有关规定。
第二章工程项目管理体系第六条燃煤公司应处理好公司管理层、职能管理部门及项目组的管理关系和责任关系,建立并持续完善工程项目管理体系。
第七条公司管理层项目管理的主要内容为:1、公司管理层负责工程项目管理规范及相关项目管理文件的审核和批准,规范工程项目管理;2、公司管理层应对公司重大工程项目的管理进行公司资源的整体配置和协调,并指导落实;3、公司管理层对工程施工建设过程中一些重大问题进行决策,监督落实;4、处理工程项目实施过程中的重大协调问题。
第八条职能管理部门应加强项目计划管理,按照相关规定和管理办法,保证资金、采购等职能的配合和支持,为项目提供动态管理服务,对项目组成员绩效考核进行监督,执行和服从公司管理层对项目管理工作的检查和协调。

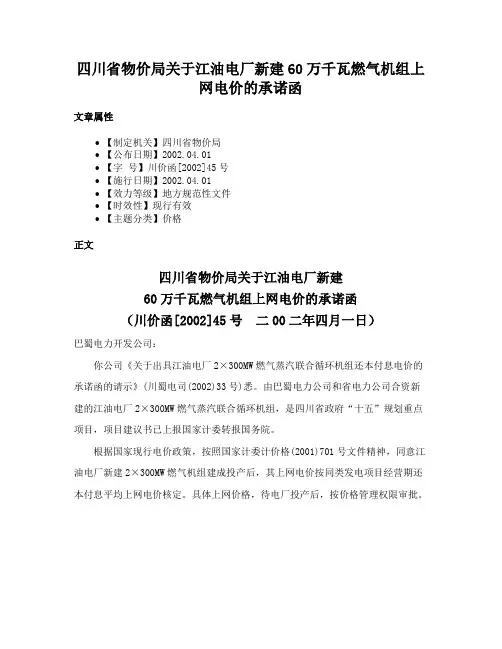

四川省物价局关于江油电厂新建60万千瓦燃气机组上网电价的承诺函

四川省物价局关于江油电厂新建60万千瓦燃气机组上
网电价的承诺函
文章属性
•【制定机关】四川省物价局
•【公布日期】2002.04.01
•【字号】川价函[2002]45号
•【施行日期】2002.04.01
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】价格
正文
四川省物价局关于江油电厂新建
60万千瓦燃气机组上网电价的承诺函
(川价函[2002]45号二00二年四月一日)
巴蜀电力开发公司:
你公司《关于出具江油电厂2×300MW燃气蒸汽联合循环机组还本付息电价的承诺函的请示》(川蜀电司(2002)33号)悉。
由巴蜀电力公司和省电力公司合资新建的江油电厂2×300MW燃气蒸汽联合循环机组,是四川省政府“十五”规划重点项目,项目建议书已上报国家计委转报国务院。
根据国家现行电价政策,按照国家计委计价格(2001)701号文件精神,同意江油电厂新建2×300MW燃气机组建成投产后,其上网电价按同类发电项目经营期还本付息平均上网电价核定。
具体上网价格,待电厂投产后,按价格管理权限审批。
2×300 MW燃煤发电机组电除尘改造方案设计
2×300 MW燃煤发电机组电除尘改造方案设计
卜春祥
【期刊名称】《中国环境管理干部学院学报》
【年(卷),期】2012(000)005
【摘要】通过比较2×300 MW燃煤发电机组3种电除尘改造思路的可行性,综
合考虑空间布置、运行的安全可靠性,确定采用袋式除尘技术加以改造。
电除尘器改造为袋式除尘器的方案,包括主要设计参数选择、系统设计、改造工程费用与预期的环境效益。
改造后,袋式除尘器运行安全、可靠,完全满足国家烟尘排放标准。
【总页数】4页(P68-71)
【作者】卜春祥
【作者单位】淄博市环境监测站, 山东淄博 255045
【正文语种】中文
【中图分类】X701.2
【相关文献】
1.试析300 MW燃煤发电机组引风机抢风与失速的相关技术改造工作 [J], 刘波;
2.试析300 MW燃煤发电机组引风机抢风与失速的相关技术改造工作 [J], 刘波
3.某电厂300MW燃煤发电机组除尘改造方案探讨 [J], 帅卿;刘颢刚
4.基于300MW燃煤发电机组引风机的技术改造探讨 [J], 张凯
5.300MW燃煤发电机组一次风速改造 [J], 朱勇军
因版权原因,仅展示原文概要,查看原文内容请购买。
四川巴蜀江油燃烧发电有限公司
二.环保建设情 况
奉下 稚经国家 环境保 护总 局【 审 ( 0 3 7 环 2 0 2 6号1 在批准 . J 市 同步 外 I建设高 教静 | 尘{ 悃 脱硫设 施等环 侏项 目 在施 I . 乜除 = ¨
过程中 . 省 .f 保靴 的指导 r _ J 环弃 物瞳煤 防治没施
斤 , j 旺 .井取得 地 疗 柝 l 规
划 f的 盘 .币阿胤捌 任 浚 内新建 腾民房屋 郜l 持 区
维普资讯
川
一 ,
江铷灼 爱£有 型
基本情 况
凹Jl I巴 江 汕燃蝶 班1 乜打限公 司l …巴 电力 坪垃公 州 h 凹J… 投能矩股 份钉限公 刮 凹 …西部能源 陛份 l 限公 司_ 家畦 I 订 二 东单位 搀l { 可H 资 直 . 负责对 巴埘江油!×3 ( 0I 燃 煤机!I H M { = 坷 工程的 建址管邢 1 作 本 I程静 态总投 啦 . q 元 ( 税 疏 l 7 程静态投 斑2 亿庀 ) .动 态总投 资 ].州已儿 9
什搬运一
散 稀释.
向 建 啦- 授运
利刷 作水 力际版 渣 水
水 J冲 洗 盟防尘喷 洒用 水等 目前 T 皿睃 水处理站 已建 l J I 殳
3 .噪声防 治设施
对球 磨机 等高强 l声糖 胡 采取 r鸯装隔 卤罩 }声 器 曝 j 肖 等防治 对策 ,并对厂 界钋i0 5 米范 嗣内噪 声敏感控 :I 5夏内巳 l 1 建的居 房提 供拆 迁安置 费
护 规 宅 打 韫环 f 兀 罂没施 的建设 窿 .打 强施J 过 程-- 环境 【 1 1的 I 环境宅气 污 防治 ¨ 她 量 夺工 程每秆锅 炉 白蚁室 l 场 静电除尘 器 删1 救除 尘面袱!×1 6 Ol .豫 尘牧 牢≥9 o F 前3 1 g t: l 9 5 ) I 号帆组 的电除 尘器已 正常投运 H状忠 良奸 4 号机亭 H¨前 处 雀 装阶矬 保护. 从未发 - t 环境珂 染 事救
北大纵横—巴蜀江油燃煤安全施工管理办法
安全施工管理办法为了更好地加强工程建设管理,促进安全施工,保证工程在正常的工作秩序下健康进行,实现建设期内安全施工目标,根据国家和上级安全施工的有关规定,特制定本办法。
1总则1.1工程建设安全施工管理的总体目标是:不发生人身死亡事故;不发生重大施工机械设备损坏事故;不发生重大火灾事故;不发生负主要责任的特大交通事故;不发生环境污染事故和重大垮(坍)塌事故。
1.2所有参加工程建设的单位必须坚持“安全第一、预防为主”方针。
在组织工程建设过程中,切实做到“科学管理、严密组织、遵章守纪”。
1.3本办法编制依据:《中华人民共和国安全生产法》,原电力工业部《电力建设安全施工管理规定》,《电力建设安全工作规程》,《电力建设安全健康与环境管理工作规定》。
1.4本办法适用对象为:参加工程建设的所有单位。
1.5本办法适用范围为:四川巴蜀江油2×300MW燃煤发电机组建设工程及与之相关的配套工程。
2管理办法2.1各承包单位的安全生产接受其上级安全部门的领导,同时受业主及经业主授权的项目监理部的管理和指导,承包单位的主要负责人(或项目经理)为第一安全负责人,对本单位在施工中的安全、环境、健康工作负全面领导责任。
2.2安全管理实行谁负责的区域谁管理、谁施工谁负责的原则。
施工承包单位必须建立各级独立的安全监督机构,配备专职安监人员,并报业主及监理。
2.3施工承包单位在与业主签订工程承包合同前,必须经业主和项目监理部对其企业安全资质进行严格审查,审查合格后,方可签订合同。
在合同生效时,必须与业主签定安全目标责任书。
2.4施工承包单位在签订合同后,应在施工前对承包的施工项目及分管的责任区编制安全施工管理办法及实施细则,并严格执行。
2.5施工承包单位必须严格贯彻执行国家有关安全施工的法规。
遵照和执行《电力建设安全工作规程》,《电力建设安全施工管理规定》以及企业涉及的有关安全、施工的规章制度。
2.6施工承包单位在开工前,应对本单位参加工程建设的全体人员进行安全教育,并进行安全考核和体检;将受教育人员名单和考核成绩、体检情况送业主备案,经抽考合格后方可允许进入现场施工;施工承包单位在施工过程中补增人员或调换工种,应重复进行上述工作,并到有关部门办理手续。
北大纵横—巴蜀江油燃煤记录表格.doc
序号
图纸资料名称
图纸编号
发放份数
领取单位
领取人
领取日期
备注
发放人:
四川巴蜀江油电厂2×300MW扩建工程资料借阅记录
序号
资料名称
借阅人
借阅人单位
批准
借阅日期
归还日期
备注
四川巴蜀江油电厂2×300MW扩建工程图纸资料接收记录
序号
图纸资料名称
编制单位
程工程部文件发放记录
序号
文号
主要内容
拟稿
送达单位
签收
日期
3
巴ቤተ መጻሕፍቲ ባይዱ燃煤(2003)03
工程编号通知
钟萍
程工程部文件发放记录
序号
文号
主要内容
拟稿
送达单位
签收
日期
份数
移交、发放单位
发放人
接收人
接收日期
备注
四川巴蜀江油电厂2×300MW扩建工程图纸资料接收记录
序号
图纸资料名称
编制单位
份数
发放单位
发放人
接收人
接收日期
备注
1
施工组织总设计
重庆电力建设总公司
9
计经部
正本1
副本8
2
烟囱工程施工方案
重庆电力建设总公司
1
监理公司
3
监理大纲
四川电力工程建设监理有限公司
1
监理公司
4
开工报告
1
监理公司
工工程部工作联系单发放记录
序号
联系单编号
联系单内容
编写
送达单位
签收
日期
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
四川巴蜀江油燃煤发电有限公司2×300MW燃煤机组脱硫增容技改工程机务专业施工组织设计目录机务专业施工组织设计 (5)第1章编制说明 (5)1.1适用范围 (5)1.2编制依据 (5)第2章工程概况 (9)2.1工程概况 (9)2.2现场条件 (11)第3章施工管理总目标 (11)3.1工程质量目标 (11)3.2安全和职业健康安全目标 (11)3.3环境管理目标 (12)3.4文明施工管理目标 (12)3.5本工程主要的工程量 (13)第4章组织机构设置 (22)4.1项目经理部机构设置原则 (22)4.2项目部组织机构图 (24)第5章施工进度计划 (25)5.1进度计划 (25)第6章资源动员计划 (27)6.1劳动力资源 (27)6.2主要施工机械进场计划 (29)第7章主要材料管理制度和供应计划 (31)7.1管理机构 (31)7.2采购计划编制 (31)7.3验收入库 (31)7.4产品的标识 (33)7.5贮存发放 (34)第8章文明施工及现场管理措施 (37)8.1说明 (37)8.2目标 (37)8.3组织机构 (37)8.4职责 (38)8.5文明施工与标准化现场 (39)第9章工程质量管理方针、目标和质量体系运行及质量保证措施 (41)9.1质量管理方针和目标 (41)9.2质量保证与控制体系 (41)9.3施工质量控制 (44)9.4竣工阶段的质量控制 (47)9.5施工质量控制程序 (48)9.6搬运、贮存、包装、防护和交付 (50)9.6工程交付 (51)9.7质量会议 (52)第10章 HSE管理体系及措施 (52)10.1项目HSE管理方针 (52)10.2公司HSE管理机构 (53)10.3工程项目HSE管理 (55)10.4运行控制 (57)10.5运输安全事项 (59)10.6射线作业防护 (59)10.7调试 (60)10.8施工安全用电 (61)10.9仓库安全管理 (62)10.10封闭环境内作业(含容器、管道、坑) (62)10.11环境保护管理 (63)10.12夜间施工技术措施 (65)10.13现场消防与保安 (66)机务专业施工组织设计第1章编制说明1.1适用范围本施工组织设计适用于四川巴蜀江油燃煤发电有限公司2×300MW燃煤机组脱硫增容技改工程,机务专业施工范围包括设备检修、工艺管道安装、设备安装、钢结构安装、烟道改造修复、防腐、保温。
1.2编制依据1.2.1 四川巴蜀江油燃煤发电有限公司2×300MW燃煤机组脱硫增容技改工程总承包工程合同,初步设计图纸、有关文件等;1.2.2 《火力发电工程施工组织设计导则》国家电源(2002)849《燃煤烟气脱硫设备性能测试方法》,GB/T21508号;1.2.3 《污水综合排放标准》,GB8978《电力建设工程施工技术管理导则》国家电源(2002)896号;1.2.4 《国家及部颁的各种现行有效版本的技术规范、规程、设计院和制造厂技术文件上的质量要火力发电厂烟气脱硫设计技术规程》,DL/T5196求;1.2.5 国家及部颁施工及验收技术规范如:《电力建设施工及验收技术规范》“建筑工程篇”、“锅炉机组篇”、“电气装置篇”、“焊接篇”、“热工仪表及控制装置篇”、“管道篇”、“火力发电厂化学篇”等相关标准以及“电力工业锅炉监察规程”等《火电厂烟气排放连续监测技术规范》,HJ/T75等;1.2.6 电力工业部颁发的施工质量检验评定标准如:《火电施工质量检验及评定标准》有关篇,如:“管道篇”、“焊接篇”、“加工配制篇”等以及电力部颁发的机组达标的有关规定,等《火力发电厂烟风煤粉管道设计技术规程》,DL5121等;1.2.7 电力工业部颁发的《调试规定》中的有关规定,及电力工业部颁发的《火力发电厂基本建设工程启动及竣工验收规程(2001年版)《火力发电厂保温油漆设计规程》,DL/T5072》;1.2.8 国家现行的法律、法规、规程、规定标准及国外的技术标《火力发电厂化学设计技术规程》,DL/T5068准;1.2.9 《公司同类型工程施工经验及相关数据文件建筑地基基础工程施工质量验收规范》,GB50202等;1.2.10 《地下工程防水技术规范》,GB50108;1.2.11 《火力发电厂采暖通风与空气调节设计技术规定》,DL/T5035;1.2.12 《电力建设施工及验收技术规范(焊接篇)》,DJ5007;1.2.13 《电力建设施工及验收技术规范(管道篇)》,DL5031;1.2.14 《电力建设施工及验收技术规范(锅炉篇)》,DL/T5047;1.2.15 《电力建设施工及验收技术规范(化学篇)》,DL/T58;1.2.16 《火力发电厂基本建设工程启动及竣工验收规程》,电建[1996]159号;1.2.17 《工业企业设计卫生标准》,GBZ1;1.2.18 《工业企业噪声控制设计规范》,GBJ87;1.2.19 《石灰石-石膏湿法烟气脱硫装置性能验收试验规范》,DL/T998。
1.3编制原则本施工组织设计的编制原则是本着从工程的实际情况和具体条件出发,充分体现项目部对本工程组织施工的战略部署,充分发挥我公司的优势,对工程进行合理的组织、科学的管理,不断地采用新工艺,提高施工技术,有效地利用人力、物力、积极配合业主的工程协调工作,充分利用有限的空间和时间,严格落实安全文明施工制度,力求在整个施工过程中实现优质、高效、低耗,在确保整个工程全部里程碑进度的同时,确保实现达标投产,争创亮点工程,真正体现公司“诚信守法,以人为本;节能降耗,保护环境;程控,确保安全;奉献精品,顾客满意;管理创新,持续改进治理污染、保护蓝天、持续发展、造福子孙、挑战自我、以人为本、务实创新、争创一流”的质量宗旨、环境精神和职业理念健康安全方针。
在本工程建设中建立适应本项目的技术管理体系,各级、各专责技术负责人都将具有相应的资质、能胜任FGD工程技术工作用先进的现代化管理手段,运用P3软件进行项目管理,建立与业主方的管理信息系统(MIS)相兼容的工程管理信息系统(MIS),全面提高工程管理水平。
在本工程建设中应用KKS电厂标识系采用与目前脱硫系统相一致的KKS编码标识系统统。
第2章工程概况2.1工程概况2.1.1工程名称:四川巴蜀江油燃煤发电有限公司2×300MW燃煤机组脱硫增容技改工程(江油二期工程)。
2.1.2建设地点:四川省江油市神华巴蜀电力有限责任公司江油发电厂。
工程规模和性质:江电二期工程于2005年建成投产,配套东方锅炉厂生产的DG1025/18.2-Ⅱ4型亚临界自然循环燃煤锅炉,四角切向燃烧,百叶窗式水平淡淡直流摆动式燃烧器,设计燃用40%华亭煤+60%广旺煤,天然气点火、助燃。
锅炉设计燃煤含硫量为0.98%,为了满足SO2排放环保要求,同步实施安装了两炉一塔的石灰石-石膏湿法烟气脱硫(FGD)装置,由东方锅炉(集团)股份有限公司采用EPC模式承建,并于2005年与机组同步投运。
江电二期工程脱硫装置系统脱硫率≥95%,脱硫吸收剂采用石灰石(CaCO3),脱硫副产物为二水石膏(CaSO4·2H2O)与含固量~40%的石膏浆液。
脱硫装置在煤质含硫量满足原设计要求的情况下,运行良好,脱硫效率能够达到设计值。
2.1.3质量标准:本工程质量标准必须全面达到国家和电力行业颁发的标准,达标投产,创优质工程FGD装置的设计、制造、安装、保留利用的原有设备和系统的修复处理、调试、试验及检查、试运行、考核、最终交付等应符合相关的中国法律及规范、以及最新版的ISO和IEC标准。
2.2现场条件2.2.1施工场地平整已完成,达到施工条件。
2.2.2施工用水、电具备使用条件。
2.2.3场内外道路通行顺畅。
第3章施工管理总目标3.1工程质量目标3.1.1工程质量总目标:按国家有关验收规范和质量评定标准,达到合格。
3.1.2分部、分项工程一次交验合格率为100%;3.1.3单位工程合格率为100%;3.1.4焊接一次合格率:98%以上;3.1.5重大质量事故:03.2安全和职业健康安全目标贯彻落实“以人为本,珍惜生命;关爱健康,保护环境;预防为主,强化监督;科学管理,持续改进”的HSE管理方针,遵守国家、地方有关法律法规,为员工创造良好的生活、工作环境,最大限度地减少不安全行为,实现工程项目安全和职业健康安全目标。
目标值为:1)人身死亡事故:02)人身重伤事故:03)一般轻伤事故:低于0.50‰4)职业病发病率:05)火灾、爆炸事故率:06)交通运输事故:07)避免无伤害性事故3.3环境管理目标3.3.1无环境污染(粉尘、噪声、毒物、光污染)事件。
3.3.2噪声排放:做到不扰民。
3.3.3施工污水排放:符合当地要求,排放至指定位置。
3.3.4粉尘排放:目测无扬尘。
3.3.5固体废弃物:集中管理,定期处理。
3.3.6能源和资源:各类能源和资源消耗在定额范围内,达标率100%。
3.3.7遵守法律、法规,对施工实行全过程污染控制,推行清洁施工。
3.3.8工程完工撤离现场时,机具设备要有序拆除和搬运,现场清理干净。
3.4文明施工管理目标3.4.1达到文明施工工地管理标准。
3.4.2创安全文明工地。
3.5本工程主要的工程量3.5.1工艺设备清单(最终以施工图为准)#3塔及新增公用系统工艺设备清单(最终以施工图为准)序号项目名称参数、规格、型号、材质单位数量备注一工艺部分1 石灰石浆液制备系统有效容积:1500 m3,材质:碳钢,锥斗1.1 石灰石粉仓个 1部分采用16Mn1.2 贮仓收尘系统规格:过滤面积:80m2,电机功率:4 kW 套 1型式:罗茨式,风量:7 m3/min,压头:台 21.3 流化风机80 kPa配套电机电机功率: 18.5 kW 台 21.4 流化风机加热器加热功率:温升60℃,25 kW 台 11.5 变频旋转给料机容量:0~60 t/h,电机功率:3kW,变频台 21.6 石灰石浆液箱有效容积:240m3,材料:碳钢个 1电机功率:11 kW ,叶片选用耐磨合金材1.7 石灰石浆液箱搅拌器台 1质型号:离心泵,流量: 80 m3/h,压头:台 3 1备1.8 石灰石浆液泵40 m,配套电机电机功率: 18.5 kW 台 3型号:离心泵,流量:110 m3/h,压头:1.9 石灰石浆液转运泵台 2 利旧一期36 m,配套电机电机功率: 45 kW 台 2 利旧1.10 制备区地坑制备区地坑尺寸: 2000×2000×3000 Hmm,容积:个 1序号项目名称参数、规格、型号、材质单位数量备注12m3制备区地坑搅拌器顶进式,电机功率: 1.1 kW 台 1制备区地坑泵液下泵;流量:40 m3/h,压头:25 m 台 1配套电机电机功率:15 kW 台 12 烟气系统2.1 增压风机利旧增压风机TB:Q=581.4m3/s,全升压P=4130Pa 台 1配套电机N=3100kW 台 1冷却风机电机功率:5.5 kW 台 2 1备吸收塔入口膨胀节尺寸:3000×11000 mm,材料:非金属个 1吸收塔出口膨胀节尺寸:3000×10000 mm,材料:非金属个 1出口净烟气尺寸:5400×6000 mm,净烟气,非金属个 1挡板门净烟道挡板门尺寸:5400×6000 mm 台 1 利旧3 SO2吸收系统3.1 3号吸收塔吸收塔:塔径:Φ13.2/17.5 m,塔高:35m,吸收塔浆池高度(正常/最高):8.5/9 m,个 1湍流装置套 1喷淋层三层喷淋,材料:FRP 层 3喷嘴每层136个,材料:SiC 个408 入口段合金材料:C276 吨0.8 事故喷淋系统喷嘴喷嘴压力:0.6 MPa,材质:SiC 个18泵站及附属管道系统塔内管道材质:1.4529 套 1 3.2 浆液循环泵序号项目名称参数、规格、型号、材质单位数量备注型号:离心式,流量:8400 m3/h,扬程:1号浆液循环泵台 121.5 m配套电机电机功率:710 kW 台 1型号:离心式,流量:8400 m3/h,扬程:台 22、3号浆液循环泵22/24 m配套电机电机功率: 800/900 kW,台 23.3 3号塔氧化空气系统离心式,流量:10000m3/minh,压头:氧化风机台 2 进口80kPa配套电机电机功率: 700kW 台 3氧化空气管塔内材质:1.4529 套 1型号:离心式,流量: 195 m3/h,压头:台 23.4 3号塔石膏排出泵40m;叶轮材质:A49配套电机电机功率: 37 kW 台 23.5 3号塔除雾器屋脊式,二级除雾器,材料:PP 套 1 进口除雾器冲洗系统4层冲洗套 13号塔吸收塔搅拌系3.6统侧入式,电机功率:37 kW,搅拌器叶片吸收塔搅拌器台 4 进口和主轴材质:1.45933.7 泵入口筛网循环泵入口滤网材质:1.4529,厚度3mm 套 3石膏排出泵入口滤网材质:316L,厚度3mm 套 24 石膏抛弃系统石膏旋流器处理能力: 195m3/h 台 1石膏浆液缓冲箱尺寸:Φ4000×5000 Hmm,有效容积:60 个 1序号项目名称参数、规格、型号、材质单位数量备注m3石膏浆液缓冲箱搅拌顶进式,电机功率: 1.5 kW 台 1器石膏浆液缓冲泵离心式;流量:72 m3/h,压头:30 m 台 2配套电机电机功率: 15 kW 台 25 事故浆液排放系统尺寸: 3000×3000×3000 Hmm,容积: 273号吸收塔地坑个 1m3吸收塔地坑搅拌器顶进式,电机功率: 2.2 kW 台 1吸收塔地坑泵液下泵;流量:50 m3/h,压头:25 m 台 1配套电机电机功率:15 kW 台 16 起吊检修系统增压风机电机检修电台 1 检修动葫芦循环泵检修单梁行车起吊重量:10t、起吊高度:10m 台 1氧化风机检修电动葫起吊重量:5t、起吊高度:10m 台 2芦石灰石粉仓顶检修电起吊重量:0.5t、起吊高度:10m 台 1动葫芦塔顶起吊设施起吊重量: 1T,起吊高低:45m 台 1 新增3.5.2 阀门清单(最终以施工图为准)阀门清单(#3塔+公用系统)(最终以施工图为准)序号名称规格与型号单位数量备注1 浆液制备及供应系统1.1 石灰石粉输送系统入口电动闸板阀DN600 个 4序号名称规格与型号单位数量备注出口气动闸板阀DN600 个 4电动蝶阀DN80 PN1.0 个 2手动蝶阀DN150 PN1.0 个 4截止阀DN150 PN1.0 个 2止回阀DN50 PN1.0 个 41.2 石灰石浆液供应系统电动调节阀DN100 PN1.0 台 2电动衬胶蝶阀DN150 PN1.0 台 4电动衬胶蝶阀DN125 PN1.0 台 4电动衬胶蝶阀DN100 PN1.0 台 4电动衬胶蝶阀DN50 PN1.0 台 4手动衬胶蝶阀DN150 PN1.0 台 2手动衬胶蝶阀DN100 PN1.0 台13手动衬胶蝶阀DN80 PN1.0 台 6手动衬胶蝶阀DN50 PN1.0 台8手动陶瓷球阀DN125 PN1.0 台 42 吸收塔系统2.1 浆液循环系统电动衬胶蝶阀DN1200 PN0.6 台 1 利旧2台电动衬胶蝶阀DN100 PN1.0 台 3手动衬胶蝶阀DN200 PN1.0 台 3手动衬胶蝶阀DN80 PN1.0 台 3手动衬胶蝶阀DN50 PN1.0 台 4放空阀DN500 PN1.0 台 22.2 氧化空气系统手动蝶阀DN600 PN1.0 台 2手动蝶阀DN200 PN1.0 台 3序号名称规格与型号单位数量备注手动衬胶蝶阀DN65 PN1.0 台 3止回阀DN400 PN1.0 台 3电动放空阀DN250 PN1.0 台 32.3 石膏浆液排放系统电动衬胶蝶阀DN200 PN1.0 台 4电动衬胶蝶阀DN50 PN1.0 台 2手动衬胶蝶阀DN200 PN1.0 台 2手动衬胶蝶阀DN80 PN1.0 台 2手动衬胶蝶阀DN50 PN1.0 台 3手动陶瓷球阀DN125 PN1.0 台 23 烟气系统事故喷淋系统电动蝶阀DN100 PN1.0 台 2手动蝶阀DN150 PN1.0 台 2球阀DN25 PN1.0 台 14 石膏浆液缓冲系统电动衬胶蝶阀DN200 PN1.0 台 2电动衬胶蝶阀DN150 PN1.0 台 4电动衬胶蝶阀DN65 PN1.0 台 1电动衬胶蝶阀DN50 PN1.0 台 2手动衬胶蝶阀DN150 PN1.0 台 1手动衬胶蝶阀DN50 PN1.0 台 25 石膏浆液抛弃系统电动衬胶蝶阀DN100 PN1.0 台 2手动衬胶蝶阀DN100 PN1.0 台 2截止阀DN25 PN1.0 台 66 工艺水系统序号名称规格与型号单位数量备注电动蝶阀DN50 PN1.0 台10手动蝶阀DN125 PN1.0 台 2手动蝶阀DN65 PN1.0 台 4手动蝶阀DN50 PN1.0 台87 除雾器系统电动蝶阀DN150 PN1.0 台 4电动蝶阀DN125 PN1.0 台20手动蝶阀DN200 PN1.0 台 2球阀DN25 PN1.0 台 28 密封水系统球阀DN15 PN1.0 台11球阀DN8 PN1.0 台119 事故排放系统电动衬胶蝶阀DN125 PN1.0 台 2手动衬胶蝶阀DN125 PN1.0 台 2手动衬胶蝶阀DN50 PN1.0 台 13.5.3 工艺材料清单(最终以施工图为准)工艺管道材料清单(#3塔+公用)(最终以施工图为准)序号名称规格型号单位数量备注一烟道材料原烟道尺寸:5.8×5.8 m 51尺寸:5.8×5.8/3.0x11000 m 4.7 净烟道尺寸:5.4×6.0 m 36尺寸:10×3.0/5.4×6.0 m 5.5二管道材料序号名称规格型号单位数量备注1 浆液制备及供应系统碳钢衬胶管道DN150 PN1.0 m 15碳钢衬胶管道DN125 PN1.0 m 20碳钢衬胶管道DN100 PN1.0 m 450碳钢衬胶管道DN50 PN1.0 m 9碳钢管道Φ159x4.5 m 80不锈钢管道Φ32x2.5 m 5碳钢管道Φ108x4 m 30碳钢管道Φ630x8 m 32 浆液循环系统管道碳钢衬胶管道DN1200 PN0.6 m 100碳钢衬胶管道DN800 PN1.0 m 15碳钢衬胶管道DN200 PN1.0 m 45碳钢衬胶管道DN100 PN1.0 m 43 石膏排放系统管道碳钢衬胶管道DN200,PN1.0 m 310碳钢衬胶管道DN150,PN1.0 m 450碳钢衬胶管道DN125,PN1.0 m 250碳钢衬胶管道DN50,PN1.0 m 154 石膏浆液缓冲系统管道碳钢衬胶管道DN200 PN1.0 m 300碳钢衬胶管道DN150 PN1.0 m 200碳钢衬胶管道DN50,PN1.0 m 35 石膏浆液抛弃系统管道碳钢衬胶管道DN150 PN1.0 m 100序号名称规格型号单位数量备注碳钢衬胶管道DN100 PN1.0 m 20碳钢衬胶管道DN80, PN1.0 m 506 氧化空气管道碳钢管道DN600 PN1.0 m 70碳钢管道DN400 PN1.0 m 20碳钢管道DN250 PN1.0 m 15合金管道DN200 PN1.0,材料:1.4529 m 407 工艺水系统管道碳钢管道DN200 PN1.0 m 20碳钢管道DN150 PN1.0 m 500碳钢管道DN125 PN1.0 m 400碳钢管道DN100 PN1.0 m 200碳钢管道DN65 PN1.0 m 150碳钢管道DN50 PN1.0 m 150碳钢管道DN25 PN1.0 m 1008 事故排放系统管道碳钢衬胶管道DN125 PN1.0 m 250三保温烟道保温岩棉 50mm m22400吸收塔保温岩棉 50mm m22000管道保温岩棉 50mm m22000其他箱罐岩棉 50mm m2200彩钢压型板0.75mm m25200四防腐净烟道2mm玻璃鳞片m21500原烟道2mm玻璃鳞片m21100序号名称规格型号单位数量备注吸收塔本体4mm玻璃鳞片(0~2m) m23200入口烟道合金2mmC276 m245石灰石粉仓1Cr18Ni9Ti t-6 m2130石灰石浆液箱玻璃鳞片m2300地坑玻璃鳞片m2100制浆区地坑玻璃鳞片m2100石膏缓冲箱玻璃鳞片m290五油漆防锈漆(环氧底漆)kg 1800环氧面漆kg 1800稀释剂kg 400六烟道平台、扶梯吨18六箱罐石灰浆液箱吨36石灰粉仓吨180石膏缓冲箱吨9第4章组织机构设置4.1项目经理部机构设置原则为了保证项目施工的顺利进行,确保总目标的合理控制和实现,公司对工程采用项目法管理,成立以项目经理为核心的矩阵式项目部。
