塔吊、井架定位图
塔吊布置原则

塔吊专项施工方案 PPT课件

路
堆场
图2
基础施工阶段
施工场地总平面布置图
水源接口
路
木工车间
图例
HB5810塔吊 人货梯 普通型钢井架 砼搅拌机 砂浆搅拌机 砂石料堆场 砖堆场 水泥仓桶 城市供水 施工用电接入点 施工用电 施工用水 施工围墙 施工道路
工程名称 图纸名称 图号 日期
基础施工阶段场地总平面布置图 图2
11
4、塔吊安装高度的确定
2F 4F
2#厂房裙房
自行车棚
食
堂
化
洗衣
宿舍 宿舍
宿
带
舍
4
小房间
浴室 男厕 女厕
杭州第二高级中学
工程名称
图纸名称
塔吊布置图
混6
混6
图号 日期
7
2、塔吊位置的确定
例2:
商务中心办公楼 13F
3
塔吊无法拆除
8
3、塔吊数量的确定 数量确定原则: a.覆盖范围是否满足要求(盲区) b.满足群体建筑垂直运输的运力要求 c.与施工进度相协调 d.满足经济合理配备
基础信息: 采用四桩承台,钻 孔灌注桩,桩径 800mm,桩间距 3400mm,塔吊承 台宽5000mm,长 5000mm,厚 1350mm。
门卫 办公室
(HB5810,臂长58m)
堆场
木工 车间
(HB5810,臂长58m)
路
堆场
图2
基础施工阶段
施工场地总平面布置图
(HB5810,臂长58m) (HB5810,臂长58m)
水源接口
路
木工钢井架 砼搅拌机 砂浆搅拌机 砂石料堆场 砖堆场 水泥仓桶 城市供水 施工用电接入点 施工用电 施工用水 施工围墙 施工道路
7-垂直运输设备的选用和布置

第七章垂直运输设备的选用和布置一、垂直运输设备的选择结构施工阶段我们拟投入4台塔吊,装修、机电施工阶段我们拟投入6台施工井架。
二、塔吊施工方案1、塔吊的选型结构施工阶段设置4台塔吊:1# ST60/15 臂长60米2# ST60/15 臂长60米3# ST60/15 臂长60米4# ST60/15 臂长60米塔吊的平面定位如下图所示:结构施工阶段塔吊布置2、塔吊设置原则1)覆盖建筑物以及现场物料堆放场地和载物车辆装卸货物场所2)满足工期和垂直运输任务的需要3)满足塔吊安装条件和塔基开挖条件4)满足塔吊拆除条件5)距建筑物外皮间距不小于4米3、塔吊起重性能表ST60/15起重性能表半径倍率最大吊重及位置15 25 30 40 45 50 55 6060Ⅱ吊重5T20.2M 5 4.43 3.57 2.53 2.18 1.91 1.68 1.50Ⅳ吊重10T11.75M 7.41 3.83 2.93 1.88 1.54 1.26 1.04 0.854、塔吊安装准备1)塔吊及其附属配件的准备;2)具有上岗证的安装人员;3)塔吊专用电箱。
为了满足塔吊正常工作,塔吊必须配用专用电箱,根据塔吊的定位对塔机电箱合理布置,塔吊专用电箱距塔吊中心不得大于5米;4)平整场地,便于塔吊部件的摆放和汽车吊的入场选位;5)准备标号为C35以上的混凝土和钢筋;2-7-316)对塔吊基础块区域进行地质分析,如须加固须报方案经监理批准备案;7)对架空输电线或通讯线架设防护设置。
5、塔吊安装塔吊的安装我们采用55吨汽车吊进行安装。
塔吊安装过渡节。
注意塔机的顶升方向。
安装标准节。
安装顶升套架,包括走道平台、扁担梁、油缸。
安装回转装置.先在地面上安装好引进大梁,然后吊装。
吊装回转装置吊装平衡臂安装平衡臂,汽车吊整体吊装。
安装司机室、塔顶。
吊装塔顶连接塔机用电线路,并缓慢回转平衡臂。
整体安装起重臂按规范安装平衡重。
调试验收,合格后投入使用。
建筑施工技术课件第三版-垂直运输设备的使用

常用的垂直运输设备有井架、龙门架、塔式起 重机、自行式起重机、混凝土泵、施工电梯等。
3.2.1井架 井架是一般井架为单孔,也可构成双孔或三孔 。井架构造简单、加工容易、安装方便、价格低廉、稳定性好 ,且当设附着杆与建筑物拉结时,无需拉缆风绳。 为了扩大起重运输服务范围,常在井架上安装 悬臂桅杆,桅杆长5~10m,起升载荷0.5~1t,工作幅度2.5~ 5m。当井架高度小于等于15m时,设缆风绳一道;高度大于 15m时,每增高10m增设一道,每道4根。
3.2.7施工电梯 施工电梯又名为外用施工电梯(图3―27),或称施工升 降机。在高层建筑施工中,它是—种重要的机械设备,它多 数是人货两用,少数仅供货用。电梯按其驱动方式可分为齿 条驱动和绳轮驱动两种:齿条驱动电梯又有单吊箱(笼)式 和双吊箱(笼)式两种,并装有可靠的限速装置,适于20层 以上建筑工程使用;绳轮驱动电梯为单吊箱(笼),无限速 装置,轻巧便宜,适于20层以下建筑工程使用。施工电梯的 安全控制要点: 1、凡建筑工程工地使用的施工电梯,必须是通过省、市 、自治区以上主管部门鉴定合格和有许可证的制造厂家的合 格产品。 2、在施工电梯周围5m内,不得堆放易燃、易爆物品及其 他杂物,不得在此范围内挖沟开槽。电梯2.5m范围内应搭坚 固的防护棚。
(a)
(b)
(c)
பைடு நூலகம்
(d)
图3-23 建筑施工用塔式起重机的几种主要类型示意图
a)轨道式 b)固定式 c)内爬式 d)附着式
3.2.4自行式起重机 自行式起重机包括履带式起重机、轮胎式起重机与汽车式 起重机等。 1、履带式起重机 履带式起重机的技术性能参数主要有三项:包括起重量Q、 起重高度H和回转半径R。三项参数间相互制约,其数值取决 于起重臂长度及其仰角。各种型号的起重机都有几种臂长,当 臂长一定时,随着起重臂仰角的增大,起重量和起重高度增加 ,而回转半径减小。当起重臂仰角一定时,随着起重臂长度的 增加,起重半径和起重高度增加而起重量减少。

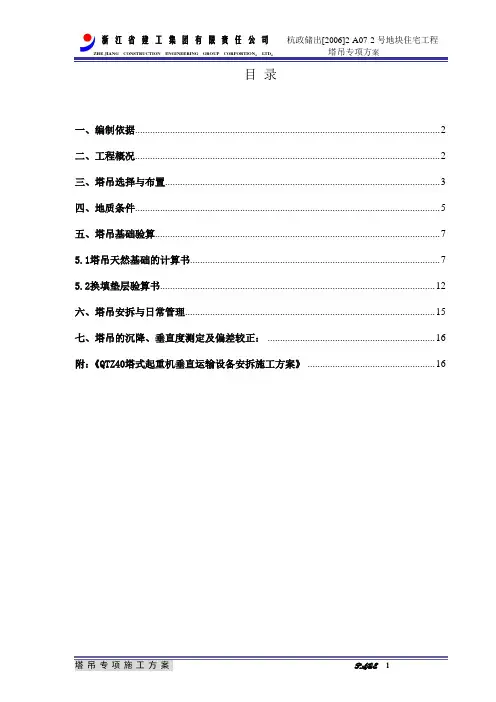

塔吊设计方案

目录一、编制依据 (2)二、工程概况 (2)三、塔吊选择与布置 (3)四、地质条件 (5)五、塔吊基础验算 (7)5.1塔吊天然基础的计算书 (7)5.2换填垫层验算书 (12)六、塔吊安拆与日常管理 (15)七、塔吊的沉降、垂直度测定及偏差较正: (16)附:《QTZ40塔式起重机垂直运输设备安拆施工方案》 (16)一、编制依据1、《现行建筑施工规范大全》2、《地质勘测报告》3、《工程施工图纸》4、中国建筑科学研究院PKPM施工管理计算软件5、本工程的《施工组织设计》5、浙江省建工集团有限责任公司机械化工程公司提供的装拆施工方案二、工程概况业主:凯德新运(杭州)房地产开发有限公司境内设计:浙江省城建设计集团股份有限公司监理单位:杭州信达投资咨询估价监理有限公司总包单位:浙江省建工集团有限责任公司杭政储出〖2006〗2号A-07-2地块住宅项目工程建设地点位于拱墅区登云路以南,规划小河路以西。
工程的总建筑面积为65728.3㎡,由地上4栋17F(18F)层的小高层、地上2层地下1层的1#商业用房和地下层数为1层的独立汽车库组成,建筑物总高度为52.0m。
4栋小高层均带独立的地下室,主要的功能为自行车库,在战时为人防设施,工程的独立地下车库均与各个小高层的地下室相连,独立地下车库的建筑面积为12086.6m2。
工程效果图1#商业用房为杭政储出〖2006〗2号A-07-2地块住宅项目工程中一配套商业用房,位于楼盘的北面仅临登云路,地下一层,地上二层,为框架结构,工程设有4个人行通道和1个汽车通道与小区内地下室互通,人性化的设计给小区业主带来方便的同时,增加了87个停车位既增加了实用性。
三、塔吊选择与布置本工程1#商业用房为地上二层商业建筑,屋面设有装饰构架,建筑高度12.1米,建筑地上部分平面呈矩形,平面尺寸为宽约21米,长约145米,由于工期紧张,拟采用1台QT40和1台SSBD80单笼井架作为垂直运输机具。
塔吊选型及定位

施工现场塔吊选型和定位部署跟着我国高层建筑水平的快速发展,工程施工对垂直运输设备的要求愈来愈高;塔吊设置已成为施工技术举措中不行或缺的重要构成部分。
当前建筑市场的塔吊主要由机械租借企业拥有并管理;而施工现场对于塔吊的选型和塔吊的定位部署,则是由土建施工单位负责达成的。
这类介于土建施工与机械管理范围之间的大型施工机械,常常使得土建人员在对其进行施工部署设计时感觉较为棘手。
塔吊的土建施工组织设计应付塔吊选型、定位部署进行综合统计的考虑,方可获得较完美的方案。
针对福州地域当前使用较为广泛的附墙自升式塔吊,联合自己多年塔吊组织设计的成功经验,总结了一些塔吊选型、定位部署的重点,供同行参照。
1 、工程项目塔吊选型施工现场塔吊组织设计的第一步就是选型。
应依据工程的不一样状况和施工要求,选择合适的塔吊种类。
1.1 塔吊的主要参数应知足施工需要主要参数:工作幅度、起高升度、起重量和起重力矩。
工作幅度即塔吊作业半径,塔吊最远吊点至展转中心距离应知足施工平面需要。
塔吊起高升度应不小于建筑物总高度加上构件、吊索和安全操作高度(一般为2~3m ),同时应知足塔吊超越建筑物顶面的脚手架、井架或其余障料物(超越高度一般不小于1m )的最大超越高度需要。
起重量应包含吊物、吊具和索具等作用于塔吊起重吊钩上的所有重量。
塔吊起重力矩一般控制在其额定起重力矩的75% 之下以保证作业安全并延伸其使用寿命。
1.2 综合考虑、择优采纳当塔吊主要参数指标知足施工需求时,还应综合考虑、择优采纳性能好、工效高和花费低的塔吊。
福州地域当前广泛使用的是附墙自升式塔吊。
该类塔吊为整体式、上展转、小车挪动、手动操作,起重能力在 45~150t.m。
该类塔吊的适应性强、装拆方便、且不影响内部施工,同时也存在塔身接高和附墙装置随高度增添、台班花费较高的状况。
2 、施工平面塔吊定位塔吊平面定位部署应尽量知足以下各项要求,当出现个别要求无法知足时,则需依据经验进行综合剖析,确立最有益的方案。
施工平面图设计

施工平面图设计(总5页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--六、施工平面图设计1.施工平面图设计的原则和内容施工平面图是工程项目施工组织设计的一项重要内容, 科学合理的施工平面图设计, 对于提高施工生产效率, 降低工程建设成本, 保证工程质量和施工安全等方面起着十分关键的作用。
施工平面图设计的重要性和必要性早已受到工程施工管理人员的普遍关注。
根据施工范围的大小, 施工平面图设计可分为施工总平面图设计和单位工程施工平面图设计。
施工总平面图设计是指整个工程建设项目的施工场地总平面布置图, 是全工地施工部署在空间上的反映。
单位工程施工平面图是针对单位工程施工而进行的施工场地平面布置。
施工总平面图的设计原则、内容和详尽程度等不尽一致。
(1)施工平面图设计的原则☆在满足施工需要前提下, 尽量减少施工用地, 不占或少占农田, 施工现场布置要紧凑合理。
☆合理布置起重机械和各项施工设施, 科学规划施工道路, 尽量降低运输费用。
☆科学确定施工区域和场地面积, 尽量减少专业工种之间交叉作业。
☆尽量利用永久性建筑物、构筑物或现有设施为施工服务, 降低施工设施建造费用, 尽量采用装配式施工设施, 提高其安装速度。
☆临时设施应方便生产和生活, 办公区、生活区和生产区宜分离设置。
☆符合节能、环保、安全和消防等要求。
☆遵守当地主管部门和建设单位关于施工现场安全文明施工的相关规定。
(2)施工平面布置图的内容①施工总平面布置图的内容☆项目施工用地范围内的地形状况;☆全部拟建的建(构)筑物和其他基础设施的位置;☆项目施工用地范围内的加工设施、运输设施、存贮设施、供电设施、供水供热设施、排水排污设施、临时施工道路和办公、生活用房等;☆施工现场必备的安全、消防、保卫和环境保护等设施;☆相邻的地上、地下既有建(构)筑物及相关环境。
②施工现场平面布置图的内容☆工程施工场地状况;☆拟建建(构)筑物的位置、轮廓尺寸、层数等;☆工程施工现场的加工设施、存贮设施、办公和生活用房等的位置和面积;☆布置在工程施工现场的垂直运输设施、供电设施、供水供热设施、排水排污设施和临时施工道路等;☆施工现场必备的安全、消防、保卫和环境保护等设施;☆相邻的地上、地下既有建(构)筑物及相关环境。
塔吊的布置原则

施工现场总平面图及塔吊得布置原则1、确定垂直运输设备得位置(塔吊、井架、门架)她们得位置受现场工作面得限2、多制,同时影响现场材料仓库、材料堆场、搅拌站、水、电、道路得布置;ﻫ层建筑施工中(3-7层)可以用轻型得塔吊,这类塔吊得位置可以移动,但就是按照建筑物得长边布置可以控制更加广阔得工作面,尽量得减少死角,材料与构件控制在塔吊得工作范围之内;3、高层建筑施工中(12层以上或大于24米),可以布置自升式或爬升式塔吊,她们得位置固定,具有较大得工作半径(30-60米),同时一般配置若干台得固定升降机配合作业,主体结构完毕,塔吊可以拆除;4、多层房屋施工时,固定得垂直运输设备布置在施工段得附近,当建筑物得高度不同时,布置在高低分界处,如果有可能,尽可能布置在有窗口得地方,以避免墙体得留搓与拆除后得修补工作,固定得垂直运输设备中卷扬机得位置不能靠升降机太近,以便司机视线开阔;5、材料堆场、仓库、搅拌站得位置:尽量在起重机得半径范围之内,并且运输、6、对于少量得、轻型材装卸方便,位置主要取决与垂直运输设备位置得选择;ﻫ料可以堆放得远一点,以不影响施工为宜、还有一个很重要得原则,就就是减少二次搬运!ﻫ7、现场布置在满足现场施工得前提之下,尽可能达到业主得要8、满足施工需要与文明施工得前提之下,尽可能节约施工用地,减少临时求;ﻫ设施得投入;10、现场交通运输通畅与满足施工材料要求得前提下,最大限度得减少场内得运输,特别就是减少二次搬运;11、平面交通上,尽量避免与单位得相互干涉;12、符合现场卫生及安全技术要求与防火规范!!欢迎大家补充与完善1、资料管理施工企业或塔机机主应将塔机得生产许可证、产品合格证、拆装许可证、使用说明书、电气原理图、液压系统图、司机操作证、塔机基础图、地质勘察资料、塔机拆装方案、安全技术交底、主要零部件质保书(钢丝绳、高强连接螺栓、地脚螺栓及主要电气元件等)报给塔机检测中心,经塔机检测中心检测合格后,获得安全使用证,以及安装好以后同项目经理部得交接记录,同时在日常使用中要加强对塔机得动态跟踪管理,作好台班记录、检查记录与维修保养记录(包括小修、中修、大修)并有相关责任人签字,在维修得过程中所更换得材料及易损件要有合格证或质量保证书,并将上述材料及时整理归档,建立一机一档台帐。
