施工现场平面置和临时设施、临时道路布置
施工平面布置和临时设施布置

施工平面布置和临时设施布置第一节施工平面布置根据本工程的地理位置、周边环境以及现场勘察资料,本着实现标化文明施工、节约的原则,对该工程施工道路、给排水、临时设施作如下:一、施工便道根据设计总平面图的区内道路图,尽量作到永久道路与临时性道路相结合考虑,同时考虑采用拟修建道路路基作为场区内临时道路,施工现场道路在施工前应用12t压路机将其路基碾压密实,做50CM 厚碎石路基,表面满铺50mm厚土石屑,以防雨天道路泥泞。
二、临时用水电一)临时用电现场临时用电采用TN-S系统(三相五线制),根据施工机具设备容量计算,总用电量240KW,从建设单位的指定电源引入现场临时配电房中。
根据施工现场临时用设计的规定,须由电气工程师对施工现场临时用电进行设计。
1、施工设备最大用电量的计算(1)根据施工方案的选择,主要施工机电电动机设备额定功率总和为P1=220KW。
(2)电焊机额定容量P2=40KW。
(3)照明用电取动力用电的10%。
设总需要用电容量为P,则根据公式有P=1.1*1.05(K1×∑P1/COSΦ+K2ΣP2)取:K1=0.6,K2=0.6,COSΦ=0.75则P=1.1*1.05(0.6×220/0.75+0.6×40)=231KW2、本工程施工临时用电系统采用380/220伏三相五线制(TN-S 系统),以保证安全用电。
3、配电房低压配柜分3个回路(P1-P3)控制施工现场各用电设备。
(1)P1回路供钢筋加工棚、搅拌棚、机修房等用电。
导线采用铝芯橡皮线BLX-3×70+ 2×35mm2。
(2)P2回路供施工工作面用电。
导线采用铝芯橡皮线BLX-3×95+2×50mm2,架设在电线杆上到位。
(3)P3回路供施工现场照明和办公、食堂等临时设施照明。
导线采用铝芯橡线BLX-3×16+2×10mm2沿墙明设,过大门时,穿钢管保护。
第二章 施工现场平面布置和临时设施、临时道路布置

第二章施工现场平面布置和临时设施、临时道路布置第一节布置依据若我单位有幸中标,施工总平面布置图经审批后要严格执行,但随时间的推移和工程的进展实际情况,可对施工区进行调整。
但要自行控制,不得扩大范围,不得损坏临近的工程设施,各项施工设施布置都要满足:有利生产、方便生活、安全防火、文明施工和环境保护要求,减少对周围群众生活的影响。
各类废弃物必须运至指定地点,竣工时必须完成场地清理,所有临时设施必须拆除清理并恢复原状。
一、布置依据1、招标文件有关要求。
2、现场踏勘情况。
3、施工图纸。
4、总进度计划及资源需用量计划。
5、总体部署和主要施工方案。
6、安全文明施工及环境保护要求。
二、布置原则1、全面满足业主要求、招标文件、施工规范和各项技术要求。
2、严格按照ISO9001国际标准质量管理体系和项目法施工要求进行施工管理和质量控制。
建立健全质量保证体系,强化施工安全技术组织措施,使各项工作落到实处,为本标段有序、高效地进行施工创造良好的条件。
3、统筹安排,科学合理。
根据现场勘察调查资料及本标段工程的工程特点,全面规划、统筹安排,突出重点难点及关键工序,采用科学合理的施工方法,确保施工组织设计满足业主招标文件要求。
4、结合实际,经济可靠。
优化方案,降低成本;方案的确定要充分论证,确保采取施工方案的可靠性,满足施工的总体安排。
5、根据气候条件,采取得力措施,科学地安排施工。
6、所需资源配备确保满足工程施工需要。
7、注重环境保护。
采取得力的水土保护及相关环保措施。
8、注重安全生产,文明施工,采取有力的保证措施。
9、实施项目法管理,通过对劳力、设备、材料、资金、技术、方案和信息的优化处置,实现造价、工期、质量目标效果。
10、严守承诺,全面履行合同。
三、施工总平面图布置图施工总平面图第二节临时设施、临时道路布置一、编制依据《临时性建(构)筑物应用技术规范》(DGJ08-114-2005)《建筑施工现场环境与卫生标准》(JGJ146--2004、J375—2004)《施工现场临时用电安全技术规程》(JGJ46-2005)二、临时用地建设标准项目经理部建立包括办公区、生活区停车区等设施。
施工平面布置和临时设施布置

施工平面布置和临时设施布置一、施工总平面图布置原则1、施工平面布置充分利用现有场地和空间,精心安排,周密规划,合理布局,尽量布置紧凑,将占地范围减少到最低限度。
2、合理布置起重机械和各种施工设施,科学规划施工道路,最大限度的缩短场内运输距离,尽量降低二次运输费用。
3、采用装配式临建设施-复合聚苯保温板装配彩板房,提高安装速度,尽快投入使用。
4、各项临建设施要本着“有利生产、经济适用、安全防火、环境保护和文明施工”的要求进行布置。
5、设备和材料场地平面布置按照主体与装饰交叉施工阶段为主进行平面布置,因为该阶段机械、物资投入最大,场地占用面积广。
二、施工平面图布置依据1、根据现场的场地大小和拟建工程的位置确定施工平面位置图。
2、施工部署和主要分项工程的施工方案。
3、总进度计划及资源需用量计划。
4、建筑红线、水源、电源位置。
5、施工现场安全防火标准。
6、安全文明施工及环境保护要求三、施工现场平面布置任务(一)、基础阶段现场平面布置需要布置的任务1、设置围墙及大门,五牌一图与标识、标志、企业形象等;2、搭设食堂、厕所、浴室、以及办公及休息场所;钢筋、模板加工车间、材料堆放场地;3、接通临时水源;4、接通临时电源;5、小型施工机具安装;(二)、主体阶段施工平面布置任务本阶段是工程的关键阶段,施工任务重,现场材料、机具用量大,并处于施工高峰期,本阶段布置的主要任务有:1、模板、钢管、扣件、钢构件等周转材料堆场的布置;2、临时水、电固定并延伸到工作面。
(三)、装饰阶段施工现场平面布置任务钢筋加工机械拆除,搭设五金库房,钢筋加工车间作为装饰材料堆放的库房,木工加工棚作为水暖电材料库房,钢管、扣件及模板等周转材料陆续退场,室外空地逐渐腾出,室外工程逐步展开。
四、现场围墙及大门1、本施工现场临近主干道,在此设(大门)入口,作为现场入口,以便利于施工和工人的出入。
2、本施工现场围挡均采用2.5米高蓝色彩钢围挡,所有围墙及隔离波形彩钢板必须严格按照建设单位划定的界限进行围档。
施工现场平面布置及临时设施、临时道路布置

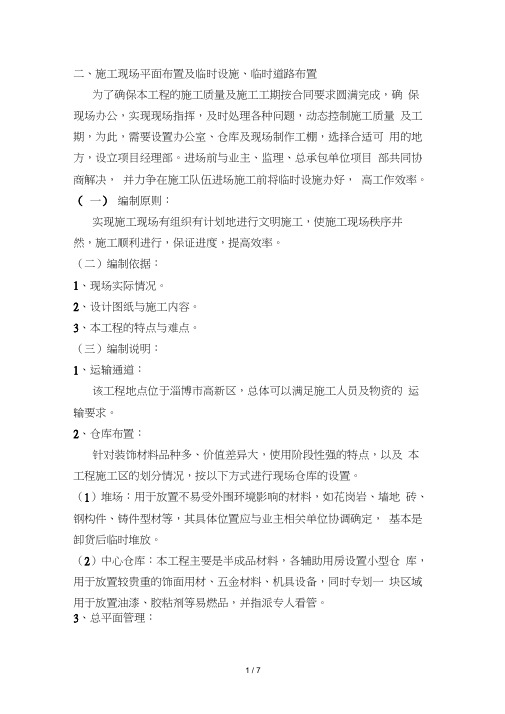

二、施工现场平面布置及临时设施、临时道路布置为了确保本工程的施工质量及施工工期按合同要求圆满完成,确保现场办公,实现现场指挥,及时处理各种问题,动态控制施工质量及工期,为此,需要设置办公室、仓库及现场制作工棚,选择合适可用的地方,设立项目经理部。
进场前与业主、监理、总承包单位项目部共同协商解决,并力争在施工队伍进场施工前将临时设施办好,高工作效率。
(一)编制原则:实现施工现场有组织有计划地进行文明施工,使施工现场秩序井然,施工顺利进行,保证进度,提高效率。
(二)编制依据:1、现场实际情况。
2、设计图纸与施工内容。
3、本工程的特点与难点。
(三)编制说明:1、运输通道:该工程地点位于淄博市高新区,总体可以满足施工人员及物资的运输要求。
2、仓库布置:针对装饰材料品种多、价值差异大,使用阶段性强的特点,以及本工程施工区的划分情况,按以下方式进行现场仓库的设置。
(1)堆场:用于放置不易受外围环境影响的材料,如花岗岩、墙地砖、钢构件、铸件型材等,其具体位置应与业主相关单位协调确定,基本是卸货后临时堆放。
(2)中心仓库:本工程主要是半成品材料,各辅助用房设置小型仓库,用于放置较贵重的饰面用材、五金材料、机具设备,同时专划一块区域用于放置油漆、胶粘剂等易燃品,并指派专人看管。
3、总平面管理:总平面管理是针对整个施工现场而进行的管理,其最终要求是:严格按照各施工阶段的施工平面图的规划和管理,具体表现在:(1)施工平面图布置具有科学性、方便性。
施工现场按照文明施工的有关规定,在明显的地方设置概况图、施工进度计划表、施工总平面图、现场管理制度、安全、生产纪律牌、十项安全技术措施牌、防火责任牌、安全生产纪律牌及宣传栏等。
(2)供电、给水、排水等系统的设置严格遵循平面图的布置。
(3)所有的材料堆场、小型机械的布设均按平面要求布置,如有调整有书面通知。
(4)在做好总平面管理工作的同时,经常检查执行情况,坚持合理的施工顺序,不打乱仗,力求均衡生产。
施工平面布置和临时设施布置

施工平面布置和临时设施布置现场平面和临时设施布置原则施工总平面布置上坚持阶段性、适用性、灵活性。
施工场地布置作为施工组织的重要部分,要因地制宜的进行规划安排,做到合理可行。
根据各施工阶段情况,合理布置施工道路,以保证材料运输道路通畅,施工方便;明确划分施工区域和材料堆放、加工场地,不影响施工。
符合施工流程要求,减少对各专项工程和专业工种等方面的干扰。
根据施工总体安排的需要,充分利用规划用地,施工临时用地以满足施工、生产和现场办公需要。
科学合理布置施工临时设施、运输道路、临时用水、临时用电等,立足紧凑性和灵活性,做到投入最低,收效最大,经济适用。
根据交叉施工原则,进行分阶段布置。
同时,现场机械将根据施工顺序和协调进行机动布置,以满足施工全过程的需要,保证生产效率。
施工现场临时设施施工临时设施包括:生活办公设施和生产设施两方面。
办公设施和生活设施根据需要现场少量布置,以方便施工生产,不影响正常施工为原则。
场内办公区和生活区均布置成单独区域,二者均使用“轻钢结构标准型拼装系列活动板房”搭设。
所有上述区域均实行物业化管理。
设专人打扫卫生,维修管理等。
同时,场外与场内办公设施通过对讲机和监控设施进行通讯和沟通,确保信息的快速传递。
保证现场管理人员和施工人员对现场的快速有效管理。
场地围挡、大门、场地道路及排水设施我公司将采用定型彩钢围墙,围墙外侧书写企业的宣传标语、口号等,并且围墙上部统一作夜景照明,达到美观实用的效果。
根据场内外交通的状况,项目进场后,将在施工场地北侧设置一个正式的大门,作为进入施工场地的出入口;而在管理人员办公区及工人生活区东侧各设置一大门,作为项目职工及工人出入口。
正式大门将会按照甲方的统一要求制作。
大门入口处按天津市有关要求设置现场各种标示牌。
在建筑物四周做出环形道路,在施工道路旁,设排水沟,并布置沉淀池,将污水溢入沉淀池经沉淀后再排入市政污水管网。
硬化区域:办公区内及通往施工现场的道路用100厚现浇C15砼硬化,大门入口处及施工现场道路用200厚现浇C20砼硬化,现场料场场区用150厚现浇C20砼硬化,职工生活区用水泥硬化地面。
市政道路施工现场平面布置图和临时设施

施工现场平面布置图和临时设施、临时道路布置一、施工现场条件与周边环境(1)、进场后及时与建设单位进行交接,对坐标点进行保护。
(2)、整个场区四面均设置围墙,北侧用彩钢板作活动围墙,现场留设一个10米宽的临时大门.(3)、水源情况:已由建设单位将总水管引至施工现场范围.(4)、电源情况:已由建设单位引至现场,容量400kv。
(5)、排水情况:现场无市政排水管线,污水排放统一设沉淀池、污水坑,定期由市容办派专车进行抽取、清理。
二、施工现场平面布置原则(1)、符合文明安全工地标准;参照招标文件图示要求;(2)、满足施工需要,充分考虑专业分包需要,体现总包特点,符合统一管理协调原则;(3)合理布置地泵(汽车泵)等大中型施工机械,搭设好脚手架。
规划好施工道路和材料堆放、物资加工场地,减少运费和场内二次搬运;(4)、采用装配式集装箱临建设施,提高装配速度,尽快投入使用;(5)、布置符合现场卫生、安全防火和环境保护等要求.三、现场办公、临时围挡布置1、现场办公设施布置现场临时办公设在场地合适地段。
2、现场生活设施布置临时生活设施根据招标要求进行搭设、场地美化等.3、现场围挡主要是办公施工区域的围挡,用彩钢板封堵。
四、主要施工机械布置(1)、混凝土输送泵布置具体位置见施工现场平面布置图,详细内容参见施工部署章节。
(2)、钢筋加工、木工加工布置具体位置见施工现场平面布置图,详细内容参见施工部署章节.五、施工各阶段现场平面布置路基施工阶段的场区划分与安排(1)本阶段施工任务是土方开挖、平整场地等内容;(2)先将场地进行平整,修筑场区内主要施工道路,主路宽4。
0m,路侧修排水沟、集水井;场地作硬化处理;(3)逐一安排搭设办公室、木工加工棚、钢筋加工棚及材料堆放场地、现场施工用库房、实验室,满足施工的需要。
(4)按发包方要求接通临时水源。
保证必要的生产、办公和消防用水;(5)布置好发电机组,并引至专用配电箱,供生产、办公用电;其他施工阶段的场区划分与安排(1)本阶段施工节奏快,专业比较单一;(2)从水源将干管通达四周,形式环状水路,水管埋入地下,根据需要留出接头位置,供接出水管引至用水地点;(3)将电缆引至各用电处,形成环状电路,保证全场有足够的电力。
施工平面布置和临时设施布置
施工平面布置和临时设施布置一、施工平面布置1、施工现场平面布置原则现场平面布置应充分考虑确保交通顺畅、安全生产、文明施工,减少二次搬运以及环保等管理目标的要求,根据本工程施工用地的实际情况及业主对用地的具体要求,顺利实现对现场进行科学、合理布置,同时要优先考虑现场的硬化、绿化、亮化、环保(防尘、降燥、净化排水)及现场管理。
1.1现场平面布置随着工程施工进度进行调整,阶段平面布置要与该时期的施工重点相适应。
12施工材料堆放均设在垂直运输机械(塔吊)覆盖的范围内,以减少二次搬运。
13中小型机械的布置要处于安全范围,避开高空物体打击(与主体结构外缘不小于20米)。
1.4临电电源、电线敷设要避开人员流量大的楼梯口及安全出口以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。
15本工程应着重加强现场安全管理力度,严格按照我公司的《项目安全管理手册》进行管理。
1.6本工程要重点加强环境保护和文明施工管理的力度,使工程现场永远处于整洁、卫生、有序合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色环保建筑。
1.7控制粉尘设施排污、废弃物处理及噪声设施的布置。
1.8设置便于大型运输车辆通行的现场环形道路并保证其可靠性。
2、施工现场总平面布置本工程现场办公、工人生活和场地加工等均在现场范围内解决,并实行独立分区管理。
现场按照图纸规划建立现场临时道路体系,在道路和塔吊周边设置材料堆放加工场地和仓库,基本满足物流的组织的需求。
1.1土建基础与主体结构阶段现场平面布置(1)钢筋工场地本工程钢筋工程采取集中加工成型后运往施工楼层的施工方法。
考虑到各个施工区工作面相互影响,地下、地上结构施工期间现场设置一个钢筋加工棚。
钢筋加工棚用钢管搭设,上盖彩钢瓦,内设切断机,弯曲机,对焊机等。
钢筋场地的地面用浇筑混凝土硬化。
(2)模板加工工场地地下结构施工阶段在每个钢筋加工区旁边设置一个模板加工区,便于塔吊吊装,在地上结构施工阶段模板加工区设在地下车库顶板上,每栋楼设一个与木料堆放区相通,模板加工场内设足够消防器材,每天派人巡视。
施工组织设计 2-施工现场平面布置图和临时设施、临时道路布置
第二章施工现场平面布置图和临时设施、临时道路布置第一节临时设置布置要求1、满足消防及规范要求。
2、临时设施布置及标准在征得监理及业主同意后进行搭设。
3、办公用房20m2一间,并包括如下办公设施:办公桌椅,宽带,空调。
4、现场办公临时设施按中档装修标准进行搭建,包含吊顶、地砖、地板等。
5、卫生间进行精装修。
6、满足现场生产生活的基本需求。
7、本次工人生活区宿舍统一使用24V低压安全电接入,独立设立三组专用220V高压用电间。
8、合理划分区域,在布置时突出显示本公司的文化底蕴。
9、按照办公生活区和生产加工区分开、办公区和生活区分开、管理人员生活区和施工人员生活区分开布置的原则进行临时设施搭建。
10、布置临时设施时,注重维护场地整洁相关配套设施的布置,在施工现场进入口设置洗车台,清洗进入现场的相关车辆。
第二节施工现场临时用水用电及消防设施布置1、施工现场临时用水用电布置1)本工程施工(生活)用水、电接入、排水接出位置,自业主指定位置接入,我方根据供水、供电指定位置,结合本公司现场办公区和生活区实际情况精确计算用水用电量,合理布置临时用水线路和临时用电线路并单独装表计量,接受总包单位对我方的用电用水管理、计量和收费。
2)为防止停水停电影响施工和生活,我方在项目部和生产加工区设置了备用发电机,配电箱和蓄水池(详见临时设施布置图)。
2、消防设施布置1)为保证项目部及加工生产区的安全,在项目部及工生产区内配置消防水管。
2)在施工现场配备足够的消防栓,并确保能正常使用。
3)在办公区每个房间配备一个灭火器,并确保能正常使用,同时做好参施人员的灭火器使用培训工作。
第三节临时设施布置图图2-1 项目部平面布置图图2-2 加工生产区布置图图2-3 消防设施图第四节施工材料运输便道根据现场踏勘,本工程施工材料运输便道拟采用施工现场已有的临时道路和硬质广场路面作为施工材料运输便道,现场没有临时道路处,拟开辟一条临时便道,主要区域位于临时设施布置地点到施工区域处。
施工现场平面布置和临时设施布置
施工现场平面布置和临时设施布置现场情况说明:经过现场的实际勘察,并根据建筑总平面图,我们充分体现环保节能与人文相结合,真正做到以人为本,服务于人。
不仅要在工程上成为重点,而且在施工现场布置上、管理上体现出水平和企业文化。
因此将整个工程现场分为:现场临时办公区、生活区、木工加工区、钢筋加工区、现场材料堆放区。
所有区域采用彩板房屋,这样不仅美观实用,而且物尽其用,降低造价节约资金。
在施工区的布置上我们考虑到由于施工人员比较多、居住比较集中,我们把施工区内设置有6m宽防火通道,保证了施工人员的安全。
另外在施工区内设置水冲式厕所,并设专人清扫。
在施工设施布置时,为满足环保的需要,在各主要施工场地设置垃圾池、洗车槽、废水沉淀池,确保工地卫生、出厂车辆和废水排放满足环保卫生要求。
现场采取消音措施,以减小噪音和尘土污染。
所有临时营地设施按国家有关消防安全法规配齐消防装置。
施工现场平面布置原则及依据布置原则为保证施工现场布置紧凑合理,现场施工顺利进行,施工平面布置原则确定如下:施工现场的施工区、办公区、生活区分开设置。
各区域应当科学合理布局,并符合城市环境、卫生、消防安全及绿色施工标准化管理的有关要求。
施工现场布置应充分利用施工场地环境、市政资源条件(动力、交通等),减少临时设施的重复建设。
施工现场仓库、材料堆场、加工区等布置应尽量靠近已有交通线路或即将修建的正式或临时交通线路,缩短运输距离。
施工现场要整洁、美观,与环境保持协调。
施工现场外观应符合天津市建设工程绿色施工统一规定。
合理布置现场,规划好施工道路和场地,减少运输费用和场内二次倒运。
既要满足施工,方便施工管理,又要能确保施工质量、安全、进度和环保的要求,不能顾此失彼。
在允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地规划,将施工道口交通及周围环境影响程度降至最小、将现有场地的作用发挥到最大化。
施工布置需整洁、有序,同时做好施工废水净化、排放措施、防尘、防噪措施,创建文明施工工地,工地应作为美化和宣传企业的窗口,为企业的形象建设添光彩。
施工总平面、现场临时设施布置
施工总平面、现场临时设施布置一、施工现场平面布置原则1、要满足施工需要,方便施工管理,确保施工质量、安全、进度和环保的要求。
2、在允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地的规划,将对交通及周围环境影响程度降至最小、将现有场地的作用发挥到最大化。
3、处理好交通线路与临时道路的关系,保证该地区交通运行通畅,避免拥挤和堵车现象发生。
4、场地布置遵循“三防”原则,消除不安定因素,防火、防水、防盗设施齐全且布置合理。
二、施工总平面图布置图1、现场临时设施布置情况施工现场各种临时设施分别布置在施工现场内,现场主要设置办公区;大型工具堆放区、加工区;材料堆放区;搅拌站以及水泥库等设施。
3、办公区办公区设置项目经理办公室、项目部办公室等。
4、周转材料堆场5、生活居住区生活区设食堂,内配冰柜、蒸箱、炉灶等设施。
炉灶采用燃气炉灶,满足施工人员用餐。
6、施工主要机具、设备布置方案按总体部署及施工进度的要求,购置和配备必须的施工机械,解决施工中运输加工任务。
7、施工现场临时用电方案根据建设单位提供的电源及水源,于现场一侧设立配电间,按平面布置,将平面与立面施工用电分开布置。
生活区分办公照明和宿舍照明用电,生产区用电分两路,一路为机械用电,一路为现场施工照明。
8、施工现场临时用水方案根据建设单位提供的施工用水,为满足各施工段、生活区的使用,进行了平面分点布置。
配水管网的布置方法根据本公司以往类似工程经验,主杆线采用中48镀锌管,支管采用中25镀锌管。
现场用水采用环向封闭布置,优点是能保证供水的可靠性,当管网某一处发生故障时,水仍可以正常使用。
9、施工现场临时排水方案施工区域排水:本工程各施工阶段的施工排水都统一安排,一次性投资,在每个建筑单体的四周都设置排水沟,在临时施工道路的两侧设置排水明沟及窨井,污水经沉淀后排入下水道。
10、施工现场临时消防方案消防设施的配置和布置的合理与否,是关系到每个施工阶段的防火安全问题,因此必须经过周密合理的考虑。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工现场平面布置和临时设施、临时道路布置 施工现场平面布置和临时设施、临时道路布置 第 1 页 共 25 页 施工现场平面布置和临时设施、临时道路布置 施工现场平面布置和临时设施、临时道路布置
施工现场平面布置和临时设施、临时道路布置 第 2 页 共 25 页 第一节 现场平面布置原则
现场平面布置应充分考虑确保交通顺畅、安全生产、文明施工,减少二次搬运以及环保等管理目标的要求,根据本工程施工用地的实际情况及业主对用地的具体要求,顺利实现对现场进行科学、合理布置,同时要优先考虑现场的硬化、绿化、亮化、环保(防尘、降燥、净化排水)及现场管理。 1、现场平面布置随着工程施工进度进行调整,阶段平面布置要与该时期的施工重点相适应。 2、施工材料堆放均设在垂直运输机械(塔吊)覆盖的范围内,以减少二次搬运。 3、中小型机械的布置要处于安全范围,避开高空物体打击(与主体结构外缘不小于20米)。 4、临电电源、电线敷设要避开人员流量大的楼梯口及安全出口以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。 5、本工程应着重加强现场安全管理力度,严格按照我公司的《项目安全管理手册》进行管理。 6、本工程要重点加强环境保护和文明施工管理的力度,使工程现场永远处于整洁、卫生、有序合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色环保建筑。 7、控制粉尘设施排污、废弃物处理及噪声设施的布置。 8、设置便于大型运输车辆通行的现场道路并保证其可靠性。 第二节 现场总平面布置 一、土方、结构施工阶段平面布置 在此施工阶段内,根据建筑的面积和形状以及工程进度要求设置了14塔吊,覆盖整个施工范围。 材料加工堆放场地设置在地下室轮廓线外基坑边(塔吊覆盖范围内),共约3720㎡,采用砼硬化路面,做法:200厚C15混凝土路面。 施工现场平面布置和临时设施、临时道路布置 施工现场平面布置和临时设施、临时道路布置 第 3 页 共 25 页 具体场地布置详见附图1~3。
二、装修施工阶段平面布置 在此施工阶段,现场投入17台双笼电梯、8台物料提升架,根据主楼装修施工要求调整现场材料加工堆放场地区域以满足主楼装修施工要求,现场设材料加工堆放场地共计约2160㎡。 具体场地布置详见附图4。 第三节 临建设施布置 一、临时办公室位置及内部布置方案 场地内业主、监理办公区,我方将按招标文件要求搭建临时办公室及值班室等。根据工程需要现场搭建总包方办公区、分包方办公区等临时设施,采用单层轻钢结构活动房屋体系搭建,建筑面积约1300㎡。 二、总包管理人员宿舍位置及内部布置方案 总包办公人员单独设置住宿区,宿舍采用单层轻钢结构活动房屋体系搭建,建筑面积约400㎡。 三、工人生活区建设 本工程的工人生活区拟设置在施工场北侧,包括工人宿舍、工人食堂、工人厕所等。采用单层彩钢板活动房,共建12栋工人宿舍,建筑面积约3220㎡。 四、现场其他临建设施的平面布置 1、警卫室 现场大门设置警卫室;警卫室安排保安昼夜轮流值班。警卫室的尺寸为4×5m,内部考虑设一张办公桌及一张床位, 警卫室采用轻钢龙骨保温彩钢板制作。 2、沉淀池(洗车池) 为满足市政环卫部门对市容清洁要求的规定,现场出入口处均设置下沉式沉淀池(洗车池),主要满足材料运输车出场的清洗以及施工流水的沉淀作用,同时可将池内经沉淀后的清水用来进行现场的洒水湿润,起到节约用水的目的。 施工现场平面布置和临时设施、临时道路布置 施工现场平面布置和临时设施、临时道路布置 第 4 页 共 25 页 3、现场道路、料场
为满足施工过程中大型运输车行驶的需要,施工现场的主道路宽6m,基础至少换填2000厚渣石,150厚C20混凝土路面。施工单位办公区室外地面做法:基础至少换填500厚渣石,150厚C15混凝土路面。并且每天用水喷洒路面,避免尘土飞扬。 工人生活区、办公区、管理人员生活区临建平面布置详见附图5,6。 第四节 现场临时用电设计方案 一、编制依据 1、《建设工程施工现场供用电安全规范》GB50194-93 2、《施工现场临时用电安全技术规范》JGJ46-2005 3、《建筑施工安全检查标准》JGJ59-99 4、《建筑施工手册》第四版 5、《建筑照明设计标准》 6、施工现场平面布置图、用电设备一览表 二、临电设计总述 1、本工程施工用电引自场区周围50米范围,根据《施工现场临时用电安全技术规范》JGJ46-2005规定,本供电系统采用TN-S系统(三相五线制)供电。本临电设计负责一、二级配电箱的电缆线路及一、二级配电箱的布置。 2、本工程主要用电点有14台塔吊、装修阶段17部双笼电梯和8部物料提升机、施工加工厂用电设备以及生活区办公区用电,同时需考虑建筑物内部施工用电。 3、在现场布置8台一级配电柜、设置二级配电箱满足施工现场及上层建筑主体施工期间及其他施工阶段用电。由一级配电柜开关接线引至各施工楼层,在楼内设置二级箱以满足各专业分包同步交叉作业施工的需要。 4、根据施工现场施工要求,在现场布置施工照明。施工现场照明采用场地照明及局部照明结合的方式。主体阶段施工现场主要采用塔吊上安装滴灯,周施工现场平面布置和临时设施、临时道路布置 施工现场平面布置和临时设施、临时道路布置 第 5 页 共 25 页 边局部设支架安装方式。装修阶段,室内布置场地、走道照明,地下室采用
低压安全照明,室外主要利用建筑外墙安装滴灯进行场地照明。同时根据现场作业情况,施工作业现场设置局部照明,以达到建筑场地照明设计标准要求。 5、现场电缆采用沿施工围挡套管明敷,电缆(导线)明敷时不允许用铁丝等金属线绑扎,更不得拖地使用,需要时用S型绝缘钩挂敷设。沿电缆线路立标志,过路电缆穿钢管防护,结构板上的电缆采用木质槽盒防护,刷红白漆。楼内用电电缆线经过外墙预留孔洞沿结构梁下架设至引上竖直铺设处,竖向敷设电缆应充分利用在建工程的竖井、垂直孔洞等,并应靠近负荷中心,固定点每楼层不得少于一处。电缆水平敷设易沿墙或门口固定;结构施工阶段,一台二级箱用跳板作防护措施,由预留孔洞向作业面引出三级箱,保证施工用电。 6、所有配电柜、箱、开关均按当地有关部门的相关要求制作,且电箱颜色、编号符合业主的形象要求;楼内配电箱的设置随结构施工的进度进行,由各一级柜下分二级箱引出电缆沿结构孔洞或电气井向上敷设。 三、临电负荷计算 1、总负荷计算: 本工程用电高峰期将出现在主体结构施工阶段,用电机械主要有塔吊、地泵、钢筋机械、木工机械、电焊机、切割机、空压机以及施工照明等,采用需要系数法分组进行计算,得出用电设备总容量。 现场主要施工用电设备表 主要施工机械设备投入计划表
机械或设备名称 型号规格 数量 国别产地 制造年份 额定功率(KW) 生产能力
用于
施工部位 施工现场平面布置和临时设施、临时道路布置 施工现场平面布置和临时设施、临时道路布置 第 6 页 共 25 页 塔吊 TC6015 4 长沙 2013 64 主体
塔吊 TC5613 5 长沙 2013 35.3 主体 塔吊 TC5015 5 长沙 2013 70 主体 施工电梯 SCD200 17 山东 40 装修 物料提升机 8 山东 20 装修 直螺纹套丝机 48 郑州 2011 3KW 钢筋 加工
钢筋切断机 Ф40 12 郑州 2011 7.5KW Ф40 钢筋 加工
钢筋弯曲机 WJ40 12 郑州 2011 3 钢筋 加工
钢筋调直机 GT3/9 12 郑州 2010 11 钢筋 加工
砂轮切割机 8 2011 3KW 钢筋 加工 混凝土输送泵 HBT80C 8 徐州 2011 柴油 混凝土
平板振捣器 PZ-50 20 徐州 2010 1.1 KW 混凝土
振捣棒 Φ50 120 徐州 2010 1.1 KW Φ50 混凝土 施工现场平面布置和临时设施、临时道路布置 施工现场平面布置和临时设施、临时道路布置 第 7 页 共 25 页 振捣棒 Φ30 80 徐州 2010 1.1 KW Φ30 混凝
土
布料杆 8 徐州 2010 混凝土
木工圆锯 MT500 8 成都 2010 5 KW 模板
木工平刨 MBPYW903 8 成都 2010 4 KW 模板 手电锯 W-2.5/5D 80 中国 2010 0.5 模板 手电钻 80 中国 2010 0.4 模板 砂轮切割机 Ф400 40 上海 2011 Ф400 装修 砂浆搅拌机 8 沈阳 2011 装修 油漆搅拌器 JIZ-SD05 20 2010 13A 装修 手提石材切割机 414 20 广东 2010 1.2 装修
空气压缩机 PH-14-88 8 2010 7.5 装修 电圆锯 5013B 20 日本 2010 1.4 装修 角磨机 9523NB 20 日本 2010 0.54 装修 施工现场平面布置和临时设施、临时道路布置 施工现场平面布置和临时设施、临时道路布置 第 8 页 共 25 页 电锤 TE-15 40 日本 2010 0.65 装修
电动自动螺丝钻 FD-788HV 40 天津 2010 0.5 装修
手电钻 JIZ-ZD-14A 40 天津 2010 0.43 装修 冲击电钻 DH22 40 天津 2010 装修 手提式电刨 1900B 40 天津 2011 0.58 装修 曲线锯 T141AD 12 2010 0.28 装修 射钉枪 SDT-A301 40 2010 装修 交流电焊机 BX300 30台 中国 2011 14 机电 滚槽机 GC-C 20台 中国 2010 1.5 机电 砂轮切割机 J1G-355 18台 中国 2010 2.2 机电 电动套丝机 ZIT-N501 18台 中国 2010 0.75 机电 手动套丝机 HMT-24 20台 中国 2010 机电 液压煨弯机 WC27-108 12台 中国 2011 机电
