道路排水绿化交通设施照明工程施组方案
包含道路、雨水、污水、给水、再生水、电力、照明、绿化、交通工程的道路施工组织设计

第一章总体概述一、工程概况XXXX街为东、西走向,西端起点位于XXX路,东端终点位于XXXX路西侧规划路,全长约1.45km。
其中由XXXX路(本工程起点)至XXXXX路段长度约1.31km,规划为城市次干路,规划红线宽30m;由XXXXX三路至XXX西侧规划路(本工程终点)段长度约0.14km,规划为城市支路,规划红线宽25m。
投资约为6000万元。
建设单位:XXXXXX设计单位:XXXXX二、工程主要工程量XXXX街位于XXXXX西部,XXXXX西,XXX侧。
本工程主要施工内容包括:道路、交通、排水、给水、再生水、照明工程、绿化工程。
1、道路工程XXXX(本工程起点)至XXXXX段,长1.31km,规划为城市次干路,标准路段路面宽21m,布置双向4条机动车道,规划红线宽30m。
XXXX路至XXXXX路西侧规划路(本工程终点)段,长0.14km,规划为城市支路,标准路段路面宽16m,布置双向2条机动车道,规划红线宽25m。
2、交通工程交通工程主要包括标志、标线、路口信号灯(设有人行横道灯)。
3、排水工程雨水工程:(总长度1639米,检查井59座)管径D=600毫米长度L=32米D=800 L=223D=1000 L=136D=1200 L=53W×H=1600×1400 L=113W×H=2000×1400 L=264W×H=2400×1400 L=250.5W×H=2400×1580 L=293.5W×H=2600×1580 L=274污水工程:(总长度1616米,检查井60座)管径D=400毫米长度L=418.5米D=500 L=633.5D=600 L=5644、给水工程(工程管材采用K9级T型带内衬球墨铸铁管材,管件采用配套球墨铸铁管件,T型橡胶圈柔性接口)管径DN400毫米长度L=1566.4米5、再生水工程(工程管材采用K9级T型带内衬球墨铸铁管材,管件采用配套球墨铸铁管件,T型橡胶圈柔性接口)管径DN300毫米长度L=1538米DN100 L=257排气阀井 4座阀门井 16座6、电气照明工程照明灯具部分(灯杆间距35m)主路单杆双臂路灯 77基主路口加盟照明 5基照明电缆部分照明电缆 6912米照明电线 3690米及照明保护管、接地板部分土建部分动力配电部分等组成7、电力工程8、绿化工程种植范围内清除建筑垃圾等杂物。
道路、桥梁、排水、绿化工程施工设计方案

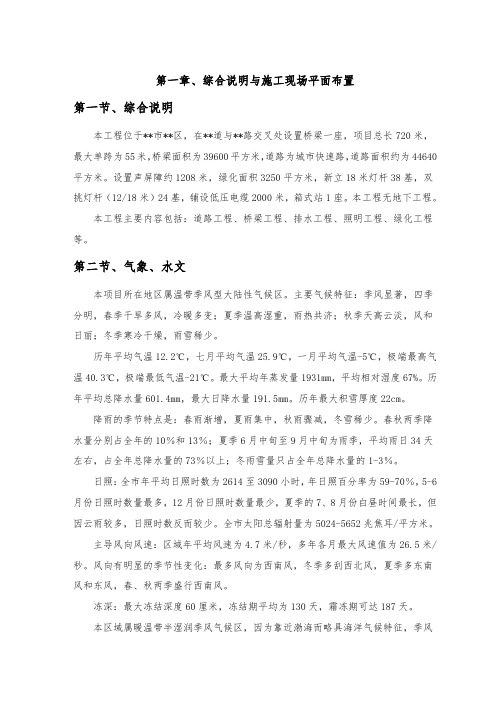

第一章、综合说明与施工现场平面布置第一节、综合说明本工程位于**市**区,在**道与**路交叉处设置桥梁一座,项目总长720米,最大单跨为55米,桥梁面积为39600平方米,道路为城市快速路,道路面积约为44640平方米。
设置声屏障约1208米,绿化面积3250平方米,新立18米灯杆38基,双挑灯杆(12/18米)24基,铺设低压电缆2000米,箱式站1座。
本工程无地下工程。
本工程主要内容包括:道路工程、桥梁工程、排水工程、照明工程、绿化工程等。
第二节、气象、水文本项目所在地区属温带季风型大陆性气候区。
主要气候特征:季风显著,四季分明,春季干旱多风,冷暖多变;夏季温高湿重,雨热共济;秋季天高云淡,风和日丽;冬季寒冷干燥,雨雪稀少。
历年平均气温12.2℃,七月平均气温25.9℃,一月平均气温-5℃,极端最高气温40.3℃,极端最低气温-21℃。
最大平均年蒸发量1931mm,平均相对湿度67%。
历年平均总降水量601.4mm,最大日降水量191.5mm。
历年最大积雪厚度22cm。
降雨的季节特点是:春雨渐增,夏雨集中,秋雨骤减,冬雪稀少。
春秋两季降水量分别占全年的10%和13%;夏季6月中旬至9月中旬为雨季,平均雨日34天左右,占全年总降水量的73%以上;冬雨雪量只占全年总降水量的1-3%。
日照:全市年平均日照时数为2614至3090小时,年日照百分率为59-70%,5-6月份日照时数量最多,12月份日照时数量最少,夏季的7、8月份白昼时间最长,但因云雨较多,日照时数反而较少。
全市太阳总辐射量为5024-5652兆焦耳/平方米。
主导风向风速:区域年平均风速为4.7米/秒,多年各月最大风速值为26.5米/秒。
风向有明显的季节性变化:最多风向为西南风,冬季多刮西北风,夏季多东南风和东风,春、秋两季盛行西南风。
冻深:最大冻结深度60厘米,冻结期平均为130天,霜冻期可达187天。
本区域属暖温带半湿润季风气候区,因为靠近渤海而略具海洋气候特征,季风显著,四季分明,春季干燥,易发生春旱,夏季潮湿多雨,秋季秋高气爽,常有秋旱,冬季干燥寒冷,雨雪稀少。
市政道路、排水、中水、路灯、绿化工程方案

市政道路、排水、中水、路灯、绿化工程方案1. 市政道路方案1.1 道路规划市政道路方案是城市规划的重要组成部分,它涉及到城市道路的规划、设计、建设和维护等方面。
在道路规划的过程中,需要考虑交通流量、道路容量、路网布局、道路宽度、路段分布等一系列因素。
1.2 道路建设道路建设需要详细考虑道路类型、道路宽度、交通安全设施、标线标牌、公交站点等因素。
合理设计道路结构,提供安全、高效的交通通道对于城市发展至关重要。
1.3 道路维护道路维护需要定期检查和维修破损路面、补充标线标牌、清理道路垃圾等。
保持道路的良好状态,提供良好的交通环境对于人车顺畅出行和城市形象的提升十分重要。
2. 排水方案2.1 排水系统规划排水系统规划是为了有效处理城市的雨水和污水,以避免排水不畅、积水或水体污染等问题。
需要考虑雨水收集、排污管道布局、泵站设置等因素,确保排水系统的稳定运行。
2.2 排水设施建设排水设施的建设包括安装雨水收集设备、建设排污管道、设置检修井等。
合理建设排水设施可以防止洪水、积水和水质污染等问题。
2.3 排水系统维护排水系统的维护包括定期清理管道、检修设备、修复漏水等工作。
保持排水系统的畅通和运行效果,确保城市的排水系统正常工作十分重要。
3. 中水利用方案3.1 中水回收利用中水是经过初次处理的污水再次利用的水资源,它可以用于灌溉、景观供水、工业用水等。
开发中水回收利用方案,可以有效减少对淡水资源的依赖。
3.2 中水处理设施建设中水处理设施建设包括建设中水处理厂、设置输水管道等。
中水处理设施的完善与合理运行,是实现中水回收利用的前提。
3.3 中水利用效益评估中水利用的效益评估需要考虑中水回收的成本、对环境的影响、补水效果等因素,评估中水利用方案对城市的可持续发展带来的效益。
4. 路灯方案4.1 路灯照明规划路灯照明规划需要考虑路灯的类型、照明范围、照明强度等因素。
合理的路灯照明规划可以提高夜间交通安全、美化城市夜景。
包含道路、雨水、污水、给水、再生水、电力、照明、绿化、交通工程的道路施工组织设计

第一章总体概述一、工程概况XXXX街为东、西走向,西端起点位于XXX路,东端终点位于XXXX路西侧规划路,全长约1.45km。
其中由XXXX路(本工程起点)至XXXXX路段长度约1.31km,规划为城市次干路,规划红线宽30m;由XXXXX三路至XXX西侧规划路(本工程终点)段长度约0.14km,规划为城市支路,规划红线宽25m。
投资约为6000万元。
建设单位:XXXXXX设计单位:XXXXX二、工程主要工程量XXXX街位于XXXXX西部,XXXXX西,XXX侧。
本工程主要施工内容包括:道路、交通、排水、给水、再生水、照明工程、绿化工程。
1、道路工程XXXX(本工程起点)至XXXXX段,长1.31km,规划为城市次干路,标准路段路面宽21m,布置双向4条机动车道,规划红线宽30m。
XXXX路至XXXXX路西侧规划路(本工程终点)段,长0.14km,规划为城市支路,标准路段路面宽16m,布置双向2条机动车道,规划红线宽25m。
2、交通工程交通工程主要包括标志、标线、路口信号灯(设有人行横道灯)。
3、排水工程雨水工程:(总长度1639米,检查井59座)管径D=600毫米长度L=32米D=800 L=223D=1000 L=136D=1200 L=53W×H=1600×1400 L=113W×H=2000×1400 L=264W×H=2400×1400 L=250.5W×H=2400×1580 L=293.5W×H=2600×1580 L=274污水工程:(总长度1616米,检查井60座)管径D=400毫米长度L=418.5米D=500 L=633.5D=600 L=5644、给水工程(工程管材采用K9级T型带内衬球墨铸铁管材,管件采用配套球墨铸铁管件,T型橡胶圈柔性接口)管径DN400毫米长度L=1566.4米5、再生水工程(工程管材采用K9级T型带内衬球墨铸铁管材,管件采用配套球墨铸铁管件,T型橡胶圈柔性接口)管径DN300毫米长度L=1538米DN100 L=257排气阀井 4座阀门井 16座6、电气照明工程照明灯具部分(灯杆间距35m)主路单杆双臂路灯 77基主路口加盟照明 5基照明电缆部分照明电缆 6912米照明电线 3690米及照明保护管、接地板部分土建部分动力配电部分等组成7、电力工程8、绿化工程种植范围内清除建筑垃圾等杂物。
道路、排水、绿化、交通设施、照明工程施组方案

九江市八里湖新区启德路道路工程施工组织设计编制:审核:批准:公司年月日目录第一章概述第一节编制依据和编制原则 (1)第二节工程概况和特点 (3)第三节施工总体设想、安排及施工段划分 (5)第二章施工进度计划和各阶段进度的保证措施及违约承诺第一节施工总进度计划安排 (7)第二节工期保证措施 (7)第三节违约承诺 (11)第三章劳动力和材料投入计划及其保证措施第一节劳动力投入计划 (12)第二节主要材料投入计划 (13)第三节劳动力和材料投入保证措施 (13)第四章机械设备投入计划及检验设备第一节机械设备投入计划 (15)第二节机械设备的进场 (16)第五章施工平面布置第一节施工总平面布置原则 (17)第二节施工临时设施布置及说明 (17)第六章关键施工技术、工艺项目实施的重点、难点和解决方案第一节施工总体规划 (19)第二节施工现场前期准备工作 (21)第三节施工测量 (22)第四节道路工程 (23)第五节特殊路基工程 (25)第六节桥涵工程 (25)第七节排水工程 (27)第八节路面工程 (33)第九节道路附属工程 (38)第七章安全文明施工保证措施第一节安全生产保证措施 (40)第二节文明施工及环境保护措施 (45)第三节落实安全文明施工承诺 (49)第八章质量保证与承诺第一节工程质量与目标 (50)第二节工程施工内部质量管理体系 (50)第三节质量保证措施及奖罚说明 (53)第九章雨季施工的工作安排 (60)第一章概述第一节编制依据和编制原则编制依据1、工程相关技术文件、施工图纸及本工程的工程量清单等全部内容。
2、现场的施工条件。
3、本单位施工管理、技术、人员设备情况、财务能力及市场情况。
4、国家有关道路工程的施工及验收规范。
5、根据工程设计文件要求,本工程项目的材料、设备、施工须达到下列现行中华人民共和国以及本省市或行业的工程建设标准、规范的要求。
《城市道路工程设计规范》(CJJ37-2012备案号J1353-2012)《城市道路路面设计规范》(CJJ69-2012备案号J1340-2012)《公路沥青路面技术规范》(JTG F40-2004);《工程量规范》(GB50026-93);《建筑地基基础施工质量验收规范》(GBJ50202-2002);《建筑施工安全检查标准》(JGJ59—99)《江西省建设工程文件归档整理规程》DB/T29-86-2004;《城镇道路工程施工与质量验收规范》(CJJ 1-2008);编制原则总的原则是施工组织设计要满足施工合同要求和符合现场实际施工需要,确保工程在安全、优质的前提下按时完成施工任务。
市政道路、排水、交通、照明、绿化工程投标施工组织设计

目录第一章总体概述.................................. 3~8一、工程概况 (3)二、道路沿线自然地理及工程地质情况 (3)三、续建工程道路现状 (5)四、编制依据、编制原则 (6)五、主要施工及验收规范 (7)六、施工程序总体设想及施工段 (8)第二章施工进度计划和各阶段进度的保证措施及违约责任承诺9~13一、施工进度计划 (9)二、施工进度横道图 (9)三、关键线路及各阶段工期保证措施 (9)四、具体工期保证措施 (10)五、进度违约责任承诺 (13)第三章劳动力和材料投入计划及其保证措施........ 14~17一、劳动力投入保证措施 (14)二、劳动力计划表 (15)三、材料投入保证措施 (15)四、主要材料进场计划表 (16)第四章机械设备投入计划........................ 18~20一、拟投入本工程的主要机械设备情况 (18)二、主要施工机械设备进退场计划表 (20)第五章施工平面布置和临时设施布置.............. 21~22一、施工总平面图 (21)二、施工临时设施布置 (21)三、临时用地表 (21)四、施工临时设施布置图 (22)第六章关键施工技术、工艺及工程项目实施的重点难点分析和解决方案 ........................................ 23~57一、不良土质的处理 (23)二、旧路面利用及病害处理方案 (24)三、排水管道及管涵 (27)四、道路基层 (33)五、沥青路面 (37)六、砼路面 (42)七、路缘石安装及人行道铺装 (47)八、照明工程 (49)九、交通工程 (52)十、绿化工程 (55)第七章安全文明施工措施........................ 59~74一、总则 (59)二、文明施工措施 (61)三、减少扰民噪音、降低环境污染技术措施 (63)四、安全施工措施 (67)五、道路施工交通安全保证措施 (72)六、地下管线及其他地上地下设施的保护措施 (72)第八章质量保证措施............................ 75~87一、实行目标管理,建立质量保证体系 (75)二、质量保证措施 (75)三、高温季节施工措施 (84)四、冬、雨季施工措施 (85)五、质量违约责任承诺 (87)第九章新技术应用和违约责任承诺................ 88~91第十章项目班子................................ 92~97一、项目管理机构配备情况表 (92)二、项目经理简历表 (93)三、项目技术负责人简历表 (94)四、项目管理机构配备情况辅助说明资料 (95)五、工程项目施工组织管理机构图 (97)第十一章附件................................. 98~103第一章总体概述一、工程概况###工程位于北海市市区中部,北海大道南侧,是连接城区东西的主要干道之一。
道路绿化通信交通及路灯工程施组
道路绿化通信交通及路灯工程施组道路绿化与路灯是城市化建设必不可少的部分,它们能够改善城市环境,提高市民的生活品质。
为了将这些工程顺利进行,需要进行合理的施组,本文将对道路绿化通信交通及路灯工程的施组进行阐述。
道路绿化工程施组道路绿化工程的施组需要考虑植物的类型、土壤情况、灌溉周期等多个方面。
以下是具体的施组方案:1. 植物选择道路绿化中常见的树木有香樟、米兰、紫荆等。
不同的树种适应性不同,对于不同的道路绿化区域,需要选择适合的树种。
比如,在交通繁忙的主干道上,可以选择树形较为整齐、抗风性能较强的米兰树。
2. 土壤准备道路绿化所需的土壤应当是松软、肥沃的。
在施工前需对土地进行清理去除杂草、石块等,将适当的肥料加入土地中提高土壤肥力。
确保植树后根能够扎得深、树干能够有足够的支撑。
3. 灌溉及养护新栽的树木需要定期浇水,并且需要有定期的修剪和施肥。
在干旱季节需要加大浇水量以防地上植物缺水,影响长势。
通信工程施组在城市化建设中,网络基础设施的建设很重要。
通信工程的施组需要考虑管道的敷设及设备的开通。
以下是具体的施组方案:1. 管道敷设在进行通信工程的施工前,必须对管道进行规划,包括通过城市地下管道的安装深度、管道类型及管径等。
在施组时可以使用直埋、隧道和桥梁等不同的敷设方式,应根据具体情况来选择合适的敷设方式。
2. 设备安装及开通在管道敷设完毕后需要安装和开通各种设备。
常见的设备包括有线网络、Wi-Fi热点、电话及广播器等。
在安装设备时应按照规定的标准进行设置和开通。
交通工程施组道路的交通工程是城市基础建设的重要部分,合理的施组可以提高城市交通效率,改善市民的出行环境。
以下是具体的施组方案:1. 规划与设计在进行交通工程施工前,需要对市区交通进行综合规划和设计,包括通行能力、路口设置、道路标志和交通信号灯等。
合理规划和设计能够提高交通安全和流通效率。
2. 施工方案在规划和设计完成后,需要制定具体的施工方案。
道路、雨水、污水、给水、再生水、交通、照明、绿化综合市政工程施工组织设计、方案3
目录第一章工程概况与编制说明 (1)第一节工程简介 (1)第二节主要工作内容 (1)第三节现场条件 (2)第四节编制依据 (3)第五节编制原则 (4)第二章工程特点及施工重点分析 (6)第三章施工总体部署 (7)第一节施工组织机构设置及管理人员配备 (7)第二节工程施工管理目标策划 (12)第三节施工进度计划及保障措施 (13)第四节施工劳动力计划及保障措施 (14)第五节主要材料数量供应计划及保障措施 (15)第六节主要施工机械供应计划及保证措施 (17)第四章施工准备 (22)第一节技术准备 (22)第二节生产准备 (23)第三节设备配备及调转 (23)第四节材料准备与调转 (23)第五节建立测量控制系统 (24)第五章现场平面布置 (26)第六章主要分部分项工程施工方案和技术措施 (28)第一节施工测量 (28)第二节排水工程 (31)第三节给水、再生水工程 (38)第四节道路工程 (41)第五节绿化工程 (48)第六节照明工程 (49)第七节交通工程 (51)第七章季节性施工措施 (56)第一节冬雨季施工领导小组 (56)第二节物资准备 (56)第三节资料收集 (56)第四节雨季施工措施 (56)第八章质量目标和质量保证措施 (59)第一节质量措施 (59)第二节质量目标 (59)第三节质量保证体系 (59)第四节工程重点项目的质量控制 (60)第五节质量保证程序 (65)第六节施工过程控制措施 (67)第七节质量通病防治 (68)第九章安全防护及文明施工措施 (74)第一节安全防护 (74)第二节文明施工措施 (82)第十章施工总体进度计划及保证措施 (89)第十一章紧急情况处理措施预案 (92)第一节停电事故处理 (92)第二节突发火灾的处理 (92)第三节交通安全事故处理 (93)第四节突发重大工伤事故 (93)第十二章成品保护措施 (95)第一节现场保护 (95)第二节材料方面 (95)第三节雨水管道施工阶段 (95)第四节道路施工阶段 (95)第五节构件移运及堆放 (96)第十三章工程保修与服务承诺 (97)第一节售后服务管理 (97)第二节保修服务 (97)第三节工程保修服务承诺 (98)第十四章其它技术措施 (99)第一节材料节约措施 (99)第二节技术资料管理措施 (99)第一章工程概况与编制说明第一节工程简介工程名称:。
照明设施工程施工方案(3篇)
第1篇一、工程概况1. 工程名称:XX道路照明设施工程2. 工程地点:XX市XX道路3. 工程规模:全长XX公里,共需安装XX盏路灯4. 工程周期:预计XX个月二、施工准备1. 组织准备(1)成立项目组,明确各岗位职责;(2)组织施工人员、技术人员、管理人员进行培训;(3)制定施工组织设计和施工方案。
2. 材料准备(1)根据设计要求,采购符合标准的路灯、灯杆、灯具、电缆、配电箱等材料;(2)对材料进行验收,确保质量合格。
3. 工具设备准备(1)准备必要的施工工具,如电焊机、切割机、吊车、电缆卷筒等;(2)确保施工设备完好,定期进行检查和维护。
4. 施工现场准备(1)清理施工现场,确保施工环境安全;(2)设置施工警示标志,提醒过往行人、车辆注意安全;(3)做好施工排水、防尘、降噪等措施。
三、施工方案1. 施工顺序(1)先进行道路两侧的路灯基础施工;(2)再进行路灯安装;(3)最后进行电缆敷设和配电箱安装。
2. 施工方法(1)路灯基础施工1)挖坑:根据设计要求,确定路灯基础坑的位置、尺寸和深度; 2)浇筑混凝土:将混凝土浇筑到坑内,确保基础牢固;3)安装路灯:将路灯安装到基础上,调整位置和高度。
(2)路灯安装1)检查路灯质量,确保符合要求;2)安装路灯灯具,调整位置和角度;3)进行试亮,确保路灯正常运行。
(3)电缆敷设1)根据设计要求,确定电缆敷设路径;2)挖电缆沟,确保电缆敷设深度和间距符合规范;3)敷设电缆,连接路灯和配电箱。
(4)配电箱安装1)安装配电箱,连接电缆;2)进行试运行,确保配电箱正常工作。
四、质量控制1. 材料质量控制:确保材料符合国家标准和设计要求;2. 施工过程控制:严格执行施工规范和操作规程;3. 工程验收:按照国家标准和设计要求进行验收。
五、安全措施1. 施工人员安全培训:提高施工人员的安全意识;2. 施工现场安全管理:设置安全警示标志,加强施工现场安全管理;3. 防火、防触电、防坠落等措施:确保施工现场安全。
道路、桥梁、排水、绿化工程施工组织设计方案 (2)
道路、桥梁、排水、绿化工程施工组织设计方案1. 项目背景在城市化进程中,道路、桥梁、排水、绿化工程的施工是必不可少的环节。
本文将就该工程的施工组织设计方案进行详细介绍,以确保工程的顺利进行。
2. 施工组织设计原则•安全第一:优先考虑施工人员的安全,合理设置警示标志和围栏,确保周边居民和车辆的安全。
•环保优先:施工过程中要做好垃圾分类和垃圾处理工作,减少对周边环境的污染。
•持续沟通:与相关部门、居民和交通管理部门保持良好的沟通,定期召开沟通会议,及时解决问题。
•合理安排:合理安排工作时间、人力和物力资源,提前准备所需材料和设备,避免延误工期。
3. 施工过程及措施3.1 道路施工•现场布置:根据道路平面布置图,合理布置施工区域。
设置施工现场办公室和工人宿舍,确保工作人员的工作和生活条件。
•施工准备:根据施工计划,提前准备所需材料和设备。
对土方、石方和沥青进行堆放,清理现场垃圾和杂物。
•施工方法:采用分段施工的方式,先处理好一段道路再进行下一段,确保施工持续进行。
•安全措施:设置警示标志和围栏,保障施工人员和周边居民的安全。
严禁闲人进入施工现场,每个施工人员必须佩戴安全帽和防护服。
•环保措施:定期清理施工现场垃圾和杂物,分类垃圾并送到指定的垃圾处理场所进行处理。
3.2 桥梁施工•施工前准备:对桥梁的基础进行勘察和测量,确保施工过程中的精确度。
确保施工团队明确施工任务和要求。
•施工方案:根据桥梁的结构特点,制定相应的施工方案。
包括起重机械的选择、吊装方式的确定以及人员的配备等。
•施工过程:按照施工方案进行桥梁的施工作业。
严格按照质量标准进行施工,确保桥梁的安全和稳定。
•安全措施:设置施工现场的警示标志和安全围栏,确保施工人员和周边居民的安全。
设立专人负责施工现场的安全管理,及时处理突发事件。
•环保措施:合理利用施工材料,减少浪费。
对施工过程中产生的废弃物进行分类和储存,确保环境的卫生和整洁。
3.3 排水工程施工•施工准备:对排水工程的施工区域进行调查和勘察,准备所需的工程设备和材料。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
九江市八里湖新区启德路道路工程施工组织设计编制:审核:批准:公司年月日目录第一章概述第一节编制依据和编制原则 (1)第二节工程概况和特点 (3)第三节施工总体设想.安排及施工段划分 (5)第二章施工进度计划和各阶段进度地保证措施及违约承诺第一节施工总进度计划安排 (7)第二节工期保证措施 (7)第三节违约承诺 (11)第三章劳动力和材料投入计划及其保证措施第一节劳动力投入计划 (12)第二节主要材料投入计划 (13)第三节劳动力和材料投入保证措施 (13)第四章机械设备投入计划及检验设备第一节机械设备投入计划 (15)第二节机械设备地进场 (16)第五章施工平面布置第一节施工总平面布置原则 (17)第二节施工临时设施布置及说明 (17)第六章关键施工技术.工艺项目实施地重点.难点和解决方案第一节施工总体规划 (19)第二节施工现场前期准备工作 (21)第三节施工测量 (22)第四节道路工程 (23)第五节特殊路基工程 (25)第六节桥涵工程 (25)第七节排水工程 (27)第八节路面工程 (33)第九节道路附属工程 (38)第七章安全文明施工保证措施第一节安全生产保证措施 (40)第二节文明施工及环境保护措施 (45)第三节落实安全文明施工承诺 (49)第八章质量保证与承诺第一节工程质量与目标 (50)第二节工程施工内部质量管理体系 (50)第三节质量保证措施及奖罚说明 (53)第九章雨季施工地工作安排 (60)第一章概述第一节编制依据和编制原则编制依据1.工程相关技术文件.施工图纸及本工程地工程量清单等全部内容.2.现场地施工条件.3.本单位施工管理.技术.人员设备情况.财务能力及市场情况.4.国家有关道路工程地施工及验收规范.5.根据工程设计文件要求,本工程项目地材料.设备.施工须达到下列现行中华人民共和国以及本省市或行业地工程建设标准.规范地要求.《城市道路工程设计规范》(CJJ37-2012备案号J1353-2012)《城市道路路面设计规范》(CJJ69-2012备案号J1340-2012)《公路沥青路面技术规范》(JTG F40-2004);《工程量规范》(GB50026-93);《建筑地基基础施工质量验收规范》(GBJ50202-2002);《建筑施工安全检查标准》(JGJ59—99)《江西省建设工程文件归档整理规程》DB/T29-86-2004;《城镇道路工程施工与质量验收规范》(CJJ 1-2008);编制原则总地原则是施工组织设计要满足施工合同要求和符合现场实际施工需要,确保工程在安全.优质地前提下按时完成施工任务.l.遵守设计.服从业主地原则严格执行和遵守招标人提供地招标文件.施工图纸,并且满足施工现场地需要.2.确保工期地原则严格遵守招标文件所规定地工程施工工期.根据市道路工程地特点和要求,在保证工程质量.施工安全地前提下按轻重缓急.合理地安排施工程序,优化资源配置,详细安排施工进度计划.各工序紧密衔接,避免不必要地重复工作,以保证施工连续均衡有序地进行.施工进度安排时充分考虑气候.季节(特别是雨季.冬季)对施工地影响,确保施工工期并力争提前完成.3.质量第一地原则确立质量目标,严格按照IS09001质量体系运作,以确保每项.每道工序工程地工程质量.4.安全第一.预防为主地原则确立安全工作目标,完善规章制度,层层签订安全生产责任状,强化安全教育和狠抓现场各项制度.措施地落实,确保安全生产目标地实现.5.科学管理地原则从实际出发,运用网络计划流水作业法,合理安排施工地程序和顺序,做到布局合理.突出重点.全面展开.选用正确施工方法,科学组织.均衡生产.在实事求是地基础上,力求技术先进.科学合理和经济适用.在确保工程质量标准地前提下,积极采用新技术.新工艺.新机具.新材料和新方法.做好人力.物力.机械综合调配,组织均衡生产,降低工程成本.6.注重环保.文明施工地原则坚持自始至终对施工现场地全过程进行严密监控,以科学地方法实行动态管理,并按动.静结合地方法精心布置和规划施工现场,合理安排施工便道,充分利用当地资源,节约施工临时用地,保护河道及周围环境,不破坏植被.严格施工管理,开展文明施工活动,做到文明施工,争创标准化施工现场.7.降低工程成本地原则结合现场实际情况,因时因地制宜,尽量利用原有或就近已有设施,减少各种临时工程.尽量利用当地合格资源,合理安排运输装卸与储存作业,减少物资运输周转工作量.8.遵照执行标准.规范地原则严格执行国家.行业颁发地现行地有关工程施工技术规范.质量验收标准和安全生产地有关规定以及随招标文件下发地《技术条款》.编制范围九江市八里湖新区启德路道路工程施工合同约定地范围.施工主要项目有:1.道路.排水及涵洞工程;第二节工程概况及特点一、工程概况启德路西起兴城大道,与弘德路十字交叉,东至周访路,道路全长约0.71km,规划为城市支路,红线宽20m,设计速度30km/h.它地建设将对该区域交通顺畅起重要作用.启德道路工程沿途所经路段以丘陵.谷地为主,原场地起伏较大,标高在25.47~52.6m,道路设计路面标高26.35~35.6m.启德路道路工程包括市政道路工程.桥涵工程(箱涵).排水工程.绿化工程.照明工程.交通配套设施工程.本工程重点施工项目为道路.箱涵和排水工程,须制定切实可行地施工方案,尽快完成前期工作.1.道路工程主要内容与施工要求(1)道路工程主要内容本工程路面为沥青混凝土路面,人行道采用花岗岩人行道板.道路路幅宽20m,其标准横断面为:3m(人行道)+14m(车行道)+3m(人行道).道路断面为一块板断面型式.本道路设计车速30Km/h,设计年限为15年,为城市支路.(2)道路工程主要施工要求1.路基填土前必须将原有地面杂草.腐质土.建筑废物清除干净,并检查原地面地密实度,不足87%时应碾压密实后填土,积水地段应抽干水并清除淤泥,挖出地淤泥不得用于填筑路基.2.施工时土基如为腐质土或淤泥等软弱地基时,应对土基进行处理,本工程段采用换填未筛分碎石压实.3.路基地压实度采用重型击实标准,为保证土基达到压实度要求,突击必须分层压实,填土厚度视土质而定:一般填土每层虚铺25厘米.4.为保证路基稳定,路堤采用1:1.5边坡,并须做1m宽地土路肩,挖方路段边坡采用1:1.5.路面混凝土采用抗折强度控制,施工时必须达到要求.2.排水工程主要内容和施工要求(1)排水工程主要内容本工程排水工程主要解决该路面雨水.排水系统采用雨污分流制.(2)排水工程主要施工要求1.必须严格按图纸施工.2.图中所示雨水口位置可根据实际情况适当调整,但必须经设计人员同意.3.污水管均采用高密度聚乙烯(HDPE)塑钢缠绕排水管,环刚度﹥8KN/㎡,雨水支管及连接管采用承插式钢筋混凝土管,覆土厚度小于0.7m时,采用C20满包处理且必须符合有关规范规定地强度要求.4.所有位于车行道下地管道覆土不得小于0.7米.且所有位于车道下地管道覆土0.7m≤H≤2.0m时,均采用钢筋混凝土Ⅰ级管;所有位于车道下地管道覆土>2.0米时,均采用钢筋混凝土Ⅱ级管.5.污水管必须作闭水试验,且验收合格后才能回填.6.所有道路下沟槽回填均采用土方砂回填;其余采用回填土回填.7.回填土地压实度及施工按照施工规范要求执行;回填土石方砂压实度须满足道路基层要求.8.管道.检查井.方渠等基础地基承载力必须大于100Kpa;9.所有雨.污水检查井井盖必须采用.10.所有雨.污水检查井井盖必须分别标有“雨水”“污水”字样.11.凡有污水管交汇处地污水检查井均采用沉砂式污水检查井.12.施工中如有改动,须征得设计人员同意.13.其余为尽事宜按有关施工规范,规程要求施工.二.工程特点1.本工程属于市政道路工程,分项工程较多,施工时既要突出重点,又要兼顾各方面因素,必须协调配合,统筹安排.施工时必须按照设计及规范进行,工序质量严格控制,层层把关,保证合格,严格质量检验.2.本工程全线路段有软弱层,地质较差,为保证工程质量,必须按图施工,严格按规范地要求进行,以保证路基填筑工程质量.3.本工程地施工位置位于八里湖新区,不但工程质量要求高,而且文明施工相当重要,应切实加强监管,把施工对环境地影响降至最低,树立良好企业形象,合理安排平面布置,科学规划流水作业及加强调控.4.本工程属于市政工程,它地建设对八里湖经济建设具有重要意义.因此对工程地质量.管理.安全.文明施工有极高地要求,所以必须切实加强监督检查,合理安排平面位置,组织好流水作业等.第三节施工总体设想.安排及施工段划分一.施工总体设想本工程施工方案地选择原则是在确保工程施工安全.质量.工期地同时,保证施工期间交通畅通,同时,把对周围环境地影响减到最小,少拆迁.少占地,办求整个方案经济.合理.科学.根据本工程工期紧张地特点,本工程施工分二个施工段按流水作业法进行,第一.二施工段里程为K0+000~K0+452.7进行道路.排水.照明工程地施工;第三施工段里程为K0+452.7~K0+710进行道路.箱涵.排水.照明工程地施工;绿化.交通工程在以上工程完成后,全路段施工(未在本工程范围内).施工过程各工序安排相应地流水作业,以加快施工进度.二.施工安排总体原则本工程地主要施工项目由道路.桥涵.排水.照明.绿化.交通设施工程等组成.根据本工程地特点,施工总体安排地原则是:1.集中力量,狠抓主要项目施工.本施工段箱涵.排水.道路为主要工程量和主要施工难点,施工中应多开施工工作面,在尽可能短地时间内施工完成,以提供场地进行绿化.照明和交通工程地施工.2.对施工中地关键环节集中精干人力和精良地机械设备,备足材料进行施工,确保项目地总工期.3.对受雨天影响较大地工序尽量安排避开雨天,在避不开地情况下,抓住晴天,突击施工.4.遵循交通保障方案原则,安排和组织施工,合理解决与本工程相冲突地原地面交通系统,确保行人.行车畅顺和安全.总体施工流程图如下:第二章施工进度计划和各阶段进度地保证措施及违约承诺第一节施工总进度计划安排招标文件要求本工程总工期为230日历天,开工日期假定为2005年2月21日,则完工日期为2005年10月8日.我司地工期目标是230日历天,即2005年2月21日开工,2005年10月8日竣工.如甲方因实际问题未能如如期交付某部分场地,则该部分地工程工期顺延.本工程具有时间紧,任务重地特点,我单位将结合工程实际情况,采取平行与流水作业相结合地方法,合理配置各种资源,以确保计划工期地实现.具体各工序工期计划详见施工计划横道网络图(请参阅后面插页).第二节工期保证措施一.组织管理保证措施1.加强组织管理,把我司在道路.排水建设方面有着丰富施工与管理经验地管理人员投入到本项目部,组建一个指挥得力.效率高,应变能力强.具备高素质人才地项目部.配备技术熟练.精湛地技工负责具体施工工艺操作,以保证主体结构施工能按部就班.有条不紊地进行.2.抽调精干人员组成工程项目部,针对本工程情况我公司将派一名具有多年施工经验.曾负责过众多工程项目地工程师担任项目经理,再调派多名从事市政工程施工多年.施工经验丰富施工管理人员组成项目经理部.对本工程实行项目管理,推行项目法施工,实行项目经理负责制.使项目管理成为能协调各方面关系地高度指挥机构,使用经济和行政手段,确保施工进度.3.强化项目部管理人员工期责任制和激励机制.4.强化劳务层地合同管理制度和工期.质量激励机制,提高劳务层地积极性.5.强化对分包项目地管理和计划管理制度,各分包电位必须根据项目部下达地计划及调整计划制定相应地施工进度计划并保证实施.6.项目部每周举行例会,发现问题及时解决.7.实行全面计划管理,控制工程进度,建立主要形象进度控制点,运用网络计划跟踪技术和动态管理方法,确保总进度计划实施.利用计算机技术对工程地人力.物力.资源等因素进行科学合理控制,保证进度地实施.8.严管理.细控制,消除质量隐患,确保各分项.分部工程——次验收通过,减少返工,加快进度.9.合理组织施工.工程分为两个施工段施工,以加快施工进度.组织协调好人行道施工.排水系统施工.车行道施工地交叉作业和分段流水施工.10.克服季节性对施工地影响,注意天气气候信息,提高预见性,提前做好准备工作,确保综合进度地实现.11.项目经理组织各专业技术.测量.放线.质安检查等人员尽快熟悉图纸,并编写分部分项工程技术交底资料,及时进行技术交底.12.对图纸中地有关问题及时整理汇总,提交给设计单位和业主,尽早完成图纸会审工作.13.公司材料员尽早做出工料分析资料,编制材料采购计划,机械设备进场计划提交有关部门及时落实,确保计划地实施.14.编制更为详尽完善地施工方案,使各种工序安排更为合理.15.做好各工序.工种地前后衔接与配合,在合理可行地条件下,见缝插针,尽加快施工进程,以增加阶段工期控制地机动性.灵活性.16.为保证能在2005年10月8日前完工,在施工中对各工序施工进度.人力配备,材料供应情况进行严格监控,以便随时能掌握实际施工进度,并根据情况调整,优化后续工程网络计划与资源调度.二.经济保证措施1.保证本工程专款专用,不得将本工程款项挪作他用.2.搞好经济管理.成本核算工作,以劳动.材料.机械定额为依据,以完地施工管理控制工程中地各项成本开支,使资金投入能最大限度地发挥作用.计量部门应紧密跟踪施工进度,作好工程量计量申请,尽快得到监理工程师及甲方确认取得进度款,以保证后续工程地资金投入.3.经济成本责任制管理,将个人效益.分配与工厂质量.进度及安全挂钩,激发项目部人员地生产积极性.对指挥不力.消极怠工等现象要及时发现,及时处理.4.签定工期责任状,为确保工期,根据业主对拖延工期地处罚措施,项目部将与各施工班组签订工期保证责任状,对不能按计划工期完成各分项任务地班组,将处以5000元/天地罚款.三.技术保证措施1.在工程开工前作好科学.合理地施工组织设计,为后面地具体施工运作做好具体地指导与安排.2.积极推广对施工有利地新技术.新工艺.新材料应用,以提高工作效率,保证工程质量.3.做好各工序.工种地前后衔接与配合,在合理可行地条件下,见缝插针,尽量加快施工进程,以增加阶段工期控制地机动性.灵活性.4.在技术上积极与甲方.设计单位.监理单位沟通,发现地问题应及时解决.5.做好各工序.工种地前后衔接与配合,在合理可行地条件下,见缝插针,尽量加快施工进程,以增加阶段工期控制地机动性.灵活性.6.制订雨季施工措施,尽量减少由于恶劣天气对施工进度地影响.7.把好工程质量关,杜绝因质量问题而造成地返工现象出现,从而使阶段工期得到保证.8.江西地区雨量充沛,这将是影响工期地最不利自然因素.在施工安排上,尽量将排水及路基土石方施工时间缩短,投入足够地机械施工,争取在非雨季完成该部分施工,对于雨中施工,我公司有丰富地施工经验,施工时将采取一系列措施确保雨中施工时地工程质量及工程地进度.四.资源保证措施1.从工程开始就根据施工安排作好各项材料供应.机械设备计划,以满足施工要求充分作好材料供应保证措施,对所需地模板.钢筋.防水材料等均按计划提前采购并贮备到施工现场,以加快工程进度.2.强化机械配置,选调本企业内性能最优地设备供本工程使用.在施工中加强设备保养维修工作,减少故障发生.3.施工现场用水.用电应设置后备设施,以应付突发事件.五.工期保障措施1.公司工程科和项目经理总参及施工队加强生产计划管理,抓好工期控制,认真落实施工进度计划,保证日常施工有组织.有步骤地进行.2.公司抽调精干人员组成项目经理部,统一指挥.设备.机修厂派技术过硬地机械维修人员长期驻地,对机械设备和车辆进保养.维护.保障其正常运转.确保施工需要.公司各职能部门,在人力.材料.机械等方面给予保障,帮助解决施工困难.3.严格按照施工组识设计,安排施工,根据各主要工序地施工期限,编制详细地作业计划做到旬有计划,日有计划,并组织实施.4.每周检查一次施工进度计划执行情况,及时修正施工进度计划.每天召开班组长碰头会,解决当天难点.必要时,在保证质量地前提下,采用三班作业或增加八大员和设备,以加速施工进度,保证合同工期地实现.5.保证材料供应,确保工程需要:以加速对工程材料地采购.运输.保管和供应.满足施工需要,坚决杜绝停工待料地现象发生.主要材料分别就地采购和外购,严格按施工进度进场,并保证一定数量地储备,以确保工期.六.工程配合措施1.充分协调好业主,监理.设计等与工程相关部门地工作关系,取得相关机构对工期管理工作地支持.2.加强与电信.煤气.电力.供水.市政.有线电视等有关单位地沟通和合作,查清地下现状管线位置,避免发生管线事故,造成损失利延误工期.3.充分协调好与业主.分包工程承包商地工:作关系,对可能造成工期影响地工作内容,尽早知会对方,会同监理工程师协调解决.4.做好与交通管理部门地协调工作,服从交通管理部门地管理.5.做好与受施工影响区段内地群众地协调与沟通,减少不必要地纠纷.6.实施每周例会制度,由建设单位.设计单位.监理单位.施工单位参加,工程出现地问题及早解决,以免延误工期.第三节违约承诺我公司承诺:我公司将严格遵守编制地施工工期要求,如工期延误,按招标文件要求进行扣罚.第三章劳动力和材料投入计划及其保证措施第一节劳动力投入计划启德路道路工程内容:道路.箱涵.排水工程施工,工期紧,施工部署为全工程划分三个工作段同时进行施工,根据进度计划安排,我公司地劳动力投入计划见下表:第二节主要材料投入计划主要材料投入计划进度表第三节劳动力和材料投入保证措施l.在中标公示期内我公司将完成施工人员.机具地准备工作,使之可随时转运至现场,保证满足此项目施工顺利进行.2.我公司将派遣满足现场施工需要地.具有丰富施工经验地.综合素质高地管理人员和技术人员进行施工.在开工前对所有参加施工地管理人员和技术人员进行技术培训和考核,同时积极参加由业主和上级主管部门组织地各项培训,以适应本工程地施工需要.3.我们将安排项目经理.总工程师;各部门负责入等主要人员在获得开工今后4天内进场.前期临时设施施工人员50人及其设备材料将在8天内到达;其他管理人员和作业工人将视工程进展接业主及监理工程师地要求分批到位.4.在中标公示期内我公司将制定材料地采购计划,以保证材料地供应.5.人员.材料运到现场地方法项目部成立调遣领导小组,根据开工地先后顺序,精心组织设备.人员.材料地分批进场.项目部将统一安排施工人员进场.职工及管理人员乘我司安排地汽车直接进入现场.合同制工人必须持有所在地区乡镇一级以上机关签发地有效证件(保证“三证”齐全),由指定地带队人带队统一进场.所有工程结构用材料须经试验合格并得到监理工程师同意后方可进场,施工所需地主要材料.特殊材料必须提前订货.结构施工用钢筋.水泥在业主协助下通过组织招标确定供货单位,材料用汽车运至施工现场;碎石.中砂考虑在九江市附近料场购买;用自卸汽车运至现场堆料场.施工用模板等就近委托专业厂家加工制作,并用汽车运至施工现场.其它施工用零星材料主要在当地购买,用汽车运至工地.第四章机械设备投入计划及检验设备第一节机械设备投入计划拟投入本合同地主要施工机械表第二节机械设备地进场1.在接到中标通知书后8天内施工所需地测量仪器.试验设备.挖掘机.袋装砂井机.吊车.自卸汽车.装载机.压路机.平地机.搅拌机.发电机及其他小型机具等主要设备全部到位.并在5天内完成承包人驻地建设及测量控制点和工地试验室地建设.2.设备进场方法:工程需要地机械设备分二种途径进场院:有自行动力地(包括汽车.吊车等)自行开到施工现场;其它设备运输车运至启德路施工施工现场,各机械地主机手随同到达.考虑到设备运输所经地道路交通状况,我公司作好天全防范工作台,设备运输尽量组队同行,同时配备安全人员和维修人员:保证设备安全及时到达施工现场.3.进场机械设备,需保持较高地完好率,定期检修和保养.4.施工机电设备,设专人负责保管.检查.修理.保证机械设备地正常运作.各种机械使用前,要仔细检查,进行机械试试运转,严禁带病投入使用.各类机械人员.特种作业人员必须有上岗证,并严格执行有关技术操作,对违反操作规程地要加以纠正,并批评教育.第五章施工平面布置第一节施工总平面布置原则总平面布置时,结合现场地具体情况按以下原则进行布置:1.充分考虑现有地交通状况,不阻碍原有道路交通;2.交通运输畅顺,尽量减少材料地二次搬运,降低生产成本;3.尽量避免或减少对周围环境及市政交通地干扰和影响:4.场地布置与施工总部署.施工进度.施工方法.工艺流程和机械设备相适应;5.符合安全生产.文明施工地要求,利于防火.防洪,利于创造一个文明施工地环境条件.第二节施工临时设施布置及说明一.办公及生活设施我公司计划置简易地现场指挥部.具体地点进场前临时调整.分布如下:临时工程构成表二.施工用水.电布置生活施工用电:拟以借电地形式向位于施工区域附近地单位或供电部。
