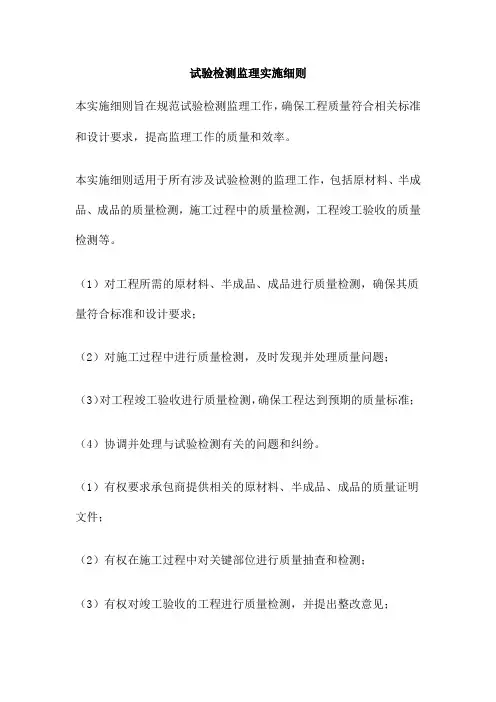

试验检测监理细则

试验检测监理细则
试验检测监理细则

试验检测监理细则

为做好试验检测工作,确保湖南省龙山至永顺高速公路工程项目质量。根据监理计划、湖南省交通建设工程工地试验室管理实施细则和招标文件等相关要求,结合本工程实际,特编写以下试验检测监理实施细则。

本试验细则所阐述内容:

第一节试验工作的管理

第二节监理试验程序及工作内容

第三节试验档案管理

第四节新工艺、新材料的试验工作内容

第一节、试验工作的管理

1.1对承包人试验工作要求:

1.1.1各承包人至少应配备两名有经验的、合格的试验工程师负责试验工作,有固定的专业试验员从事试验工作,试验检测人员必须经过试验检测培训考核并持证上岗。

1.1.2承包人必须在开工前完成工地试验室的建设,并接受监理工程师的监督检查。不能单独完成的试验必须委托具有相应资质的试验检测单位完成,外委单位由承包人选定并应获得试验监理工程师的认可,由试验检测单位出具有法定依据的检测报告,施工单位存一份,报监理试验室存档一份。

1.1.3承包人应为监理工程师对材料或设备的检验提供一切必要的协助,在材料用于工程之前,承包人应按监理工程师的要求提供材料样品以供检验。

1.1.4承包人应在开工前完成试验检测计划的编制,并报总监办和业主备案。

1.2监理试验工作的组织:

监理试验室设试验工程师两人,试验检测员3—4人,试验工程师负责对承包人的试验工作进行监督和监理试验室的管理,并接受中心试验室的管理。1.3工作关系:

1.3.1承包人的试验工作,必须严格按相应的规范、规程、质量检评标准、监理细则要求的程序和标准进行,并随时接受监理的检查和监督,重要的试验工作必须在监理旁站的情况下进行,取样送样必须得到监理工程师的签字认可。

1.3.2监理试验工程师负有检查工程质量和督促承包人试验工作的双重责任,

对取样、送样进行监督,并根据检测报告对工程质量作出认定。

第二节、监理试验程序及工作内容

2.1本工程项目常用材料试验检测监理程序及内容要求

原材料进场前,承包人应完成原材料堆场建设,堆场必须符合技术规范和合同文件的要求,堆场必须硬化,有通畅的排水系统、分隔措施以及满足材料储存的必要条件,进、出堆场的道路也要进行硬化,以免污染原材料。

2.1.1工程材料控制基本程序

所有用于本工程的材料和设备进场以前,承包人必须向监理工程师提交生

产厂商出具的质量合格证书和承包人检验合格证书,证明材料、设备质量符合

本合同技术规范的规定,以供监理工程师批准。只有得到监理工程师和业主的

认可,承包人方可订货。

2.1.2工程材料常规试验项目及要求

监理试验室要按规定对施工过程中使用的水泥、钢材、沥青、石灰、粉煤灰、砂、碎石等主要原材料及各种混合料进行抽检,抽检频率应不低于施工单

位自检频率的30%,监理工程师对材料质量有怀疑时应进行进一步的判定。

本条所指“抽检”,是指在施工过程中,监理人员对已批准使用的原材料、混合料质量进行的抽查检测和取样试验。“抽检频率”是指监理抽检次数相对于施工单位根据合同、相关施工技术规范或《公路工程质量检验评定标准》(JTG

F80/1-2004)的规定进行施工自检的次数的比例(%)。该“抽检频率”仅适于

每个检测项目的检测和取样试验的次数,而对各种原材料、混合料所有规定的

检测项目要全部抽检。

2.1.2.1集料

粗集料的试验项目一般为颗粒级配、表观密度、含泥量、泥块含量、针片

状含量、堆积密度、压碎值等。细集料的试验项目一般为颗粒级配、表观密度、含泥量、泥块含量、堆积密度等。

粗集料应选用质地坚硬、耐久、洁净的碎石,其技术指标应符合《公路桥

涵施工技术规范》(JTG/T F50-2011)要求,不得使用不分级的统料;细集料:应采用质地坚硬、耐久、洁净的天然砂、机制砂,并应符合《公路桥涵施工技

术规范》(JTG/T F50-2011)和《建筑用砂》(GB/T14684-2001)中的指标。

2.1.2.2水

应清洁不含有害物质,人或畜牧饮用的水源均可使用,当水源不清洁或可

疑时,须按照规范进行试验检查,未经监理工程师同意之前不得使用。

2.1.2.3水泥

试验项目为:安定性、强度、标准稠度用水量、凝结时间、细度。

应根据使用部位的不同选用不同品种的水泥,一般选用强度等级不低于42.5的普通硅酸盐水泥,代号P.O。

水泥进场必须有出场合格证或进场试验报告,进场后应对品种、标号、包装出厂日期等检查验收,并复查试验,按试验结果使用。

水泥的批准使用,应在细度、凝结时间、安定性、三天抗压抗折强度符合GB175-2007后才可能执行,28天强度出来后应将报告单附后(包括厂家和工地试验室的检验报告),当28天强度不符合要求时应立即向监理工程师书面报告,每一批号的水泥都应保留不低于6kg的数量(留样),留样时间为一个月,以便

需要时复检。

2.1.2.4钢筋

钢筋一般试验项目为屈服强度、抗拉强度、伸长率(以上三项目由拉伸试验测得)、冷弯。

钢材应按批进行检查和验收,每批应由同一牌号、同一炉罐号、同一尺寸的钢筋组成。在检测钢筋的力学性能的同时,还应对钢筋的外观质量和几何尺寸进行检查,钢筋不得有裂纹、结疤、折叠,以及局部缩径和机械损伤等缺陷。

钢筋焊接及钢筋机械连接一般试验项目:抗拉强度,闪光对焊增加冷弯试验项目,挤压接头和螺纹接头应做接头型式检验。

2.1.2.5钢绞线、锚具、夹具、外加剂

按《公路桥涵施工技术规范》(JTG/T F50-2011)等要求的检测项目和频率,由承包人试验室和监理试验室共同取样外委试验。

2.1.2.6土

应及时对来源不同、性质不同的拟作为路堤填料的材料进行复查和取样试验。土的试验项目包括天然含水量、液限、塑限、标准击实试验、CBR试验等,必要时应做颗粒分析、比重、有机质含量、易溶盐含量、冻胀和膨胀量等试验。路基施工前,应对路基基底土进行相关试验。每公里至少取2个点;土质变化大时,视具体情况增加取样点数。

2.1.2.7石灰至少应进行有效氧化钙和氧化镁含量检验。

2.1.2.8混凝土

各种材料、各项工程项目和各个工序,应经常进行检验,保证符合设计和施工技术规范的要求。检验项目和次数应符合下列规定:

(1)施工前,承包人必须检测砂石材料的含水率,调整施工配合比,砼浇筑申请单必须经监理工程师批复同意后方可开盘。

(2)坍落度检测合格后,承包人应在施工现场、在监理人员旁站的情况下,按规范的要求进行砼试块的制作,检验其在标准养护条件下28d龄期的抗压极

限强度,其数量按《公路桥涵施工技术规范》(JTG/T F50-2011)和《公路工程质量检验评定标准》(JTG F80/1-2004)执行,具体如下:

1)不同强度等级及不同配合比的混凝土应在浇筑地点或拌和地点分别随机制取试件。

2)浇筑一般体积的结构物(如基础、墩台等)时,每一单元结构物应制取2组。

3)桩身混凝土抗压强度应符合设计规定:并按下列要求制取试件:每根钻

孔桩至少应制取2组;桩长20m以上者不少于3组;桩径大、浇筑时间很长时,不少于4组。如换工作班时,每班应制取2组。

4)连续浇筑大体积结构时,每80~200m3或每一工作班应制取2组。

5)上部结构,主要构件长16m以下应制取1组,16~30m制取2组,

31~50m制取3组,小型构件每批或每工作班至少应制取2组。

6)小型构筑物(小桥涵、挡土墙)每一座或每工作班制取不少于2组。当原材料和配合比相同、并由同一拌和站拌制时,可几座或几处合并制取2组。

7)应根据施工需要,另制取几组与结构物同条件养生的试件,作为拆模、吊装、张拉预应力承受荷载等施工阶段的强度依据。

(3)为区别不同组别的试件,应在试件上分别标上取样部位、设计强度和取样日期。

(4)试件制作完成后,在施工现场自然(或标准)养护12~24h后拆模,混

凝土拆模后的标准试件应立即放在温度为20±2℃,湿度为95%以上的标养室内,试件应放在架上,彼此间距应为10~20mm。

(5)采用与构筑物或构件同条件养护的试件,成型后应立即覆盖表面,试件的拆模时间可与实际构件的拆模时间相同,拆模以后,试件仍需保持相同条件

养护。

(6)试件养护至龄期后,在监理人员见证下进行强度试验或委托试验。

《试验监理细则》word版

成昆铁路米易至攀枝花段监理2标 成品及半成品材料 试验及检测 监 理 实 施 细 则 北京瑞特工程建设监理公司成昆铁路监理项目部 二〇一三年一十二月

成昆铁路米易至攀枝花段监理2标 成品及半成品材料 试验及检测 监理实施细则 批准 北京瑞特工程建设监理公司成昆铁路监理项目部 二〇一三年一十二月 目录

一、编制依据 (1) 二、编制目的 (1) 三、监理试验工作范围及重点 (2) 四、监理工作控制要点、目标及监控手段 (17) 五、监理工作方法与措施 (45) 六、旁站监理部位和工序 (51) 七、监理工作流程 (51) 八、试验表格 (52) 一.编制依据 《铁路建设工程监理规范》(TB10402-2007 )

●《铁混凝土工程施工技术指南》铁建设{2010}241号●《铁路混凝土结构耐久性设计规定》(TB10005-2010) ●《铁路混凝土工程施工质量验收标准》(TB10424-2010)●《钢筋焊接及验收规程》(JGJ 18-2012) ●《铁路混凝土钢筋机械连接技术暂行规定》 ●《通用硅酸盐水泥》(GB175-2007) ●《混凝土外加剂》(GB8076-2008) ●《铁路混凝土强度检验评定标准》(TB10425-2003) ●《水泥砂浆强度试验方法》(GB/T 17671-2005) ●《混凝土用水标准》(JGJ 63-2006) ●本工程的设计图纸等 二.编制目的 为控制宁安铁路MPZQJL-2标的施工质量,规范监理对施工单位自检检测试验的质量控制工作和监理工程师的抽检检测试验工作,依据工程施工承建合同(以下简称“合同”或“合同文件”),以国家或铁道部颁现行有关施工技术、工程质量评定和验收、工程试验等方面的规程规范、技术标准和客运专线工程质量管理以及宁安铁路有限责任公司的有关规定等要求制定本细则。

市政道路工程安全文明施工监理实施细则

市政道路工程安全施工监理细则 一、适用围: 本细则适用沙湾县教育路改造工程的施工阶段安全文明监理工作。 二、工程简介 工程名称:沙湾县教育路改造工程 工程地点:沙湾县广场东路至乌鲁木齐东路 工程容及围:本次工程改造围起于广场东路至乌鲁木齐东路,全长共计1323.5米。 工程类别:市政公用 工程质量要求:合格 建设单位:沙湾县住房和城乡建设局 设计单位:中国市政工程西北 施工单位:中建设集团 三、现行与施工安全有关的主要法律、法规、规、规程 1.《中华人民全生产法》《劳动法》《建筑法》《消防法》 2.《工程建设标准强制性条文》2002年版施工安全部分 3.《施工现场临时用电安全技术规程》JGJ46-88 4.《建筑机械使用安全技术规程》JGJ33-2001

5.《建筑施工安全检查标准实施指南》 6.《建筑施工安全检查标准》JGJ59-99 7.与建筑施工有关的行业安全技术规、规程、标准、规章等 四、开工前的安全文明管理工作监理 1、应检查施工现场的“三通一平”情况,落实施工场地的围护、临时设施、七牌二图等安全文明施工措施。 2、要求承包商提供如下安全管理工作资料,报监理部审查: 1)项目安全管理组织机构,从业人员资格,项目安全管理制度,施工及管理人员安全生产责任制; 2)特种作业人员书; 3)总分包单位安全管理协议(有总分包项目发生时); 4)施工组织设计包括施工现场总平面布置图; 5)专项安全施工方案(根据工程的具体特点与施工组织设计相配套): a.临时用电方案; b.工程安全施工方案、相邻建筑物的保护等; c.模板工程施工方案; e.特种作业施工方案等。 3、总监理工程师签发开工令应具备的基本安全条件: 场地三通一平、场地围护、临时设施、七牌二图等安全文明措施已完成,项目安全保证体系及组织机构已建立,人员资格符合要求并

人民医院电气安装监理细则

人民医院电气安装监理 细则 文件管理序列号:[K8UY-K9IO69-O6M243-OL889-F88688]

【最新资料,Word版,可自由编辑!】 一、工程概况: 本工程总建筑面积为24875㎡,层数为5层,总高度为23.9M,结构类型为框架结构,本工程基础为人工挖孔灌注桩基础;建筑类别为乙类,耐火等级为一级,结构安全等级为二级,抗震等级为3级,抗震设防裂度为7度;合理使用年限为50年。 电气安装工程主要包括:1)10KV变配电所高低压系统;2)电力配电及照明系统;3)防雷接地系统;4)火灾自动报警及联动系统; 5)有线电视及综合布线系统;5)电梯安装工程。 本工程的供电方式为三相五线制TN-S系统。变电所位置在地下一层,所有电源均由地下配电室引出,消防用电设备分别由两个电源的 低压母线上引出两条干线供电,并在末端设电源自动转换装置。 本工程按三类防雷要求设计,利用建筑物基础作为接地极,屋面女儿墙明敷-25*4镀锌扁铁避雷网。八、十一、十三层处设均压带。变 电所工作接地、电梯工作接地、消防中心接地、建筑物防雷接地、弱 电间设备工作接地、网络设备接地形成统一的接地体,接地电阻Rd≤1 Ω。 二、监理依据: 主要是本工程的监理规划,有关国家地方的法律法规施工合同文件,有关技术标准规范和具体的施工图纸及批准执行的施工组织设计 和施工方案。 主要适用的技术性文件有: 《10KV及以下变电所设计规范》GB5002-94 《低压配电设计规范》 GB50054-95 《建筑设计防火规范》(修订本)GBJ16-87

《建筑物防雷设计规范》 GB50057-84 《电气装置安装工程电缆施工及验收规范》GB50168-92 《建筑及建筑群综合布线系统工程设计规范》GB/T50311-2000 《建筑及建筑群综合布线系统工程验收规范》 GB/ T50312-2000 《建筑电气安装工程质量检验评定标准》 GBJ303-88 《火灾自动报警系统施工及验收规范》 GB50166-92 《电气装置安装施工及验收规范汇编》 《建筑电气安装份项工程施工工艺标准》 《建筑电气监理手册》 《电气安装相关标准图集》 同时执行国家有关安装定额及当地电气、消防部门的规定.三、监理目标: 质量目标:合格 进度目标:保证按总进度计划完成。 投资控制:在批准的工程造价内。 四、目标分解: 1、所有分项工程必须符合验评标准的规定优良项目。 2、电气安装成套配电柜、动力开关柜、避雷针及接地装置都必须优 良。 3、电气安装分项工程工序目标: 1)穿线管的敷设优良率>50% 2)桥架线槽的架设优良率>50% 3)导线的穿管及敷设优良率>50% 4)电缆敷设优良率>50% 5)配电柜、动力箱的安装必须优良 6)电气照明器具及其配电箱(盘)的安装优良率>50%

电缆隧道地下管廊土方开挖工程专项安全监理实施细则示范文本

电缆隧道地下管廊土方开挖工程专项安全监理实施细则示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

电缆隧道地下管廊土方开挖工程专项安全监理实施细则示范文本 使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、工程概况 首钢京唐钢铁联合有限责任公司一期项目第三冷轧厂 工程循环、废水区域电缆隧道地下管廊工程第一段土方开 挖工程:循环水废水管廊GL-1段深-4.6m,长27.2m,宽 6.5m,两条管廊共用一侧壁,废水管廊净宽2m,循环水 管廊净宽3m。管廊及电缆隧道均为钢筋混凝土箱式结构, CFG桩承重,底板厚600mm,侧壁厚500mm,底板厚 400mm,混凝土采用C30高性能防水混凝土,抗渗标号 为S8,垫层采用C15混凝土;管廊侧壁及顶板外表面钢筋 保护层厚度为50mm,内表面为40mm。 二、工程特点

1、周围场地开阔,无地上建构筑物。 2、曹妃甸为吹沙填海形成,地下水位在-2.5m左右,土质均为沙质土。含水量大,渗透系数大。 三、编制依据 1、《建设工程安全生产管理条例》(20xx年国务院令393号) 2、《建设工程施工现场管理规定》(建设部令第15号) 3、《建筑工程预防“高处坠落和坍塌事故“若干规定》(建质【2003】82号) 4、《危险性较大的分部分项工程安全管理办法》建质【2009】87号) 5、建设工程施工安全强制性标准条文(中华人民共和国建设标准强制性条文

盾构安全监理细则

苏州轨道交通工程 广济路地下空间人防配套设施(火?三区间)工程 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理机构(章): __________________ 专业监理工程师: ______________________ 总监理工程师: ________________________ 日期: ________________________________ 监理实施细则 (盾构区间安 全) B1.8

一、工程概况 三医院站?火车站站盾构区间从三医院站出发,沿广济路向西延伸右转穿越苏州火 车站站场后,到达苏州火车站站,工程设计范围为右DK13+805.00C?右DK15+168.411,右线总长1360.436m;左DK13+804.28A左DK15+168.411,左线总长1344.446m。本区间设两处联络通道,在右DK14+297.057和左DK14+276.513处设一处联络通道兼作区间 泵房与集水池,在右DK14+700.00和左DK14+704.126处设一处联络通道,隧道埋置于 中密状④3粉土或粉砂层,软?流塑状④5粉质粘土层中。三医院站?火车站站见(表 1.1.2-1 ) 盾构区间具体情况表1.1.2-1 二、监理工作依据 1、《中华人民共和国建筑法》 2、《中华人民共和国安全生产法》

3、《建设工程安全生产管理条例》 4、《安全生产事故报告和调查处理条例》 5、国家和建设部以及省、市有关安全生产法律、法规 2、《建筑工程施工现场供用电安全规范》 (GB 50194—93) 3、《特种作业人员安全技术考核管理规则》 (GB 5306—85) 4、《江苏省建筑施工安全生产条件评价标准》 ( DGJ 32/TJ 55—2006) 5、《建筑施工场界噪声限值》 (GB 12523—90) 7、《施工现场临时用电安全技术规程》 ( JGJ46—2005) 8、《建筑工程现场供用电安全规程》 (GB 50194—93) 9、《起重机械安全规程》 (GB 6067—85) 10、《起重吊运指挥信号》 ( GB 5082—85) 11、《建筑机械使用安全技术规程》 (JGJ 33—2001) 12、《建筑施工高处作业安全技术规程》 (JGJ 80—92) 13、《建筑施工门式钢管脚手架安全技术规程》 (JGJ 128—2000) 14、招标、投标文件及附件,设计图纸 15、施工合同、监理合同 三、专业工程特点根据目前的形势盾构隧道工程施工事故频发,而且事故一旦发生,极易造成群死群伤,后果相当严重,究其原因,主要是施工方案及施工过程中各种安全预控措施不到位。根据国家及苏州轨道交通有限公司要求,盾构区间工程施工须编制安全监理细则,明确盾构盾构工程的安全技术要求和施工现场的检查要点。 1、地质条件复杂,施工风险大: 盾构区间隧道推进主要在④ 3 粉土夹粉砂层、④5 粉质粘土层,该地层含水量高,透水性好,地层稳定性差,在盾构隧道推进过程中容易产生围护结构失稳等各种施工安全隐患。 2、盾构区间穿越建(构)筑物较多:区间从三医院站出洞后,首先穿越三医院急诊部,急 诊部条形基础距区间左线垂直

公路工程试验检测实施细则

目录 1、依据和目的 (1) 2、组织机构及职能范围 (1) 3、标准试验和材料试验检测规则 (1) 4、工程材料方面 (1) 4.1钢筋 (1) 4.1.1技术指标 (1) 4.1.2技术要求 (1) 4.1.3取样规则和方法 (2) 4.1.4主要指标试验方法 (2) 4.2天然砂、机制砂 (3) 4.2.1技术指标 (3) 4.2.2技术要求 (3) 4.2.3取样规则和试验方法 (4) 4.3碎(卵)石 (6) 4.3.1技术指标 (6) 4.3.2技术要求 (6) 4.3.3取样规则和试验方法 (7) 4.4水泥 (10) 4.4.1技术指标 (10) 4.4.2技术要求 (10) 4.4.3取样规则和试验方法 (12) 4.5石材 (15) 4.5.1技术要求及检验规则 (15) 4.5.2主要技术的试验方法 (15) 4.6路基填料 (17) 4.6.1技术指标 (17) 4.6.2技术要求 (17) 4.6.3取样规则和试验方法 (19) 4.6.4试验方法与步骤 (19) 4.7特殊材料取样频率和方法 (25) 5、标准试验 (25)

5.1.1取样规则与试验频率 (25) 5.1.2试验方法与步骤 (26) 5.1.3标准击实试验成果的批准 (28) 5.2混凝土配合比试验 (28) 5.2.1配合比试配需知 (28) 5.2.2配合比试配试验 (32) 5.2.3配合比设计提交与成果 (35) 5.3砂浆、孔道压浆配合比试验 (35) 5.3.1砌筑砂浆配合比设计 (35) 5.3.2预应力孔道压浆试验 (36) 5.3.3砂浆、净浆配合比批准 (37) 5.3.4混凝土标准试件强度试验 (37) 6、工艺试验 (39) 6.1填方试验路段 (40) 6.1.1试验准备 (40) 6.1.2现场试验 (40) 6.1.3试验总结 (40) 6.2水下灌注桩 (40) 6.2.1泥浆指标试验 (40) 6.2.2钢导管灌注混凝土试验 (41) 6.3钢筋连接 (42) 6.3.1焊接接头 (42) 6.3.2机械接头 (44) 6.3.3预应力张拉设备检验 (45) 7、路基施工现场检测 (45) 7.1压实度检测 (45) 7.1.1检测方法及频率 (45) 7.1.2压实度检测结果评定 (46) 7.2弯沉检测 (46) 7.2.1仪器和设备 (46) 7.2.2检测部位及频率 (47) 7.2.3弯沉结果评定 (47)

高边坡专项安全监理细则

高边坡施工安全监理实施细则 一、工程概况 杭(州)新(安江)景(德镇)高速公路建德寿昌至开化白沙关(浙赣界)段,起点位于建德八亩丘,接已建成通车的杭新景高速公路杭州袁浦至建德寿昌段的终点,全长128.506km。 本监理合同段管辖13、14、15、16四个路基施工合同段。13路基施工合同 段(k198+185?k204+400)长6.215km,由浙江省宏途交通建设有限公司承建; 14路基施工合同段(k204+400?k209+300)长4.9km,由浙江交工路桥建设有限 公司承建;15路基施工合同段(k209+300?k214+005)长4.705km;16路基施工合同段(k214+005?k217+400)长3.395km,由宁波交通工程建设集团有限公司承建。 二、编制依据 1、杭新景高速公路建德寿昌至开化白沙关(浙赣界)段第13、14、15、16 合同段两阶段施工设计图; 2、《公路工程质量检验评定标准》JTGF80/1-2004 3、《公路工程施工安全技术规程》JTJ076-95 ; 4、杭新景高速公路建德寿昌至开化白沙关(浙赣界)段第13、14、1 5、16 合同段审批过的实施性施工组织设计; 5、本工程监理计划。 三、工程特点 1、高路堑高边坡同步施工,工程量大,施工周期长。 路堑开挖须与边坡支护同步施工,且均为高路堑高边坡,边坡支护面积大, 工程量较大,开挖与支护难度大,必须优先组织施工,且尽量谋求安全与进度、质量的矛盾统一。 2、技术要求高,工艺措施须偏重安全性。 设计要求边坡的开挖,应控制放炮开挖,保证岩层完整。开挖应分层进行, 并及时做好护面结构,以免造成边坡风化剥蚀甚至垮塌。施工时应加强施工监测和信息

医院电气监理细则

医院电气监理细则 Prepared on 24 November 2020

包头医学院第二附属医院内科综合楼电气工程监理实施细则 内蒙古科大工程项目管理有限责任公司 日期:二0一五年七月二十八日

包头医学院第二附属医院内科综合楼电气工程 监理实施细则审批页 编制人: 审核人: 批准人: 日期:

目录 一、工程简介及概况 (1) 二、监理依据 (4) 三、监理目标 (4) 四、目标分解 (4) 五、关键控制点及施工难点 (5) 六、监理工作要点 (5) 七、合同管理 (21) 八、资料管理 (21) 一、工程简介及概况: 1、工程简介

二、监理依据:

主要是本工程的监理规划,有关国家地方的法律法规施工合同文件,有关技术标准规范和具体的施工图纸及批准执行的施工组织设计 和施工方案。 主要适用的技术性文件有: 《10KV及以下变电所设计规范》 《低压配电设计规范》 《建筑设计防火规范》(修订本) 《建筑物防雷设计规范》 《电气装置安装工程电缆施工及验收规范》 《建筑及建筑群综合布线系统工程设计规范》 《建筑及建筑群综合布线系统工程验收规范》 《建筑电气安装工程质量检验评定标准》 《火灾自动报警系统施工及验收规范》 《电气装置安装施工及验收规范汇编》 《建筑电气安装分项工程施工工艺标准》 《建筑电气监理手册》 《电气安装相关标准图集》 同时执行国家有关安装定额及当地电气、消防部门的规定. 三、监理目标: 质量目标:确保自治区“草原杯”,争创“鲁班奖”。 进度目标:保证按总进度计划完成。 投资控制:在批准的工程造价内。 四、目标分解: 1、所有分项工程必须符合验评标准的规定优良项目。 2、电气安装成套配电柜、动力开关柜、避雷针及接地装置都必须优良 3、电气安装分项工程工序目标: 1)穿线管的敷设优良率>50% 2)桥架线槽的架设优良率>50%

隧道施工安全监理检查要点

编号:SM-ZD-61187 隧道施工安全监理检查要 点 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

隧道施工安全监理检查要点 简介:该规程资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 1、是否规范编制应急预案和设备报警、救援、逃生登设施,是否开展应急培训和演练并对作业人员进行逃生教育。 2、是否定制超前地质预报实施细则、配备超前地质预报设备和认真实施超前地质预报。 3、是否定制监控量测实施细则、安排专业测量人员和认真实施监控量测。 4、不得擅自变更隧道施工方案、施工工艺,若变更审批手续必须规范、安全防范措施得当。 5、隧道地质情况与设计不符、地质突然变差是否及时提请设计变更。 6、是否严格按照工艺标准控制:距掌子面距离Ⅲ级围岩超过90m,Ⅳ超过50m,Ⅴ级以上围岩超过40m仰供要及时施作,;距掌子面距离Ⅰ、Ⅱ围岩超过200m,Ⅲ级围岩超过120m,Ⅳ级及以上围岩超过90m二衬要及时施作,;Ⅳ、

原材料检验监理实施细则

1原材料检验监理实施细则 一、总则、 本细则专为水利水电混凝土工程的原材料质量检验而制定。细则制定的依据为: (1)建设方与承建单位签订的合同中有关的技术性条款。 (2)本工程的设计文件、设计图纸、技术要求、设计变更。 (3)《硅酸盐水泥、普通硅酸盐水泥》(GB175—92)。 (4)《普通混凝土用砂质量标准及检验方法》(JGJ52—92)。 (5)《普通混凝土用碎石或卵石质量标准及检验方法》(JGJ53—92)。 (6)《钢筋混凝土用热轧光圆钢筋》(GB13013—91)。 (7)《钢筋混凝土用热轧带肋钢筋》(GB1499—91)。 (8)《钢筋焊接接头试验方法》(JGJ27—86)。 本细则与上述规定有矛盾之处,以上述依据为准。 二、承建单位检测实验室的设置与检测试验 (1)监理单位应检查承建单位检测实验室是否具备与所承建的工程相适应,并满足合同文件和技术规范、规程、标准要求的检测手段和资质。它可以是承建单位自身的试验室,也可以是承建单位委托并报监理部认可的具有相应工程检测手段和资质的专业机构。承建单位要配备有较丰富工程实践经验的专业检测工程师。 (2)所有检测人员均需通过培训和考核上岗,同时具有相关部门颁发的上岗证。 (3)监理单位应监督承建单位在接到承建合同项目开工通知后42天内,将其检测实验室建立与设置规划一式四份报送审批,其内容应包括:检测试验室设置计划、资质文件、检测试验人员情况、仪器设备情况、各类试验表格、实验室工作规程和其他需要说明的问题。 (4)承建单位主要检测任务包括:进场原材料的检验、施工准备阶段的试验、施工过程中的检测试验、检测资料记录和整理,以及配合和协助监理工程师进行对照检测、试验和抽检工作,并尽可能为监理工程师的检测工作提供方便。 三、水泥检验 (1)用于本工程的水泥,其品种、标号必须符合招标文件要求。 (2)不同品种、编号水泥进场后,须有出厂合格证或质保书,承建单位应在有监理人员在场的情况下进行抽检。 (3)承建单位须将其出厂合格证或质保书以及有关试验资料报送监理部,经审查合格后方可进行施工。 (4)水泥常规试验项目包括安定性、强度、凝结时间,当工程对水泥有特殊要求时,监理工程师有权要求增加试验项目。 (5)技术要求。 1)安定性(按GB1346—89进行)用沸煮法检验必须合格。 2)强度:(按GB177—85进行)各标号水泥的各龄期强度不得低于附表中数值。 3)凝结时间:(按GB1346—89进行)普通硅酸盐水泥初凝时间不得早于45min,终凝时间不得迟于10h。 (6)检验规则。 1)取样规则。 ①散装水泥:对同一水泥厂生产的同期出厂的同品种、同标号的水泥,以一次进场的同一出厂编号的水泥为一批,且一批总重量不超过500t,随机从不少于三个车罐中抽取等量水泥,经混拌均匀后称取不少于12kg。

隧道工程安全监理细则(2021版)

When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 隧道工程安全监理细则(2021版)

隧道工程安全监理细则(2021版)导语:生产有了安全保障,才能持续、稳定发展。生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。"安全第一" 的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。 一、总则 1.安全生产是党和国家的一贯方针和基本国策,是保护劳动者的安全和健康、促进社会生产力发展的基本保证,也是保证社会经济发展的基本条件。为保障从事公路工程施工生产人员的安全,预防事故发生,促进公路交通事业的发展,特制定隧道施工安全监理细则。 2.承包单位在施工中应贯彻执行“安全第一,预防为主”和坚持“管生产必须管安全”的原则,根据本单位隧道施工实际情况,制定各项规章制度。 3.承包单位各级领导干部、工程技术人员和生产管理人员,必须熟悉和遵守安全技术规程的各项规定,做到生产与安全工作同时计划、布置、检查、总结和评比。 4.监理工程师一定要熟悉和掌握隧道施工安全技术规程,跟踪现场勤检查,发现安全问题,及时向承包单位及相关部门提出,迅速整改,预防安全事故发生。

医院人防工程监理细则

编号:XX-XXX-XX -XX-X XXXX人民医院 人防工程监理实施细则 项目名称:XXXX人民医院新建病房行政后勤综合楼编制: 审核: 日期:2XXX年X月X日 XXXX工程建设有限公司 XXXX人民医院新建病房行政后勤综合楼监理组 目录 一、工程概况: (1) 二、编制依据 (2)

三、质量控制要点 (3) 一、工程概况: 工程名称:XXXX人民医院征地改扩建工程 工程地点:XXX区XX路XX号 建设单位:XXXX人民医院

代建单位:XXXX工程项目管理有限公司 人防设计单位:XX市XXXX建筑设计研究院 勘察单位:XXXX岩土工程有限公司 施工单位:XX市XX建筑有限公司 本工程总建筑面积:63245㎡,地下2层,地上10层。地震设防烈度同平时设计,场地为Ⅵ类。 地下2层平时为地下车库,战时为核6级,常6级人防物资及核5级,常5级急救医院(包括人防柴油电站)。 基础形式:桩筏基础,基础埋深:12.6 m~13 m。 二、编制依据 1、本工程监理合同; 2、本工程施工承包合同; 3、本工程监理规划; 4、建设工程相关的审批文件; 5、本工程设计图纸及有关文件(含设计变更); 6、人民防空工程施工及验收规范GB50134-2004; 7、《建筑工程施工质量验收统一标准》(GB50300-2001); 8、《建筑地基基础工程施工质量验收规范》(GB50202-2002); 9、《混凝土结构工程施工质量验收规范》(GB50204-2002); 10、《人民防空地下室设计规范》GB50038-94; 11、《人防工程施工及验收规范》GBJ134-90; 12、《平站结合人民防空工程设计规程》DBJ08-49-96;

隧道施工安全监理专项措施通用范本

内部编号:AN-QP-HT355 版本/ 修改状态:01 / 00 The Production Process Includes Determining The Object Of The Problem And The Scope Of Influence, Analyzing The Problem, Proposing Solutions And Suggestions, Cost Planning And Feasibility Analysis, Implementation, Follow-Up And Interactive Correction, Summary, Etc. 编辑:__________________ 审核:__________________ 单位:__________________ 隧道施工安全监理专项措施通用范本

隧道施工安全监理专项措施通用范本 使用指引:本解决方案文件可用于对工作想法的进一步提升,对工作的正常进行起指导性作用,产生流程包括确定问题对象和影响范围,分析问题提出解决问题的办法和建议,成本规划和可行性分析,执行,后期跟进和交互修正,总结等。资料下载后可以进行自定义修改,可按照所需进行删减和使用。 JLA9驻地办管辖范围内隧道进出口围岩稳定性差。施工安全隐患大,必须严格按照批复的施工方案组织施工。 1、隧道施工前做好各种安全准备工作,建立健全隧道施工安全生产的各项规章制度,组织参与隧道施工人员进行安全知识学习,对各分项工程进行技术交底,使所有参建人员明确施工安全的责任,现场监理应检查承包人安全制度落实情况,不到位的及时通知要求整改,要求施工单位制定切实可行的施工安全措施,并有应急救援预案; 2、监控量测和超前地质预报须专业队伍进

试验检测监理实施细则(定稿).

监理文件注意保密项目编号:C C S I-B J-S-06-34 文件编号: C C S I H Z W-X Z-04 杭州湾跨海大桥混凝土结构表面防腐涂装工程试验与检测 监理实施细则

目录 1、项目概述 (2 2、试验检测依据 (2 3、检测人员、检测设备、检测项目 (3 4、岗位职责 (5 5、涂装材料的质量控制 (6 6、试验检测设备仪器的控制 (8 7、涂装质量检验控制 (10 8、试验检测流程与涂层检测 (13 9、试验室管理制度 (15 10、附录 (19 1、项目概述 本细则明确了监理项目部试验检测各级人员的质量管理职责、工作权限和实施要求,旨在确保工程项目的质量、安全生产管理。为了确保杭州湾跨海大桥混凝土表面涂装工程质量得以保证。全体试验检测人员应严格执行《试验检测监理实施细则》的各项规定,确实保证工程质量。 2、试验检测依据 01.《公路工程施工监理规范》(JTJ077-95; 02.《杭州湾跨海大桥工程监理规程》(2003年;

03.《海港工程混凝土结构防腐蚀技术规范》(JTJ275-2000; 04.《中国建筑色卡CBCC》(GSB/16-1517.1-2002; 05.《涂料粘度测定法》(GB/T1723-1993; 06.《涂料固体含量测定法》(GB1725-1979; 07.《色漆和清漆—密度的测定》(GB6750-1986; 08.《涂料细度测定法》(GB1724-1979; 09.《漆膜、腻子膜干燥时间测定法》(GB1728-1979; 10.《漆膜附着力测定法》(GB1720-1979; 11.《漆膜柔韧性测定法》(GB/T1731-1993; 12.《漆膜硬度测定法—摆杆阻尼试验》(GB/T1730-1993; 13.《漆膜耐冲击测定法》(GB/T1732-1993; 14.《漆膜耐磨性测定法》(GB1768-1979; 15.《色漆和清漆—人工气候老化和人工辐射暴露》(GB/T1865-1997; 16.《交联型氟树脂涂料》(HG/T3792-2005; 17.《高压无气喷涂典型工艺》(JB/T9188-1999; 18.《色漆和清漆漆膜厚度的测定》(GB/T13452.2-1992; 19.《涂料灰分测定法》(GB1747-1979; 20.《红外光谱分析方法通则》(GB/T6040-2002; 21.《化学试剂气相色谱法通则》(GB9722-1988;

道路工程安全监理细则

利民路(德隆街-明福街)工程 安 全 监 理 规 划 编制:_____________ 审核:_____________ 安阳市三维建设工程咨询监理有限责任公司 利民路工程监理部 二〇一六年四月 目录 一、工程项目概况及编制依据

二、监理安全生产监督保证体系 三、监理安全生产监督职责 四、安全监理工作工作程序 五、安全生产监督管理措施 六、安全生产监理工作内容 七、主要监理方法和手段 八、施工用电安全监理细则 九、吊装安全监督管理规定 十、交通安全及文明施工监理细则 十一、安全施工监理要点 附件:安全文明施工监理制度 一、工程项目概况及编制依据 1、项目名称:利民路(德隆街-明福街)道路工程 2、监理工作范围和内容: 本工程监理是施工阶段监理,为本次利民路工程的道路,工程包括道路工程、雨水工程、照明、给水、绿化工程及交通等多项工作内容。对施工阶段全过程的工程质量、工期、投资进行控制,对施工安

全进行监督,并做好各协作单位的组织协调工作。 3、本工程安全生产工作特点: (1)本工程工作面广、点多、且部分工程在不中断交通的情况下施工,沿线交通条件较复杂,故作业面安全防护工作是本工程的重点和难点。 (2)临时用电的组织是安全施工的重点。 (3)吊装难度大,路灯、交通标志、信号灯等吊装在交通条件复杂的道路环境下施工,周围地下和地上管线复杂,吊装安全是本工程安全控制重点。 (4)地下管线较多,埋深不同,沟槽开挖过程中,必须保证高压电杆等地上杆线和已敷设的管道、燃气管道、自来水管道等地下管线的施工安全。 (5)交通组织难度大:沿线单位及居民的出入量大,且部分管段与路面施工单位的施工交叉作业,交通干扰较大,施工难度大,必须保证进出人员及运输安全。 (6)安全、文明施工程度要求高:施工现场处于城中心区域,需保证行人及车辆的过往安全,同时减少施工噪音、渣土、污水等对周边环境的影响。 4、本规划(细则)编制依据 (1)国务院393号令《建设工程安全生产管理条例》 (2)建设部建质【2004】213号《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》、《危险性较大工程安全专

施工临时用电监理实施细则

施工临时用电监理 实施细则

萍乡市第二人民医院门急诊医技大楼施工临时用电监理实施细则 监理阶段:施工阶段 主持编写: 审批: 萍乡市同济工程咨询监理有限公司 二〇一六年八月二十七日

一、工程概况: 1.1项目名称:门急诊医技大楼 1.2建设地点:萍乡市安源区跃进村牛角坪 1.3建设单位:萍乡市第二人民医院 1.4设计单位:浙江省现代建筑设计研究院 1.5勘探单位:江西煤田226队支队水文地质公司 1.6施工单位:兴润建设集团有限公司 1.7监理单位:萍乡市同济工程咨询监理有限公司 1.8建筑面积:22137平方米 1.9结构形式:框架结构 1.10工程质量等级:合格工程 二、临时用电安全监理范围 施工准备阶段及施工阶段的施工现场临时用电安全监理。

三、临时用电监理依据 1.建设工程委托监理合同 2.《中华人民共和国安全生产法》 3.《建设工程安全生产管理条例》 4.国家安全生产方针、政策及地方政府安全生产法规 5.行业安全生产规范性文件、安全技术标准 6.有关劳动保护、安全生产方面的规定与标准 7.《施工现场临时用电安全技术规范》JGJ46-88等。 四、临时用电安全监理目标 以“安全第一,预防为主”实现临时用电重大伤亡事故为零。 五、相关的强制性标准要求 1、在建工程(含脚手架具)的外侧边缘与外架空线路的边线之间必须保持安全操作距离。最小安全操作距离不小于下表所列数值:

注:上、下脚手架的斜道严禁搭设在有外电线路的一侧。 2.施工现场的机动车道与外电架空线路交叉时,架空线路的最低点与路面的垂直距离应不小于下表所列数值: 3.施工现场开挖非热管道沟槽的边缘与埋地外电缆之间的距离不得小于0.5m。 4.在施工现场专用的中性点直接接地的电力线路中心必须采用TN-S 接零保护系统。 电气设备的金属外壳必须与专用的保护零线连接。专用保护零线(简称保护零线)应由工作接地线、配电室的零线或第一级漏电保护电源侧的零线引出。 5.当施工现场与外电线路共用同一供电系统时,电气设备应根据当地的要求做保护接零,或者做保护接地、不得一部分设备做保护接零,另一部分设备做保护接地。 6.在只允许做保护接地的系统中,因条件限制接地有困难时,应设置操作和维修电气装置的绝缘台,并必须使操作人员不致偶然触及外物。 7.施工现场的电力系统严禁利用大地做相线或者零线。

公路工程安全监理细则

西藏省道305线夏玛至嘉黎公路改建工程 桥梁工程 安 全 监 理 细 则 夏玛至嘉黎公路改建工程总监办 二○一一年九月十日

安全监理工作细则 1、安全监理的依据: 1)国家、地方有关安全生产、劳动保护、环境保护、消防等法律法规及方针、政策;主要有《中华人民共和国安全生产法》、《中华人民共和国公路法》、《中华人民共和国港口法》、《建设工程安全生产管理条例》、《中华人民共和国劳动法》、《中华人民共和国环境保护法》、《中华人民共和国消防法》等法律法规。 2)国家、地方有关建设工程安全生产标准规范及规范性文件;《公路建设市场管理办法》、《水运建设市场管理办法》、《公路建设监督管理办法》等部门规章,以及地方性法规等,也包括《工程建设标准强制性条文》、《公路工程施工监理规范》、《水运工程施工监理规范》以及有关的工程安全技术标准、规范、规程等。 3)政府批准的建设工程文件及设计文件。 4)建设工程监理合同和其他建设工程合同等。 2、安全监理工作目标: 督促承建商贯彻“安全第一,预防为主,综合治理”的方针,建立健全安全生产责任制度和安全生产组织保证体系,落实安全管理制度,严格监督承包商安全管理自我约束机制的运行,确保安全生产无事故。 伤亡事故控制目标:杜绝死亡、避免重伤,实现工程竣工零安全事故; 安全达标目标:实现市级安全工地的目标;

文明施工目标:实现市级文明工地的目标。 3、安全监理工作内容: 1.工程开工前,应审查施工单位编制的施工组织设计中的安全技术措施或专项施工方案是否符合强制性标准,审查合格后方可同意工程开工。审查重点是: (1)安全管理和安全保证体系的组织机构,包括项目负责人、专职安全管理人员、特种作业人员配备的数量及安全资格培训持证上岗情况; (2)施工单位是否在其内部各种管理制度的基础上,有针对性地建立了施工安全生产管理体系和运行机制、制定了安全管理规章制度、安全操作规程; (3)施工单位的安全防护用具、机械设备、施工机具是否符合国家有关安全规定; (4)是否制定了施工现场临时用电方案的安全技术措施和电气防火措施; (5)施工场地布置是否符合有关安全要求; (6)生产安全事故应急救援方案的制定情况,针对重点部位和重点环节制定的工程项目危险源监控措施和应急方案; (7)施工人员安全教育计划、安全交底安排; (8)安全技术措施费用的使用计划。 2.审查分包合同中是否明确了施工单位与分包单位各自在安全生产方面的责任。

医院监理细则

医院监理细则 内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)

【最新资料,Word版,可自由编辑!】 目录 一、木质楼地面分项工程监理细则 二、板块地面工程监理细则 三、门窗工程监理细则 四、塑钢门窗安装工程的监理细则 五、罩面板,钢骨架安装工程监理细则 六、饰面工程监理细则 七、玻璃工程监理细则 八、细木分项工程监理细则 九、抹灰分项工程监理细则 十、油漆分项工程监理细则 十一、涂料刷浆分项工程监理细则 十二、电气安装工程的质量控制监理细则 十三、电气安装工程质量检测细则 十四、给排水、消防系统工程监理实施细则 十五、通风与空调安装工程监理实施细则 一、木质楼地面分项工程监理细则 1、原材料选择和含水率控制 木材材质和铺设时的含水率限值必须符合《木结构工程施工及验收规范》(GBJ206-83)的有关规定,应选择不易腐朽、厚度符合设计要求的品种。

2、材料的防腐处理 毛地板、木搁栅和垫木的防腐处理要符合有关规定,以保证其耐久性和牢固性。 3、木搁栅的安装控制要点 木搁栅的安装必须牢固、平直,其截面尺寸、铺设间距和稳固方法等方面必须符合设计要求。木搁栅和墙间要留出不小于30mm的缝隙,其平直度用2米托尺检查,间隙不大于3mm。木搁栅二端应加双钉钉牢。 4、面板安装控制要点 面板铺设必须铺钉牢固无松动,粘结牢固无空鼓。面板的接缝间隔错开,板与板之间仅允许个别地方有缝隙,但缝隙不能大于1mm。木板面层与墙面之间应留出10~20mm缝隙,并踢脚板封盖。面板刨平磨光,无明显刨痕、戗茬;清油面层颜色均匀。踢脚板的铺设接缝要基本严密,高度一致接缝宽不大于 1mm。 5、木地板铺设允许误差

隧道工程施工监理细则

隧道工程施工监理实施细则 1、工程概况 1.1全线设置枫香溪隧道(K8+460~K8+820)1座/360米,为单洞短隧道,该隧道为短隧道,隧道起讫桩号为K8+460~K8+820,全长360m,最大埋深约48m。隧道平面线形位于直线上,隧道建筑限界尺寸为:2×0.75米(人行道)+2×0.25米(侧向宽度)+2×3.5米(行车道),净宽9米。隧道纵坡坡度为-2.3%下坡。进口端隧道轴线与等高线坡面斜交,出口位于一凹槽中,受线形控制,边仰坡较高,进、出口洞门均采用端墙式洞门。 2、监理依据 2.1设计文件、设计施工图、岩土工程勘察报告等 2.2《锚杆喷射混凝土支护技术规范》(GB50086-2001) 2.3《建筑边坡工程技术规范》(GB50330-2002) 2.4《地下工程防水技术规范》(GB50108-2008) 2.5《公路隧道施工技术规范》(JTG F60-2009) 2.6《钢筋焊接及验收规范》(JGJ 18-96) 2.7《混凝土质量控制标准》(GB50164-92) 2.8《混凝土强度检验评定标准》(GBJ107-87) 2.9《混凝土结构工程施工质量验收标准》(GB 5024-2002) 2.10《公路工程地质勘查规范》(JTJ 064-98) 2.11《公路隧道施工技术规范》(JTG F60-2009) 2.12《混凝土外加剂应用技术规范》(GB 50119-2003) 2.13《公路隧道施工技术细则》(JTG F60-2009) 2.14《公路工程岩石试验规范》(JTG E41-2005)

2.15《公路工程地质勘察规范》(JTJ 064-98)2.16《建设工程施工合同》、《建设工程委托监理合同》3、隧道工程质量控制程序 3.1仰坡、边坡质量监理工作流程如图3-1所示

试验监理实施细则(一)

试验监理工作内容 一、试验室人员、仪器设备履约情况的监理内容:(应符合投标承诺,应满足工程需要) 1、试验人员数量、人员资质、实际操作能力,应知应会能力应满足工程需要。 2、桥涵期、路面期试验设备的到位率、完好率。 3、试验室内部管理应高效,分工应明确。(高效的评判标准:①进场原材料应及时按频率进行检测。②各种标准试验、配合比试验应提前完成,不能出现施工等试验数据的情况。③现场检测试验应及时进行。④试验室、材料部、施工现场三者之间的沟通应及时、畅通。⑤试验室应该及时提供各种准确、可靠的试验数据,确实起到指导施工的作用。) 4、仪器设备的使用、维护、保养记录应该健全,各种试验设备应能保持正常运转,确保满足工程试验的需要。 5、试验室主任应具备和总监处、监理处以及施工单位材料部、施工现场的沟通能力。 二、土工部分: 1、项目部试验室主任及负责土工试验的试验员,应了解、掌握土工试验所要求的试验项目、自检频率、质量标准以及试验数据的整理。 2、取样时应提前通知监理,试验时应有监理旁站,试验结束后,应及时整理报告并报送监理签认。 3、原地表清表后,应按每500m取样一次,进行击实、含水量、颗粒分析、CBR值、有机质含量等试验(取样应具有代表性)。 4、每个取土场应按取土深度和取土面积进行分区试验,应明确每 一分区的土将按填筑路基的哪一段、哪一层次,应在试验报告或试验记录中注明。 5、取土场每一分区应按每5000m2一次的频率完成击实、含水 量、颗粒分析、CBR值、有机制含量等试验,并及时完成报告,交监理签认。 6、土工布、土工格栅的使用应提前报监理处认可,取样试验合格 后方可进场。 7、关于路基压实度检测 ①若用核子仪:应经过标定且相关系数满足要求。 ②若用灌砂法:标准砂应保持干燥,量砂的密度及锥体的质量应经
