防水层施工工艺标准
第一节防水层施工工艺标准
一、防水层施工工艺
(1)
复合自粘型防水卷材施工工艺
①清理基层
在涂刷基层处理剂前,必须把基层表面的尘土杂物彻底打扫干净,它是粘结质量的
关键工序。对棱角处的尘土应用吹尘器吹净,必要时应用抹布擦拭,并随时保持清洁。
②基层涂刷水泥砂浆
粘铺防水层前将基层洒水湿润。随后在基层表面涂刷水泥砂浆。
③粘铺附加层
地下室底板的积水坑、电梯井等阴阳角、管子根、变形缝等薄弱部位要粘贴与卷材
相同的附加层,宽度不应小于500mm,大面积卷材施工时,与附加层之间均以满粘法施
工。
④定位、弹线
在涂刷好水泥砂浆的基层上弹出粘贴控制线,严格按控制线粘铺卷材,确保长边搭
接宽度不小于65mm。自粘防水卷材应先试铺就位,按需要形状正确裁剪后,方可开始
实际粘铺。
⑤大面积铺贴卷材
A.
先把卷材展开,平面拉开对准基准线进行试铺。
B.
从一端将卷材揭起,按幅宽对折,用壁纸刀将隔离纸中间裁开,注意千万不能划
伤卷材。
C.将隔离纸从卷材背面撕开一段长约500mm,
再将撕开隔离纸的这段卷材,对准基
准线粘铺就位。
D.
再将另半幅卷材重新铺开就位,拉住已撕开的隔离纸均匀用力向后拉,同时用压
根从卷材中间向两侧滚压,直至将该半幅卷材的隔离纸全部撕开,卷材粘铺在基层上。
E.
立墙的粘铺可依照上述方法,一次粘铺完毕。
⑥卷材搭接
A.
大面积卷材粘铺要从一边向另一边滚压注意排气,大面压实后,再用小压辑对搭
接部位进行碾压,从搭接内边缘向外进行滚压,排除空气,粘贴牢固。
B.相邻两幅卷材的短边接头应相互错开1500mm
以上,避免接头集中或多层重叠。
C.
搭接时应对准搭接基准线进行,一般要求长边和短边的搭接宽度不应小于
IOOmm0
D.
地下室立面与平面转角处,卷材的搭接缝应留在底板平面上,且距离立面应不小
于
600mmO
E.
卷材的搭接缝、卷材的收头、管道包裹及异型部位等,均属于防水的薄弱环节,
应采用密封膏密封,其宽度不应小于
IOmmo
⑦卷材的收头与固定
地下室四周立墙的防水层应高出室外地坪高程50Omm以上,其收头应用配套的金
属压条钉压固定并用密封材料密闭严密。
⑧自检、清扫
防水卷材施工时应认真负责,分片包干,完工后彻底打扫干净。
二、防水层施工控制要点
(1)
自粘防水卷材施工过程质量控制要点
①自粘卷材施工完毕,应及时采取保护措施,通常宜在防水层完成后24h内做好保
护层。
②地下室防水层的阴阳角、搭接缝等处容易发生空鼓,造成的主要原因是砂浆找平
层不平,基层含水率过大或卷材与基层滚压粘结不实等,所以施工时一定要注意基层含
水率和粘结密实。
③卷材铺贴一般程序为:先节点,后大面;先低处,后高处;先远处,后近处。防
水面积较大,必须分阶段施工时,中间过程中临时收头较多,应做好临时封闭。
④地下室防水工程如发生渗漏,主要多在卷材的搭接缝、穿墙管周围、变形缝、后
浇带等薄弱部位。施工时一定先做好附加层,以确保防水工程质量。
⑤自粘卷材应在干燥、通风的环境下贮存,防止日晒雨淋。不同类别、规格的卷材
应分别堆放。卷材应平放,堆放高度不宜超过5层。

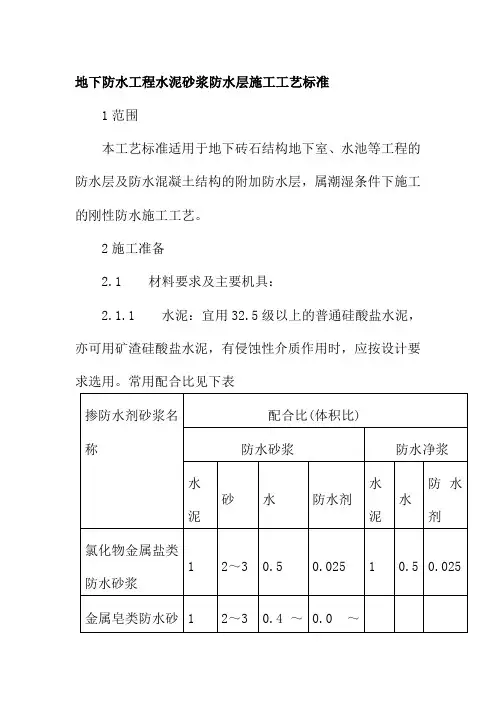

地下防水工程水泥砂浆防水层施工工艺标准
地下防水工程水泥砂浆防水层施工工艺标准1范围本工艺标准适用于地下砖石结构地下室、水池等工程的防水层及防水混凝土结构的附加防水层,属潮湿条件下施工的刚性防水施工工艺。
2施工准备2.1 材料要求及主要机具:2.1.1 水泥:宜用32.5级以上的普通硅酸盐水泥,亦可用矿渣硅酸盐水泥,有侵蚀性介质作用时,应按设计要求选用。
常用配合比见下表2.1.2 砂:用中砂,不得含有杂物。
含泥量不得超过3%,使用前必须过3~5mm孔径的筛。
2.1.3 外加剂:防水粉、防水油,也可采用有机硅防水剂、氯化物金属盐类防水剂。
均应按产品说明书正确使用。
2.1.4 主要机具:灰板、铁抹子、阴阳角抹子、半截大桶、钢丝刷、软毛刷、八字靠尺、榔头、尖凿子、捻錾子、铁锹、扫帚、木抹子、刮杠等。
2.2 作业条件:2.2.1 结构验收合格,已办好验收手续。
2.2.2 地下防水施工期间做好排水,直至防水工程全部完工为止。
排水、降水措施应按施工方案执行。
2.2.3 地下室门窗口、预留孔洞、管道进出口等细部处理完毕。
3操作工艺3.1 工艺流程:墙、地面基层处理→刷水泥素浆→抹底层砂浆→刷水泥素浆→抹面层砂浆→刷水泥砂浆→养护3.2 基层处理:3.2.1 混凝土墙面如有蜂窝及松散的混凝土,要剔掉,用水冲刷干净,然后用1∶3水泥砂浆抹平或用1∶2干硬性水泥砂浆捻实。
表面油污应用10%火碱水溶液刷洗干净,混凝土表面应凿毛。
3.2.2 砖墙抹防水层时,必须在砌砖时划缝,深度为10~12mm。
穿墙预埋管露出基层,在其周围剔成20~30mm 宽,50~60mm深的槽,用1∶2干硬性水泥砂浆捻实。
管道穿墙应按设计要求做好防水处理,并办理隐检手续。
3.3 混凝土墙抹水泥砂浆防水层3.3.1 刷水泥素浆:配合比为水泥∶水∶防水油=1∶0.8∶0.025(重量比),先将水泥与水拌合,然后再加入防水油搅拌均匀,再用软毛刷在基层表面涂刷均匀,随即抹底层防水砂浆。
3.3.2 底层砂浆,用1∶2.5水泥砂浆,加水泥重3%~5%的防水粉,水灰比为0.6~0.65,稠度为7~8cm。
(完整word版)高聚物改性沥青防水卷材屋面防水层施工工艺标准
高聚物改性沥青防水卷材屋面防水层施工工艺标准1 适用范围本工艺标准适用于工业与民用建筑工程坡等小于25%的Ⅰ~Ⅲ级屋面采用高聚物改性沥青卷材热熔法施工防水层的施工。
2 引用标准GB18242—2000 《弹性体改进沥青防水卷材》GB18243—2000 《塑性体改性沥青卷材》GB50207—2002 《屋面工程质量验收规范》GB50300—2001 《建筑工程施工质量验收统一标准》3 施工准备3.1 技术准备3.1.1 施工前必须有施工方案,要有文字及口头技术交底。
3.1.2 必须由专业施工队伍来施工。
作业队的资质合格,操作人员必须持证上岗。
3.2 材料要求3.2.1 高聚物改性沥青防水卷材:是合成高分子聚合物改性沥青防水卷材:常有的有SBS、ASTM(弹性体)、APP、APAO、APO(塑性体)等改性沥青油毡。
其品种、规格、技术性能,必须满足设计和施工技术规范的要求,必须有出厂合格证和质量检验报告,并经现场抽查复试达到合格。
3.2..1.1 高聚物改性沥青防水卷材规格见表3.2-1。
高聚物改性沥青防水卷材规格表 表3.2-13.2.1.1.2 高聚物改性沥青防水卷材的外观质量和技术性能应符合表3.2-2、表3.2-3的要求。
高聚物改性沥青防水卷材的外观质量表3.2-2高聚物改性沥青防水卷材技术性能(SBS 及APP 沥青卷材) 表3.2-33.2.2 配套材料3.2.2.1 氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体,用于基层处理(冷底子油)。
3.2.2.2 橡胶改性沥青嵌缝膏:即密封膏,用于细部嵌固边缝。
3.2.2.3 保护层料:石片、各色保护涂料(施工中宜直接采购带板岩片保护层的卷材)。
3.2.2.4 70号汽油,用于清洗受污染的部位。
4 主要机具4.1 电动搅拌器、高压吹风机、自动热风焊接机。
4.2 喷灯或可燃性气体焰炬、铁抹子、滚动刷、长把滚动刷、钢卷尺、剪刀、扫帚、小线等。
水泥砂浆防水层施工工艺标准
水泥砂浆防水层施工工艺标准SZJSQB2.6-20031、适用范围本工艺标准适用于地下水位较低的地下室,地下人防,水池等的墙,地面防水层工程。
2、施工准备2.1 材料要求及主要机具2.1.1 水泥宜用32.5号以上的普通硅酸盐水泥、膨胀水泥、无收缩水泥或渣硅酸盐水泥、如有侵蚀介质作用时,应按设计要求选用。
水泥应新鲜,无结块,并有产品出厂合格证。
2.1.2 砂宜用中砂,不含杂质,含泥量应小于3%,使用前过3~5mm孔径的筛子。
2.1.3 外加剂宜用减水剂、防水粉、防水油,也可采用氯化物金属盐类防水剂,金属皂类防水剂,氯化铁防水剂以及有机硅,无机铝盐防水剂等,并有产品出厂合格证。
2.1.4 主要机具设备砂浆搅拌机、水泵、手推车、木刮尺、木抹子、钢皮抹子、喷壶、小水桶、钢丝刷、毛刷、排笔、凿子、铁锤、小笤帚等.2.2 作业条件2.2.1 地下结构施工完成,检查合格并办理交接验收手续。
2.2.2地下室预留孔洞及穿墙管道已施工完毕,按设计要求已作好防水处理,并办好隐检手续。
2.2.3 混凝土墙面、地面,如有蜂窝和松散混凝土要凿掉,后浇带、施工面要凿毛,用压力水冲洗干净。
表面如有油污,应用10%浓度的氢氧化钠溶液刷洗干净,再用水洗净,然后在表面薄素水泥浆(1:1水泥浆,掺10%108胶)一度,再用1:3水泥砂浆找平,或用1:2干硬性水泥砂浆填压实,较大的蜂窝应支模用比结构高一强度等级的半干硬性细石混凝土强力捣实。
2.2.4 用混凝土砂浆砌筑的砖墙,必须在彻砖时划缝,深度为8~10mm,如漏划,应凿出。
2.2.5 预埋件,预埋管道露出基层,应在其周围凿出宽20~30mm,深50~60mm的沟槽,湿润后用1:2干硬性水泥砂浆填压实。
2.2.6 防水层材料备齐,运到现场,经复查质量符合设计要求。
227施工机具设备准备就绪,经维修试用,处于完好状态;水,电线路已敷设,可满足施工需要。
2.2.7当地下水位较高,应将水位降至地下结构底板以下0.5m,直至防水层全部施工完成为止。
聚氨酯防水涂料施工工艺标准
聚氨酯防水涂料施工工艺标准在涂刷防水层前,先用聚氨酯底胶涂刷一遍,形成底层,增强涂层的附着力和密封性。
底胶的配合比例为甲组份和乙组份按1∶1的比例混合,搅拌均匀后涂刷在基层上,厚度应控制在0.2~0.3mm之间,干燥时间为1~2h。
3.4涂膜防水层施工:在底胶干燥后,将聚氨酯防水涂料按配比混合,搅拌均匀后涂刷在基层上,厚度应控制在1.5~2.0mm之间,涂刷时应均匀、充分、不漏涂。
涂刷完毕后,应在24小时内进行第二遍涂刷,厚度同样应控制在1.5~2.0mm之间,以增强涂层的密封性和耐水性。
3.5做保护层:在涂膜防水层干燥后,用水泥砂浆配制的抹面层涂刷在防水层上,厚度应控制在5~10mm之间,表面应平整、光滑,不得有空鼓、裂缝等缺陷。
抹面层干燥后,可进行地面铺装或其他施工工序。
3.3.1 底胶(基层处理剂)的配制方法为先将聚氨酯甲料、乙料和二甲苯按照1∶1.5∶2的重量比例配合搅拌均匀,配好的料需要在2小时内用完。
3.3.2 底胶涂刷的方法是将配制好的底胶料用长把滚刷均匀涂刷在基层表面,涂刷量为0.3kg/m2左右。
涂刷后需要等待约4小时,直到手感不粘时,即可进行下一道工序。
3.4 涂膜防水层施工:3.4.1 材料配制的方法是将聚氨酯按甲料、乙料和二甲苯以1∶1.5∶0.3的比例(重量比)配合,用电动搅拌器强制搅拌3~5分钟,至充分拌合均匀即可使用。
配好的混合料应在2小时内用完,不可时间过长。
3.4.2 附加涂膜层的做法是在涂膜附加层中铺设玻璃纤维布,涂膜操作时用板刷刮涂料驱除气泡,将玻璃纤维布紧密地粘贴在基层上。
阴阳角部位一般为条形,管根为块形,三面角应裁成块形布铺设,可多次涂刷涂膜。
3.4.3 涂刷第一道涂膜的方法是在前一道涂膜加固层的材料固化并干燥后,先检查其附加层部位有无残留的气孔或气泡,如没有,即可涂刷第一层涂膜;如有气孔或气泡,则应用橡胶刮板将混合料用力压入气孔,局部再刷涂膜,然后进行第一层涂膜施工。
防水工程施工工艺(3篇)
第1篇一、施工准备1. 施工图纸及规范:熟悉施工图纸及规范,了解防水工程的施工要求和质量标准。
2. 材料准备:根据设计要求,准备相应的防水材料,如防水涂料、防水卷材、密封材料等。
3. 工具准备:准备施工所需的工具,如刷子、滚筒、剪刀、切割机、水平尺、钢卷尺等。
二、基层处理1. 清理基层:清除基层表面的灰尘、油污、杂物等,确保基层平整、坚实。
2. 修补裂缝:对基层裂缝进行修补,可采用环氧树脂、水泥砂浆等材料。
3. 做坡度处理:确保基层坡度符合设计要求,避免积水。
4. 阴阳角处理:对阴阳角进行抹圆或V型处理,增加防水效果。
三、防水层施工1. 涂料防水层施工:(1)基层处理:确保基层干燥、平整,无油污、浮尘等。
(2)涂刷底涂料:按照产品说明,将底涂料均匀涂刷在基层上,形成一层均匀的涂层。
(3)涂刷防水涂料:按照产品说明,将防水涂料均匀涂刷在基层上,形成防水层。
一般需涂刷两遍以上,确保涂层厚度。
2. 卷材防水层施工:(1)基层处理:确保基层干燥、平整,无油污、浮尘等。
(2)铺设卷材:按照设计要求,将卷材铺设在基层上,确保卷材平整、无皱褶。
(3)搭接处理:对卷材搭接处进行焊接或粘接,确保搭接牢固、密封。
(4)封边处理:对卷材边缘进行封边处理,防止水分渗透。
四、细部处理1. 窗口四周:对窗口四周进行加强处理,如增设附加层、涂刷防水涂料等。
2. 阳台、卫生间等:对阳台、卫生间等易渗漏部位进行加强处理,如增设附加层、涂刷防水涂料等。
3. 排水口、地漏等:对排水口、地漏等部位进行加强处理,确保排水畅通。
五、检验与验收1. 施工过程中,对防水层进行质量检查,确保防水层无裂缝、起鼓、翘边等缺陷。
2. 施工完成后,进行闭水试验,检查防水效果。
3. 验收合格后,进行防水层保护,防止损伤。
总之,防水工程施工工艺涉及多个环节,要求施工人员严格按照规范操作,确保防水效果。
在实际施工过程中,还需根据具体情况进行调整,以达到最佳防水效果。
水泥砂浆防水层施工工艺标准
水泥砂浆防水层施工工艺标准SZJSQB2.6-20031、适用范围本工艺标准适用于地下水位较低的地下室, 地下人防,水池等的墙, 地面防水层工程。
2、施工准备2.1材料要求及主要机具2.1.1水泥宜用32.5 号以上的普通硅酸盐水泥、膨胀水泥、无收缩水泥或渣硅酸盐水泥、如有侵蚀介质作用时, 应按设计要求选用。
水泥应新鲜,无结块, 并有产品出厂合格证。
2.1.2砂宜用中砂,不含杂质,含泥量应小于3%使用前过3〜5mn孔径的筛子。
2.1.3外加剂宜用减水剂、防水粉、防水油, 也可采用氯化物金属盐类防水剂, 金属皂类防水剂, 氯化铁防水剂以及有机硅, 无机铝盐防水剂等, 并有产品出厂合格证。
2.1.4主要机具设备砂浆搅拌机、水泵、手推车、木刮尺、木抹子、钢皮抹子、喷壶、小水桶、钢丝刷、毛刷、排笔、凿子、铁锤、小笤帚等.2.2作业条件2.2.1地下结构施工完成, 检查合格并办理交接验收手续。
2.2.2地下室预留孔洞及穿墙管道已施工完毕, 按设计要求已作好防水处理, 并办好隐检手续。
2.2.3混凝土墙面、地面, 如有蜂窝和松散混凝土要凿掉, 后浇带、施工面要凿毛, 用压力水冲洗干净。
表面如有油污, 应用10%浓度的氢氧化钠溶液刷洗干净,再用水洗净,然后在表面薄素水泥浆(1:1 水泥浆, 掺10%108胶)一度, 再用1:3 水泥砂浆找平, 或用1:2 干硬性水泥砂浆填压实, 较大的蜂窝应支模用比结构高一强度等级的半干硬性细石混凝土强力捣实。
224用混凝土砂浆砌筑的砖墙,必须在彻砖时划缝,深度为8〜10mm如漏划,应凿出。
225预埋件,预埋管道露出基层,应在其周围凿出宽20〜30mm深50〜60mn!勺沟槽,湿润后用1:2干硬性水泥砂浆填压实。
2.2.6防水层材料备齐,运到现场,经复查质量符合设计要求。
227施工机具设备准备就绪,经维修试用,处于完好状态;水,电线路已敷设,可满足施工需要。
2.2.7当地下水位较高,应将水位降至地下结构底板以下0.5m,直至防水层全部施工完成为止。
屋面防水工程施工施工规范
屋面防水工程施工规范一、总则1.1 为了保证屋面防水工程的质量和施工安全,根据《屋面工程技术规范》GB50345等相关标准,制定本施工规范。
1.2 本规范适用于新建、扩建、改建工程的屋面防水工程施工。
1.3 屋面防水工程应由具备相应资质的施工单位承担,施工人员应具备相应的专业技术水平。
二、材料要求2.1 防水材料应符合国家现行标准的规定,并具有产品合格证书和性能检测报告。
2.2 防水材料应具有良好的耐水性、抗渗漏性能和粘结性能。
2.3 防水材料应符合环保要求,不得含有有害物质。
三、施工准备3.1 施工前应认真阅读设计文件,了解工程特点和施工要求。
3.2 施工前应进行现场勘查,了解地形、地貌、水文、气象等情况,制定施工方案和施工进度计划。
3.3 施工前应进行材料验收,确保材料质量符合要求。
3.4 施工前应对施工人员进行技术培训和安全教育。
四、施工工艺4.1 基层处理4.1.1 基层应平整、干净、无油污、无脱层、无空鼓、无裂缝。
4.1.2 基层处理应采用适当的处理剂,处理剂应均匀涂抹,并干燥。
4.2 防水层施工4.2.1 防水层施工应按设计要求进行,施工方法应符合国家现行标准的规定。
4.2.2 防水层施工应采用适当的施工机械和工具,施工过程中应避免损坏防水材料。
4.2.3 防水层施工应按顺序进行,先施工阴阳角、管道根部等细部,后施工大面积。
4.2.4 防水层施工完成后,应进行验收,验收合格后方可进行下一道工序的施工。
4.3 保护层施工4.3.1 保护层应符合设计要求,施工方法应符合国家现行标准的规定。
4.3.2 保护层施工应均匀、平整,不得有裂缝、空鼓、脱落等现象。
4.3.3 保护层施工完成后,应进行验收,验收合格后方可进行下一道工序的施工。
五、施工质量控制5.1 施工过程中应定期进行质量检查,发现问题应及时处理。
5.2 施工完成后应进行整体验收,验收合格后方可交付使用。
5.3 施工质量应符合国家现行标准的规定。
sbs防水施工工艺和施工要求
sbs防水施工工艺和施工要求一、施工准备1. 确保施工现场干燥、清洁,无尘土、杂物等。
2. 准备好所需的防水卷材、热熔焊接机、防水涂料等材料。
3. 对施工人员进行技术交底,确保施工工艺和质量要求明确。
二、基层处理1. 对基层表面进行清理,去除油污、灰尘等杂物。
2. 对基层表面进行找平处理,确保表面平整、无凹凸。
3. 对基层表面进行干燥处理,确保表面干燥、无明水。
三、卷材铺贴1. 根据设计要求,确定卷材的铺贴方向和位置。
2. 将卷材展开,对齐边角,确保卷材平整、无折皱。
3. 用热熔焊接机对卷材进行焊接,确保焊接牢固、无漏焊。
4. 在卷材接缝处涂抹防水涂料,确保接缝处防水效果良好。
四、热熔焊接1. 选用合适的热熔焊接机,将卷材焊接牢固。
2. 控制好焊接温度和时间,确保焊接质量。
3. 对焊接处进行检查,确保焊接牢固、无漏焊。
五、质量检查1. 对防水卷材的铺贴和焊接质量进行检查,确保符合设计要求。
2. 对防水卷材的搭接长度进行检查,确保符合规范要求。
3. 对防水卷材的收头处理进行检查,确保符合规范要求。
4. 对防水卷材的搭接缝质量进行检查,确保符合规范要求。
5. 对防水卷材的保护层进行检查,确保符合规范要求。
6. 对防水卷材的外观质量进行检查,确保符合规范要求。
7. 对防水卷材的物理性能进行检查,确保符合规范要求。
8. 对防水卷材的耐候性能进行检查,确保符合规范要求。
9. 对防水卷材的环保性能进行检查,确保符合规范要求。
10. 对防水卷材的施工工艺进行检查,确保符合规范要求。
11. 对防水卷材的施工质量进行检查,确保符合规范要求。
12. 对防水卷材的使用寿命进行检查,确保符合规范要求。
13. 对防水卷材的施工记录进行检查,确保符合规范要求。
14. 对防水卷材的保修期进行检查,确保符合规范要求。
15. 对防水卷材的售后服务进行检查,确保符合规范要求。
16. 对防水卷材的验收标准进行检查,确保符合规范要求。
高聚物改性沥青防水卷材屋面防水层施工工艺标准(1104-2007)
高聚物改性沥青防水卷材屋面防水层施工工艺标准(1104-2007)1 适用范围本工艺标准适用于采用高聚物改性沥青防水卷材铺贴屋面防水层工程施工。
2 施工准备2.1 材料要求2.1.1 材料应有产品出厂合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求,防水卷材进场后应在监理旁站的情况下按规范的规定进行现场见证取样、封样、进行复试。
2.1.2 卷材防水层施工时所选用的基层处理剂、接缝胶粘剂、密封材料等配套材料应与铺贴的卷材材性相容。
(用于高聚物改性沥青防水卷材施工的基层处理剂,一般都由卷材生产厂家配套使用,使用应按产品说明书的要求进行。
)2.1.3 高分子聚合物(简称高聚物)改性沥青卷材常用的有:弹性体(SBS)改性沥青卷材防水;塑性体(APP)改性沥青防水卷材;聚乙烯胎(PEE)改性沥青防水卷材。
高聚物改性沥青防水卷材的外观质量和物理性能应符合表2.1.3(1)、(2)的要求。
高聚物改性沥青防水卷材的外观质量表2.1.3(1)项目质量要求孔洞、缺边、裂口不允许边缘不整齐不超过10mm胎体露白、未浸透不允许撒布材料粒度、颜色均匀每卷卷材的接头不超过1处,较短的一段不应小于1000mm,接头处应加长150mm高聚物改性沥青防水卷材物理性能 2.1.3(2)项目性能要求聚酯毡胎体玻纤胎体聚乙烯胎体拉力(N/50mm)≥450纵向≥350横向≥250≥100延伸率(%)最大拉力时,≥30--- 断裂时,≥200耐热度(℃,2h)SBS卷材90,APP卷材110,无滑动、流淌、滴落PEE卷材90,无流淌、起泡低温柔度(℃)SBS卷材-18,APP卷材-5,PEE卷材-10。
3mm厚r=15mm;4mm厚r=25mm;3s弯180°,无裂缝不透水性压力(MPa)≥0.3≥0.2≥0.3保持时间(min)≥302.2 主要机具喷灯或可燃气体火焰加热器、剪刀、长把刷、滚动刷、自动热风焊接机、高压吹风灯、电动搅拌器、钢卷尺、铁抹子、扫帚、小白线等。
细石混凝土刚性防水层屋面施工工艺标准
SGBZ-0406细石混凝土刚性防水层屋面施工工艺标准依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《屋面工程施工质量验收规范》 GB50207-20021、范围本工艺适用于细石混凝土刚性防水层屋面工程。
细石混凝土刚性防水屋面,是依靠细石混凝土面层本身的憎水性和密实性来达到防水的目的。
这种屋面防水层具有构造简单,受气候影响较小,取材容易,能够上人,经久耐用,节省防水材料,施工简便,维修较易,造价较低(与二毡三油卷材防水层相比可降低30%~50%)等优点。
但适应温度变形能力较差,施工操作技术要求严格。
本工艺标准适用于工业与民用建筑中无保温层的细石混凝土屋面防水工程。
2、施工准备2.1材料要求2.1.1水泥宜用标号不低于32.5号的普通硅酸盐水泥或硅酸盐水泥,要求新鲜无结块。
2.1.2砂宜用中砂或粗砂,含泥量不大于2%。
2.1.3石子应采用级配良好的坚硬碎石或卵石,粒径一般为5~15mm,含泥量不应大于1%。
2.1.4钢丝宜采用Φb4冷拔低碳钢丝,应符合有关现行国家标准的规定,并应有出厂质量合格证。
2.1.5外加剂常用UEA微膨胀剂、木质素磺酸钙减水剂,应符合有关现行国家标准的规定,并应有出厂质量合格证。
2.1.6嵌缝油膏常用聚氯乙烯胶泥和建筑防水沥青油膏,其质量应符合有关现行国家标准的规定,并有出厂合格证。
2.1.7盖缝材料宜用玛蹄酯粘贴油毡条或防水冷胶料粘贴玻璃布,其质量应符合有关现行国家标准的规就j2.1.8隔离层材料一般采用干铺卷材,涂刷废机油加滑石粉、乳化沥青,抹纸筋灰、麻刀灰等。
2.2主要机具设备2.2.1机械设备混凝土搅拌机、小型平板振动器、井架带卷扬机或塔吊等。
2.2.2主要工具铁抹子、木抹子、木刮板、平锹、手推胶轮车、笤帚、水桶、斧子、锤子、铲刀、油刷、油锅、油桶及油壶、铁滚筒等。
2.3作业条件2.3.1屋面结构层及找平层已施工完毕,并办理交接验收手续。
基层表面应平整坚实,不得有起砂、裂缝、松动等现象;平整度用2m直尺检查,最大空隙不大于5mm;突出部位应平滑过渡。
