粘土水泥浆注浆方案
粘土水泥浆注浆加固方案
一、造浆、注浆系统
本次注浆设备采用自动化、机械化程度高的二次搅拌制浆系统,可连续制浆注浆,制浆量大(一套系统每小时可达15t左右)。
它由供电、供水、供储灰、供土、粘土粉碎、制浆、混合、注浆、输浆、止浆等部分组成。
1、供电:变压器不小于150KV A。
2、供水量:20 m3/h以上。
3、供水泥:供水泥采用袋装水泥。
4、供土:粘土块或粘土粉。
5、制浆系统:造浆机,一次机械搅拌器,二次机械搅拌器,制浆能力要求15m3/h以上。
6、注浆输浆系统:注浆使用NBB250/60注浆泵,输浆孔外使用1.5寸高压胶管;孔内使用套管或钻杆。
7、止浆:孔口采用蝶阀,孔底必要时采用止浆塞。
二、工艺方法
将现场附近除去表层壤土的黄土挖掘或购买粘土或粘土粉运到制浆站,由皮带输送机上料至粘土制浆机中进行研磨搅拌,同时由高位水箱加入清水制成粘土原浆,原浆流入储浆池中。
储浆池内有两个污水泵对原浆进行搅拌。
定时从池中提取浆液观测其比重,并指导加料、加水使浆液比重保持在1.35~1.41之间。
泥浆泵将粘土原浆注入地锅内进行搅拌的同时,均匀加入水泥及改性剂(水玻璃)。
混合浆液中粘土加入量为70%,水泥为30%,粘度控制在30″左右,定时观测制成混合浆液的比重,视浆液粘度比及粘土、水泥混合固结情况,适量加入水玻璃,水玻璃加入量由现场试验测试所定。
混合浆液充全搅拌均匀,即可由注浆泵注入钻孔。
粘土水泥浆造、注浆工艺流程图
三、注浆技术要求
(1)单孔注浆段结束标准为:吸浆量小于50l/min;受点(L7-8灰、L5-6灰或奥灰)的注浆终压不小于受注点静水压力的2倍,稳压时间不少于20分钟。
(2)各注浆段都必须达到终压要求。
四、注浆操作规程
(1)注前压水:注前压水一是为了检验管路系统、动力系统和机械系统能否正常运行,管路有无跑水现象,及时发现问题,解决问题;二是为了冲刷受注层段空隙及破碎带裂隙,使钻孔受注层位具有一定的吸水量,便于水泥浆顺利到达受注层位。
压水时间视具体情况而定,一般以压水体积为钻孔体积的1~2倍为宜。
(2)造浆:如果注前压水顺利,即可开始造浆。
先开粘土制浆机,正常运转后再加水上料制浆,黄土原浆流入泥浆池中,用污水泵循环搅拌不使其沉淀,定时监测其比重的变化(一般为15分钟),控制其比重在1.4左右,并依此算出水泥和水玻璃的添加量。
用泥浆泵将黄土原浆泵入地锅中进行搅拌,同时均匀加入水泥和水玻璃。
造浆过程中应尽量使浆液搅拌均匀,防止浆液上稀下稠,并严格控制好浆液的比重,一般遵循先稀后稠的原则,控制好射流泵泵量。
(3)注浆:浆液符合要求即可注浆。
注浆时一定要看管、维护好设备,特别是注浆泵,要随时观察泵压和泵的上水情况,及时活动泵头。
(4)注后压水:每次注浆结束之后,都要进行压水,压水的目的一是冲刷管路;二是冲刷钻孔中的空隙和裂隙便于再次注浆。
压水量不宜太大或太小,太大浆液运送太远浪费材料,太小达不到压水冲刷通道管路的目的。
一般压水量为注浆管路体积加上钻孔体积的1.5倍。
压水结束后若孔口有压力,关闭孔口阀,若无孔口阀停泵,等泵
压及孔口压力降为零后再拆除管路,冲洗管路。
压水后要马上冲洗地锅以防浆液凝结。
注纯水泥浆与粘土水泥浆预算对比见后附表。
附表中第一套方案为透孔时顺原孔走,在原孔基础上封注浆,第二套方案为透孔时因钻孔内有异物或有原水泥封闭的不完整段而透出新孔,在新孔内封注浆。
郑州祥隆地质工程有限公司
二OO八年五月二十一日
封孔、注浆材料为水泥的方案预算(第一套方案)
新郑煤电有限责任公司首采区封闭不良钻孔一期封闭钻孔(4孔)施工预算
封孔、注浆材料为粘土、水泥的方案预算(第一套方案) 新郑煤电有限责任公司首采区封闭不良钻孔一期封闭钻孔(4孔)施工预算
封孔、注浆材料为水泥的方案预算(第二套方案)
新郑煤电有限责任公司首采区封闭不良钻孔一期封闭钻孔(4孔)施工预算
此方案总预算费用为1216万元。
煤层底板注浆加固后强度高。
封孔、注浆材料为粘土、水泥的方案预算(第二套方案) 新郑煤电有限责任公司首采区封闭不良钻孔一期封闭钻孔(4孔)施工预算。
注浆工操作规程注意事项(4篇)

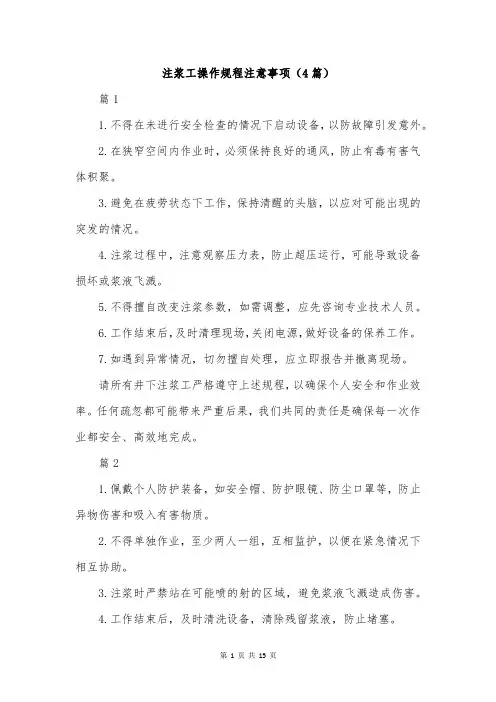

注浆工操作规程注意事项(4篇)篇11.不得在未进行安全检查的情况下启动设备,以防故障引发意外。
2.在狭窄空间内作业时,必须保持良好的通风,防止有毒有害气体积聚。
3.避免在疲劳状态下工作,保持清醒的头脑,以应对可能出现的突发的情况。
4.注浆过程中,注意观察压力表,防止超压运行,可能导致设备损坏或浆液飞溅。
5.不得擅自改变注浆参数,如需调整,应先咨询专业技术人员。
6.工作结束后,及时清理现场,关闭电源,做好设备的保养工作。
7.如遇到异常情况,切勿擅自处理,应立即报告并撤离现场。
请所有井下注浆工严格遵守上述规程,以确保个人安全和作业效率。
任何疏忽都可能带来严重后果,我们共同的责任是确保每一次作业都安全、高效地完成。
篇21.佩戴个人防护装备,如安全帽、防护眼镜、防尘口罩等,防止异物伤害和吸入有害物质。
2.不得单独作业,至少两人一组,互相监护,以便在紧急情况下相互协助。
3.注浆时严禁站在可能喷的射的区域,避免浆液飞溅造成伤害。
4.工作结束后,及时清洗设备,清除残留浆液,防止堵塞。
5.定期进行安全培训,熟悉应急预案,提高应对突发的情况的能力。
6.遵守矿山安全规章制度,服从现场管理人员指挥,不得私自变更作业计划。
7.发现异常情况,如设备故障、地面下沉等,应立即停止工作,报告上级并采取相应措施。
8.保持良好的沟通,确保信息传递准确无误,避免误解造成的操作失误。
以上规程的执行需要每位井下注浆工的严格遵守,只有这样,我们才能在保证生产效率时,确保每一位工人的安全,实现矿山作业的和谐与安全。
篇31.操作前务必穿戴好防护装备,如安全帽、护目镜和防滑鞋。
2.在设备运行中,严禁接触旋转部件,避免受伤。
3.注浆过程中,若发现异常情况,应立即停止作业,查明原因后再继续。
4.不得私自调整设备参数,应按指导书或工程师建议进行。
5.遵守环保规定,妥善处理废弃浆液,不可随意倾倒。
6.保持良好的沟通,与现场其他工人协调作业,确保安全和效率。
注浆方案【范本模板】
海淀500kV电缆隧道工程第四标段暗挖段注浆止水加固专项施工方案编制:审核:审批:二○一三年四月中铁四局集团有限公司一、工程概况1.1 工程范围新建电缆隧道工程为海淀500kV电缆隧道工程第第四标段上跨地铁段施工里程0+53。
112~0+234.812,采用暗挖法施工。
1。
2 设计简介1.2。
1平面设计电缆隧道从金顶北街与永定河引水渠北路交叉口起,沿永引渠北路向东本工程第三标段1#盾构始发井截止.1.2。
2纵断面设计电力隧道大部分穿越土层为粘质粉土、粉质粘土卵石层及碎石夹粘土层内,4~10米,新建电缆隧道纵向坡度在1。
99%~7.45%之间.1。
2.3 隧道断面设计暗挖电力隧道为2×2.6m×2.9m断面,其中开挖高度 4.2m、4.8m,宽度6.75m,为直墙、圆拱式衬砌结构,起拱线高2。
25m,矢高0。
65m。
1。
3 工程地质及水文地质条件1.3.1 工程地质1、地形地貌场地地貌位置属永定河冲洪积扇的中部.地形较平坦,地面标高在41.60~46。
50m之间.2、地层土质概述根据现场钻探、原位测试及土工试验结果,按地层沉积年代、成因类型,将拟建场地地面以下20m深度范围内的地层划分为人工堆积层、新近沉积层及一般第四纪沉积层,按地层岩性及土的物理力学性质指标将勘探深度范围内的地层进一步划分为9个大层,现分述如下:(1)人工堆积地层粘质粉土填土①层,褐黄色,稍湿,中下密,土质不均,含砖渣、灰渣、植物根系等。
房渣土①1层,色杂,中下密,稍湿,土质不均,以砖块、灰渣、碎石、生活垃圾等为主。
(2)一般第四纪沉积土层粉质粘土②层,褐黄色,湿~很湿,可塑,局部硬塑,含云母、氧化铁,局部含螺壳碎屑,该层分布不连续,总体上自西向东逐渐变薄。
粘质粉土②1层,褐黄色,湿~很湿,中下密,含云母、氧化铁,局部含螺壳碎屑,该层分布不连续,总体上自东向西逐渐增厚.卵石③层,杂色,中密,湿,D大﹥12cm, D一般=3~5cm,亚圆,级配较好,细中砂充填,充填物含量约占30%,卵石成份以石英岩、灰岩为主.该层自东向西连续分布,至16号钻孔附近渐灭.细砂③1层,褐黄色,湿,中密,含云母、石英,长石,分布不连续,仅79#孔附近分布较厚,达3.1m。
深孔注浆专项施工方案
深孔注浆专项施工方案一、施工概况二、施工方案2.1 洞口处理2.2 钻孔施工2.3 注浆材料与设备2.4 注浆施工工艺2.5 安全措施三、施工进度计划四、质量与安全控制措施施工概况石家庄轨道交通1号线04标深孔注浆专项施工是该项目的重要工程之一。
该工程位于市区内,地下管线较多,交通繁忙,施工难度大。
但是,该工程的顺利完成将为城市交通发展做出重要贡献。
施工方案2.1 洞口处理在施工前,需要对洞口进行处理,确保施工过程中不会对周围环境造成污染和损害。
处理包括清理洞口周围的杂物和垃圾,覆盖防尘布等。
2.2 钻孔施工钻孔是注浆工程的关键步骤。
钻孔前需要进行地质勘探,确定地层情况和钻孔位置。
钻孔过程中,需要严格控制钻孔的直径和深度,确保注浆的效果。
2.3 注浆材料与设备注浆材料需要选择优质的水泥和注浆剂,确保注浆效果。
注浆设备需要保证稳定和高效。
2.4 注浆施工工艺注浆施工需要根据地层情况和钻孔位置制定合理的注浆方案。
注浆过程中,需要控制注浆压力和注浆量,确保注浆效果。
2.5 安全措施在施工过程中,需要严格遵守安全规定,保证工人的人身安全。
同时,需要对周围环境进行保护,避免污染和损害。
施工进度计划施工进度计划需要根据实际情况进行制定,确保工程按时完成。
同时,需要对施工过程进行监控和调整,确保施工质量和安全。
质量与安全控制措施在施工过程中,需要严格控制施工质量,确保注浆效果。
同时,需要制定合理的安全控制措施,保证工人的人身安全。
编制依据本文档编制依据相关法律法规和工程建设标准。
工程概况12.1 工程简介本工程是一项深孔注浆工程,旨在加固地基,提高地基承载力,保障建筑物的安全稳定。
12.2 工程地质经过勘探,本工程地质条件较为复杂,地层多变,存在较大的地基沉降和稳定性问题。
22.3 水文概况该地区水文条件较为稳定,无明显的地下水问题,但在施工过程中需要注意水文影响。
22.4 设计概况本工程设计采用深孔注浆技术,注浆材料为高强度水泥浆,注浆压力和注浆量根据实际情况进行调整。
注浆加固处理地基技术
注浆加固处理地基技术南方某城市一纺织织造车间在投入使用不到6个月时间里,厂房墙体出现裂缝,且裂缝发展渐趋于扩大,以致最后严重到柱间支撑发生损坏,严重影响结构安全,形成质量事故。
后采取压密注浆技术进行地基处理,成功进行加固。
本文就此实例探讨压密注浆加固处理地基技术,供同行参考。
关键词]:压密注浆地基处理一、工程概况1、该工程地质情况:第一层为杂填土,厚度约0.7~1米,性能不稳定;第二层为粉质粘土层,厚度0.5~0.8米,压缩模量4MPa,地基承载力特征值80Kpa;第三层为淤泥质土,厚度18~25米,压缩模量2MPa,地基承载力特征值60Kpa;第四层为粘土层,压缩模量11MPa,地基承载力特征值180Kpa;2、设计情况:该工程为两栋建筑面积均为5360平方米厂房,结构形式为单层双跨钢结构,跨度30米,柱距为6.8米,檐口高度5.5米。
基础为钢筋砼条形基础,基础埋深1.6米,基础持力层选用粉质粘土或淤泥质土层。
主体结构为轻型钢结构柱、梁,墙面、屋面均为彩板结构。
3、施工情况;该项目为4月份开工建设,同年9月份投产使用,工程进度较快。
在施工过程中,因业主要求,设计院出具设计变更,墙面彩板改为砼砌块。
由于基础结构早已完成,故设计院未对基础设计作任何修改。
二、质量事故调查1、现场情况厂房内外墙体发生严重开裂,局部裂缝达到10mm以上,雨天墙面、屋面泛水处渗漏厉害。
1次年7月上旬,因沉降不均匀导致一处柱间支撑Φ25圆钢与连接板之间连接焊缝破坏。
2、沉降观测根据现场裂缝形状分析,是由于工程不均匀沉降招致。
根据施工单位施工过程中沉降观察资料看,沉降较为均匀。
而交工后因未放置跟踪测量,沉降观察资料缺失。
首先放置沉降观察,由于原沉降观察点已随主体结构变形或在厂区配套道路、绿化施工中破坏,故本次测量直接测量钢柱柱脚钢板,每柱均测量出高程。
由于设想上钢柱脚标高一致,故可以直接得出相对高程差。
根据测量结果,相邻钢柱高程差普遍在50mm左右,而相邻柱最大高差竟然达到110mm,同一栋建筑物柱脚之间最大高差为220mm。
注浆法施工技术
浆液有效扩散半径
扩散半径—浆液在裂隙流动扩散的范围 有效扩散半径—浆液充塞胶结后起堵水或加固作用的有效范
围,与地层渗透系数、裂隙大小、注浆压力、凝胶时间、注 浆时间及浆液注入量等成正比,与浆液的黏度及浓度成反比
浆液的凝胶时间
凝胶时间必须大于注浆时间
12.4 施工程序及施工要点
基本工艺
浆液桶
✓围岩劈裂加固:围岩经开挖,将出现破裂区、塑性区、弹性区 的应力重分布,钻注浆孔再次重分布,劈裂注浆将产生新的裂 隙和导致原裂隙扩展,并使浆液充满,与围岩凝固胶结
围岩劈裂注浆过程
✓浆液充填:浆液充填注浆管、注浆孔和围岩较大裂隙 ✓初次劈裂:注浆压力上升,达到起裂压力时,在最小主应
力面上发生劈裂,浆液压力迅速下降,流量增大
劈裂扩散2 (渝怀线圆梁山隧道1#溶洞淤泥质 地层采用普通水泥-水玻璃双液浆 注浆施工注浆固结体图片)
劈裂扩散3 (渝怀线圆梁山隧道2#溶洞高压动水粉细砂 层中采用C浆、C-S浆、MC浆、MC-S浆、 TGRM浆、HSC浆共混材料进行注浆施工时注 浆固结体图片)
●在残积层、岩石断层破 碎带进行注浆施工时,一 般当注浆材料粒径能满足 小于裂隙宽度的1/3~1/5时, 均能产生裂隙填充。根据 施工经验,在这种地层中, 一般采用普通水泥浆、普 通水泥-水玻璃双液浆基本 能满足裂隙填充的要求。
(3)回填防沉
浅埋暗挖工程采取对拱 顶回填注浆孔进行回填
注浆控制地表下沉
盾构工程采取对预留 回填注浆孔进行回填
注浆防止地表下沉
(4)竖井下沉控制
某竖井工程穿越淤泥质地 层时竖井下沉后采取注浆
技术进行下沉控制
(5)桥台控沉
某大桥桥台基础为软土地基,施工后桥台 下沉,采取注浆加固控制桥台下沉
大坝帷幕灌浆及充填灌浆施工方案
大坝帷幕灌浆及充填灌浆施工方案大新县派林水库除险加固工程正在进行中,此次工程的重点是对大坝进行帷幕灌浆和充填式灌浆。
下面将介绍具体的施工方案。
在大坝灌浆坝基线以下5米的范围内,我们采用防渗帷幕灌浆,使用纯水泥浆进行灌注。
而在坝基以上的土坝充填式灌浆中,我们会在坝坡上布置单排灌浆孔,孔距为2.0米。
灌浆材料包括水泥粘土浆和水。
水泥粘土浆的配比为砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%,水泥掺入量为15%。
灌浆施工次序采用逐渐加密法,先钻一个先导孔了解地质状况,然后进行第一次序孔灌浆,再进行第二次序孔灌浆,最后进行第三次序孔钻孔灌浆。
帷幕灌浆采用直自下而上进行,灌浆压力为400~500Kpa。
充填式灌浆采用分段灌注方法,由下而上,下套管分段灌注,段长为5~10米。
浆液稠度先稀后稠,采用少管多复方法。
灌浆压力由小到大,孔口最大灌浆压力为50kPa。
在机械设备和人员方面,我们采用1台套液压回转钻机、1台套灌浆泵、1台套水泥搅拌机和4台水泵。
钻孔灌浆专业施工人员为8人。
施工过程中,我们先进行测量布孔,按设计图纸测量放出灌浆孔轴线,并用木桩在地面上标明孔位写上孔号。
所有钻孔按施工放样图纸统一编号,并注明施工次序。
灌浆材料经过称量,称量误差小于5%。
浆液采用专用机械制浆,搅拌均匀并测定浆液密度。
最后进行封孔和检查孔施工。
充填式灌浆应该采用分段灌注的方法,从下往上,每段长度为5-10米。
浆液的浓度应该先稀后稠,采用少量管道多次注入的方法,灌浆方式应该采用纯压式灌浆。
开始时应该使用稀浆,经过3-5分钟后再加入更浓的泥浆。
如果孔口压力下降或注浆管出现负压(压力表读数低于),则应增加浆液的浓度。
在灌浆过程中,应先灌注第一序孔,采用“少灌多复”的方法。
等第一序孔灌浆结束后,再进行第二序孔。
每次最大灌浆量应按设计要求控制,每孔灌浆次数不少于5次,两次灌浆间隔时间不少于5天。
同时,要做好灌浆记录。
在帷幕灌浆中,应采用循环式灌浆,压力表应安装在孔口回浆管上,灌浆压力应为400-500Kpa。
降水井粘土球回填施工方案
降水井粘土球回填施工方案1. 简介降水井是用于收集和排除降雨水的设施,它在城市排水系统中起着重要的作用。
降水井粘土球回填施工是一种常用的回填方式,通过使用粘土球填充井体,既能增加井体的稳定性,又能提高井内水的通透性。
本文将介绍降水井粘土球回填施工方案的具体步骤和注意事项。
2. 施工步骤2.1 准备材料和工具在开始施工之前,需要准备以下材料和工具: - 粘土球:选用粘性好、强度高的粘土球。
- 井体:已安装好的降水井井体。
- 水泥:用于稳定粘土球的回填层。
- 搅拌机:用于搅拌水泥浆。
2.2 井底处理在井底进行以下处理: 1. 清理井底:将井底的泥土和杂物清理干净,确保井底干燥清洁。
2. 确定水泥浆厚度:根据设计要求确定水泥浆的厚度,一般建议控制在10-15厘米。
2.3 粘土球回填按照以下步骤进行粘土球回填: 1. 预备水泥浆:将适量的水泥和水加入搅拌机中,搅拌成均匀的水泥浆。
2. 回填井体:将预制的粘土球均匀地填充到井体内,注意不要有空隙留下。
同时,在填充过程中,逐层抹平并检查粘土球的稳定性。
3. 浇注水泥浆:在粘土球回填完毕后,将准备好的水泥浆均匀地浇注在井内,直至覆盖所有粘土球,确保填充层的稳定性。
3. 注意事项在进行降水井粘土球回填施工时,需要注意以下事项:•粘土球选用:选择具有良好粘性和强度的粘土球,以提高井体的稳定性。
•井底处理:井底必须清理干净,确保井底干燥清洁,以便水泥浆能够充分渗透和固化。
•水泥浆厚度:根据设计要求确定水泥浆的厚度,并控制在10-15厘米范围内。
•粘土球回填:回填粘土球时,需确保填充均匀、无空隙,并逐层抹平,在填充过程中检查粘土球的稳定性。
•水泥浆浇注:浇注水泥浆时,要确保覆盖所有粘土球,以增加填充层的稳定性。
4. 结论降水井粘土球回填施工方案是一种经济高效、操作简单的回填方式。
通过合理选择粘土球和严格按照施工步骤进行操作,可以提高降水井的稳定性和排水效果。
注浆技术规程 pdf
注浆技术规程
注浆技术是一种常用于土木工程中的加固和修复方法,主要用于地基、隧道、边坡等的稳定性提升。
注浆技术规程包括以下几个方面:
材料选择:根据工程需要和地质条件选择合适的注浆材料,如水泥浆、化学浆、粘土浆等。
材料的配比应满足设计要求,以达到预期的加固效果。
设备准备:根据注浆工程的规模和要求选择合适的注浆设备,如注浆泵、搅拌机、输送管道等,并进行必要的调试和检查。
钻孔:按照设计方案进行钻孔,孔径、深度和布置应符合设计要求。
钻孔过程中要控制好钻进速度和角度,防止孔壁坍塌。
清孔:钻孔完成后,需要用清水或其他清洁液冲洗孔内,以去除孔壁上的杂质和松散物质,保证注浆材料能够有效渗透。
安装注浆管:将注浆管插入钻孔中,注浆管的深度和位置应与设计相符。
注浆管的固定也很关键,需要确保在注浆过程中不会发生位移。
注浆:开启注浆泵,按照设计压力和流量进行注浆。
注浆过程中要实时监控注浆压力和流量,以及注浆量,确
保注浆效果。
固化和养护:注浆完成后,需要对浆体进行适当的固化和养护,以保证其强度和稳定性。
养护时间和方法应根据注浆材料的性质和环境条件来确定。
质量检验:注浆完成后,应对工程质量进行检验,包括注浆体的强度、密实度、均匀性等指标的测试,以评估注浆效果是否满足设计要求。
施工记录:整个注浆过程中要详细记录施工情况,包括材料使用、设备运行状态、注浆参数、施工进度等,以便于后期的质量追踪和管理。
注浆技术规程的具体内容可能会因国家和地区的不同而有所差异,但上述提到的要点是大多数注浆工程共通的基本流程。
在实际操作中,还需要结合具体项目的特点和现场条件。
后注浆施工方案
一、桩端后压浆加固机理桩端后注浆技术是在钻孔灌注桩成桩、桩身混凝土达到预定强度后,采用高压注浆泵通过预埋注浆管注入水泥浆液或水泥与其它材料的混合浆液,浆液渗透到疏松的桩端虚尖中,结合形成强度较高的混凝土;随着注浆量的增加,水泥浆液不断向由于受泥浆浸泡而松软的桩端持力层中渗透,在桩端形成“梨形体”,增加了桩端的承压面积,相当于对钻孔桩进行扩底。
当“梨形体”不断增大时,渗透能力受到周围致密土层的限制,使压力不断升高,对桩端土层进行挤压、密实、充填、固集,将使桩底沉渣、桩端受到扰动的持力层得到有效的加固或压密,使桩土间界面的几何和力学条件得以改善,提高了桩端土体的承载力,从而大幅度提高了单桩承载力。
二、桩型的选择和设计随着国民经济的高速发展,我国高层建筑事业也得到了极大的发展。
从已建工程现状来讲,在施工质量方面存在诸多问题,这些问题的大量存在将导致建筑物损坏情况的产生,甚至造成极大的财产损失及人员伤亡。
桩端后注浆技术作为高层建筑工程桩基施工的重要组成部分,其施工质量的优劣直接影响着建筑工程施工的整体质量,为有效提升高层建筑工程施工的整体质量,必须从以下几个方面入手:1、桩形的选择一般单桩承载力特征值要求不小于4500kn,荷载要求高,由于是高层建筑,对沉降变形敏感。
以5层含粘性土碎石层作为持力层,桩径φl000mm,桩长40m(进入持力层8.8m)的钻孔灌注桩抗压承载力估算值为5498kn。
设计经过对普通钻孔灌注桩、支盘桩和钻孔灌注桩桩底压浆三种方案进行对比,考虑到5层土厚达26m,为含粘性土碎石,采用桩底压浆技术大幅度提高承载力。
因此基础设计为φ1000mm钻孔灌注桩360根,桩长33.5m(桩底进入选用的持力层5层1m),对桩底进行压浆处理,单桩抗压承载力特征值为6000kn。
由于5层的碎石中含有大量粘性土,需要对压浆孔、压浆量和压浆压力慎重设计和试桩检验。
2、压浆孔的设计根据桩直径大小和桩底持力层空隙率大小沿着灌注桩钢筋笼周边均匀布置2~4个压浆管,一般桩径大,空隙率小的,压浆管布置多。
注浆法2:机理
添加剂:
硅 粉: 平均粒径0.1μm(只有硅酸盐水泥的1%)。 利于扩散、早强、高强、提高结石体的密实度
水玻璃: 速凝,掺量:水泥重量的3~5%。
氯化钙: 速凝,掺量:水泥重量的3~ 5%。 三乙醇氨:速凝、早强,掺量:水泥重量的0.05%。
膨润土:降低水泥粘度,增加流动性。
3
二、水泥-水玻璃浆液(双浆液)
27
3. 注浆段高
一次注浆的长度。经验:含水砂层:0.4~1.0m 裂隙岩层:10~50m(各国不同)
4. 浆液扩散范围
扩散半径:浆液流散范围。
有效扩散半径(浆液凝固、充实、起堵水效果的范围): 理论计算:按式(2-25)、(2-26)计算 经验数据:砂层化学注浆:一般为0.2~0.7m。 岩石:5~15m,多取2~6m。(多为5m) 影响因素:浆液性质、渗透性、土的孔隙率、裂隙宽度、岩层的 层位、 注浆压力、注浆时间
二、注浆参数
1. 注浆压力
与被注体的埋深、静水压力、岩土的孔隙状态有关。计算方法 各异,以考虑埋深为多,每增加10m,注浆压力增加0.2MPa左右。
(1)裂隙地层地面预注浆 P=KH (2-31)
K—与深度有关的压力系数,表2-10; H—注浆深度。 南非: P=0.023H≥3.5MPa 美国: 注浆深度的2.3倍. 中国部分矿区: 静水压力的2~2.5倍. 矿山井巷工程施工及验收规范: 注浆终压为静水压力的2~4倍.
4. 实际形成的结石体不是理想的球形,是一个梨状。
5. 根据马格公式可反求出注浆时间t或注浆压力h。
22
2.ห้องสมุดไป่ตู้柱状渗透
浆液从注浆管一定长度上注入地层。
同样,根据达西定律推得浆液扩散半径。 对应于时间t得扩散半径:
