第一章工程造价构成


石家庄铁道大学经管学院管理工程系
11
3. 进口设备原价的构成与计算
进口设备的原价是指进口设备的抵岸价,通常是由进口设备到 岸价(CIF)和进口从属费构成。
进口设备到岸价(CIF)=离岸价格(FOB)+国际运费+运输
保险费
=运费在内价(CFR)+运输保险费
原币货价(FOB) 国外运费 保险费率 1 保险费率
石家庄铁道大学经管学院管理工程系
4
区分未明确项目准备金、不可预见准备金和建设成本上升费用 的区别。 (1)未明确项目准备金是用于在估算时不可能明确的潜在 项目,这些项目是必须完成的,或它们的费用是必定要发生的。 它是估算不可缺少的一个组成部分。 (2)不可预见准备金用于在估算达到了一定的完整性并符 合技术标准的基础上,由于物质、社会和经济的变化,导致估 算增加的情况。不可预见准备金只是一种储备,可能不动用。 (3)建设成本上升费用用于补偿直至工程结束时的未知价 格增长。
【例】某新建项目,建设期为3年,分年均衡进行贷款,第一
年贷款300万,第二年贷款600万元,第三年贷款400万元,年利
率10%,建设期内只计息不支付(利息资本化)。 计算建设期贷款利息。
第一章 工程造价构成
石家庄铁道大学经管学院管理工程系
1
第一节 概述
石家庄铁道大学经管学院管理工程系
2
一、建设工程造价的构成
石家庄铁道大学经管学院管理工程系
3
图中的建设项目总投资是针对生产性建设项目而言,若是非 生产性建设项目总投资则不包括流动资金部分。 二、世界银行工程造价的构成
世界银行建设项目费用构成包括项目直接建设成本、项目间 接建设成本、应急费、建设成本上升费用。
n
石家庄铁道大学经管学院管理工程系
30
? It -m 0 t-1 t
石家庄铁道大学经管学院管理工程系
31
二、建设期利息
建设期利息包括向国内银行和其他非银行金融机构贷 款、出口信贷、外国政府贷款、国际商业银行贷款以 及在境内外发行的债券等在建设期间内应偿还的借款 利息。
石家庄铁道大学经管学院管理工程系
石家庄铁道大学经管学院管理工程系
15
设备运杂费=设备原价×设备运杂费率(%)
石家庄铁道大学经管学院管理工程系
16
二、工具、器具及生产家具购置费的构成及计算
工具、器具及生产家具购置费,是指新建或扩建项目初步设计 规定的,保证初期正常生产必须购置的没有达到固定资产标准 的设备、仪器、工卡模具、器具、生产家具和备品备件,等的 购置费用。
27
第五节 预备费和建设期利息
石家庄铁道大学经管学院管理工程系
28
一、预备费 按我国现行规定,预备费包括基本预备费和涨价预备费。 1. 基本预备费 基本预备费是指在初步设计及概算内难以预料的工程费用。 一般由三部分构成: (1)在批准的初步设计范围内,技术设计、施工图设计及 施工过程中所增加的工程费用;设计变更、工程变更、材料代 用、局部地基处理等增加的费用。 (2)一般自然灾害造成的损失和预防自然灾害所采取的措 施费用。实行工程保险的工程项目,该费用应适当降低。 (3)竣工验收时为鉴定工程质量对隐蔽工程进行必要的挖 掘和修复费用。
7
1. 国产设备原价的构成与计算
国产设备原价一般指的是设备制造厂的交货价,或订货合同价。 对于国产标准设备,在计算时,一般采用带有备件的原价。
对于国产非标准设备,常用的计价方法有成本计算估价法、系 列设备插入估价法、分部组合估价法、定额估价法等。按成本 计算估价法,非标准设备的原价的计算式为:
单台非标准设备原价={[(材料费+加工费+辅助材料费)× (1+专用工具费率) ×(1+废品损失费率)+外购配套件 费]×(1+包装费率)-外购配套件费}×(1+利润率)+销 项税额+非标准设备设计费+外购配套件费
石家庄铁道大学经管学院管理工程系
25
二、无形资产费用
无形资产费用系指直接形成无形资产的建设投资,主要是指 专利及专有技术使用费。
石家庄铁道大学经管学院管理工程系
26
三、其他资产费用
其他资产费用系指建设投资中除形成固定资产和无形资产以 外的部分,主要包括生产准备及开办费等。
石家庄铁道大学经管学院管理工程系
石家庄铁道大学经管学院管理工程系
9
(2)CFR即cost and freight,意为成本加运费,或称之为运 费在内价。CFR是指在装运港货物越过船舷卖方即完成交货, 卖方必需支付将货物运至指定的目的港所需的运费和费用,但 交货后货物灭失或损坏的风险,以及由于各种事件造成的任何 额外费用,即由卖方转移到买方。与FOB价格相比,CFR的费 用划分与风险转移的分界点是不一致的。
石家庄铁道大学经管学院管理工程系
23
4. 场地准备及临时设施费

场地准备费是指建设项目为达到工程开工条件所发生的场地平 整和对建设场地余留的有碍于施工建设的设施进行拆除清理的 费用。建设单位临时设施费是指为满足施工建设需要而供到场 地界区的、未列入工程费用的临时水、电、路、讯、气等其他 工程费用和建设单位的现场临时建(构)筑物的搭设、维修、 拆除、摊销或建设期间租赁费用,以及施工期间专用公路或桥 梁的加固、养护、维修等费用。此项费用不包括已列入建筑安 装工程费用中的施工单位临时设施费用。
工具、器具及生产家具购置费=设备购置费×定额费率。
石家庄铁道大学经管学院管理工程系
17
第四节 工程建设其他费用组成
石家庄铁道大学经管学院管理工程系
18
一、固定资产其他费用
固定资产其他费用包括建设管理费,建设用地费,可行性研究 费、研究试验费、勘察设计费、环境影响评价费、劳动安全卫 生评价费、场地准备及临时设施费、引进技术和引进设备其他 费、工程保险费、联合试运转费、特殊设备安全监督检验费、 市政公用设施费等。
运输保险费
石家庄铁道大学经管学院管理工程系
12
到岸价=货价+国际运费+保险费
保险费率=保险费/到岸价
保险费=到岸价×保险费率
到岸价 离岸价 国际运费 保险费
1-保险费率
保险费率
石家庄铁道大学经管学院管理工程系
13
进口从属费=银行财务费+外贸手续费+关税+消费税+进口环节 增值税+车辆购置税 关税=到岸价格(CIF)×人民币外汇汇率×进口关税税率 进口产品增值税额=(关税完税价格+关税+消费税)×增值税 税率 海关监管手续费=到岸价×海关监管手续费率 进口车辆购置税=(关税完税价格+关税+消费税)×车辆购置 税率 到岸价格作为关税的计征基数时,通常又可称为关税完税价 格。
石家庄铁道大学经管学院管理工程系
33
当总贷款是分年均衡发放时,建设期利息的计算可按当年借款 在年中支用考虑,即当年贷款按半年计息,上年贷款按全年计 息。计算公式为:
1 q j Pj1 A j i 2
石家庄铁道大学经管学院管理工程系
34
第一节
工程项目投资及构成
石家庄铁道大学经管学院管理工程系 21
(2)土地使用权出让金
土地使用权出让金,指建设项目通过土地使用权出让方式,取 得有限期的土地使用权,依照《中华人民共和国城镇国有土地 使用权出让和转让暂行条例》规定,支付的土地使用权出让金。 城市土地的出让和转让可采用协议、招标、公开拍卖等方式。
石家庄铁道大学经管学院管理工程系
石家庄铁道大学经管学院管理工程系
19
1. 建设管理费
由建设单位管理费和监理费组成。
建设单位管理费是指建设单位发生的管理性质的支出。费率 按照建设项目的不同性质、不同规模确定。
有的建设项目按照建设工期和规定的金额计算建设单位管理 费。
监理费应根据委托的监理工作范围和监理深度在监理合同中 商定或按当地或所属行业部门有关规定计算; 如建设单位采用工程总承包方式,其总包管理费由建设单位 与总包单位根据总包工作范围在合同中商定,从建设管理费中 支出。
石家庄铁道大学经管学院管理工程系 8
进口设备的交易价格
在国际贸易中,较为广泛使用的交易价格术语有FOB、CFR和 CIF。
(1)FOB即free on board,意为装运港船上交货,亦称为离 岸价格。FOB术语是指当货物在指定的装运港越过船舷,卖方 即完成交货义务。风险转移,以在指定的装运港货物越过船舷 时为分界点。费用划分与风险转移的分界点相一致。
石家庄铁道大学经管学院管理工程系
10
(3)CIF即cost insurance and freight,意为成本加保险费、 运费,习惯称到岸价格。在CIF术语中,卖方除负有与CFR相 同的义务外,还应办理货物在运输途中最低险别的海运保险, 并应支付保险费。如买方需要更高的保险险别,则需要与卖方 明确地达成协议,或者自行做出额外的保险安排。除保险这项 义务之外,买方的义务也与CFR相同。
石家庄铁道大学经管学院管理工程系 14
(4)设备运杂费
设备运杂费主要由运费和装卸费、包装费、设备供销部门手续 费、采购与保管费组成。
注:
国产设备的运费和装卸费是指由设备制造厂交货地点起至工地 仓库(或施工组织设计指定的需要安装设备的堆放地点)止所 发生的运费和装卸费; 进口设备的运费和装卸费则是指是由我国到岸港口或边境车站 起至工地仓库(或施工组织设计指定的需安装设备的堆放地点) 止所发生的运费和装卸费。
石家庄铁道大学经管学院管理工程系 29
2. 涨价预备费
涨价预备费的内容包括:人工、设备、材料、施工机械的价 差费,建筑安装工程费及工程建设其他费用调整,利率、汇率 调整等增加的费用。涨价预备费的计算公式为:
(1 f )m (1 f )0.5 1 f t 1 1 PF I t t 1
合集下载

1.1建设项目总投资与工程造价的构成

1.1建设项目总投资与工程造价的构成

建设工程计价
第一章建设工程造价构成
第一节建设项目总投资与工程造价的构成
一、我国建设项目投资及工程造价的构成
(一)概念:建设项目总投资是为完成工程项目建设并达到使用要求或生产条件,在建设期内预计或实际投入的全部费用总和。

(二)生产性建设项目总投资包括建设投资、建设期利息和流动资金三部分;非生产性建设项目总投资包括建设投资和建设期利息两部分。

其中建设投资和建设期利息之和对应于固定资产投资,固定资产投资与建设项目的工程造价在量上相等。

(三)工程造价中的主要构成部分是建设投资。

建设投资是为完成工程项目建设,在建设期内投入且形成现金流出的全部费用。

建设投资包括工程费用、工程建设其他费用和预备费三部分。

(四)工程费用是指建设期内直接用于工程建造、设备购置及其安装的建设投资,可以分为建设安装工程费和设备及工器具购置费;工程建设其他费用是指建设期发生的与土地使用权取得、整个工程项目建设以及未来生产经营有关的构成建设投资但不包括在工程费用中的费用。

预备费是在建设期内为各种不可预见因素的变化而预留的可能增加的费用,包括基本预备费和价差预备费。

(五)流动资金:流动资金指为进行正常生产运营,用于购买原材料、燃料、支付工资及其他运营费用等所需的周转资金。

二、国外建设项目总投资构成(23版教材修改)
工程项目总建设成本包括项目基本建设成本、项目相关建设成本、场地购置费和业主其他费用。

一级造价工程师建设工程计价第一章-建设工程造价构成综合强化练习综合练习与答案

一级造价工程师建设工程计价第一章-建设工程造价构成综合强化练习综合练习与答案

一级造价工程师建设工程计价第一章建设工程造价构成综合强化练习综合练习与答案一、单选题1、根据我国现行建筑安装工程费用构成的相关规定,下列费用中,属于安装工程费用的是()。

A.设备基础、工作台的砌筑工程费或金属结构工程费用B.房屋建筑工程供水、供暖等设备费用C.对系统设备进行系统联动无负荷运转工作的调试费D.对整个生产线负荷联合试运转所发生的费用【参考答案】:C【试题解析】:本题考查的是建筑安装工程费用的构成。

为测定安装工程质量,对单台设备进行单机试运转、对系统设备进行系统联动无负荷试运转工作的调试费属于安装工程费用。

2、关于建筑安装工程费用中建筑业增值税的计算,下列说法中正确的是()。

A.当事人可以自主选择一般计税法或简易计税法计税B.一般计税法、简易计税法中的建筑业增值税税率均为11%C.采用简易计税法时,税前造价不包含增值税的进项税额D.采用一般计税法时,税前造价不包含增值税的进项税额【参考答案】:D【试题解析】:本题考查的是按费用构成要素划分建筑安装工程费用项目构成和计算。

选项A错误,简易计税有适用的范围。

选项B错误,一般计税方法,建筑业增值税税率为9%;简易计税方法,建筑业增值税税率为3%。

选项C 错误,采用简易计税法时,税前造价包含增值税的进项税额。

3、某进口设备到岸价为1500万元,银行财务费,外贸手续费合计36万元,关税300万元,消费税和增值税税率分别为10%、17%,则该进口设备原价为()万元。

A.2386.8B.2376.0C.2362.9D.2352.6【参考答案】:B【试题解析】:本题考查的是进口设备原价的构成及计算。

消费税=(1500+300)×10%/(1-10%)=200(万元),增值税=(1500+300+200)×17%=340(万元)。

进口设备原价=1500+36+300+200+340=2376(万元)。

4、关于生产准备及开办费,下列说法中正确的有()。

工程造价基础知识文档

工程造价基础知识文档

工程造价基础知识文档第一章:工程造价概述•工程造价的定义:工程造价是指项目实施过程中所发生的各种费用,包括直接造价和间接造价。

•工程造价的重要性:工程造价是项目管理的核心组成部分,对项目的成功与否起着至关重要的作用。

第二章:成本构成要素•直接造价:直接造价是指项目实施过程中直接发生的费用,包括材料费、人工费、机械费等。

•间接造价:间接造价是指项目实施过程中间接发生的费用,包括管理费、监理费、设计费等。

第三章:常用术语解释•预算:预算是指项目的总体成本计划,包括直接造价和间接造价。

•估算:估算是指根据项目的设计和施工方案,预测项目的成本。

•结算:结算是指项目完成后,根据实际发生的费用,计算项目的最终成本。

•变更:变更是指项目实施过程中,发生的任何变化,包括设计变更、施工变更等。

第四章:成本估算方法•单位价格法:单位价格法是指根据项目的单位工程量,计算项目的总体成本。

•总价法:总价法是指根据项目的总体规模,计算项目的总体成本。

•成本指数法:成本指数法是指根据项目的成本指数,计算项目的总体成本。

第五章:成本控制•成本计划:成本计划是指项目的成本控制计划,包括成本目标、成本预算等。

•成本监控:成本监控是指项目实施过程中,实时监控项目的成本,确保项目的成本控制。

•成本分析:成本分析是指项目完成后,分析项目的成本,找出成本控制的经验和教训。

第六章:案例分析•案例一:某建筑项目的成本估算和控制。

•案例二:某基础设施项目的成本估算和控制。

第七章:结论•工程造价的重要性:工程造价是项目管理的核心组成部分,对项目的成功与否起着至关重要的作用。

•成本控制的关键:成本控制是项目管理的关键环节,需要实时监控项目的成本,确保项目的成本控制。

附录•工程造价术语表:工程造价相关术语的解释。

•工程造价计算公式:工程造价相关计算公式的汇总。

总结本文档介绍了工程造价的基础知识,包括成本构成要素、常用术语解释、成本估算方法等内容。

通过案例分析和实例演示,帮助读者理解工程造价的核心概念和应用。

一级造价师计价笔记

一级造价师计价笔记

工程计价第一章工程造价构成第二章计价原理及依据材料消耗量确定方法:现场技术测定法、现场统计法、实验室试验法、理论计算法(计算砖墙标砖用量:1砖墙为0.24m厚,砖截面积长宽加上灰缝厚度)机械台班产量定额=1小时正常生产率×8h×机械利用系数第四节建筑安装工程人工、材料、机械台班单价的确定(均为不含税价格)一、人工日工资单价1、最低日工资单价不得低于人社部发布的最低工资标准:普工1.3倍,技工2倍,高级技工3倍2、影响日工资单价因素:社会平均工资、消费价格指数、劳动力市场供需、日工资单价组成、政策二、材料单价(计算时先换算为不含税价格,然后加权平均计算)1、材料原价:加权平均法(不同来源地供货比例)2、运杂费:若运输费为含税价,应进行调整(两票制:运杂费以接受交通运输与服务适用税率9%扣除增值税进项税额;一票制:运杂费与材料原价相同方式扣除增值税进项税额)3、运输损耗=(材料原价+运杂费)×运输损耗率4、采购保管费=(材料原价+运杂费+运输损耗费)×采购保管费率三、机械台班单价1、施工机械台班单价组成:场外运输及安拆费、人工费、燃料动力费、维护费、检修费、折旧费2、仪器仪表台班单价组成:校验费、动力费、维护费、折旧费(施工机械台班折旧预算价格包括:原值、运杂费、手续费、购置税;仪器仪表折旧原值不包括运杂费和采购保管费)第五节定额的编制一、预算定额编制1、人工消耗量计算=基本用工+辅助用工+超距用工+人工幅度差基本用工=单位工程量×劳动定额超距用工=预算定额取定运距-劳动定额已包括运距(超过预算定额运距可计算二次搬运费)人工幅度差=(基本用工+辅助用工+超距用工)×人工幅度差系数2、材料消耗量计算:凡有标准规格的,按规范要求计算;凡设计图纸标注尺寸的,计算净用量;胶结涂料等配合比用料,根据条件换算;混凝土及砂浆等配合比耗用原材料,通过现场测定法或实验室实验法确定3、机械台班消耗量:预算定额机械耗用台班=施工定额机械耗用台班×(1+机械幅度差系数)二、概算定额、概算指标、估算指标是在前一项定额基础上的扩大综合,详见第二章第1节第六节计价信息应用一、计价信息包括:价格信息、造价指标、造价指数二、造价指标:1、根据已完或在建工程的造价信息,经过统一处理后的造价数值2、测算方法包括数据统计法、典型工程法、汇总计算法三、造价指数:1、反映一定时期价格变化对工程造价的影响,是调整价差的依据第三章决策和设计阶段造价预测第四章发承包阶段合同价款约定第一节招标工程量清单与最高投标限价一、招标1、招标文件开始发出之日至投标截止之日,最短不少于20天,电子在线投标不少于10日2、招标文件澄清、修改应在投标截止日15天前书面通知投标人,不足15天应顺延投标截止日期二、工程量清单编制1、编制原则:实体净量、量价分离、风险分担2、工程量计算原则:按图纸计算、按工程量计算规则计算、按一定顺序计算、计算口径一致3、清单中除暂列金额、暂估价列有金额外,其他只列工程量;(ps;暂列金额与预备费区别)三、最高投标限价1、招标文件公布的最高投标限价与设计概算审批的最高投标限价相差大于3%时,应责成改正2、最高投标限价反映的是单位工程费用3、综合单价中风险因素:技术难度大、管理复杂的项目、设备材料市场风险应予以考虑;税金、规费等政策变化、人工单价风险费用不纳入综合单价第二节投标报价一、投标1、投标报价编制原则:自主报价、不低于成本、风险分担、发挥自身优势、科学严谨2、投标保证金不超过项目估算价2%,投标人在投标有效期内撤销或修改投标文件、收到中标通知书无正当理由拒签合同或未提交履约担保,保证金不予返还;特殊情况需延长投标有效期的,经投标人同意的,进行相应延长,投标人不同意的,投标失效,但有权收回保证金3、属于投标人间串通投标:协商、协同、约定视为投标人间串通投标:同一、一致、混装投标与招标人串通投标:泄露、暗示、授意二、综合单价确定1、招投标过程中,工程量清单特征与设计图纸不符时,以清单项目特征确定投标综合单价施工过程中,图纸或变更与清单项目特征不符时,应按实际施工的项目特征重新确定综合单价2、发承包双方风险分摊原则:①市场价格波动导致的价格风险,承包人承担5%以内材料设备价格风险、10%以内的施工机具使用风险;②由法律法规等政策引起的人工费、规费、税金风险,承包人不承担;③承包人的管理费、利润风险应全部自主承担3、清单工程量为净量,投标报价时应根据企业定额换算工程量,套用消耗定额(综合单价分析表)第三节中标价及合同价约定一、中标1、招标人应在收到评标报告3日内公示中标候选人,公示不少于3日;有异议的应在公示期提出,招标人应在收到异议之日起,3日内作出答复2、履约担保金额不超过中标合同价10%,有效期从合同生效之日至约定的中标人主要义务履行完毕止,并应在工程接受证书颁发后28天内将履约担保返还给承包人3、招标人应向中标人提供工程款支付担保二、合同价款类型选择1、单价合同:工程量清单计价2、总价合同:规模小、难度低、工期短3、成本加酬金合同:抢险救灾、技术特别复杂第五章施工阶段合同价款调整和结算第一节合同价款调整第二节价款支付、结算与纠纷处理一、预付款1、起扣点=合同总额-预付款总额/主要材料占比2、安全文明施工费:发包人应在开工后28天内支付不低于当年进度计划安全文明施工费用的60%,其余部分按照提前安排原则分解,与进度款同期支付;发包人在付款期满7天内未支付的,发生安全事故承担连带责任二、竣工结算1、已竣工验收或未竣工但实际投入使用的,质量争议按保修合同执行,竣工结算按合同约定办理未竣工验收且未投入使用的,双方应对质量争议部分委托鉴定机构检测,按结果确定解决方案,无争议部分办理竣工结算三、质量保证金1、缺陷责任期从实际通过竣工验收之日起计,由发包人原因导致无法按期竣工验收的,在提交竣工验收报告90天后,自动进入缺陷责任期四、最终结清1、缺陷责任期终止后,完成全部工作且合格的,发包人签发缺陷责任期终止书,承包人提交最终结清申请单2、承包人接受了竣工结算支付证书后,无权再提出工程接收证书颁发前发生的任何索赔;承包人提交的最终结清申请中,只限于提出工程接受证书颁发后发生的索赔五、合同价款纠纷六、造价鉴定12、鉴定期限自移交证据材料次日起算,特殊情况需延长的,每次延长30日,延长次数不大于3次第六章竣工决算和新增资产第一节竣工结算第二节新增资产注:新增固定资产价值的计算是以独立发挥生产能力的单项工程为对象。

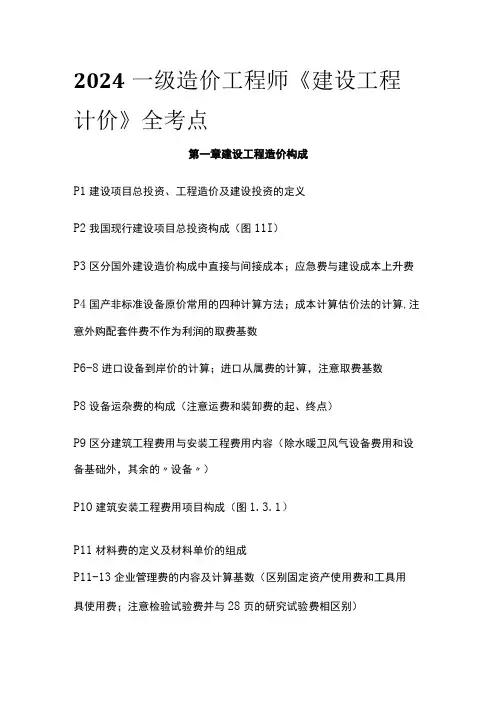

2024一级造价工程师《建设工程计价》全考点

2024一级造价工程师《建设工程计价》全考点

2024一级造价工程师《建设工程计价》全考点第一章建设工程造价构成P1建设项目总投资、工程造价及建设投资的定义P2我国现行建设项目总投资构成(图11I)P3区分国外建设造价构成中直接与间接成本;应急费与建设成本上升费P4国产非标准设备原价常用的四种计算方法;成本计算估价法的计算,注意外购配套件费不作为利润的取费基数P6-8进口设备到岸价的计算;进口从属费的计算,注意取费基数P8设备运杂费的构成(注意运费和装卸费的起、终点)P9区分建筑工程费用与安装工程费用内容(除水暖卫风气设备费用和设备基础外,其余的〃设备〃)P1O建筑安装工程费用项目构成(图1.3.1)P11材料费的定义及材料单价的组成P11-13企业管理费的内容及计算基数(区别固定资产使用费和工具用具使用费;注意检验试验费并与28页的研究试验费相区别)P14区别一般计税方法和简易计税方法,前者的税前造价不包含可抵扣进项税额;简易计税的适用范围:〃小、清包工、甲供、老项目〃P15-16安全文明施工费的组成(环保,文明,安全,临时),表1.3.1(注意文明施工和临时设施的易错点)P18六个单价措施项目费(脚模直高进场排水)P19安全文明施工费的三个取费基数:定额基价(分+单措);人;人+机P20-21直接工程费的构成中人工费的组成;管理费的具体内容;开办费的内容。

P22费用的组成形式中,组成单价的是人材机;单独列项的是〃业主临门一脚〃;分摊进单价是总管利税。

P24征地补偿费的六项组成P26场地准备及临时设施费的4个计算要点;技术服务费的组成。

P29-30专利及专有技术使用费计算时应注意的4个问题;联合试运转费的收入及支出;生产准备费的内容要点;工程保险费(建安一切险、引进设备财产保险和人生意外伤害险)。

P30-32预备费、建设期利息的计算公式及公式中各字母的含义第二章第一节工程计价原理P34-35分部组合计价原理;工程计价依据(工程计价依据体系不含法律法规体系)P36区别工程造价管理标准的五个体系P38图2.1.2箭头的对应关系P40-41表2.1.1;按主编单位和管理权限分类第二节工程量清单计价方法P45项目编码五级12位及各级的含义第三节建安工程人材机消耗量的确定P55区别工序、工作过程和综合工作过程P57对比记忆图2.3.1和图2.3.2及各自对应的例子P62定额时间的计算P63材料的分类;四种确定材料消耗量的方法及各自特点P64材料净用量与消耗量的计算第四节建安人材机单价的确定P66、67、69、73人材机单价的组成(4,4,7,4)P68材料单价的计算(注意除税)P70-72机械预算价格区别机械原值;耐用总台班的计算;检修费和维护费的组成与计算,注意除税系数P72安拆及场外运费三种类型的适用范围第五节工程计价定额的编制P76-77预算定额基本用工的两个组成;其他用工的三项组成;区别辅助用工和人工幅度差;人工工日消耗量的计算P78机械台班幅度差的内容;机械耗用台班的计算P83预算定额与概算定额的区别和联系P85、89区别概算定额手册和概算指标的组成内容P88概算指标的编制对象及依据P89概算指标分类(图2.5.1)P93投资估算指标的编制原则下的第一段话P95-96投资估算指标三个层次分别对应总投资、工程费用和建安工程费;三个层次的表示方式第六节工程计价信息及其应用P97工程计价信息的特点,注意匹配P98最能体现信息动态化变化特征的三类计价信息P105-106工程造价指标测算时的时间要求;三种测算方法及其适用条件P109三类工程造价指数及其编制公式P114BIM技术的特点P115BIM技术在各阶段的应用(计价,增效)第三章第一节投奥估算的编制P118-119项目决策与工程造价的关系P119-120影响工程造价的六个主要因素;建设规模(市技环;市场因素首要因素,需求状况前提);匹配不同行业项目确定建设规模时考虑的因素;建设规模方案比选(平均、平衡)P121-123建设地区选择两原则(注意例子);选择建设地点的要求;建设地点比较的主要内容;生产方法和工艺流程选择时的注意要点P126环境治理方案比选(〃环境治理〃靠〃技术和管理〃)PI27、152对比记忆投资估算和设计概算的作用P127-128国内外投资估算的阶段划分和精度要求P129区别工程投资比例分析和费用构成占比分析P130投资估算的编制要求P131项目建议书阶段(生产能力指数法、系数估算法、比例估算法、混合法);可行性研究阶段(指标估算法);生产能力指数法(公式、适用条件、X的取值要点)P132-133系数估算法的适用条件及计算公式P135单位实物工程量投资估算法,注意单位的对应关系;工艺设备安装费估算P137流动资金的估算方法(分项详细估算法,扩大指标估算法);流动资产和流动负债的组成;应收账款、现金和应付账款的计算公式P139流动资金估算应注意的问题(2)(4)PI39、166对比记忆投资估算文件和设计总概算文件的组成PI40、141概算法(建设投资:两工程一预备);形成资产法(无形资产费〃三权一术一誉〃;其他资产费〃生产准备费〃;其余为固定资产费)第二节设计概算的编制P147-149影响工业建设项目工程造价的五个因素(总平面设计、工艺设计、建筑设计、材料选用和设备选用);总平面设计(〃面条分方〃)P148在满足建筑物使用功能的前提下,建筑周长系数(周长湎积)越小越好;圆形、正方形、矩形、T形、1形的依次增大P149建筑物尺寸的增加,一般会引起单位面积造价的降低;注意建筑结构选择的对应性;柱网布置(工业项目特有;单跨厂房增加跨度,多跨厂房增加跨数)的选择与厂房中有无吊车、吊车的类型及吨位、屋顶的承重结构以及厂房的高度等因素有关。

(完整版)工程造价构成

(完整版)工程造价构成
A.4250 B.4430 C.4550 D.5050
答案:B
解析:本题考核建设项目建设投资的构成。建设投资是由工程费用、工程建设其他费用和预备费组成,其中工程费用包括建筑安装工程费和设备工器具购置费。考生应注意区分建设投资和固定资产投资的区别。
4.关于我国现行建设项目投资构成的说法中,正确的是()。
C.原价中没有包含的、为运输而进行包装所支出的各种费用应计入包装费
D.采购与仓库保管费不含采购人员和管理人员的工资
E.设备运杂费为设备原价与设备运杂费率的乘积
答案:BCE
5.下列项目中属于设备运杂费中运费和装卸费的是()
A.国产设备由设备制造厂交货地点起至工地仓库止所发生的运费
B.进口设备由设备制造厂交货地点起至工地仓库所发生的费用
▲(包装费的计算基数)
▲(国产非标准设备中利润的计算)
▲(国产非标准设备的计算)
进口设备交易方式的区别,重点是权利义务和风险转移方式的区别
FOB、CFR和CIF三种进口设备交易价格风险分界点相同,均是以货物上船为分界点,但费用划分的分界点不一致并且买卖双方的义务责任不同,需要考生加以区别。
●(FOB中买方的责任)
A.406.8 B. 450.0
C.456.0 D. 586.7
解析:
586.7=CIF+50×8×0.2%+CIF×1.5%+CIF×10%+CIF×(1+10%)×17%
3.当计算进口设备的消费税时,计算基础中应该包括()。
A.货价B.国际运费C.关税D.增值税E.消费税
答案:ABCE
解析:本题考核消费税的计算。消费税是一种价内税,因此其计税基础通常是含消费税在内的,包括到岸

2020年一级造价工程师《建设工程计价》第一章建设工程造价构成

分值:15分概念区分:建设项目总投资:为完成工程项目建设并达到使用要求或生产条件,在建设期内预计或实际投入的全部费用总和。

工程造价:建设期预计或实际支出的建设费用。

建设投资:为了完成工程项目建设,在建设期内投入且形成现金流出的全部费用。

流动资金:为进行正常生产运营,用于购买原材料、燃料、支付工资及其他运营费用等所需的周转资金。

第一节概述知识点1:我国建设项目投资及工程造价构成知识点2:国外建设工程造价构成1.根据现行建设项目工程造价构成的相关规定,下列说法正确的是()。

A.建设投资是指为完成工程项目建造,生产性设备及配合工程安装设备的费用B.建设项目总投资是指为完成工程项目建设并达到使用要求或生产条件,在建设期内预计或实际投入的全部费用总和C.工程造价是指为完成工程项目建设,在建设期内投入且形成现金流出的全部费用D.建设投资是指在建设期内预计或实际支出的建设费用『正确答案』B『答案解析』本题考查的是我国建设项目投资及工程造价的构成。

选项A,建设投资=工程费用+工程建设其他费用+预备费;选项C,工程造价是指在建设期预计或实际支出的建设费用。

选项D,建设投资是指为完成工程项目建设,在建设期内投入且形成现金流出的全部费用。

参见教材P1。

2.在建设项目总投资中,为进行正常生产运营,用于购买原材料、燃料、支付工资及其他运营费用等所需的周转资金是()。

A.运营资金B.自有流动资金C.流动资金D.铺底流动资金『正确答案』C『答案解析』本题考查的是我国建设项目投资及工程造价的构成。

流动资金:在可行性研究阶段用于财务分析时计为全部流动资金,在初步设计及以后阶段用于计算“项目报批总投资”或“项目概算总投资”时计为铺底流动资金。

铺底流动资金是指生产经营性建设项目为保证投产后正常的生产运营所需,并在项目资本金中筹措的自有流动资金。

参见教材P1。

3.某建设项目建筑工程费2000万元,安装工程费700万元,设备购置费1100万元,工程建设其他费450万元,预备费180万元,建设期利息120万元,流动资金500万元,则该项目的建设投资为()万元。

2024 年一级造价工程师《建设工程计价》考前三页纸

2024 年一级造价工程师《建设工程计价》考前三页纸第一章 建设工程造价构成1.建设项目总投资=工程造价(建设费用)+流动资金=固定资产投资+流动资产投资=建 设投资+建设期利息+流动资金(生产性独有)(P1)2.单台非标准设备原价= {[(材料费+加工费+辅助材料费)×(1+专用工具费率)×(1 +废品损失费率)+外购配套件费]×(1+包装费率)-外购配套件费}×(1+利润率)+ 外购配套件费+销项税额+非标准设备设计费。

具废外包利税非 (P4~5)(含进项税额)、主要适用范围。

(P14)4.措施项目费的计算的措施项目:脚手架费,混凝土模板及支架(撑)费,垂直运输费,超高施工增加费,大型机械设备进出场及安拆费,施工排水、降水费。

【脚模垂超大机排水 的措施项目:安全文明施工费,夜间施工增加费,非夜间施工照明费,二次 搬运费,冬雨季施工增加费,地上、地下设施、建筑物的临时保护设施费,已完工程及设备 保护费等。

【二夜保护冬雨安全 5.国外建筑安装工程费用的构成:图 1.3.2。

(P22)第二章 建设工程计价原理、方法及依据1.定额计价与工程量清单计价的主要区别 (1)造价形成机制不同(根本区别)3.分部分项工程量清单必须载明项目编码、项目名称、项目特征、计量单位和工程量。

(P47)4.项目编码(五级十二位):前四级全国统一,不得重号。

(P48)5.施工机械台班单价的组成:折旧费、检修费、维护费、安拆费及场外运费、人工费、燃料 动力费和其他费用。

【这监护人拆燃料外运】6.施工仪器仪表台班单价包括:折旧费、维护费、校验费、动力费。

不包括检测软件的相关 费用。

【动折维校】(P76)第三章 建设项目决策和设计阶段工程造价的预测1.项目决策与工程造价的关系:(1)项目决策的正确性是工程造价合理性的前提;(2)项目 ;(2)风险分担方式不同;(3)计价目的不同 (不含进项税额);简易计税 3% (外购配套件费不计算利润 3.增值税:一般计税 9% (2)不宜计量 (1)应予计量 (P41~42)】(P20)】)决策的内容是决定工程造价的基础;(3)项目决策的深度影响投资估算的精确度;(4)工程造价的数额影响项目决策的结果。

1工程造价构成

第一章工程造价构成二、世界银行工程造价的构成动资金第一节概述一、我国现行建设项目投资构成和工程造价的构成建设项目投资是指在工程项目建设阶段所需要的全部费用的总和。

生产性建设项目总投资包括建设投资、建设期利息和流动资金三部;非生产性建设项目投资包括建设投资和建 设期利息两部分。

建设投资包括工程费用、工程建设其他费用和预备费三部分。

工程费用是指直接构成固定资产实体的各种费用,可以分为建筑安装工程费和设备及工具购置费。

工程建设其他费用是指根据国家有关规定应在投资中支付,并列入建设项目总造价或单项工程造价的费用。

预备费用是为了保证工程项目的顺利实施,避免在难以预料的情况下造成投资部足而预先安排的一笔费用。

设备原价 f 设备购置费J 建筑安装工程费用Y 设备及工、器具 购置费用 L 设备运杂费 、工、器具及生产家具购置费 工程建设其他费用 直接费 间接费 固定资产其他费用 无形资产费用 其他资产费用 基本预备费 涨价前备费 1 .工程造价具有大额性、物态性、兼容性的特点; 2 .工程造价是按照确定的建设内容、建设规模、建设标准、功能要求和使用要求将工程项目全部建成并验收合 格交付使用 所需的全部费用;j 项目直接建设成本项目间接建设成本 未明确项目的准备金:用来支付 (那些几乎可以肯定要发生的费用, 是估算不可少的一个组成部分 应急费< '不可前见准备金:只是一种储备, 可能不动用I 建设成本上升费用:补偿直至工程结束时的未知 价格增长(一)项目直接建设成本(1)土地征购费(2)场外设施费用(3)场地费用(4)工艺设备费用(不包括税金(5)设备安装费(6)管道系统费用(7)电气设备费(8)电气安装费(9)仪器仪表费(10)机械的绝缘和油漆费(11)工艺建筑费(12)服务性建筑费用(13)工厂普通公共设施费(14)车辆费用(不包括税金(15)其他当地费用。

如临时设备、临时公共设施及场地的维持费,营地设施及其管理,建筑保险盒债券,杂项开 支等费用。

第一章 建设工程造价构成(没答案)

第一章建设工程造价构成一、单项选择题1、关于我国现行建设项目投资构成的说法中,正确的是()。

A、固定资产投资为建设投资和建设期利息之和B、工程费用为直接费、间接费、利润和税金之和C、生产性建设项目总投资为建设投资和建设期利息之和D、工程造价为工程费用、工程建设其他费用和预备费之和2、在某建设项目投资构成中,设备及工、器具购置费为1000万元,建筑安装工程费为1000万元,工程建设其他费为500万元,基本预备费为120万元,价差预备费为80万元,建设期贷款1800万元,应计利息为180万元,流动资金500万元,则该建设项目的建设投资为()万元。

A、3500B、2700C、2780D、31803、在国外的项目总建设成本中,未明确项目的准备金的目的是为了()。

A、用来补偿估算的误差B、支付工作范围以外可能增加的项目C、支付那些估算时不可能明确的潜在项目D、应付天灾、非正常经济情况及罢工等情况4、在进口设备原价的组成中,属于进口从属费用的是()。

A、货价B、国际运费C、运输保险费D、外贸手续费5、某进口设备离岸价为255万元,国际运费为25万元,海上保险费率为0.2%,关税税率为20%,则该设备的关税完税价格为()万元。

A、280.56B、281.12C、336.67D、337.356、采用FOB货价方式进口设备抵岸价构成中,国际运费是指()。

A、从出口国的生产厂起到我国建设项目工地仓库止的运费B、从出口国的生产厂起到我国抵达港(站)止的运费C、从装运港(站)起到我国目的港(站)止的运费D、从装运港(站)起到我国建设项目工地仓库止的运费7、某进口设备通过海洋运输,到岸价为972万元,国际运费88万元,海上运输保险费率3‰,则离岸价为()万元。

A、881.08B、883.74C、880.18D、882.908、某进口设备,按人民币计算的离岸价为200万元,到岸价为250万元,进口关税率为10%,增值税率为17%,无消费税。
