除此之外,本店铺还提供各种文档材料,涉及多个领域例如活动文案、工作方案、读后感、读书笔记等,大家按需搜索查看!Warm tip:This document is prepared by consulting information carefully. Hope to help you solve practical problems. The content of the document is not necessarily perfect to match your needs. Please download according to your needs. Then you can rewrite the content according to the actualsituation to ensure that we can help. In addition, the store also provides a variety of documents and materials, covering areas such as copywriting for activities, work plans, reflections, reading notes, etc.正文如下:工程量确认单一、确认单的基本信息工程名称:[具体工程名称]工程量确认时间:XXXX年XX月XX日二、确认单的详细内容工程量清单:本确认单详细列出了本工程涉及的所有项目及其对应的工程量。

清单包括但不限于:土方开挖、混凝土浇筑、钢筋安装、模板制作与安装、装修工程等。

每一项工程量的计算均基于施工图纸、设计变更、现场实际情况以及国家相关标准与规范。

工 程 量 现 场 确 认 单

工 程 量 现 场 确 认 单

工程名称三农物资城工程部位王杰大挖掘机2017年3月9日-2017年4月29日A区施工使用大挖掘机:合计:110小时×260元/时=28600元。

明细见附件施工人收方人汇总栏附记工程量现场确认单工程名称三农物资城工程部位崔浩庭小挖掘机2017年3月6日-2017年4月26日A区施工使用小挖掘机:合计:89.4小时×140元/时=12516元。

明细见附件施工人收方人汇总栏附记工程名称工程部位汇总栏施工人收方人崔附记工程量现场确认单工程名称工程部位汇总栏施工人收方人附记工程名称工程部位汇总栏施工人收方人附记工程量现场确认单工程名称三农物资城沿街1#楼工程部位地基基础工程量:1、沿街1#楼地基开挖、垫层、塔吊租赁、钢筋绑扎:40000元2、零星用工:1420元合计:41420元,大写:肆万壹仟肆佰贰拾元整汇总栏施工人收方人黄坤附记第一条40000元,自王杰沿街一号楼工程款中扣除。

工程名称三农物资城塔吊拆除工程部位A区工程量:1、A3北侧,塔吊拆除。

2、A7北侧,塔吊拆除。

3、办公综合楼西侧,塔吊拆除。

共计拆除3台:3台×2500元/台=7500合计:7500元,大写:柒仟伍佰元整汇总栏施工人收方人周高展附记工程量现场确认单工程名称三农物资城塔吊拆除工程部位A区工程量:1、A3北侧,塔吊拆除。

2、A7北侧,塔吊拆除。

3、办公综合楼西侧,塔吊拆除。

共计拆除3台:3台×2500元/台=7500合计:7500元,大写:柒仟伍佰元整汇总栏施工人收方人周高展附记工程名称三农物资城绿化工程部位苗木绿化因绿化苗木养护期没到,残缺的苗木未补齐。

暂定以原价的70%予以结算,约21万元。

原造价约30万元,总造价以最终结算为准。

合计:210000元,大写:贰拾壹万元整施工人收方人汇总栏附记工程量现场确认单工程名称三农物资城绿化工程部位苗木绿化因绿化苗木养护期没到,残缺的苗木未补齐。

暂定以原价的70%予以结算,约21万元。

工程量确认单

工程量确认单

引言概述正文内容一、工程量确认单的定义1.1 工程量确认单的概念1.2 工程量确认单的作用工程量确认单作为一个重要的管理工具,可以提供关于工程项目工作量和进度的详细信息,有助于项目经理进行项目管理和施工进度的控制,同时也是对工程量核算的一种重要确认方式,对于工程项目的合理预算和后期结算也起到了积极的作用。

二、工程量确认单的编制要求2.1 工程量划分在编制工程量确认单之前,需要对工程项目进行详细的工程量划分,将项目划分为若干独立的工程单元,以便更好地进行工程量确认和核算。

2.2 工程量录入在编制工程量确认单时,需要将各项工程量信息准确录入,包括工程名称、工程编号、单位工程名称、单位工程编号、工程量名称、工程量编号、工程量单位、工程数量等。

2.3 工程量计算在工程量确认单中进行工程量计算时,需要考虑工程项目的实际情况,包括施工过程中可能出现的变更和测量误差等因素,确保计算结果准确可靠。

2.4 工程量核实工程量确认单还需要进行工程量核实,包括与工程设计或测量结果进行比对,以确保工程量的准确性和可靠性。

2.5 工程量签证在工程量确认单上,需要有相关责任人对工程量进行签证,确保工程量确认的合法性和有效性。

三、工程量确认单的注意事项3.1 数据准确性编制工程量确认单时,需要尽可能保证数据的准确性,避免输入错误或遗漏,以确保后续的工程量核实和结算工作的顺利进行。

3.2 工程变更的处理在工程项目进行过程中,可能会出现工程变更的情况,此时需要及时更新工程量确认单中的相关数据,并进行相应的核实和签证工作。

编制完成的工程量确认单需要妥善保存和备份,以防止意外丢失或损坏,同时也便于后续查阅和核实工作。

3.4 审核和审批流程工程量确认单编制完成后,还需要经过相关部门的审核和审批流程,确保确认单的合法性和有效性。

3.5 物资入账和结算工程量确认单的编制与实际物资和工程量的入账和结算息息相关,需要与财务部门和物资管理部门进行紧密配合,确保数据的一致性和准确性。

工程量确认单

工程量确认单
替换梁工程量为:
150x300梁6m
请予确认。
建设单位:
负责人:
年月日
(单位盖章)
设单位:
负责人:
年月日
(单位盖章)
设单位:
负责人:
年月日
(单位盖章)

箍筋:(二层(16m/0.2)个+二层夹层(11m/0.2)个+三层(16m/0.2)个+四层(16m)个+5层(12m)个+屋面(8.4m)个)*1.2*0.395=188.178kg
混凝土增加量为:
(二层(16m)+二层夹层(11m)+三层(16m)+四层(16m)+5层(12m)+屋面(8.4m))*0.2*0.4=6.352m³
工程量确认单
工程名称:
普善路928号改建项目
施工单位:
上海仁星建筑工程有限公司
确认工程量
屋面应设计要求替换梁,经现场测量,实际工程量为:
拆除梁工程量为:
电梯井1根2.8m
屋面4根分别为:3.144m、2.699m、2.75m、2.75m
安装梁工程量为:
屋面3根分别为:2.75m、2.75m、2.699m
模板增加量为:
(二层(16m)+二层夹层(11m)+三层(16m)+四层(16m)+5层(12m)+屋面(8.4m))*0.4*2=63.52m²
请予确认。
建设单位:
负责人:
年月日
(单位盖章)
设单位:
负责人:
年月日
(单位盖章)
设单位:
负责人:
年月日
(单位盖章)
注:此表一式三份,建设单位、监理单位、施工单位各留存一份。

工程量确认单

工程量确认单

工程量确认单一、基本信息工程名称:XX市XX区XX路XX号XX楼层XX房间装修工程工程编号:XX-2023-XX-XX施工单位:XX装饰公司监理单位:XX监理公司签署日期:2023年8月6日二、工程量明细计量项目名称计量单位工程量单价金额备注工程量明细如下:1. 分部分项工程:建筑装饰装修工程1.1 单项工程:墙面处理1.1.1 分项工程:墙面刮腻子1.1.1.1 子分项工程:墙面刮腻子(一遍)计量项目名称:墙面刮腻子(一遍)计量单位:平方米工程量:200单价:5元金额:1000元备注:无1.1.1.2 子分项工程:墙面刮腻子(二遍)计量项目名称:墙面刮腻子(二遍)计量单位:平方米工程量:200单价:5元金额:1000元备注:无1.1.2 分项工程:墙面涂料1.1.2.1 子分项工程:墙面涂料(底漆)计量项目名称:墙面涂料(底漆)计量单位:平方米工程量:200单价:10元金额:2000元备注:无1.1.2.2 子分项工程:墙面涂料(面漆)计量项目名称:墙面涂料(面漆)计量单位:平方米工程量:200单价:15元金额:3000元备注:无1.2 单项工程:地面处理1.2.1 分项工程:地面铺设地砖1.2.1.1 子分项工程:地砖材料费计量项目名称:地砖材料费计量单位:平方米工程量:100单价:50元金额:5000元备注:无1.2.1.2 子分项工程:地砖人工费计量项目名称:地砖人工费计量单位:平方米工程量:100单价:20元金额:2000元备注:无1.2.2 分项工程:地面铺设木地板1.2.2.1 子分项工程:木地板材料费计量项目名称:木地板材料费计量单位:平方米工程量:100单价:100元金额:10000元备注:无1.2.2.2 子分项工程:木地板人工费计量项目名称:木地板人工费计量单位:平方米工程量:100单价:30元金额:3000元备注:无2. 分部分项工程:给排水及供暖工程2.1 单项工程:给水管道安装2.1.1 分项工程:给水管道材料费2.1.1.1 子分项工程:给水管道材料费(PPR管)计量项目名称:给水管道材料费(PPR管)计量单位:米工程量:50单价:10元金额:500元备注:无2.1.1.2 子分项工程:给水管道材料费(铜管)计量项目名称:给水管道材料费(铜管)计量单位:米工程量:10单价:50元金额:500元备注:无2.1.2.1 子分项工程:给水管道人工费(PPR管)计量项目名称:给水管道人工费(PPR管)计量单位:米工程量:50单价:5元金额:250元备注:无2.1.2.2 子分项工程:给水管道人工费(铜管)计量项目名称:给水管道人工费(铜管)计量单位:米工程量:10单价:10元金额:100元备注:无2.2 单项工程:排水管道安装2.2.1.1 子分项工程:排水管道材料费(PVC管)计量项目名称:排水管道材料费(PVC管)计量单位:米工程量:30单价:8元金额:240元备注:无2.2.2 分项工程:排水管道人工费2.2.2.1 子分项工程:排水管道人工费(PVC管)计量项目名称:排水管道人工费(PVC管)计量单位:米工程量:30单价:4元金额:120元备注:无2.3 单项工程:供暖设备安装2.3.1 分项工程:供暖设备材料费2.3.1.1 子分项工程:供暖设备材料费(暖气片)计量项目名称:供暖设备材料费(暖气片)计量单位:个工程量:10单价:200元金额:2000元备注:无2.3.1.2 子分项工程:供暖设备材料费(阀门)计量项目名称:供暖设备材料计量单位:个工程量:10单价:20元金额:200元备注:无2.3.2 分项工程:供暖设备人工费2.3.2.1 子分项工程:供暖设备人工费(暖气片)计量项目名称:供暖设备人工费(暖气片)计量单位:个工程量:10单价:50元金额:500元备注:无2.3.2.2 子分项工程:供暖设备人工费(阀门)计量项目名称:供暖设备人工费(阀门)计量单位:个工程量:10单价:10元金额:100元备注:无三、工程量合计合计名称合计金额备注工程量合计如下:1. 分部分项工程合计:建筑装饰装修工程合计合计名称:建筑装饰装修工程合计合计金额:35000元备注:无2. 分部分项工程合计:给排水及供暖工程合计合计名称:给排水及供暖工程合计合计金额:10000元备注:无3. 工程总合计合计名称:工程总合计合计金额:45000元备注:无四、签字确认签字确认如下:---施工方 ---监理方 -------:----: ---:----: -------XX装饰公司 ---XX监理公司 -------负责人/代表签字 ---负责人/代表签字 -------姓名: ---姓名: -------日期: ---日期: ----五、附件1. 工程设计图纸2. 工程施工合同3. 工程验收报告4. 其他相关文件六、名词解释1.PPR管:一种用于给水管道的塑料管材,具有耐高温、耐腐蚀、环保等特点。

现场工程量确认单

现场工程量确认单
项目经理(签章):
年月日
设计单位:
项目代表:
(盖章)
年月日
项目监理机构意见:
专业监理工程师:
(盖章)
总监理工程师(签章):
年月日
项目管理单位意见:
(盖章)
项目管理负责人:
年月日
造价咨询单位意见:
造价工程师(签章):
年月日
建设单位意见:
现场代表签名:
(盖章)
负责人签名:
年月日

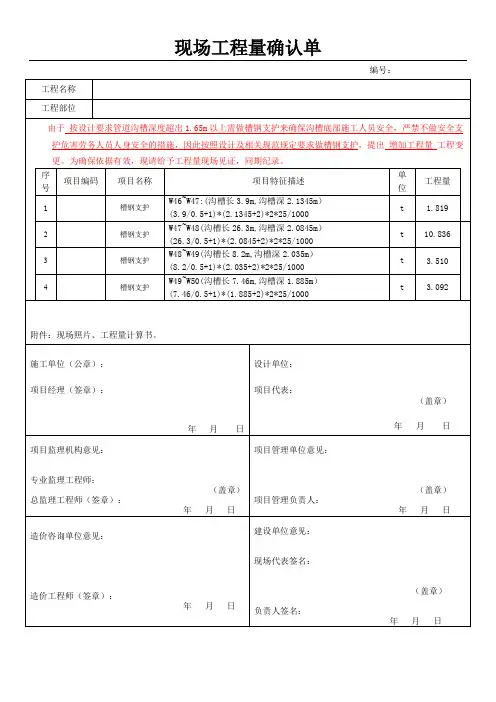

W48~W49(沟槽长8.2m,沟槽深2.035m)(8.2/0.5+1)*(2.035+2)*2*25/1000
t
3.510
4
槽钢支7.46/0.5+1)*(1.885+2)*2*25/1000
t
3.092
附件:现场照片、工程量计算书。
施工单位(公章):
工程量
1
槽钢支护
W46~W47:(沟槽长3.9m,沟槽深2.1345m)(3.9/0.5+1)*(2.1345+2)*2*25/1000
t
1.819
2
槽钢支护
W47~W48(沟槽长26.3m,沟槽深2.0845m)(26.3/0.5+1)*(2.0845+2)*2*25/1000
t
10.836
3
槽钢支护
编号:
工程名称
工程部位
由于按设计要求管道沟槽深度超出1.65m以上需做槽钢支护来确保沟槽底部施工人员安全,严禁不做安全支护危害劳务人员人身安全的措施,因此按照设计及相关规范规定要求做槽钢支护,提出增加工程量工程变更。为确保依据有效,现请给予工程量现场见证,同期纪录。
序号

工程量确认单样本【范本模板】

5号圆仓7米=958.90m³
6号圆仓环形基础土方工程量:
半径(6.175+1.1)²×π×深5.22米=867.49m³
以上6个圆仓土方工程量合计:
806。00+924.00+450。46+490.90+958。90+867.49=4497.75m³
请予确认。
谢谢!
施工单位:
日期:年月日
建设单位:
日期:年月日
半径(6.175+1。1)²×π×深4。85米=806。00m³
2号圆仓环形基础土方工程量:
半径(6.175+1。1)²×π×深5。56米=924.00m³
3号圆仓环形基础土方工程量:
半径(4.175+0。9)²×π×深5.57米=450。46m³
4号圆仓环形基础土方工程量:
半径(4。175+0。9)²×π×深6。07米=490.90m³
工程量确认单
致:***********有限公司编号:001
工程名称
********************建设工程
建设单位
***********有限公司
施工单位
*******************公司
项次
确认内容
圆仓基础挖槽按业主及图纸要求施工完成,经现场测量,实际工程量为:
1号圆仓环形基础土方工程量:

工程量确认单[]【范本模板】

3.管材接口:焊接

4
27
040504002002
混凝土检查井
1.井深、尺寸:钢筋混凝土矩形检查井

4
建设单位:
负责人:
年月日
(单位盖章)
监理单位:
负责人:
年月日
(单位盖章)
施工单位:
负责人:
年月日
(单位盖章)
第3页共3页
注:此表一式三份,建设单位、监理单位、施工单位各留存一份.
工程量确认单
工程名称
*****工程
施工单位
****建设工程有限公司
确认工程量
内容:
我单位已按合同完成了所有工作内容,按现场实际完成工程量增减情况如下表,请有关单位确认。
序号
项目编码
项目名称
项目特征描述
计量单位
工程量
1
040101002001
挖沟槽土方
1.土壤类别:三类
2。挖土深度:2M内
m3
4072.40

16
18
040503002002
水表安装
1。基础:混凝土基础
2.材质:DN150过滤器、法兰止回阀

16
建设单位:
负责人:
年月日
(单位盖章)

负责人:
年月日
(单位盖章)
第2页共3页
注:此表一式三份,建设单位、监理单位、施工单位各留存一份。
工程量确认单
工程名称
水泥混凝土
1.混凝土强度等级、石料最大粒径:C30预拌普通混凝土,粒径20mm
2.厚度:24cm
3.基层:4%水泥石粉渣,压实厚度15cm
4.养生:塑料膜养护
m2

工程量签证单(现场确认单)

工程量现场确认单
工程名称:同安区政府旧址中心广场轴线调整工程
承包单位:厦门绿得盛园艺工程有限公司编号:02
施工项目
同安区政府旧址中心广场轴线调整工程
施工部位
同安区政府旧址中心广场
签证内容及计算式
拆除原有道路石材:20m*7m+14.8m*2.7m+10.7m*6.5m+18m*4.1m+18.2m*4.8m+53m*4.85m+22m*5.3m=784m2
承包人现场工程师(签字):日期:
监理(业主)签证工程量
签收日期现场监理(签期
本表由施工单位填写一式六份,审定后建设、监理单位留一份、施工单位留三份,送审一份。
铺设原道路石材:20m*7m+14.8m*2.7m+10.7m*6.5m+18m*4.1m+18.2m*4.8m+53m*4.85m+22m*5.3m=784m2

工程数量
拆除原有道路:784m2
道路土方开挖外运:235.3m³
150mm厚碎石灌砂:117.7m³
100mm水稳层:78.4m³
50mm厚水泥中砂层:39.2m³
100mm水稳层:(20m*7m+14.8m*2.7m+10.7m*6.5m+18m*4.1m+18.2m*4.8m+53m*4.85m+22m*5.3m)x0.1=78.4m³
50mm厚水泥中砂层:(20m*7m+14.8m*2.7m+10.7m*6.5m+18m*4.1m+18.2m*4.8m+53m*4.85m+22m*5.3m)x0.05=39.2m³

设计变更、签证(现场签证)、工程量签证、工程量确认单、工程洽商、联系单、会签的区别

设计变更、签证(现场签证)、工程量签证、工程量确认单、工程洽商、联系单、会签的区别一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。

设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改.由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料.设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3.纠正设计错误以及满足现场条件变化而进行的设计修改工作。

一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。

1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。

2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更.如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。

3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。

4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。

(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

现场工程量确认单
中国建筑 合同管理表格
中建八局有限公司现场工程量确认单
表格编号
CSCEC-FBQZ-GX02
工程名称 南宁联发·臻品 分包人名称 厦门祥禾门窗有限公司
指令编号 XMXH-301 确认单编号 XMXH-301
序号 分项工程名称 单位 工程量 备注
1 1 3#号楼商业部分地弹门增加临时锁 套 77
2
3

说明:

分包单位: 项目现场施工员: 项目合约商务人员:
项目生产经理: 项目经理:
