2015年一建机电实务记忆要点资料

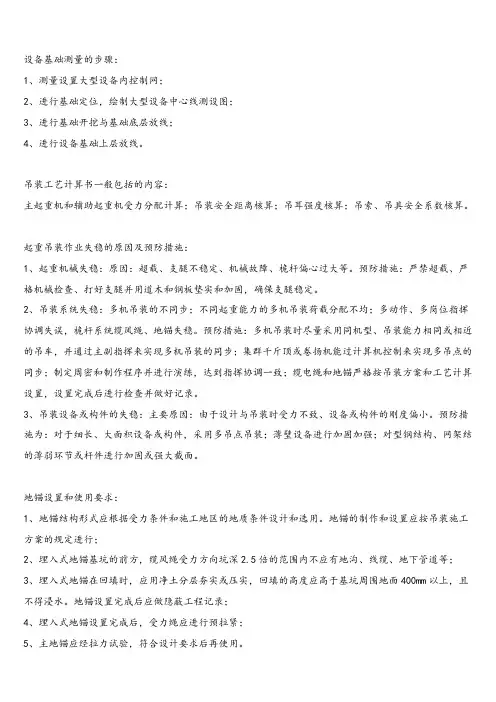

2015年一建机电实务记忆要点资料

设备基础测量的步骤:1、测量设置大型设备内控制网;2、进行基础定位,绘制大型设备中心线测设图;3、进行基础开挖与基础底层放线;4、进行设备基础上层放线。

吊装工艺计算书一般包括的内容:主起重机和辅助起重机受力分配计算;吊装安全距离核算;吊耳强度核算;吊索、吊具安全系数核算。

起重吊装作业失稳的原因及预防措施:1、起重机械失稳:原因:超载、支腿不稳定、机械故障、桅杆偏心过大等。

预防措施:严禁超载、严格机械检查、打好支腿并用道木和钢板垫实和加固,确保支腿稳定。

2、吊装系统失稳:多机吊装的不同步;不同起重能力的多机吊装荷载分配不均;多动作、多岗位指挥协调失误,桅杆系统缆风绳、地锚失稳。

预防措施:多机吊装时尽量采用同机型、吊装能力相同或相近的吊车,并通过主副指挥来实现多机吊装的同步;集群千斤顶或卷扬机能过计算机控制来实现多吊点的同步;制定周密和制作程序并进行演练,达到指挥协调一致;缆电绳和地锚严格按吊装方案和工艺计算设置,设置完成后进行检查并做好记录。

3、吊装设备或构件的失稳:主要原因:由于设计与吊装时受力不致、设备或构件的刚度偏小。

预防措施为:对于细长、大面积设备或构件,采用多吊点吊装;薄壁设备进行加固加强;对型钢结构、网架结的薄弱环节或杆件进行加固或强大截面。

地锚设置和使用要求:1、地锚结构形式应根据受力条件和施工地区的地质条件设计和选用。

地锚的制作和设置应按吊装施工方案的规定进行;2、埋入式地锚基坑的前方,缆风绳受力方向坑深2.5倍的范围内不应有地沟、线缆、地下管道等;3、埋入式地锚在回填时,应用净土分层夯实或压实,回填的高度应高于基坑周围地面400mm以上,且不得浸水。

地锚设置完成后应做隐蔽工程记录;4、埋入式地锚设置完成后,受力绳应进行预拉紧;5、主地锚应经拉力试验,符合设计要求后再使用。

滑轮组选用步骤:1、根据受力分析与计算,确定滑轮组载荷Q,选择滑轮组的额定载荷和门数;2、计算滑轮组跑绳拉力S0,并选择跑绳直径;3、注意所选路绳直径必须与滑轮组相配;:4、根据跑绳的最大接力S0和导向角度计算导向轮载荷,选择导向轮。

一建机电管理实务知识点总结

一建机电管理实务知识点总结

一建机电管理实务知识点总结一建机电管理实务是指在工程建设和维护过程中,对机电设备的运营、维修、保养等相关事务进行管理和决策。

它涵盖了机电设备的选型、安装、调试和运行管理等方面的知识。

本文将对一建机电管理实务的一些重要知识点进行总结,以帮助读者更好地了解和应用这些知识点。

一、机电设备选型在建设工程中,选择合适的机电设备对于保障工程的正常运行和延长设备的使用寿命至关重要。

在机电设备选型时,需要考虑工程的实际需求、设备的性能指标、可靠性、经济性等因素。

此外,还需要根据设备所处环境的特点,选择适合的设备类型和规格。

二、机电设备安装机电设备安装是一个繁琐而重要的过程。

在安装过程中,需要注意设备的搬运、吊装、定位和固定等环节。

同时,还需要根据设备的特点和要求进行接线和连接。

为了确保设备的正常运行,还需要进行设备的调试和试运行,确保设备的性能符合要求。

三、机电设备调试机电设备调试是保证设备正常运行的关键一步。

在调试过程中,需要按照设备的调试方案进行操作,逐步检查和调整设备的各项参数和功能。

同时,还需要运用一定的测试仪器和方法,验证设备的性能指标是否符合要求。

在调试中,对于发现的问题和故障,需要及时记录和处理,确保设备的正常运行。

四、机电设备运行管理机电设备的运行管理是维护设备正常运行的基础工作。

在运行管理中,需要对设备进行定期巡检和保养,确保设备的性能和安全。

同时,还需要对设备运行过程中的各种指标进行监测和分析,发现问题并及时进行处理。

为了提高设备的可靠性和使用寿命,还需要制定合理的运行计划和维护方案,对设备进行预防性维护。

五、机电设备维修机电设备维修是保证设备长期运行的关键环节。

设备在运行过程中可能会出现各种问题和故障,需要进行及时的维修和处理。

在维修中,需要根据故障的性质和严重程度,选择合适的维修方法和步骤。

同时,还需要运用适当的工具和设备,确保维修的效果和质量。

六、机电设备保养机电设备保养是延长设备使用寿命的重要手段。

备考篇2015一建机电实务考点归纳总结及经验总结

备考篇2015一建机电实务考点归纳总结及经验总结

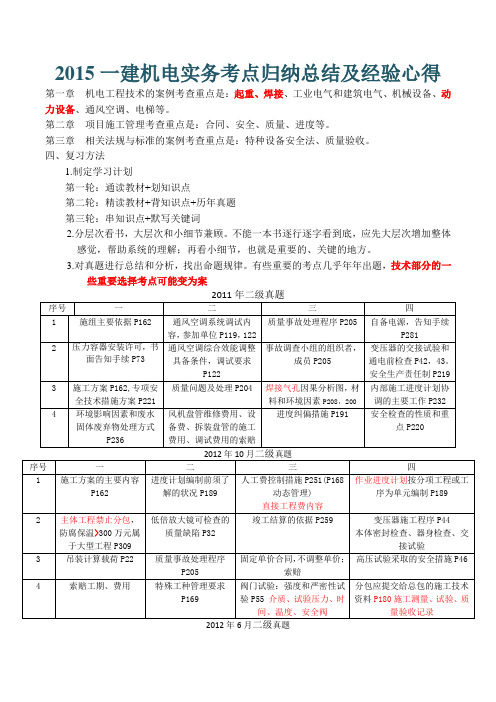

2015一建机电实务考点归纳总结及经验心得第一章机电工程技术的案例考查重点是:起重、焊接、工业电气和建筑电气、机械设备、动力设备、通风空调、电梯等。

第二章项目施工管理考查重点是:合同、安全、质量、进度等。

第三章相关法规与标准的案例考查重点是:特种设备安全法、质量验收。

四、复习方法1.制定学习计划第一轮:通读教材+划知识点第二轮:精读教材+背知识点+历年真题第三轮:串知识点+默写关键词2.分层次看书,大层次和小细节兼顾。

不能一本书逐行逐字看到底,应先大层次增加整体感觉,帮助系统的理解;再看小细节,也就是重要的、关键的地方。

3.对真题进行总结和分析,找出命题规律。

有些重要的考点几乎年年出题,技术部分的一些重要选择考点可能变为案2012年6月真题笔者归纳的2014年选择题考点(熟练的部分可以删除,不熟的反复背诵)起重技术案例1安全:吊装方案2本身是一种施工方案:组织设计结合3计算载荷4稳定性:质量预控方案5起重机是特种设备:特种设备安全法结合机电计算:载荷、合同工期索赔、预结算(赢得值法)1、起重机的分类:1桥架式2臂架式3缆索式毕加索2、机电工程常用的起重机:1流动式2塔式3桅杆式3、流动起重机:1机动好2重量大3周期短4费用高适用于单件重量大的大、中型设备塔式起重机:1速度快2重量小3周期长4费用低适用于单件重量小的设备、构件吊装桅杆式:非标准起重机1结构简单2起重量大3成本低1特重2特高3场地受限4、实施安装监检的起重机械:桥式、门式、塔式、桅杆桅她敲门5、缆索系统吊装:1重量不大2跨度高度大桥梁建造、电视塔顶液压提升:上拔式:阴影面积大用屋盖、网架、钢天桥;爬升式:阴影面积小、直立式用电视塔6、吊装方案的选用原则和步骤:1技术可行性论证2安全性分析3进度分析4成本分析5综合选择7、吊装方案依据:1吊装载荷2额定起重量(回转半径和起升高度)3最大幅度4最大起升高度8、最大起升高度组成:设备高+索具高+螺栓高+设备底与螺栓距离9、钢丝绳:19股强度高做缆风绳(直径大,强度高但柔性差);37股做跑绳;61股柔性好做吊索规格、安全系数、精度、强度鬼叔精力强10、安全系数不小于:缆风绳3.5;跑绳5;载物吊索8;载人吊索k=P(破断拉力)/T(许用拉力)11、滑轮组H80×7D的含义:H滑轮组;载荷80t;7门滑轮;吊环闭口闭口不加K12、跑绳拉力最小在固定端,最大在拉出端(拉力计算的依据:拉出端拉力)13、滑轮:3门及以下顺穿;4-6门花穿;7门及以上双跑头顺穿三顺石榴花妻头(上)穿14、其中工程常用的卷扬机:1单筒卷扬机2慢速卷扬机15、卷扬机参数:1额定牵引拉力2工作速度3容绳量(直径不同要校核)16、平衡梁:1被吊设备的平衡2减吊索、动滑轮的高度3减水平压力4合理分配或平衡荷载17、平衡梁选择依据:1设备重量2规格尺寸3结构特点4现场环境限重接轨18、两总签字:1非常规且1t(10kN)吊装2用起重机械进行安装3起重机自身安装拆卸施工企业技术负责人审批,项目总监理工程师审核签字三总签字(论证):1非常规且单件10t(100kN)吊装2合计30t起重设备的安装专家论证,施工技术负责人审批,项目总监理工程师审核签字19、可以承受较大拉力、适合重型吊装的地锚:全埋式地锚承受力不大、重复利用率高、适用于改扩建工程的地锚:活动式地锚20、全埋地锚:1坑深2.5倍范围内无障碍2回填高度400mm以上1.流动式起重机的选用步骤(单选)1根据被吊物的位置及现场情况确定起重机的站车位置(幅度/回转半径)2根据被吊物的高度、尺寸及站车位置,查起重机特性曲线,确定臂长3根据已确定的幅度、臂长,查特性曲线,确定额定起重量,若大于计算载荷则合格,否则重选4计算吊臂、吊钩及设备相互间的安全距离,若符合规范要求则合格,否则重选关键词:1幅度2臂长3额定起重量4安全距离2.流动式起重机的基础处理要求?起重机站立位置的地基应如何处理?应力测试重设计流动式起重机必须在水平坚硬地面上进行吊装作业,吊车的工作位置(吊装站位值和行走路线)的地基应进行处理。

一建机电考试实物总结

一建机电考试实物总结

一建机电考试实物总结一建机电考试实务总结一、整体感受考一建机电实务可真不是件轻松的事儿啊。

这就像是在攀登一座高峰,过程中充满了挑战,每一步都得小心翼翼。

从开始备考到走进考场,心里一直是忐忑不安的,总感觉怎么准备都还不够。

二、具体收获(一)教材知识点1. 机电工程常用材料- 回想起来才发现,像金属材料里的黑色金属(钢、铸铁等)和有色金属(铜、铝等)的性能和用途非常重要。

例如,钢的强度高,在建筑结构中的钢结构就大量使用,而铜的导电性好,常用于电线电缆。

- 这里的规律就是要根据材料的物理性能、化学性能等来理解它的用途,这样记忆起来就比较轻松。

2. 机电工程专业技术- 测量技术可是基础中的基础。

其中,平面控制网和高程控制网的测量方法一定要掌握。

例如,在大型建筑安装工程中,平面控制网如果测量不准确,后续设备的安装位置就会偏差很大。

现在想想,理解测量误差的来源和控制方法也相当关键,这有助于在实际做题时判断数据的合理性。

- 吊装技术对于设备安装来说是重点。

像塔式起重机、汽车起重机等不同起重机的特点和适用范围必须清楚。

比如说,塔式起重机适用于高层建筑施工中的垂直运输和吊装作业,汽车起重机机动灵活,适合在建筑工地间进行零散构配件的吊装。

记住了,起重机的选用要根据起重量、起重高度、工作半径等参数综合确定。

(二)案例分析答题技巧1. 首先要认真审题,找出问题中的关键信息。

比如有一道案例题问设备安装过程中出现振动过大的原因。

我当时就快速在案例背景中找与设备安装相关的信息,像基础是否牢固、地脚螺栓是否拧紧等可能影响的因素。

2. 答题时要有条理。

可以按照不同的方面罗列答案,比如从人机料法环的角度。

例如在分析某机电工程质量管理问题时,从人员的操作技能、机械设备的完好性、材料的质量、施工方法的合理性以及环境因素等来回答,这样不容易遗漏要点。

三、重要发现(一)知识点之间的联系在复习过程中我突然意识到,机电工程各个章节的知识其实是相互关联的。

2015一建机电实务考点归纳总结及经验心得

2015一建机电实务考点归纳总结及经验心得

笔者归纳的2014年选择题考点(熟练的部分可以删除,不熟的反复背诵)1、屈服强度下限值:碳素结构钢最高275,低合金结构钢最低3452、A、B型常用作钢筋、钢板、钢管;C、D型常用作重要的焊接件3、碳素钢:型钢、钢筋、钢丝、钢绞线、圆钢、高强螺栓、预应力锚具4、武汉长江大桥:Q235碳素结构钢;起重机:Q345低合金结构钢5、低合金结构钢:桥梁、钢结构、汽包、压力容器、管道、车船、轨道6、鸟巢及600MW超超临界汽包:Q460低合金结构钢7、轧钢机机架:碳素铸钢;吊车所用的齿轮:合金铸钢8、罩壳阀壳:灰铸铁;液压泵壳:孕育铸铁;发动机凸轮轴:球墨铸铁9、通过加入少量合金元素来提高耐候性的钢:特殊性能低合金高强度钢10、电站锅炉立柱:宽翼缘H型钢;炉墙上的刚性梁:工字钢11、板材:1普通碳素钢2低合金结构钢3不锈钢4镀锌钢薄板(冷轧板只有薄板)12、中低压锅炉汽包:锅炉碳素钢;高压锅炉汽包:低合金钢13、管材:1普通无缝2高压无缝3无缝不锈钢4螺旋缝5焊接钢管14、锅炉水冷器和省煤器:1优质碳素钢管2低合金钢管;过热器和再热器:15crmo、12cr1mov15、重金属:铜锌镍;轻金属:铝镁钛16、冷凝器、散热器、热交换器、空调器:黄铜(加锌合金)17、化工、石油、船舶的阀门、泵、紧固件、锅炉热交换器:镍合金18、飞机轮毂、汽车仪表盘、轮毂、变速箱、发动机罩、气缸盖:镁合金19、比强度最高:碳纤维增强塑料;金属比强度最高:钛合金20、飞机发动机、压气机盘、叶片、发动机罩、燃烧室、喷气管:钛合金21、硅酸盐材料:1水泥2玻璃棉3砌筑材料4陶瓷22、保温保冷的容器、管道等绝热工程:玻璃棉;屋顶和外墙隔热保温材料、冷库:泡沫塑料23、使用最广泛、碱性耐火材料:镁制耐火材料24、特种陶瓷:1氧化铝2氮化硅3碳化硅4氮化硼陶瓷25、特种新型无机非金属材料:1氧化2氮化3碳化4硼化5硫化6硅化物26、高分子材料:1橡胶2纤维3塑料4胶粘剂5涂料6基复合材料27、薄膜、软管、塑料瓶:低密度聚乙烯;煤气管:中、高密度聚乙烯28、水管:聚氯乙烯;热水管:氯化聚氯乙烯或聚丁烯29、塑料模具、精密量具、电子仪表、飞机漆、绝缘漆:环氧塑料(属于热固塑料)30、无毒,输送生活用水:聚乙烯塑料管31、耐腐蚀、耐温、耐冲击性能优于聚氯乙烯管:ABS工程塑料管32、刚度、硬度高于聚乙烯,但不耐低温、易老化:聚丙烯管(PP管)33、建筑工程排水、工业废气排污、工业气体液体输送:硬聚氯乙烯管34、铝塑复合管(PAP管)用作饮水管时内塑料层:中密度聚乙烯35、铝塑复合管(PAP管)用作采暖及高压管时内塑料层:交联聚乙烯36、纤维:1天然2人造3合成纤维(六大纶)37、涂料的作用:1保护2装饰3防火4防静电5防辐射38、具有优良的耐腐蚀性能和较小的摩擦阻力:涂塑钢管39、适用于给排水、海水、温水、油、气体:环氧树脂涂塑钢管40、适用于排水、海水、油、气体:聚氯乙烯(PVC)涂塑钢管41、酚醛风管:1低中压2潮湿;聚氨酯风管:1低中高压2洁净3潮湿42、玻璃纤维风管:中压以下空调系统;硬聚氯乙烯风管:洁净室含酸碱排风系统43、用于机电工程,适合450/750V及以下动力装置的固定敷设:BV44、家用电器的固定接线:RVV;家庭和办公室照明:1BV 2BX;电焊机至焊钳连接线:RV45、不能承受外力,用于室内、隧道内的桥架和管道敷设:1VV 2YJV46、能承受一定但不能承受大的拉力,可以用于直埋敷设:1VV22 2YJV2247、工作温度125、用于吊顶、电缆竖井、潮湿场所:1ZR-YJFE 2NH-YJFE48、耐火电缆可以阻燃,阻燃电缆不可以耐火49、防火要求较高的场合:WD-ZANYJFE;舟山至宁波的海底电缆:VV5950、大长度、大跨度、重冰区:LGHJ(超高压线路电压等级:220-750)51、气体绝缘材料的作用:1绝缘2灭弧3冷却4保护52、常见的气体绝缘材料:1空气2氮气3SO2 4SF653、用于300、600MW汽轮发电机及其他高压电机:环氧层压玻璃布板55、泵参数:1流量2扬程3轴功率4转速5效率(非独立)6汽蚀余量56、30层高、98m建筑其消防水泵扬程应在130m以上57、风机分类:1离心通风机、引风机、鼓风机2轴流通风机3回转鼓风机58、风机参数:1流量2压力3功率4效率(全压达90%)5转速59、压缩机按传动:1刚性联轴2挠性联轴3减速齿轮4皮带传动5无曲轴60、压缩机参数:1容积2流量3吸气压力4排气压力5效率6功率61、无挠性牵引机:1螺旋输送机2滚柱输送机3气力输送机62、通用机床:1卧式车床2万能外圆磨床3万能升降台铣床63、专门化机床:1曲轴车床2凸轮车床3螺旋桨铣床64、专用机床:汽车、拖拉机部件的钻镗组合机床、加工中心65、金属切削机床的技术性能由?决定:1加工精度2生产效率66、机床静态特性:1几何精度2刚度;动态特性:1运动精度2动刚度3热变形4噪声67、高压锅炉≤10Mpa;超高压锅炉≤14Mpa;亚临界锅炉∈(17-18)Mpa68、蒸汽锅炉参数:1额定蒸发量2受热面蒸发率(关键词:蒸发)69、热水锅炉参数:1额定热功率2受热面发热率70、水力发电设备:1水力发电机组2抽水蓄能机组3水泵机组4启闭机71、核电站设备:1核岛设备(热核反应主要部分)2常规岛设备3辅助系统72、传热设备:1冷却器2再沸器3冷凝器4蒸发器5其余含“热”字设备73、传质设备:1填料塔2板式塔74、冶金设备:1烧结2轧钢3耐火4制氧5鼓风6煤气发生7其余含“炼”字设备75、建材设备:1水泥2玻璃3陶瓷4耐火5建材6无机非金属材料76、浮法玻璃生产的关键设备:锡槽77、静置设备安装后固定不动,多数未列入?的设备:国家设备产品目录78、静置设备:1反应设备2塔设备3换热设备4分离设备5储存设备79、 1.6≤中压容器<10;10≤高压容器<100(单位Mpa,和锅炉相反)80、板式塔:1泡罩塔2浮法塔3筛板塔4舌形喷射塔81、泡罩塔:不易漏液;筛板塔:简单;浮法塔:弹性大、产能大、造价低82、目前生产中使用最广泛的传热设备:列管式换热器83、静设备的性能主要由?决定:功能84、直流电动机:1起制动性能好2平滑调速3结构复杂4造价高85、同步电动机:1转速恒定2功率因数可调3结构复杂4价格高5启动麻烦86、异步电动机:1启动性、调速性差2功率因数不高,吸收滞后无功功率87、变压器分类:1油浸式2干式3充气式88、绝缘电阻的高低与?有关:1绝缘材料性能2温度高低3潮湿程度89、高压电器:交流≥1200V;直流≥1500V90、高压成套装置:1高压开关设备2控制3测量4信号5保护设备91、高压电器性能:1通断2保护3控制4调节92、较量仪表:1电桥2电位差计(其余全为指示仪表)93、电工测量仪表的性能由?决定:被测量对象94、数字式仪表核心:集成电路;智能测量仪表核心:微处理器95、工程测量:1施工放样2变形监测3竣工测量96、各测量标识稳固不易破坏解决办法:二级布设(基准网和定线网)97、工程测量遵循原则:由整体到局部,先控制后细部98、测量过程因素:1对象2计量单位3方法4精度99、测高程的方法:1高差法2仪高法(方便、广泛)100、测定带定位点方法:1水平角测量2竖直角测量101、平面安装基准线不少于:纵横两条;沉降观测方法:二等水准102、工程测量顺序:1建网2设纵横线3设标高点4设沉降点5过程测量103、架空管网测量:1转折点2结点3交叉点4支架间距5基础面高程104、测量竣工图内容:1控制网的绘制2测量图的绘制105、中心标板埋设时间:1浇灌基础时2基础养护期满后106、放线依据:建筑物的定位轴线;定位依据:1已有建筑物2控制点107、标高基准点的位置:1基础边缘2便于观测108、预埋标高基准点:1采用钢制2用于连续生产线(简单的用于独立设备)109、为便于管线测高程、纵横断面,应敷设:临时水准点110、水准点的选择:1墙角台阶基岩2临时标桩111、地下管线必须在回填前测量:1起止点2窨井坐标3管顶标高112、杆塔中心桩(控制依据)测定后采用?控制:1十字线法2平行基线法113、测量架空线路视距长度不超过:400米114、高程测量:1电磁波测距三角高程2水准测量(常用)115、大跨越档距测量:1电磁波测距2解析法116、平面控制网测量:1三角2导线3三边117、三角测量法:1等边三角2插网、线性网、插点3线性锁4内角不小于30 118、导线测量法:1边长短时控制边数2宜伸直不宜过大3宜环网不宜过近119、三边测量法:1边长宜相等2内角30-100度3三角形个数不宜多于10 120、测区高程:国家高程基准(有困难用假定高程);已有控制网:原高程121、地势平坦、布局整齐时控制网采用:建筑方格网122、建筑方格网首级控制采用:1轴线法2布网法123、建筑网加密的指示桩建在:1建筑物行列线2主要设备中心线124、高程控制水准点:1平面控制网标桩2场地附近水准点(间距200mm)125、水准仪功能:1标高2高程3基础沉降126、经纬仪:1水平角2竖直角3垂直度4铅垂度5控制网6纵横中心线127、全站仪:1水平距离2角度3坐标4导线5放样6交会定点128、中程测距仪量程:5-20km129、建筑物变形观测采用:1激光准直仪2激光指向仪130、激光准直仪:1垂直定位2倾斜观测3同心度的找正131、激光经纬仪:1定线2定位3侧角度132、激光平面仪:1水平控制2抄平133、GPS:1面积2距离3周长4经纬度5坡度6时间134、起重机的分类:1桥架式2臂架式3缆索式135、机电工程常用的起重机:1流动式2塔式3桅杆式136、流动起重机:1机动好2重量大3周期短4费用高137、塔式起重机:1速度快2重量小3周期长4费用低138、桅杆式:1特重2特高3场地受限139、缆索式:1重量不大2跨度高度大3桥梁建造4电视塔顶140、液压提升:1上拔式(阴影面积大用)2爬升式(阴影面积小、直立式用)141、吊装方案依据:1吊装载荷2额定起重量3最大幅度4最大起升高度142、最大起升高度组成:设备高+索具高+螺栓高+设备底与螺栓距离143、钢丝绳:19股强度高做缆风绳;61股柔性好做吊索;37股做跑绳144、安全系数不小于:缆风绳3.5;跑绳5;载物吊索8;载人吊索12-14 145、其中工程中最常用:H系列滑轮组146、滑轮组H80×7D的含义:H滑轮组;载荷80t;7门滑轮;吊环闭口147、跑绳拉力最小在固定端,最大在拉出端(拉力计算的依据:拉出端拉力)148、滑轮:3门及以下顺穿;4-6门花穿;7门及以上双跑头顺穿149、其中工程常用的卷扬机:1单筒卷扬机2慢速卷扬机150、卷扬机参数:1额定拉力2工作速度3容绳量(直径不同要校核)151、平衡梁:1被吊设备的平衡2减吊索、动滑轮的高度3减水平压力152、平衡梁选择依据:1设备重量2规格尺寸3结构特点4现场环境153、两总签字:1非常规且1t吊装2用起重机械进行安装3起重机安装拆卸154、三总签字(论证):1非常规且单间10t吊装2合计30t起重设备的安装155、可以承受较大拉力、适合重型吊装的地锚:全埋式地锚156、承受力不大、重复利用率高、适用于改扩建工程的地锚:活动式地锚157、全埋地锚:1坑深2.5倍范围内无障碍2回填高度400mm以上158、钨极惰性气体保护焊保护气体:氩气(或氩气及氦气混合气体)159、惰性气体焊适用:1有色金属2不锈钢3质量要求高的低碳钢低合金钢160、CO2气体焊(单一活性、速度高、成本低)适用:1碳钢2低合金钢161、焊剂(回收后与新焊剂比例1:3使用)的作用:1保护2冶金162、已被列入淘汰的:直流弧焊发电机164、手工焊机:1CO2气体保护焊机2氩弧焊机3混合气体保护焊机165、埋弧焊机适用:1平位(俯位)2长缝3大型工件的直缝和环缝166、埋弧焊机不适用:1仰焊2薄板3铝、钛及其合金167、薄板的点焊和焊缝宜采用:电阻焊168、钨极氩弧焊机:1清洁美观2焊件变形小3连接薄板金属4打底焊169、熔化极氩弧焊机:1铝镁铜及其合金2不锈钢3稀有金属中厚板170、钨极、熔化极气体保护焊均适用于:1铝镁合金2合金钢171、CO2气体保护焊机不适用:1交流2有风(风速2)3 易氧化有色金属172、等离子弧焊机(可不开坡口对接):1温度高2能量大3冲击力大4稳定173、目前应用最广泛的焊接方法:电弧焊(风速8)174、焊接工艺评定报告由焊接责任工程师审核,单位技术负责人批准175、焊接工艺评定的依据:可靠的钢材焊接性能176、焊接工艺评定所用参数:1热输入2预热温度3后热温度177、新型材料的焊接工艺评定单位:钢厂178、焊接试板的人员:本单位的熟练焊工(压力容器要求同批焊工)179、主持评定及结果确认的人员:焊接工程师180、编制作业指导书的人员:焊接专业工程师181、变更焊接方法:重新评定;有补加因素时:增焊冲击试件182、拉伸残余应力越大,应力腐蚀开裂的时间越短183、面内变形:1收缩变形2回转变形(其余均为面外)184、适用于较小焊件、可防止角变形和波浪变型:刚性固定法185、焊工操作证有效期:4年;离开岗位不超过:6个月186、需要防护措施:1雨雪2湿度90%3风速:气体2低氢5电弧(药芯)8187、放大镜或肉眼检查:1气孔2裂纹3咬边4夹渣188、焊接检验尺检查:1余高2焊瘤3凹陷4错口189、咬边深度的检查,必须将焊缝检验尺与焊道一侧母材靠紧190、对不承压的容器、设备、管道,其致密性试验为:液体盛装试漏191、氨气试验中若有渗漏,试纸的颜色是:红色192、焊缝一侧为封闭的情况(如储罐罐底焊缝)致密性试验为:真空箱试验193、焊缝液压强度试验(水)试验压力:设计压力的1.25-1.5倍194、焊缝气压强度试验(气体)试验压力:设计压力的1.15-1.2倍195、无损检测中可以检验内部缺陷:1射线2超声波(其余只能检测表面)196、超声波(TOFD)适用:1焊缝中部缺陷2缺陷垂直定位(1mm误差)198、机械设备安装前应进行复检的项目:1基础位置2基础尺寸199、预埋地脚螺栓的?应符合要求:1位置2标高3露出基础的长度200、地脚螺栓的光杆部分和基础板应:刷防锈漆201、胀锚地脚螺栓要求:1裂缝不适用2距离超7倍直径3强度超10Mpa202、机械安装:1基础验收2设垫铁3吊装4调精度5固定灌浆6装零件203、垫铁设置:1坐浆法2压浆法3距离(500-1000)4厚度不小于2mm204、垫铁调整完毕后相互间不宜焊接的是:铸铁垫铁205、机械安装工程中最关键的一环是:精度调整与检测206、整体式安装:1设备定位位置2各设备间相互位置207、解体式安装:+再现制造、装配的精度,达到制造厂标准208、模块化安装:+保证安装精度,同时达到制造厂标准209、典型零部件:1轮系2轴系3联轴器4冷热装配5液压元件6气压元件7润滑管路210、固定地脚螺栓(短,连同基础浇灌):没有强烈振动设备211、活动地脚螺栓(长,可拆卸):强烈震动和冲击的重型设备212、胀锚、粘接地脚螺栓:静置的简单设备或辅助设备213、可以安装设备的混凝土强度:75%214、混凝土灌浆料:1细石2无收缩3微膨胀4环氧砂浆5其他215、灌浆层厚度不小于25mm;外模板与底座边缘间距大于60mm216、设备安装精度不够:1垫铁不平稳接触不好2灌浆不密实强度不够217、地脚螺栓安装的?会影响设备安装精度:1垂直度2紧固力218、形状误差:1直线度2平面度3圆度4圆柱度219、位置误差:1平行度2垂直度3倾斜度4圆轴度5对称度220、调整法无效,补偿加工以抵消过大误差的方法:修配法221、调整两轴心预偏:温度高的一段应低于温度低的一端222、调整两轴线倾斜:上部间隙小于下部间隙( 端面间隙选择较大值)223、带悬臂的转动设备:1补偿悬臂水平度(略上扬)2控制中心线垂直度224、机械水平度和垂直度补偿的原则:与偏差方向相反225、配电柜中的SF6环网柜应配置:1温湿度控制器2加热器226、配电柜上装有电器的可开启的门接地方式:裸铜软线227、配电柜应安装在基础型钢上,其垂直度、相互接缝、盘面偏差符合要求228、多台配电柜:1逐台找正2各自单独与基础型钢接地接零3彼此间隙1mm229、五防:1带负荷合闸2带地线合闸3带电挂地线4走错间隔5误合开关230、手车推入和拉出柜内,接地触头应比主触头:先接触、后断开231、二次回路:最小电气间隙12mm;最小爬电距离20mm232、二次回路配线:1无接头2尼龙管绑扎3接地专用螺栓4多股软导线5两端卡子固定233、成套配电装置的高压试验由?进行:当地供电部门许可的试验单位234、交接试验对象:1母线2避雷器3高压瓷瓶4高压开关5电压互感器6电流互感器235、SF6气体绝缘开关应做的检查:1漏气率2含水率236、二次回路测绝缘电阻:1用500V兆欧表(摇表)2电子元件用万用表3必须大于0.5MΩ237、10kV手车柜的试验:1工频耐压2动作试验3联锁试验4其他试验238、10kV手车柜做工频耐压试验时?不参与:1避雷器手车2所用变手车3电压互感器手车239、?保护装置有整定要求:1漏电保护2过载保护3短路保护240、变压器基础验收要求:1中心和标高符合设计要求2轨道误差不超过5mm241、变压器的运输要求:1压力监视2保持正压3防雨防潮4压力0.01-0.03Mpa242、变压器吊装:1严禁挂顶盖吊环2倾角不超15度3吊装前核对高低压侧方向(不转动)243、变压器干燥:1铁损法2铜损法3热油法;小型变压器:1热风法2红外线法244、变压器排潮:1真空法2自然通风法3机械通风法4滤油法245、干式变压器进行干燥时,其绕组温度根据?确定:绝缘等级246、室内变压器宽面推进时,低压侧向外;窄面推进时,油枕侧向外247、油浸变压器附件的控制导线应采用:耐油性能的绝缘导线248、变压器箱体外壳可靠接地(PE),其低压侧中性点应接在:接地干线249、变压器中性点的接地回路中的连接点要求:1靠近变压器侧2可拆卸250、变压器的极性和组别测量方法:1直流感应法2交流电压法251、变压器的直流电阻测量:1电桥法2电压降法252、变压器测绝缘电阻:1高压绕组用2500摇表2低压绕组用500摇表3测完放电253、变压器注油后的交流耐压试验前(摇表测绝缘)静置时间:1大容量12h 2小容量5h 254、变压器送电试运行:1全压冲击2高压侧先投3冲击5次4第一次超10min 5空载运行24h255、变压器试运行注意:1冲击电流2空载电流3一二次电压4温度5做记录256、电动机安装前检查空气间隙,各点差值与平均值的比值:±5%257、电动机的干燥,1kV以下电机:1使用1000摇表2电阻值超1MΩ258、电动机的干燥,≥1kV的电机:1用2500摇表2定子1MΩ3转子0.5MΩ4吸收比≥1.3 259、电动机外加热源干燥方法:1热风法2电阻器加热法3灯泡照射法(其余为通电加热)260、电动机干燥:1最高控制在70-80度2每小时温升5-8度3同一温度下5h电阻不变合格261、干燥时测温度:1酒精温度计2电阻温度计3温差热电偶4水银温度计不适用262、电动机保护装置:1 短路2差动3过电流4低电压5单相接地263、绕线式感应电动机的启动方法:1串接电阻2串接频敏变阻器264、直接启动适用于?类型电动机:1小容量2功率不超1kW 3启动电流不超额定电流6倍265、频繁启动的大中型电动机:1宜采用降压启动2不宜采用电枢回路串电阻启动266、电动机试运行前测绝缘:1用500摇表2超0.5MΩ3接地线截面超2.5mm267、电动机试运行:1空载运行2h并记录空载电流2滑动轴承温升不超45度,滚动不超60度268、电杆基础施工:1坑深偏差±50mm 2中心偏差±30mm269、铁塔采用螺栓连接;晴天测电阻表;线路试运行冲击合闸3次270、电缆沟敷设:1水平距35mm 2防水措施3电控分开4入室设防火墙5钢筋混凝土盖板(50kg)271、排管敷设:1穿路加固2管径≥1.5电缆外径3坡度5‰4距地表0.7米5转角分支设人孔井272、竖井敷设:1没有无关管道2间距0.3m 3支架、外皮连接明设接地4垂直时设固定盒273、电缆绝缘测量:1用2500摇表2测前侧后放电(1min)3记录温湿度、表的电压等级274、电缆耐压试验:1直流电2持续10min 3微安表测泄漏电流4电流不对称系数不超2275、铠装电缆的端部铠装应接地;保护、控制回路的控制电缆采用屏蔽电缆276、爆炸性粉尘环境内布线严禁采用:1绝缘导线2塑料管明敷(宜采用钢管)277、火灾危险环境布线采用:1非铠装电缆2钢管明敷(21或23区采用硬塑料管明敷)278、二次回路的检查调试内容:1校线2测绝缘电阻279、二次回路校线方法:1电话听筒2绝缘电阻3信号灯4电缆校对器280、二次回路的范围:1操作2保护3测量4信号281、二次回路需要测量的绝缘电阻:1导线对地2缆芯之间3相邻导线间282、500线路:双线、负角;220线:双线、20-30角;110线路:单线(雷暴双,轻微无)283、变电站通常采用:阀式避雷器;发电厂发电机采用:金属氧化物避雷器284、对排放爆炸性气体的风管避雷针的要求:1高出管顶至少3米2保护范围高出至少2米285、均压环的要求:1垂直距离不超12米2与屋面距离不超10米3可利用接地或接零干线286、避雷针的设置:1单支避雷针保护角60度2两只避雷针间距离不超30米且不超高度15倍287、避雷器的接地线截面积不小于16软铜线;避雷器与被保护设备接线不超过4米288、接地极材料:1镀锌角钢2镀锌钢管3铜棒4铜板289、接地线材料:1绝缘铜芯或铝芯导线2扁钢3圆钢290、接地线分为:1接地干线2接地支线;接地极分为:1垂直接地极2水平接地极291、接地模块的要求:1埋深超0.6米2模块间距不小于长度的3-5倍292、接地线:1室外暗敷2室内明敷3干线与接地极焊接4设备与支线焊接或螺纹(需要移动)293、配电变压器输出侧中性点必须直接接地;熔体额定电流必须小于短路电流的2.5倍294、三相四线制、三相五线制线路的中性线上绝对不可安装熔断器295、裸导线用作中性线时候的颜色:淡蓝色296、由同一台变压器供电或同一回路中,不允许同时存在接地和接零297、公用低压网一般不允许采用接零,应该采用接地298、爆炸危险区域:1设备采用专门接地线2干线与接地体连接不少于2处299、不可合并的接地装置:电气设备与独立避雷针的接地300、可以合并的接地装置:1电气设备与建筑物避雷针的接地2防静电的与防感应雷的接地301、防静电接地线:1单独连接2不能串联3接地端子或螺栓(不应小于M10)连接302、容量≥50m3的储罐:1接地点不少于2处2接地点的间距不大于30m3接地体连成闭合环形303、低压管道:0≤P≤1.6Mpa;中亚管道:1.6<P≤10Mpa304、质量证明文件中的特性内容:1无损检测2理化性能试验3耐压性能4型式试验305、需要光谱分析的钢制管道:1铬钼合金2镍及镍合金3钛及钛合金4不锈钢306、材质为不锈钢、有色金属的管道运输和储存不得与碳素钢、低合金钢接触307、GC1管道使用前无损检测:1磁粉2渗透3检验批同炉、同型号、同时到货308、管道安装前:1标高、中心线、管口方位达标2脱脂、内部防腐、衬里完毕309、管道安装顺序:1铺管道2连设备3装仪表4试压5防腐保温6吹洗7调试8交工验收310、大型储罐的管道连接应在:液压试验合格后进行(考虑沉降)311、伴热管与主管间:1平行安装2隔离垫或伴热环支撑3可拆卸连接点4纵焊缝在易检修位置312、非金属管道连接时应避免:1温度过高或过低2阳光直射3大风等恶劣环境313、非金属管道热熔连接时温度:-10-40度;缠绕连接时温度:不低于5度314、阀门安装前按照?确定其安装方向:介质流向315、阀门与管道连接采用?方式时阀门应该关闭:1法兰2螺纹316、阀门与管道连接采用?方式时阀门应该开启:1焊接(氩弧焊)2电熔3热熔317、安全阀的安装:1垂直安装2出口接向安全地点318、截止阀的安装:1加铅封2锁定在全开启状态319、对于有位移的管道其支吊架的安装:1向位移反方向预偏2预偏值为位移值的1/2320、热力管道:1架空或地沟敷设2坡度室内2‰、室外3‰3最低点排水、最高点放气321、补偿器:1竖直安装2热水管高放气低放水3蒸汽管最低点设置疏水器或放水阀322、补偿器:4两侧紧挨设活动支架5两侧远端设固定支架6弯头弯曲附近不设导向或固定323、有垂直膨胀无横向膨胀设置:弹簧支架;有垂直膨胀也有横向膨胀设置:弹簧吊架324、高压管道:1机械强度大2耐高温3耐腐蚀4高度严密性5正式管架固定6取源同时安装325、高压管道焊接:1垂直管不设焊口2每5m允许1个焊口3焊接直管段长度不小于500mm 326、管道系统试验:1压力试验2泄露性试验3真空度试验327、管道压力试验前应:1安装完毕2热处理完3无损检测合格328、压力试验一般为液压,但?情况下可采用气压试验:设计压力≤0.6Mpa329、压力试验完毕不得在管道上修补或增添物件,除非经设计或建设单位同意,且要重新试验330、代压力试验(100%检测):1环缝、纵缝、螺旋缝射线或超声(内部缺陷)2其余渗透和磁粉331、液压试验压力为设计压力1.5倍的管道:1受内压地上钢管道2有色金属管道3埋地钢管道332、试验压力为0.2Mpa的有:1真空管道气压试验2管道气压预实验333、试验压力为0.4Mpa的有:1埋地钢管道液压试验334、试验压力为0.6Mpa的有:1建筑承压管压力试验2气压替代液压时的基准值335、水冲洗:连续且流速超1.5;空气吹扫:间断且流速超20;蒸汽吹扫:轮流且流速超30 336、油清洗:1不锈钢管先蒸汽吹扫再用油清洗2油清洗合格后采取封闭或充氮保护。

备考2015年一级建造师 机电实务 考点总结 根据知名网校课件+历年真题+新版教材纯手工打造

备考2015年一级建造师 机电实务 考点总结 根据知名网校课件+历年真题+新版教材纯手工打造

备考2015年一级建造师机电实务考点总结纯手工打造根据各网校课件、历年真题、新版教材【黄色部分必须掌握】机电实务三轮复习方案第一轮:通读全书,遍历各个知识点,同时分清主次;第二轮:分块重点复习,对于重点难点,要花时间去理解记忆,架构知识体系;第三轮:真题/模拟题训练,答完题后,对照标准答案,检查:1/题目要考什么,考的是单一考点还是综合考点?2/如何答题,得分点是什么?分几个点答?3/如何组织语言,务必精炼,重点突出.注:1、在前两轮的复习中,穿插题目练习.2、通过三轮复习,形成答题思路,在潜意识里形成答题套路,大量练习,大量记忆,熟能生巧!3、考前一定要结合历年所考题目,进行大胆预测,并进行有针对性的预答!4、考前一定注意教材改版内容!课程内容安排第一部分机电工程技术第二部分机电工程项目施工相关法规与标准第三部分机电工程项目施工管理第四部分案例题的解题思路及应试技巧课程重点一个条例--《特种设备安全监察条例》;二项技术—起重、焊接技术;三交底--任务交底、技术交底、安全交底;三检—自检、互检、专检及验收程序;三个案例内容—空调、消防、电梯;三种试运行—单机、联动、负荷;四项措施—经济措施、技术措施、组织措施、合同措施,针对项目目标体系;四漏—漏电、漏水、漏风、漏控;五字真言—人、机、料、法、环,针对现场具体事项处理;•P.2比较碳素结构钢、低合金结构钢、特殊性能低合金高强度钢的特点、用途,熟练找出对应钢种;•金属材料分为黑色金属和有色金属两大类。

碳素结构钢具有良好的塑性和韧性,易于成型和焊接。

机电工程中常见的各种型钢、钢筋、钢丝等,优质的碳素钢还可以制成钢丝、钢绞线、圆钢、高强螺栓及预应力锚具等。

•低合金结构钢具有较好的综合力学性能。

主要适用于锅炉汽包、压力容器、压力管道、桥梁、重轨和轻轨等制造。

•特殊性能低合金高强度钢能够满足特殊需要的钢类。

•板材中、低压锅炉的汽包材料常为专用的锅炉碳素钢,高压锅炉的汽包材料常用低合金钢制造。

一建知识点汇总机电实务

一建知识点汇总机电实务一建知识点汇总-机电实务机电实务是一建考试中不可忽略的一部分,它关乎着建筑工程施工中机电设备的运行和管理。

在备考机电实务的过程中,了解和掌握一些重要的知识点是非常必要的。

本文将对一建考试中常见的机电实务知识点进行汇总和总结,以供备考参考。

一、电气工程1. 电气工程基本知识:电流、电压和电阻的关系;电功率的计算方法;直流电路和交流电路的特点及区别;电气设备的基本符号和常用电气图纸的理解等。

2. 电气设备选型与安装:电缆敷设的原则和方法;电缆的截面积计算;电缆保护的措施;电气设备的选型原则和常见设备的特点;变压器的选型和安装要求等。

3. 低压配电系统:低压配电箱的组成和功能;短路电流的计算方法;漏电保护器的作用和使用要求;接地系统的设计和施工要求;电气火灾防范措施等。

4. 照明工程:照明光源的分类和选择原则;照明设计的要求和方法;灯具的安装和维护;照明系统的能耗控制等。

二、给水排水工程1. 给水工程:常见的供水设备及其特点;给水管道的选材和安装要求;给水泵的选型和运行控制等。

2. 排水工程:常见的排水设备及其特点;排水系统的设计和布置要求;污水的处理和排放措施;排水管道的维护和清洗要求等。

三、暖通工程1. 暖通系统:供暖的方式和原理;常见的供暖设备及其特点;供暖管道的选材和安装要求;暖通空调系统的设计和调试控制等。

2. 通风系统:通风的方式和原理;常见的通风设备及其特点;通风管道的选材和安装要求;通风系统的设计和调试控制等。

3. 空调系统:常见的空调设备及其特点;空调系统的设计和调试控制;空调系统的节能措施和维护要求等。

四、智能建筑系统智能建筑系统是近年来快速发展的领域,它通过集成和控制各种机电设备,实现对建筑自动化的管理和控制。

在一建考试中,对智能建筑系统的考察逐渐增多。

1. 智能建筑系统的基本概念和特点;2. 建筑自动化技术的应用领域和作用;3. 常见智能建筑系统的组成和功能;4. 智能建筑系统的设计和施工要求;5. 智能建筑系统的维护和管理等。

2015一建机电案例考点总结DOC

2015年案例题考点1、流动式起重机的选用步骤1根据被吊物的位置及现场情况确定起重机的站车位置(幅度/回转半径)2根据被吊物的高度、尺寸及站车位置,查起重机特性曲线,确定臂长3根据已确定的幅度、臂长,查特性曲线,确定额定起重量,若大于计算载荷则合格,否则重选4计算吊臂、吊钩及设备相互间的安全距离,若符合规范要求则合格,否则重选关键词:1幅度2臂长3额定起重量4安全距离2、流动式起重机的基础处理根据施工现场地质情况及地面耐压力,采取如下措施:1一般施工场地:开挖回填夯实,铺钢板,利用重锤做预压强度实验,合格后方可作业2复杂地形场地:请专业人员对基础进行专门设计,吊装前必须进行基础验收关键词:1挖填夯铺,做实验2基础设计和验收3、利用已有建筑吊装超过10T的货物的技术要点1获得该建筑物设计单位的书面认可2编制专门的吊装方案,由总包单位组织专家进行论证,通过后还要交底3方案中对承载部位进行强度和稳定性校核4方案选择的受力点应征得设计人员的同意5对于锚固点或直接捆绑的承载部位,应对局部采取补强措施6施工时应设专人对受力点的结构进行监视关键词:1认可2论证3校核4同意5补强6监视4、吊装方案的选用原则和步骤1技术可行性论证2安全性分析3进度分析4成本分析5综合选择5、吊装方案的编制依据1法规标准规范规程2施工组织设计3技术资料4现场条件5技术装备能力6到货计划6、吊装工艺计算书的主要内容(耳分距细)1主起重器和辅助起重机受力分配计算2吊装安全距离核算3吊耳强度计算4吊索、吊具安全系数核算关键词:1受力2安全距离3强度4安全系数7、起重机械失稳的原因及预防措施原因:1超载2支腿不稳定3机械故障4桅杆偏心过大措施:1严禁超载2打好支腿并用道木和钢板垫实和加固3严格机械检查,属于特种设备的安装前要履行报检程序,接受监督检验,安装后进行验收,取得使用许可后方可作业8、吊装系统失稳的原因及预防措施原因:1多机吊装的不同步2不同起重能力的多机吊装载荷分配不均3多动作多岗位指挥协调失误4桅杆系统缆风绳、地锚失稳措施:1多机吊装时尽量采用同机型、吊装能力相同的吊车,并通过主副指挥来实现多机吊装的同步2集群千斤顶或卷扬机通过计算机控制来实现多吊点的同步3制定周密的指挥和操作程序并进行演练,达到指挥协调一致4缆风绳和地锚严格按照吊装方案和工艺计算设置,完成后做好检查并作好记录关键词:1多机不同步2载荷分配不均3协调失误4地锚失稳关键词:1相同机型2集群千斤顶3指挥一致4依照方案5检查记录9、吊装设备或构件失稳的原因及预防措施原因:1设计与吊装时受力不一致2设备或构件刚度偏小措施:1对于细长、大面积设备或构件采用多吊点吊装2薄壁设备进行加固加强3对型钢结构、网架结构的薄弱部位或杆件进行加固或加大截面关键词:1多吊点2加固加强3加大截面10、工地的塔吊在使用前有哪些程序?P4201塔吊安装为危险性较大的分部分项工程,其安装方案在施工单位自行编制审核后还应经总包单位的技术负责人签字,报监理单位审核批准后由总监签字,批转实施。

机电实务必过一级建造师知识点汇总

机电实务必过一级建造师知识点汇总
本文档旨在总结一级建造师考试中的机电实务必备知识点,以帮助考生更好地准备和应对考试。

1. 机电工程概述
- 机电工程的定义和范围
- 机电工程的发展历史和现状
- 机电工程的重要性和应用领域
2. 机电工程管理
- 机电工程项目管理的基本概念和原则
- 机电工程项目立项和招标流程
- 机电工程项目的施工组织和协调管理
3. 机电设备安装与调试
- 机电设备的选型和采购
- 机电设备的安装和调试流程
- 机电设备的运行与维护
4. 机电工程质量控制
- 机电工程质量管理的基本要求和流程
- 机电工程质量检测与验收标准
- 机电工程质量事故的预防和处理
5. 机电工程相关法律法规
- 《中华人民共和国建设法》和相关实施细则
- 《中华人民共和国招标投标法》和相关实施细则
- 其他与机电工程相关的法律法规和政策
以上是一级建造师考试中机电实务的核心知识点概述,考生在备考过程中应重点关注上述内容,加强理论研究和实践应用。

希望本文档能对考生的备考有所帮助。

随着考试大纲和相关法规的不断更新和修订,考生还需及时关注最新政策和要求,以确保备考的准确性和全面性。

注意:本文档所提供的知识点仅供参考,具体的考试内容以权威部门发布的资料为准。

*[LLM]: 一级建造师。

一建机电实务通过心得分享

运筹帷幄事半功倍
一建机电实务通过心得分享
01 抓住重点
02 学习方法
03 备考资料
04 自信心态
抓住重点读薄教材
——把483页的教材变成150页
机电实务教材工程技术83分施工管理64分法律法规13分
学习方法
——开始了就不要停下
技巧1:每天的学习流程
机电实务教材工程技术时间占比70%施工管理时间占比25%法律法规时间占比5%
问答标签技巧2:
①训练答题速度
②熟悉专业用语
③提高卷面分数
技巧3
:默写
备考资料
——工欲善其事,必先利其器
备考资料
视频精讲:•舒婷:
初期跟随教材,听2-3遍•唐琼:
适合后期学习。

考点资料及题库:•机电小肥虎:
考点一本通
十年真题解析
案例百题斩
手机题库随时刷
学习讨论群
自信心态
努力学习的人生,就像开了挂一样精彩。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

写在前面的话:
本文为笔者(罗汉果的新号)原创,绝非复制粘贴,转载请注明出处
由于新版教材比老版增加了近200页,还坑爹的删除了掌握、了解这些标题的标注,大家看看2014年的试卷就会觉得所有的内容都是重点,笔者连续两年参加了机电实务考试,感觉去年的试题考点虽然很偏,但是仍然有规律可循的,考的结果自己也是感觉比较满意的,因此得出了一些不大成熟的结论,大家将就着看,能对大家有所帮助我就很欣慰了,以下就是我的建议。

(1)往年的真题只看看选择就可以了,案例题随便看看,得其意而忘其形即可,为什么不用
背?换位思考嘛,我是出题者我也不会与以往的那些人重复,要不岂不是显得我很没水平?这本书那么厚我大可以找出我自己的考点,为啥非要拾人牙慧?所以我的经验就是,直接把往年的那些案例考点删除,特别是近3年的,可以帮你节省大笔的时间来对付其
余的考点
(2)近年的出题原则感觉有些背离了选拔人才的初衷,个人感觉就是越偏越好,出题者在刻
意回避那些网校课程的重点,虽然这点很恶心很变态,但是也为我们指明了大致的方向,这点只有靠自己揣摩了,我的建议是,网校的课程还是要听的,但是考试之前一定要留
出足够的时间查漏补缺,自己归纳总结。

(3)也许有的考生会说,书本那么厚,考点那么多,我根本记不住啊,其实找好了学习办法
也是可以应付的过来的,只是过程比较辛苦罢了,在这里我想说,如果你打算报考2015
年的实务,至少要有超过300小时的时间来准备,也就是说,平均每天3小时的话要坚
持至少100天,这个是最低的标准了,如果你连这点时间都没有,那么接下来的文字可
以不用看了。

(4)网校的课程还是可以报名参加的,特别是对第一次报考的考生来说,因为可以把那些孤
立的考点串联起来,在你脑海里形成知识脉络,对你以后自己融会贯通很有用
(5)整个学习的过程就是把一本厚书看薄的过程,简单来说就是提炼考点然后自己记忆,下
面是我自己的办法,可能未必适用于每个人,权当做抛砖引玉吧,首先就是把网校讲解
的考点和历年考过的考点找出来,用自己的话来记忆,拿项目经理的安全职责这道经典
命题为例,那么长的一大段话我归纳为:关键词:1负总责2严执行3建机构4订计划5 搞整改6报事故,好吧,如果你还是记不住,那就再简化为负严建订搞报,具体的措辞
不用太精确,只要是那个意思就行了,其作用就是让你形成条件反射,逐层扩展成一个
完整的句子,这就足够了。

你以为改卷老师再批改了一天的试卷后,拿过你的试卷还会
逐字句的对应标准答案么?他一定是按照脑海里的关键字和关键词来给你分的,所以还
是那句话,得其意而忘其形即可。

(6)还有个建议就是如果有条件参加考前冲刺班的一定要去,效果谁用谁知道不详细说(7)下面这些是在你听完了网校的课程,考前还有2个月至1个半月左右要做的事:归纳考
点,有些人会问,为什么要多此一举呢?直接看书不就完了,我倒是觉得这一步不可或缺,我自己总结的考点包括案例双面打印的话也就20多页A4,每天背诵的时候就不觉
得书本有多么厚了,这是一种极大的心理暗示,鼓励着我继续向前~~~~~
(8)水平有限,说了很多废话,考点也是挂一漏万,需要各位自己补充完善,最后祝大家顺
利通过2015年的一建机电实务,码字不宜,小小收取点财富值,大家千万别怪哈哈,如
果你能把我的这篇全部搞定,你就会觉得非常划算:)。
