基坑支护专项施工方案内容和审查要点

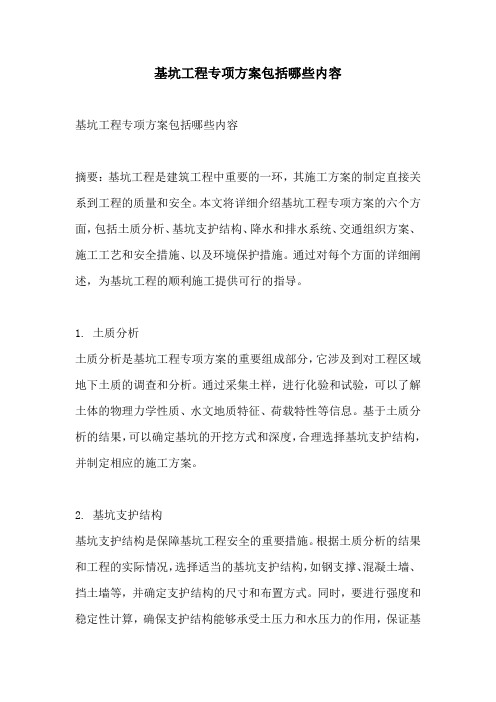

基坑工程专项方案包括哪些内容

基坑工程专项方案包括哪些内容基坑工程专项方案包括哪些内容摘要:基坑工程是建筑工程中重要的一环,其施工方案的制定直接关系到工程的质量和安全。
本文将详细介绍基坑工程专项方案的六个方面,包括土质分析、基坑支护结构、降水和排水系统、交通组织方案、施工工艺和安全措施、以及环境保护措施。
通过对每个方面的详细阐述,为基坑工程的顺利施工提供可行的指导。
1. 土质分析土质分析是基坑工程专项方案的重要组成部分,它涉及到对工程区域地下土质的调查和分析。
通过采集土样,进行化验和试验,可以了解土体的物理力学性质、水文地质特征、荷载特性等信息。
基于土质分析的结果,可以确定基坑的开挖方式和深度,合理选择基坑支护结构,并制定相应的施工方案。
2. 基坑支护结构基坑支护结构是保障基坑工程安全的重要措施。
根据土质分析的结果和工程的实际情况,选择适当的基坑支护结构,如钢支撑、混凝土墙、挡土墙等,并确定支护结构的尺寸和布置方式。
同时,要进行强度和稳定性计算,确保支护结构能够承受土压力和水压力的作用,保证基坑工程的稳定性和安全性。
3. 降水和排水系统基坑工程中,地下水和降水是常见的问题。
为了保证基坑的干燥和稳定,需要制定相应的降水和排水系统。
降水系统包括降水井、水泵、管网等设施,用于处理基坑内的地下水和降水。
排水系统包括排水沟、排水管道等,用于排除基坑内的积水。
在制定方案时,要考虑地下水位的变化、降水量的大小以及降水速度,确保降水和排水系统的效果。
4. 交通组织方案基坑工程施工过程中,交通组织是一个重要的考虑因素。
在制定交通组织方案时,需要考虑施工区域的交通状况、周边道路的情况以及施工人员的安全。
要明确交通组织的原则和措施,包括施工区域的划分、交通流量的控制、施工期间的交通标识和引导、施工车辆和行人的通行管理等。
通过合理的交通组织方案,可以有效降低施工期间的交通事故风险,提高施工效率。
5. 施工工艺和安全措施施工工艺和安全措施是基坑工程专项方案中不可或缺的一部分。
深基坑专项施工方案专家论证

深基坑专项施工方案专家论证1. 引言深基坑工程是指在地下开挖深度较大的基坑,用于建设地下结构或地下空间。
由于深基坑工程的特殊性,施工方案的设计和施工过程需要经过专家的论证和审查,以确保工程的安全和可靠性。
本文将对深基坑专项施工方案进行专家论证,并提供相关的技术要求和注意事项。
2. 施工方案概述深基坑工程的施工方案包括以下内容:•地质勘察和设计分析•基坑支护结构设计•地下水处理方案•地下工程施工工艺•安全措施和应急预案在深基坑工程中,施工方案的制定是确保工程安全和高效施工的关键。
专家论证将充分评估施工方案的合理性和可行性,提供专业建议和技术支持。
3. 专家论证的内容和流程专家论证的内容主要包括对深基坑施工方案的技术要求和关键节点进行评估和论证。
具体的流程包括以下几个步骤:3.1. 文档审查和技术要求论证对施工方案的文档进行全面审查,分析和评估方案的完整性和一致性。
同时,论证施工方案中是否符合相关的技术要求和规范标准,如国家标准、行业规范等。
3.2. 实地考察和现场论证根据施工方案的要求,专家组进行实地考察和现场论证。
通过实地考察,专家组可以更加全面地了解地质条件、地下水情况等实际情况,并对施工方案中的关键技术和工段进行现场论证。
3.3. 总结和意见反馈根据论证结果,专家组进行总结并提出意见和建议。
对于施工方案的合理性和可行性,专家组可以提出技术改进或优化的建议,确保施工方案达到最佳效果。
4. 技术要求和注意事项在深基坑专项施工方案的论证过程中,需要注意以下技术要求和注意事项:4.1. 地质勘察和设计分析地质勘察和设计分析是深基坑工程的基础工作,必须确保勘察和分析结果的准确性和可靠性。
在论证过程中,需要评价和确认地质勘察和设计分析的综合性和科学性,以确保施工方案的可行性。
4.2. 基坑支护结构设计基坑支护结构设计是深基坑工程的重要环节,需要根据地质条件和设计要求选择合适的支护结构。
论证过程中,需要评估支护结构的稳定性和可靠性,确保其满足工程要求。
深基坑工程安全专项施工方案编制及专家论证审查

深基坑工程安全专项施工方案编制及专家论证审查一、前期准备1.项目背景:对深基坑工程的目的、规模、施工地点等进行详细说明,并进行风险评估,确定施工方案编制的重点和难点。
2.编制组织:确定安全专项施工方案的编制组织,明确各成员的责任和职责,并建立有效的协作机制。
3.编制标准:明确所编制的方案需要符合的法规标准和规范要求。
二、安全评估与预控1.工程概况:对深基坑工程的基本情况进行详细介绍,包括场地环境、土质情况、地下设施等。
2.施工目标:明确深基坑工程的施工目标和要求,并说明实施的安全措施和预控措施。
3.施工风险识别:仔细识别基坑工程施工过程中可能出现的各类安全风险,并进行分析和评估。
4.风险控制措施:根据风险评估结果,制定相应的控制措施,并进行详细说明。
5.应急预案:编制针对各类突发事件的应急预案,并明确各方的责任和任务,以便在紧急情况下能够及时有效地进行处置。
三、施工组织安排1.组织结构:制定施工组织结构,明确各岗位职责、权限和责任,并建立有效的沟通渠道。
2.人员培训:对施工人员进行必要的安全培训,提高其安全意识和操作技能。
3.施工计划:制定详细的施工计划,确定各工序的安全措施和工序间的安全交底要求。
4.整体监控:建立监控机制,对施工过程中的安全风险进行实时监测和控制。
5.隐患排查:定期对施工现场进行安全隐患排查,及时整改。
四、施工技术方案1.工程设计:编制深基坑工程的具体设计方案,包括开挖方案、支护方案、降水方案等。
2.施工工艺:根据施工实际情况,制定详细的施工工艺流程图,并说明各工艺环节的安全要求和操作规程。
3.施工设备选择:根据工程要求和施工实际情况,合理选择安全可靠的施工设备和工具。
4.施工方法:明确各个施工阶段的实施方法,包括开挖、支护、降水等步骤。
5.施工控制:制定施工控制措施,包括土壤强度检测、支护结构的质量控制等。
1.专家组成:组成专家组,包括相关领域的专业人员,对安全专项施工方案进行论证审查。
深基坑专项施工方案

深基坑专项施工方案与防范措施1、对于边坡稳定性进行定期检测,及时发现问题并采取措施解决。
2、在开挖过程中,采取合适的降水措施,保证土体稳定性。
3、对于边坡土方堆放材料进行规范管理,避免材料倾落造成伤害。
4、在施工现场设置警示标志,提醒工人注意危险源,并进行必要的安全培训。
5、加强对施工机械的维护保养,确保其安全运行。
6、严格按照相关规范进行施工,避免因施工不当造成事故。
7、加强现场管理,确保施工安全,避免人员闲逛、乱穿越等情况发生。
8、定期组织安全检查,及时发现问题并进行整改。
根据土壤种类和力学性质确定边坡坡度。
当基坑深度较大,边坡开挖不经济或环境不允许放坡时,应采用直立放坡并进行可靠的支撑。
在进行土方开挖前,应做好地面排水和降低地下水位的工作。
在基坑边坡上侧堆土或材料以及移动施工机械时,堆土或材料应距边坡边外沿2m以外,高度不超过1.5m。
第四章土方开挖工程安全技术设计一、安全等级判别根据《建筑基坑工程安全技术规程》167-2009第3.1.4条和表3.1.4,该基坑属于III安全等级。
根据《建筑基坑工程安全技术规程》167-2009第3.1.13条,首选大开挖放坡地基处理形式作为支护结构选型。
二、挖土边坡系数的确定范围1、根据《建筑基坑工程安全技术规程》167-2009表5.2.2,对于坑深7.1m的黄土类土质基坑侧壁放坡坡度允许值(高宽比),边坡坡度为1:0.43范围内。
2、根据《建筑施工手册》(第四版)表6-43,对于坑深5.1m的砂砾类土质基坑侧壁放坡坡度为1:1.5~1:0.75范围内。
3、根据本工程地质勘察报告,土壤含水量较低,可不考虑地下水影响。
根据综合分析,该基坑为临时性基坑,安全级别较低,边坡系数确定为1:0.43.三、土方施工开挖中的质量控制要点1、对定位放线的控制控制内容主要为复核建筑物的定位桩轴线、方位和几何尺寸。
根据规划红线或建筑物方格网,按设计总平面图复核建筑物的定位桩。
监理如何开展深基坑支护设计、施工专项方案审查

论 、七 分 经 验 ” ,可 见 它 的实 践 性 是 非常 强 的 。基 坑设计往往要根据 施工过程 不断 出现 的新情 况进 行修
— —
丰 富 ,建 立起 日臻 完 备 的 资料 库 ,在 监 理 实 践 中多
96 ——
维普资讯
P oet ng m n r c Maa e e t j
建பைடு நூலகம்监理
20 0 7年第 4 期
收集 积 累 相 关 资 料 、数 据 以备 审 查 工 作 开 展 时 所
需 。
求 重 新 开展 地质 勘 察 ,确 保 支护 结 构设 计依 据 的可 靠性 。 () 4 支护 结构 内容的 审查 。监理工程 师应重 点审
() 3 当没有条件 做到 以上两项 准备 时 ,应 专 门聘
中有 设 计 方 面 的 , 施 工 方 面 的 ,认 识 上 的 , 不 可 预见 的。但 无论 是 哪一 方面 原 因产 生 的 ,归根 到 底 大 部分 都 与 设 计 有关 ,且 事 故 的 发 生 具有 隐蔽 性 、
2 监 理单位 自身 审查 能力 的准 备 随着 工程 建 设 的 不 断发 展 ,作 为监 理 单位 在 承
监理 如何 开展 深基 坑 支 护设 计 、
施 工 专 项 方 案 审 查
杨 逢林 ( 山市建 设 监 理有 限 公 司 ,广 东 中 中山 5 8 0 ) 2 4 0 摘 要 : 基坑支护工程具有专业性强 、动态性明显, 险性大等特点,一旦 出现 问题后果十分严重。因此监理单位要重视 危 并开展好深基坑支护设计 、 施工方案的专项 审查,起到防微杜渐 、 降低安全 事故风险的作用 。文章就审查 内 容作
了具体 阐述 。
基坑支护及土方开挖专项施工方案(专家论证)

基坑支护及土方开挖专项施工方案一、前言基坑支护及土方开挖是土木工程领域中非常重要的一项工作,其施工方案需要经过专家的认真论证和设计。
本文将探讨基坑支护及土方开挖的施工方案及相关问题,以期为相关领域的专业人士提供参考。
二、背景分析基坑支护及土方开挖在建筑、交通等工程中起着至关重要的作用。
在施工过程中,必须合理设计支护和开挖方案,以确保工程的顺利进行。
同时,基坑支护及土方开挖过程中涉及到众多专业知识和技术,需要专家进行认真论证和设计。
三、支护设计方案3.1 支护类型选择在设计基坑支护方案时,首先要选择合适的支护类型。
常见的支护类型包括钢支撑、混凝土桩、土钉墙等。
根据基坑深度、周围环境等因素,选择最适合的支护类型是至关重要的。
3.2 支护结构设计支护结构设计要合理布局,确保支护结构的稳定和安全。
需要考虑支撑系统的承载能力、变形控制、防水排水等因素,以确保基坑支护的有效性和安全性。
四、土方开挖方案4.1 土方开挖分层在进行土方开挖时,要根据地质勘测资料和设计要求,对土方进行合理的分层开挖。
逐层开挖可以有效控制变形和排水,并减少地质灾害的发生。
4.2 开挖方法选择土方开挖的方法有多种,如机械开挖、爆破开挖等。
根据基坑的具体情况和设计要求,选择最合适的开挖方法是关键。
五、专家论证专家对基坑支护及土方开挖方案进行认真论证,包括结构设计、开挖工艺、施工安全等方面。
通过专家的论证,可以保证施工方案的科学性和安全性。
六、结论基坑支护及土方开挖是土木工程中重要的施工环节,需要经过专家的认真设计和论证。
通过合理的支护设计和土方开挖方案,可以确保工程的顺利进行,保障施工的安全和质量。
希望本文对相关领域的专业人士有所启发,提供参考价值。
深基坑土方开挖方案编制及监理审查要点

深基坑开挖专项施工方案编制及审查要点----内容主要来自20190517监理协会深基坑培训内容摘录汇总1、关于专家论证范围。
根据建办质[2018]31号关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知,需专家论证的超危工程深基坑方案是指开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
根据甬建发[2009]162号《关于进一步做好危险性较大的分部分项工程管理工作的若干意见》,需专家论证的超危工程深基坑方案是指开挖深度超过4m(含4m)的基坑(槽)的土方开挖、支护、降水工程,以及开挖深度虽未超过4m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
对于消防水池、水泵房等小基坑,施工方往往认为,卸土至开挖面至槽底(底板垫层底),挖深<4m,即可避免开挖方案专家论证。
建议监理判断观点:应当按卸土区域是否超过基坑影响范围(基本要求:围护桩开始计算卸土宽度是否超过受影响的基坑周边环境,根据GB50497-2009《建筑基坑工程监测技术规范》:按基坑施工安全等级的不同,基坑边需保护的周边环境是指从基坑边缘以外1~3倍基坑开挖深度)来界定。
否则卸土只能算放坡卸载。
2、危大工程专项方案审批注意点。
根据住建部令第37号《危险性较大的分部分项工程安全管理规定》,第十一条“专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
危大工程实行分包并由分包单位编制与项施工方案的,专项施工方案应当由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章。
”监理审核建议:施工单位是否加盖公章,存在分公司或者分包的是否加盖其单位公章(公章应是到工商部门备过案的单位印章,不应是公司普通工程工程技术章或项目章)。
若无公章,则不予审核,避免施工单位未经公司审批直接报专家论证。
此外若项目距离地铁较近,则论证前还需施工方提交当地地铁交通设施保护办公室审核并出具意见,并根据地保办意见要求施工单位增加地保措施。
深基坑开挖与支护专项施工方案

XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX
-
目录
01.工程概况 03.安全措施
02.施工方案 04.环境保护措施
1
工程概况
工程概况
1
本工程为深基坑开挖与支 护项目,位于某市繁华地
段
2
工程主要包括深基坑开挖 和支护两部分,开挖深度 为10米,支护结构采用钢
2.4 排水措施
在基坑开挖和支护施 工过程中,应采取有 效的排水措施,防止 水患对工程的影响。 可在基坑周边设置排 水沟和集水井,及时 将积水排出。同时, 应对排水设施进行定 期检查和清理,确保 排水畅通
施工方案
2.5 监测与预警
在施工过程中,应加强对基坑及 周围环境的监测,及时发现并处 理异常情况。监测内容包括基坑 变形、沉降、位移等参数,以及 周围建筑、道路、地下管线等设 施的安全状况。如发现异常情况 ,应及时采取措施进行处理,并 启动预警系统,通知相关人员采 取应对措施
定期对施工现场进行安 全检查:及时发现并消 除安全隐患
配备必要的:安全防护 用品和应急救援器材
建立健全的应急预案和 演练制度:提高应对突 发事件的能力
环境保护措施
环境保护措施
在施工过程中应尽量减少对周围环境的影响
控制施工噪音、粉尘、废水的排放:采 取有效的降噪、除尘、污水处理措施 对施工材料进行合理利用和回收处理: 减少资源浪费和环境污染 合理规划施工场地和临时设施:减少对 周围生态环境的破坏 加强施工现场的环境监测和管理:及时 发现并处理环境问题 积极采用环保技术和材料:推动绿色施 工的实施
安全措施
严格遵守国家和地方安 全法规:建立健全安全 管理体系
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基坑支护专项施工方案内容和审查要点加强基坑支护专项施工方案审查,对工程的质量、进度、安全都是十分重要的。
下面就基坑支护专项施工方案的主要内容和审查要点和大家一起探讨。
一、基坑支护专项施工方案的主要内容
1、工程概况
工程概述;地下结构概述;工程地质水文地质条件(特别是不良地质反映);周围环境情况,特别要说明需重点关注的建筑物、地下管线等的状态。
2、基坑支护设计概述
基坑支护设计方案、降水方案、支护设计对施工提出的特殊要求
3、编制依据
《建筑地基基础设计规范》(GB50007—2002);
《建筑基坑支护技术规程》(JGJ120-99);
《建筑基坑工程监测技术规程》(GB50497—2009)
《混凝土结构设计规范》(GB 50010—2010);
《建筑桩基技术规范》(JGJ94-2008);
《岩土锚杆(索)技术规程》(CECS 22:2005)
4、基坑工程的难点、重点和关键点
5、施工组织管理机构、人员配置及职责
6、资源配置计划
机械设备配置、劳动力配置、材料配置、监测仪器配置
7、总体施工部署
施工准备工作、总体施工顺序(各工序交叉施工顺序)、施工进度计划、施工进度计划实施的风险及预防措施分析
8、施工方法及技术措施
各类桩施工技术措施(钻孔桩、搅拌桩、旋喷桩、振动灌注桩、人工挖孔桩、预制桩、咬合桩、地下连续墙等)、土钉墙施工技术措施、压顶梁(围檩)、内支撑、锚杆施工技术措施、格构柱施工技术措施、土方开挖施工技术措施,降水与排水措施(轻型井点、深井、明排等),砂性土层中是关键施工措施。
支撑拆除、土方回填等施工技术措施.
9、基坑支护监测
10、危险源辨识及应急措施
11、工程质量保证措施
质量保证体系、关键工艺或工序质量保证措施、材料和设备保证措施
12、安全生产、文明施工、环境保护保证措施
13、附件
(1)、基坑围护设计专家论证意见书和设计院对论证意见的回复
(2)、基坑支护专项施工方案专家论证意见书
(3)、企业相关技术标准
(4)、基坑围护设计平面图、典型剖面图及节点大样图
(5)、典型地质剖面图及土工指标一览表
(6)、基坑环境平面图
(7)、基坑降、排水平面布置图
(8)、施工平面布置图
(9)、土方开挖平面流向图、剖面图、工况图、运输组织图
(10)、进度计划网络或横道图
二、基坑支护专项施工方案的审查要点
1、方案的审批情况
检查方案的编制、审核、审批手续是否齐全。
是否经施工单位技术负责人审批签字,加盖公司一级图章,不得有代签的现象。
2、专家论证的情况
土方开挖深度超过5m(含5m),或地下室三层以上(含三层),或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程,其基坑支护设计方案必须经过专家论证。
检查须经过专家论证的方案是否有书面基坑支护专项施工方案专家论证意见书,以及专家论证意见书中提出的问题是否有设计院对论证意见的回复,以及是否在方案中得到修改。
3、方案的完整性情况
方案应包含十三个方面的内容,详见本文第一部分。
很多方案的内容都不完整,有的方案对许多重要的内容都没有描述。
4、方案的设计情况
基坑围护的设计单位应具有相应资质条件,其中深基坑设计方案应经专家论证取得专家意见书,设计单位再根据专家论证意见出设计变更联系单,连同设计方案一起去市建委办理备案手续。
5、周边环境的描述
许多方案对周边环境的描述很简单,有的甚至完全没有。
基坑周边的建筑物、构筑物、重要管线、围墙、临时设施、塔吊位置、出土口、施
工道路等都要描述清楚,越详细越好。
特别是周边有河流和池塘的更应该描述清楚。
6、重点难点的情况
基坑的重点难点是否描述清楚,如砂性土中的土钉墙支护,基坑降水的处理就是一个关键点。
对井点降水等要有详细的叙述,要有确保降水成功的措施,还要有备用井点、备用发电机等。
在软粘土中的挖土也是一个关键点,应有详细的措施,确保工程桩不歪斜、不断裂,确保支护结构的安全性等。
7、资源配置计划
资源配备要考虑基坑支护的整体,而不是只考虑挖土。
有的方案只安排了挖土的劳动力和机械设备。
应该把支护桩、土钉墙、内支撑、井点降水、监测等工程的劳动力和机械设备都考虑进去,统一列表。
8、总体部署的问题
有的方案很详细的写了围护桩、土钉墙、降水、挖土等施工工艺,但对总体的部署和施工流程却没有交代。
基坑支护中土钉墙、降水、挖土等是交叉穿插进行的,应有总体的施工流程.还要有总体进度计划的安排,各工序开始时间、交叉时间、结束时间,总进度计划表.安排的管理力量、劳动力、机械设备能否满足总进度计划的要求等。
9、土方开挖施工流程
土方开挖是基坑支护中很重要的一道工序,应该进行详细的叙述,而有的方案只是原则性的写了土方开挖的情况,但具体如何开挖却没有叙述.围护桩支护、土钉墙支护土方开挖的流程是不同的.大型的土方工程更应
该详细说明土方开挖的平面流向、分层分段的情况、出土口的布置、机械设备的配备、对工程桩及围护结构的保护措施和施工组织、进度计划等.有内支撑的基坑还应有对内支撑和格构拄的保护措施以及局部内支撑下面大型挖掘机无法工作部位的土方的开挖措施。
还有深浅基坑高低跨处的处理、出土坡道处的处理等。
10、支撑拆除和土方回填
许多方案都没有支撑拆除和土方回填的内容,应予以完善.支撑拆除时应有确保安全的措施。
土方回填中应有如何保证密实的措施以及对地下室外墙防水层的保护措施等。
11、基坑监测的情况
经过专家论证的方案一般都有专门的基坑监测方案,而自行编制的方案中往往较简单。
而基坑监测又是非常重要的.一个完整的监测方案应包括监控目的、监测项目、监测仪器、监控报警值、监测方法、监测点的布置、监测周期、信息反馈等。
检查监测项目是否齐全,监测点的布置、监测周期是否合理。
施工单位应有专人进行监测,除了专业的仪器监测外,每天专人巡回目测是更简捷而更有效的监测。
每天反馈信息以及一旦超出报警值所采取的措施。
12、应急措施
应急措施是方案中极其重要的部分,方案中要有对危险源的辨识,可能发生的险情,以及针对各种险情采取的应急措施。
还应有应急领导小组成员名单及分工,及应急抢险材料物资机械设备的准备要求等。
