职业技术学校新校区文科、理科实训楼工程施工组织设计方案
实训室施工方案(3篇)

第1篇一、项目背景随着我国教育事业的不断发展,实训室在职业教育中扮演着越来越重要的角色。
为了提高学生的实践能力,培养高素质的技术技能人才,我校决定新建一个现代化的实训室。
为了确保施工质量,提高施工效率,特制定本实训室施工方案。
二、施工目标1. 确保施工质量,满足设计要求;2. 确保施工进度,按期完成施工任务;3. 严格控制成本,降低施工成本;4. 保障施工安全,确保施工人员生命财产安全;5. 确保施工期间的环境保护,减少对周边环境的影响。
三、施工范围1. 实训室土建工程;2. 实训室室内装修工程;3. 实训室设备安装工程;4. 实训室智能化系统安装工程。
四、施工组织机构1. 施工项目经理:全面负责施工项目的组织、协调和管理工作;2. 技术负责人:负责施工过程中的技术指导和质量控制;3. 施工员:负责施工过程中的现场管理和监督;4. 质量检查员:负责施工过程中的质量检查和验收;5. 安全员:负责施工过程中的安全管理和监督。
五、施工进度安排1. 施工前期准备(1个月):包括图纸会审、施工方案编制、施工组织设计、施工许可证办理等;2. 土建工程(3个月):包括基础工程、主体结构工程、屋面工程、装饰装修工程等;3. 设备安装工程(2个月):包括实训室设备、智能化系统设备的安装调试;4. 工程验收及交付使用(1个月)。
六、施工方案1. 土建工程(1)基础工程:严格按照设计要求进行施工,确保地基承载力满足要求;(2)主体结构工程:采用钢筋混凝土结构,确保结构安全、稳定;(3)屋面工程:采用防水、保温、隔热材料,确保屋面防水、保温、隔热效果;(4)装饰装修工程:采用环保、耐用的装饰材料,确保室内环境舒适、美观。
2. 室内装修工程(1)墙面:采用环保、耐用的墙面涂料,确保墙面平整、美观;(2)地面:采用耐磨、防滑的地砖,确保地面平整、美观;(3)门窗:采用隔音、隔热、防尘的门窗,确保室内环境舒适、安静;(4)灯具:采用节能、环保的灯具,确保室内照明效果。
实训楼工程施工方案

实训楼工程施工方案一、工程概况1.1 项目概述实训楼工程位于XX省XX市,总建筑面积为XXXX平方米,共有地上X层地下X层,主要用于培训学校的实际操作和实践教学。
本工程计划采用混凝土结构,在建筑施工中,需严格按照国家建筑设计规范和相关标准进行施工,保证施工质量和工程安全。
1.2 施工目标本施工方案的目标是按照合同规定和设计要求,严格按照施工合同时间节点和质量标准完成实训楼工程,确保工程质量、工期和安全。
二、施工组织与管理2.1 施工组织为了保证工程施工工期的顺利进行,建议在项目开工前成立由项目经理、总工程师、技术负责人、施工员、质量工程师和安全员组成的项目管理团队,负责实训楼工程的全面管理和施工进度的控制。
2.2 施工管理施工管理应严格按照ISO9001国际标准进行,建立健全的质量管理体系和安全环保管理体系,制定详细的施工方案和监控措施,并定期进行施工过程的检查和评估,确保施工过程中的质量和安全。
2.3 安全防护施工过程中,施工单位应设置明显的安全警示牌和施工区域标识,严格执行安全操作规程,严禁违章操作。
同时,施工单位应做好临时设施的安全管理和定期检查,确保施工现场的安全。
三、施工工艺与质量控制3.1 地基处理实训楼工程的地基处理应根据设计要求和地质勘察报告进行,采取合理的地基处理方式,确保地基的稳定和承载能力。
3.2 结构施工在混凝土结构的施工过程中,需要严格执行构件预制、安装及模板支撑的要求,并保证混凝土的浇筑和养护符合相关标准,确保结构的安全和稳定。
3.3 设备安装在设备安装过程中,需要严格按照设备安装图纸和操作规程进行,保证设备的安装位置准确、牢固,并进行必要的调试和保养。
3.4 装饰装修从工程构件安装结束到实训楼工程进行最终交接为止,对实训楼内外的装饰装修工程应进行全方位的质量检查和监控。
四、环境保护与文明施工4.1 垃圾处理施工期间产生的垃圾和废弃物应分门别类、及时清运处理,合理利用和处置,确保施工现场的环境卫生。
某职校实训楼技术标施工组织设计方案

某职校实训楼技术标施工组织设计方案温州市职业技术学校新校区文科、理科实训楼工程施工组织设计浙江省建工集团有限责任公司目录一、工程概况二、编制依据三、工程特点四、施工总规划五、施工准备及平面布置六、施工机械的选择和布置七、主要施工方案八、施工总进度计划九、新技术的应用十、主要技术组织措施十一、各项资源需用量计划附件:1、项目管理班子主要成员表6、塔吊附墙图2、施工总进度计划7、人货电梯附墙图3、施工总平面布置图8、外挑脚手架示意图4、平面测量定位线图9、围护桩平面布置图5、主要机械设备示意图10、土方开挖剖面图1.0编制依据:1.1 浙江大学设计院设计的温州职业技术学院文科实训楼和理科实训楼工程图纸。
1.2温州职业技术学院文科、理科实训楼工程的招标文件。
1.3 温州职业技术学院文科、理科实训楼工程的答疑书。
1.4 国家和行业颁发的建筑安装工程施工及验收规范。
1. 工程概况:2.1工程状况:2.11工程地点:温州市茶山高教园区内。
2.12项目名称:温州职业技术学院新校区文科、理科实训楼工程2.13项目特征:本项目共有两个工程,文科实训楼和理科实训楼,总建筑面积为18700平方米。
其中文科实训楼8900平方米,高为5层,层高3.9米,现钢筋混凝土框架结构,基础是先张法预应力管桩,φ500,桩长9+9+9+10米的176根,桩长9+9+10+10米的18根;桩长36米;理科实训楼面积9800平方米,高5层,层高4.5米,金工1层,层高7.8米,基础采用先张法预应力管桩,φ400桩,桩长9+9+9+10米,90根,φ500桩,桩长9+9+9+10米,324根。
相关给排水、电气、暖通、消防、智能化布线。
2.14项目属性:公用建筑。
2. 16地质状态:2.2工程机构及名称:建设单位:温州职业技术学院。
设计单位:浙江浙江大学建筑设计研究院。
监理单位:浙江泛华工程监理有限公司。
质监单位:温州市建设工程质量监督站。
实训楼施工组织设计

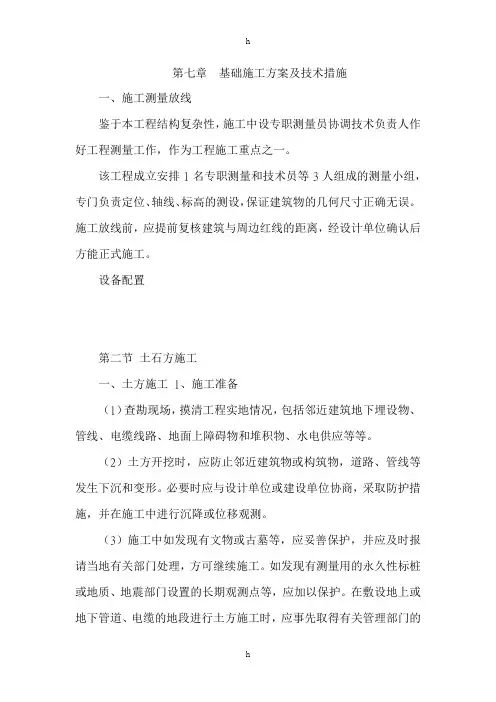

第七章基础施工方案及技术措施一、施工测量放线鉴于本工程结构复杂性,施工中设专职测量员协调技术负责人作好工程测量工作,作为工程施工重点之一。
该工程成立安排1名专职测量和技术员等3人组成的测量小组,专门负责定位、轴线、标高的测设,保证建筑物的几何尺寸正确无误。
施工放线前,应提前复核建筑与周边红线的距离,经设计单位确认后方能正式施工。
设备配置第二节土石方施工一、土方施工 1、施工准备(1)查勘现场,摸清工程实地情况,包括邻近建筑地下埋设物、管线、电缆线路、地面上障碍物和堆积物、水电供应等等。
(2)土方开挖时,应防止邻近建筑物或构筑物,道路、管线等发生下沉和变形。
必要时应与设计单位或建设单位协商,采取防护措施,并在施工中进行沉降或位移观测。
(3)施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。
如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。
在敷设地上或地下管道、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防损坏管线,造成严重事故。
(4)在场地周围设置必要的截水沟、排水沟,疏通原有排水系统,保证场地不积水。
(5)设置测量控制网:包括轴线控制桩和水平基准点。
要求设在不受基础施工影响之处。
2、土方开挖技术要求根据建物结构特点及场地地质情况,本工程采用人工挖孔灌注桩的基础形式,具体基础情况如下:⑴、江职业技术学院新校区1#实训楼采用人工挖孔灌注桩的基础形式,实训楼部分人工挖孔桩共计64根,桩身直径为900mm,扩底直径为1300mm,根据内江建筑勘察设计研究院出具的《岩土工程勘察报告》设计文件中要求建筑物基础持力层选择为基岩中风化层,桩端承载力特征值不小于2500kpa。
⑵、结构实训车间人工挖孔桩共计22根,分为ZJ1、ZJ2,ZJ1桩身直径为1000mm,扩底直径为1400mm,ZJ2桩身直径为1100mm,扩底直径为1500mm,根据内江建筑勘察设计研究院出具的《岩土工程勘察报告》和设计文件中要求建筑物基础持力层选择为基岩中风化层,且嵌入中等风化基岩1.0m,桩端承载力特征值不小于2500kpa。
职业技术学院实训楼工程施工组织设计

三峡职业技术学院南区实训楼工程施工组织设计编制单位:三峡职业技术学院南区实训楼工程项目部编制人:审核人:审核单位:浙江省二建建设集团有限公司湖北分公司审核人:批核人:审批单位:浙江省二建建设集团有限公司审核人:批准人:年月日目录第一章编制依据 (7)第二章工程概况 (8)第一节工程简介 (8)第二节工程地质条件 (8)第三章施工部署 (9)第一节施工目标 (9)第二节施工现场组织机构部署 (10)第三节施工部署工作 (14)第四章主要分部分项工程施工方案 (18)第一节工程测量施工方案 (18)第二节土方与基坑支护施工方案 (21)第三节桩基工程施工方案 (21)第四节地下室结构施工 (21)第五节脚手架工程施工方案 (27)第六节钢筋工程施工方案 (27)第七节模板工程施工方案 (32)第八节混凝土工程施工方案 (32)第九节砌筑工程施工方案 (34)第十节门窗工程施工方案 (37)第十一节抹灰施工施工方案 (40)第十二节楼地面工程施工方案 (42)第十四节吊顶工程施工方案 (46)第十六节涂料工程施工方案 (47)第十七节栏杆、扶手安装工程施工方案 (49)第十八节给排水工程施工方案 (52)第十九节电气工程施工方案 (54)第二十节保温工程施工方案 (60)第五章质量管理体系与保证措施 (68)第一节质量管理目标 (68)第二节管理机构保证措施 (68)第三节质量管理制度、职责保证措施 (68)第四节技术保证措施 (71)第五节劳动力质量保证措施 (72)第六节原材料质量保证措施 (72)第七节计量检验保证措施 (73)第八节基础工程质量控制措施 (73)第九节主体工程施工质量控制措施 (74)第十节装饰工程质量控制措施 (77)第十一节安装工程质量控制措施 (78)第六章样板引路措施 (78)第一节样板引路的目的 (78)第二节样板引路组织管理机构 (79)第四节样板引路工程交底 (83)第五节样板引路实施要求 (84)第七章安全管理体系与保证措施 (88)第一节组织管理保证措施 (88)第二节职业健康安全在项目运行控制措施 (88)第三节安全管理工作制度 (89)第四节安全管理行为控制措施 (90)第五节劳务用工安全管理措施 (90)第六节安全防护管理措施 (91)第七节临时用电安全管理措施 (93)第八节施工机械安全管理措施 (97)第九节塔机作业安全管理措施 (98)第十节消防工作安全管理措施 (99)第十一节治安保卫措施 (101)第八章文明施工管理体系与保证措施 (102)第一节文明施工的管理机构 (102)第二节人员管理措施 (102)第三节场容控制措施 (103)第九章工程进度计划与保证措施 (106)第一节工程进度计划管理目标 (106)第二节进度计划管理 (106)第十章环境保护措施 (110)第一节环境污染因素分析 (110)第二节环境保护措施 (110)第三节扬尘治理控制方案 (114)第十一章资源配置计划 (120)第一节劳动力配置计划 (120)第二节机械设备配置计划 (120)第三节材料配置计划 (121)第十二章施工平面布置 (122)第一节现场总平面布置原则 (122)第二节施工围墙 (122)第三节施工现场临时道路 (122)第四节生产临时设施的布置 (123)第五节生活临时设施的布置 (123)第六节施工场地排水、排污 (123)第七节施工临时用电、用水设计 (123)第十三章冬、雨季施工措施 (128)第一节雨季施工措施 (128)第二节冬季施工措施 (131)第十四章质量通病及其防治措施 (134)第一节钢筋工程质量通病及防治措施 (134)第二节混凝土工程质量通病及防治措施 (135)第三节模板工程质量通病及防治措施 (139)第四节卷材防水工程质量通病及防治措施 (141)第五节涂膜防水工程质量通病及防治措施 (143)第六节饰面工程质量通病及防治措施 (143)第七节砌体工程质量通病及防治措施 (146)第八节外墙抹灰质量通病及防治措施 (147)第十五章成品保护措施 (150)第一节成品保护的方法 (150)第二节主要分部分项工程的成品保护措施 (150)第十六章成本控制措施 (155)第一节施工前成本控制 (155)第二节施工过程中成本控制 (155)第十七章应急总预案 (157)第十八章施工协调管理措施 (160)第一节与业主方的工作协调 (160)第二节与设计院的工作协调 (160)第三节与监理工程师的工作协调 (160)第四节与分包单位间的工作协调 (161)第五节与政府部门的工作协调 (162)第六节协调方式 (163)第十九章附表 (163)第一章编制依据1、由业主提供的本工程图纸。
太原城市职业技术学院实训楼安装工程施工组织设计

太原城市职业技术学院实训楼安装工程施工组织设计一、工程概况二、施工组织架构2.1项目负责人2.2专业技术负责人根据项目的专业特点和施工过程中需要的技术,设置相应的专业技术负责人,包括电气工程师、给排水工程师、暖通工程师等,负责各自专业的技术协调与指导。
2.3施工人员包括技术工人和普通工人两个层次。
技术工人分为电工、管道工、暖通工等,根据需要合理调配人员,保证施工进度和质量。
三、施工流程3.1确定施工方案和施工进度计划根据设计图纸和技术要求,制定详细的施工方案,包括施工方法、材料选用、施工工艺等。
3.2材料采购根据施工方案和材料计划,做好材料供应商的选择和采购计划,保证材料的及时到位。
3.3施工准备包括开展现场勘察,清理施工现场,确定施工技术措施,组织人员培训等工作。
3.4土建工程在土建施工完成后,进行安装工程的施工,包括电气、给排水、暖通等专业的安装及调试工作。
3.5施工进展监控设立现场监理人员,定期进行检查和验收,确保施工质量和进度。
3.6管理与交底在施工过程中,加强现场管理,定期召开施工例会,做好工程交底工作,确保各参建单位的工作协调一致。
3.7质量与安全控制根据相关法律法规和技术标准,建立质量与安全管理体系,加强施工现场安全监管,做好工艺检查和质量验收。
四、施工注意事项4.1施工施工图纸的准确性和完整性,以确保安装工程的正确性和相互配合性。
4.2施工队伍的培训和管理,定期开展技术交流和培训,提高施工人员的技术水平和安全意识。
4.3施工现场的安全管理,按照相关标准要求,做好施工现场的防护设施和人员个人防护用品的配备,预防事故的发生。
4.4加强与监理单位和设计单位的沟通和协调,解决施工过程中的技术问题和工序配合问题。
4.5建立施工质量控制机制,强化质量管理,及时发现和解决施工中的质量问题。
五、施工进度计划施工进度按照总工期进行排查,确定每个施工阶段的工期和工作任务,并根据实际情况进行调整。
六、施工资金管理建立施工资金监管机制,每月进行施工投入和进度支付的核对,确保施工资金的合理运用。
实训楼技术标施工组织设计方案

实训楼技术标施工组织设计方案一、项目概述实训楼建设项目,旨在打造一座集教学、实验、办公于一体的综合性实训基地。
本方案将围绕项目的技术标准、施工组织、设计方案等方面进行详细阐述,以确保工程质量和进度,提高项目效益。
1.项目背景随着我国教育事业的不断发展,实训楼建设成为各大院校提升教育教学质量的关键环节。
本项目旨在满足学校教学需求,提高学生实践操作能力,培养高素质技能型人才。
2.项目目标(1)确保施工质量,满足国家相关标准要求。
(2)合理安排施工进度,确保项目按期交付。
(3)提高项目投资效益,降低运营成本。
二、技术标准1.建筑设计标准(1)建筑结构:按照《建筑结构设计规范》进行设计,确保结构安全。
(2)建筑功能:满足教学、实验、办公等多种需求,实现空间利用最大化。
(3)建筑造型:简洁大方,体现学校特色,与周边环境协调。
2.设施设备标准(1)教学设备:选用国内知名品牌,满足教学需求。
(2)实验设备:选用高性能、可靠性强、操作简便的实验设备。
(3)办公设备:选用智能化、环保型办公设备,提高工作效率。
三、施工组织1.施工准备(1)人员组织:成立项目经理部,明确各岗位职责。
(2)技术准备:组织技术人员对施工图纸进行深化设计,制定施工方案。
(3)材料准备:采购优质材料,确保材料供应及时。
2.施工过程(1)基础施工:按照设计要求,进行土建、桩基、地下室等基础施工。
(2)主体施工:进行主体结构施工,确保结构安全。
(3)装修施工:进行室内外装修,满足建筑功能需求。
(4)设备安装:安装教学、实验、办公等设备,确保正常运行。
3.施工管理(1)质量控制:加强施工过程中的质量控制,确保工程质量。
(2)进度控制:合理安排施工进度,确保项目按期交付。
(3)成本控制:降低成本,提高投资效益。
四、设计方案1.建筑布局(1)教学区:设置多功能教室、专业实验室、实训室等,满足不同教学需求。
(2)办公区:设置办公室、会议室、休息室等,提高办公效率。
2019年温州职校实训楼技术标施工组织设计方案

温州市职业技术学校新校区文科、理科实训楼工程施工组织设计浙江省建工集团有限责任公司目录一、工程概况二、编制依据三、工程特点四、施工总规划五、施工准备及平面布置六、施工机械的选择和布置七、主要施工方案八、施工总进度计划九、新技术的应用十、主要技术组织措施十一、各项资源需用量计划附件:1、项目管理班子主要成员表 6、塔吊附墙图2、施工总进度计划 7、人货电梯附墙图3、施工总平面布置图 8、外挑脚手架示意图4、平面测量定位线图 9、围护桩平面布置图5、主要机械设备示意图 10、土方开挖剖面图1.0编制依据:1.1 浙江大学设计院设计的温州职业技术学院文科实训楼和理科实训楼工程图纸。
1.2温州职业技术学院文科、理科实训楼工程的招标文件。
1.3 温州职业技术学院文科、理科实训楼工程的答疑书。
1.4 国家和行业颁发的建筑安装工程施工及验收规范。
1. 工程概况:2.1工程状况:2.11工程地点:温州市茶山高教园区内。
2.12项目名称:温州职业技术学院新校区文科、理科实训楼工程2.13项目特征:本项目共有两个工程,文科实训楼和理科实训楼,总建筑面积为18700平方米。
其中文科实训楼8900平方米,高为5层,层高3.9米,现钢筋混凝土框架结构,基础是先张法预应力管桩,φ500,桩长9+9+9+10米的176根,桩长9+9+10+10米的18根;桩长36米;理科实训楼面积9800平方米,高5层,层高4.5米,金工1层,层高7.8米,基础采用先张法预应力管桩,φ400桩,桩长9+9+9+10米,90根,φ500桩,桩长9+9+9+10米,324根。
相关给排水、电气、暖通、消防、智能化布线。
2.14项目属性:公用建筑。
2. 16地质状态:2.2工程机构及名称:建设单位:温州职业技术学院。
设计单位:浙江浙江大学建筑设计研究院。
监理单位:浙江泛华工程监理有限公司。
质监单位:温州市建设工程质量监督站。
3. 工程特点:3.1 本工程为浙江省重点工程,工程投资已经全部落实,施工图纸准备就绪,三通一平已基本完成,已具备开工条件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
温州市职业技术学校新校区文科、理科实训楼工程施工组织设计目录一、工程概况二、编制依据三、工程特点四、施工总规划五、施工准备及平面布置六、施工机械的选择和布置七、主要施工方案八、施工总进度计划九、新技术的应用十、主要技术组织措施十一、各项资源需用量计划附件:、项目管理班子主要成员表、塔吊附墙图、施工总进度计划、人货电梯附墙图、施工总平面布置图、外挑脚手架示意图、平面测量定位线图、围护桩平面布置图、主要机械设备示意图、土方开挖剖面图编制依据:浙江大学设计院设计的温州职业技术学院文科实训楼和理科实训楼工程图纸。
温州职业技术学院文科、理科实训楼工程的招标文件。
温州职业技术学院文科、理科实训楼工程的答疑书。
国家和行业颁发的建筑安装工程施工及验收规范。
1. 工程概况:工程状况:工程地点:温州市茶山高教园区内。
项目名称:温州职业技术学院新校区文科、理科实训楼工程项目特征:本项目共有两个工程,文科实训楼和理科实训楼,总建筑面积为平方米。
其中文科实训楼平方米,高为层,层高米,现钢筋混凝土框架结构,基础是先张法预应力管桩,φ,桩长米的根,桩长米的根;桩长米;理科实训楼面积平方米,高层,层高米,金工层,层高米,基础采用先张法预应力管桩,φ桩,桩长米,根,φ桩,桩长米,根。
相关给排水、电气、暖通、消防、智能化布线。
项目属性:公用建筑。
2. 地质状态:工程机构及名称:建设单位:温州职业技术学院。
设计单位:浙江浙江大学建筑设计研究院。
监理单位:浙江泛华工程监理有限公司。
质监单位:温州市建设工程质量监督站。
3. 工程特点:本工程为浙江省重点工程,工程投资已经全部落实,施工图纸准备就绪,三通一平已基本完成,已具备开工条件。
工程位置: 温州市茶山高教园区内,进出交通便利。
由于本工程区域采用围墙全封闭,因此所有员工吃、住、工作均在区域内,这对工程的治安封闭管理十分有利,同时对学校影响也较少。
.施工总规划:本工程项目施工目标:工期:日历天。
质量:确保优良工程,争创“钱江杯”。
安全:确保无重大伤亡事故发生。
文明施工:争创温州市标化工地。
项目组织体系:施工项目管理机构是项目管理的基础条件,以一个合理有效的组织机构为框架所形成的权力系统、责任系统、利益系统、信息系统是实施项目管理及其最终目标的组织保证,因而建立一个完善的施工项目组织机构是施工项目管理的首要问题。
针对本工程的特点,结合我公司已在类似项目如上海中达广场、杭州伟星大厦等的实际情况,按我公司的机构设置程序,进行了项目经理部机构的设定,并上报集团总公司,具体如下图:部算勤工料安队它队为了充分体现项目管理的优势,有利资源优化配置,动态管理,连续均衡施工,节约成本,提高工效,项目班子的配备在工程具体实施阶段将实行三个阶段的动态管理。
项目班子及施工队的确定:我公司领导对本工程给予了高度的重视,决定成立以国家一级项目经理,并曾经获得过“钱江杯”项目的项目经理,为本工程的项目经理。
以此组成一个素质好、技术精、善管理的强有力的现场管理班子,该班子主要成员及领导下的施工队伍,近年来先后参加过万平方地下二层、主体层的上海中达广场,万平方层的上海金宝大厦万多平方的杭州伟星大厦万平方的金溪山庄、千平方的肖山永田汽配及约万平方的萧山雅马哈项目的建设,该项目领导班子主要成员及施工队伍目前均在海南亚洲豪苑工地上,该项目将在年元月份全部完工(本项目领导班子主要成员详见附件)。
为了保证工程的质量和进度,公司有关领导将定期参加本工程项目经理部召开的有关协调会,并对项目部的工作进行指导。
为了加强项目部与各方面的协调,项目部将按我公司本部的惯例定期出版工程简报,以便及时向建设单位、施工主管单位、市建管局等有关单位汇报工程项目进展情况。
4.4施工顺序:4.4.1本工程的工期较紧,要投入足够的人力、物力、财力,以确保工程目标的实现。
4.4.2为了合理安好本工程的劳动力和施工材料,实行分段施工。
理科实训楼工程拟分四个段落,主楼按后浇带分成三段,金工实验室为一段;文科实训楼工程拟分三个段落,主楼轴的变形缝分成二段,连廊为一段。
4.4.3一般施工顺序如下:基础承台主体工程水土电设卫建照备安粗安安装装装装修主要施工方法:为了加快施工进度,管桩施工采用土方采用机械开挖、人工配合,结构混凝土采用集中搅拌站供货,垂直运输主要为塔吊及一般井架,为了保证混凝土的质量,主体模板主要采用胶合板,根据本工程地理位置特点,内脚手采用满堂脚手,外脚手均采用整体落地式全封闭脚手。
.施工准备及平面布置:定位测量:5.1.1本工程选用的测量工具为:二台经纬仪,四台水平仪,四把50M 专用钢卷尺,二只10KG线锤等。
5.1.2建立平面方格网:。
理科实训楼主定位线设在轴向南处及向西处,辅定位线设在轴向南处。
文科实训楼东西向定位线分别设在轴边处和轴边处;南北向定位在和轴上,但由于正在柱子中不便弹线,因此增加辅助定位线,但对于园弧还须用原定位线的两交点。
5.1.3为了保证经有关部门复核后的坐标不至被破坏,根据本工程现场的条件,可将施工所用的坐标线,引到本建筑物外不易被破坏的地方保存起来,如围墙等建筑物上。
5.1.4垂直引线主要使用经纬仪,每次引线均从底层进行,为了防止仪器出现误差,使用10KG的线锤进行五层内的复核。
5.1.5水平标高使用水平仪,配专用50米钢卷尺,为了减少误差积累要求每次测定标高均从底层指定的点开始。
(详见测量定位平面图附。
)搭设临设:5.2.1根据目前现场的实际情况,为使施工车流和人流不影响学校的学习和生活,拟将在朝高科路开大门两个作为本工程施工期间人员进出的主要入口处,在文科和理科实训楼之间的南大门作为材料设备进出通道,在靠近新开河的北大门作为人员进出通道.5.2.2根据进度计划安排,整个施工期间作业人员约有人,由于土建和安装施工高潮略有错开,因此可按人计算临设。
按人一间计算,需新建间临舍,再加上办公等间,共需临舍间。
按每间×米平方计算,共需平方,这样根据现场的实际情况,拟在现场沿新开河建一幢长米、宽、层高的活动房。
办公用房搭在北大门边上,生活设施搭在理科实训楼北面。
5.2.3材料堆场、加工间等的布置,详见总平。
原则上搅拌楼集中搭在文科和理科楼之间,在两台塔吊的辐射范围之内,以便塔吊将砼直接吊到建筑浇灌处,而钢筋和木工加工场分别搭在两个楼旁边,可采用人工短驳,这样做可降低成本,提高效率,加快施工进度。
修建临时道路和场地:本工程的临时主道路和两楼之间的场地实行硬面化,选用厚塘渣上铺厚碎石,浇筑公分混凝土,以确保场地整洁、美观、方便。
(详见总平面图附)施工现场临时水电线路的布置:5.4.1估算施工用电总容量,选择配电变压器(单位用电器用量详见电器设备一览表)。
本工程电动机额定容量;电焊机额定容量;室内照明容量;室外照明(*θ***),施工现场的变压器位于工地西北角,额定容量,满足要求。
5.4.2配电线路的布置和导线截面的选择。
变压器旁设置总配电房,建立总配电屏,由此将工程所需的各路用电输出。
由于电路输送距离不长,故按容许电流来确定导线截面。
5.4.2第一路由到施工用电。
、×、,×(×××),××××()查有关表得选用平方的线。
5.4.2第二路线所带负荷的设备主要是钢筋对焊机,切断机、弯曲机等。
*(***)**()查有关表得选用平方的线。
5.4.2 第三路从总配电屏引出,主要到塔吊,其主要负荷是塔吊、人货电梯、两台井架及综合楼的上施工用电。
*(***)()**()查有关表得选用平方的线。
5.4.3第四路从总配电屏引出,主要到住宅临设。
***()查有关表得选用平方的线。
5.4.4施工用水由市政自来水管网提供,进入现场的自来水管按寸管考虑,施工现场自来水管的布置详见场布图。
在塔吊边砌一临时水箱,用高压水泵接寸水管向主体结构工程供施工用水,并上设简易水箱。
消防设施的配备:主体施工阶段消防用水就利用施工水,并在每隔一楼层设一水头。
同时在每隔一楼层(与水头楼层相隔)的醒目处设只灭火器,由于混凝土模板主要采用木模板,因此在施工楼层再配备台灭火器,以确保施工作业层的安全。
通迅呼叫的配备:施工现场办公室安装二部同线外接电话,以解决内外通讯。
同时在施工现场配备部对讲机,用以解决现场内部的通讯。
.施工机械的选择和布置:本工程的主要垂直运输机械选用台固定式塔吊和台井架。
塔吊本工程所采用的塔吊,回转半径60m, ,考虑到综合楼,又要考虑到塔吊的拼装需要,因此选定塔吊布置在综合楼间、轴外并与塔吊中心距为5000mm处,这样在主体完工后,可在人货电梯存在的基础上拆除塔吊。
(详见主体平面图及塔吊附墙图附)。
井架作为垂直运输塔吊的补充,本工程的理科楼拟在轴中轴外布置井架,另一台布置在,主要用于解决的垂直运输。
简易搅拌楼的设置:其由两台750L搅拌机两台配料机一台铲车组成,生产率达,配比误差率 ,因此对保证质量十分有利。
详见机械设备一览表和主要机械示意图附。
4. 施工总平面图:详见总平面布置图附。
.主要施工方案管桩施工本项目决定配备两台打桩机。
7.1.1 打桩顺序先施工主楼,后施工金工实验室和连廊。
理科实训楼从的次序打,文科实训楼从的次序打。
7.1.2 施工准备().场地平整利用机械和人工整平场地,若表面土较差,填筑公分左右的塘渣,由中间往四周做的泛水,四周挖排水沟和集水井,保持场地干燥。
().放桩位线先从基准线引出轴线和从基准点引入标高,然后打出桩位木桩,木桩不得外露,并在周围撒上白灰,进行必要保护。
7.1.3 施工方法土方工程根据图纸电信楼基础最深是在地下室处约在-5.70m,其余均在自然地表处。
这样实际开挖最深处约在.90m,综合楼基础最深处在电梯井处约在,其他约在-5.70m,底板在-4.50m处,这样实际开挖的深度约在—4.2m。
7.2.1土方量根据建设单位提供的自然地面标高为-1.58M,总图提供的±为绝对标高黄海高层5.4m,因此整个土方开挖量约为立方米。
7.2.2 开挖顺序根据方案从综合楼开始到电信楼结束,由于实际机械开挖的土方深度约在3.30m左右,因此采用分二层进行,先挖1.50m 厚,再挖1.80m厚。
根据总进度安排围护桩应从综合楼的西面向南分两边进行,因此土方也应按此方向进行。
(见图附)7.2.3开挖标高的控制根据贯例机械土方开挖到地下室底板底留—300mm处停,余下的—300mm土方和承台基础及地梁的土方均采用人工挖土,因此在整个机械土方开挖时派专人在挖掘机前指挥,以便确保不致超挖。
7.2.4土方的运输根据建设单位提供的总平面图,在一期施工区域外(除施工所用的场地外)留下部份空闲场地,因此,可以利用堆一小部份粘土,余土全部外运。
