中铁十二局集团新建福州东(樟林)货车车辆段项目经理部技术交底通知单工程名称:福州东车辆段工程文件编号:ZLSG--FJ--交底单位工程技术部接收单位交底内容内墙、外墙及顶棚抹灰工程交底时间交底内容:本交底针对锻工间与机械钳工间内墙、外墙及顶棚抹灰工程施工工艺、质量、安全等方面要求进行交底。

一、验收项目:抹灰应对下列隐蔽工程项目进行验收:①抹灰总厚度大于或等于35mm时的加强措施。

②不同材料基体交接处的加强措施。

③抹灰工程施工前应先安装门窗框,并应将墙上的施工孔洞堵塞密实,对拉螺杆全部抽出,钢筋头切割完毕,对拉螺杆处露头PVC穿线管切割完毕。

二、施工准备:2.1 抹灰工程所需用的材料、成品、半成品等应按照材料的质量标准要求,具备材料合格证书并进行现场抽样检测。

2.2 水泥:采用普通硅酸盐水泥,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175,强度等级不小于32.5,水泥应用出厂质量保证书,使用前必须对水泥的凝结时间和安定性进行复验。

不同品种、不同等到级的水泥不得混用。

①砂:应采用中砂,质量符合《普通混凝土用砂质量标准及检验方法》JGJ52,含泥量不应大于3%,使用前应过筛。

②石灰膏使用前应经熟化,时间一般不少于15d,用于罩面的磨细石灰粉熟化时间不应少于3d。

石灰膏应细腻洁白,不得含有末熟化颗粒,已冻结风化的石灰膏不得使用。

③水:宜用饮用水,当采用其他水源时,水质应符合国家饮用水标准。

抹灰工程所用的主要机具有:砂浆搅拌机、手推车、筛子、铁锹、灰盘、托灰板、抹子、压子、阳角抹子、阴角抹子、捋角器、刮杆、方尺等。

2.3 配料前需用磅秤对原材料进行计量,确定最佳配比。

2.4 施工现场要求:①主体结构已完成,脚手架眼已堵完,主体结构工程验收合格;墙体内预埋管线已完成并已验收合格。

②所有材料进场检验完成,达到质量要求;机械设备就位并运行正常。

三、施工工艺3.1 工艺流程:基层处理→钉耐碱玻纤网格布→喷水湿润→甩浆→找方→放线→贴饼、冲筋→基层抹灰→面层抹灰。

做法要求:本工程外墙做法参见05J909外墙11D;内墙身、柱子抹灰参见05J909 内墙4D/NQ7;顶棚抹灰参见05J909 棚4A1(见附图)。

3.2 施工工艺:①基层处理:基层表面要保持平整洁净,无浮浆、油污,表面凹凸太大的部位要先剔平或用1:3水泥砂浆补齐,表面太光的要剔毛,门窗洞口与木门窗框交接处用水泥砂浆嵌填密实,脚手架眼要先堵塞严密,水暖、通风管道通过的墙洞、凿剔墙后安装的管道必须用1:3的水泥砂浆堵严。

②钉耐碱玻纤网格布:基层处理完后,内外墙均应满布耐碱玻纤网格布。

耐碱玻纤网格布的规格要符合设计要求,挂网要做到均匀、牢固。

喷水湿润:用水将墙体湿润,喷水要均匀,不得遗漏,墙体表面的吸水深度控制在20mm左右。

③甩浆:顶棚用素水泥浆(内掺建筑胶)做甩浆液,要使顶面布点均匀,不应有漏涂。

浇水养护24h,待水泥浆液达到一定强度后再抹底灰;内外墙甩浆用3厚外加剂专用砂浆打底刮糙或专用界面剂一道甩毛。

④找方:先以跨度较大的两面墙体所在的轴线各找出一条控制线,然后以这两条控制线确定其它两条较短的控制线,相邻控制线间要互相垂直。

⑤放线:根据控制线将线引到墙体、楼地面或其它易于识别的物体上,外墙可从楼顶的四角向下悬垂线进行放线,同时在窗口上下悬挂水平通线用于控制水平方向抹灰。

⑥贴饼、冲筋:根据所放垂线和水平线,确定抹灰厚度,在每一面墙上抹灰饼(遇有门窗口垛角处要补做灰饼),灰饼厚度即底层抹灰厚度,然后拉通线做冲筋,冲筋的宽度和厚度与灰饼相同,抹灰饼和冲筋的砂浆材料配合比同基层抹灰的砂浆材料配合比。

⑦基层抹灰:基层抹灰要在界面剂水泥砂浆达到一定强度后(以甩浆后48h后为宜)开始抹底灰。

室内墙面、柱面和门洞口的阳角应先抹出护角,当设计无要求时,应采用1:2水泥砂浆做高度不低于2m,每侧宽度不少于50mm的暗护角。

底灰应分层涂抹,每层厚度不应大于10mm,必须在前一层砂浆凝固后再抹下一层。

当抹灰总厚度大于35mm时,要采取加强措施,一般采用钢丝网。

在加气混凝土基层上抹底灰的强度宜与加气混凝土强度接近,中层灰的配合比宜与底灰基本相同。

底灰宜用粗砂,中层灰和面灰宜用中砂。

耐碱玻纤网格布墙面抹底层和中层灰时,砂浆要挤入网格布的缝隙中,各层分遍成活,每遍厚3~6mm,待底灰7~8成干再抹第二遍灰。

⑧面层抹灰:1)采用水泥砂浆面层时,须将底子灰表面扫毛或划出纹道,面层应注意接茬,表面压光不得少于两遍,罩面后次日进行喷水养护。

2)纸肋灰或麻刀灰罩面,宜在底子灰5~6成干时进行,底子灰如过于干燥应先浇水润湿,罩面分两遍压实赶光。

⑨顶棚抹灰:钢筋混凝土楼板顶棚抹灰前,在四周墙上弹出水平线,以墙上水平线为依据,先抹顶棚四周,圈边找平。

四、质量标准4.1主控项目①抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。

②一般抹灰所用材料的品种和性能应符合设计要求。

水泥的凝结时间和安定性复验应合格。

砂浆的配合比应符合设计要求③抹灰工程应分层进行。

当抹灰总厚度大于或等于35mm时,应采取加强措施。

不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。

④抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和4.2 一般项目抹灰工程的表面质量应符合下列规定:①抹灰表面应光滑、洁净、接槎平整,颜色均匀、无抹纹、灰线应清晰美观。

②护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。

③抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上;罩面石膏不得抹在水泥砂浆层上。

④有排水要求的部位(阳台板、门窗口上方遮阳板、雨棚)应做滴水线(槽)。

滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm。

⑤抹灰工程质量的允许偏差和检验方法应符合表1的规定的裂缝。

表1:抹灰的允许偏差和检验方法项次项目允许偏差(mm)检验方法1 立面垂直度 3 用2m垂直检测尺检查2 表面平整度3 用2m靠尺和塞尺检查3 阴阳角方正 3 用直角检测尺检查4 分格条(缝)直线度 3 拉5m线,不足5m拉通线,用钢直尺检查。

5 墙裙、勒脚上口直线度 3 拉5m线,不足5m拉通线,用钢直尺检查。

五、成品保护4.1.施工过程中要注意对其他专业设施的保护,如埋设在墙体内的线管、线盒及水管等。

4.2.已完工的墙面:水泥砂浆墙面一定要进行浇水养护,以防开裂和空鼓;内墙面要防止做地面时被污染。

六、应注意的质量问题5.1.抹灰层空鼓、裂缝5.1.1.产生的原因1)抹灰前基层不清理、不湿润。

2)混凝土基层未“打毛”。

3)抹灰工序不正确。

4)抹灰厚度不当。

5)抹灰后不养护。

6)砂过细或含泥量超标。

7)各抹灰层强度相差过大。

5.1.2.治理措施:1)抹灰前基层要认真清理干净,并浇水湿润。

2)对部分混凝土面需要抹灰时对其表面进行“糙化”处理。

3)抹灰时不能一次抹的太厚,每层厚度不超过10mm,而且每遍不能跟的太紧,防止灰层坠裂。

4)抹灰后喷水养护要及时。

5)砂应采用中砂,使用前应过筛,含泥量不应大于3%。

6)一般底层砂浆强度不宜高于基层墙体,中层砂浆强度不能高于底层砂浆,严禁用素水泥浆挂面。

5.2.墙体与门窗框交接处抹灰空鼓、裂缝、脱落5.2.1.产生的原因:1)基层处理不好。

2)预埋木砖(件)位置、方法不当或数量不足。

3)门窗洞口与门窗框之间的缝隙填嵌不严密。

5.2.2.治理措施:1)抹灰前基层要认真清理干净,并浇水湿润。

2)门窗塞缝应作为一道工序由专人负责。

木门窗框和墙体之间的缝隙应用水泥砂浆全部塞实并养护,待达到一定强度后再进行抹灰。

5.3.抹灰面不平整、阴阳角不方正5.3.1.产生的原因1)没有进行找方、贴饼、冲筋。

2)面层抹灰时接槎随意,接槎处重复抹压造成比大面高。

3)压光时间掌握不好,压抹遍数不够。

5.3.2.治理措施:1)抹灰前根据墙面及阴阳角情况,抹灰饼,找规矩。

2)充筋应在建筑物大角,房间阴阳角及门窗阳角部位充立筋以控制其垂直度。

3)内墙抹灰留槎应甩在阴角处及管道后边,室内墙面如预留洞口为保证其平整,可将整块墙面的抹灰甩下一起施抹。

4)要求抹灰甩槎应留直槎,分层成踏步状留置。

5) 罩面灰抹完后,要待其内的水分被底灰吸收后表面没有明水时,再抹压。

面层压光工作坚持2~3遍使灰层初凝,达到表面无抹纹七.安全文明施工:7.1.施工人员进入现场必须戴好安全帽。

7.2.禁止酒后作业,禁止穿拖鞋。

7.3.禁止在抹灰墙面上乱涂乱画。

7.4.室内作业使用照明时,不准擅自拉接电源线,严禁使用花线、塑胶线做为导线。

7.5.在楼层面卸料时,不得将材料卸在临边1m的范围内。

7.6.正式搅拌前砂浆搅拌机先空车试运转,正常后方可正式装料搅拌。

7.7.做到“活完料净场地清”,落地砂浆必须及时清理,不允许过夜、硬化、保持文明施工场面。

7.8.脚手板上放置的工具材料应平稳。

材料的堆放高度和荷重不得超过规范规定。

7.9.施工前应对所用的机械设备进行检查,应满足施工能力要求并运行正常。

7.10.所有用电设备必须有绝对可靠的绝缘装置和良好的接地。

编制人:复核人:接收人:。

合集下载

抹灰工程技术交底(外墙)

抹灰工程技术交底(外墙)

抹灰工程技术交底(外墙)抹灰工程技术交底(外墙)引言概述:抹灰是建筑工程中非常重要的一项工序,它直接关系到建筑物的外观和质量。

在外墙抹灰工程中,技术要求更为严格,需要严格按照规范进行施工。

下面将详细介绍外墙抹灰工程技术交底的相关内容。

一、基础准备1.1 确认基层墙体材料:在进行外墙抹灰工程前,需要先确认基层墙体材料,如混凝土墙、砖墙等,以便选择合适的抹灰材料。

1.2 清理基层墙面:在进行抹灰前,需要对基层墙面进行清理,去除灰尘、油污等杂物,确保墙面干净。

1.3 基层墙体处理:对于有裂缝或破损的基层墙体,需要进行修补处理,确保墙体表面平整。

二、抹灰材料准备2.1 选择合适的抹灰材料:外墙抹灰通常采用水泥砂浆或石膏砂浆,需要根据实际情况选择合适的抹灰材料。

2.2 配制抹灰砂浆:按照规范要求,将水泥、砂子等原材料按比例配制成砂浆,确保砂浆的质量和均匀性。

2.3 调整抹灰砂浆的粘度和流动性:根据实际施工需要,可以适量添加外加剂或水进行调整,以确保抹灰砂浆的粘度和流动性。

三、抹灰施工技术3.1 基层处理:在进行抹灰前,需要先涂刷一层底漆或界面剂,以提高基层墙体的附着力。

3.2 抹灰施工方法:采用抹灰板或抹灰机进行抹灰施工,按照规范要求进行抹灰,保证抹灰层的厚度和平整度。

3.3 抹灰层处理:在抹灰完成后,需要及时进行抹灰层的压光、抹光等处理,确保抹灰层的表面平整光滑。

四、抹灰质量验收4.1 表面平整度检查:使用水平仪或拉尺对抹灰墙面进行检查,确保表面平整度符合规范要求。

4.2 厚度检测:使用测厚仪对抹灰层厚度进行检测,确保厚度均匀一致。

4.3 抹灰层强度检验:进行抹灰层的抗压强度检验,确保抹灰层质量达标。

五、注意事项5.1 施工环境控制:在抹灰施工过程中,需要控制施工环境的温度和湿度,避免影响抹灰质量。

5.2 施工人员技术要求:抹灰工人需要具备一定的抹灰技术和经验,保证施工质量。

5.3 安全措施:在进行抹灰施工时,要严格遵守安全操作规程,确保施工人员的安全。

内外墙抹灰施工技术交底

内外墙抹灰施工技术交底

内外墙抹灰施工技术交底下雨时易出现)。

在抹面层时,要注意避免出现空鼓、脱落等情况,可以使用抹子、阴阳抹子等工具进行修整,保证墙面平整光滑。

9、抹灰完毕后,及时清理墙面上的残留砂浆、污垢等,保持墙面干净整洁。

四、安全注意事项1、操作时必须佩戴安全帽、手套、口罩等防护用品。

2、搅拌机、铝合金靠尺等工具必须检查完好后方可使用。

3、施工时必须注意安全,避免高处坠落、刮伤等事故的发生。

4、施工现场必须保持整洁,避免杂物堆放、垃圾乱扔等情况的发生。

5、如有异常情况或安全隐患,必须及时报告工长或相关负责人处理。

户间隔应留出3mm的缝隙,以便于后期密封处理。

3、防雷接线盒应按照设计要求正确安装,尺寸方正,光滑无毛刺。

4、墙面上的滴水线应整齐顺直,滴水槽的宽度和深度不得小于10mm,距离窗口边缘要求40mm。

5、在砼表面抹底灰前,必须先刷一层JC界面软糙3厚,再紧跟着抹底层砂浆,以保证表面质量。

6、在抹灰过程中,应严格按照设计要求使用材料,砂浆必须按比例进行搅拌,并逐盘计量,不得更改配合比。

各抹灰层之间及抹灰层与基体之间必须粘结牢固,避免出现屋脱层、空鼓、面层爆灰和裂缝等缺陷。

7、成品保护是非常重要的,各抹灰层在凝结之前应防止曝晒、快干、水冲、撞击和振动,以保证其灰层有足够的强度。

同时,上下吊栏要小心,防止损坏已抹好的水泥墙面,并及时采取保护措施,防止因工序穿插造成污染和损坏。

8、外墙抹灰的检查及验收是必要的,抹灰层与基层之间及各层抹灰层之间必须粘结牢固,抹灰层应无脱层空鼓,面层应无爆灰和裂缝。

表面应光滑、洁净、接搓平整,孔洞、槽周围的抹灰表面应整齐、光滑,有排水要求的部位应作到滴水线(槽),滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm。

1、为了保证台高度在做口时500线的控制线上一致,厨房和卫生间外窗口的宽度每边需要减少15mm。

此外,塑钢窗的外边线距离外立面应该保持10cm的距离。

内外墙抹灰工程施工技术交底(图文)

内外墙抹灰工程施工技术交底(图文)

水泥堆放要求:大批量水
泥放置在仓库保存,搅拌
场少量水泥须上盖下垫,
避 盐免水受泥潮32。.5采#。用施复工合前硅必酸慧之窗
须送检合格。
智
哥 韩
8
1、原材料准备
墙面甩浆所配置的水泥浆 用胶
不同墙体结构交接处线槽 修补处可采用钢丝网。固 定钢丝网需采用粘钉。
线盒封堵50mm厚聚苯板
窗
之
慧
智
哥 韩
9
1、原材料准备
2、明确质量要求
3、规范作业程序
4、减少返工及修补工作,减少或杜绝质量隐患
5、展示参建单位、优秀班组形象
窗
之
慧
智
哥 韩
4
施工工艺流程
窗 之 慧 智 哥 韩
1、施工工艺流程
窗
之
慧
智
哥 韩
6
窗 之 慧 智 哥 韩
1、原材料准备
现场应优先采用预拌砂浆
抹灰砂浆拌制采用河砂( 粒径0.35-0.5 mm),严禁 采用超细砂。施工前必须 送检合格。
扫帚
圆头木抹子 阳角抹子 阴角抹子
红外水平仪
靠尺
手提切割机
塞尺
阴阳角尺
空鼓锤
喷雾器
窗
之
慧
智
哥 韩
12
3、施工技术准备
1、主体结构必须经过有关部门进行工程检查验收合格后,方可进行抹灰工程。抹灰前 应制好方案,做好样板间,样板间验收合格后再大面积施工抹灰前基层清理、墙面线管 线盒装、堵穿墙螺栓孔、钉镀锌电焊网和搭设架子等需合格。 (1)基层清理和要求
窗
之
慧
智 抹灰控制线要求:利用砌体或主体结构的200控制线,作为抹灰的 185(180)控制线,如缺失或不清晰,

墙面、顶棚抹灰刮腻子技术交底

墙面、顶棚抹灰刮腻子技术交底
2 内:
由于墙、顶板抹灰刮腻子施工质量要求高,故对此部位进行专项技术交底。
交底内容:
混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。
(2)粉刷石膏找平完后,使用批嵌工具满刮腻子一遍。所有微小砂眼及收缩裂缝均需满刮,以密实、平整、线角棱边整齐为度。同时,应一刮顺一刮的沿着墙面横刮,不得漏刮,接头不得留槎,注意不要玷污门窗及其它物。腻子干透后,用1号砂纸裹着平整小木板,将腻子渣及高低不平处打磨平整,注意用力均匀,保护棱角。磨后用清扫工具清理干净。
技术交底记录
表C2-1
资料编号
工程名称
施工单位
审核人
分包单位
□施组总设计交底
□单位工程施组交底
□施工方案交底
□专项施工方案交底
þ施工作业交底
交底部位
墙、顶板
接受交底范围
墙、顶板抹灰刮腻子
交底摘要:
由于墙、顶板抹灰刮腻子施工质量要求高,故对此部位进行专项技术交底。
交底内容:
一、准备条件
1、材料准备
砂浆、粉刷石膏、耐水腻子
交底时间
注:1 本表由施工单位填写。
2 内容较多时本表作为首页,交底内容可续页。
交底摘要:
由于墙、顶板抹灰刮腻子施工质量要求高,故对此部位进行专项技术交底。
交底内容:
3、粉刷石膏抹面允许偏差
项次
项目
允许偏差(mm)
检验方法
普通
中级
高级
1
立面垂直
—
5
3
用2m托线板检查
2
表面平整
5
4
2
用2m靠尺及楔形塞尺检查
2、机具准备
搅拌桶、2.5m大杠、1.5m中杠、大小号抹子、长毛刷、小水桶、腻子托板、滚筒、砂纸等。

内外墙抹灰技术交底

内外墙抹灰技术交底

内外墙抹灰技术交底 LEKIBM standardization office【IBM5AB- LEKIBMK08- LEKIBM2C】内外墙抹灰技术交底一、施工准备1、砂浆配合比内墙1 ::6混合砂浆,外墙1 :3水泥砂浆。

2、抹灰基层表面的尘土、污垢、油渍等要清除干净,并提前1~2天浇水湿润,深度在1cm左右。

砼墙柱面提前甩掺有15%107胶的素水泥浆或搀适量细砂的水泥浆,并注意养护。

3、不同材料交接部位加钉宽度不小于30cm的外墙用钢丝网、内墙用钢丝网,经监理验收鉴证后,方可进行抹灰施工。

4、施工前对工人做好全面细致的安全、技术交底,室内、外大面积施工前按要求做出样板,经验收合格后再进行大面积施工。

二、施工方法及技术措施1、先浇水润湿墙面清理用清水将墙面尘土、污物冲洗干净。

2、找规矩、做灰饼根据各个房间的具体情况,拉线套方找规矩,然后按照规矩线在每面墙的两端,按设计要求的抹灰厚度18mm (不超过厚度18mm),然后再在中间加抹几个灰饼,上下相距~1.5米。

然后根据墙角准线拉线网,沿水平方向每隔~1.5米做一个灰饼,将全部灰饼冲筋找平。

3、必须先抹出样板间,经甲方、监理验收合格后方可全面施工。

4、内墙抹灰(1)、灰饼做好后,间隔一天即可抹底层灰。

底层灰采用1::3的水泥石灰膏混合砂浆。

(2)、抹底灰时,墙面应清洁湿润,脚手眼、管线盒部位等均堵塞密实,并钉好防裂网。

(3)、底灰必须抹压密实,厚度7~9mm,用刮杆刮平,并扫毛。

(4)、等底灰终凝后再抹面层灰,厚度7~9mm,面灰应厚度均匀、抹压密实,用木抹子搓平压实,用2m托线板仔细检查校正好墙面的垂直度、平整度,以及阴阳角方正。

5、抹灰应分层进行,每层厚度不得超过10mm,严禁一次成活。

6、卫生间、厨房间,用1:3水泥砂浆施工方法同上。

7、所有阳角均用1:2水泥砂浆做暗护角,高度2m,每侧宽5cm。

8、抹灰时底部应清扫干净,落地灰必须及时清理起重新拌和后使用,超过3小时的落地灰严禁使用。

顶棚抹灰施工技术交底

顶棚抹灰施工技术交底

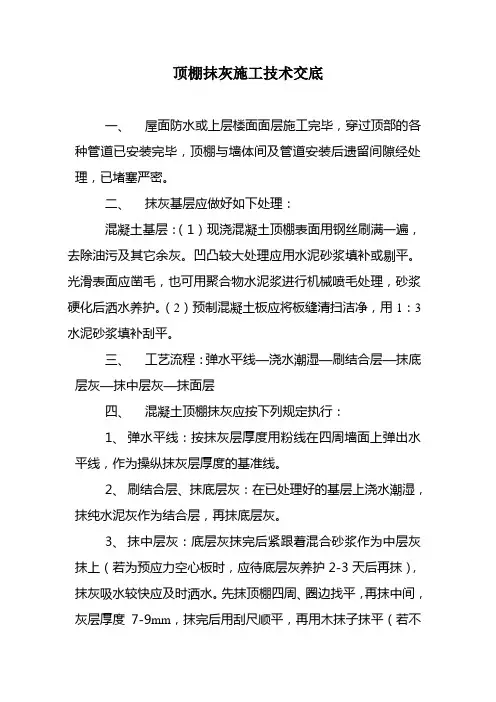

顶棚抹灰施工技术交底一、屋面防水或上层楼面面层施工完毕,穿过顶部的各种管道已安装完毕,顶棚与墙体间及管道安装后遗留间隙经处理,已堵塞严密。

二、抹灰基层应做好如下处理:混凝土基层:(1)现浇混凝土顶棚表面用钢丝刷满一遍,去除油污及其它余灰。

凹凸较大处理应用水泥砂浆填补或剔平。

光滑表面应凿毛,也可用聚合物水泥浆进行机械喷毛处理,砂浆硬化后洒水养护。

(2)预制混凝土板应将板缝清扫洁净,用1:3水泥砂浆填补刮平。

三、工艺流程:弹水平线—浇水潮湿—刷结合层—抹底层灰—抹中层灰—抹面层四、混凝土顶棚抹灰应按下列规定执行:1、弹水平线:按抹灰层厚度用粉线在四周墙面上弹出水平线,作为操纵抹灰层厚度的基准线。

2、刷结合层、抹底层灰:在已处理好的基层上浇水潮湿,抹纯水泥灰作为结合层,再抹底层灰。

3、抹中层灰:底层灰抹完后紧跟着混合砂浆作为中层灰抹上(若为预应力空心板时,应待底层灰养护2-3天后再抹),抹灰吸水较快应及时洒水。

先抹顶棚四周、圈边找平,再抹中间,灰层厚度7-9mm,抹完后用刮尺顺平,再用木抹子抹平(若不需抹面层时用钢抹压光)。

五、顶棚抹灰面与基体的粘结,表面质量同有关规定。

顶棚抹灰的平均厚度不得大于下列规定:现浇砼基层:15mm,预制砼基层:18mm。

六、顶棚上的预埋件不得随意敲动、挪位或损坏,搭设和拆除脚手架不得损坏抹灰层、安装件和门窗;顶棚抹灰后,严禁在楼面凿洞。

七、操作前应检查脚手架或高凳是否牢固平稳,脚手架不许留探头板,脚手板跨度不得超过有关规定,脚手板不得超载。

灰桶应分散并平稳地放置在脚手板上,顶棚抹灰应防止灰浆溅入眼睛内。

交底人:同意人:年月日。

内墙粉刷及顶棚技术交底通用版

年月日2.1、基层处理基体应清理表面杂物,残留灰浆、舌头灰、尘土等。

2.2、毛化处理粘钉要在喷浆之前操作,保证其与墙面的粘结,喷浆要均匀,素水泥浆采用建筑胶:水为 1:4 。

2.4、挂抗裂钢丝网填充墙和砼墙结合处钉不小于 200mm 宽热镀锌钢丝网,接缝两侧各延伸 100mm 用钢钉固定,加垫块使网片距墙面 5-10 mm ,钢丝网眼的规格: 12.7mmX12.7mmX0.7mm ,网要拉平拉直,真正起到加筋抗裂的作用。

楼梯间和人流通道的填充墙,应采用钢丝网砂浆面层加强,钢丝网采用Ф4@150。

2.3、浇水湿润一般在抹灰前一天,用软管或胶皮管喷壶顺墙自上而下浇水湿润,每天宜浇两次。

3、吊垂直、套方、找规矩、抹灰饼根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm。

当墙面凹度较大时应分层衬平。

每层厚度不大于7-9mm 。

操作时应先抹上灰饼,再抹下灰饼。

抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整。

灰饼宜用 1:3水泥砂浆抹成 5cm 见方形状。

房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角100mm 处吊垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼冲筋;灰饼、冲筋要求严格控制房间内开间进深尺寸,保证房间方正,必须满足设计要求尺寸,误差不超过± 4mm 。

4、做护角(室内墙面、柱面和门洞口的阳角做法应符合设计要求,采用 1:2 水泥砂浆做护角,其高度为 2m,每侧宽度不应小于 50mm。

)见 05YJ7 第 14 页节点 1。

图示如下:然后将墙、柱的阳角处浇水湿润。

第一步在阳角正面立上八子靠尺,靠尺凸出阳角侧面,突出厚度与成活抹灰面平。

然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于 5cm)将多余的水泥砂浆铲除。

内外墙抹灰技术交底

3、主要机具准备
砂浆搅拌机、手推车、铁锹、筛子、水桶〔大小〕、灰槽、灰勺、刮杠〔大,中〕、靠尺板〔2m〕、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、方口尺、阴阳角抹子、长舌铁抹子、金属水平尺、捋角器、软水管、长毛刷、鳮腿刷、钢丝刷、钳子、钉子、托线板等。
技术负责人
交底人
接受人
郑州市工程质量监督站监制
2.4建筑801胶购进时,应有产品说明保质期等要求,使用时应严格控制用量。
2.5石灰膏:使用时不得含有未熟化颗粒及其他杂质,质地洁白、细腻。
2.6 其它掺合料:本标段工程抹灰中严禁使用砂浆王。
2.7抹灰工200人,滚筒搅拌机一台,铁锹假设干把,手推车假设干辆,5mm筛子假设干张,水管350米,钢丝刷、錾子等。
八、安全环境保护措施
1、室内抹灰采用高凳上铺脚手板时,不得使用单板、浮板、探头板,高凳间距不得大于2m,移动高凳时上面不得站人,作业人员最多不得超过2人。高度超过2m时,应由架子工搭设脚手架。
2、作业过程中遇有脚手架与建筑物之间拉接,未经领导同意,严禁拆除。必要时由架子工负责采取加固措施后,方可拆除。
14、施工场所应保持整洁,做到“工完、料净、场地清”,坚持文明施工。清理现场时,严禁将垃圾杂物从窗口、洞口、阳台等处采取抛撒运输方式,以防止造成粉尘污染。
15、施工现场使用或维修机械时,应有防滴漏油措施,严禁将机油滴漏于地面上,造成土壤污染。清修机械时废弃的棉纱等应集中回收,严禁随意丢弃或燃烧处理。
5、拆除脚手架、跳板、高马凳时要加倍小心,轻拿轻放,集中堆放整齐,以免撞坏门、窗口、墙面或棱角等。
6、当抹灰层未充分凝结硬化前,防止快干、水肿、撞击、振动和挤压,以保证灰层不受损伤和有足够的强度。
7、施工时不得在楼地面上和休息平台上拌合灰浆,对休息平台、地面和楼梯踏步要采取保护措施,以免搬运材料或运输过程中造成损坏。

墙面、柱面、梁面、顶棚抹灰技术交底

墙面、柱面、梁面、顶棚抹灰技术交底工程名称:周南中学图书馆填表说明:使用颜色材料栏目用“√”表示,并注明标号、规格、颜色等。

材料要求:一、施工准备(一)材料1.水泥:425号矿渣硅酸盐水泥,或普通硅酸盐水泥。

2.砂:中砂。

使用前过5mm孔径筛子。

3.石灰膏:应用块状生石灰淋制,淋制时必须用孔径大于3×3mm的筛过滤,并贮存在沉淀池中。

熟化时间,常温下一般不少于是15d;用于罩在面时,不应少于30d。

使用时,石灰膏内不得含有未熟化的颗粒和其他杂物。

4.磨细生石灰:其细度过0﹒125mm的方孔筛,累计得余量不大于是13%。

用前应用水浸泡合其充分熟化,其熟化时间应为7d以上。

5.纸筋:白纸筋和草纸筋,使用前三周用水浸透并敲打成糊状,要求洁净细腻,也可制成纸浆。

6.麻刀:必须柔韧干燥,不含杂质,长度为10~30 m m,使用前四、五天敲打松散用石灰膏调好。

7.骤乙烯醇缩甲醛,即107胶等。

(二)作业条件1.必须经过有关部门进行结构工程验收,合格后方可进行抹灰工程。

并弹好+50cm水平线。

2.抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固。

连接处缝隙应用1:3水泥砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺少量麻刀嵌塞密实。

门口钉设板条或铁皮保护。

铝合金门框边缘所用嵌缝材料应符合设计要求。

且堵塞密实,并事先粘贴好保护膜。

3.墙、顶抹灰前应做完上一层地面及本层地面。

4.管道穿越的墙洞和楼板洞,应用时安放套管并用1:3水泥砂浆或豆石混凝土填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部份钉好钢丝网;接线盒用纸堵严。

5.壁框门框用其他木制配件或埋件木砖安装完毕;窗帘钩、挂镜线、吊柜用其他预埋铁活位置和标高应准确无误,并做好防腐防锈处理。

6.根据室内高度和抹灰现场的具体情况,提前钉搭好抹灰操作用的高凳和架子,现架子要离开墙面和墙角200~250mm以利操作。

7.冬期施工应事先对基层采取解冻措施,待其完全解冻后而且室内温度保持在5℃以上方可进行室内墙、顶棚抹灰。

(完整版)内外墙面抹灰技术交底

2.2.9应将混凝土墙等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,后用1﹕3水泥砂浆分层补平,把外露钢筋头等事先清除掉。
2.2.10抹灰高度至吊顶
2.2.11抹灰前用笤帚将顶、墙清扫干净。
2.2.12抹灰前墙应浇水湿透甩浆拉毛,抹灰时再用笤帚淋水或喷水湿润。
3、操作工艺
3.1工艺流程:
3.1.2内墙抹灰:
2.2.6窗口、砌体于混凝土墙相连处设钢丝网片.
2.2.7管道穿越的墙洞和楼板洞,应及时安放套管,并用1﹕3水泥砂浆堵塞密实;消防箱背面设钢丝网留45度角斜口10cm,安装线槽提前润湿后干硬灰塞口,压实.要求压实后突出砌体5 ㎜,两侧切齐.该处铺网进行抹灰.
2.2.8根据室内高度和抹灰现场的具体情况,提前搭好抹灰操作用的高凳和架子,架子要离开墙面及墙角200~250mm,以利操作。
2.2作业条件
2.2.1必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程。并弹好50cm水平线。
2.2.2抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固。连接处缝隙应用1﹕3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实。
2.2.3瓷砖地面留口15 cm(指建筑地面标高上留15 cm)
4.4要保护好墙上的预埋件、窗帘钩、电线槽、盒、水暖设备和预留孔洞等,不要随意抹死。
4.5抹灰层凝结硬化前,应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。
4.6要保护好地面、地漏,禁止在地面上拌灰和直接在地面上堆放砂浆等。
5、应注意的质量问题
5.1阴阳角:阴角处抹好后要比大墙面底1-2㎜,上下垂直.阴角抹好后上下垂直方正,成90度角.为了刮腻子时好找阳角.
3.2.4墙面冲筋(设置标筋):根据灰饼用与抹灰层相同的1﹕3水泥砂浆冲筋(标筋),冲筋的根数应根据房间的高度或宽度来决定,筋宽约为3cm左右。
