输电线路监理细则
工程监理-110KV输电线路工程监理实施细则天长 精品

河南卓越工程管理有限公司天长市协鑫光伏电力有限公司秦栏镇20MWp分布式光伏电站项目外输电线路工程监理实施细则批准:审核:编制:河南卓越工程管理有限公司天长市协鑫光伏电力有限公司秦栏镇20MWp分布式光伏电站项目监理部二〇一五年七月目录1 工程概况22 监理依据 (2)3 监理范围 (2)4 监理目标 (3)5监理措施 (4)6监理方法 (14)附表:工程项目质量检查验收分级项目表架空线路架线监理质量检查纪录附图:线路工程施工网络图附件:输电线路分部工程施工监理质量检查内容及要求1 工程概况1.1建设、监理、设计、施工单位建设单位:天长市协鑫光伏电力有限公司监理单位:河南卓越工程管理有限公司设计单位:南京中核能源工程有限公司施工单位:南京中核能源工程有限公司1.2建设地点及工程名称天长市协鑫光伏电力有限公司秦栏镇20MWp分布式光伏电站项目1.3建设规模及特点35千伏牧马湖光伏发电输电线路工程从110KV仁和变构架出线,采用架空方式至牧马湖升压站止。
本工程仁和变出线段、经过35KV天送324线路、35KV仁和—庆祝385线路、进牧马湖升压站段三处采用电缆,其余采用架空方式。
该工程线路全长11.3千米,全部为自立式角钢塔。
其中架空线路长约11Km,电缆长度约0.3km。
电压等级35KV。
导线采用LGJQ-240钢芯铝绞线;电缆采用YJV22-3*300(26/35)。
地线采用24芯OPGW复合光缆。
避雷线采用镀锌钢绞线。
2 监理依据2.1 本工程建设监理规划2.2 国家和地方政府的法律、法规及电力行业的有关政策规定及技术规范、标准、规程、验评标准等。
2.3 项目法人与各承包商签订的工程建设合同。
2.4 已批准的工程初步设计、施工图设计及设计修改通知单等有关设计技术文件和工程协调会等施工过程文件。
2.5 政府批准的工程建设文件。
2.6 制造厂提供的产品说明书及安装工作指导书。
2.7 项目法人及上级单位对工程提出的要求。
输电线路监理工程管理制度

输电线路监理工程管理制度一、总则为规范输电线路监理工程管理,提高监理工程质量,保障工程安全,保护环境,特制定本管理制度。
二、监理工程范围本制度适用于全国范围内各类输电线路监理工程。
三、监理工程管理机构1.设立专门监理工程管理机构,负责监理工程的质量控制、安全管理、环境保护等工作。
2.监理工程管理机构的人员应具备相关专业技术和资格,并定期进行培训。
四、监理工程管理流程1.工程开工前,需制定监理工程计划,确定监理工程的目标、任务、时间安排等内容。
2.监理工程计划需报送相关部门审核,并按照计划执行监理工程。
3.在监理工程过程中,需定期进行监控和评估,及时发现问题并进行处理。
4.监理工程完成后,需编制监理工程报告,汇总监理工程的情况和成果,提交相关部门。
五、监理工程质量管理1.监理工程需按照相关标准和规范进行施工,确保工程质量。
2.监理工程过程中,需进行检查和验收,发现问题及时处理。
3.监理工程完成后,需进行验收和评估,确定工程质量并报告相关部门。
六、监理工程安全管理1.监理工程需严格遵守安全规定,落实责任制。
2.监理工程过程中,需定期进行安全检查,发现隐患及时处理。
3.监理工程完成后,需进行安全评估,确定工程安全情况并报告相关部门。
七、监理工程环保管理1.监理工程需遵守环保法规,采取环保措施,减少对环境的影响。
2.监理工程过程中,需定期进行环保检查,发现问题及时处理。
3.监理工程完成后,需进行环保评估,确定环保情况并报告相关部门。
八、监理工程资料管理1.监理工程相关资料需按规定归档保存,定期清理和整理,确保完整和准确。
2.监理工程资料的备份和存储需按照相关规定进行,确保安全可靠。
九、监理工程经费管理1.监理工程经费需按照相关规定进行预算、执行和监督,确保资金使用合法合规。
2.监理工程经费的支出需按照相关程序和规定进行,确保资金使用安全准确。
十、监理工程考核1.对监理工程管理机构和人员进行定期考核,评估其工作绩效。
电力工程监理细则

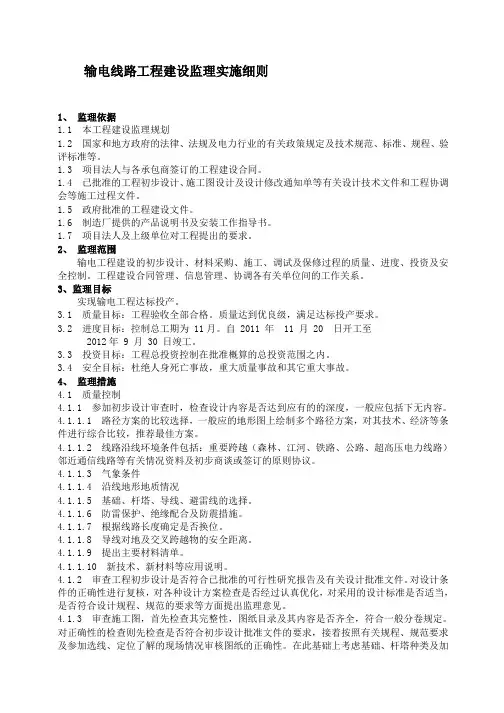

输电线路工程建设监理实施细则1、监理依据1.1 本工程建设监理规划1.2 国家和地方政府的法律、法规及电力行业的有关政策规定及技术规范、标准、规程、验评标准等。
1.3 项目法人与各承包商签订的工程建设合同。
1.4 已批准的工程初步设计、施工图设计及设计修改通知单等有关设计技术文件和工程协调会等施工过程文件。
1.5 政府批准的工程建设文件。
1.6 制造厂提供的产品说明书及安装工作指导书。
1.7 项目法人及上级单位对工程提出的要求。
2、监理范围输电工程建设的初步设计、材料采购、施工、调试及保修过程的质量、进度、投资及安全控制。
工程建设合同管理、信息管理、协调各有关单位间的工作关系。
3、监理目标实现输电工程达标投产。
3.1 质量目标:工程验收全部合格。
质量达到优良级,满足达标投产要求。
3.2 进度目标:控制总工期为 11月。
自 2011 年 11 月 20 日开工至2012年 9 月 30 日竣工。
3.3 投资目标:工程总投资控制在批准概算的总投资范围之内。
3.4 安全目标:杜绝人身死亡事故,重大质量事故和其它重大事故。
4、监理措施4.1 质量控制4.1.1 参加初步设计审查时,检查设计内容是否达到应有的的深度,一般应包括下无内容。
4.1.1.1 路径方案的比较选择,一般应的地形图上绘制多个路径方案,对其技术、经济等条件进行综合比较,推荐最佳方案。
4.1.1.2 线路沿线环境条件包括:重要跨越(森林、江河、铁路、公路、超高压电力线路)邻近通信线路等有关情况资料及初步商谈或签订的原则协议。
4.1.1.3 气象条件4.1.1.4 沿线地形地质情况4.1.1.5 基础、杆塔、导线、避雷线的选择。
4.1.1.6 防雷保护、绝缘配合及防震措施。
4.1.1.7 根据线路长度确定是否换位。
4.1.1.8 导线对地及交叉跨越物的安全距离。
4.1.1.9 提出主要材料清单。
4.1.1.10 新技术、新材料等应用说明。
4.1.2 审查工程初步设计是否符合已批准的可行性研究报告及有关设计批准文件。
高压线路防护监理细则

高压线路防护监理细则
高压线路是指电压超过1000伏的输电线路,防护监理细则是指对高压线路进行防护和监理的详细规定。
高压线路防护监理细则包括以下内容:
1. 施工前的准备:在开展高压线路施工前,需要进行详细的规划和准备工作,包括确定施工范围、制定安全操作规程、对施工人员进行培训等。
2. 安全防护措施:在高压线路施工期间,需要采取一系列安全防护措施,如搭设安全网、设置警示标志、使用绝缘工具等,以确保施工人员的安全。
3. 电气接地:高压线路防护监理细则中规定了对高压线路进行电气接地的具体要求,包括接地电阻的测试、接地装置的安装等。
4. 安全操作规程:高压线路施工过程中,需要严格遵守安全操作规程,如穿戴安全防护装备、正确使用绝缘工具、合理安排工作顺序等。
5. 安全检测与监测:高压线路施工完成后,需要进行安全检测与监测,确保线路的安全运行。
包括检测电气接地状况、检测绝缘状况、监测线路温度等。
6. 突发事件处理:高压线路施工过程中可能会发生突发事件,如火灾、触电事故等,高压线路防护监理细则中规定了应急处理措施和报警方式。
7. 监理责任:高压线路防护监理细则明确了监理人员的职责及权限,监督施工过程中的安全防护措施的执行情况,并及时发现和纠正不合格行为。
总之,高压线路防护监理细则是为了确保高压线路施工过程中人身安全和设备运行安全而制定的具体规范。
它在施工前、施工期间和施工后都有详细的要求,旨在提高施工质量和安全性。
水电工程监理实施细则

水电工程监理实施细则第一章总则1.1 监理实施细则的目的本监理实施细则的目的是为了规范水电工程监理的实施过程,确保工程质量,保障工程安全,并提高监理效率和水平。
1.2 监理实施细则的适用范围本监理实施细则适用于各类水电工程的监理实施,包括但不限于水电站、水库、输电线路和变电站等工程。
1.3 监理实施细则的主要内容本监理实施细则主要包括监理机构组织与管理、监理人员资质要求、监理任务与职责、监理实施流程等方面的规定。
第二章监理机构组织与管理2.1 监理机构的选择与组织水电工程监理应选择具备相应资质和经验的监理机构进行。
监理机构应严格按照国家相关规定进行组织与管理。
2.2 监理机构的职责监理机构应负责组织与实施水电工程的监理活动,包括但不限于工程质量、进度、安全等方面的监督与控制。
2.3 监理机构的人员要求监理机构应配备合格的监理人员,具备相关专业知识和丰富的实践经验,并持有相应职业资格证书。
第三章监理任务与职责3.1 监理任务的确定监理任务应根据水电工程的性质和规模确定,确保监理活动对工程全过程的覆盖与控制。
3.2 监理人员的职责监理人员应全程参与工程的施工和验收过程,负责监督施工方的合规操作,并及时发现、记录和报告工程中存在的问题与风险。
3.3 监理人员的权利与义务监理人员有权要求施工方提供相关施工图纸和材料,有权对施工过程进行监督和检查,并有义务向监理机构和工程管理部门做出及时汇报。
第四章监理实施流程4.1 施工前阶段在施工前阶段,监理人员应参与方案设计审查,评估工程可行性,并对施工方案进行评审。
4.2 施工中阶段在施工中阶段,监理人员应全程监督施工过程,包括材料的验收、工程施工的技术要求等,并记录施工过程中出现的问题和解决方案。
4.3 竣工验收阶段在工程竣工验收阶段,监理人员应参与验收工作,对水电工程的质量、安全等方面进行评估与确认,并出具相应的监理报告。
第五章其他规定5.1 监理报告的编制与提交监理人员应根据实际情况及时编制并提交监理报告,对工程质量、进度、安全等方面进行客观评价,并提出改进建议。
工程建设标准强制性条文监理实施细则及计划(变电所及架空输电线路工程)

工程建设标准强制性条文监理实施细则及计划(变电所及架空输电线路工程)批准:审核:编制:江西诚达工程咨询监理有限公司2007年11月目录一、编制目的二、编制依据三、实施计划四、项目监理部强制性条文执行监督机构及人员职责五、强制性条文实施内容及控制措施一、编制目的2001年1月,国务院为确保工程质量、杜绝安全事故的频繁发生,颁布了《建设工程质量管理条例》,对加强工程管理做出了一系列明确规定,其中对执行工程建设强制性标准做出了严格的规定,该条例规定,不执行工程建设强制性标准就是违法,同时,根据违反强制性标准所造成后果的严重程度,规定了相应的处罚措施。
为贯彻落实《建设工程质量管理条例》,为我公司在承接的工程监理业务中,在工程监理过程中实现质量控制标准化、规范化,对与工程建设强制性标准有关的重点工序和部位的检查工作做到不缺项、不漏项,高效率的完成工程的质量、安全目标,结合《中华人民共和国工程建设标准强制性条文电力工程部分(建标〔2006〕102)号》及相关规程、规范等要求,特编制《变电所及架空输电线路工程强制性条文监理实施细则及计划》,以指导变电所及110KV~500KV架空输电线路工程监理工作,在监理工作过程中严格执行工程建设强制性标准。
二、编制依据1、勘察设计规程、规范:1.1《电力设施抗震设计规范》(GB50260-1996);1.2《交流电气装置的接地》(DL/T621-1997);1.3《电力设备典型消防规程》(DL5027-1993);1.4《供配电系统设计规范》(GB50052-1995);1.5《10KV及以下变电所设计规范》(GB50053-1994);1.6《35~110KV变电所设计规范》(GB50059-1992);第3 页共68 页1.7《电力工程电缆设计规范》(GB50217-1994);1.8《220KV~500KV变电所设计规范》(DL/T5218-2005);1.9《220KV~500KV变电所计算机监控系统设计技术规程》(DL/T5149-2001);1.10《变电所总布置设计技术规程》(DL/T5056-1996);1.11《35KV~110KV无人值班变电所设计规程》(DL/T5103-1999);1.12《66KV及以下架空线路设计规范》(GB50061-1997);1.13《高压直流架空送电线路技术导则》(DL/T436-1991);1.14《架空绝缘配电线路设计技术规程》(DL/T601-1996)。
220kV输电线路新建工程安全监理实施细则

安全监理实施细则1..编制依据:.《安全生产法》。
《建设工程安全生产管理条例》。
《电力建设安全工作规程》(架空电力线路部分)。
《电力建设安全健康与环境管理工作规定》。
《监理安全管理工作规定》。
《国家电网公司输变电工程安全文明施工标准化工作规定》。
《建设工程监理规范》(GB50319—2000)。
《220kV XX 输电线路新建工程》监理合同。
《220kV XX 输电线路新建工程》设计文件。
《220kV XX 输电线路新建工程》工程项目监理规划。
2.总则部分为了切实保证输变电工程在监理的有效控制下,实现安全、健康及环境保护目标,结合本公司多年来的安全监理经验,制定本制度。
安全监理的依据是《国家电力公司工程建设监理管理办法》、《电力建设安全健康及环境管理工作规定》、《电力建设安全工作规程》和国家、国家电力公司有关安全生产的法律、规定、规程、委托监理合同。
安全监理工程师条件是:具有相关专业知识和5年以上施工一线经历,经过安全管理专门培训,持证上岗,并报公司监理部备案。
本工程实行总监理师负责制,负责组织领导包括安全监理在内的全面工作。
安全生产,人人有责。
各监理人员必须以身作则,要充分发动全体施工人员,依靠施工人员;要发挥施工单位安全监察机构和建设单位的安全组织作用,严格监督本制度的贯彻执行。
3.安全监理工作内容审查施工总承包单位,调试单位资质和安全保证体系,并进一步审查总承包商选择的分包单位资质工作。
审查施工承包商提出的施工组织设计。
重点审核施工技术方案、安全文明施工措施、总平面布置和消防、危险品保管、大型机械布置等。
审查施工承包商编制的安全和健康程序,督促承包商建立健全并切实执行必要的安全管理制度、帐、表、册、卡,根据本工程特点制定相应的管理办法。
重点应放在落实各级安全责任制、班组建设和外包管理方面。
督促施工承包商在计划、布置、检查、总结、评比施工工作的同时,计划、布置、检查、总结、评比安全工作,并在工程信息管理上反映安全动态。
电力工程监理实施细则

电力工程监理实施细则一、背景介绍电力工程监理是确保电力工程质量和安全的重要环节。
为了规范和指导电力工程监理实施,制定本实施细则,以确保工程的顺利进行和高质量完成。
二、监理范围本细则适用于各类电力工程的监理,包括发电厂、输电线路、变电站等。
监理范围涵盖工程建设全过程,从前期准备、设计、施工到竣工验收。
三、监理职责1. 监理人员应具备相关资质和经验,熟悉电力工程相关法规和技术标准。
2. 监理人员应认真审查工程设计文件,确保其符合相关规范和要求。
3. 监理人员应参与工程施工过程,并进行现场检查和监督,确保施工合法、安全且符合设计要求。
4. 监理人员应定期向业主报告工程进展情况,并及时提出处理意见和建议。
5. 监理人员应配合业主开展竣工验收工作,对工程质量进行评估。
四、监理流程1. 前期准备阶段在工程开工前,监理人员应与业主和施工单位进行沟通,明确监理的任务和职责。
此阶段的主要工作包括审查招标文件、监理合同等文件,提供监理方案和监理计划。
2. 设计审查阶段监理人员应仔细审查设计文件,包括设计图纸、施工图纸以及其他技术文件。
审查的重点在于验证设计的合理性和可行性,确保设计符合相关法规和技术标准。
3. 施工监督阶段监理人员应定期到工程现场进行检查和监督,评估施工质量和进度。
在此阶段,监理人员应特别关注施工过程中可能出现的安全隐患和质量风险,并及时提出整改意见。
4. 进度控制阶段监理人员应监控工程进度,确保按计划进行。
如发现进度偏差,应及时协调业主和施工单位,提出合理的调整方案。
5. 竣工验收阶段监理人员应参与竣工验收工作,对工程质量进行评估,并向业主提供验收报告。
验收合格后,方可移交给业主使用。
五、监理报告监理人员应根据工程进展情况,编写监理报告并定期向业主提交。
监理报告应客观、准确地反映工程质量、进度和安全等方面的情况,并提出处理意见和建议。
六、监理责任1. 在履行监理职责过程中,监理人员应遵守相关法律法规,保证公正、公平、公开。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
××××××110kV输电线路工程 专业监理实施细则
×××项目监理部 ×××年×××月××× 日 批准: 年 月 日 审核: 年 月 日 编写: 年 月 日 目 录 1. 工程概况及特点 1.1 工程概况 1.2 工程特点 2. 监理依据 3. 监理目标 3.1 质量控制目标 3.2 进度控制目标 3.3 造价控制目标 4. 监理工作流程及重点工作 4.1 质量控制流程及重点工作 4.2 进度控制重点工作 4.3 造价控制重点工作 5. 监理工作内容、措施及方法 5.1审核有关技术文件 5.2 现场质量监督和检查 6. 质量控制标准及验评 附1:质量控制流程图 附2:W、H、S点的设置 附3:有关监理过程控制、检查、记录表 1. 工程概况及特点 1.1 工程概况 1.1工程名称:×××110kV输电线路工程。 1.1.2工程地点:××××××。 1.1.3新建×××变出口段2.046公里同塔双回线路, 64.177公里单回线路.架设光缆66.2公里. 1.1.4新建×××变出口段13.965公里同塔双回线路,64.177公里单回线路, 架设光缆13.9公里。
1.2 工程特点
本工程为国家重点项目,要求严格达标,所处地段多为戈壁滩,部分塔基处在沼泽地,大部分施工区域较平坦。 2. 监理依据 2.1 ×××110KV输电线路工程监理规划; 2.2 ×××设计的施工图、设计文件及相关标准图集; 2.3《输变电工程建设标准强制性条文实施管理规程》国家电网科[2009]642号; 2.4《输变电工程安全文明施工标准》 Q/GDW 250-2009; 2.5《110~500kV架空送电线路施工及验收规范》 GB50233—2005; 2.6《110kV~500kV架空电力线路工程施工质量及评定规程》DL/T5168-2002; 2.7《国家电网公司电力建设工程施工技术管理导则》国家电网工〔2003〕153号; 2.8《国家电网公司电力安全工作规程(线路部分)》国家电网安监[2009]664号; 2.9《混凝土结构工程施工质量验收规范》GB50204-2002; 2.10《输变电工程建设标准强制性条文实施管理规程》国家电网科[2009]642号; 2.11施工过程中设计承包商、项目法人及上级单位对本工程所发布的有关文件(包括设计修改通知、图纸会审和交底纪要及法人和上级单位对工程提出的要求); 2.12本工程《建设监理合同》,编号:AJJ-2011-01; 2.13通过审查的《施工组织设计》及《专项施工方案》; 3. 监理目标 3.1 质量控制目标 单位工程一次验收合格率100%,优良率≥95%,创建优良级工程,达标投产工程复检合格。 3.2 进度控制目标 工期控制在合同工期内 3.3 造价控制目标 工程投资控制在批复概算内。 4. 监理工作流程及重点工作 4.1 质量控制流程 4.1.1审查施工单位提交的开/复工报告,认真检查施工准备工作情况。 4.1.2参加或受业主的委托主持施工图纸的交底及会审。核查其是否符合初步设计审查意见和相关规范的要求,形成图纸会审纪要。 4.1.3审查线路工程施工组织设计,并提出监理审查意见。监督施工单位的劳动组织,质量、安全保证体系,机具配备等是否符合施工组织设计的要求,体系运行是否正常。 4.1.4审查用于工程的主要材料及构、配件(水泥、砂、石、钢筋、塔材、砼电杆、导地线、金具、绝缘子等)的产品质量证明文件,是否符合设计要求及有关规定。 4.1.5审查导地线压接操作人员的操作证及焊接施工人员与焊接方法相对应的焊工操作证。 4.1.6按“线路工程质量监控一览表”所列的质量监控项目,做好施工项目的质量见证(含文件见证和现场见证)、停工待检及旁站监理工作,做好相应的记录和隐蔽工程验收签证。 4.1.7审查和处理工程设计变更。 4.1.8审查“线路工程质量检查验收项目表”,并按项目表所列项目做好监理验收项目检查、验收签证工作。 4.1.9参与或受建设单位委托组织基础工程、杆塔工程、架线工程的中间检查验收,形成会议纪要,并督促施工单位及时整改。整改完后书面申请建设单位验收。 4.1.10组织工程完工后的预验收,并督促责任单位整改,整改完后书面报告建设单位组织验收。 4.1.11参加工程质量事故的调查与处理,并提出监理意见。 参与工程投产前的线路绝缘电阻测定和相位核对工作。 4.1.12回访了解工程投运后保修阶段的质量状况,根据缺陷情况,商定责任方,并督促责任方进行处理和对处理结果进行检查。 4.2监理工作质量控制重点 监理工作质量控制是施工阶段工程质量控制的重点,而施工过程是由一系列联系与制约的工序所构成,所以监理工作控制的重点是以工序质量为核心,设置质量控制点进行预控,严格质量检查和加强成品的保护。工程活动质量控制计划的编制是以施工工艺过程A、B、C质量控制点为指导思想,结合本工程具体特点,以及施工单位的基本情况,有针对性的进行,做到分清主次,重点控制。 质量控制事前、事中、事后控制计划 (见下页) 表1 施工过程质量控制事前控制表 阶段 质量控制内容 控制程序 监理责任人 目标值
质 量 事 前 控 制
一、图纸会审、设计交底、形成纪要 业主组织——设计院交底——监理、施工单位参加 总工程师 了解工程特点、设计意图和关键部位的质量要求,发现和减少设计差错
二、施工组织设计、施工方案施工单位质保体系建立的审核批准 施工单位填报监理三份初审、专业监理审核签字总工批准 专业监理 工程师 总监理工程师 质保体系健全,施工组织技术措施有效
三、核查施工单位企业资质、项目经理、质量负责人任职资格 施工单位提供有关证件,报专业监理工程师复核
专业监理 工程师 确认其技术能力和管理水平
能保证按要求完成工程施工
四、原材料、构配件、半成品复检认证合格证、说明书及有关技术资料 施工单位提供合格证及复试报告 专业监理 工程师 质量保证文件及复检报告符合规范及设计要求
五、施工单位投入施工现场的主要机构、设备 施工单位填报专业监理工程师现场认证 专业监理 工程师 机械设备的形式、规格及性能参数和数量能满足要求
六、批复形式,完成以上五项工作后施工单位可提出开工申请,否则不予开工 施工单位填写三份报监理部,总监组织有关人员复审后,签发开工令 总监理工程师 开工时机适宜 表2 施工过程质量控制、旁站计划表 阶段 控制点名称 质量 等级 质量控制要点 控制手段 目标值 质
量 事 中 控 制
定位、放线、抄平沉降观测 AR 位置 高程 测量 准确及时
工程用原材料进场抽试报告 AR 抽样复试 取样 符合设计
钢筋工程的制作绑扎(数量、规格、间距、位置) BR 钢盘直径、数量、位置、接头(搭接、焊接) 量测 旁站 符合设计
砼工程配合比、搅拌、浇注、震捣、外观 BR 砼配合比、计量、强度、密实度
现场检查
量测 旁站 符合规范
隐蔽工程及轴线标高技术复核 AR 轴线、标高偏差、隐蔽检查 量测 旁站 符合设计
焊接工艺、焊工资格认证 BR 焊接探伤、外观检查,焊工考试 量测 旁站 符合规范 表3 施工过程质量控制事后控制表 阶段 控制点名称 控制程序 监理责任人 备注 目标值 质 量 事 后 控 制 一、单位、单项工程竣工验收(中间验收) 施工单位提出申请并报资料至专业监理工程师审核、总监理工程师签章 专业监理工程师 总监理工程师
业主参加 资料齐全 符合验收条
件
二、竣工预验收 业主组织,施工单位准备资料,监理专业工程师、总监理工程师参加并签证 专业监理工程师 总监理工程师 资料齐全 符合验收条件
三、审核竣工图及其他技术资料 施工单位提供、专业监理工程师审核、监理总工程师签章 专业监理工程师 总监理工程师
资料齐全
四、整理工程技术文件资料并编目建档 业主组织、施工单位监理人员参加、监理总工程师认证签章 总监理工程师 建档及时
符合要求 4.3 进度控制重点工作 4.3.1审查施工单位报送的施工进度计划,并督促其按计划进度实施。 4.3.2监督施工组织设计中保证进度措施的实施情况。 4.3.3检查实际进度与计划进度是否相符,并分析进度滞后的原因,针对原因督促相关单位采取措施,并督促实施。 4.3.4每月监理月报中,向建设单位汇报工程进度情况,并提出相应意见。 4.3.5及时协调交叉作业和工序交接中的有关问题,使施工连续进行。 4.3.6主持召开监理例会或不定期的协调会议,及时协调工程施工中的有关问题,形成会议纪要,及时送发工程有关单位,并检查纪要的执行情况。 4.3.7及时用书面报告方式向建设单位反映工程进度中存在的较大问题,并请建设单位协调。 4.3.8核查施工图交付进度,并协助建设单位做好图纸的按计划交付工作。 4.4 造价控制重点工作 4.4.1及时掌握工程进度,认真核实施工单位月报中的实物工程量。 4.4.2据实对符合设计更改规定的隐蔽工程增加的实物工程量进行签证。 4.4.3据实对符合集团公司颁发的“110~500kV送变电建设管理(程序)标准”要求的设计更改增加的实物工程量进行签认。 4.4.4管理工程有关合同的履行,调解合同争议,处理索赔事宜。
4.4.5参与工程竣工结算工作。 5. 监理工作内容、措施及方法 项目监理部在施工阶段进行质量控制是通过审核有关文件报表及现场检验及试验两方面的途径和相应的方法。
