监理工作联系单(路基)
工程联系单土方

工程名称
济南至东营高速公路工程
专业
主送单位
山东意泽建设工程有限公司
编号
20141005
主题
关于河滨劳务往路基上土机械问题
内容:
1:大赵王土场远距离运费过高。
2:大赵王土场土方质量不达标,土方中含有腐殖土,淤泥和草根现象严重,并且含水量过高,造成压实困难,增加了推平、翻晒的机械费用。
3:东堤土场一次性挖不出土方,必须进行土方甩方和翻晒,进行甩方所产生的机械费用问题十局没有给出明确的答复,在合同中也没有明确落实到位。
4:试验段进行冲击辗压费用过高。
5:原材料单价以及在施工过程中所产生的人工费用:
石灰:310元/T
砂:78元/T
片石:65元/T
6:排水板沙垫层过于松散,致使土方运输车辆不能卸到位,现在是卸在路基一侧,完全凭推土机才能作业才能到位,增加机械费用。
项目负责人签名(章):日期:2014年10月05日
工程部意见
签名(章):日期:年月日
设计单位意见
签名(章):日期:年月日
注:本联系单一式四份,施工单位、监理单位、工程部、办公室各一份
市政工作联系单精选文档

项目经理:
日 期:2011年07月28日
监理单位意见
监理工程师:
日期:年月日
建设单位意见:
建设单位代表:
日 期: 年 月 日
内容:我司承建的闽侯县市民广场主体工程下穿路工程现在道路已全部封闭;破碎旧路面及障碍物迁移也接近尾声;对钻孔灌注桩桩基施工的条件已成熟。因我方在施工图纸自审时发现桩基钢筋笼设计图中未有声测管项目及数量,属工程量漏项;箱体桥、U型槽底板钢筋设计布置与排水沟设计有矛盾冲突等等;我方多次联系设计单位给予出据设计变更图(函),但迟迟未见回复。
内容:闽侯市民广场市政桩基时因正逢汛期,建设单位要求我司在没有开挖江滨路的前提下对桩基进行施工。原江滨路原地面标高在~之间,而桩基顶设计标高(U型槽段:~)(箱体桥段:~),已造成桩基空孔的工程量增加及增设加长钢筋笼吊筋项目。请贵司给予审核!
2、绿化园林树木:在现有拟定钢筋笼制作场地道路左侧人行道上。在钢筋进场、制作钢筋笼的过程中会对园林树木的损坏及阻碍施工的顺利,也尽快在周四前全部迁移。
3、电力管线:与道路右侧桩基同一轴线。在下周全部迁移。
4、给水管:旧路右侧人行道上。下周全部迁移。
5、标志杆、牌:同路灯一条轴线上,应与路灯同时迁移。
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
07
提出单位
福建省泉州市东海建筑有限公司
提出
日期
2011年07月31日
事由:
我司承建的闽侯县市民广场主体工程下穿路工程现在机械已全部到位;我方在核对各种机械用电量已经超出三通一平时安装的变压器(315kva)。需增设一台变压器。
(完整word版)市政工作联系单

建设单位代表:
日期:年月日工作联系单
建设单位代表:
日期:年月日工作联系单
工作联系单
事由:桩基施工空孔工程量增加
内容:闽侯市民广场市政桩基时因正逢汛期,建设单位要求我司在没有开挖江滨路的前提下对桩基进行施工。
原江滨路原地面标高在16.267~17.022之间,
而桩基顶设计标高(U型槽段:13.202~10.856)(箱体桥段:10.535~10.557),
已造成桩基空孔的工程量增加及增设加长钢筋笼吊筋项目。
请贵司给予审核!
项目经理:
日期:2011年09月23日
工作联系单
事由:市政施工前障碍物迁移、拆除、破除
内容:市政施工前存在的障碍物拆除迁移事项,挖掘机协助树木迁移、路灯
杆座炮头机拆除、人行道混凝土破除、江滨路水泥稳层破除、路缘石破除、地下
排水管道(井)破除。
请贵司给予审核!
项目经理:
日期:2011年09月23日
工作联系单
事由:关于市政钢筋施工工程量系数。
内容:市政钢筋施工工程量搭接系数增量问题,我司在图纸会审后对设计单位补充的事项,设计单位在回复我司(回复:搭接系数在设计时不考虑,没有相关的规范要求,施工单位可以根据现场实际发生的工程量由监理确定认可。
详图纸会审记录。
)现请贵司审核并给予确认。
项目经理:。
市政、园林常见问题工程联系单

工程联系单
C1工程联系单
C1工程联系单
工程联系单
工程联系单
工程联系单
江苏省住房和城乡建设厅监制
工程联系单
工程联系单
工程联系单
江苏省住房和城乡建设厅监制
工程联系单
江苏省住房和城乡建设厅监制
C1工程联系单
工程联系单
江苏省住房和城乡建设厅监制
工程联系单
江苏省住房和城乡建设厅监制
工程联系单
工程联系单
江苏省住房和城乡建设厅监制
工程联系单
江苏省住房和城乡建设厅监制
工程联系单
工程联系单
工程联系单
工程联系单
江苏省住房和城乡建设厅监制
江苏省住房和城乡建设厅监制
江苏省住房和城乡建设厅监制
江苏省住房和城乡建设厅监制
江苏省住房和城乡建设厅监制
江苏省住房和城乡建设厅监制
江苏省住房和城乡建设厅监制
工程联系单
工程联系单
江苏省住房和城乡建设厅监制
工程联系单
工程联系单
江苏省住房和城乡建设厅监制
江苏省住房和城乡建设厅监制
江苏省住房和城乡建设厅监制
江苏省住房和城乡建设厅监制
江苏省住房和城乡建设厅监制。
监理通知、工作指令台帐

序号 资料类别 16 17 18 19 20 21 22 23 24 25 26 27 28 29 监理部名称:
总监理工程师:
监理工作
发给甲方
监理指令、通知台账

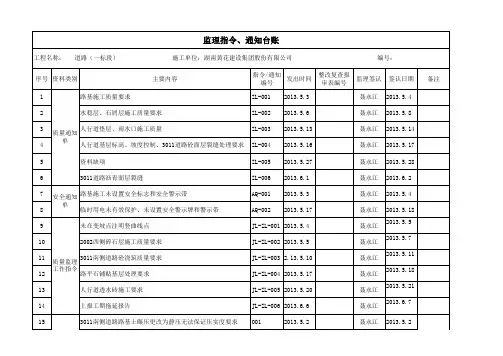

工程名称: 道路(一标段) 施工单位:湖南黄花建设集团股份有限公司 主要内容 T字口交叉口变坡点调整 监理工作 加强各施工单位对道路成品保护 联系单 加强各施工单位对道路成品保护 是否按变更后的道路图修改相应资料 加强对水稳层养护 加强对砼基层养护 及时提交施工前期及施工过程资料 作好雨季施工措施 监理工作 施工沥青砼面层注意事项 联系单 加强人行道施工质量 加强成品保护 要求及时完善竣工资料 质量月活动 监理备忘录 指令/通知 发出时间 编号 002 003 004 005 001 002 003 004 005 006 007 008 009 001 2013.5.4 2013.5.27 2013.5.29 2013.6.19 2013.5.7 2013.5.12 2013.5.13 2013.5.14 2013.5.25 2013.5.28 2013.5.30 2013.5.31 2013.6.7 2013.6.19 整改复查报 审表编号 编号: 监理签认 聂永江 聂永江 聂永江 聂永江 签认日期 2013.5.4 2013.5.27 2013.5.29 2013.6.19 2013.5.7 2013.5.12 2013.5.13 2013.5.14 2013.5.25 2013.5.28 2013.5.30 2013.5.31 2013.6.7 2013.6.19 填表人: 发给施工 单位 发给甲方 备注
序Hale Waihona Puke 资料类别 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15
安全工作联系单

上海市机械施工有限公司(第五分公司)协和城二期北地块桩基工程安全工作联系单编号:LXD-01致:各分包单位:本工程即将正式开工,请各单位立即落实以下事宜:内容时效1.提报各单位资质、安全生产许可证、营业执照(须加盖公章)3天内2.办理“规范用工承诺书”(内容附后)3天内3.提报贵单位本次工程的“安全文明措施”1天内4.提报贵单位和我单位签订的“安全管理协议”(此项为合同附件)合同签订后2天内5.提报贵单位管理人员资格证书,如无则算作施工人员2天内6.各单位应在现场指派一位专职安全员,如无则有项目现场负责代管。
1天内7.请贵单位安排新工人本人到我项目部签署“三级安全教育卡”及“进场教育”,请同时携带个人身份证原件(正常施工时,请在施工人员上岗施工前办理,本次请按后栏规定的时效办理)8.提报贵单位的人员花名册,花名册上人员必须包含贵单位所有施工人员。
1天内为了便于管理请注明新进、原有、退场工人,同时附上身份证复印件,本项目部将以此为依据为工人办理“综合保险”,如不报、少报造成未能办理综合保险,一切后果由贵单位承担。
(正常施工时,每月20日报,本次请按后栏规定的时效提交)(表式附后)9.现场严禁使用童工,违者重罚(指18周岁以下人员)10.对贵单位施工人员进行安全教育、岗位交底,将交底资料提交我项目部备2天内案。
现场施工人员必须都进过安全教育交底,违者罚款。
(参考交底资料可向我项目部索取)11.认真传阅关于民工办理信息卡、工资卡的相关文件,准时为工人办理(文件附后)12.与贵单位旗下说有施工人员签订“用工协议”(参考文档附后)(正常施3天内工时,在新工人进场同时提交,本次请按后栏规定的时效提交)13.现场施工人员必须五证齐全、真实有效(身份证、操作证、安全教育培训证、健康证、居住证)1天内14.提报贵单位的所有特殊工种人员操作证(审核原件,留复印件),在今后正常施工过程中,特种作业人员必须持证上岗,违者罚款15.现场施工人员一律穿戴机施公司工作服、工作帽3天内16.为贵单位特种作业人员配备劳防用品,尤其是电焊工17.现场施工动火请提前向我单位申请开具动火证,动火过程中监护人到位,并配备灭火器。
工程签证联系单

工程名称:
编号:
致:
监理处
事由:新建工程K0+700~K0+791路基左幅行车道范围内原有一条水泥路面(该水泥路长91m、宽4.5m、厚0.25m)出行村道(响塘社区谭碧组出行至炎帝大道村道),我部在路基施工时必定要破除该水泥道路,这将影响响塘社区谭碧组村民的正常出行。在报请业主代表、审计、监理、等现场踏勘后,为了保证响塘社区谭碧组村民的正常出行,我部先将村道改移到K0+700~K0+794左幅路基人行道范围以外(现项目部驻地板房后面,改道后的村道采用机械先整平再铺设0.5m厚砖渣整平压实,便道长94m、宽4.5m),再将原有水泥村道破除挖运外弃,以上发生工程量以现场实际收方为准。
清单单价(元)
金额增减(元)
备注:
1
铺设砖渣便道
m3
暂估价
2
破除水泥路外弃
m3
(4Km内运距)暂估价
3
合计增加金额:
承包人(盖章):
项目经理:
日期:
监理工程师:
设计单位意见(签证加盖公章):
总监(签章):
建设单位意见(签认加盖公章):
现将该数据整理上报,妥否?请业主、监理、批示。
附件:1、现场踏勘影像资料;2、水泥路村道破除前图片及改道前图片;
施工方案及安全文明措施:先改移村道再破除原水泥路外弃,施工时注意扬尘及环保。
预计增加(减少)工程量及金额:增加铺设砖渣大约211.5m3,破除外弃水泥路102.38m3;
序号ห้องสมุดไป่ตู้
项目名称
单位
工程量增减
铁路监理工程师试题及答案(强化练习)

铁路监理工程师:铁路监理工程师试题及答案(强化练习)1、单选悬臂浇筑施工,混凝土的浇筑应当从挂篮()开始。
A.后端B.前端C.中部D.任意位置处正确答案:B2、单选()用来描述质量分布状态。
A.排列图法B(江南博哥).统计调查表法C.因果分析图法D.直方图法正确答案:D3、单选某建设工程施工中因一周内停水5小时所延长的工期()。
A.应由施工单位承担责任,采取赶工措施加以弥补B.经监理核实后纳入合同工期C.经监理核实后,其中一半时间纳入合同工期D.不需监理核实,直接纳入工期正确答案:A4、问答题政府投资在某市修建一个高标准、高质量、供国际高层人员集会活动的国际会议中心。
该工程项目位于该市环境幽雅、风景优美的地区。
该工程项目已通过招标确定由某承包公司A总承包并签订了施工合同,还与监理公司B 签订了委托监理合同。
监理机构在该工程项目实施中遇到了以下几种情况。
1、该地区地质情况不良,且极为复杂多变,施工可能十分困难,为了保证工程质量,总承包商决定将基础工程施工发包给一个专业基础工程公司C。
2、整个工程质量标准要求极高,建设单位要求监理机构要把住所使用的主要材料、设备进场的质量关。
3、建设单位还要求监理机构对于主要的工程施工,无论是钢筋混凝土主体结构,还是精美的装饰工程,都要求严格把好每一道工序施工质量关,要达到合同规定的高标准和高的质量保证率。
4、建设单位要求必须确保所使用的混凝土拌合料、砂浆材料和钢筋混凝土承重结构及承重焊缝的强度达到质量要求的标准。
5、在修建沟通该会议中心与该市市区和主干高速公路相衔接的高速公路支线的初期,监理工程师发现发包该路基工程的施工队填筑路基的质量没有达到规定的质量要求。
监理工程师指令暂停施工,并要求返工重做。
但是,承包方对此拖延,拒不进行返工,并通过有关方面“劝说”监理方同意不进行返工,双方坚持不下持续很久,影响了工程正常进展。
6、在进行某层钢筋混凝土楼板浇注混凝土施工过程中,土建监理工程师得悉该层楼板钢筋施工虽已经过监理工程师检查认可签证,但其中设计预埋的电气暗管却未通知电气监理工程师检查签证。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新建蒙西至华中铁路煤运通道工程
监理工作 联系单
承包单位:MHTJ-25〜27标工程部监理合同号:
MHJL-09
监理单位:中铁武汉大桥工程咨询监理文件编号:
MHJL09-0-013
致:MHTJ-25”27标工程部:
监理部中心试验室在检查管段内各标段的路基试验资料以及与现场试验人员交流过程中,收 集和
整理了路基试验检测中较困惑的儿个典型问题,经请教相关专家,现明确如下:
1、检验批下的施工段落划分
由各标段工程部(工区)质量部统筹,将检验批下的施工段落考虑结构物分布情况、实际可能 的
施工情况综合研判后,将施工段落桩号统一划分,发工程部(工区)质量、测量、试验各部门 及现场
监理使用,做到工序、测量、试验资料及监理平检资料相互对应和统一;2、路基填料的检测
施工单位在土场选定后,对取土场填料进行取样检验,监理部中心试验室同时取样做平行检 验,
确认填料性质和试验结果;路基填筑时,施工单位对运至现场的填料进行抽验检验,检验项 目和数量
按照《铁路路基工程施工质量验收标准》(TB10414-2003)中有关条文执行。现场试验监 理按
5〜10%
的频率对施工单位的试验过程进行见证,监理部中心试验室按照《铁路路基工程施工 质量验收标准》
(TB10414-2003)
中有关条文要求对现场填料取样做平行检验。
3、含有黏土粒的填料筛分试验
含有黏土粒的填料筛分试验参照本工作联系单附件1执行。
4、基坑回填试验检测
《铁路路基工程施工质量验收标准》(TB10414-2003)、设计图纸中对基坑回填有检测指标要求
的,按要求执行;没有明确要求的结构物基坑恢复到基坑开挖前的原状。
5、填料最大粒径的填写
《测定填料压实质量试验报告》(铁建试报72) “填料最大粒径”根据填料试验检测报告中确认
的最大粒径填写,如施工现场填料发生变化,应及时重做填料抽验检验。
6、压实层厚的控制
路基填筑的松铺厚度、压实厚度应符合工艺性试验确定的填筑厚度和压实工艺参数的要求。 路
基工艺试验总结和施工方案应综合考虑设计图纸中土工格栅的布置要求。
工程监理机构(章)签发人:
年 月 日
筛析法颗粒分析试验记录
委托单位 委托编号工程名称 记录编号
施工部位 样品编号取样地点 试验日期
仪器设备 及 环境条件 仪器设备名称 型号 管理 编号 示值 范围 分辨力 温度 (℃)
相对湿度 (%)
样品状态描述 采用标准
风干试样总质量〃2B (g) 5425 小于0.075mm的试样占试样总质量百分数dx (%)
16.2
2mm筛上试样质量(g) 3846.0 小于2mm的试样占试样总质量百分数义(%)
27.8
2mm筛卜试样质量(g) 1507.0 细筛分析时所取试样质量〃2B (g)
698.6
分析筛 类别
孔径 (mm)
分计留筛 试样质量 (g) 累计留筛 试
样质量 S)
小于该孔径 的
试样质量 mx
(g)
小于该孔径 的
试样质量 百分
数mfiJmB (%)
小于该孔径占试样 总质量百
分数 X= [mA/mB]义dx (%)
粗
筛
150 0 0 5426 100 100
100 0 0 5426 100 100
75 0 0 5426 100 100
60 0 0 5426 100 100
40 305.0 305.0 5121.0 99.4 99.4
20 1326.0 1631.0 3795.0 69.9 69.9
10 1081.0 2712.0 2714.0 50.0 50.0
5 708.() 3460.0 2006.0 37.0 37.0
2 426.0 3846.0 1580.0 29.1 29.1
细
筛
2 0 0 698.6 100 29.1
1 104.7 104.7 593.9 85.0 26.1
0.5 252.1 356.8 341.8 48.9 21.9
0.25 98.4 455.2 243.4 34.8 20.2
0.075 240.2 695.4 3.2 0.5 16.3
筛底存留(g) 2.9 散失量 (g) 2.4 散失百分数(%) 0.04
颗粒大小单对数分布曲线:
附注:小于0.075mm的试样879.3g
试验计算复核计算例如:
散失量(g)二风干试样总质量-粗筛分计留筛试样质量-细筛分计留筛试样质量-筛底存留小于0.075mm的试样
1mm孔径小于该孔径占试样总质量百分数(%) =85.0X (27.8-16.2)小于+16.2=26.1
附件1:
表号:铁建试录128
标准代号:Q/CR 9205-2015
