地铁车站造价分析与控制
地铁工程造价的计价与控制

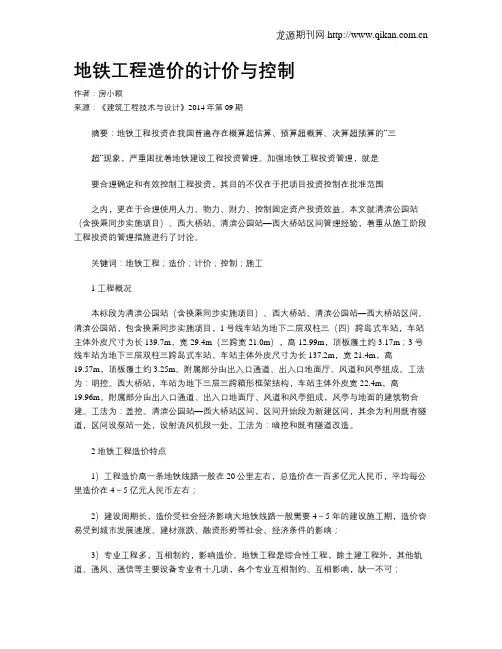

地铁工程造价的计价与控制作者:房小颖来源:《建筑工程技术与设计》2014年第09期摘要:地铁工程投资在我国普遍存在概算超估算、预算超概算、决算超预算的“三超“现象,严重困扰着地铁建设工程投资管理。
加强地铁工程投资管理,就是要合理确定和有效控制工程投资,其目的不仅在于把项目投资控制在批准范围之内,更在于合理使用人力、物力、财力、控制固定资产投资效益。
本文就清滨公园站(含换乘同步实施项目)、西大桥站、清滨公园站—西大桥站区间管理经验,着重从施工阶段工程投资的管理措施进行了讨论。
关键词:地铁工程;造价;计价;控制;施工1 工程概况本标段为清滨公园站(含换乘同步实施项目)、西大桥站、清滨公园站—西大桥站区间。
清滨公园站,包含换乘同步实施项目,1号线车站为地下二层双柱三(四)跨岛式车站,车站主体外皮尺寸为长139.7m,宽29.4m(三跨宽21.0m),高12.99m,顶板覆土约3.17m;3号线车站为地下三层双柱三跨岛式车站,车站主体外皮尺寸为长137.2m,宽21.4m,高19.57m,顶板覆土约3.25m。
附属部分由出入口通道、出入口地面厅、风道和风亭组成。
工法为:明挖。
西大桥站,车站为地下三层三跨箱形框架结构,车站主体外皮宽22.4m,高19.96m。
附属部分由出入口通道、出入口地面厅、风道和风亭组成,风亭与地面的建筑物合建。
工法为:盖挖。
清滨公园站—西大桥站区间,区间开始段为新建区间,其余为利用既有隧道,区间设泵站一处,设射流风机段一处。
工法为:暗挖和既有隧道改造。
2 地铁工程造价特点1)工程造价高一条地铁线路一般在20公里左右,总造价在一百多亿元人民币,平均每公里造价在4~5 亿元人民币左右;2)建设周期长,造价受社会经济影响大地铁线路一般需要 4~5 年的建设施工期,造价容易受到城市发展速度、建材涨跌、融资形势等社会、经济条件的影响;3)专业工程多,互相制约,影响造价。
地铁工程是综合性工程,除土建工程外,其他轨道、通风、通信等主要设备专业有十几项,各个专业互相制约、互相影响,缺一不可;4)工程费用占总造价比例高工程费用一般在总造价中占 60%~70%,其中,土建工程约占 30%~40%,设备系统约占 30%;工程建设其他费占 20%~30% ;贷款利息约占 10%。
地铁车站土建工程造价控制的分析与探讨

地铁车站土建工程造价控制的分析与探讨1. 引言1.1 背景介绍地铁作为城市交通的重要组成部分,其建设涉及到众多领域,其中包括土建工程。
地铁车站的土建工程造价是整个地铁建设项目中的重要组成部分,对于项目的整体成本和质量起着至关重要的作用。
地铁车站土建工程造价的控制涉及到众多因素,包括但不限于地质条件、施工工艺、设计方案等。
如何有效控制土建工程造价,成为地铁建设过程中亟待解决的问题。
通过对地铁车站土建工程造价控制方法的研究和探讨,可以为地铁建设项目的成功实施提供有力的支持和保障。
对地铁车站土建工程造价控制进行深入分析和研究具有重要的现实意义和理论价值。
本文旨在对地铁车站土建工程造价控制进行全面的探讨和分析,探讨其影响因素、控制方法、存在的问题,以及结合实际案例进行深入分析和讨论,并提出建议和展望,旨在为地铁车站土建工程造价控制提供可行的解决方案和发展方向。
1.2 研究意义地铁车站土建工程造价控制是地铁建设过程中非常重要的一环,其研究意义主要体现在以下几个方面:1. 帮助提高工程管理水平:通过对地铁车站土建工程造价控制的研究,可以有效提高工程管理水平,降低施工成本,提高工程效率,确保工程质量,从而推动地铁建设顺利进行。
2. 促进经济可持续发展:地铁建设对于城市的发展具有重要的促进作用,而地铁车站土建工程造价控制的研究可以有效降低建设成本,提高投资效益,从而促进经济的可持续发展。
3. 推动行业技术创新:地铁车站土建工程造价控制的研究可以促进行业内技术的创新和进步,推动相关领域的发展,为地铁建设提供更好的技术支持。
4. 为政府决策提供参考:对地铁车站土建工程造价控制进行深入研究可以为政府相关部门提供科学的建设策划和决策依据,推动地铁建设与城市发展的良性互动。
1.3 研究目的研究目的是通过对地铁车站土建工程造价控制进行分析与探讨,深入了解造价的影响因素、控制方法和存在的问题,从而为提高土建工程的经济效益和管理水平提供建议和借鉴。
地铁车站不同施工工法对工程造价的影响分析

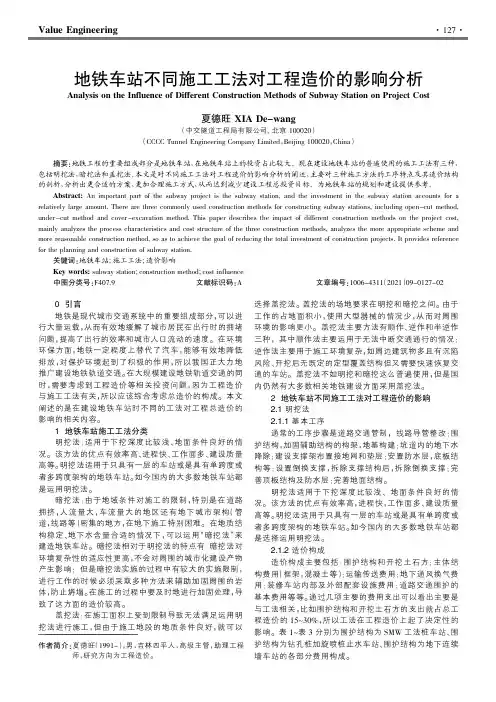

Value Engineering0引言地铁是现代城市交通系统中的重要组成部分,可以进行大量运载,从而有效地缓解了城市居民在出行时的拥堵问题,提高了出行的效率和城市人口流动的速度。
在环境环保方面,地铁一定程度上替代了汽车,能够有效地降低排放,对保护环境起到了积极的作用,所以我国正大力地推广建设地铁轨道交通。
在大规模建设地铁轨道交通的同时,需要考虑到工程造价等相关投资问题,因为工程造价与施工工法有关,所以应该综合考虑总造价的构成。
本文阐述的是在建设地铁车站时不同的工法对工程总造价的影响的相关内容。
1地铁车站施工工法分类明挖法:适用于下挖深度比较浅、地面条件良好的情况。
该方法的优点有效率高、进程快、工作面多、建设质量高等。
明挖法适用于只具有一层的车站或是具有单跨度或者多跨度架构的地铁车站。
如今国内的大多数地铁车站都是运用明挖法。
暗挖法:由于地域条件对施工的限制,特别是在道路拥挤,人流量大,车流量大的地区还有地下城市架构(管道,线路等)密集的地方,在地下施工特别困难。
在地质结构稳定、地下水含量合适的情况下,可以运用“暗挖法”来建造地铁车站。
暗挖法相对于明挖法的特点有:暗挖法对环境复杂性的适应性更高,不会对周围的城市化建设产物产生影响;但是暗挖法实施的过程中有较大的实施限制,进行工作的时候必须采取多种方法来辅助加固周围的岩体,防止坍塌。
在施工的过程中要及时地进行加固处理,导致了这方面的造价较高。
盖挖法:在施工面积上受到限制导致无法满足运用明挖法进行施工,但由于施工地段的地质条件良好,就可以选择盖挖法。
盖挖法的场地要求在明挖和暗挖之间。
由于工作的占地面积小,使用大型器械的情况少,从而对周围环境的影响更小。
盖挖法主要方法有顺作、逆作和半逆作三种,其中顺作法主要运用于无法中断交通通行的情况;逆作法主要用于施工环境复杂,如周边建筑物多且有沉陷风险、开挖后无既定的定型覆盖结构但又需要快速恢复交通的车站。
盖挖法不如明挖和暗挖这么普遍使用,但是国内仍然有大多数相关地铁建设方面采用盖挖法。
地铁工程综合造价指标解析

地铁工程综合造价指标解析摘要:地铁工程建设是一项复杂的系统工程,投资大,涉及面广。
不同的地区、不同的城市、不同的环境和地质条件,其工程造价和综合造价指标差别很大。
此文从工程造价构成的角度,对造成综合造价指标差异和影响综合造价指标的主要因素进行分析,找出关键所在,为工程立项进行投资估算,各设计阶段编制概算,上级主管部门对设计文件及投资进行审查,合理确定工程项目造价提供借鉴。
关键词:地铁工程; 造价构成; 综合造价; 指标; 影响因素近年来我国城市轨道交通建设得到了快速发展,目前已有16 个城市拥有轨道交通运营线路,通车总里程达1 700 km 以上。
地铁是城市中主要的交通类型,具有运量大、正点、快捷、安全、舒适等特点,成为大中城市解决交通出行问题的首选。
地铁工程投资大,涉及面广,不同的地区、不同的城市、不同的环境和地质条件,其综合造价指标差别很大。
通过分析近5 年完成的地铁工程初步设计概算,同为6 辆 B 型车编组的工程,每正线公里综合造价指标为3.5 亿~8.5 亿元,其中工程费每正线公里综合造价指标为2.3 亿~4.3 亿元。
地铁工程是一项复杂的系统工程,其投资除了编制期价格水平,还有很多影响其综合造价指标的因素。
因此,对这些影响因素进行分析,可为有效控制工程投资提供对策或措施,为新立项目进行投资估算提供参考。
1 地铁工程造价构成地铁工程造价分为工程费用、专项费用、其他费用、预备费。
工程费用按照地铁工程的专业类别可细分为车站、区间、轨道等16 项费用; 专项费用由车辆购置费、建设期贷款利息、铺底流动资金组成; 其他费用包括前期工程费和其他费用; 预备费包括基本和涨价预备费。
对上述费用重新进行分类和归并,通过分析,影响各类费用的主要因素如表1 所示。
选取4 个6 辆B 型车编组的轨道交通工程项目,按表1 所列费用类别分类,其批复或审查后的概算综合指标统计如表2 所示。
由表2 可以看出,同型车辆和编组的工程项目,其综合造价指标差别较大。
浅谈地铁工程施工中的造价管理与控制

浅谈地铁工程施工中的造价管理与控制发表时间:2016-07-28T14:22:24.040Z 来源:《基层建设》2016年10期作者:兰玉[导读] 本文对地铁施工中的造价管理和控制进行分析和研究。
广东华隧建设股份有限公司广东广州 510000摘要:地铁工程是解决交通隐患,减少交通压力的一项利国利民的工程建设项目,在地铁建设过程中不仅仅要对地铁的施工工艺以及施工质量进行关注,更加要注意的是地铁的施工造价,控制施工成本,保障施工质量,提升施工进度是地铁建设所树立的目标。
无论是在建设设计阶段,还是在施工过程中都需要对造价进行有效的控制,基于此,本文对地铁施工中的造价管理和控制进行分析和研究。
关键词:地铁工程;施工;造价;管理控制城市的轨道交通是减缓城市交通运行压力的一种有效办法,也有利于促进城市交通结构的调整和布局。
地铁是地下交通的大动脉,在建设过程中具有投资高和专业性复杂的特点,地铁的建成涉及到百万人的利益,这样就需要在建设过程中对投资进行有效的管理和控制,降低工程造价,提升工程质量。
一、地铁工程造价管理和控制的必要性我国城市进程的不断加快,城市的交通建设对于人们生活的影响已经十分深远。
地铁是重要的交通枢纽,也是人们日常生活和工作中都不可缺少的一种交通工具。
地铁工程在建设过程中不仅仅周期长,建设技术复杂而且工程量比较大,涉及到的行业也非常广泛,这样无疑中就增加了地铁建设的投资,在施工阶段也可能因为种种原因出现设计变更的事件,为了能够有效的保障地铁施工的有序进行就需要引进先进的技术,提升工程建设的进度,将工程造价控制到最低。
地铁和其他交通工具相对比,还有环保能力强,运行稳定以及运行量大和速度快的特点,由此强化地铁建设对于建立生态城市,促进节能减排也有良好的效果和作用。
那么在地铁的施工过程中,对造价进行管理能够节约很多的工程资金,对于城市轨道的良好发展具有极大的推动作用。
地铁工程施工过程中,影响施工成本的因素非常多,成本的控制是造价的一部分,因此需要实际情况对工程造价进行有效的控制。
基于地铁车站土建工程的造价控制举措论述

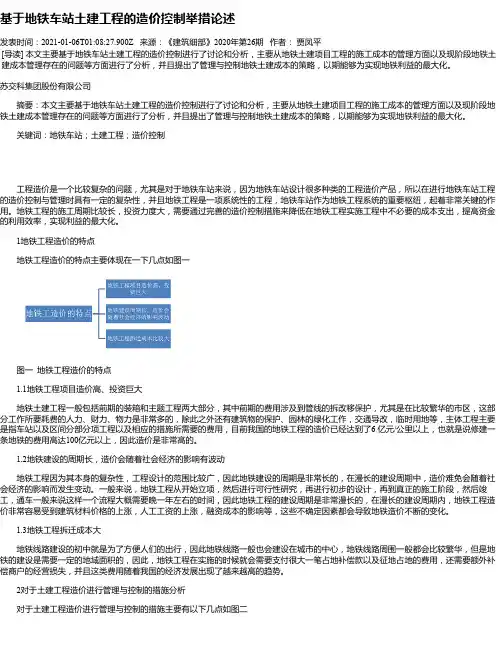

基于地铁车站土建工程的造价控制举措论述发表时间:2021-01-06T01:08:27.900Z 来源:《建筑细部》2020年第26期作者:贾凤平[导读] 本文主要基于地铁车站土建工程的造价控制进行了讨论和分析,主要从地铁土建项目工程的施工成本的管理方面以及现阶段地铁土建成本管理存在的问题等方面进行了分析,并且提出了管理与控制地铁土建成本的策略,以期能够为实现地铁利益的最大化。
苏交科集团股份有限公司摘要:本文主要基于地铁车站土建工程的造价控制进行了讨论和分析,主要从地铁土建项目工程的施工成本的管理方面以及现阶段地铁土建成本管理存在的问题等方面进行了分析,并且提出了管理与控制地铁土建成本的策略,以期能够为实现地铁利益的最大化。
关键词:地铁车站;土建工程;造价控制工程造价是一个比较复杂的问题,尤其是对于地铁车站来说,因为地铁车站设计很多种类的工程造价产品,所以在进行地铁车站工程的造价控制与管理时具有一定的复杂性,并且地铁工程是一项系统性的工程,地铁车站作为地铁工程系统的重要枢纽,起着非常关键的作用。
地铁工程的施工周期比较长,投资力度大,需要通过完善的造价控制措施来降低在地铁工程实施工程中不必要的成本支出,提高资金的利用效率,实现利益的最大化。
1地铁工程造价的特点地铁工程造价的特点主要体现在一下几点如图一图一地铁工程造价的特点1.1地铁工程项目造价高、投资巨大地铁土建工程一般包括前期的装箱和主题工程两大部分,其中前期的费用涉及到管线的拆改移保护,尤其是在比较繁华的市区,这部分工作所要耗费的人力、财力、物力是非常多的,除此之外还有建筑物的保护、园林的绿化工作,交通导改,临时用地等,主体工程主要是指车站以及区间分部分项工程以及相应的措施所需要的费用,目前我国的地铁工程的造价已经达到了6 亿元/公里以上,也就是说修建一条地铁的费用高达100亿元以上,因此造价是非常高的。
1.2地铁建设的周期长,造价会随着社会经济的影响有波动地铁工程因为其本身的复杂性,工程设计的范围比较广,因此地铁建设的周期是非常长的,在漫长的建设周期中,造价难免会随着社会经济的影响而发生变动。
影响地铁工程造价的因素及控制策略

UAN ZHUO LUN TAN圆桌论坛Y- 152 -我国城市地铁工程建设虽然起步相对较晚,但自21世纪以来获得了飞速发展。
伴随着城市地铁工程建设的飞速发展,为广大市民的出行提供了更为廉价、便捷的方式,但该工程项目高昂的造价也成了财政部门需重点评估解决的问题。
工程造价直接影响着施工管理及投资工作,还会对工程整体质量和安全产生影响。
本文针对青岛某地铁线路工程影响造价的风险因素进行了深入分析,提出了应对风险因素的控制策略,并据此制定科学的工程造价方案,希望为相关行业造价风险管理提供些许参考和借鉴。
一、青岛某地铁线路工程概况该项目起自长江路与峨眉山路交叉口,终点为城阳区东郭庄,总长为57.86km,均为地下线。
全线共设置40座车站,建筑总面积达633545m 2,本次共新建36座车站,应用不同的施工方法和结构形式,包括明挖、暗挖及两者结合车站各20座、13座、3座,分别采用了矿山法、明挖法、盾构法、TBM等施工工艺。
二、不同阶段影响地铁工程造价的因素分析(一)决策阶段一直以来,地铁工程建设都将施工阶段视为重要的成本管理阶段,将决策阶段视为节制阶段,但某些设计单位更看重施工变革以及完工结算等,对以上两个晚期阶段的重视程度不足[1]。
比如,项目投资人员在决算阶段对工程投资决策不重视,存在不按照投资方案规划工程的问题,在导致造价超支时,未针对投资过程中出现的决策失误及时制定有效的防范对策。
同时,由于对筹划施工工艺流程欠缺深入研究,致使投资预算缺乏精确性,无法完全控制工程造价,对整体的造价管理工作带来负面影响,进而影响了建设项目的经济效益。
(二)设计阶段设计阶段是对工程造价产生影响的关键阶段,对于工程质量、工期及建成后的经济效益往往起着决定性作用。
此阶段影响工程造价的因素主要是施工方案的图纸设计,某些施工设计单位在未进行初步设计和可行性评估的情况下就盲目进入施工图阶段,导致设计方案出现偏差或不合理现象。
比如由于错误评估地质条件而变更设计方案的案例屡见不鲜,导致无法有效控制施工成本,进而提高了工程总造价[2]。
地铁机电安装造价的影响因素分析及对策

地铁机电安装造价的影响因素分析及对策地铁机电安装造价是影响地铁建设总成本的重要因素之一,其造价受到多种因素的影响。
为了更好地控制和降低地铁机电安装造价,必须了解影响因素,并采取相应的对策。
1、工程类型不同类型的地铁工程在机电安装方面的投入是不同的。
如有客运功能的车站和隧道需要相对较多的钱投入在通风、照明、通信、列车运行控制系统等机电设备上。
2、地质条件地质环境是地铁设计中的一个重要因素,在岩石地层、松散地层、地下河流等地质环境下建造地铁所需的机电安装投入是很不同的。
3、设备类型和品质地铁机电设备的品质和类型是直接影响造价的因素。
如车站导向灯等设备的品质和配置方案应根据需求来确定。
4、工程规模地铁规模,特别是建设总长度及车站数量,是影响造价预算的因素之一。
建设规模较大的地铁所需的机电设备是较多的。
5、工程施工周期地铁机电安装的设计和施工周期会直接影响造价,长时间的施工期会延长工期并增加造价。
6、工程地段不同地段的施工环境条件也是直接影响造价的因素之一。
一些地段的环境条件相对较差,需要特殊的机电配置及预算。
1、优化工程设计可以通过优化工程设计的方式,减少冗余和浪费,从而降低机电安装造价。
这种方案可以同时降低成本和提高工程质量水平。
2、制定严谨的工程管理方案更为严谨的管理方案不仅可以降低不必要的成本开支,而且可以使工程进度得到更好的控制和管理。
3、选择合适的机电安装设备在选择机电安装设备时,应根据实际定制需求选择,不能盲目追求奢华和高品质。
在满足实际需求的同时大力控制成本。
4、合理的控制工程施工周期尽可能地缩短工程施工周期,控制好机电安装的设计和施工周期,可以最大程度地减少设备损耗,并获得更高的经济效益和投资回报率。
5、建立严密的成本控制机制严格符合财务管理规范,并建立长远投资计划和周密的成本控制机制,是保证地铁机电安装造价稳定的必要手段。
综上,地铁机电安装造价的影响因素是多方面的,只有根据实际情况、合理控制造价、科学管理才能最大程度地减少造价的提高,保证地铁机电系统项目的顺利实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地铁车站造价分析与控
制
LG GROUP system office room 【LGA16H-LGYY-LGUA8Q8-LGA162】
摘要:地铁车站是地铁工程建设的主要组成部分,其投资所占比例较大,为合理控制其造价,对几个城市的十几个地铁车站( 高架车站和地下车站) 土建工程造价的组成和各分部工程造价指标进行比较与分析,找出影响车站投资的关键因素,针对关键因素提出控制高架车站和地下车站土建工程造价的主要思路和可采取的措施,以便施工单位合理优选施工方案、工艺和工法,从而达到合理控制造价的目的。
关键词:地铁; 车站; 造价; 分析; 控制
随着我国现代化建设进程的加快,国民经济飞速发展,现代城市人口大量增加、地域不断扩大,城市交通拥堵问题日益突出,尤其是上海、北京、广州等一线城市的交通事故、噪音和空气污染等日益影响着人们的工作和生活。
地铁作为快捷、安全、舒适、大运量、低能耗、少污染的城市交通工具,是解决城市交通矛盾的有效手段,因此,国内许多城市修建地铁的热潮空前高涨。
通过对近年参与设计的上海、南京、宁波、深圳等城市20 多个地铁车站的造价资料分析,发现地铁车站费用约占地铁工程土建费用的35%以上,其投资巨大,是地铁工程造价控制的重点。
地铁车站有高架车站和地下车站2 种结构形式,施工难易程度各不相同,造价指标有较大差异。
本文拟对地铁车站土建部分的造价展开分析,研究如何降低地铁车站造价,这对控制城市轨道交通工程的造价具有实际意义,并可从中获取一些控制地铁车站造价有用的信息。
1高架车站
地铁高架车站需要占用一定的地面空间,故通常设在城市郊区及副中心等地理位置,一般有岛式及侧式 2 种车站结构形式,其造价组成分别为高架站房( 含上下部结构) 、出入口、人行天桥、建筑装修及其他( 含地面辅助用房、附属设施等) 费用。
下面以 13 个高架标准车站的初步设计概算为例,分析高架车站的造价组成及各项费用指标,如表1、表 2 和图 1 所示。
由表 1、表 2 和图 1 可以看出,高架标准车站的建筑面积一般为 6 000 ~ 8 000 m2,车站长度 120 ~140 m。
2005 年上海、深圳等地的高架车站土建单方造价一般为 0. 4 万元/m2~ 0. 45 万元 / m2,土建总造价为 2 500 万元~ 3 000 万元。
近年来由于建材价格大幅上涨及新的技术规范的出台等,使高架车站的造价水平相应提高,2011 年宁波地区高架车站土建单方造价已达 0. 55 万元/m2~ 0. 60 万元 / m2,土建总造价达 3 500 万元~4 000 万元。
车站高架站房( 桥梁结构、站房建筑、钢屋架及屋面雨棚等) 是高架车站的主要组成部分,单方造价最高,约占土建费用的 65%。
出入口及人行天桥为独立结构,与市政桥梁结构相类似,其费用约占高架车站土建费用的 10%。
车站建筑装修档次根据业主要求而定,在初步设计概算中通常以单方指标计列,一般占土建费用的 23%。
此外,高架车站造价还包含地面辅助用房、地面广场、自行车棚、绿化等其他费用,占车站土建费用的 2%。
由此可以看出,高架车站的造价控制要素为高架站房及建筑装修,可采取如下措施合理控制其造价。
( 1) 按客流需求配属车辆编组,进而控制车站长度及总建筑面积,保证满足初、近、远期需求。
( 2) 选择经济合理的桩型做基础并满足承载要求。
( 3) 在符合设计规范要求的前提下,对站房钢结构雨棚进行优化,尽量减少钢结构自重。
( 4) 屋面雨棚选用轻质节能环保材料,减少能源浪费,减轻钢构负重等。
( 5) 车站建筑装修,应讲求经济实用、美观大方,除个别有特殊要求的车站外,可用地砖替代石材、涂料替代幕墙等措施来降低装修费用,也不影响设计效果。
2地下车站
地下车站不占用地面空间,通常设置在城市中心区域建筑物密集的地下,由于地下车站的工程造价相对高架车站更高,而且地下空间一旦开发形成,就不能再更改,因此地下车站的建设一定要从长远考虑,要有整体规划。
地下车站的站台形式一般分为岛式及侧式 2种,地下层数一般有地下二层或地下三层的空间形式,根据地质结构施工方法可分为明挖法、浅埋暗挖法和盖挖法。
因此,影响地下车站造价的因素很多,如建筑层数、规模、布置、地质、水文、施工工法等都会造成地下车站造价指标差异很大。
车站的施工方法不同,对车站造价、工期、质量及周围环境影响也会不同,一般在有条件的情况下优选明挖法施工,但在受施工场地条件限制的情况下,才选择盖挖法或暗挖法施工。
不同施工方法的综合比较如表 3 所示。
目前国内地下车站的主要施工方法以明挖法为主,故从采用明挖法施工的地下车站来分析车站的工程造价。
采用明挖法施工的车站费用组成如下。
( 1) 车站主体费用;
( 2) 出入口及通道费用;
( 3) 风道风井及风亭费用;
( 4) 车站建筑装修费用;
( 5) 施工监测费用;
( 6) 其他费用。
6 项费用中 ( 1) ~ ( 3) 项费用又可细分为围护结构、土方支撑降水、主体结构及地基加固费用。
围护结构是车站明挖法施工的重点,在某种程度上决定了车站的造价。
围护结构形式根据工程地质、围护的刚度、基坑防水和车站现场实际情况确定,主要分为 SMW 工法桩、钻孔桩加止水帷幕、钻孔咬合桩、地下连续墙等形式。
不同围护结构形式造价比较如表 4 所示。
土方支撑降水费用含土方开挖、回填与运输,支撑( 含格构柱) 安装与拆除、租赁,施工降水及机械进出场费。
主体结构费用包括支架搭拆、模板安拆、梁板柱混凝土浇注振捣、钢筋绑扎、防水制作、抗拔桩施工等建筑安装费用及机械进出场费。
地基加固是为避免对周边建筑物的影响而进行的旋喷或搅拌桩加固施工。
出入口及通道为车站与地面联系的纽带。
其他费用包含风亭及出入口地面建筑、路引标识、车站小广场、停车场等费用。
目前,上海地区及南京地区地下车站主体围护结构以采用地下连续墙、钻孔桩、咬合桩等形式为主,为此对这几种围护结构的地下车站造价进行分析。
地下车站的造价组成及各项费用指标,如表 5、表 6 和图 2 所示。
由表 5、表 6 和图 2 可以看出,地下标准车站的建筑面积一般为 10 000 ~12 000 m2,车站长度一般在150 ~200 m,含配线段车站则长度和面积根据设计要求相应增加。
2005—2008 年期间,车站土建单方造价一般为0. 70 万元/m2~ 0. 95 万元 / m2,土建总造价为 7 000 万元~12 000 万元。
2010 年车站造价较前几年有较大幅度上涨,土建单方造价已达1. 10万元 / m2~ 1. 20 万元 / m2,这主要是因为通胀而导致的各项成本上升。
围护结构、车站主体结构、出入口及风道是地下车站造价的主要组成部分,约各占土建费用的24% 、25% 、23% 。
其中出入口通道的设置是为了满足客流进出地铁车站的需要,在功能上是车站的辅助部分,但其建设费用并不低,甚至个别车站的出入口通道费用超过了车站主体费用。
因此,在出入口与风道的设计中,既要考虑使用功能,又要考虑技术经济指标。
土方支撑降水占车站土建费用的 12%,地基加固占车站土建费用的 3%,施工监测占车站土建费用不到 1%,车站建筑装修一般占土建费用的 9%,其他费用占车站土建费用的 3%。
由以上分析可知,地下车站的造价控制要素为围护结构、主体结构、出入口及风道风井,因此,为合理控制造价,需要采取如下措施。
( 1) 合理确定车站的层数、地下深度,控制车站建筑面积及车站长度。
( 2) 根据工程地质情况和施工条件,经比较确定车站的施工方法,编制好施工组织设计并按计划实施。
( 3) 优选经济适用的围护结构工法,降低工程造价。
( 4) 合理设置车站出入口位置,减少车站的施工长度及工程量。
( 5) 地下车站的建筑装修由车站公共区、设备区、出入口通道组成,各部分的装修标准应从实际出发,在满足功能要求的前提下,要经济实用、美观大方、区别对待,切忌攀比豪华。
3结束语
以上分析的样本在区域上、数量上及时间上均有所限制,不能代表全国大部分城市地铁车站造价的普遍水平,但基本反映了城市地铁车站各部分所需费用及所占比例,以及控制工程造价应考虑的关键因素。
因此,在进行地铁车站设计时,控制投资应从关键因素入手,对所提出的设计方案进行充分的论证、比较和优化,然后根据优选设计方案
编制施工组织设计。
施工单位应根据审批的设计方案和施工组织设计,优选施工方案、工艺和工法,从而达到控制工程造价的目的。
