附件 3:ZH地产结构设计限额控制指标
三、 结构设计限额控制指标使用说明
1. 结构材料用量指标计算规则为:计算范围内相应结构材料(包含梁板柱、构造柱、过
梁、女儿墙、拉板等的钢筋(G)和混凝土(V),不含砌体)用量除以计算范围内的“结
构成本计算面积”(M),即钢筋用量指标=G/M(kg/m2),混凝土用量指标=V/M(m3/m2)。
2. 统计结构材料用量指标所用的“结构成本计算面积”计算规则如下:
用 HRB400;也可以全部采用 HRB400 钢筋。
5. 结构体系包含钢筋混凝土普通框架、异型柱框架、短肢剪力墙结构及剪力墙结构。当
结构采用异形柱框架或短肢剪力墙结构体系时,混凝土用量应取下限甚至更低。
6. “上部结构”、“地下室或半地下室”及“基础”的定义如下:
6.1 当没有设置地下室或半地下室时,“上部结构”的范围指±0.000(不包括)以上
附表 A:钢筋和混凝土含量统计表 .......................................... 7 附表 B:各公司结构设计限额控制指标 ..................................... 8
1
附件 3:ZH地产结构设计限额控制指标
一、 总 则
编制目的:为加强结构专业设计管理,做好限额设计和成本控制工作。 编制时间:20013 年 1 月 1 日 主编单位:ZH地产集团有限公司建筑结构管理部 使用说明:1. 项目结构材料用量指标(包括钢筋和混凝土)均不得大于本限额控制值。
7. 各公司在进行基础选型时应根据项目的实际情况出发,做好地质勘察和岩土试验工 作,充分利用社会资源,进行多方案比较,选择安全、经济、合理的基础形式。
2
附件 3:ZH地产结构设计限额控制指标
二、 结构设计限额控制指标
各公司结构限额指标控制值对照表如下:
编号
01 02
02a
03 04 05 06 07 08 09 10 11 12 13
城市
苏州 宁波 宁波 (北仓、镇海) 杭州 南昌 青岛 长沙 济南 重庆 武汉 南京 长春 大连 沈阳
结构设计限额 控制指标表 附表 B-01 附表 B-02
ZH地产结构设计限额控制指标
ZH地产建筑结构管理部
附件 3:ZH地产结构设计限额控制指标
目录
一、 总 则 ................................................................. 2 二、 结构设计限额控制指标 .................................................. 3 三、 结构设计限额控制指标说明 .............................................. 4 四、 附表 .................................................................. 6
结构成本计算面积 M=M0+M1+M2+M3+M4+M5/2+M6/2,其中:
面积类型
计容积率面积比例
成本测算面积计量比例
a、计容积率建筑面积 M0
1
1
b、落地凸窗的面凹露台 M2(可封)
1/2(某些地区为 0)
1
d、有墙柱入户花园或凹阳台 M3(可封)
1/2
1
e、有结构拉板 M4
附表 B-02a
附表 B-03 附表 B-04 附表 B-05 附表 B-06 附表 B-07 附表 B-08 附表 B-09 附表 B-10 附表 B-11 附表 B-12 附表 B-13
编号
14 15
15a
16 17 18 19 20 21 22 23 24 25 26
城市
烟台 深圳 深圳 (龙岗) 广州 中山 佛山 成都 珠海 上海 厦门 天津 北京 西安 昆明
分如桩等计入“基础”部分(地下部分的统计范围见图 2、3、4)。
6.3 在限额控制指标中,基础部分计入地下室或半地下室指标。
4
附件 3:ZH地产结构设计限额控制指标
图 1:地下部分(无地下室)面积计算示意图
图 2:单层地下室面积计算示意图
图 3:单层地下室面积计算(筏板基础)示意图
图 4:两层地下室面积计算示意图
各项目完成合约统计后,按《钢筋和混凝土含量统计表》(见附表 A)的要求 统计、上报。 2. 在结构方案定案与扩初设计之间,由设计院编写项目《结构统一技术措 施》,经集团建筑结构部或区域、地区公司设计管理部评审后,进行结构限额 设计。 3. 本标准由ZH地产集团有限公司建筑结构管理部负责管理和条文解释。 制订依据:《混凝土结构设计规范》(GB50010-2010) 《建筑抗震设计规范》(GB50011-2010) 《高层建筑混凝土结构技术规程》(JGJ3-2010) 《建筑结构荷载规范》(GB50009-2012) 《建筑地基基础设计规范》(GB50007-2011) 《建筑工程建筑面积计算规范》(GB/T50353-2005)
的部分,其余部分如浅基础、筏板、基础梁、承台、桩和±0.000(包括)以下的
墙、柱等计入“基础”范围(地下部分的统计范围见图 1)。
6.2 当设置地下室或半地下室时,“上部结构”范围指地下室或半地下室顶板以上部分
(不含顶板);“地下室或半地下室”的范围指地下室或半地下室底板至顶板范围内
的部分(含顶板、底板及与底板相连的浅基础、筏板、承台、基础梁等);其余部
0
1
f、两层高悬挑凸露台或有柱凸露台 M5
1/2(某些地区为 0)
1/2
g、和阳露台相连的花槽 M6
0
1/2
3. 当项目存在留给装修加层的两层高房间面积(M7)时,钢材用量计算规则为:
结构钢材用量=[G+(8~10kg/m2)*M7]/(M+M7)
4. 常规采用钢筋主要包括:直径 6mm 钢筋统一采用 HPB300,直径 8mm 及以上钢筋统一采
合集下载

中海成本控制的四大重点

中海成本控制的四大重点

设计费总额超过批复值10%的,地区公司需重新上报审批。

控制设计的意义一方面,合约及工程应积极配合参与构造选型设计、根底设计等的评估,参与材料、设备的经济性评价,尽可能为设计提供全面客观的经济性建议;另一方面,设计部门自身应以工程定位为原则,在保证设计质量的前提下尽可能做到限额设计,注重进展设计成果性价比分析,着重抓好事前的设计修改、多项选择样、多分析、防止完工后的返工及不必要的本钱浪费。

房地产工程本钱管理的主要过程在于初步设计阶段、采购分包阶段、工程建造施工阶段、竣工结算阶段。

,工程本钱确定比重最大的发生在招标阶段,本钱管理最复杂、变更工作量最大的发生在工程施工阶段,竣工结算阶段则是确定工程最后收入和本钱的阶段。

〔一〕初步设计阶段的工程本钱控制多种设计方案经济性比拟。

设计方案经济性比拟是指在多方案选择的情况下,由设计人员提出满足业主要求的多种设计思路,本钱控制人员进展经济比拟,寻找造价最低的设计方案。

通过设计方案的经济性比拟从而降低工程造价是发挥工程优势的一个主要方式。

具体操作方法大体的思路是:规划设计中心负责总体规划,在仔细研究营销和客服提交市场调研和客户反应意见的根底上,找出可进展多方案设计的专业和环节,根据初步设计专业分工,明2、外立面门窗设计〔2〕**本钱经历数据集控制要点按照总建筑面积计算的单方造价,非别墅物业类型**本钱造价一般在1700~2100元/㎡左右〔毛胚〕,别墅类型普遍在2300元/㎡以上。

1. 前期工程价格水平:按建筑面积计算,单方造价大约20-50元/㎡。

与设计环节无关,与工程的占地面积有关,与总建筑面积的关联不大,场地的现状直接决定本钱水平。

前期工程主要注意两项,一是场地平整土石方工程,另一个是围墙。

2. 根底工程以总建筑面积为单位计算,目前的造价水平是80~120元/㎡。

以建筑基底计算的桩基根底,其造价为600~800元/㎡。

2.1 地基处理:完全与场地的地址条件有关。

项目设计各阶段的成本控制重点指引

项目设计各阶段的成本控制重点指引

中海地产集团有限公司设计管理标准文件编号:中海地产集团有限公司住宅项目设计各阶段的成本控制重点指引规划设计中心2009-4-14一 目的总结设计各个阶段的成本优化的方法,提高设计管理部门设计师在设计各阶段的成本管理意识。

二 适用范围适用于概念设计、规划设计、方案设计、扩初及施工图设计、合约分判配合及施工配合等各阶段的成本优化工作。

在设计阶段的成本优化主责部门为设计管理部,投资管理部、合约管理部、营销管理部及项目管理部等部门配合进行成本优化工作;三 工作程序3.1 前期设计管理阶段成本控制重点3.1.1 设计条件设计管理部会同投资管理部、发展管理部、营销管理部整理出政府规划要点、土地属性(用地分析)、市场定位三个方面信息。

1)政府规划要点:根据政府规划要点,得到如下信息:项目 指标 项目 指标 总用地面积容积率建设用地面积 建筑密度总建筑面积 绿地率计容面积 限高住宅面积 户数商业面积 总机动车位配套服务面积 地下机动车位地下建筑面积 非机动车位人防面积建筑四向退界要求日照要求出入口数量及位置要求如红线外噪音、景观、市政管线,水电燃气各种处理站容量位置距离等,道路、公交站点等;红线内场地竖向标高,植被、地下管线、高压线、拆迁、地质和四向退界等。

项目 详细描述 备注市政解决方案(水、电、气、道路)市政污水 明确距红线的距离,是否组建污水处理站;市政给水 明确距红线的距离临水 明确距红线的距离永久电 明确距红线的距离临时电 明确距红线的距离市政燃气 明确距红线的距离,是否组建燃气处理站;出入道路 大致了解市政道路情况,及未建道路的建设计划公交站场红线内土地情况场地高差情况 1、明确场地高差情况,以便估算场地平整费用,挡土墙费用;2、山地建筑分析场地坡度植被情况 明确场地内植被情况,是否有可以保留的树木,估算景观成本河流、箱涵情况 明确场地内是否有河流、箱涵,河流,估算改造费用 高压线情况 明确场地内是否有高压线(高压伏输),估算改造费用输油管等市政情况 明确场地内是否有输油管、市政设施等市政道路情况 明确场地内是否有市政道路或以后是否有规划市政道路,如果有,具体长度及宽度、建造标准拆迁情况 了解拆迁进度地质情况 了解场地内地质情况红线外土地情况噪音情况 考虑是否需要考虑防噪玻璃或隔音墙可视景观 明确场地周边的景观情况,决定是否需要改造可视景观会同营销管理部,产品类型与档次、面积区间、户型配比、楼型要求、产品附加值(赠送等)立面风格、车位配比、商业要求和初步售价分析等。

2019中国海外宏洋集团有限公司结构设计限额控制指标

2019中国海外宏洋集团有限公司结构设计限额控制指标
2
(六) 《建筑桩基技术规范》(JGJ94-2008) (七) 《人民防空地下室设计规范》(GB50038-2005) (八) 《建筑工程建筑面积计算规范》(GB/T50353-2005)
3
第二章 结构设计限额控制指标对照表 第五条 各公司结构设计限额指标控制值对照表如下:
编号
城市公司
01 赣州公司(含九江)
10
附表 B-02:
南宁公司
抗震设防烈度:7 度 设计地震分组:第一组 50 年重现期基本风压:0.35 kN/m2
设计基本地震加速度:0.10g 场地类别:Ⅱ类
建筑类型
结构部位
普通多层住宅及公寓
上部结构
(7 层及以下)
自带全埋一层地下室
别墅、双拼、联排、
上部结构
花园洋房
自带全埋一层地下室
小高层住宅及公寓 (建筑高度<60m)
上部结构 自带全埋一层地下室
中等高层住宅 (60m≤建筑高度<
80m)
上部结构 自带全埋一层地下室
高层住宅 (80m≤建筑高度<
100m)
上部结构 自带全埋一层地下室
公共人防地下室 公共普通全埋地下室
公共半地下室
6 级人防地下室 普通地下室 半地下室
钢筋含量 (kg/m²)
38-42 100-120 40-45 90-115 38-43 125-150 40-45 130-155 43-48 150-170 120-160 90-130 80-115
5
下室或半地下室顶板以上部分(不含顶板);“地下室或半地下室” 的范围指地下室或半地下室底板至顶板范围内的部分(含顶板、 底板及与底板相连的浅基础、筏板、承台、基础梁等);其余部 分如桩等计入“基础”部分(地下部分的统计范围见图 2、3、4)。

中海结构设计限额控制指标

中海结构设计限额控制指标

中国海外宏洋集团有限公司结构设计限额控制指标(试行)第一章总则1. 为加强结构专业设计管理,做好限额设计和成本控制工作,现发布《结构设计限额控制指标(试行)》。

项目含钢量和混凝土含量指标均不得大于本标准的控制值。

各项目完成合约统计后,按《钢筋和混凝土含量统计表》(详附表A)的要求统计、上报。

2. 在结构方案定案与扩初设计之间,由设计院编写项目《结构统一技术措施》,经集团规划设计部和地区公司设计管理部评审后,进行结构限额设计。

3. 本标准适用于中国海外宏洋集团有限公司的所有地区公司。

3. 本标准由中国海外宏洋集团有限公司规划设计部负责管理和条文解释。

第二章制定依据1.《混凝土结构设计规范》 GB50010-20102.《建筑抗震设计规范》 GB50011-20103.《高层建筑混凝土结构技术规程》 JGJ3-20104.《建筑结构荷载规范》 GB50009-2001(2006年版)5.《建筑地基基础设计规范》 GB50007-20116.《建筑工程建筑面积计算规范》 GB/T50353-2005第三章限额指标1. 抗震设防烈度为6度,设计基本地震加速度值为0.05g,第一组;场地类别为Ⅱ类的地区;详表3-1。

2. 抗震设防烈度为7度,设计基本地震加速度值为0.10g,第一组;场地类别为Ⅱ类的地区;详表3-2。

3. 抗震设防烈度为8度,设计基本地震加速度值为0.20g,第一组;场地类别为Ⅱ类的地区;详表3-3。

4. 抗震设防烈度为8度,设计基本地震加速度值为0.20g,第二组;场地类别为Ⅱ类的地区;详表3-4。

5. 抗震设防烈度为8度,设计基本地震加速度值为0.20g,第三组;场地类别为Ⅱ类的地区。

详表3-5。

6. 适用于第1条的地区公司为:南宁公司、桂林公司、赣州公司;适用于第2条的地区公司为:合肥公司、吉林公司;适用于第3条的地区公司为:呼和浩特公司;适用于第4条的地区公司为:银川公司;适用于第5条的地区公司为:兰州公司。

中海地产房地产开发成本控制的几个阶段

中海地产房地产开发成本控制的几个阶段

成本控制经验教训
重视前期规划和设计阶段成本控制
在项目开发初期,应充分考虑成本因素,对设计方案进行优化,避免后期更改造成成本增 加。
加强施工现场管理和监督
施工过程中应加强成本控制,严格监督材料使用和人工费用支出,避免浪费和不必要的开 支。
注重团队协作和沟通
成本控制需要各部门之间的密切协作和沟通,确保信息畅通,共同实现成本控制目标。
动态控制法
中海地产还采用动态控制法进行 成本控制,实时监测项目成本的 执行情况,及时发现和解决成本 超支问题。
03
房地产开发成本控制的几个阶段
投资决策阶段
01
投资估算
市场调研
02
03
风险评估
根据项目规模、地理位置等因素, 进行初步的投资估算,为项目决 策提供依据。
了解当地房地产市场趋势、竞争 对手情况,预测项目未来收益和 风险。
中海地产房地产开发成本 控制的几个阶段
• 引言 • 房地产开发成本控制概述 • 房地产开发成本控制的几个阶段 • 中海地产房地产开发成本控制实践 • 结论
01
引言
主题简介
中海地产作为中国房地产行业的领军企业,其房地产开发成 本控制是业界关注的焦点。成本控制贯穿于项目开发的全过 程,包括投资决策、规划设计、施工建设、销售及物业管理 等阶段。
中海地产注重可持续发展,积极履行企业社会责任,为城市建设和经济发展做出了 贡献。
中海地产成本控制体系
全面预算管理
目标成本管理
中海地产实行全面预算管理,对房地产开 发全过程的成本进行预测和规划,确保项 目成本控制在预期范围内。
中海地产设定项目开发的目标成本,作为 项目开发过程中成本控制的基准,并根据 实际情况进行动态调整。

【济南】中海地产成本管理36个关键点控制培训(4月26日)

【济南】中海地产成本管理36个关键点控制培训(4月26日)

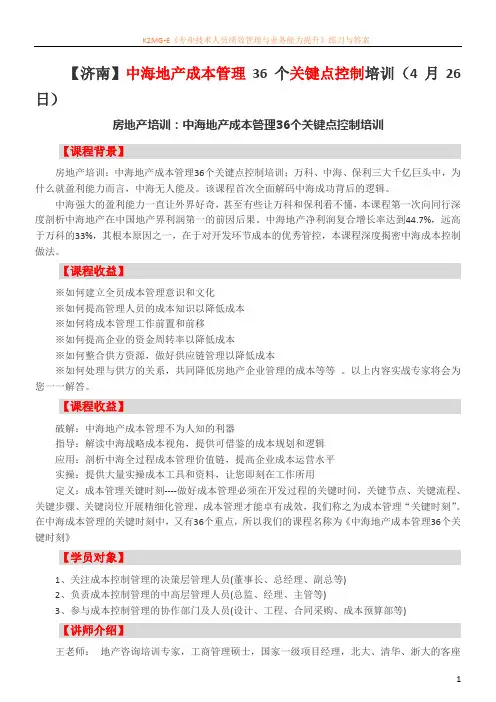

【济南】中海地产成本管理36个关键点控制培训(4月26日)房地产培训:中海地产成本管理36个关键点控制培训【课程背景】房地产培训:中海地产成本管理36个关键点控制培训;万科、中海、保利三大千亿巨头中,为什么就盈利能力而言,中海无人能及。

该课程首次全面解码中海成功背后的逻辑。

中海强大的盈利能力一直让外界好奇,甚至有些让万科和保利看不懂,本课程第一次向同行深度剖析中海地产在中国地产界利润第一的前因后果。

中海地产净利润复合增长率达到44.7%,远高于万科的33%,其根本原因之一,在于对开发环节成本的优秀管控,本课程深度揭密中海成本控制做法。

【课程收益】※如何建立全员成本管理意识和文化※如何提高管理人员的成本知识以降低成本※如何将成本管理工作前置和前移※如何提高企业的资金周转率以降低成本※如何整合供方资源,做好供应链管理以降低成本※如何处理与供方的关系,共同降低房地产企业管理的成本等等。

以上内容实战专家将会为您一一解答。

【课程收益】破解:中海地产成本管理不为人知的利器指导:解读中海战略成本视角,提供可借鉴的成本规划和逻辑应用:剖析中海全过程成本管理价值链,提高企业成本运营水平实操:提供大量实操成本工具和资料,让您即刻在工作所用定义:成本管理关键时刻----做好成本管理必须在开发过程的关键时间,关键节点、关键流程、关键步骤、关键岗位开展精细化管理,成本管理才能卓有成效,我们称之为成本管理“关键时刻”。

在中海成本管理的关键时刻中,又有36个重点,所以我们的课程名称为《中海地产成本管理36个关键时刻》【学员对象】1、关注成本控制管理的决策层管理人员(董事长、总经理、副总等)2、负责成本控制管理的中高层管理人员(总监、经理、主管等)3、参与成本控制管理的协作部门及人员(设计、工程、合同采购、成本预算部等)【讲师介绍】王老师:地产咨询培训专家,工商管理硕士,国家一级项目经理,北大、清华、浙大的客座教授,讲师拥有十多年标杆地产(中海、万科)企业成本、工程、设计等专业管理经验,在高层领导岗位工作,从运营管理角度全面讲解成本管理。

中海地产.房地产项目限额指标(极具参考价值)

序号项目档次界定售价设计费限额(元/m2)1超高档当地平均房价 200%以上2高档当地平均房价140%以上3中档当地平均房价80-140%4 低档当地平均房价80%以下联排:90~110独栋:120~130序号项目1新地区公司首个项目2其他项目序号中海地产.房地产项目限额指标一、项目档次界定及设计费限额二、营销费限额三、结构设计5别墅与当地别墅的平均房价相对比多层:60~73中高档、高档:65~80限额(元/m2)营业总收入的2%控制营业总收入的1.5%~1.8%说明:延用成熟产品方案,其设计费总额应低于限额之下限具体视市场形势、品牌影响力、项目规模、产品特征和市场竞争程度而定限额措施超高档次项目设计费可上浮 10%中档档次项目设计费可下浮 10%备注备注确有拓展企业品牌需要,适度增加费用1234序号12345物业类型档次铝型材表面处理玻璃小五金限额(地上单方,元/m2)超高可选用氟碳喷涂双层中空,可按需要选用单面LOW-E 进口“诺托”等高档粉末喷涂双层中空香港“坚朗”或杨氏“立兴”等合资品牌四、外窗窗积比控制在 0.30 以内,以 0.25-0.28为宜。

在设计任务书中应列入各主项指标限量,如每平方米钢筋用量、每平方米砼用量等,具体根据项目所在地区抗震、结构形式、层数等确定。

招标之前或过程中,若发现实际材料数量超出设计限量,必须要求设计单位进一步对施工图进行优化,力争控制在指标限量以内。

地下室结构设计,除重点控制钢筋、砼用量指标外,降低地下室顶板覆土的厚度,顶板上部地面用作园林景观时,应该尽可能地安排灌木和草地,避免种植大型乔木,以免过度增加覆土厚度;顶板覆土以 1米左右为宜。

消防通道也应尽量避免经过顶板上部地面。

屋面造型造价影响建安成本明显,在设计上应注意简洁;16 层以下建筑,尽可能不采用斜屋面,或控制斜屋面面积比例。

限额措施非别墅≤200若项目成本利润率低于 15%,则应降低一个档次选择门窗用料。

中海地产(全套)设计限额标准,中海成本管控之源!

01、中海项目档次界定及设计费限额
设计限额说明:
1、超高档次项目设计费可上浮10%
2、中档档次项目设计费可下浮10%
3、说明:延用成熟产品方案,其设计总额应低于限额之下限
措施
1、窗积比控制在0.30以内,以0.25-0.28
为宜。

2、控制开窗面积,降低外墙保温投入,减少
飘窗、转角窗面积。

3、如无外立面保温隔热地方性规范要求,除超高档物业以外,不宜选用断桥隔热铝型材、双层中空玻璃。

4、若项目成本利润率低于15%,则应降低一个档次选择门窗用料。

05、中海外墙设计限额
措施
1、墙积比控制在1.2左右,不宜超过1.5。

2、除超过高档次项目以外,不宜使用在除造型线条以外大面积采用氟碳喷,涂、高级弹性涂料或金属漆,应选用合资品牌的中等档次,一般涂料的施工,单价(不含抹灰)控制在35元/m2左右。

3、中档及以下项目,不宜选用大比例、成规模的幕墙类饰面,如石材幕墙、玻璃幕墙、金属板类幕墙。

4、若项目成本利润率低于15%,则应考虑降低一个档次选择用料。

06中海公共部位装饰设计限额
备注:消防楼梯(电梯)不宜满铺地砖,可选
用级咀砖;楼梯扶手应以简单的钢质材料为主,不宜使用木质装饰性扶手
07、中海室外园林设计限额
措施
注意软景与硬景的比例搭配;少用名贵苗木,多用本地普通苗木;水景造价高,使用管理
费用更高,控制其规模。

中海地产限额管理设计

中海地产限额管理设计一、按照成本科目,逐一分析各项成本。

1、前期工程:一般水平,按建筑面积计算,单方造价在20-50元/m2。

这项费用,与设计环节无关。

它与项目占地面积大小有关,与总建筑面积得关联不大。

场地得现状,直接决定它得成本水平。

(1)比如,如果存在“场地土方工程”这一项得话,比如坡地项目,或未能进行三通一平交地得项目,其造价水平就高。

(2)越就是边远地区,因其配套设施不齐全,需要施工得项目多,数量大,造价也相应地高于市区项目。

前期工程中需注意两项,一就是场地土方工程,目前很多项目自然高低于市政标高,都需要大量回填土方,造价不低。

能不能有什么巧办法来降低这一部分得造价?因后面讲到地下室还会涉及到土方工程,这个问题留到后面一并解决与回答。

另一个注意点就就是围墙,我们曾经有某个项目得临时围墙分判花掉三个月得时间,现在听上去大家可能觉得比较难以理解,问其原因就就是设计对于围墙得方案迟迟未定,反复修改,当然不排除这个地块得地理位置、地面以下得地质有问题,所以方案会不断修正,但对于大多数项目,至少就是同一个地区公司得项目来讲,临时围墙得标准化肯定不就是难事,这样可以节省我们很多无谓得时间损耗,想想三个月得工期就因为临时围墙工程而消耗掉就是多么痛心得事情。

其次在围墙设计上要注意经济性,对于围墙来讲其主要功用还就是围护且就是临时性质,当然局部需要营销包装,有些地区得围墙全就是方管支撑+镀锌铁皮,平均2、5米高,每延长米单价高达1300元/m,部分营销宣传路段就是6米高,想想就是比较奢侈得事情。

还有一种情况,对于地块较大得项目,需要分期建设,但就是首期安排在地块中间,远离市政交通道路,为了展示与销售需要,在没有整个地块得道路交通系统设计得情况下,必然要兴建一定数量得临时道路、临时围墙、临时绿化等等设施,花费相当大。

这就是不可取得。

2、基础工程:对于桩基工程,以总建筑面积为单位计算,目前得造价水平就是80-120元/m2。

中海地产限额管理设计

中海地产限额管理设计中海地产是一家知名的地产开发企业,其在管理限额方面需要设计一套合理有效的制度。

本文将分为三个部分进行论述:限额管理的背景和意义、中海地产限额管理的设计原则、中海地产限额管理的实施方案。

一、限额管理的背景和意义在地产项目开发过程中,为了控制风险、规范资金使用,限额管理显得尤为重要。

限额管理是指对项目相关方的投资金额进行限制和分配的一种管理制度。

它能够保证资金的有序使用,合理分配资源,降低投资风险,确保项目的顺利进行。

对于中海地产来说,限额管理既是一种风险管理手段,也是推动企业可持续发展的需要。

在资金使用方面,限额管理可以确保项目资金的有效运用和控制,避免脱离实际情况的决策,提升投资的成功率;在项目分配方面,限额管理可以平衡不同项目的资金需求,调整项目优先级,提高资金的使用效益。

二、中海地产限额管理的设计原则1.合理性原则:设计限额管理制度时,应综合考虑项目的实际情况,通过科学分析和论证,确保限额的分配合理有序,符合企业的长期发展战略。

2.透明性原则:限额管理方案应该被所有项目相关方充分知晓和理解,要做到公开、公正、公平,使每个相关方都能够明确自己在项目中的限额分配情况,提高管理的透明度和可信度。

3.可操作性原则:限额管理方案要能够操作性强,能够被项目相关方实施,保证限额的有效执行和监督。

同时,限额管理方案应该能够根据项目的变化进行调整和优化,以满足不同项目的需求。

三、中海地产限额管理的实施方案1.项目预算编制:在项目立项初期,制定相关项目预算,对项目的资金需求进行计划和预测,并按照项目的优先级进行分配。

2.限额分配机制:根据项目预算和公司资金状况,制定限额分配机制,确保资源分配合理有序。

限额分配应该综合考虑项目的重要性、优先级、预期回报等因素,给予优先级较高的项目更多的资金支持。

3.限额执行和监督:设立专门的限额管理人员,负责监督限额的执行情况,对资金的使用情况进行监控和审计。
