工程施工组织设计 武昌某电力电缆沟工程施工组织设计

工程施工组织设计    武昌某电力电缆沟工程施工组织设计

武昌珞某电力电缆沟工程施工组织设计目 录一 工程概况1.1 工程概述1.2 工程特点1.3 工程要求1.4 主要工程量二 编制依据三 施工准备3.1 技术准备3.2 施工现场准备3.3 劳动组织准备3.4 物质准备及施工机械准备四 施工总体部署4.1 施工总体安排4.2 施工步骤五 质量管理目标、承诺及技术组织措施5.1 质量目标及承诺5.2 质量管理技术组织措施六 安全管理目标、承诺及技术措施6.1 安全目标及承诺6.2 安全管理技术组织措施七 工期目标、承诺及技术组织措施7.1 工期目标及承诺7.2 工期技术组织措施八 文明施工管理目标、承诺及技术组织措施8.1 文明施工管理目标及承诺8.2 文明施工技术组织措施九 成本降低目标及技术组织措施9.1 成本降低目标9.2 成本降低技术组织措施一、工程概况1.1 工程概述本工程为武昌某路沿线电力电缆沟工程,由武汉供电设计院设计。

因某路改造,某路沿线需新建电力电缆沟,本项目部承接鲁巷广场至卓刀泉路口方向电缆沟工程:道路南侧1623米,道路北侧面1028米。

本工程以1.24m砖砌电缆沟、12孔管群、24孔管群和3.0mX1.5m电缆结合井为主。

1.24m砖砌电缆沟墙体采用75#砖、75#混合砂浆砌筑,内壁原浆勾缝,盖板、压顶材料采用C25砼、A3F钢筋预制。

电缆支架采用∠50X6角铁支架(热镀锌),沿电缆沟走向每隔800mm埋设,两边错开布置,并与电缆沟施工的同时埋设安装好,沟底按3‰朝集排水方向放坡,底板采用C10素砼;24孔管群采用PVC塑料管外包砼埋设,浇下层管位固定后再往上浇,直至顶部,塑料管每段的接头要错开布置,管群埋设好后,每个孔内预留#8铁丝一根;3.0mX1.5m电缆结合井墙体采用75#砖、75#水泥砂浆砌筑,1:2水泥砂浆粉面厚20mm,盖板、压顶材料采用C20砼、A3F钢筋预制,底板采用C15素砼,所有沟内壁连接处墙体外角收圆,井深保证至下层管口底部≥250mm。

湖北某水厂原水管道安装施工组织设计方案

湖北某水厂原水管道安装施工组织设计方案

目录一、编制依据 (4)二、工程简况 (4)<一)工程基本简况 (6)<二)工程设计简况...................................................10b5E2RGbCAP <三)主要工作内容...................................................10p1EanqFDPw 二、组织管理机构和管理目标.......................................10DXDiTa9E3d <一)工程管理机构...................................................10RTCrpUDGiT <二)管理目标......................................................135P C z V D7H x A 三、施工现场平面布置 (8)<一)施工现场场地简况 (8)<二)施工平面布置原则及依据 (8)<三)施工平面布置图 (9)<四)施工临时用水布置 (9)<五)施工临时用电布置................................................8jLBHrnAILg <六)施工现场平面管理................................................10xHAQX74J0X 四、施工准备与施工布置 (18)<一)施工组织与协调 (19)<二)施工准备 (19)<三)设备、人员动员周期………………………………………15LDAYtRyKfE <四)设备、人员、材料运到现场的方法………………………15Zzz6ZB2Ltk <五)技术准备……………………………………………………15dvzfvkwMI1 <六)接桩复测……………………………………………………16rqyn14ZNXI <七)生产准备……………………………………………………16EmxvxOtOco <八)物资准备……………………………………………………17SixE2yXPq5五、工程施工计划………………………………………………186ewMyirQFL <一)工程施工进度计划及保障措施……………………………18kavU42VRUs<二)主要材料供应计划................................................20y6v3ALoS89 <三)投入本工程主要施工机械设备计划 (28)<四)拟投入本工程的仪器及通讯设备计划 (29)<五)劳动力需用计划...................................................22M2ub6vSTnP <六)降低工程成本计划................................................230YujCfmUCw <七)临时用地计划...................................................23eUts8ZQVRd 六、主要工程的施工方案及技术措施..............................23sQsAEJkW5T <一)施工要点............................................................23GMsIasNXkA <二)工程测量............................................................24TIrRGchYzg <三)管道施工 (38)<四)旧路面及旧结构物的拆除 (50)<五)围堰施工 (51)<六)施工排水、降水 (57)<七)打拔工具桩施工 (58)九、季节性施工措施 (81)<一)工程所在地水文气候概述 (81)<二)雨季施工 (82)<三)冬季施工 (83)<三)夏季施工 (84)八、确保工程的质量措施 (64)<一)工程施工质量目标 (64)<二)质量保证体系及措施 (65)<三)全面质量管理 (80)十、现场施工安全保证措施 (85)<一)管理方针 (85)<二)管理目标 (86)<三)安全管理机构 (86)<四)安全管理制度 (86)<五)安全生产责任 (87)<六)安全教育 (88)<七)安全防护措施 (88)十一、现场文明施工管理.............................................错误!未定义书签。

循环水系统工程施工组织设计方案

循环水系统工程施工组织设计方案

第一章、编制依据第一节、施工合同根据与东营市横德新型材料有限公司签订的《年产60万吨汽车车轮新材料项目一循环水系统施工合同》。

第二节、施工图根据东营市横德新型材料有限公司《年产60万吨汽车车轮新材料项目—循环水系统》施工图纸。

第三节、主要规范、规程第二章、工程概况第一节、工程概况第二节、建筑、结构概况1、水池为框架结构,地下一层。

结构安全等级为乙级,抗震设防烈度为七度;建筑场地类别为皿类,地基基础设计等级为丙级,结构重要性系数 1.0 ;泵房为砌体结构,砌体结构安全等级为二级;抗震设防为丙类。

水池基础形式采用筏板基础。

水池底板、池壁、顶板混凝土均采用防水混凝土,混凝土强度C25防水混凝土抗渗等级均为S6。

第三章、施工组织部署第一节、施工组织管理1、组织管理机构(1)、三级管理体系①、工程领导小组由公司领导及公司各职能部门组成,对项目经理部实施领导管理。

②、项目经理部由项目经理、专业技术负责人等人员组成,负责现场的全面事务,对质量、工期、安全、成本及文明施工全面负责。

③、本工程项目部下设土建劳务作业队及安装劳务作业队,项目经理部要认真组织安排保证安装队伍与土建施工队之间合理配合。

队内各专业专职管理人员,包括安全生产、质量控制施工技术、工程预算等明确分工、各司其职,以加强技术力量和管理力度,将完成指标程度与评优直接挂钩,确保按照合同文件的要求完成施工任务。

④、为确保本工程质量目标的实现,我们将针对本工程的质量特点,成立质量通病治理小组,在施工中精心组织,科学施工,配备先进的质量检测仪器,制定可靠的质量保证措施,实行层层控制质量的质保体系,严格按照公司现行的质量、环境和职业健康安全管理体系的要求,控制原材料的质量,按统计程序和统计技术要求,施工中严格按规范、标准及省、市建委的相关要求,严格把关,层层把关,真正将每个质量细节落实到实处,建立一套符合本工程施工质量、环境及职业健康安全管理体系的标准要求,做到施工中各个施工环节均能得到有效控制。

(建筑工程管理)某厂房综合废水处理施工组织设计方案模板

(建筑工程管理)某厂房综合废水处理施工组织设计方案模板

(建筑工程管理)某厂房综合废水处理施工组织设计方案模板品印科技工程投标书范本:http:///gctbsfb.shtml第一部分常规内容北京****环保工程技术公司是中国航空工业规划设计研究院的水处理事业部,是一支拥有雄厚设计能力、施工能力的专业化水务项目总承包队伍。

近年来我公司先后承建了大量的、具有一定社会影响的水处理工程项目。

承建某某公司电镀废水处理工程对我们具有极大的吸引力。

在收到相关技术文件后,我们积极地组织有关的工程技术人员、管理人员,对文件及施工图进行了细致的研究和分析,并组织有关人员对现场进行实际勘察。

了解第一手资料,组织有关人员精心编制施工组织设计,在明确了工程的施工总体方针、目标管理、工程造价标准等的基础上,编制本施工组织设计。

我公司在承建本工程中,将坚持“创建优质工程,永远用户至上、遵循诚信为本、企业快速发展”的质量方针,严格按照质量标准模式对项目进行施工、管理,确保工程优质并如期完成。

1、编制依据及说明1、1编制依据(1)施工平面图;(2)《室外排水设计规范》1997年版(GBJ14-87);(3)《地表水环境质量标准》(GHZB1-1999);(4)北京市建设厅颁发的有关建筑规程安全质量等文件;(5)《建筑工程施工质量验收统一标准》(GB50300-2001);(6)《电气装置安装工程施工及验收规范》;(7)《建筑给水排水及采暖工程设计规范》(GB50242-96);(8)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002);(9)《采暖通风与空气调节设计规范》(GBJ19-87)采暖部分修改版;(10)《通风空调工程施工质量验收规范》(GB50243-2002);(11)《建设工程施工现场供用电安全规范》(GB50194-93);(12)《建筑机械使用安全技术规程》;(13)《建筑工程施工手册及建筑工程施工质量通病及预防措施》;(14)《污水排入城市下水道水质标准》(CJ3082-1999);(15)《污水综合排放标准》(GB8978-1996);(16)《城市污水处理厂污水污泥排放标准》(CJ3025-93);(17)《建筑设计规范》(GBJ15-88);(18)《建筑结构荷载规范》(GBJ9-87);(19)《工业建筑防腐设计规范》(GBJ46-82);(20)《混凝土结构设计规范》(GBJ10-89);(21)《钢结构设计规范》(JGJ17-88);(22)《建筑地基基础设计规范》(GBJ7-89);(23)《建筑抗震设计规范》(GBJ11-89);(24)《水工混凝土结构设计规范》(SDJ20-78);(25)《建筑结构设计统一标准》(GBJ68-84);(26)《工业企业设计标准》(TJ36-79);(27)《采暖通风和空气调节设计规范》(GBJ19-87);(28)《建筑设计防火规范》(GBJ16-87);(29)《城镇污水处理厂附属建筑和附属设备标准》(CJJ31-89);(30)《地下工程防水技术规范》(GBJ108-87);(31)《建筑电气设计技术规范》(GBJ10-83);(32)《工业与民用供配电系统设计规范》(GB50052-92);(33)《10KV及以下变电系统设计规范》(GB50053-92);(34)《低压配电装置及线路设计规范》(GB50054-92);(35)《爆炸和火灾危险环境电力装置设计规范》(GB50058-92);(36)《电力装置的继电保护和自动装置设计规范》(GB50062-92);(37)《电力装置技术条件》(JB2921-81);(38)《供水排水用铸铁闸》(GJ/T3006-92);(39)《钢闸门设计规范》(SDJ13-81);1、2编制原则采用先进、适用、稳妥的技术和设备;采用适合国情的监测仪表及自动化技术,便于操作和管理;节约能耗,降低成本,充分发挥项目的社会、经济和环境效益。

建筑行业某工业区供水管道工程施工组织设计_secret

建筑行业某工业区供水管道工程施工组织设计_secret

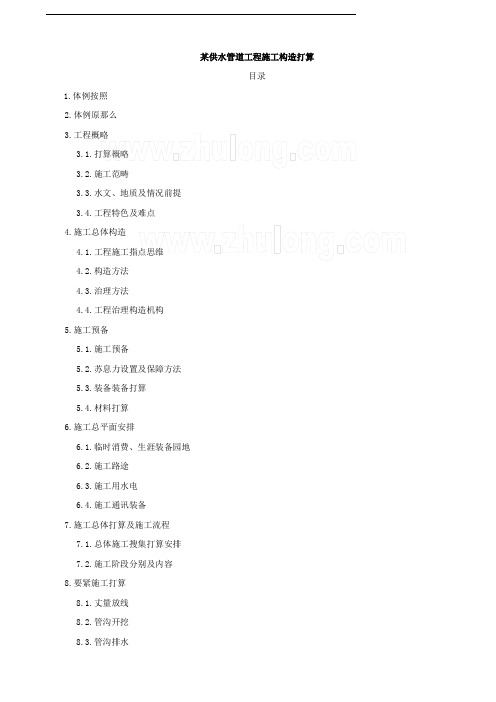

某供水管道工程施工构造打算目录1.体例按照2.体例原那么3.工程概略3.1.打算概略3.2.施工范畴3.3.水文、地质及情况前提3.4.工程特色及难点4.施工总体构造4.1.工程施工指点思维4.2.构造方法4.3.治理方法4.4.工程治理构造机构5.施工预备5.1.施工预备5.2.苏息力设置及保障方法5.3.装备装备打算5.4.材料打算6.施工总平面安排6.1.临时消费、生涯装备园地6.2.施工路途6.3.施工用水电6.4.施工通讯装备7.施工总体打算及施工流程7.1.总体施工搜集打算安排7.2.施工阶段分别及内容8.要紧施工打算8.1.丈量放线8.2.管沟开挖8.3.管沟排水8.4.管沟支护8.5.管道砂垫层8.6.管材、管件及阀门入场测验8.7.管道加工、运输及吊装8.8.管道下沟8.9.管道组对8.10.管道连接8.11.管道防腐8.12.管沟回填8.13.玻璃钢管管道施工要点8.14.管道分段耐压试验8.15.井室及管道隶属装备装置8.16.通水试验9.质量保障方法9.1.质量治理9.2.质量操纵系统9.3.质量保障方法10.工期保障方法10.1.构造方法10.1.技巧方法10.2.经济保障方法10.4.条约保障方法11.平安文化施工方法11.1.平安施工及保障方法11.2.文化施工方法12.情况保护方法12.1.情况保护及情况卫生治理方法12.2.情况保护与情况卫生的保障系统13.冬、旱季施工方法13.1.夏季施工方法13.2.旱季施工方法14.制品保护打算及方法14.1.成破制品保护小组治理并施行制品保护任务。

14.2.体例需要供应打算14.3.编写管道吊装、运输打算,防止防腐层碰撞破坏。

14.4.对已装置好的管道应作好保护任务。

14.5.验收、交代14.6.标识14.7.堆放、保存、防护14.8.制品、半制品材料的应用15.土建与装置专业的共同方法16.“四新”后果的履行应用跟翻新17.效劳许诺17.1.工程施工过程中许诺17.2.缺点义务期许诺1.体例按照1.1.某市天然气能源化工产业区供水工程招标文件及相关材料。

管道工程施工组织设计

管道工程施工组织设计

一、施工部署及现场平面布置(一)施工部署施工准备:进入施工现场后,做好临时设施搭设,设立现场指挥部;安排好施工道路,各种机械,工具用具,人员,安排到位;测量仪器要在放线前检校合格;根据现场做好施工排水等工作,保证工程施工干场作业;做好施工准备工作。

场地清理:清理场地垃圾,设立专门垃圾堆放点并及时清理.测量放线:管道施工放线时,在拐点、公里桩及穿越构筑物处、检查井处、变换管径处、管道分支处均设控制桩,保证位置的准确。

沟槽开挖:施工放线完成并检校无误后,进行沟槽开挖工作,现场设两台挖反铲挖掘机,进行土方开挖工作,并做好施工排水工作.管道安装:管道安装分段进行,每一安装段从下游开始,向上游前进,每节管子承口方向为上游。

充分利用工作面、空间和时间,组织平行流水和立体交叉作业,为尽早插入装修和各专业施工创造条件,做到科学管理均衡施工.沟槽支撑,当采用横列板支撑时,挖土深度至1。

2m,必须撑头挡板。

以后每次撑板高度为0.6~0.8 m,拆板回填土时,应逐层拆板,逐层还土,每层拆板不得超过0.6m,当采用钢板桩撑时,挖土深度至2.0m时,应支撑头道支撑,以后每隔2。

0m左右撑一道。

吊管时,吊索吊点应置于管节的重心处,拦腰起吊,并要保持管身的水平。

沟槽内的操作人员在下管时,不能站在吊车的工作半径内,并要有专人指挥。

在下管的管内,严禁放置物件。

(二)、施工工期:本工程施工总工期为30天(日历日)。

(三)、机具设备:挖土、沟槽支撑、排水、基础施工、覆土等工序所需的机具设备应根据不同管径,不同的沟槽类型及不同的土质情况进行选择.(四)劳动组织管道铺设人员安排见表。

二、施工方案及主要技术措施主要施工顺序:施工准备—-场地清理——测量放线(包括高程控制)—-沟槽开挖——管道安装-—管道试压-—沟槽回填。

1、施工测量放线:给水管道施工放线时,在拐点、公里桩及穿越构筑物处、阀门井室处、检查井处、变换管径处、管道分支处均设控制桩,保证位置的准确。

厂区地下管线施工组织设计

PPG老厂地下消防管线开挖施工方案一、工程概况1、根本情况本次施工方案编制范围为消防系统与喷淋系统管线与老厂系统对接工程,管道根据业主要求采用输送流体用无缝焊接钢管作为管材,口径为DN273和DN325,牵涉到的系统一共有2个,分别为喷淋系统与消防系统,由于管道为埋地管道,需要对PPG老厂一期厂房内的道路进展开挖,在不影响其他系统的情况下安装穿越消防通道的埋地消防管道。

消防埋地管线施工前,先期对施工范围内腐植土和有草的地方进展去除,去除厚度为30cm以上,外运至甲方指定的地点。

本次开挖需要对消防通道的混凝土地面用机械进展破除,再由机械队破除完毕的地面开挖。

开挖深度1米。

处理方法根据现场实际情况另行确定。

2.各管线技术参数见下表:3、主要工程量二、施工编制依据1.厂区给排水地下管道图纸总说明;2.厂区给排水管道布置图:3. 现场条件和实地勘察实际情况及业主专业人员现场交底情况;4."工业金属管道工程施工及验收标准"GB50235-97;5."现场设备、工业管道焊接工程施工用验收标准"GB50236-2011;6.工业金属管道工程施工验收标准GB50184-2011;7."给排水管道工程施工及验收标准"GB50268-2008;8.石油化工平安技术规程SH3505-1999;9."建筑施工平安检查标准"J59-2011;10.PPG业主EHS规定。

三、施工质量保证措施3.1保证施工工艺的主要技术措施贯彻公司技术交底制度:每项工程开工前由该项工程的主管工程师对各工艺环节的操作人员进展技术交底。

讲清设计要求、技术标准、定位方法、功能作用、施工参数、操作要点和考前须知,使所有操作人员心中有数。

落实"四不施工〞"三不交接〞;"四不施工〞即:未进展技术交底不施工、图纸及技术要求不清楚不施工、未明确埋地管道实际情况前不施工、上道工序末进展三检不施工;"三不交接〞即:三检无记录不交接、技术人员未签字不交接、施工记录不全不交接。

隧道工程施工组织设计方案书

隧道工程施工组织设计书1编制说明及工程概况1.1编制说明因施工图纸等技术资料不全,此设计仅为初稿,资料齐全后在做修改,此隧道邻近既有线施工,距既有线线间距只有10米,因此施工中保证既有线行车安全是安全工作的重点。

1.2xx成隧道工程概况xx成隧道起讫里程为ZDK552+277.85~ZDK555+892,总长3614.15m,位于既有大成隧道左侧。

地质构造及地震动参数:岩层产状变化较大,厚层至巨厚层状砂岩的节理不发育,泥岩夹砂岩的节理较发育,节理呈密闭状。

地震动峰值加速度小于0.05g,地震动反应谱特征周期为0.35s。

水文地质特征:地表ZDK554+954支沟和隧道出口段右侧溪沟中常年有水,水量随季节变化,暴雨后较大。

其他沟、槽内有季节性流水。

地下孔隙潜水附存于隧道顶沟槽内覆盖土层中,水位埋深约1~3m,随季节变化,由地表水补给。

地下基岩裂隙水较发育,并具有承压性。

进口端地下水储存条件较好,范围较大,涌水量较大;出口端地下水储存条件较差,涌水量较小。

水质对混凝土无侵蚀性。

隧道ZDK555+550~+640,经过粉质粘性松软地层、埋深较浅覆盖层薄,拱顶以上仅1~4m,故该段采用暗洞明做施工。

2施工组织概述2.1xx成隧道施工方案概述新大成隧道施工方案概述见表一:新大成隧道施工方案表表一2.2工期安排根据上述工期要求,本着“平行作业,全面展开;科学组织,均衡生产;确保工期,力争提前”的原则,开展3个工作面组织施工,实际安排的工期如下:开工日期:2005年8月31日;竣工日期:2007年4月31日;总工期:20个月。

详见“新大成隧道施工进度计划横道图”。

2.3施工劳动力、机械设备的配备及材料计划(1)劳动力使用计划为了保证隧道按期优质地完成,保证施工技术力量到位,技术工种配套、齐全、数量充分,并略有富裕。

新大成隧道两个隧道施工队每队拟上场148人,包括掘进、衬砌、综合三个工班。

掘进工班负责隧道开挖、支护、装碴、运输;衬砌工班负责衬砌,包括模板台车作业、洞内防、排水工程、施工混凝土的生产、运输和灌注;综合工班负责风、水、电及设备维修、保养、钢构件加工、场外材料的转运等工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 武汉某厂区 地下废水、循环水管廊、电缆隧道新建工程

施工组织设计 2 目 录 第一章综合说明 ................................................. 5 第一节编制依据 ............................................... 5 第二节编制原则 ............................................... 5 第三节编制说明 ............................................... 5

第二章工程概况 ................................................. 8 第一节招标文件内容 ........................................... 8 第二节施工条件 ............................................... 8

第三章施工管理目标 ............................................ 10 第一节项目管理目标 .......................................... 10 第二节质量控制目标 .......................................... 10 第三节安全控制目标 .......................................... 10 第四节进度控制目标 .......................................... 11 第五节现场管理目标 .......................................... 11

第四章施工准备计划 ............................................ 12 第一节现场三通一平 .......................................... 12 第二节施工临时设施 .......................................... 13 第三节技术准备 .............................................. 13 第四节材料准备 .............................................. 14 第五节机械设备准备 .......................................... 15 第六节劳动力计划 ............................................ 16

第五章工程部署 ................................................ 16 3

第一节施工管理组织机构 ...................................... 16 第二节施工部署及进度安排 .................................... 24

第六章主要的施工方法和技术措施 ................................ 25 第一节施工测量 .............................................. 25 第二节铁路加固处理措施 ...................................... 27 第三节土方开挖及边坡支护 .................................... 28 第四节模板工程 .............................................. 29 第五节钢筋工程 .............................................. 31 第六节混凝土工程 ............................................ 33 第七节管廊、隧道防止渗漏措施 ................................ 40

第七章施工总平面布置 .......................................... 44 第八章专项技术措施 ............................................ 45 第一节降低施工成本措施 ...................................... 45 第二节冬季施工技术措施 ...................................... 45 第三节雨季施工技术措施 ...................................... 46

第九章质量控制 ................................................ 48 第一节质量控制指导思想 ...................................... 48 第二节质量方针 .............................................. 48 第三节质量控制目标 .......................................... 48 第四节质量标准和规范 ........................................ 49 第五节质量管理体系和管理流程 ................................ 50 第六节质量管理制度 .......................................... 52 第七节质量保证措施 .......................................... 54 4

第八节质量通病的防治 ........................................ 60 第十章安全控制 ................................................ 66 第一节安全管理目标 .......................................... 66 第二节安全管理体系和管理流程 ................................ 66 第三节安全职责 .............................................. 68 第四节安全管理制度 .......................................... 71 第五节安全保证措施 .......................................... 74

第十一章进度控制 .............................................. 75 第一节工期进度管理目标 ...................................... 75 第二节工期进度管理体系和管理流程 ............................ 75 第三节 工期进度保证措施 ..................................... 76 第四节工期延误的补救措施 .................................... 79

第十二章环境保护与职业健康 .................................... 80 第一节规范场容 .............................................. 80 第二节环境保护 .............................................. 81 第三节职业健康 .............................................. 91

第十三章服务和回访保修 ........................................ 92 第十四章附图 .................................................. 94 5

第一章 综合说明 第一节 编制依据 1、1、《某厂区地下废水、循环水管廊、电缆隧道新建工程招标文件》中的各项要求和招标会议纪要; 1、2、国家现行有关的施工验收规范、施工规程、质量验评标准、建筑安全技术操作规程等; 1、3、本公司相似工程的施工经验; 1、4、本公司实际生产经营能力; 1、5、工程施工现场及周围环境的实际情况; 1、6、某建工集团《质量手册》和《程序文件》。

第二节 编制原则 本施工组织设计的编制遵循以下三项基本原则: 2、1、符合性原则:整个施工组织设计的编制符合业主招标文件的要求,按照业主的要约目标编制施工组织设计,同时符合建设程序以及该工程的技术要求等的客观规律。 2、2、先进性原则:在符合性原则的基础上,以本公司的技术、装备、员工素质为前提,采取科学的方法,合理的组织,优化的配置,完善的措施,先进的技术措施,实现先进的目标,提高工效,降低工程成本。 2、3、合理性原则:采取合理的施工组织,作好人力、物力的平衡调配,均衡组织施工。

第三节 编制说明 3、1、我公司对被邀请参加“某厂区地下废水、循环水管廊、电缆隧道
