供水管网改造施工组织设计概述(doc 62页)泉州市泉港区水利水务建设发展有限公司管道维护、改造、抢修、安装工程项目采购及服务施工组织设计中国一冶宜昌城网改造项目经理部目录1编制说明及编制依据 (1)2工程概况及施工特点 (4)3主要施工办法、技术措施 (6)4拟投入的主要物质计划和主要施工机械设备计划 (22)5施工进度计划 (25)6施工现场平面布置 (26)7劳动力安排计划 (27)8确保工程质量的技术组织措施 (28)9确保安全生产及文明施工组织措施 (40)10确保工期的技术组织措施 (64)11质量通病防治措施 (66)第一章编制说明及编制依据1.1、编制原则1.1.1泉州市泉港区水利水务建设发展有限公司管道维护、改造、抢修、安装工程项目采购及服务工程总体施工工期总体安排。

1.1.2内容包括项目编制说明、工程概况及施工特点、主要施工方法及技术措施、拟投入的主要物资计划和主要施工机械设备计划、施工进度计划、施工现场平面布置、劳动力安排计划、确保工程质量的技术组织措施、确保安全生产及文明施工的技术组织措施、确保工期的技术组织措施、质量通病措施、标共十一部分。

1.1.3本工程施工组织设计以满足开工、施工过程、竣工验收的项目管理等各项施工管理措施。

并在施工过程中严格执行国家法律、法规、各项建设工程管理制度和工程施工标准(规范),在合同规定的工期内安全、优质完成工程项目,并提供满意的优质服务。

1.2、编制依据1.2.1 泉州市泉港区水利水务建设发展有限公司管道维护、改造、抢修、安装工程项目采购及服务工程施工图1.2.2 相关设计部门的设计技术交底1.2.3 国家现行施工规范、标准:《城镇供水管网运行、维护及安全技术规程》(CJJ207-2013)《福建省城市供水行业服务标准(暂行)》《城镇排水管道维护安全技术规程》(CJJ6-85)《给水排水管道工程施工及验收规范》(GB50268-2008)《给水排水构筑物工程施工及验收规范》(GB50141)《城市地下管线工程档案管理办法》(建设部令第136号)《安全生产监督管理信息隐患排查治理数据规范》(安监总厅规划(2014)97号)《国务院办公厅关于加强城市地下管线建设管理的指导意见》(国办发[2014]27号)1.2.4 国家建设部颁发的《建筑工程施工现场管理规定》。

1.2.5 泉州市颁发的有关地方政府文件及相关规定。

1.3 适用范围:1.3.1本施工组织设计仅适用于泉州市泉港区水利水务建设发展有限公司管道维护、改造、抢修、安装工程项目采购及服务工程项目工程组织与施工的全部过程。

第二章工程概况及施工特点2.1工程概况1、项目范围:2017年区委、区政府为民办实事项目安全饮水工程,总共23个行政村安全饮水建设和改造工程;以及我司供水管网设施范围日常维护、抢修、改造、安装零星土建项目。

2、服务内容:(1)供水管网区域内管道日常维护、抢修、改造、安装的土建部分,设施的日常巡查,消防栓、井盖更换,检查井安全防坠网安装,台风、暴雨天应急抢修等。

(2)除钢塑复合管外,其余的管道安装不含主材“管材、配件、闸阀、水表、水表箱、检查井盖”。

(3)单项不超过30万元的管网改造及零星抢修工程的土建部分一并由承包单位承担。

工程实际产生费用以区财政局和区审计部门审核结果为准,不下浮K值。

(4)其他在日常维护中遇到不可预见非主要项目,如管道改造、抢修(不含管材、配件)的空压机、挖掘机、抽水等,在核算费用时,直接套用《福建省市政维护工程消耗量定额》、《福建省施工机械台班单价》等预算定额。

2.2工程特点(一)、任务要求:1、严格执行采购单位制定的管道维修管理方案,按采购单位提出的方案要求,认真做好全区供水管道维修的具体工作。

2、认真做好供水管网维修保养工作,减少用水户投诉率,缩短停水时间,及时完好地做好供水管网的修复工作。

3、实行24小时维修值班制,开设维修热线电话,接到报漏电话0.5小时到现场迅速组织抢修。

4、主干管道除突发性断管供水需断水源外,其余维修按“零点工程”实施,即夏、秋季在晚上12点后维修;冬、春季在晚上10点后维修。

5、维修队人员在总管抢修和专项安装业务期间,必须服从采购单位统一领导和调配,积极参与公司的其它业务。

(二)、抢修管道任务要求:1、为在供水管网发生突发性爆管事故时,能迅速对爆管事故进行应急抢修处理和救援,避免或减少财产损失,并能在最短时间内处理好事故,恢复通水,兑现供水服务承诺。

2、本要求适用于供水管网爆管事故的应急抢修处理,主要是Φ100以上的管道。

3、中标单位接到报警和出警指令后,立即准备抢修设备、材料、人员、车辆快速出发,市区0.5小时,郊区1小时内赶赴抢修现场启闭阀门,将停水区域控制到最小范围,并迅速进行事故处理,尽快修复受损设施,恢复供水。

4、到达现场后,首先要迅速对抢修区域实施围挡,设置安全标牌、隔离板、警示标志,标牌上应注明施工负责人、监督电话、恢复通水时间等温馨提示内容。

夜间抢修时,专职电工还须安装并悬挂警示红灯,抢修人员须穿反光背心。

严禁出现忙而无序的现象,从而导致发生安全事故。

抢修过程中对人员车辆进行合理疏导,确保行人及车辆安全通行。

5、抢修人员到达现场后,要能够根据爆管位置、口径、流量等信息迅速判断是否需要实施停水抢修,初步估算爆管流量、抢修时间、修复通水时间,并将这些信息反馈供水热线,以备用户电话咨询。

并能根据抢修进度列出所需管材及其配件的口径、规格及数量。

同时做好现场人员调度、各种材料合理使用和现场总体管理等方面的工作。

实行抢修人员质量负责制,对已完抢修工程保证一年内无返修现象发生,否则将追究当事人责任。

6、所有参与抢修人员都应把“安全生产,文明施工”的意识放在首位,以安全生产为第一要务:对抢修地段的土质状况、道路状况、基坑开挖、材料装卸情况、电器使用情况等都应一一进行认真细致地观察、了解,发现隐患要及时消除,保证电器设备安全可靠。

7、抢修人员无论在待命时还是处于施工现场,都应坚守岗位,忠于职守。

任何人未经采购人批准,均不得擅离职守。

8、抢修过程中,遇到周围群众了解用水情况、咨询用水问题,应积极主动地做到微笑服务,举止文明,谈吐大方,耐心细致的做好解释工作,让用户满意,不允许有推委敷衍现象发生。

9、在市政主干道抢修时,积极配合交警、市容等部门做好抢修现场的维护工作,保持道路畅通,杜绝野蛮施工。

抢修过程中应尽量避免干扰周围居民的正常生活,给群众一个安宁的环境。

10、施工完毕应及时清理抢修现场,通水实验合格后立即回填土方、夯实,对属于市政恢复路面,应将余土回填堆拢成型,防止意外发生,并及时通知市政恢复。

抢修人员撤离前应将抢修现场清扫干净,不留污水、杂物、渣土。

(三)应急处置:1. 管网水质突发事件发生时,应迅速采取关阀分隔、查明原因、排除污染和冲洗消毒等措施,对短时间不能恢复供水的,应启动临时供水方案。

2.当发生爆管、破损等突发事件时,应迅速关阀止水,组织应急抢修;当影响正常供水时,应及时启动临时供水方案。

3.当发生供水压力下降的突发事件时,接到报警后应迅速赶到现场,查找降压原因,了解降压范围及影响状况,及时处置,恢复供水。

4.因进行管道维修、抢修实行计划停水后,如工程未能按时完工,应启动停水区域应急供水方案。

5.管网安全:中标单位应按编制管网安全预警和突发事件应急预案,明确不同类别安全和突发事件处置办法及处置流程和责任部门,并纳入供水单位的总体应急预案。

(四)管网运行要求:管道维护、养护与抢修作业1、供水管道发生漏水,应及时维修,宜在24h之内修复。

2、发生爆管事故,维修人员应在4h内止水并开始抢修,修复时间宜符合下列要求:A、管道直径DN小于或等于600㎜的管道应少于24h;B、管道直径DN大于600㎜,且小于或等于1200㎜的管道宜少于36h;C、管道直径DN大于1200㎜的管道宜少于48h;3、中标单位应组织专业的维修队伍,实行24h值班,并配备完善的快速抢修器材,机具,可配置备用维修队伍。

4、管道维修应快速有效,维修施工过程应防止造成管网水质污染,必须临时断水时,现场应有人看守;施工中断时间较长时,应对管道开放端采取封挡处理等措施,防止不洁水或异物进入管内。

5、因基础沉降,温度和外部荷载变化等原因造成的管道损坏,在进行维修的同时,还应采取措施,消除各种隐患。

6、管道维修所用的材料不应影响管道整体质量和管网水质。

7、管道维修应选择不停水和快速维修方法,有条件时应选择非开挖修复技术。

8、明敷管道及其附属设施的维护应符合下列规定:A、裸露管道发现防腐层破损,桥台支座出现剥落、裂缝、漏筋、倾斜等现象时,应及时修补;B、严寒地区在冬季来临之前,应检查与完善明敷管或浅埋管道的防冻保护措施;C、汛期之前,应采取相应的防汛保护措施;D、标识牌和安全提示牌应定期进行清洁维护及油漆;E、阀门和伸缩节等附属设施发现漏水应及时维修。

9、水下穿越管的维护应符合下列规定:A、河床受冲刷的地区,每年应检查一次水下穿越管处河岸护坡、河底防冲刷底板的情况,必要时应采取加固措施;B、因检修需排空管道前应重新进行抗浮验算;C、在通航河道设置的水下穿越管保护标识牌、标识桩和安全提示牌应定期进行维护。

10、对水下穿越管,应明确保护范围,并严禁船只在保护范围内抛锚。

11、对套管、箱涵和支墩应定期进行检查,发现问题及时维修。

12、作业人员进入套管或箱涵前,应强制通风换气,并应检测有害气体,确认无异常状况后方可入内作业。

附属设施的维护1、管网附属设施的维护可分为日常保养、一般检修和大修理。

2、应建立专门的阀门操作维修队伍,阀门的维护应符合下列要求:A、阀门的启闭应纳入采购人调度中心的统一管理,重要主干管阀门的启闭应进行管网运行的动态分析;B、阀门的启闭操作应固定人员并接受专业培训;C、阀门操作应凭单作业,应记录阀门的位置、启闭日期、启闭转数、启闭状况和止水效果等;D、阀门启闭应在地面上作业,阀门方榫民族尺寸不统一时,应改装一致,阀门埋设过深的应设加长杆。

凡不能在地面上启闭作业的阀门应进行改造。

3、作业人员下井维修或操作阀门前,必须对井内异常情况进行检验和消除;作业时,应有保护作业人员安全的措施。

4、供水管网设施的井盖应保持完好,如发现损坏或缺失,应及时更换或添补。

应急处置1、当出现重大级别以上的管网安全突发事件时,供水单位应立即启动应急预案,并及时上报当地供水行政主管部门。

2、管网水质突发事件发生时,应迅速采取关阀分隔,查明原因、排除污染和冲洗消毒等措施,对短时间不能恢复供水的,应启动临时供水方案。

3、当发生爆管、破损等突发事件时,应迅速关阀止水,组织应急抢修;当影响正常供水时,应及时启动临时供水方案。

4、当发生供水压力下降的突发事件时,接到报警后应迅速直至现场,查找降压原因,了解降压范围及影响状况,及时处理恢复供水。

合集下载

某农村给水管网改造施工组织设计

某农村给水管网改造施工组织设计

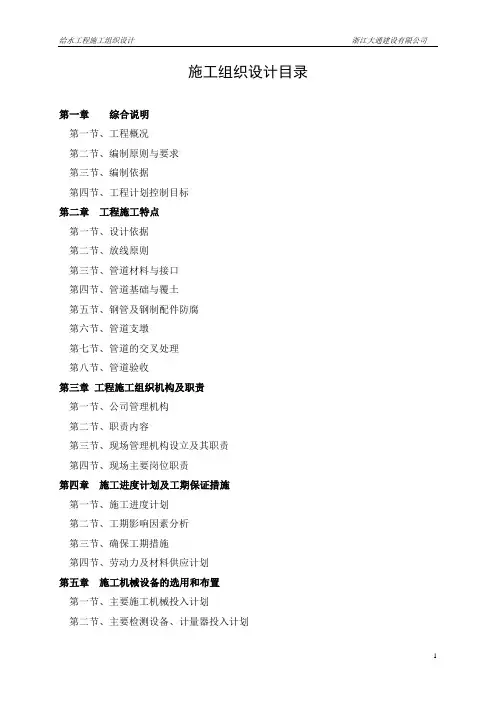

施工组织设计目录第一章综合说明第一节、工程概况第二节、编制原则与要求第三节、编制依据第四节、工程计划控制目标第二章工程施工特点第一节、设计依据第二节、放线原则第三节、管道材料与接口第四节、管道基础与覆土第五节、钢管及钢制配件防腐第六节、管道支墩第七节、管道的交叉处理第八节、管道验收第三章工程施工组织机构及职责第一节、公司管理机构第二节、职责内容第三节、现场管理机构设立及其职责第四节、现场主要岗位职责第四章施工进度计划及工期保证措施第一节、施工进度计划第二节、工期影响因素分析第三节、确保工期措施第四节、劳动力及材料供应计划第五章施工机械设备的选用和布置第一节、主要施工机械投入计划第二节、主要检测设备、计量器投入计划第三节、施工机械布置情况第六章施工总平面布置第一节、现场布置设想与原则第二节、现场施工用电总体布置第三节、现场施工排水方案第四节、施工消防工程布置第五节、文明施工方案第六节、施工现场平面管理第七章“四新”技术在本工程中的推广应用第八章管道工程施工方案及技术措施第一节、工程交底第二节、现场核查第三节、施工测量第四节、施工交底第五节、沟槽开挖第六节、沟槽回填第七节、设备进场验收第八节、管道安装第九节、管道清洗试压第九章工程质量保证措施第一节、质量目标第二节、质量控制及创优质量保证措施第三节、关键工序质量保证措施第四节、材料和设备保证措施第五节、针对本工程难点的技术措施第十章管道工程质量通病与防治措施第十一章安全生产、文明施工、环境保护措施第一节、安全生产管理措施第二节、文明施工措施第三节、环境保护措施第十二章季节性施工第一节、冬季施工技术措施第二节、雨期施工第十三章降低工程成本措施第十四章管理协调与措施第一节、管理总则第二节、对施工班组管理原则第十五章与业主、监理等单位的配合措施第一节、与建设单位的配合第二节、与监理单位的配合第三节、与政府部门的配合第四节、与当地社区的配合第五节、与协作单位的配合第十六章服务承诺措施第十七章节能减排措施附图(平面图、施工进度表等)第一章综合说明第一节、工程概况农村管网改造工程二期陶堰镇Ⅲ标茅洋村给水工程由绍兴县供水有限公司投资建设,华汇工程设计集团有限公司设计,浙江大通建设有限公司承接施工,浙江华诚工程管理有限公司实施工程监理,工程由绍兴县建设工程质量监督站质监。

供水管网工程施工组织设计.doc

供水管网工程施工组织设计.doc

哈尔滨热电厂家属区二次供水管网改造工程(第一标段)施工组织设计编制单位:哈尔滨市光华建筑工程公司编制日期:2014年6月30日目录第一章编制依据及工程概况 (1)第一节编制依据 (1)第二节工程概况 (1)第二章目标要求 (1)第三章施工部署 (3)第一节布署原则 (3)第二节总体部署 (3)第三节施工组织体系 (4)第四节重点、难点部分施工控制措施 (4)第五节施工组织安排 (5)第四章主要施工方案 (8)第一节施工流程 (8)第二节主要施工方法 (8)第五章冬雨季施工方案. . . (22)第六章确保工程质量的管理体系及措施 (23)第一节质量管理体系 (23)第二节质量检测机构的组 (30)第三节质量保证措施 (34)第七章确保安全生产、文明施工的管理体系及措施 (35)第一节文明施工技术措施 (35)第二节安全生产保证措施 (41)第八章工程进度计划及措施 (47)第一节、安全管理体系与措施 (47)第二节、环境保护管理体系与措施 (52)第三节、工程进度计划与措施 (56)第四节、资源配备计划 (59)第五节、确保报价完成工程建设的技术和管理措施 (61)第六节、施工总平面图及工程进度计划表 (63)第七节、现场设置和针对现场困难的分析和决策 (66)第八节、新工艺、新技术、新材料的应用及合理化建议 (71)第九章施工现场临时用电安全施工方案 (79)第一章编制依据及工程概况第一节编制依据驻马店市汝南县供排水项目老城区供水管网改造和改造用水困难户1万户项目以下资料及相关信息组织编写:1.《建筑给水排水设计规范》GB50015-2003(2009年版);2.《室外给水设计规范》GB50013-2006;3.《工程测量规范》GB50026-93;4.《给排水管道工程施工及验收规范》GB50268-2008;5.《砌体工程施工质量验收规范》GB502203-2002;6.《城市工程管线综合规划规范》GB50289-98;7.《给水排水标准图集-室外给水管道附属构筑物》05S502;8.《给水排水标准图集-柔型接口给水管道支墩》10S505;第二节工程概况工程名称:哈尔滨热电厂家属区二次供水管网改造工程工程地点:哈尔滨香坊区安通街工程内容:管线敷设、阀门安装、井室砌筑、沟槽回填及路面复旧等。

城市供水管网改造工程施工组织设计

城市供水管网改造工程施工组织设计

城市供水管网改造工程施工组织设计一、工程背景和目标城市供水管网是城市的重要基础设施,负责供应居民和企事业单位的生活和生产用水。

然而,随着城市的发展和人口的增长,原有的供水管网已经无法满足日益增长的需求,供水水质和供水压力也无法达到相关标准。

因此,为了提高供水管网的运行效率和水质,有必要进行城市供水管网改造工程。

本工程的目标是通过对城市供水管网进行改造,提高供水管网的运行效率和供水水质,满足日益增长的需求,保障居民和企事业单位的生活和生产用水,并改善城市供水系统的可靠性和稳定性。

二、工程范围和内容本工程的范围主要包括以下内容:1.管网勘察和评估:对现有供水管网进行勘察和评估,确定需要改造的管段和设施,评估改造方案的可行性。

2.管网设计:根据勘察和评估结果确定改造方案,包括管道的铺设、设施的安装和管网的连接等。

3.施工准备:确定施工周期和施工队伍,制定施工计划和施工过程中的安全措施。

4.施工过程:进行管道的铺设、设施的安装和管网的连接等工作,确保施工质量和进度。

5.改造验收:对改造后的供水管网进行验收,检测供水水质和供水压力,确保改造效果达到设计要求。

三、施工组织和管理1.施工组织架构:由项目经理、工程师和技术人员组成施工组织,负责工程的实施和管理。

2.施工计划:根据工程范围和内容,制定施工计划,包括施工周期、施工工序和施工任务的安排等。

3.施工队伍:根据工程的规模和施工计划,确定相应的施工队伍,包括施工人员和设备。

4.施工过程控制:在施工过程中,严格按照施工计划进行施工,进行施工进度和质量的检查和控制,及时解决施工中的问题和难点。

5.安全管理:施工队伍应制定相应的安全管理措施,确保施工过程中不发生事故和安全问题。

四、工程实施方案1.勘察和评估:对现有供水管网进行勘察和评估,确定需要改造的管段和设施。

2.设计方案:根据勘察和评估结果,确定改造方案,包括管道的铺设、设施的安装和管网的连接等。

3.施工准备:确定施工周期和施工队伍,制定施工计划和施工过程中的安全措施。

管网改造工程施工组织设计

管网改造工程施工组织设计

管网改造工程施工组织设计一、工程概况本管网改造工程位于XX市中心区域,是为了改善老旧管网设施,提升城市管网运行效率而进行的工程。

改造范围包括冷热水管道、天然气管道、污水管道和雨水管道等。

工程总投资约5000万元,工期为12个月。

二、施工组织原则1.安全第一、施工期间必须遵守相关安全操作规程,采取必要的安全措施,确保施工人员和周边居民的人身安全。

2.质量优先。

施工过程中要保证施工质量,确保改造后的管网设施能够正常运行且具有较长的使用寿命。

3.绿色环保。

在施工过程中,要尽量减少对周边环境的影响,合理利用资源,减少能源消耗,并根据当地环保法规要求进行处理和排放。

4.进度控制。

按照工期计划和施工任务,合理安排施工进度,确保进度的合理进行。

三、施工组织方案1.组织结构本工程设立项目部,下设施工部、质量安全部、机电部、材料部和后勤部等。

由项目经理负责项目的整体协调和决策,各部门负责具体的工作内容。

2.施工人员组织招募经验丰富的工程团队,包括项目经理、施工队长、监理工程师、施工人员和质检人员等。

提供相关培训和技术指导,确保施工人员熟悉操作流程和安全规范。

3.施工方法按照工程设计和现场实际情况,采用开挖法、顶管法、水平定向钻孔法等方法进行管道敷设和改造工作。

在遇到交通干线或重要建筑物等特殊情况时,采取夜间施工方式,以减少对交通和周边居民的影响。

4.安全措施在施工现场设置安全警示标志,配备符合安全要求的安全防护设施,如护栏、安全网等,确保施工人员的安全。

同时严格执行施工作业许可制度,实施岗前安全教育培训,提高施工人员的安全意识。

5.资源管理合理规划物资需求,及时采购和调配,确保施工所需物资的供给。

对机械设备进行定期维护和检查,确保设备的正常运行。

6.环境保护按照当地环保法规的要求,采取防尘、降噪、防水污染等措施,减少对周边环境的影响,通过治理和净化处理,确保排放物达标。

7.与相关部门的协调与当地政府有关部门进行沟通和协调,妥善处理工程涉及的交通、绿化、供水供电等问题,确保工程的顺利进行。

供水管网改造施工组织设计概述

供水管网改造施工组织设计概述

泉州市泉港区水利水务建设发展有限公司管道维护、改造、抢修、安装工程项目采购及服务施工组织设计中国一冶宜昌城网改造项目经理部目录1编制说明及编制依据 (1)2工程概况及施工特点 (4)3主要施工办法、技术措施 (6)4拟投入的主要物质计划和主要施工机械设备计划 (22)5施工进度计划 (25)6施工现场平面布置 (26)7劳动力安排计划 (27)8确保工程质量的技术组织措施 (28)9确保安全生产及文明施工组织措施 (40)10确保工期的技术组织措施 (64)11质量通病防治措施 (66)第一章编制说明及编制依据1.1、编制原则1.1.1泉州市泉港区水利水务建设发展有限公司管道维护、改造、抢修、安装工程项目采购及服务工程总体施工工期总体安排。

1.1.2内容包括项目编制说明、工程概况及施工特点、主要施工方法及技术措施、拟投入的主要物资计划和主要施工机械设备计划、施工进度计划、施工现场平面布置、劳动力安排计划、确保工程质量的技术组织措施、确保安全生产及文明施工的技术组织措施、确保工期的技术组织措施、质量通病措施、标共十一部分。

1.1.3本工程施工组织设计以满足开工、施工过程、竣工验收的项目管理等各项施工管理措施。

并在施工过程中严格执行国家法律、法规、各项建设工程管理制度和工程施工标准(规范),在合同规定的工期内安全、优质完成工程项目,并提供满意的优质服务。

1.2、编制依据1.2.1 泉州市泉港区水利水务建设发展有限公司管道维护、改造、抢修、安装工程项目采购及服务工程施工图1.2.2 相关设计部门的设计技术交底1.2.3 国家现行施工规范、标准:《城镇供水管网运行、维护及安全技术规程》(CJJ207-2013)《福建省城市供水行业服务标准(暂行)》《城镇排水管道维护安全技术规程》(CJJ6-85)《给水排水管道工程施工及验收规范》(GB50268-2008)《给水排水构筑物工程施工及验收规范》(GB50141)《城市地下管线工程档案管理办法》(建设部令第136号)《安全生产监督管理信息隐患排查治理数据规范》(安监总厅规划(2014)97号)《国务院办公厅关于加强城市地下管线建设管理的指导意见》(国办发[2014]27号)1.2.4 国家建设部颁发的《建筑工程施工现场管理规定》。

供水管网施工组织设计

供水管网施工组织设计

第一章工程概况一、工程主要情况工程名称:兵团霍尔果斯口岸工业园区B区二区供水工程(一期)建设项目一标段(输水管网部分)工程地址:新疆可克达拉市第四师64团境内设计单位:新疆天北勘测设计研究有限公司勘察单位:伊犁花城勘测设计研究有限责任公司监理单位:伊犁戍强项目管理有限责任公司施工单位:新疆宏远建设集团有限公司工程范围:兵团霍尔果斯口岸工业园区B区二区供水工程(一期)建设项目一标段(输水管网部分)图纸内,输水段K0+000-K29+900段,本项目包括新建供水管网:涂塑钢管米,DN820涂塑钢管米,设计压力;构筑物94座。

计划工期:计划2018年 3月30日开工, 2019年1月30日竣工,总工期307日历天。

(该工期为招标文件上的工期)二、编制依据1、建设单位提供的测量资料及工程地质勘查报告。

2、由新疆天北勘测设计研究有限公司提供的本工程全套图纸。

3、兵团霍尔果斯口岸工业园区B区二区供水工程(一期)建设项目一标段(输水管网部分)施工合同及施工规范。

4、现行国家市政工程施工及验收规范、验收标准:《城镇供水长距离供水管(渠)道工程技术规范》CECS93:2005《室外给水施工及验收规范》GB50282-2006《给水排水工程结构物施工及验收规范》GB50141-2008《给水排水管道工程施工及验收规范》 GB50268-2008《城镇供水工程施工及验收规范》GB50268-2008三、工程施工条件兵团霍尔果斯口岸工业园区B区二区供水工程(一期)建设项目一标段(输水管网部分)位于新疆可克达拉市64团境内,起点位于64团部以北3公里处,终点位于64团20连沙漠工业园区,本项目包括输水段K0+000-K29+900段,本项目包括新建供水管网:涂塑钢管米,DN800涂塑钢管米,k0+000-k7+300设计压力,k7+300-k29+900设计压力;构筑物94座。

依据区域地质资料,本场地地下没有活动断裂,属于相对稳定场地。

供水管网工程施工组织设计

(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工组织设计工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日一、施工总体安排1. 施工组织机构1.1施工组织机构框架图1.2 施工组织机构职责(一)项目经理职责:1、作为公司在现场的法定代表,与业主、设计、监理以及地方政府和群众团体联系、协商有关方面的问题。

2、确定现场的施工组织系统、工作方针和工作程序。

3、确定现场各部门的负责人。

明确各部门的职责分工。

4、管理、指挥在现场的部门,并在不同的施工阶段,根据工作需要对现场人员进行调配。

5、组织审查图纸,掌握工程特点与关键部位,以便全面考虑施工部署与施工方案。

6、决定本工程项目拟采用的新技术、新工艺、新材料和新设备。

7、经常深入现场,检查重点项目和关键部位。

对出现的问题、各施工班组 工 程 部 计 财 部 质 安 部 办 公 室 物 资 部 项目经理 项目副经理 项目总工程师难点、薄弱环节要及时提给有关部门和人员研究处理。

8、组织工程部建立施工进度监察系统和制订监督工地执行工程进度计划的措施。

9、组织物资部建立施工材料供应体系和工程设备材料供应的验收、入仓、登记工作。

10、控制工程开支,定期检查工程费用,超出预算计划要及时向公司报告,同时提供相关材料。

11、安排竣工、竣工资料的整理和移交。

12、定期向公司领导汇报工程情况以及其他需要及时汇报的情况。

(二)项目技术负责人职责:1、项目技术负责人是本工程质量的直接责任人。

2、负责贯彻执行国家和行业颁发的技术标准、规范和质量法规条例,组织编写和实施《工程质量保证体系》。

3、主持或组织本工程的施工组织设计方案、特殊工艺施工方案的制定,并进行技术交底。

4、负责本单位的安全技术工作或本工作范围内的安全技术工作。

5、贯彻执行国家的安全生产方针、政策、法令、规程、标准等,贯彻公司制定的安全生产规章制度。

6、及时解决施工中的安全技术问题,参加重大事故的调查分析,并提出技术鉴定意见和改进措施。

城供水管网改造工程施工组织设计

城市供水管网改造工程施工组织设计目录第一章编制依据及工程概况.................................................................................... 3.第一节编制依据.................................................................................................. 3.第二节工程概况.................................................................................................. 3.第二章目标要求........................................................................................................ 5..第三章施工部署......................................................................................................... 6,第一节布署原贝S ............................................................................................... 6.第二节总体部署.................................................................................................. 6.第三节施工组织体系 ......................................................................................... Z.第四节重点、难点部分施工控制措施 (8)第五节施工组织安排 ......................................................................................... 9.第四章主要施工方案............................................................................................... 1.3第一节施工流程. (13)第二节主要施工方法 (13)(2)操作要点 (17)第五章确保工程质量的管理体系及措施 (27)第一节质量目标 (27)第二节质量保证体系 (27)第三节质量保证措施 (31)第六章确保安全生产、文明施工的管理体系及措施 (33)第一节文明施工技术措施 (33)第二节安全生产保证措施 (40)第七章工程进度计划及措施 (47)第一节施工组织管理措施 (47)第二节施工过程中工期管理措施 (47)第八章材料及机械、人力配臵 (52)第一节材料管理及计划 (52)第二节劳动力组织和配臵 (54)第三节机械配臵 (54)第九章施工平面布臵及占地情况 (55)第十章新技术应用与承诺 (58)第十一章附录 (59)第一章编制依据及工程概况第一节编制依据某市大有街两侧的给水工程施工组织设计根据以下资料及相关信息组织编写:1.合肥市市政设计院某市大有街两侧街道给水工程设计文件;2.某市城市建设投资有限责任公司提供的工程招标书及相关会议及文件精神;3.《市政道路工程质量检验评定标准》(CJJ1-90);4.《路面施工及验收规范》(GBJ92-86);5.《城市道路路基工程施工及验收技术规范》(CJJ44-91);6.《给排水构筑物施工及验收技术规范》(GBJ141-90))7.《给排水管道工程施工及验收规范》(GB50268-97 ;8.《工程测量规范》(GB50026-93 ;9.《给排水管道工程施工及验收规范》(GB50268-97 ;10.《埋地塑料排水管道施工》04S520;11.《柔性接口给水管道支墩》03SS50512.《工程建设交工技术文件规定》(SH3503-2001);第二节工程概况我单位根据上述有关资料和现场踏勘,结合现场实际情况,经深入调查研究,并结合我单位多年的施工实践,由具有丰富施工实践经验和管理经验的工程技术人员编制而成。

供水管网改造施工组织设计

供水管网改造施工组织设计1. 引言供水管网是城市重要的基础设施之一,为了确保供水系统的正常运行和提升供水服务质量,经常需要对管网进行改造和维护。

本文档将就供水管网改造施工组织设计进行详细说明,包括施工前准备、工程实施、质量控制等多个方面。

2. 施工前准备在进行供水管网改造施工前,需要进行充分的准备工作,包括但不限于以下几个方面: - 制定供水管网改造施工计划,明确施工任务和工期; - 完善施工组织设计方案,包括人员配置、材料准备、技术方案等; - 落实施工安全措施,确保施工过程中安全生产; - 与相关部门和单位进行沟通协调,确保改造工程顺利进行; - 对施工现场进行勘察和测量,了解现场情况。

3. 工程实施3.1 施工流程供水管网改造施工包括以下几个基本流程: 1. 准备工作:清理施工现场、搭建临时施工设施等; 2. 开挖与铺设:根据设计要求进行管道的开挖和铺设; 3. 连接与接驳:将新管道与原有管网进行连接和接驳; 4. 测试与调试:对新建管道进行试压和水质检测等测试;5. 竣工验收:完成施工工程后,进行竣工验收并提交相关资料。

3.2 施工技术要求在供水管网改造施工过程中,需满足以下技术要求: - 管道铺设应符合设计要求,保证管道的坡度和连接质量; - 施工过程中要注意保护环境和周边设施,避免造成污染或损坏; - 施工人员应熟练掌握相关操作技术,确保施工质量和安全。

4. 质量控制为保证供水管网改造工程的质量,需加强质量控制工作,包括但不限于以下几个方面: - 完善质量检测体系,设立检测点,对施工过程进行全程监控; - 进行质量验收,确保施工符合相关标准和规范要求; - 加强现场巡查和管理,及时发现并处理施工中的质量问题。

5. 总结与展望供水管网改造施工组织设计是保障工程顺利进行和提升施工质量的重要环节。

通过本文档的指导,希望能够为相关施工单位提供参考,确保供水管网改造工程高效、安全地进行,为城市供水系统的运行提供更好的支持。

供水管网施工组织设计(完整版)

供水管网施工组织设计(完整版)项目背景本项目位于某城市中心区域,用于供应周边居民和商业用水。

管网总长度约10公里,覆盖面积约10平方公里,居民和商业用水总量预计为5000吨/日。

本项目由城市政府投资,并由某省市水务局批准。

施工组织设计目标本次施工的主要目标是在满足城市居民和商业用水需求的前提下,保证施工过程的安全、优质、高效,使得该管网工程能够在预定时间内如期完成并投入使用。

同时,要保证项目经济效益的最大化。

施工方案管道敷设管线敷设采用地下挖掘加埋底的方式,首先进行挖掘,然后将管道放置于挖掘区内,进行埋底,最后进行地面修复。

设备使用本项目需要采购或租赁各种机械设备,具体包括挖掘机、运输车、混凝土泵、扬程泵、空气压缩机等。

在选购设备时,需要考虑设备的质量、品牌和服务等因素,以尽可能提高施工效率和质量。

人员配置本项目需要配备的人员主要包括项目经理、现场监理、技术人员、施工工人等。

为了保证施工人员的安全与顺畅,每个岗位的人员均需要有一定的专业技能和工作经验。

安全措施为保证施工过程的安全,需要采取以下措施:安全培训施工前,每位施工人员都需要参加安全培训,对危险品、电气安全、高处作业、防护措施等方面进行全面、系统的培训,提高安全意识和预警能力。

管道保护在管道敷设过程中,应注意对管道进行保护,包括对管道运输、吊装、安装等进行严格控制,以免造成损坏。

防止漏水管道敷设完毕后,需要对管道进行试水,以检查是否存在漏水等问题,确保管道运行平稳、安全可靠。

施工进度控制施工进度是项目成功的关键因素之一,对此,需要采取以下措施:工期划分将工期分为若干阶段,每个阶段都要细化到每天甚至每个小时。

设定明确的时间节点,并实时跟进进度,及时调整计划。

施工计划管理建立详细的施工计划,打造一支高效、有序、协作的施工团队,负责计划安排、任务分配、工作跟进和问题解决等工作。

施工进度监控采用传统的进度监控方法和数字化管理系统相结合的方式,定期对施工进度进行检查和评估,并及时与相关部门进行沟通和协调。
