监理周报08年第43周
监理工程周报(范例)

工程监理周报第期编制人:总监理工程师:监理单位(章):武汉市流芳新镇E地块工程监理项目部报告日期:年月日监理周报工程报告时间段:年月日~年月日一.本周监理巡查情况1.本周巡查主要内容XX有限公司负责施工的1-3#楼塔吊基础钢筋的绑扎和模板制作,符合规范要求。
基础浇筑砼,检查混凝土塌落度达到规范要求,监理全程旁站,无漏振部位。
XX有限公司负责的西区地下室土方开挖情况,地下室边坡无塌方现象,边坡已按要求进行喷锚,临边防护有搭设。
XX有限公司搭设临时设施与临时施工用电情况较为良好,临时设施按场地规范要求搭设。
2.现场施工情况:①工程质量:XX有限公司1#、3#、5#楼塔吊基础的砼浇筑、钢筋制作、支模符合基本规范要求。
XX有限公司西区地下室第三段土方开挖按照设计图纸进行施工,基本符合要求。
XX有限公司临时设施正在按照规范要求搭设中。
安全监理工作统计报表③工程进度:XX有限公司目前工程没有正式开工,本周完成1#、3#、5#楼塔吊基础施工。
11月15日正式开工,下周进行装机作业。
XX有限公司西区地下室第三段土方开挖完毕,装机准备进场。
XX有限公司由于上周才进场,本周正在搭设临时设施完成80%。
下周临时设施搭设完毕,桩机准备进场。
3.施工管理人员及作业人员到岗情况:XX有限公司项目管理人员3人,施工人员8人。
XX有限公司项目管理人员2人,泥工10人、桩基施工人员5人。
XX有限公司项目管理人员2人,临时设施搭设人员6人。
二.工程管理情况1.内页资料报监理情况:本周各施工单位主要向我方上报施工组织设计、安全施工组织设计、文明施工专项方案、塔吊基础专项方案、临时施工用电专项方案、企业资质证书、营业执照、安全许可证、项目经理、七大员名单及资质证。
施工组织设计、安全施工组织设计以及到安全方面的施工专项方案我方要求加盖公章进行报审。
企业资质证书、分包单位资质、分包协议营业执照、安全许可证、项目经理、七大员名单及资质证基本已检查,部分人证不相符的证件资料,我方已退还至施工单位要求重新报审。
监理周报范文

义乌商贸服务业集聚区城西街道山翁出让地块建设项目监理周报第四期(2013年8月13日—2013年8月20日)编制:审批:义乌市建安建设工程监理有限公司城西街道山翁出让地块监理项目部监理周报工程名称义乌商贸服务业集聚区城西街道山翁出让地块设计单位浙江南方建筑设计有限公司建设单位浙江金绣房地产开发有限公司施工单位浙江稠城建筑工程有限公司监理单位义乌市建安建设工程监理有限公司本周概况1、3-3剖第二段坡修土和第一遍喷浆;2、2-2剖第一遍喷浆完成;.3、1-1剖南面已完成;4、生活区彩钢房搭设完成50%、办工区装饰完成。
本周进度情况本周进度与计划基本相符。
·施工质量情况1、1-1剖最上面一道锚杆在钢筋绑扎后未按图纸设置,已现场督促整改;2、3-3剖灌浆局部未饱满,现已进行第二遍灌注。
施工安全情况1、西侧变压器接地桩遭破坏,须及时恢复;2、基坑周边局部围护不到位,夜间警示标示未设置;3、现场配电柜无线路图和巡检记录;4、项目部管理人员及特种作业人员资质未报验。
设备、材料进场情况1、钢筋进埸:质量符合要求,同意用于本工程;2、水泥、砂、瓜子片进埸,已在检测中;3、混凝土砌块进埸,用于排水沟。
见证取样情况水泥、砂、瓜子片各一次;设备、材料使用情况1、用于喷浆砼质量合格。
强度等级:C20;2、钢筋进埸,质量合格。
规格:HPB235Φ6、HRB400(14、20)。
本周主要工作情况1、现埸例行巡视检查七个工作日;主要对当日施工的工序进行巡视检查,巡视的工序:混凝土喷浆施工、钢筋安装;.2、对支护钢筋网、锚杆安装进行了检查,并做好隐蔽记录;3、对基坑周边围护进行检查;4、对施工临时用电进行检查。
隐蔽验收情况1、锚杆钢筋验收;2、钢筋网绑扎验收。
发文情况监理例会纪要一份;监理周报一份。
收文情况施工周报一份;工作联系单006一份。
安全情况本周未发生安全事故。
下周工作要点1、督促施工单位建立健全质量、安全管理体系,制定各项管理措施;2、基坑支护施工的质量控制;3、排水沟砌体的质量控制;4、样板区块的标高控制;5、塔吊基础钢筋安装的质量控制;6、对进场的原材料检查审核合格证、检测报告等,需要做复试的材料,现场见证取样送检;7、对施工现场进行安全巡视,尤其是基坑四周的裂缝、坍塌情况,对已经塌方部位进行旁站跟踪,及时督促落实。
监理周报样式一

XX市XX河综合治理工程监理周报第一期2008年9月29日——2008年10月5日编制单位: XX建设咨询有限公司编制人:日期:二OO八年十月五日为保证工程能够顺利展开,尽快进入战斗状态。
本周对第九第十标段工地现场沿途障碍物进行了详细的核查和落实并做出书面统计上报项目部领导,为了使工程能够按期保质保量的完成,总监主持召开了工程开工前的各项工作落实会议,检查工程施工人员机械设备是否准备就绪,对专项工程的施工方案以及技术措施进行了详细的检查审批,并提出了修改意见以及整改措施。
根据工程项目的特点编制了监理规划,分项工程监理实施细则及旁站监理计划。
专业监理人员已到岗到位,责任到人。
对第九第十标段的监理工作进行了分工细化(分为两个监理小组),总监领导下组长负责制,详见分工明细表。
一质量控制方面要求施工单位现场所有人员均持证上岗,建立健全质量保证体系。
施工中所需的各种仪器设备配备齐全并有检测合格证。
上道工序未经验收,不得进行下道工序的施工。
要求两个标段的施工单位及时上报整改完善后的施工组织设计以及各分项工程的施工方案等技术资料。
二进度控制方面要求施工单位积极组织下一步工程中所必需的施工机械进场,加快人员和各种机械设备的进场速度,为工程顺利开工打下良好的基础。
第九标段的自然地貌的测量工作正在进行中,还乡店桥即将进行施工,要求施工单位尽快组织施工便道和交通便道的施工工作,为下一步桥梁的主体工程的顺利开展创造条件。
加快施工现场的测量放线工作,对施工场地内的障碍物的情况及时上报解决。
积极组织协调第十标段施工单位和测绘院接触,使未交付的控制点坐标及时交付。
对施工单位提出的问题进行现场核实和调查。
三安全管理方面检查施工单位的安全保证体系,落实各专项方案。
要求施工单位对桥梁施工现场做到完全封闭,围挡的设置和安装切实做到安全可行。
XX建设咨询有限公司XX市XX河综合治理工程监理处二OO八年十月五日。
监理周报08年第46周

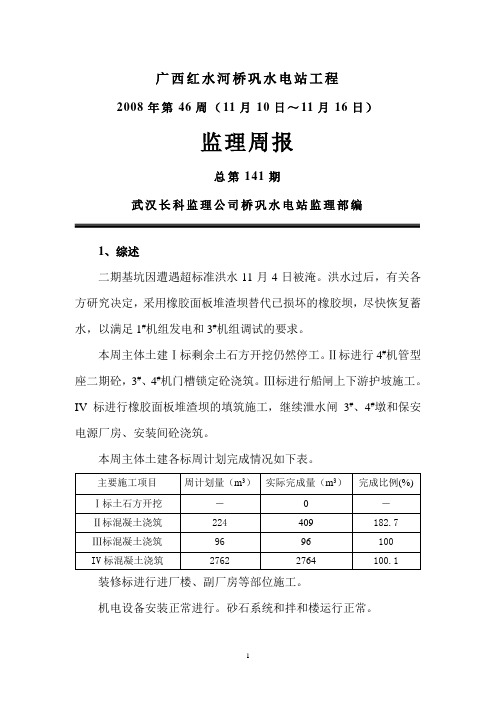

广西红水河桥巩水电站工程2008年第46周(11月10日~11月16日)监理周报总第141期武汉长科监理公司桥巩水电站监理部编1、综述二期基坑因遭遇超标准洪水11月4日被淹。
洪水过后,有关各方研究决定,采用橡胶面板堆渣坝替代已损坏的橡胶坝,尽快恢复蓄水,以满足1#机组发电和3#机组调试的要求。
本周主体土建Ⅰ标剩余土石方开挖仍然停工。
Ⅱ标进行4#机管型座二期砼,3#、4#机门槽锁定砼浇筑。
Ⅲ标进行船闸上下游护坡施工。
IV标进行橡胶面板堆渣坝的填筑施工,继续泄水闸3#、4#墩和保安电源厂房、安装间砼浇筑。
本周主体土建各标周计划完成情况如下表。
装修标进行进厂楼、副厂房等部位施工。
机电设备安装正常进行。
砂石系统和拌和楼运行正常。
2、主体工程进度情况2.1 形象进度目前正在浇筑混凝土各主要部位形象进度详见表1。
表1 右岸混凝土浇筑形象进度表2.2 本周完成的工程量本周土石方开挖和混凝土浇筑完成的工程量见表2。
表2 本周砼浇筑工程量完成情况汇总表2.3 进度评述主体土建Ⅰ标船闸下航道和厂房尾水渠剩余土石方开挖,本周因水位高、流速大无法施工。
主体Ⅱ标本周浇筑混凝土409m3,主要是4#机管型座二期砼▽58.9m~▽61.9m层,3#、4#机门槽锁定砼,1#、2#楼梯砼浇筑。
2#机管型座接力器因各种原因至今仍未施工。
主体Ⅲ标本周进行船闸上下游护坡施工。
主体Ⅳ标本周浇筑砼2764m3,其中保安电源厂房、安装间砼浇筑1638.8m3,泄水闸坝3#墩、4#墩砼浇筑652.1m3,交通桥砼63.9 m3。
泄水闸预制梁完成4根,累计完成117根。
5#~8#排架柱砼浇筑至▽124.60m。
为满足1#机组发电和3#机组调试的要求,参建各方召开了上游橡胶坝围堰恢复挡水的专题会议,确定填筑橡胶面板堆渣坝挡水。
通过参建各方共同努力,11月15日18时蓄水成功。
装修标本周主要进行进厂楼外墙铝塑板安装,副厂房▽68.5m~▽89.5m各层砌砖、抹灰、刮腻子、铺地砖及2#主变防火墙刮腻子等。
监理周报模板

本周现场存在质量问题
质量情况分析
整改情况落实
1
窗台收口不顺直
施工单位质量管理不到位
已整改
3、安全文明管理
序号
安全检查情况及问题
整改情况落实
责任人
1
现场积水较多
已整改
**
5、材料管理
序号
材料名称
数量
进场验收
情况
预计划进场材料
责任人
1
6、工程签证管理
序号
签证类型
签证办理原因
责任人
1
无
二、下周工作计划
措施
责任人
1
**楼**月**日质监站进行复查,现场进行对质监站提出的问题进行西部处理、整改;
100%
100%
与计划相符
**
2
**楼**月**日进行初验,现场进行对质监站提出的问题进行西部处理、整改;
100
**楼安装专业细部整改
100%
100%
与计划相符
**
2、质量(土建、安装)管理
有线电视面板安装完成100%
**楼
细部调整100%
细部调整100%
**楼
细部调整100%
细部调整100%
**楼
细部调整100%
细部调整100%
二期车库
电缆敷设完成90%
电缆敷设完成10%
电缆敷设完成100%
**公司
**工程进度统计表
装饰装修进度管理
序号
计划事项
已完成工程量
下周计划完成进度
累计完成数量
2
电梯单位不配合消防验收,不开门请给予协调;
3
户内弱电未按设计要求全部完成,有线电视未按设计施工,需要建设单位走图审程序;
2008监理工作总结

2008监理工作总结建设监理工作汇报在山东省治淮南下建设管理局及枣庄市治淮南下建设管理处的正确领导下,在各参建方共同努力下,施工企业积极配合监理,开展监理各项工作,并取得了一定成效,圆满完成了本年度的监理工作任务。
具体工作现汇报如下:1、监理工作概况:山东省科源工程建设监理中心与枣庄市治淮东调南下工程建设管理处签订施工监理合同后,并组建了山东省科源工程建设监理中心韩庄运河续建工程枣庄段项目监理部,监理人员持证上岗,专业设置满足工程建设需要。
项目监理部配备常规检测仪器设备。
监理部制定了监理人员守则,总监理工程师职责,监理工程师职责,安全监理工程师职责等各项岗位责任制。
向项目法人提报了监理规划,监理细则及项目划分等各项监理材料。
监理部建立健全了技术文件审核、审批制度。
制定了工程质量检验制度。
施工单位每完成一个工序或一个单元工程,施工单位进行自检,自检实行“三检制”,自检合格向监理报验,监理抽检复验,未经复验或复验不合格,下道工序或下一单元工程不得施工。
制定了工程计量付款签证制度,所有申请付款的工程量均应进行计量,并附计算图及计算依据,原始资料经现场监理确认后,监理工程师根据原始资料认真复核计量的正确与否,然后予以确认,进行计量支付。
制定了会议制度。
另外,还制定了施工现场紧急情况报告制度、工作报告制度及工程验收制度。
2、质量控制。
干流开挖,检验检测了河道铺工放线,特别是河道弯高度是否符合施工规范要求。
拆模时间,以不损坏砼构件和施工规范进行掌握。
在2009年中,监理共检测8900点此,其中合格点次8512点,合格率95.6%。
在砼浇注过程中,监理旁站514次,并写了旁站记录,详细监督见证了施工单位施工的全过程。
3、进度控制。
在合同项目开工前,要求施工单位提报合同项目进度计划,要求施工单位按照施工合同要求的工期,详细安排每项工程内容的开工、完工时间,为了把计划落到实际,要求施工单位把主要施工内容按周排到进度,根据施工强度安排资源。
2008年度监理工作总结
2008年度监理工作总结—江西省赣建监理公司地质灾害防治指挥中心大楼工程监理部(2008年12月28日)江西省地质灾害防治指挥中心大楼是一栋综合性办公楼,总建筑面积36459.84㎡, 总建筑高度127米,结构高度为99.1米,大楼设计为27层,地下室一层,架空层一层,正负零以上25层(含顶部机房及景观层)该大楼造型新颖,功能齐全,技术标准高,系统配臵复杂,施工难度较大,针对本项目的特点,公司组建了一个责任心强,技术过硬的监理部常驻工地现场开展监理工作,履行监理合同中约定的四控二管一协调的监理职责,在项目建设过程中,监理人员常驻施工现场,认真执行监理工作程序和制度,坚守岗位,做到科学把关、一丝不苟、严格监理、热情服务,积极认真地当好业主的参谋,客观公正地处理施工过程中出现的各类问题。
工程开工以来,在参建各方的通力配合下,工程建设进展顺利,未发生安全事故,桩基工程及基础工程均已验收合格,主体工程于12月7日顺利封顶。
现将2008年度监理过程中有关质量、进度、投资、安全四控工作总结如下:一、工程质量控制工程质量控制是监理工作四大控制目标中的核心内容,本工程的质量目标是确保省优,争创杜鹃花奖和鲁班奖。
为此监理部特制定了创杜鹃花奖和鲁班奖的监理工作措施,并按照监理规范要求,针对本工程特点编制了监理规划、钻孔灌注桩监理实施细则、主体工程监理实施细则及旁站监理方案。
在监理工作过程中,监理部严格按照监理规划和监理实施细则进行监理,在质量控制中运用主动控制和被动控制相结合的方法,对各分项工程采取事前、事中与事后控制,确保工程质量达到施工合同、设计文件及相关验收标准的要求。
1、严格控制施工单位的质量保证体系:监理部重点审查施工单位主要技术管理人员、特殊工种人员的资质和上岗到位情况,其次监督施工单位质量管理和质量保证体系的建立实施,监理过程中重点监督施工单位落实“三检”制度,确保在健全的质保体系下进行施工。
2、严格审批施工组织设计及各专项施工方案,争取主动控制:自开工以来共审批施工组织设计及专项施工方案21个,如:钻孔灌注桩施工组织设计、土建及水电安装施工组织设计、土方开挖及护坡专项施工方案、深井降水专项施工方案、塔吊安拆专项施工方案、大体积砼浇捣专项施工方案、防水工程专项施工方案,以及裙楼大厅及雨篷高大模板工程施工方案、主楼屋面及屋面构架高大模板工程施工方案等,各方案经监理部审批认可后,方可进行施工,同时监理人员严格按照经批准的施工方案进行控制和跟踪检查,通过加强主动控制,减少工序因施工质量不合格而返工现象,从而达到质量和工期双控目标。
[监理资料]监理周报
6、清障部位土方开挖实测实量;
7、8月24日晚公司员工安全手册考试,地连墙监理实连续墙钢筋吊装专项方案专家论证会议;
9、主持召开第10次监理例会。
七、安全工作周报
本周施工现场
安全情况
本周现场安全状况处于受控状态,未发生安全事故。
下周安全工作
1、加强对新进作业人员的安全教育及交底。
2、加强对特种作业人员的持证上岗检查。
3、督促施工单位对相关管线的保护工作。
4、导墙进入开挖施工。在原设计管线走向范围内要做到轻挖、慢挖或人工开挖,避免对迁改管线或既有管线的损坏。施工管理人员要对挖机操作人员进行施工技术交底,注意压力管线处开挖时要请产权单位进行现场位置交底。在开挖的过程中要跟踪观察,发现地下管线应立即暂停开挖施工,并及时报告,采取相应的处理措施,为确保现场的人身安全和经济不受损失。
对前期管线改迁的安全文明施工进行巡视检查及旁站。
督促总包单位加强施工现场安全文明施工。
过程中存在问题
施工场区内有个别施工人员未佩戴安全帽现象,已当场要求整改到位。
施工场区内临时用电管理较乱,电缆拖地,三级箱没按要求进行标准化设置。
电焊工的特种作业上岗证未及时上报审查。
整改落实情况
施工单位对监理巡视发现的问题正在落实整改中。
(4)移动钢筋棚搭建;
(5)导墙地面破碎;
(6)清障孔水泥拌土回填;
(7)高程控制点引到工地,清障部位土方开挖实测实量;
(8)施工组织设计和地下连续墙钢筋吊装专项方案专家论证;
(二)、本周材料送样状况
无
二、本周施工质量评价
本周巡视现场质量在可控范围之内无重大质量问题。
三、本周施工进度评价
监理单位周报
***********输气管道工程监理周报编制:校对:签发:***********一、监理单位动态1、本周***********输气管道工程监理部组建情况,现场监理工程师**人:Ⅰ标段**人;Ⅱ标段**人;监理部共**人,总监理工程师、文控员、服务人员;总计监理人员**人;监理部所用汽车**辆。
二、施工单位动态1、xx油建①胜利油建山西项目部现有成员x名,其中经理x名,技术员2名,文控x人,材料员x人。
施工人员x人((安装队伍管理人员x人、焊工x人、管工x人、火焊x人、操作手x人、防腐工1x、力工x 人;土建队伍管理人员x人、力工x人、操作手x人。
②设备情况:交通工具x辆(指挥车x辆、面包车x辆、施工车x辆);施工设备x台(电焊机x台、发电机x台);2、xx油建:①**段管网工程Ⅱ标段项目部人员及设备:人员和设备已经上来,开始对东村阀室、白泉末站工艺管道安装进行施工。
3、xx防腐:①**段管网工程阴极保护队伍施工人员和施工设备已经准备完毕,于2008年3月14日进场施工。
4、xx建工:①2008年4月3日晚中油建工施工设备、施工人员进场。
三、进度情况1、xx油建①xxx管沟回填,3:7灰土夯填。
②xxx阀室抹面。
③xxx阀屋面顶支模,上钢筋。
2、xx油建①东村阀室内地面夯填,阀室外放空管线焊接、防腐。
四、质量控制1、xx油建:①xxx回填按施工联络单要求回填。
②xxx阀室按设计要求施工。
2、xx油建:①xxx阀室外放空管线焊接、防腐符合设计规范要求。
3、**段线路各标段质量情况:五、HSE控制1、业主项目部和监理部在开会中多次要求所有参建单位的车辆要注意安全,严禁出现车辆事故。
2、目前,胜利油建在文水首站站内挖沟,监理部要求胜利油建在站内施工过程中,一定注意施工安全,避免发生工程事故。
六、存在的问题1、xx油建:①xx村1处大概有170米管线没有回填(xx号桩)。
②xx阀室放空管基础墩没有浇筑、放空区围墙没有完工,工艺管线没有安装压力表,截断阀上执行机构没有安装,清城阀室地上工艺管线刷漆防腐未完。
监理周报
监理周报(ZDL/HD/ZB-001)华能大连电厂供热工程 2008年09月11日一、工程形象进度:土建:首站地基施工自9月4日10:30第一台钻机开始施工,累计已完成钻孔灌注桩52 棵,现有钻机7台,计划9月18日全部完成。
为了处理存在溶洞的桩孔今天安排冲击钻机进场。
二、工程安全、文明情况:1、自08年8月 26日开工至今,已实现安全施工16 天;2、本周安全文明施工情况较好,钢筋笼制作场地已做好维护,已安放夜间警示标志和限速标志;但现场挖掘机作业要有指挥人员,时刻注意边坡及电缆的安全,雨天现场用电要做好防雨措施;工地前的交通道路应采取避免扬尘措施,保护施工环境安全卫生;3、施工现场随时检查电缆完好情况、用电设备接地。
三、工程质量情况:现场检查验收桩基定位、孔深、钢筋笼制作安装、商品砼质量及现场浇注,以上验收均有电厂有关人员、监理、承包单位共同参加,验收合格,并及时指出存在问题,确保工程顺利进行。
四、监理主要工作:监理进场后积极联系各单位、认真熟悉设计图纸、勘察资料,参加图纸会审,审核施工单位申报的有关资料;认真做好检查验收工作及旁站监理。
检查桩机就位、钻孔、入岩标高及深度,测量孔深、孔底清理、钢筋笼安装位置、保护层厚度控制、砼浇筑全过程及浇注标高控制。
在入岩的质量控制中,认真核对地质资料,准确判段钻孔情况,确保施工质量。
五、存在问题和建议:1、施工现场钻机较多,应加强合理组织安排,确保钻机功效;2、施工单位已按照电厂、监理要求增加了管理人员;3、桩基施工确保D轴和试验桩12日完成,为下道工序创造工作面;4、承台施工的准备工作提前落实,包括人员、机械、材料、施工方法的落实;六、下周工作重点:1、桩基施工全部完成;2、泥浆清理、换填、清桩;3、承台施工准备工作完成;4、开始桩基检测。
编写:刘向银达华集团北京中达联咨询有限公司华能大连电厂供热监理项目部2008年9月11日抄报:华能大连电厂。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
广西红水河桥巩水电站工程
2008年第43周(10月20日~10月26日)
监理周报
总第138期
武汉长科监理公司桥巩水电站监理部编
1、综述
本周主体土建Ⅰ标继续进行剩余土石方开挖。
Ⅱ标进行2#楼梯、4#机管型座和发电机基础二期砼浇筑。
Ⅲ标继续进行闸室段下游地质缺陷处理。
主体IV标进行泄水闸墩和保安电源厂房砼浇筑,预制梁制作,继续进行纵向和下游围堰堵漏及基坑抽水准备工作。
装修标进行进厂楼、副厂房、船闸控制楼等部位施工。
机电设备安装正常进行。
砂石系统和拌和楼运行正常。
本周主体土建各标周计划完成情况如下表。
2、主体工程进度情况
2.1 形象进度
目前正在浇筑混凝土各主要部位形象进度详见表1。
表1 右岸混凝土浇筑形象进度表
2.2 本周完成的工程量
本周土石方开挖和混凝土浇筑完成的工程量见表2。
表2 本周砼浇筑工程量完成情况汇总表
2.3 进度评述
主体土建Ⅰ标继续进行船闸下航道剩余土石方开挖,本周完成土石方量约2500 m3。
厂房尾水渠剩余土石方开挖仍未开始。
主体Ⅱ标本周浇筑混凝土223.5m3,浇筑主要部位是2#楼梯▽84.45m~▽89.45m层,4#机管型座二期混凝土▽47.10m~▽49.10m 层,4#机发电机基础二期砼▽44.10m~▽47.78m层。
下一步施工重点是2#机管型座接力器基础砼浇筑。
主体Ⅲ标本周闸室段下游左侧地质缺陷完成砼浇筑135m3。
其他项目基本没有施工。
主体Ⅳ标施工进展正常。
本周浇筑砼2588m3,其中保安电源厂房上游墩墙和安装间砼浇筑978m3,泄水闸坝4#墩▽87.50m~▽100.20m砼浇筑1271.7m3,重力坝最后一层砼浇筑259.5 m3。
5#~8#墩排架柱砼已浇筑至▽110.6m。
右岸施工塔吊已开始安装。
纵向围堰灌浆堵漏基本完成,只剩下4个检查孔未完。
下游横向围堰灌浆堵漏全部完成。
预制梁本周制作2根,累计完成100根。
上游围堰灌浆堵漏已完成1个钻孔,上游侧粘土填筑已开始施工。
下游基坑计划下周开始正式抽水。
装修标本周主要进行进厂楼外墙铝塑板安装,副厂房68.5m层、74.5m层、78.5m层砌砖、浇砼、抹灰、刮腻子,船闸控制楼刮腻子、滚涂料、贴地板砖等。
机电设备、金结安装预埋方面。
主机部分:3#机水导轴承、组合轴承的安装基本完成。
发电机前机架上的冷却水环管、空冷器、轴流风机的安装已完成。
空冷器的气压试验结果符合要求。
21日晚上19时,转子顺利吊入机坑,磁极回装工作已完成。
26日上午11时定子顺利吊入机坑。
转轮叶片的安装全部完成。
2#机导水机构的组装基本完成,正在进行导叶间隙的调整和吊装前的加固工作。
主轴和转轮体已完成清洗,待主轴操作油管和转轮装配的零部件全部到齐后进行组装。
1#机导水机构的锁锭杆经处理后已安装。
辅助设备:2#机润滑油管路正在后方配制。
3#机调速系统管路的
配制工作继续进行。
透平油系统公用管路的配制工作已经完成。
进厂楼、主副厂房各层、船闸控制楼等处的消防设备已按要求设置,并移交给业主管理。
电气部分:10月19日3#主变压器运输到位。
2#主变分节操作箱齿轮已由厂家来人更换,目前档位正常。
3#、4#机出口断路器和PT 母排和共相母线母排连接完成。
2#机65.5m电缆桥架正在安装。
3#、4#机出口开关的调试正在进行。
2#主变变压变器油10月24日送检合格,25日变压器抽真空,26日注油完成。
3#机组电气二次部分的配线工作正常进行。
厂房各层火灾自动报警系统设备安装及防火封堵本周继续进行。
保安电源机电预埋工作随土建进行。
1#机停机消缺工作正在进行。
存在的问题:(1)天阿厂生产的设备缺陷太多,安装时常会遇到设计方面或制造质量方面的问题。
(2)东电厂生产的设备不能成套供货,无论现场安装如何急需,监理如何催促,均未引起东电的足够重视。
这两个问题不解决,对安装进度影响很大。
设备制造及采购方面。
东电:2#机油冷却器底座、排沙装置、防油雾装置准备陆续入库,监造正在密切跟踪和催促。
受油器装配的密封装配还有一部分零部件需由供方水轮机分厂转入成品分厂,但至今尚未到位。
5#机主轴继续在供方重卧金加工。
转轮室继续在供方12.5m 立车金加工。
定子装配正在焊接接头、试验、固化。
锥体已完成冷却器装配、管路装配,并完成喷漆,开始回装。
天阿:本周有关情况尚未报回。
设备到货情况:10月20日,2#机调速器集油箱,10月22日,2#主变压器油,东电的5#机组导水外环、导叶等设备,10月23日,天阿的7#机管型座1/4内环,10月24日,天阿的7#机零星部件,10月25日,东电的2#机组灯泡头,10月26日,东电的2#机组转轮转臂、发电机油冷却器本体、高压油顶起装置等到货验收。
3、主体工程资源投入(见表
4、表5)
表4 主体Ⅰ、Ⅱ标施工资源投入情况一览表
表5 主体Ⅳ标施工资源投入情况一览表
4、施工质量
本周主体土建Ⅱ标、Ⅲ标、Ⅳ标验仓14个。
施工无质量事故发生。
Ⅳ标施工作业面狭小,要求施工单位严格实行“三检”制,加强砼施工质量管理。
机电安装和设备制造无质量事故发生。
5、施工安全
本周安全生产情况正常。
继续加强工地安全隐患排查和整改。
6、监理动态
监理部对下周(下步)工作进行了安排布置:
(1)、本周Ⅰ标下航道剩余土石方开挖继续进行,还剩余几千方,要求施工单位一鼓作气开挖完成。
厂房尾水渠剩余土石方开挖,要求尽快开始,利用1#机组停机检修时间抓紧施工。
(2)、Ⅱ标3#机流道和接力器基础砼浇筑施工,进展缓慢,形势严峻。
如不及时采取措施,调整施工方案,加快进度,将影响3#机组11月20日发电目标的实现。
监理要进一步做好协调工作,督促广西局加快砼浇筑的进度,不能耽误3#机组的安装,同时要按业主要求,在11月5日之前,做好厂房有关部位的堵漏工作。
(3)、要督促Ⅲ标加快船闸左侧航下580桩号以下部位的回填施工,船闸上下游泵房的堵漏也要尽快开始进行。
(4)、Ⅳ标基坑抽水即将开始,基坑内施工将全面恢复。
上游围堰的灌浆钻孔,围堰上游侧粘土填筑,要继续进行。
泄水闸右侧由于只有1台施工门机,不能满足施工需要,砼浇筑受限,进度不太理想,已采取在安装间用泵机入仓的方式进行浇筑。
要督促加快右岸施工塔吊的安装。
同时要求施工方做好对塔吊的设备安全检测工作,检测合格后才能投入运行使用。
(5)、机电安装方面,2#、3#机组安装在正常进行。
3#机组转子、定子分别于21日和26日吊入机坑。
天阿厂的设备缺陷太多,东电厂的设备不能成套供货,对安装进度影响很大。
要会同业主督促厂家解决。
业主要求明年5台机组投产发电,目前5#、6#、7#、8#机管型座还未到货。
管型座未安装,又会使得土建砼浇筑无法进行。
厂家供货
是一个制约因素,监理要与业主沟通,进一步催促厂家。
(6)、由于施工单位对合同责任不明确,在施工中不能主动地解决自己应负责任的问题,又不能很好地相互配合,出现一些矛盾,监理工作增加了相当大的难度。
监理要明确自己的职责,注意改进工作方法。
在施工单位遇到困难时,监理尽管不能包办代替,但一定要努力做好协调工作。
二○○八年十月二十八日
