电气改造工程施工组织设计方案1
. . . 11、机械设备、劳动力要求 (一)机械设备一览表 1 切割机 4台 2 液压开孔器 2台 3 液压弯管器 2台 4 手动弯管器 8个 5 液压钳 2套 6 台钻 2台 7 电锤 6台 8 游标卡尺 4把 9 手提式配电箱 10台 1电焊机 6台 1套丝机 4台 1套丝板 4台 测 试 仪 表
1 绝缘摇表1000V 2块 2 直流电阻测试仪 1台 3 接地电阻摇表 1块 4 钳形电流表 1块 5 万能表 4块 6 漏电开关测试仪 1块 7 等电位连接电阻测试仪 1块 (二)劳动力要求 进场后土建部分分为3个班组进行土建部分依次流水施工,随后电工人员分为三个电工班组,依次进行平行流水安装强电系统管线施工;本工程高峰时期土建工人20人、力工15人、电工30人,共计施工人员65人;电工持证上岗率达到60%以上,并根据土建工程施工进度随时调配人员。
12、企业运行保障体制及工期安排 工期:业主合同要求工期140天。 工期时间:2019年1月12日开工,2019年5月31日竣工。 施工横道进度表: . . . 9日16日
23日31日
5月份. . . 组织机构配备 土建、安装专业工程师、材料采购供应组主管、劳务队负责人等组成的现场施工进度、施工技术质量、施工工序搭界、施工安全、材料供应与管理、施工环境卫生等的管理协调班子。 组织结构图:
(一)工期保证措施 1) 抓好施工准备工作,编制切实可行的施工准备工作计划,准备工作建立严格的责任制,做到有计划、有分工、有布置、有检查、有落实,确保按期完成。 2) 项目经理部组织施工队,保证优先安排人力、物力,确保按计划竣工。 3) 保证质量,做到电气安装分部分项工程一次成优,避免返工,用高质量保证施工速度。 4) 推动全面计划管理,坚持周计划,周生产协调会,周技术协调会等制度,及时调整工序搭界、劳力安排、施工机械安排、技术力量调整,保证施工计划的实施。 5) 大力发展劳动竞赛活动,在保证工程质量的前提下,加快施工进度。 6) 精心组织、指挥得力,加强现场的调度协调工作,超前预料并及时解决好施工过程中可能发生劳动力、机具设备、工序交接、材料等方面矛盾问题。使得整个施工始终紧有序,有条不紊的进行。 (二)质量保证措施 1)质量保证体系 我单位有完善的质量管理体系和文件化的工作程序,并通过ISO9002 标准. . . 的质量体系认证,我们认真贯彻ISO9002 质量标准,对施工全过程实施质量控制,最终实现对用户的承诺。 贯彻“百年大计,质量第一”的方针,执行“谁施工谁负责”的原则,坚持专业检查与群众检查相结合的方法,进一步提高工程质量,确保优良工程。 建立完善的质量体系,图纸会审、设计交底、各分项工程的施工及验收都要有各级管理人员参加。组织全体职工学习全面质量管理知识,严格执行ISO9002 标准, 加强对施工过程中每个环节的质量控制。 专业负责人、质量检查员和工长都配备齐全相关的施工规,做到以规为准绳进行严格管理。 完善由本单位三级技术质量部门组成的质量管理系统,明确责任,加强质量监督检查工作。 施工过程严格按我部质量体系檔的要求进行操作,质量体系檔包括企业质量手册、质量控制程序文件及其它施工文件(如设计图纸、施工组织设计、作业指导书、施工规等) 2)质量保证措施 作好图纸会审,不但要熟悉本专业的图纸,而且要熟悉相关消防、空调等专业的图纸,互相配合、注重协调,确保符合设计要求 建立质量责任制制度,分项工程的施工要落实到班组、班组要落实到人, 材料采购经考察后,确认合格厂家的合格产品,重要材料要有市建委批准的许可证或准用证。生活饮用水塑料管道选用的管材和管件应具备卫生检验部门的检测报告或认证檔。管材和管件应具有质量检验部门的质量合格证,并应有明显标志标明生产厂的名称。包装上应有批号、数量、生产日期和检验代号。胶粘剂必须标有生产厂名称、出厂日期、有效使用期限、出厂合格证和使用说明书. 材料进场后进行严格检验和复试,确保用在工程上的管件、配件、设备都是合格产品。原材料进场检验不合格及复试不合格的一律退货,且对采购人员给予严肃处理。坚持材料、设备进场检验制度 BV型绝缘电线的绝缘层厚度: 电线芯线标称截面(mm2) 1.5 2.5 4 6 10 16 25 35 50 绝缘层厚度规定值(mm2) 0.7 0.8 0.8 0.8 1.0 1.2 1.2 1.4 1.4 3) 电缆进场要进行下列检查: 检查电缆出厂试验报告,耐压试验、规格型号是否符合设计要求。用千伏级. . . 绝缘摇表对电缆相间及相对地、相对零进行绝缘摇测,绝缘电阻达到2M以上,方能使用,其它直流电阻、线芯直径等可参照BV型导线表格中数具进行检验。 4)钢管:本工程所用钢管为焊接钢管(SC),其材质要求壁厚均匀,管无毛剌。钢管进场检验具体技术资料见下表: 型 号 公称口径(mm) 外径(mm) 壁厚(mm) 径(mm)
SC 15 20.75 2.5 15.75 20 26.25 2.5 21.25 25 32 2.5 27.00 32 40.75 2.5 35.75 40 46.00 2.5 41.00 50 58.00 2.5 53.00 70 74.00 3.0 68.00 80 86.50 3.00 80.50 100 112.00 3.00 106.00 5) 灯具、器具进场后要进行检查:技术文件要齐全,规格、型号及外观确保符合设计要求,并应有长城标志,灯具配线不应小于0.5mm2,导线的其它技术数具应附合上表(聚氯乙稀绝缘铜芯电线)技术数具要求。 6) 配电箱的检验标准如下: 7)设备制造厂家要具有与所制造设备相符合的两部认证。 8)设备电气器件的规格、型号要与设计相符,电气器件要有安全认证标志,如CCC标志等,并要标明编号,所有编号要与图纸编号一致,字迹清晰、工整,且不易褪色。 9)设备要有出厂检验报告等技术檔,一、二次原理接线图及备件齐全。 10)设备上制造厂铭牌应为金属制品。 11)配电箱相间及导电体与裸露的不带电的金属导体间电气间隙、爬电距离要符合下表要求。 .
. . 12)配电箱装有超过50伏电压的电器,其可开启的门、活动面板,必须用多芯软铜线与接地良好的金属构架做可靠的连接,其多芯软铜线的截面积不小于柜从电源到所属电器的最大引线的截面积。 13)箱电气组件安装要紧固,能单独拆装而不影响其它电气组件及导线束的固定。 14)二次回路的导线配线要整齐、清晰。导线的绝缘良好,中间不许有接头,导线端头不伤线芯,导线端头必须套穿端子码,端子码上标明编号,编号字迹要清晰、工整且不易脱色。接线端子每侧接线一般为一根,不得超过二根,用螺栓连接的端子,当必须接二根导线时,中间要加平光垫。 15)箱机械、电气连锁应动作准确、可靠,并应符合设计要求,动触头与静触头中心一致,触头油污擦拭干净,并接触紧密。设备配线整齐、清晰。 16)设备、器具配备要求: 本工程选用的设备、器具和材料,在节约经费的前提下均要选择优质产品,设备、器具定货时要与厂家进行书面交底,作为加工制作及验收的依据。 坚持样板引路作法,样板作好后,经有关质检人员验收合格后,再展开施工。如配管工程、电缆头的制作安装、配电箱、柜的安装、电动机检查接线等都要先作样板。 设备灯具、器具等选定的样品要封样,以作为进场检验及安装的依据。 坚持技术交底制度,各分项工程施工前要有技术交底,做到人人心中有数。 施工中坚持自检、互检、交接检制度,杜绝不合格项发生。 (三)加强检验试验, 搞好质量控制及相关数据的管理 1) 质量检查实行三级管理即三检制(自检、互检、交接检):即班、组会同技术员检查,技术员会同甲方及监理技术人员进行完成一项验收一项。
额定电压(V) 电气间隙 (mm) 爬电距离 (mm) 额定工作电流(A) 额定工作电流(A) 63 63 63 63 60 3.0 5.0 3.0 5.0 60 V300 5.0 6.0 6.0 8.0 300V500 8.0 10.0 10.0 12.0 .
. . 2) 每个工序的检查,必须按照规标准的相关项目的检测工具、检测方法、检测数量、允许标准进行检测与评定,并将测得值数填入检验记录单。 3) 实行挂牌和标识施工监督,容应有制作人、施工容、日期及质检员和检验日期,以便将来发现问题时好找负责人。 4) 工地专职质量检查员在作好现场质量检查的同时认真填写技术数据,并对所有的文件及产品合格证收集管理,完成每分项工程都必须验收,并填写技术数据,填写时字迹清晰,不得有遗漏项目,年月日按时填写,表格的签字手续齐全,不差、不漏并及时上报,及时存盘,及时办理洽商变更手续,准时上报存档。 (四) 半成品及成品保护措施 1) 使用高凳及其它工具时,应注意不要碰坏门窗、墙、地面等。 2) 在导线的接、焊、包全部完成后,应将导线的接头盘入盒、箱,并用废纸箱壳封堵严实,以防污染。同时应防止盒、箱进水。 3) 穿线时不得遗漏护口。 4) 配电箱订货时要求厂家在箱体外贴塑料保护膜。安装配电箱箱体、盘芯和贴脸时注意避免刮蹭烤漆,补洞时不能使蛮劲捶塞周边的水泥砂浆,以免箱体变形和砂浆污染,及时上锁以免箱元器件丢失和损坏。 5) 安装箱(盘)面板时(或贴脸),应注意保持墙面整洁。 6) 灯具安装完毕后不得再次喷浆,以防止器具污染。 7) 安装面板时,应保持墙面、地面的整洁,不得损伤和破坏墙面及地面。 8) 修补浆活时,应注意保护已安装的面板,不得将其污染。 9) 设置在吊顶的接线箱、盒在安装部件时,不应损坏龙骨和吊顶。 10) 室沿桥架或托盘敷设电缆,宜在管道及空调工程基本施工完毕后进行,防止其它专业施工时损伤电缆。 11) 电缆两头处的门窗装好并加锁,防止电缆丢失或损毁 12) 配电室安装完毕或下班前必须关门上锁,不得允许闲杂人员入。 (五) 冬雨季施工技术措施 根据工期安排要求,本工程需要冬雨季施工,因此在施工中应充分做好准备工作。
电气工程施工技术方案(3篇)

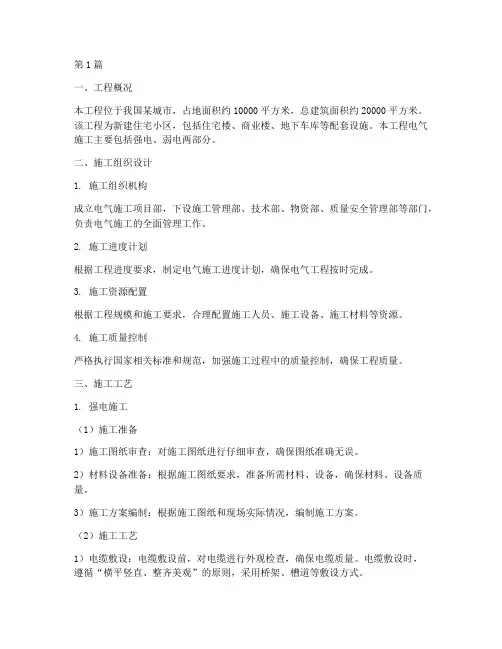

第1篇一、工程概况本工程位于我国某城市,占地面积约10000平方米,总建筑面积约20000平方米。
该工程为新建住宅小区,包括住宅楼、商业楼、地下车库等配套设施。
本工程电气施工主要包括强电、弱电两部分。
二、施工组织设计1. 施工组织机构成立电气施工项目部,下设施工管理部、技术部、物资部、质量安全管理部等部门,负责电气施工的全面管理工作。
2. 施工进度计划根据工程进度要求,制定电气施工进度计划,确保电气工程按时完成。
3. 施工资源配置根据工程规模和施工要求,合理配置施工人员、施工设备、施工材料等资源。
4. 施工质量控制严格执行国家相关标准和规范,加强施工过程中的质量控制,确保工程质量。
三、施工工艺1. 强电施工(1)施工准备1)施工图纸审查:对施工图纸进行仔细审查,确保图纸准确无误。
2)材料设备准备:根据施工图纸要求,准备所需材料、设备,确保材料、设备质量。
3)施工方案编制:根据施工图纸和现场实际情况,编制施工方案。
(2)施工工艺1)电缆敷设:电缆敷设前,对电缆进行外观检查,确保电缆质量。
电缆敷设时,遵循“横平竖直、整齐美观”的原则,采用桥架、槽道等敷设方式。
2)配电箱安装:配电箱安装前,检查配电箱质量,确保配电箱符合要求。
配电箱安装时,确保配电箱水平、垂直,接线正确。
3)配电线路施工:配电线路施工前,检查线路材料质量,确保线路材料符合要求。
配电线路施工时,遵循“先布线后穿管”的原则,确保线路质量。
4)接地施工:接地施工前,检查接地材料质量,确保接地材料符合要求。
接地施工时,遵循“一点接地,多点连接”的原则,确保接地效果。
2. 弱电施工(1)施工准备1)施工图纸审查:对施工图纸进行仔细审查,确保图纸准确无误。
2)材料设备准备:根据施工图纸要求,准备所需材料、设备,确保材料、设备质量。
3)施工方案编制:根据施工图纸和现场实际情况,编制施工方案。
(2)施工工艺1)综合布线:综合布线前,对布线材料进行外观检查,确保布线材料质量。
配电室改造工程施工组织设计方案
目录第一章1.工程概况 .......................................................................................................................... 第二章2.施工组织 .......................................................................................................................... 第三章3.施工准备工作 ................................................................................................................. 第四章4.工程质量目标 ................................................................................................................. 第五章5.安全生产技术组织措施 ............................................................................................... 第六章6.文明施工和环境保护.................................................................................................... 第七章7.施工进度及工期目标.................................................................................................... 第八章8.工程质量控制和验证....................................................................................................第一章1.工程概况工程简介本工程为西藏中学变配电室电气增容改造工程,位于朝阳区北四环东路高原街1号工程范围:1000kvA×1配电室(位于地下一层)设备安装,拆除原配电室(500kvA)设备,安装临时过渡500kvA配电装置.配电室施工范围及内容安装临时过渡500kvA配电装置拆除原配电室(500kvA)设备地线网环接、设备基础制安验收高压柜安装KYN-48A,4面电力变压器安装SCB9-1000kVA,1台封闭母线桥安装,1座低压配电柜安装GCK,10面高压电缆敷设,2条高压电缆头制安,4个二次控制电缆敷设制安电缆支架安装绝缘胶垫铺设系统调试及耐压试验模拟图板制安工程参与单位设计单位:联安国际建筑设计有限公司建设单位:北京西藏中学施工采用标准规范:供电安全工作现场规程北京地区电气规程汇编建筑电气工程施工质量验收规范GB50303-2002电气装置安装工程电气设备交接试验标准电力建设安全工作规程建筑工程资料管理规程DBJ01-51-2003施工工序流程1.5.1配电室工程工序进场前准备工作——过渡500KVA配电装置安装——拆除原有设备、土建施工——基础槽钢制作——设备进场、开箱检验——一次设备安装——二次设备安装接线——查线——设备整体调试——计量装表——设备整体检查、清扫、封堵——报竣工第二章2.施工组织组织机构设置与各岗位人员的配备:成立由工程技术人员和有经验的员工组成项目经理负责制的项目部,项目经理作为工程施工质量目标、安全目标、施工进度和工期目标的主要负责人,对工程全过程监督、协调和指挥工程施工和组织工作,施工现场管理按人员分工责任到人,各负其责。
电气施工组织设计施工方案
电气施工组织设计施工方案电气施工组织设计施工方案一、项目背景本项目是一座大型商业综合体的电气工程,包括高低压配电系统、接地系统、照明系统、消防系统、安防系统等内容。
该项目所在地面积较大,建筑面积超过20万平方米,包括购物中心、办公楼、酒店等功能区域。
二、组织架构设计为了保证本项目的高质量、高效率、高安全性,本电气施工方案在组织架构的设计上采用了分级管理的方式,分为总经理、项目部经理、技术负责人、工程师、现场管理人员等不同职能层次。
总经理:对整个电气工程实施负责,负责决策、谈判和整体协调等。
项目部经理:负责项目管理工作,包括施工进度、质量管理等方面。
技术负责人:负责技术管理,包括工艺流程、技术指导、工程设计等。
工程师:根据设计方案制定工程施工方案,并跟进施工过程,及时调整。
现场管理人员:负责安全施工,包括施工现场管理、质量检查等。
三、施工方案设计1.地下电气配电系统施工方案地下电气配电系统是本工程的重要组成部分,贯穿整个建筑,是各项电气设备的供电保证。
根据设计,地下电缆为环网供电系统,长度约3.5公里,需细化为4个施工区域。
其中,施工区域1和2为人流较为密集的区域,施工难度较大,需要采取一些特殊措施,如施工时间分段进行,加强安全管理等。
2.高低压配电施工方案高低压配电系统是本工程的核心部分,主变电站与开闭所是本项目的关键设备,在整个工程周期内保持开机供电。
本工程采用两部式38KV变电站,相应的安装空间较大,且配备了完整的开关设备。
为了更好的保障工程质量,本方案采用先架设架子,后安装变压器和开关设备的方式,对环境、健康和安全进行全面评估和管理,保证施工的顺利进行。
3.照明施工方案照明系统作为一种重要的功能设计,直接与剩余功能区域参与者的安全性、品质、舒适性等息息相关。
本照明施工方案,在保证整个工程的照明质量的基础上,力求对安全要求进行逐层逐级的扩大,考虑环境等影响因素,采取逐层逐螺栓固定,完善吊架设备,保障工人安全的现场管理方式。
电气化工程施工方案(3篇)

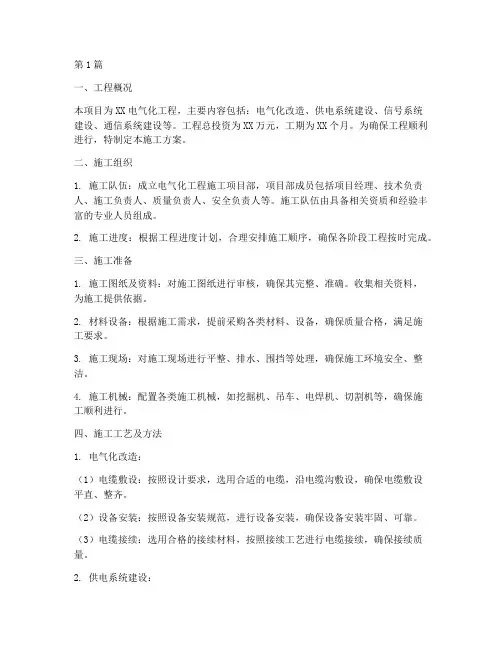

第1篇一、工程概况本项目为XX电气化工程,主要内容包括:电气化改造、供电系统建设、信号系统建设、通信系统建设等。
工程总投资为XX万元,工期为XX个月。
为确保工程顺利进行,特制定本施工方案。
二、施工组织1. 施工队伍:成立电气化工程施工项目部,项目部成员包括项目经理、技术负责人、施工负责人、质量负责人、安全负责人等。
施工队伍由具备相关资质和经验丰富的专业人员组成。
2. 施工进度:根据工程进度计划,合理安排施工顺序,确保各阶段工程按时完成。
三、施工准备1. 施工图纸及资料:对施工图纸进行审核,确保其完整、准确。
收集相关资料,为施工提供依据。
2. 材料设备:根据施工需求,提前采购各类材料、设备,确保质量合格,满足施工要求。
3. 施工现场:对施工现场进行平整、排水、围挡等处理,确保施工环境安全、整洁。
4. 施工机械:配置各类施工机械,如挖掘机、吊车、电焊机、切割机等,确保施工顺利进行。
四、施工工艺及方法1. 电气化改造:(1)电缆敷设:按照设计要求,选用合适的电缆,沿电缆沟敷设,确保电缆敷设平直、整齐。
(2)设备安装:按照设备安装规范,进行设备安装,确保设备安装牢固、可靠。
(3)电缆接续:选用合格的接续材料,按照接续工艺进行电缆接续,确保接续质量。
2. 供电系统建设:(1)变电所建设:按照设计要求,进行变电所建设,确保变电所安全、稳定运行。
(2)输电线路建设:选用合适的输电线路,按照设计要求进行架设,确保输电线路安全、可靠。
3. 信号系统建设:(1)信号设备安装:按照设计要求,进行信号设备安装,确保信号设备安装牢固、可靠。
(2)信号线路敷设:按照设计要求,进行信号线路敷设,确保信号线路平直、整齐。
4. 通信系统建设:(1)通信设备安装:按照设计要求,进行通信设备安装,确保通信设备安装牢固、可靠。
(2)通信线路敷设:按照设计要求,进行通信线路敷设,确保通信线路平直、整齐。
五、施工质量控制1. 施工过程中,严格执行国家及行业相关标准,确保工程质量。
110kV变电站电气安装工程施工组织设计方案
电气安装工程施工方案目录一、工程概况 (1)二、施工现场组织措施 (2)三、施工方案 (3)四、工期及施工进度计划 (6)五、质量目标、质量保证体系及技术措施 (7)六、安全目标、安全保证体系、技术措施及文明施工管理措施 (9)七、安装技术要求 (37)八、计划、统计和信息管理 (51)九、施工场地治安保卫管理计划 (54)附图一:施工现场组织机构图附图二:质量管理组织机构图附图三:安全管理组织机构图附表一:工程主要施工机械和试验设备表附表二:施工人员计划表附表三:主要设备安装及材料供应计划附表四工程施工常见危险点及技术措施一、工程概况1、工程简述(1)本工程建设单位为********,设计单位:****,监理单位*****;工程地点在******;本期工程扩建#2主变及相应配套设备。
(2)电气安装专业施工范围:室外高压设备安装:导线安装;主变压器安装1台;变压器中性点成套设备安装;避雷器安装;电压互感器安装;隔离开关安装;HGIS安装;电容器电抗器安装;室内高压设备安装:母线、支柱绝缘子及套管安装;高压成套开关柜安装;消弧柜、控制柜安装;一次电缆敷设。
低压电气设备安装:母线、支柱绝缘子及套管安装;低压成套配电屏安装。
控制室设备安装:整流装置安装;二次回路结线;二次电缆敷设;控制、保护、信号屏台安装。
接地装置安装:接地装置安装;站内防火部分:消防设施系统安装;以上安装设备应做的所有试验。
2、工程总体施工特点(1)本工程改造涉及面广,系统性强,既有土建工程也有电气工程。
而这些工程相互联系构成一个系统,本工程属于边运行边改造,施工期间着实按转供电方案实施;施工方法和流程既要考虑工程质量、进度、安全,又要结合本站现状及电网运行要求,过程比较复杂,施工管理难度大,在施工生产中应做到科学规划,统筹安排,合理搭接。
在进度上直接影响工期工程量较大、工期较长的关键工序要给予保证,须作为主导工序来计划安排,又要认识到只有辅助工程能适时配套才能保证整个系统的调试及试运行。

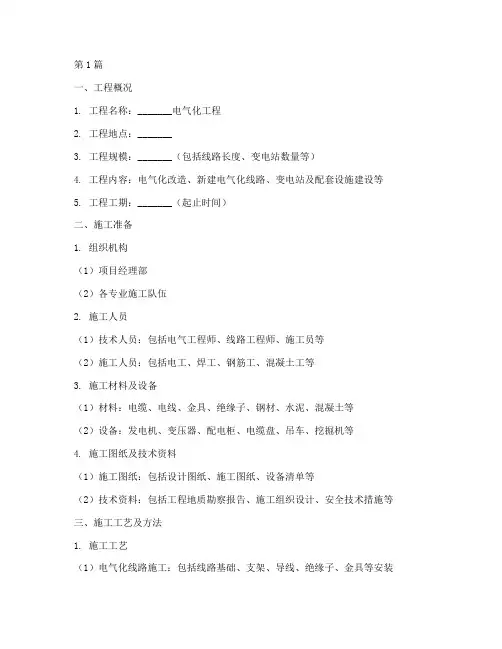

电气化工程施工方案模板(3篇)
第1篇一、工程概况1. 工程名称:_______电气化工程2. 工程地点:_______3. 工程规模:_______(包括线路长度、变电站数量等)4. 工程内容:电气化改造、新建电气化线路、变电站及配套设施建设等5. 工程工期:_______(起止时间)二、施工准备1. 组织机构(1)项目经理部(2)各专业施工队伍2. 施工人员(1)技术人员:包括电气工程师、线路工程师、施工员等(2)施工人员:包括电工、焊工、钢筋工、混凝土工等3. 施工材料及设备(1)材料:电缆、电线、金具、绝缘子、钢材、水泥、混凝土等(2)设备:发电机、变压器、配电柜、电缆盘、吊车、挖掘机等4. 施工图纸及技术资料(1)施工图纸:包括设计图纸、施工图纸、设备清单等(2)技术资料:包括工程地质勘察报告、施工组织设计、安全技术措施等三、施工工艺及方法1. 施工工艺(1)电气化线路施工:包括线路基础、支架、导线、绝缘子、金具等安装(2)变电站及配套设施建设:包括主变压器、配电柜、母线、电缆等安装2. 施工方法(1)电气化线路施工1)基础施工:根据设计图纸进行基础施工,确保基础稳固、水平2)支架安装:按照设计要求,安装支架,确保支架牢固、水平3)导线安装:按照设计要求,安装导线,确保导线间距、角度符合要求4)绝缘子、金具安装:按照设计要求,安装绝缘子、金具,确保安装牢固、可靠(2)变电站及配套设施建设1)主变压器安装:按照设计要求,安装主变压器,确保安装牢固、水平2)配电柜安装:按照设计要求,安装配电柜,确保安装牢固、可靠3)母线安装:按照设计要求,安装母线,确保安装牢固、水平4)电缆安装:按照设计要求,安装电缆,确保安装牢固、可靠四、施工进度计划1. 施工阶段划分(1)前期准备阶段(2)线路施工阶段(3)变电站及配套设施建设阶段2. 施工进度安排(1)前期准备阶段:_______(时间)(2)线路施工阶段:_______(时间)(3)变电站及配套设施建设阶段:_______(时间)五、质量控制及安全措施1. 质量控制(1)严格按照设计图纸和施工规范进行施工(2)加强施工过程中的质量检查,确保工程质量(3)做好施工记录,为工程验收提供依据2. 安全措施(1)加强施工人员安全教育,提高安全意识(2)严格执行安全技术措施,确保施工安全(3)做好施工现场的安全防护,防止安全事故发生六、施工管理及协调1. 施工管理(1)建立健全施工管理制度,确保施工有序进行(2)加强施工过程中的沟通协调,确保工程顺利进行(3)做好施工过程中的记录,为工程验收提供依据2. 协调(1)与相关部门协调,确保工程顺利进行(2)与施工单位、监理单位、设计单位等协调,确保工程顺利进行七、验收及移交1. 验收(1)按照设计要求,对工程质量进行验收(2)对施工过程中的质量问题进行整改2. 移交(1)将工程资料、设备清单等移交给相关部门(2)确保工程移交后正常运行本模板仅供参考,具体施工方案应根据工程实际情况进行调整。
学校建设电气工程施工组织设计方案
学校建设电气工程施工组织设计方案1. 引言本文档旨在提供完整的学校建设电气工程施工组织设计方案。
该方案包括工程概况、施工组织设计、施工方案、施工进度计划等内容,以确保电气工程施工顺利进行。
2. 工程概况2.1 工程名称:学校电气工程施工2.2 工程地点:XX市XX区XX路XX号2.3 工程规模:涉及学校整体建设的电气工程,包括主楼、教学楼、实验室等。
2.4 工程目标:确保学校电气系统可靠、安全、高效运行。
3. 施工组织设计3.1 施工组织机构根据工程规模和施工需求,设计以下施工组织机构:- 总工程师:负责工程整体的协调和管理。
- 施工队长:负责具体施工的组织、安排和监督。
- 施工人员:根据工作需要招聘合适数量的电气工程师、技术员和劳动工人。
3.2 施工方案为确保电气工程施工质量,制定以下施工方案:- 安全管理方案:包括施工区域的安全防护、施工人员的安全培训等措施。
- 工作进度管理方案:明确各项施工任务的工期安排、施工工序的衔接等。
- 质量管理方案:制定施工质量要求、检测标准和质量控制措施。
4. 施工进度计划4.1 施工任务划分根据电气工程的具体要求,划分以下施工任务:- 电气线路敷设- 电气设备安装- 照明系统调试- 消防系统安装等4.2 施工时间安排根据施工任务的优先级和工期的要求,制定详细的施工时间安排表,确保各项任务按时完成。
5. 安全保障措施为保障施工过程中的安全,采取以下措施:- 安装安全警示标识,提醒施工人员注意安全。
- 配备必要的防护设备,如安全帽、工具手套等。
- 定期组织安全培训,提高施工人员的安全意识。
6. 质量控制措施为确保施工质量,采取以下控制措施:- 择优选材,确保电气设备的质量和可靠性。
- 定期进行质量检测和验收,确保施工符合相关标准和规范。
7. 总结本文档提供了完整的学校建设电气工程施工组织设计方案,包括工程概况、施工组织设计、施工方案、施工进度计划等内容。
通过严格执行这一方案,确保电气工程施工顺利进行,提高学校电气系统的可靠性和安全性。
学校电气工程施工方案(2篇)
第1篇一、工程概况本项目为某学校电气工程施工,包括教学楼、实验楼、图书馆、宿舍楼、食堂等建筑物的电气安装工程。
工程总建筑面积约为10万平方米,电气安装工程主要包括高低压配电系统、照明系统、动力系统、弱电系统等。
二、施工准备1. 施工组织设计(1)施工组织结构:项目经理、技术负责人、施工员、质检员、安全员等。
(2)施工流程:施工准备、材料设备进场、现场施工、验收交付。
2. 材料设备准备(1)材料:按照设计图纸和施工规范要求,提前采购电气设备、电线电缆、桥架、配电箱、开关、插座等材料。
(2)设备:提前租赁或采购施工设备,如发电机、电缆卷筒、施工电梯等。
3. 施工现场准备(1)施工现场平面布置:合理规划施工现场,确保施工区域、材料堆场、施工通道等布局合理。
(2)施工临时设施:搭建临时办公区、生活区、材料堆场等。
4. 施工人员准备(1)施工人员培训:对施工人员进行技术培训,确保掌握施工规范、操作规程和安全注意事项。
(2)施工人员配备:根据工程规模和施工进度,合理配置施工人员。
三、施工方案1. 高低压配电系统施工(1)施工顺序:设备安装、电缆敷设、二次接线、调试。
(2)施工要点:严格按照设计图纸和施工规范进行施工,确保设备安装牢固、电缆敷设规范、二次接线正确、调试合格。
2. 照明系统施工(1)施工顺序:灯具安装、电线电缆敷设、插座安装、调试。
(2)施工要点:确保灯具安装牢固、电线电缆敷设规范、插座安装合理、调试合格。
3. 动力系统施工(1)施工顺序:配电箱安装、电缆敷设、设备安装、调试。
(2)施工要点:确保配电箱安装牢固、电缆敷设规范、设备安装正确、调试合格。
4. 弱电系统施工(1)施工顺序:设备安装、线路敷设、调试。
(2)施工要点:确保设备安装牢固、线路敷设规范、调试合格。
四、施工质量控制1. 材料设备质量:严格按照国家标准和设计要求,选用合格的电气设备和材料。
2. 施工过程质量:严格执行施工规范和操作规程,确保施工过程质量。
电气工程施工组织设计方案
工程名称:(安装工程)施工组织设计编制单元:编制人:审核人:日期:目录第一章、工程概况第二章、确保工程质量的技术组织办法第三章、确保安然出产工程质量的技术组织办法第四章、确保文明施工的技术组织办法第五章、劳动力安排情况描述及方案第六章、工程投入的主要物资(材料)情况及采购出场方案第七章、确保工期的技术组织办法第八章、主要投入施工机械设备第九章、主要施工方法第十章、工程进度网络方案一.工程概况1、工程位于重庆市綦江区中峰镇境内, 距綦江区约38公里, 由8栋建筑物组成, 此中: 综合办公楼柱下独立根底、试验办公楼人工挖孔桩根底,钢筋混凝土框架布局, 建筑高度16.99米, 建筑层数4层, 建筑面积5356.38平方米;食堂活动中心柱下独立根底,钢筋混凝土框架布局, 建筑高度17.7米, 建筑层数4层, 建筑面积2534.11平方米;专家楼柱下独立根底,钢筋混凝土框架布局, 建筑高度16.28米, 建筑层数4层, 建筑面积1413.1平方米;A户型业主住宅楼人工挖孔桩根底,钢筋混凝土异形柱框架布局, 建筑高度17.18米, 建筑层数5层, 建筑面积807.82平方米;B户型业主住宅楼为柱下独立根底,钢筋混凝土异形柱框架布局, 建筑高度14.26米, 建筑层数4层, 建筑面积1497.01平方米;CD户型业主住宅楼为柱下独立根底,钢筋混凝土异形柱框架布局, 建筑高度18.60米, 建筑层数6层, 建筑面积2180.42平方米;CD户型设代监理住宅楼为人工挖孔桩根底,钢筋混凝土异形柱框架布局, 建筑高度15.60米, 建筑层数5层, 建筑面积2710.55平方米;门卫室为柱下独立根底,钢筋混凝土框架布局, 建筑层数1层, 建筑面积19平方米。
建设工期为18个月;布局类型为钢筋混凝土框架布局;抗震设防为6度。
2、电气工程简况:1〕一层为泊车库和设备用房,无人防地下室。
2〕消防用电设备采用专用供电回路,消防水泵、消防控制室及消防电梯等消防设备供电在最末一级配电箱处自动切换。
电气安装工程施工组织设计方案
电气安装工程施工组织设计方案电气安装工程施工组织设计方案一、项目概述本次施工的电气安装工程包括主配电室、次配电室、照明电源、地下电缆敷设等内容,总面积约为5000余平方米,本项目拟在工期45个工作日内完成。
二、工程特点及施工难点1. 大型电气设备的安装调试,包括电缆桥架、配电板、空调插座等。
2. 地下电缆敷设,由于现场环境复杂,工期较紧,需要合理安排施工顺序,提高效率。
3. 施工现场为室内场地,空间较小,要求各队伍协作配合,保证施工顺利完成。
三、工程组织机构及人员分工1. 项目经理:全程负责工程的管理和监督,确保工程施工质量。
2. 施工队长:负责统一指挥管理,现场协调、质量把控等。
3. 电气师傅:负责现场电气设备安装调试、接线等。
4. 焊工:负责焊接工作。
5. 劳务工:负责工地清理、材料搬运等。
四、安全施工措施1. 实行安全文明施工,严禁高空作业,擅自穿越施工区域禁止发生。
2. 电气工作穿戴好防护用具,随时注意安全。
3. 环保要求,严禁大声喧哗、乱扔乱倒、损坏绿化等。
4. 标志清晰,划定施工区域,严禁儿童进入施工现场。
五、施工组织流程1. 施工前的准备工作:确定好施工方案及各个工种人员的分配;制定详细的施工工作计划;购置施工所需材料及设备。
2. 先施工主配电室和次配电室,安装调试电气设备和空调插座。
配电板、电缆桥架等设施设备要统一到达现场并完成验收方可进行安装。
3. 协调好地下电缆敷设的顺序,让敷设的顺序合理,保证施工进度。
4. 完成各项工程后进行检测和验收,确保所有设施设备安装合格,完好无损。
六、施工质量与验收1. 按照工程施工标准施工,确保降低设备故障率。
2. 完成施工后进行验收,确保设施设备符合规范要求,不存在安全隐患。
验收包括所安装设备设施的检测、性能、安全、外观等综合评估,并组织专业人员对电气设备进行全面检测。
七、预算预算共计:150万元,包括人工、材料、运输、机械设备、住宿和餐费等。
