一、 基本概况
1.1桩间土开挖概况
(1)本工程基坑开挖面积为2400㎡
(2)本工程现有场地原土标高-3.2m,设计开挖基底标高为-1.55m,
(除去电梯井及集水坑位置)实挖深度为1.55m。
1.2土质情况
根据河南广播电视大学新校区培训教学楼岩土工程勘察设计院提供的
本工程的地质情况表明,施工基础开挖土方处在粉土土层,建筑物的持力
砼桩基固入粉土及细砂层。
二、 施工方案
1、 工艺流程:
根据地质情况,大量的土方采用反铲挖掘机开挖,垫层、及桩头以上
20cm处等土方采用人工开挖。桩净间距为1.4米,运用小型号反铲挖掘机
配合人工自西向东依次开挖。为保证桩头不被损坏,抄平及放线的管理人
员应二十四小时待在施工现场,及时的指挥小反铲挖掘机挖土。
2、施工准备
(1)土方开挖前先进行测量放线,建筑物的控制定位桩进行牢固性围
护,防止松动。
(2)土方开挖前要根据施工图纸及轴线控制桩撒出基坑开挖的白灰
线。并经监理进行验收,合格后方可开挖土方。
(3)机械施工易碰压测量桩,因此基槽开挖范围内所有各轴线桩和水
准点均应引测到机械施工区域外,并设置保护措施。
3、施工方法
(1)根据地质情况,大量的土方开挖采用反铲挖掘机开挖,为避免扰
一 寸 光 阴 不 可 轻
2
动原土层及破坏素混凝土桩头,机械开挖,挖至-5.20标高(桩头以上20cm
处),停用机械开挖,改为人工挖土。挖出土方用翻斗汽车及时外运,随挖
随清基坑四周不堆放土方。
(3)桩头暴露后按排人工进行凿截,C20素混凝土桩头共计667根,
凿截时对称凿截随时清运。
(4)在挖到距槽底20cm以内时,测量放线人员应配合抄平,提供准
确开挖深度便于修平清净。
(5)基底清平后,重新放线布出电梯井及集水坑的位置,撒出宽度灰
线控制标高人工挖出电梯井。
(6)土方施工结束,通知业主、监理、地质、设计等单位,查验基底,
符合要求后安排下道工序施工。
4、施工进度计划
(1)施工时间计划在3天内开挖完毕,施工期间不间断施工,施工人
员8小时轮班施工。
5、施工过程中应注意事项
(1)机械开挖深度范围内,碰到工程桩时,工程桩周边的土应采用人
工开挖,严禁采用挖掘机开挖。严禁挖掘机碰撞工程桩,以免引起断桩或
桩位移。
(2)深基础施工为防止雨水伤害,要组织快速施工
一 寸 光 阴 不 可 轻

3
6、土方施工机具与劳力计划
(1)机具设备计划
名 称 数 量 单 位 备 注
反铲挖掘机 1 台
自卸汽车 4 台
铁锨 40 把
斗车 6 辆
风镐 1 个
磨光机 3 台
(2)劳动力计划表
序 号 工 种 人 员 数 量 备 注
1 机械工 1人
2 汽车司机 4人
3 普工 36人

三.质量要求及措施
1、质量要求
必须满足设计及《地基与基础工程施工质量验收规范》
(GB5020-2002)
2、质量措施
(1)开挖前要做好各种技术准备和技术交底工作,施工技术人员放样
员要熟悉图纸,掌握现场测量制点及水准的尺寸,同甲方代表办理控制桩
及标高手续。
一 寸 光 阴 不 可 轻
4
(2)施工中要配备专职放样人员进行测量控制,要及时复核轴线,及
时控制开挖标高,挖土工作面内,做标高控制点不少于4个。
(3)认真执行技术主管的管理制度,施工中要注意积累技术资料,如
施工日记,设计变更记录,验桩验线记录。
四、安全文明施工
1、自卸汽车运土,自卸汽车站在专门规划的护坡边,由反铲挖掘机装
土。施工人员36人配合机械挖土,边挖边清理。
2、挖土工人挖土时应根据工作面情况,保持适当距离,一般应保持2~
3米为宜,不得过挤,并采取同一方向操作;使用洋镐时不准戴手套。
3、夜间施工应有足够的照明,在深坑、陡坡等危险地段应增设红灯标
志,以防发生伤亡事故。
4、雨季施工应对运输道路采取防滑措施,以保证正常运输和
安全。下雨期间应暂停施工。
一 寸 光 阴 不 可 轻

5
俗话说:“家家有本难念的经″。
一个温暖和谐永盛的家,一定有位胸怀大志,豁达大度,认真负责有担当的好男人。
一定有位温柔体贴,善良贤惠,尊老爱幼的好妻子。
一定有位知书达理,言传身教的好长辈。具备这些,家成了宁静的港湾,温馨的家园,春风和煦,波澜不惊。家的和谐美满,需要我们用心经营,需要我们在人生的航程中永远并肩前进。
才如此温馨如一,幸福永远。
人生犹如一场长跑,途中有磕绊和摔跤,只要站起来的次数,比倒下去的次数多,你就是一位成功者。
我们工作岗位,上有领导下有同事,整天生活一起,难免有口角,有矛盾,有委屈,有批评。
如果我们把心用在工作上,不计较,就少了很多杂念。
如果我们把委屈,当动力,把批评当鞭策,就少了很多烦恼。
一 寸 光 阴 不 可 轻
6
工作不攀比,踏踏实实做事,安安分分做人,你一定是胜者。上班钱多钱少不重要,重要是几年工作中,你涨没涨见识,有没有收获,阅历丰富胜过一切。
我们只有加倍付出努力,才会改变命运。只有在起伏道上行走,才看得到更多的风景,只有经过摔倒后爬起来,才会有人生的更多成就。你不努力,永远不会有人对你公平,花香蝶自来。
同事之间懂得换位思考,夫妻之间懂得相互理解,婆媳之间懂得和谐沟通,你一定是位很受欢迎的人士。会享受顺境,也要学会享受挫折,遇到困难勇往直前的人,你将来肯定赢得一片光明。
人们常说”水滴石穿“,强势像石,和善则是水,硬碰硬会导致两败俱伤,以柔克刚,才会达到想要的最佳效果。
鲜花总是在历经了冰雪严寒之后,才开放得更加绚烂;人生,只有经历过地狱般的磨砺,才能练就创造天堂的才干。事实告诉我们,只有流过血的手指,才能弹出世间的绝响,才能赢得最美的笑颜,才能
得到所有人的仰慕。

人生的意义不在于留下什么,只要你经历过,就是最大的值得;只要你奉献过,就是最大的美好,只要你做好了,就是最大的强者。
每一个人都应该活得实在、洒脱和超然。即使伤心,你也不要愁眉苦脸,因为愁眉苦脸的样子,永远没有笑的面容可爱。有笑容的人,大家都喜欢。
人生路上,有你有我也有他,处理好这仨的关系,需要我们花一辈子的时间去完善。无论你与谁相处,都以真心相待,以诚信为本,把最真实的一面交给别人。因为你怎样对待别人,别人也就会怎样对待
你。

你的言行举止,受人喜爱,你的温柔善良,受人抬举,你的知书达理,受人敬佩,那么,我你他相互关系自然而然会好很多。
当然,我 你 他 中,”我“是主子,首先从我做起:
高兴时哼哼歌,烦恼时逛逛街,委屈时放声哭,让泪水涟涟,让不悦全抛弃,不管出现什么问题,不去责怪他人,自找原因。做到,在岁月匆匆行走中,多以文字的形式,不断采撷光阴里最美的瞬间,更
正生活中过激的错误代码,时刻在心里种植一方健康的家园,就会有更多的人接近于你。

人生路上,有你,有我,有他,同心协力,没有办不好的事件,更没有办不到的事情。
一 寸 光 阴 不 可 轻

7
一 寸 光 阴 不 可 轻

8

合集下载

桩间土开挖方案.

桩间土开挖方案.

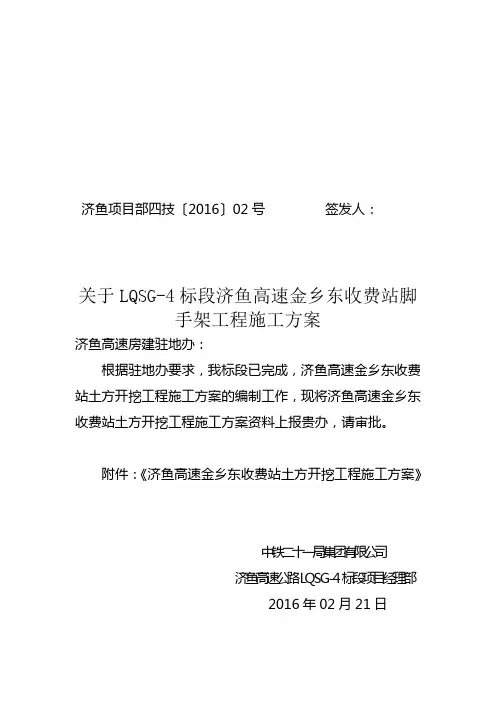

济鱼项目部四技〔2016〕02号签发人:关于LQSG-4标段济鱼高速金乡东收费站脚手架工程施工方案济鱼高速房建驻地办:根据驻地办要求,我标段已完成,济鱼高速金乡东收费站土方开挖工程施工方案的编制工作,现将济鱼高速金乡东收费站土方开挖工程施工方案资料上报贵办,请审批。

附件:《济鱼高速金乡东收费站土方开挖工程施工方案》中铁二十一局集团有限公司济鱼高速公路LQSG-4标段项目经理部2016年02月21日中铁十八局济鱼高速公路L Q S G-4标段项目经理部 2016年02月21日印发施工方案报审表工程名称:济鱼高速金乡东收费站编号:济鱼高速金乡东收费站土方开挖施工方案中铁二十一局集团有限公司二o一六年二月二十一日土方开挖施工方案本工程为济鱼高速金乡东收费站土方开挖工程。

根据本工程的设计图纸及相关文件所提供的数据,现基坑底部平均高程,开挖至设计基础垫层底部高程。

一、1、编制依据①、施工图纸;②、现场实际勘察情况;③、国家现行相关施工规范、标准。

2、施工准备土方开挖前,熟悉并查实基坑及周边地下、地上障碍物,主要注意桩的成品保护和坑边不能落入杂物。

建筑物的位置定位控制线(桩)、标准水平桩及开挖灰线尺寸,经过反复检验核实,确定上道工序合格。

夜间施工时,备有足够的照明设施。

在危险地段设置明显标志及围档。

确定开挖顺序为自西向东,还要防止局部错挖或超挖。

施工机械进入现场所经过的道路等,确定承载力和宽度满足要求。

在机械施工无法作业的部位和修整边坡坡度、清理槽底配备足够人工。

做好全面交底工作,确保所有参与施工人员熟悉图纸和现场,3、施工人员及机械配备安全生产管理目标:实现工程施工全过程“五无”,即无重伤、无死亡、无火灾、无中毒、无倒塌事故发生。

月事故频率控制在1.8‰以内,严格按照规范检查标准执行。

文明施工管理目标:严格按照《山东省安全文明施工管理标准》施工,达到市安全文明工地标准。

为保证施工进度、质量,制定相应的施工措施,项目部的管理人员由公司调配,生产工人由人力资源部统一安排。

桩基工程桩间土石方开挖机械破除桩头施工方案

桩基工程桩间土石方开挖机械破除桩头施工方案

桩基工程桩间土石方开挖机械破除桩头施工方案
一、施工方法和工具选择
1.施工方法:采用挖掘机和液压破碎锤进行开挖和破碎作业。

2.工具选择:挖掘机种类根据施工场地条件和土壤情况选择,液压破碎锤选择适合桩头破碎的型号。

二、工艺流程
1.准备工作:到场后,先进行现场踏勘,确定施工难度和施工方案。

然后将挖掘机和液压破碎锤安置到施工位置。

2.桩间土石方开挖:
(1)挖掘机操作员根据设计要求调整挖掘机挖掘深度和桩间土方开挖宽度。

(2)挖掘机进行桩间土方开挖,将开挖的土方堆放到指定地点。

3.桩头破碎:
(1)挖掘机操作员根据设计要求和桩的直径选择适当的液压破碎锤型号,并安装在挖掘机上。

(2)挖掘机慢慢移动到目标桩即将开始破碎的位置,然后将破碎锤调整到合适的高度和角度开始破碎。

(3)挖掘机操作员根据现场情况,以适当的角度和施展力控制破碎锤的破碎和撤出步骤,确保桩头完全破碎。

4.检查和清理:
(1)破碎完成后,进行检查,确保桩头完全破碎和清理完毕。

(2)及时清理破碎碎石和残骸,避免对施工造成影响。

三、施工注意事项
1.施工人员需要穿戴个人防护用品,如安全帽、安全鞋等。

2.挖掘机和液压破碎锤的操作人员需要熟悉设备的使用方法和安全操作规程。

3.在破碎过程中,需要根据现场情况调整破碎锤的角度和力度,避免对周边环境和设备造成损坏。

4.施工完毕后,需要对施工现场进行清理,保持施工区域清洁整齐。

5.施工过程中需要严格遵守工程质量标准和安全操作规程,确保施工质量和施工人员的安全。

以上是桩基工程桩间土石方开挖、机械破除桩头施工方案,希望能对您有所帮助。

桩间土开挖及桩头处理施工方案

桩间土开挖及桩头处理施工方案

桩间土开挖及桩头处理施工方案施工方案:第一步:原型确认在土开挖施工之前,需要对桩基进行确认,包括桩基的位置、数量、类型以及设计要求等等。

确认无误后,可以进行下一步的工作。

第二步:土开挖土开挖是指在桩基的位置上进行土壤的开挖,以便于后续的桩基施工。

施工人员首先需要根据设计要求确定开挖的深度和宽度,然后使用挖掘机等工程机械进行土开挖。

在开挖的过程中,需要注意保持挖槽的垂直度和底面平整度,以确保后续的桩基施工质量。

第三步:土方处理在土开挖之后,需要对开挖出来的土进行处理。

处理的方式包括填埋、回填、运输等等,具体处理方式根据工地的实际情况和要求来确定。

需要注意的是,土方处理需要满足环保要求,避免对周围环境造成污染。

第四步:桩基施工桩基施工是土开挖的重要一步,需要根据设计要求进行桩基的施工。

根据桩的类型的不同,施工方法也会有所差异。

常见的桩基施工包括钻孔灌注桩、预制桩、钢管桩等等。

在施工的过程中,需要保证桩基的稳定性和质量,注意施工的细节,避免出现问题。

第五步:桩头处理桩头处理是指对桩基施工完成后的桩头进行处理,以满足设计要求。

桩头处理的方式包括削顶、加固、焊接、浇筑等等,根据具体的桩基类型和设计要求来确定。

在桩头处理的过程中,需要注意施工的质量和安全。

第六步:质量检查与验收在施工的最后一步,需要进行质量检查和验收工作。

质量检查包括对桩基施工过程中各个环节的质量进行抽查和检测,以确保施工质量满足设计要求。

验收工作则是对整个桩基施工的结果进行验收,包括桩基的水平度、稳定性等等。

只有通过验收,桩基才能使用。

总结:。

桩间土开挖和CFG桩破除施工方案

桩间土开挖和CFG桩破除施工方案

桩间土开挖和CFG桩破除施工方案一、施工前准备工作1.安排施工人员及相关设备:根据施工计划,确定所需施工人员数量和设备,包括挖掘机、装载机、钻机、振动锤等。

2.确定施工方案和施工序列:根据工程要求和现场条件,制定桩间土开挖和CFG桩破除的具体方案,并确定施工序列。

3.进行现场勘查和安全评估:在施工前对现场进行详细勘查,了解地质情况、存在的隐患及周围环境情况,进行相关安全评估,并采取相应的安全防护措施。

4.编制施工方案和安全计划:根据施工要求和现场情况,编制详细的施工方案和安全计划,并按要求进行报备。

二、桩间土开挖施工工序1.清理现场:清理施工区域内的杂物、积水和泥浆,并进行临时围护,确保施工区域的安全和整洁。

2.桩周土方开挖:根据土方开挖的深度和宽度要求,采用挖掘机进行开挖,开挖过程中注意保证边坡稳定,避免对邻近桩的影响。

3.处理开挖土方:将开挖的土方进行分拣,根据要求进行清理和处理,避免对环境造成污染。

4.检查土方开挖质量:对开挖的土方进行质量检查,检查开挖的深度和宽度是否符合要求,并进行记录。

5.清理桩间空隙:除去桩间土方,保持桩间空隙的清洁,为后续工序做好准备。

三、CFG桩破除施工工序1.清理现场:清理破除桩周围的杂物、积水和泥浆,并进行临时围护,确保施工区域的安全和整洁。

2.钻孔:根据桩的要求和现场条件,选择合适的钻机进行钻孔作业,控制好钻孔的位置、深度和直径。

3.注浆:在钻孔完毕后,进行注浆作业,以提高土体的稳定性和承载力,并加固桩身。

4.振动锤破除桩身:使用振动锤对CFG桩进行破除作业,注意控制振动锤的力量和频率,避免对周围结构和桩基造成影响。

5.清理现场:破除桩身后,清理现场,将残留物进行清理,确保施工区域的安全和整洁。

6.桩基检查:进行桩基检查,检查破除后的桩基是否符合要求,并进行记录。

四、安全措施1.施工人员必须配戴安全帽、安全鞋,并按要求佩戴其他必要的个人防护用品。

2.加强施工现场的交通管控,设置警示标志并进行现场警示。

桩间土开挖和CFG桩破除施工方案

桩间土开挖和CFG桩破除施工方案

桩间土开挖和CFG桩破除施工方案
一、桩间土开挖方案
1. 施工前准备
在进行桩间土开挖前,需要进行以下准备工作: - 确定施工范围和数量; - 制
定详细的开挖方案; - 检查施工设备和工具是否完好; - 确保施工区域周围的安全。

2. 开挖工艺
1.使用挖掘机进行挖掘,按照设计要求进行开挖;
2.挖掘深度和尺寸应符合设计要求;
3.开挖过程中注意保持工地干净、整洁;
4.妥善处理挖掘出来的土方。

3. 安全措施
1.工地各个区域应设置明显的安全警示标识;
2.挖掘机操作人员需持有相应证件,并经过专业培训;
3.在施工现场应设置安全带等安全防护设施;
4.遵守施工现场的各项安全规定。

二、CFG桩破除施工方案
1. 施工准备
在进行CFG桩破除前,需要做好以下准备: - 确定CFG桩的数量、尺寸和深度;- 准备好相应的破除设备和工具; - 制定详细的破除方案; - 检查周围环境是否适
宜施工。

2. 破除工艺
1.使用适当的破除设备对CFG桩进行精准破除;
2.控制破除的力度和方向,确保破除过程安全;
3.定期检查破除设备的状态,及时维护和更换;
4.清理破除后的碎片和残余物,保持工地整洁。

3. 安全防护
1.所有参与施工人员需穿戴合适的安全防护装备;
2.在破除现场设置明显的安全警示标识;
3.避免破除设备和人员受到外界干扰;
4.随时注意破除过程中的安全风险,并立即采取措施应对。

以上是桩间土开挖和CFG桩破除施工方案的一般执行步骤,具体施工时请根据实际情况进行详细制定,并确保施工过程中的安全和质量。

桩间土开挖方案

桩间土开挖方案

桩间土开挖施工方案一、工程概况拟开挖的土方工程及凿除的桩头为*****1071#—1073#高层住宅工程。

土方工程:筏板基底标高为-10.15m,基坑内基底标高为-11.15m 的集水坑5处,基底标高为-11.65m的集水坑1处,基底标高为-13.05m 集水坑3处,基底标高为-12.05m的电梯井3处。

二、施工准备(一)作业条件(1)熟悉图纸。

(2)根据现场情况,制定由西向东,逐步后退开挖方案。

(3)将施工区域内的地上、地下障碍物清除和处理完毕。

(4)做好建筑物的轴线基准桩、标高基准桩,用白灰洒出开挖线,必须经过检验合格,办理完验线手续,方可进行施工。

(5)向施工队进行详细的施工技术交底及安全技术交底。

(二)施工机具自卸汽车、挖土机(80型)、手推车、铁锹、3~5m钢尺,尖、平头铁锹、手锤、手推车、铁镐、钢尺、小线、风镐、各种錾子、榔头等。

三、质量要求1、桩间土开挖工程质量要求1〉标高控制于±10mm。

2〉边坡按照设计要求进行放坡。

3)开挖尺允许误差为±50mm。

2、凿除桩头质量要求先用机械将桩头凿至基底设计标高以上300mm,然后采用人工将桩头修正至设计标高,修正后的成品桩头应表面平整、整体标高控制于±10mm,表面及桩身应清理干净,严禁在凿除过程中破坏设计桩顶标高以下的桩身。

四、工艺流程1、桩间土工程确定开挖的顺序→沿灰线切出槽边轮廓线→桩间土开挖→修整槽边→清底→夯实基底原土→验收2、凿除桩头工程熟悉图纸确定桩顶标高→用水准仪测量并在桩头上标注设计标高→进行技术交底→机械破除桩头→人工修正→对桩头标高进行复测→修补破损桩头→验收五、操作工艺1、土方开挖1)桩间土开挖大面土方机械开挖前,为避免机械破坏桩头,应在每各桩头500mm范围洒好灰线,土方开挖时留出该部分土方,待大面土方开挖完成后采用人工清理转运。

为保护桩头的成品质量,避免桩位偏移、被破坏,运土车辆不得进入基坑内碾压。

桩间土开挖施工方案

桩间开挖专项方案编制人:(项目技术员)审核人:(项目负责人)审批人:(公司总工程师) XXXX第三建设有限责任公司XX项目部二○一六年五月目录一工程概况 (1)二施工准备 (1)(一)作业条件 (1)(二)质量要求 (2)三工艺流程 (2)(一)操作工艺 (2)(二)土方开挖 (2)(三)、凿桩施工 (4)(四)、注意事项 (4)四基础垫层的施工 (5)1、商品混凝土浇筑垫层 (5)2、混凝土的运输 (5)3 混凝土的浇捣 (5)4、基坑基底处理方案 (6)5、混凝土养护 (7)6、基坑排水措施 (7)7、应急措施 (7)8、其它 (7)五质量保证措施 (7)1、土方开挖质量保证措施: (7)2、砖胎模的质量保证措施: (8)3、破桩头质量保证措施: (9)4、垫层混凝土质量保证措施: (9)六安全措施 (10)1、安全管理组织 (10)2、安全管理制度 (11)3、安全行为控制 (11)4、劳务用工管理 (11)5、安全防护措施 (12)6、施工机械设备安全管理 (12)7、文明施工管理措施 (12)8、消防、治安 (12)一工程概况·XX1076-1082#楼,本工程位于XXXX彭山县北部的牧马镇旅游渡假区,北与成都市南部的双流县、新津县接壤,距离成都市区二环路37公里,距黄龙溪古镇5公里,距长寿乡彭祖山景区10公里,本项目交通便利。

本工程由置业有限公司投资兴建,由XXXX第三建设责任有限公司总承包。

总建筑面积为:133921.17平方米,其中地上建筑为:102456.95平方米,建筑地面总高度为98.535米,最高层数33层,正负零标高为480.50m。

1076#、1079#建筑高度98.535m,建筑面积18908.02平方米,基底面积627.84平方米,33F;1077#、1078#建筑高度98.535m,建筑面积11854.49,基底面积396.71平方米,33F,;1080#、1082#建筑高度89.685m,建筑面积15526.98平方米,基底面积560.28平方米,30F;1081#建筑高度89.685m,建筑面积9877.97平方米,基底面积369.97平方米,30F;车库为地下-2F,框架结构,总建筑面积31464.22平方米,其中机动车辆建筑面积26868.35平方米,非机动车建筑面积2179.6平方米,地下室设备用房2416.27平方米。

桩间土方开挖及截桩头施工方案

山西省中央下放煤矿棚户区改造汾西矿业集团项目介休小区桩间土方开挖及截桩头施工方案汾西矿业集团工程建设有限责任公司建安公司目录一、编制依据 (1)二、工程概况 (2)三、施工现场准备工作 (2)四、开挖范围: (3)五、施工工艺: (3)六、质量标准 (4)七、注意事项 (5)八、安全措施 (5)九、环保措施 (6)一、编制依据1、《建筑工程施工质量验收统一标准》GB50300-20012、山西汾西矿业集团公司棚户区改造三期工程1#-17#楼楼图纸;3、《地基与基础工程施工质量验收规范》GB50202-20024、《建筑机械使用安全技术规程》JGJ33-20015、《山西汾西矿业集团公司棚户区改造三期工程1#-17#楼CFG桩岩土工程勘察报告》二、工程概况工程名称:山西汾西矿业集团有限责任公司棚户区介休小区三期楼工程工程地点:介休市经四路和金融路交叉口建设单位:山西焦煤汾西煤电集团有限公司设计单位:煤炭工业太原设计研究院结构型式:钢筋砼剪力墙结构本工程为山西省中央下放煤矿棚户区改造汾西矿业集团项目介休小区1#-17#楼项目,地上13层,地下1层的钢筋混凝土剪力墙结构地基采用长螺旋钻孔灌注桩(CFG),桩身混凝土强度为C20,桩径400mm,主楼1.6m正方形布桩,局部桩距为1。

4m。

15#、16#、17#楼有效桩长17m,其他楼有效桩长16m。

三、施工现场准备工作主要机具a 。

挖土机械有:小型挖掘机(翻斗宽度不大于500mm)、自卸汽车等。

b. 一般机具有:手动切割机、铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺等。

四、开挖范围:1-5#楼、15-17#楼基坑底标高为超灌CFG桩(桩顶平+0.5m)上平,其余因基底土质影响桩基施工开挖高度为桩顶平+1m,机械开挖至桩顶平+200mm后进行人工开挖以免机械开挖扰动基底原土。

五、施工工艺:1。

工艺流程小钩机桩间土开挖——人工配合清桩间土-—破桩头-—检测——垫层施工。

桩基础土方开挖专项方案

一、编制说明1. 编制依据(1)国家相关法律法规和行业标准;(2)工程地质勘察报告;(3)桩基础设计图纸;(4)施工现场实际情况。

2. 编制原则(1)确保施工安全和质量;(2)合理安排施工进度;(3)节约资源,降低成本;(4)符合环保要求。

二、工程概况1. 工程名称:XX项目桩基础土方开挖工程2. 工程地点:XX市XX区XX街道3. 工程规模:总建筑面积XX万平方米,桩基础土方开挖面积约XX万平方米。

三、施工部署1. 施工组织管理机构成立桩基础土方开挖施工领导小组,负责组织、协调、监督施工全过程。

2. 施工人员按照施工任务需求,配备相应的施工人员,确保施工人员具备相应的资质和技能。

3. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。

四、施工方法及工艺1. 施工方法采用机械开挖与人工配合的方式进行土方开挖。

2. 施工工艺(1)先进行场地平整,清除地表障碍物;(2)根据桩基础设计图纸,确定桩位及开挖范围;(3)采用挖掘机进行土方开挖,人工进行边坡修整;(4)开挖过程中,严格控制开挖深度和边坡坡度;(5)土方运输采用自卸汽车,确保运输安全、高效。

五、安全、文明施工措施1. 安全措施(1)加强施工人员安全教育,提高安全意识;(2)施工现场设置安全警示标志,确保施工安全;(3)严格执行各项安全操作规程,防止安全事故发生;(4)加强施工现场巡查,及时发现并消除安全隐患。

2. 文明施工措施(1)施工现场保持整洁,及时清理垃圾;(2)加强施工现场环保管理,减少扬尘污染;(3)合理规划施工现场,确保施工有序进行。

六、质量保证措施1. 严格控制施工质量,确保桩基础土方开挖工程质量符合设计要求;2. 加强施工过程检验,及时发现并处理质量问题;3. 严格按照施工规范和操作规程进行施工,确保施工质量。

七、环保措施1. 严格控制施工过程中产生的扬尘、噪声等污染;2. 合理规划施工场地,减少对周边环境的影响;3. 严格执行环保法规,确保施工过程中不产生环境污染。

桩间土开挖-破桩头施工方案

桩间土开挖-破桩头施工方案一、背景介绍在土木工程中,桩间土挖是一项关键工序,尤其是对于需要进行破桩头作业的项目来说,施工方案的设计直接影响到工程的顺利进行和质量保障。

本文将从桩间土开挖和破桩头施工两个方面展开论述,旨在提供一套可行的施工方案。

二、桩间土开挖施工1. 土质分析在进行桩间土开挖前,首先需要对工地土质进行分析,了解地质情况,确定施工方法和设备选择。

2. 施工步骤•清理桩周围地面:将桩周围地面清理干净,确保施工区域整洁。

•挖掘桩间土:使用挖掘机等设备,根据设计要求逐层逐段挖掘桩间土,注意施工过程中的土方坍塌和均匀开挖。

•处理土方:对挖出的土方进行分类处理,保证施工现场的整洁和安全。

3. 安全措施•确保作业人员熟练掌握设备操作技能,严格执行安全操作规程。

•作业现场设置明显的警示标志,确保施工安全。

三、破桩头施工1. 工具准备为了有效进行破桩头作业,需要准备好以下工具: - 破碎锤:选择适合破桩头的破碎锤,根据桩的材质和直径进行选择。

- 起重机:用于吊装破碎锤,并提供作业平台。

- 安全带和安全防护装备:作业人员必须佩戴安全带和其他安全防护装备。

2. 施工步骤•确认桩头位置:根据设计要求确定破桩头位置。

•固定破碎锤:使用起重机将破碎锤固定在作业位置,确保牢固无松动。

•开始作业:启动破碎锤,从桩头中心向外部逐渐破碎,控制破碎速度和方向,确保作业安全和有效。

•清理作业现场:在破桩头完成后,进行现场清理,确保施工现场整洁。

四、总结通过对桩间土开挖和破桩头施工方案的介绍,我们可以看到,在土木工程中,这两个工序的施工是十分重要的,需要严格按照设计要求和施工规程进行操作,保证工程的顺利进行和安全质量。

只有通过科学的施工方案设计和执行,才能保证工程的顺利完成。
