南腊河新区道路工程(曼研桥下游)2#滨河路工程专项施工方案编制:审核:审批:编制单位:江西银鹰建设工程有限公司编制日期: 2016年7月1日目录第一章编制原则及编制依据第二章总体施工组织布置及规划第三章主要工程项目的施工方案、方法与技术措施第四章安全与防护措施第五章其它应说明事项(雨季施工技术措施)第一章编制原则及编制依据一、编制原则1、本施工组织设计本着遵循我公司“树立精品意识,从难从严管理,建造优质工程,用户放心满意”的质量方针及企业精神,结合本工程的设计范围、工程性质、特点、规模和各种客观条件,进行科学合理的施工部署。

2、积极响应施工,围绕工期、质量,优选施工方案。

3、施工组织设计严格按照国家颁布的实施性建设工程施工质量验收系列规范进行编制,确保本工程达到国家质量标准。

4、针对本工程的特点,科学合理的进行施工进度安排,确保合同目标的实现。

5、尊重科学,实事求是,推动施工技术进步,实施“施工管理”,积极推广应用新技术。

6、认真优选施工方案,合理利用现有资源,统筹兼顾,实现方案的科学性、实用性和可操作性。

7、以高速、优质、低耗、文明、安全为施工目标。

二、编制依据1、《勐腊县南腊河滨水景观综合开发建设项目南腊河新城区段(曼研桥下游)道路工程2#滨河路施工图设计》(2014W174-CS00HD0401),(北京市市政工程设计研究总院有限公司);2、《勐腊县南腊河滨水景观综合开发建设项目(新城段一期)滨河路道路、排水、交通、给水、电力(全一册)》(左岸),(昆明官房建筑设计有限公司);3、《勐腊县南腊河滨水景观综合开发建设项目指挥部(腊滨指发【2015】15号)》4、现场勘测调查的相关资料4、相关的技术规范及规程有:(1)《地基与基础工程施工质量验收规范》(GB50202-2002);(2)《给水排水工程管道结构设计规范》(GB50332-2002);(3)《给水排水管道工程施工及验收规范》(GB50268-2008);(4)《给水排水构筑物工程施工及验收规范》(GB 50141-2008);(5)《市政给水管道工程及附属设施》(GTBJ-1039);(6)《城镇道路工程施工与质量验收规范》(CJJ1-2008);(7)《云南省市政基础设施工程质量优良等级评定标准》(DBJ 53T-37-2011);(8)《建设工程监理规范》(GB50319-2013);(9)《云南省市政工程消耗量定额》;(10)《建筑工程安全管理条例》;(11)《安全生产法》;(12)《市政道路工程质量检验评定标准》(CJJ1-906)。

滨河路雨季施工方案

滨河路雨季施工方案

目录一、工程概况二、编制根据三、施工准备四、雨季施工技术措施五、雨季施工管理措施六、雨季施工注意事项一、工程概况重庆两江新区龙兴工业园区市政工程——万科滨河路道路工程位于重庆两江新区龙盛中心区——龙兴组团F原则分区东南侧,紧邻御临河。

道路设计起点接两江新区龙湾森林公园滨河路,由南向北延伸,下穿盛安路,设计终点下穿机场东联络线北线,设计全长1.64KM。

原则路幅宽度为B=3.5m+3.5m+3.5m+2m+3.5m =16m,双向两车道,车行道宽阔16m,道路等级为都市支路Ⅰ级,设计荷载原则轴载BZZ—100KN,设计使用年限为,路面设计车速30KM/h。

二、编制阐明(一)编制根据1、重庆市两江新区龙兴工业园区市政工程——万科滨河路道路工程招标文献、协议文献、施工图纸和有关设计资料等。

2、重庆市政工程质量检查评估原则及有关规范。

3、我单位对该协议段施工现场及周围环境旳调查理解。

4、我单位技术、财务综合实力和以往我单位对雨季旳施工经验。

(二)编制范围重庆市两江新区龙兴工业园区市政工程——万科滨河路道路工程。

三、施工准备(一)材料机具准备(二)、现场准备1、合理安排作息时间。

夏季施工作业时间尽量向两端压缩,避开中午旳高温,气温超过37℃时,停止室外作业,在室内作业时应有通风降温措施。

遇较大旳暴风雨天应停止所有旳作业,人员撤到安全地方。

2、雨季施工前,整顿施工现场,由于现场施工、运送破坏旳现场排水坡度重新做好,清理施工现场旳排水沟,保证排水畅通。

检查沿线排水设施,保证暴雨后能在较短旳时间内排出积水。

施工便道设置排水横坡,做到路面坚实平整,不沉陷、不积水、行车不打滑。

路边设置排水沟,路基边坡设置急流槽,使雨水有组织排出。

3、检查钢筋堆放产地,要下有硬化支垫上有覆盖措施,以防止钢筋锈蚀。

检查施工现场旳料具棚、加工棚等旳防汛状况,保证现场内棚库不渗漏。

4、检查现场多种机具、设备旳防雨设施,保证机具入棚和防雨功能。

[扬州]某滨河道路绿化工程施工组织设计.doc

[扬州]某滨河道路绿化工程施工组织设计.doc

施工组织设计编制单位:编制日期:目录1、工程概况2、工程总目标3、施工组织机构网络管理图4、施工准备5、绿化施工技术方案6、土建部分详细施工方法及技术措施7、电器工程施工方法及技术措施8、工期进度计划和劳动力安排(附施工进度计划表)9、工程质量及采取的相应措施(附工程质量网络图)10、安全文明施工管理措施(附安全、文明施工管理网络图)11、其它技术及经济措施12、协调管理措施13、施工现场总平面布置图(附现场总平面布置图)14、临时用地表施工组织设计1、工程概况XX2、工程总目标...①工程进度目标:本工程从中标通知书发出3日之内正式开工在业主指定日期内完工。

拟在二OO五年九月三十日开工,于二OO五年十一月十五日竣工,日历工期为四十五日历天。

②质量目标:本合同段工程质量等级达到优良。

③安全生产和文明施工目标:本合同段安全目标为零事故,确保做到安全生产和文明施工。

④施工现场目标:规范整洁...3、施工组织机构网络管理图...4、施工准备5、绿化施工技术方案(1)绿化种植施工程序场地平整碎土→苗木栽植→灌木栽植→地被栽植→整理修补→养护(2)地表面的准备覆盖表土范围的地表面,将进行深翻,将土块打碎使之成为均匀的种植土。

不能打碎的土地,大于25mm的砾石、树根、树桩和基地垃圾将被清除并运到监理工程师同意的地点废弃。

表1 植物生长的最小土层厚度标准(3)表土的处理方式:我们将用机具将表土滚压,并形成至少深50mm的纵向沟槽,除非工程师另有要求,其方向将垂直于天然水流,以利排水。

(4)土质改良在土壤翻耕平整后,有的放矢地进行改良处理。

如土壤碱性过大,用过磷酸钙剂均匀撒施土表,用量为120kg/亩,以中和土壤碱性并增加上层肥力,在施肥后及时洒水使之溶解。

为快速有效改变土壤酸碱度,可用上述方法,隔2天后重复,反复2-3次,另每亩加施30m3发酵过的醋渣,以利苗木今后的良好生长。

(5)种植或养护用的水将是无油、酸、碱、盐或其他对植物生长有害的物质,并符合《农田灌溉水质标准》(GB5084-1992)的要求。

临沂滨河大道工程施工组织设计方案

临沂滨河大道工程施工组织设计方案

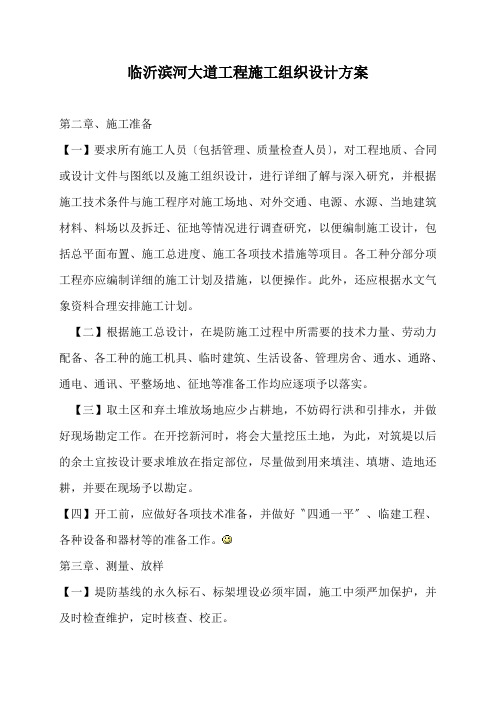

临沂滨河大道工程施工组织设计方案第二章、施工准备【一】要求所有施工人员〔包括管理、质量检查人员〕,对工程地质、合同或设计文件与图纸以及施工组织设计,进行详细了解与深入研究,并根据施工技术条件与施工程序对施工场地、对外交通、电源、水源、当地建筑材料、料场以及拆迁、征地等情况进行调查研究,以便编制施工设计,包括总平面布置、施工总进度、施工各项技术措施等项目。

各工种分部分项工程亦应编制详细的施工计划及措施,以便操作。

此外,还应根据水文气象资料合理安排施工计划。

【二】根据施工总设计,在堤防施工过程中所需要的技术力量、劳动力配备、各工种的施工机具、临时建筑、生活设备、管理房舍、通水、通路、通电、通讯、平整场地、征地等准备工作均应逐项予以落实。

【三】取土区和弃土堆放场地应少占耕地,不妨碍行洪和引排水,并做好现场勘定工作。

在开挖新河时,将会大量挖压土地,为此,对筑堤以后的余土宜按设计要求堆放在指定部位,尽量做到用来填洼、填塘、造地还耕,并要在现场予以勘定。

【四】开工前,应做好各项技术准备,并做好〝四通一平〞、临建工程、各种设备和器材等的准备工作。

第三章、测量、放样【一】堤防基线的永久标石、标架埋设必须牢固,施工中须严加保护,并及时检查维护,定时核查、校正。

【二】用经纬仪沿平台中心位置测放出铺塑线,从而确定开挖线、控挖高程和铺塑深度。

铺塑线需顺直、圆滑。

其次用钢卷尺测量出铺塑线总长度,每20m钉设一根铺塑线指示桩,并沿在堤内侧不影响施工的位置每隔50m 钉设一根高程控制桩和铺塑线平面位置控制桩。

另外将测出的数据交内业计算、整理,并绘制成成果表和施工图,供施工时使用。

【三】堤身放样时,应根据设计要求预留堤基、堤身的沉降量。

【四】沉降观测点设在路基中心及左右路间。

在准备设置的观测点上,挖开已经填好的第一层填料至地面或恢复后的地面,整平并放置中心焊有沉降杆的沉降板,测量板面标高并回填夯实。

测量第一节沉降杆〔焊在沉降板上的一节〕杆顶标高后用沉降板护管保护好沉降杆。

最新滨河大道工程市政施工组织设计

最新滨河大道工程市政施工组织设计

第1章编制依据及原则1.1编制依据1.1.1大厂潮白河工业区滨河大道(蒋谭路-西燕路)等三项市政工程招标文件及答疑纪要;大厂潮白河工业区滨河大道(蒋谭路-西燕路)等三项市政工程施工设计图纸。

1.1.2本工程执行的现行国家以及省、自治区、直辖市或行业的工程建设标准、规范、规程、验收标准及有关法令、法规等。

(1)道路工程《沥青路面施工及验收规范》GB50092-96《公路工程技术标准》JTGB01-2003《公路沥青路面施工技术规范》JTGF040-2004《公路改性沥青路面施工技术规范》JTJ036-98《公路土工合成材料应用技术规范》JTG/TD32-2012《城市道路工程质量检验标准》DB29-50-2003《公路路基施工技术规范》JTG F10-2006;《城镇道路工程施工与质量验收规范》CJJ 1-2008;《交通工程土工合成材料土工格栅》JT/T480-2002;《城镇道路工程施工与质量验收规范》GJJ1-2008《公路工程质量检验评定标准》(土建工程)JTGF80/1-2004;《沥青路面施工及验收规范》GB50092-96 ;《城市道路路基工程施工及验收规范》GJJ44-91;(2)排水工程《城镇给水排水技术规范》(GB50788-2012)《给水排水工程构筑物结构设计规范》GB50069-2002(3)给水工程《给水排水工程构筑物结构设计规范》GB50069-2002《城市工程管线综合规划规范》GB50289-98《城市给水工程规划规范》GB50282-2000《城镇给水排水技术规范》GB50788-2012《建筑设计防火规范》GB50016-2006《给水排水管道工程施工及验收规范》(GB50268-2008);《给水排水构筑物工程施工及验收规范》(GB50141-2008);《市政排水管渠工程质量检验评定标准》(GJJ3-90);《地下工程防水技术规范》(GB50108-2001);(4)电信工程《通信管道工程施工及验收规范》GB50374-2006;《城市地下通信塑料管道工程施工及验收规范》CECS 177-2005;(5)照明工程《建筑物电子信息系统防雷技术规范》GB50343-2012《电气装置安装工程电缆线路施工及验收规范》 GB50168-2006《电气装置安装工程接地装置施工及验收规范》 GB50169-2006《城市道路照明工程施工及验收规程》CJJ89-20121.1.3本单位现有人员和机械设备的综合实力,以往类似工程的施工经验。

万州区向往·滨河新城连接路建设项目施工组织设计

万州区向往·滨河新城连接路建设项目施工组织设计

万州区向往·滨河新城连接路建设项目施工组织设计万州区向往·滨河新城连接路建设项目施工组织设计投标单位:重庆炎烁建筑工程有限公司法人代表(委托代理人):孙小梅编制日期:二0一五年一月九日目录第一章编制依据及编制原则-------------------------------07一、编制依据二、编制原则第二章工程概况-----------------------------------------11一、工程概述二、地形、地貌及地质三、设计概况四、工程施工特点、重点第三章施工准备-----------------------------------------13一、技术准备二、资源准备三、施工现场准备第四章组织机构和人员配备-------------------------------15一、组织机构保证体系二、主要施工管理人员安排三、项目部规章制度和各主要职能负责人的职责第五章施工总平面布置-----------------------------------22一、施工总平面布置的原则二、基地建设(1)生活区(2)办公区三、水、电1、施工用水2、施工用电第六章工期及施工进度计划-------------------------------23一、施工进度计划二、施工进度控制三、工期的保证措施第七章劳动力、材料、设备及节约按排计划------------------25一、劳动力计划二、主要材料供应计划三、主要施工机械设备需用计划四、节约计划第八章施工机械配置--------------------------------------27一、拟投入本合同的主要施工设备表二、拟配备本合同工程的主要试验、测量、质检仪器设备表第九章、主要工程项目的施工程序和施工方法--------------------29一、道路工程1、概述2、土石方挖方施工3、填方路堤施工4、土石方调配5、水泥稳定级碎石层6、道路混凝土面层施工7.沥青混凝土路面工程8、人行道工程二、支护工程1、挡土墙施工三、排水工程1、路基防排水2、雨水管道、污水管道施工四、路灯安装工程1、施工内容2、施工流程3、施工方法第十章施工测量控制方案----------------------------------56一、测量执行标准二、平面线形控制三、高程控制四、施工放线测量五、施测中应注意的问题六、施测精度要求第十一章、工地试验室及材料、成品检测-------------------------59一、工地试验室建立二、材料的检验和试验三、成品检测第十二章质量控制及保证措施-------------------------------61一、质量控制目标二、质量控制措施(一)建立施工现场管理制度(二)建立施工协调管理制度(三)原材料质量控制措施(四)制定材料试验计划(五)分项工程质量控制措施第十三章安全控制措施------------------------------------71 一、安全保证体系(一)加强领导,健全组织(二)安全文明施工教育经常化、制度化(三)严格安全监督,完善安全文明检查制度(四)按施工组织设计和工艺流程科学组织施工(五)加强安全防护(六)抓好现场安全管理(七)认真做好防火、防盗的工作。

(精品文档)上海某滨河绿地施工组织设计(完整版)

筑龙网WW W.ZH U L ON G.C OM施工组织设计目录1、 工程概况2、 工程特点3、 施工现场平面布置4、 施工部署5、 管理目标6、 临时设施7、 主要分部分项工程的施工方法 8、 园林小品施工注意事项 9、 园路铺装 10、施工及养护 11、进度保证措施 12、施工质量保证措施 13、雨天施工质量保证技术措施 14、质量验收标准 15、保证安全技术、消防措施及文明施工 16、施工进度计划及劳动力配备表筑龙网WW W.ZH UL ON G.C OM(一)、工程概况及特点1、工程概况AAAA 大道滨河绿地位于AAAA 大道东侧,北起方便路北、南至洛塘河,东至杨园坝港,总长度900米,狭长形,宽40—80米不等。

AAAA 大道滨河绿地建设的工作内容主要有:土方工程、驳岸建设、园路铺装、园林小品、给排水、电气照明、绿化种植。

其中驳岸建设、土方工程、给排水、电气照明均由建设单位组织施工。

本施工组织设计不详述这些项目的施工工艺。

但是充分考虑这些因素,并且做好相互之间的协调、配合工作。

1.1、单体项目概况。

1.1.1、园路铺装。

园路主要有游步道、绿地汀步、还有一些与道路相连、相通的入口广场、自行车停车场、休闲平台等等。

游步道的面层为40厚青石板,绿地汀步的面层为60X400X900青石板和60厚400—600青石板,其面层做法因道路种类的不同而不尽相同,其基层则也因为面层不同而略有不同。

游步道和绿地汀步弯弯曲曲贯穿整个绿地,筑在高低起伏的地面上。

入口共有四个,其入口广场地面做法均为素土夯实、200厚块石垫层、60厚碎石层、80厚C10砼层、20厚1:2水泥砂浆,最后面层为400厚青石板铺面。

入口广场地坪有一定的坡度、台阶。

自行车停车场的地面主要有40厚青石板铺面和青石板生态铺地。

休闲平台平面呈不规则的梯形,其面层为青石板和卵石相间铺地。

1.1.2、园林小品。

筑龙网WW W.ZH U L ON G.C OM园林小品主要有思源亭、曲桥、弧形花架、小拱桥、留芳亭等等。

滨河路施工方案范文

滨河路施工方案范文一、项目背景滨河路是连接城市与滨江区域的一条重要交通干道,对于进一步发展和促进城市经济的发展具有重要意义。

然而,由于长期的使用和自然磨损,滨河路现在已经出现了很多损坏和安全隐患。

为了改善道路状况,提高交通流动性和安全性,需要进行滨河路的施工和改造。

二、施工范围滨河路的施工范围为从A段到B段,总长度约为2公里。

主要包括道路平整、新铺设路面、改造交通设施等。

三、施工内容1.道路平整:首先需要对滨河路进行平整工程,包括拆除原有路面砖、清理路基杂物,修复路基沉降等问题,使道路平整有力。

2.路面铺设:在道路平整基础上,需要重新铺设新的路面。

新路面将采用大块钢筋混凝土铺装,以确保路面的平坦度和承载能力。

3.交通设施改造:在施工期间,需要对滨河路的交通设施进行改造。

包括重新布置交通标志、划定车道线、安装红绿灯等,以提高道路的交通安全性和流动性。

4.景观装饰:施工完成后,需要对滨河路进行景观装饰,包括绿化带、花坛、景观灯等,以美化道路环境,提升城市形象。

四、施工方法1.施工顺序:首先进行道路平整工程,然后进行路面铺设和交通设施改造,最后进行景观装饰。

2.施工机械:道路平整可以采用挖掘机、推土机等工程机械;路面铺设可以采用混凝土砼机械;交通设施改造可以采用挖掘机、起重机等;景观装饰可以采用绿化机械、装饰灯杆等。

3.安全措施:在施工过程中,需要设置施工标志,确保施工区域的安全。

并且需要设置警示标识,提醒过往车辆注意施工区域,遵守交通规则。

4.施工时间:施工时间可以分为白天施工和夜间施工两段,以尽量减少对交通的干扰。

五、施工进度与时间安排1.道路平整工程:预计需要3个月时间完成。

2.路面铺设工程:预计需要2个月时间完成。

3.交通设施改造工程:预计需要1个月时间完成。

4.景观装饰工程:预计需要1个月时间完成。

六、施工预算滨河路改造项目的总预算为500万元。

主要包括人工费、材料费、机械设备费、运输费等。

临时用电组织设计-滨河项目修2016年修改

滨河路道路及连络线工程项目临时用电施工组织设计施工单位:中铁五局集团有限公司编制人:审核人:审批人:目录1.编制依据 (2)2.工程概况 (3)3.负荷总体分布 (3)3.1 总体四个支路 (3)3.1.1 第一支路 (3)3.1.2 第二支路 (4)3.1.3 第三、第四支路 (5)4.变压器的选择 (7)4.1负荷计算 (7)4.1.1用电设备容量计算 (7)4.1.2 计算负荷的确定 (7)4.2 变压器的选择 (10)5.分配箱进线及电气设备选择 (10)5.1 第一支路 (10)5.2 第二支路 (11)5.3 第三支路 (11)5.4 第四支路 (11)6.绘制临时供电施工图 (11)6.1 总配电箱 (11)6.2 第一支路 (12)6.2 第二支路 (13)6.3 第三支路分配箱 (13)6.4 钢筋棚支路分配箱 (14)6.5 开关箱 (14)6.6 低压配电室制作 (15)7.接地装置设计 (18)8.安全用电技术措施 (19)9.安全用电组织措施 (23)10.安全用电防火措施 (24)11.临时用电应急预案 (26)12.临时用电材料计划表(待续)...... .. (30)临时用电施工组织设计1.编制依据《低压配电设计规范》GB50054-95中国建筑工业出版社《建筑工程施工现场供电安全规范》GB50194-93中国建筑工业出版社《通用用电设备配电设计规范》GB50055-93中国建筑工业出版社《供配电系统设计规范》GB50052-95中国建筑工业出版社《施工现场临时用电安全技术规范》JGJ46-2005中国建筑工业出版社2.工程概况1)滨河路道路及连络线工程项目由中铁五局(集团)有限公司承建,位于贵阳市红岩桥附近南明河畔。

贵阳市滨河路 (K0+320~K0+880)道路及连络线工程道路全长560米,K0+320~K0+400段宽16米,K0+400~K0+880段宽20米,道路建设含3座桥梁,道路主线桥梁长273米,宽度为20.0~22.2m,跨南明河桥梁70米长,宽度20米,A匝道桥梁86m,宽10.4m。

滨河街渡天路段道路新建工程(二标段)施工组织设计

滨河街渡天路段道路新建工程(二标段)施工组织设计目录一、编制说明二、施工方案三、质量管理四、工期及进度管理五、项目组织机构及人员六、施工总体部署及资源配备计划七、安全管理体系与措施八、文明施工及环境保护管理体系与措施九、雨季施工措施十、突发事件应急预案十一、与相关单位的协作配合十二、保修承诺及成品保护措施一、编制说明(一)编制依据1、**市滨河街(渡口—天成路)道路新建工程(二标段)施工招标文件及施工图纸;2、**市滨河街(渡口—天成路)道路新建工程(二标段)工程施工图纸;3、相关设计规范、施工规范、验收标准,国家有关法律、法规及规定。

具体如下:《城市道路设计规范》(CJJ37-2012)《城市道路路基设计规范》(CJJ194-2013)《城镇道路路面设计规范》(CJJ169-2012)《城市道路路线设计规范》(CJJ193-2012)《城镇道路工程施工与质量验收规范》(CJJ1-2008)《城市道路交叉口设计规范》(CJJ152-2010)《城市工程管线综合规划规范》(GB 50289-98)《室外排水设计规范》(GB 50014-2006)《给水排水管道工程施工及验收规范》(GB 50268-2008)《市政给水管道工程及附属设施》 (07MS101)《混凝土和钢筋混凝土排水管道》(GB/T11836-2009)《公路沥青路面设计规范》JTG D50-2006《公路沥青路面施工技术规范》 JTG F40-2004《公路工程沥青及沥青混合料试验规程》JTJ 052-2000《给水排水管道工程施工及验收规范》 GB50268-2008《给水排水工程管道设计规范》GB50332-2002《城市道路照明设计标准》(CJJ45-2015)《供配电系统设计规范》(GB50052-2009)《低压配电设计规范》(GB50054-2011)《电力工程电缆设计规范》(GB50217-2007)《工程测量规范》 (GB50026-2007)《建筑机械使用安全技术规程》 (JGJ33-2012)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》 (JGJ59-2011)其他相应的现行的国家施工及验收规范、质量检验评定标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

滨河大道一期配套工程 青岛三峰建设工程有限公司 1 工 程 概 况 第一节 编制依据、设计规范与施工标准

一、设计规范 1、 青岛市1:500电子地形图 2、 《滨河路道路设计施工图》 山东省交通规划设计院 3、 《给水排水管道工程施工及验收规范》(GB50268—97) 4、 《室外排水设计规范》(GB50014—2006) 5、 《给排水工程管道结构设计规范》(GB50332—2002) 二、设计参数 1、雨水管道设计重现期:P=3.0年,径流系数:0.65

第二节 工程位置、施工现场条件

1、工程位置 滨河大道一期配套工程位于流亭街道空港工业园内,我公司雨水管道施工全线全长6200米。 2、施工现场条件 施工现场在开工前达到场地平整。 施工用电为自发电。 施工用水为机械运水。 滨河大道一期配套工程 青岛三峰建设工程有限公司 2 第三节 设计概况

路面旁配套有相应的雨水管线。路面上雨水可通过进水蓖子进入雨水管道。本工程道路两旁全部为雨水管,雨水就近接入过路桥涵,最终进入白沙河。 (1)雨水管道(钢筋砼管道): 直径200的雨水管线440米 直径300的雨水管线3555米 直径400的雨水管线1977米

第四节 工程范围

滨河大道一期配套工程雨水全长6200m,。本段施工范围包括雨水管道全部,雨水井160个,雨水篦子170个,人行道板14700平方米。

第五节 概 述

滨河路是城阳区白沙河北岸的一条重要的交通要道。滨河路北起墨水河东岸,沿白沙河北岸婉蜒向东,与长江路相交,东接双元路,道路全长约3100米。目前,该路车行道部分路段己经施工,且该路的设计使用功能为公路。滨河路道路车行道宽为16碗,两侧各4米人行道,人行道外侧设有绿化带,该路南侧为白沙河,北侧有卓越居柱小区。鉴于该路两侧的最新规划和开发情况,应考虑该路作为城市道路 滨河大道一期配套工程 青岛三峰建设工程有限公司 3 的排水情况,本次设计为该路的雨水配套工程,该工程由城阳区流亭街道办事处委托我院设计。 由于滨河路前期设计为公路。高于两侧的规划地面标高,且道路按照桩号400m起伏设计,道路纵坡设计为0.3%,结合该路的实际情况,本次雨水工程仅考虑道路包括人行道的路面排水,雨水就近接入过路桥涵,最终进入白沙河。 另外,本工程桩号与原道路桩号一致,路标高以原道路标高

第六节 工程特(难)点分析

滨河路为沥青路面,且已全部完成,甲方要求不得污染路面且不能损坏路沿石,而且工期短,工程量大。

施工总体方案及施工准备 第七节 施工指导思想

根据本工程的地理位置、环境。以及本工程的难点,采取有针对性和有效的保证工期、安全和技术质量措施,强化领导。 加强各环节的管理,本着缩短工期,确保质量,降低成本的原则,并按工程的轻、重、缓、急、和他们所在的位置以及工序间的工艺关系,合理的组织平行、立体、交叉、流水作业。 滨河大道一期配套工程 青岛三峰建设工程有限公司 4 管沟开挖、回填、等以机械作业为主,辅以相应的人工配合。管道敷设安装、管基、检查井、以人工作业为主,辅以相应的机械配合。施工队伍以专业为主,辅以部份民工,补充劳动力的不足。

第八节 工程进度安排

本段工程于2008年4月15日日开工,排水工程要求于5月中旬完工,人行道工程于 日完工。在接到中标通知书后3日内完善签订施工合同手续后立即进现场开工。现将进度安排如下: 1、排水工程 搭设临时设施及准备工作2天 排水工程挖土20天 管线施工20天 回填18天 排水工程施工工期挖制在30天。

第九节 临时设施工程

临设场地由施工单位自行解决。 1、施工便道 根据现场了解,施工区域周边重要交通虽比较方便。施工中土方、原材料、成品、半成品可利用原有道路运送到各个施工点。到各个施工区(点)不再考虑另建施工便道。 滨河大道一期配套工程 青岛三峰建设工程有限公司 5 主要道路由我方整修及维修,甲方在签工程量时,予以认同。 在污雨水管开挖槽上共有: 3、临时供水、供电及通讯。 (1)供水 据现场情况,施工及生活用水,采取机械车辆运输。。 (2)供电 电源采用自发电。 (3)通讯 配备移动电话,满足适应对外联系及施工活动的需要。 临设工程一览表 序号 临设名称 单位 数量 备注 1 库房 m2 1 2 办公室 m2 1 3 工人宿舍 m2 2 4 搅拌机棚 m2 1

第十节 主要材料用量

本标段主要材料用量计划详下表: 主要材料用量表 序号 材料名称 单位 工程用量 备注 滨河大道一期配套工程 青岛三峰建设工程有限公司 6 1 钢材 吨 含临设模摊

2 水泥 吨 含临设模摊

3 圆木 m3 含临设模摊

5 钢筋混凝土管Φ200 440 m 6 钢筋混凝土管Φ300 3555m 7 钢筋混凝土管Φ400 1977m 16 红砖 千匹

17 铸铁井座、盖板 172套 18 铸铁井蓖HT15-32 172套

目标与管理手段 围绕达一流建设、创优质工程的目标,对本工程实行项目法施工与管理,成立项目经理部,推行全面质量管理。在施工过程中对施工进度、工程成本、质量、安全实行控制与管理。 滨河大道一期配套工程

青岛三峰建设工程有限公司 7 第十一节 管理手段

1、工程进度管理 结合施工地段的具体情况、材料供应条件以及优化后的施工要求(合理的班子人员组合和配套设备)确定施工方案。合理安排各单项工程的施工顺序搭接关系和在规定工期内完成的可能性,编制总进度计划和单项计划与工程管理曲线,并利用进度计划和工程管理曲线控制工程进度和施工要素的安排,使工程按计划工期提前完成。

利用本公司自身的优势挖掘内部潜力使成本降到最低点,从而获得最佳的经济效益。控制手段采用时间费用曲线法,制定成本控制的制度和标准,紧密结合各岗位人员成本控制的责、权、利。编制各阶段详细工作流程图并作为控制成本工作程序标准,提高劳动生产率,降低成本,实行全项目的管理。 3、施工技术管理 科学、规范、经济合理的施工技术措施是保工期、保质量、求效益的重要条件,我们要做到: (1)建立技术管理合格率和岗位责任制。实行以项目总工程师为主的项目经理部技术责任制,同时建立各级技术人员的岗位责任制,逐级签订技术包保责任制,做到分工明确,责任到人,严格遵守基建施工程序,坚决执行施工规范。 (2)认真编好施工组织及各项施工工艺 滨河大道一期配套工程 青岛三峰建设工程有限公司 8 1)运用统筹法、进度计划技术等现代化管理方法。在经过周密调查研究取得可靠数据的基础上,编制可行的施工组织计划,并严格按进度计划组织实施,坚决杜绝计划执行过程中的随意性,使整修施工过程时时处于受控状态,做到环环相扣,井然有序。 2)认真编制施工技术方案。由单项工程技术负责人牵头,针对所承担工程的技术难易程度和环境特点,拟定两个以上的施工技术方案,提交给项目总工程师。项目总工程师组织有关人员,对所提出的施工技术方案进行对比分析、优化,最后确定一个实施方案。 (3)保证技术力量 我们将挑选具有丰富施工经验的优秀队伍,精良的设备投入本工程施工。同时选派有施工经验、责任心强的工程技术人员参加该工程施工,以确保技术工作顺利进行。 (4)做好施工前的技术准备工作 1)认真核对设计文件和图纸资料,切实领会设计意图,查找是否有碰、错、漏等现象,及时会同设计部门和建设单位解决所发现的问题。 2)认真进行技术交底。图纸会审后,由项目经理部的总工程师、工程技术部长、工区技术主管、单项工程技术人员逐级进行书面及口头技术交底,确保操作人员掌握各项施工工艺及操作要点、质量标准等。 3)认真进行复测,补齐定测时设置的点桩,用地界桩。复测工作 滨河大道一期配套工程 青岛三峰建设工程有限公司 9 要核对,并换手复测。 (5)抓好技术资料管理。施工过程要做好详细记录,各种原始资料搜集齐全,用以组织后期施工、编制竣工文件,并进行施工技术总结,为做好技术档案和技术情报工作打下坚实的基础。 5、安全管理 根据文明施工的要求和本工程的特点,项目经理部指定专人负责安全生产、文明施工的工作。、在施工中施工队设安全员,上下组成安全体系,按现场管理规定拟定防火、防盗、防食物中毒等措施。制定施工和生活安全规定,做到平时有人检查落实,施工中有人监督管理检查。

第十二节 目 标

2、工期目标 我公司在接到本工程招标文件后,结合本工程的特点、重点和难点进行了施工组织设计的详细编制,对进度计划的可靠性行了认真仔细的深入研究,对工程施工组织、管理进行了细致地部署、安排和筹划,对每一道工序的安排做到科学合理、高效紧凑、衔接紧密,在确保施工质量目标的前提下,对工期提出了如下目标: 本工程施工控制工期为76天,并保证按期完成任务,各单项工程工期见“施工计划进度图”。 3、工程成本造价控制目标
