第一套模拟题(十二)——一级建造师考试辅导《建设工程项目管理》模拟题

一级建造师考试辅导《建设工程项目管理》模拟题
第一套模拟题(十二)
95.某土方开挖工程,合同约定工期12日历天(6月1日至12日)。

承包方按约定日期开工后第二天因挖土机械故障停工1天,导致窝工15工日;6月4日遇百年一遇特大暴雨延误2天,在此期间现场排水用工10工日,按工程师指令修复发包方相关设施用工20工日;6月7日因发现局部区域有未预见软土层,按工程师指令停工进行地质复查,影响工期1天,配合用工10工日;6月8日按工程师指令局部挖土加深,增加工程量500 。

工程至6月15日完工。

6月16日承包方向工程师提交了索赔意向通知。

该工程中构成工期索赔的事项有()。

A.因挖土机械故障停工
B.因百年一遇特大暴雨延误
C.停工进行地质复查
D.局部挖土加深增加工程量
E.修复发包方相关设施
【正确答案】BCD
【答案解析】选项A,属于承包商自身的原因造成的停工,不能索赔;选项E,修复发包方相关设施并没有造成停工,故不存在工期索赔的问题。

场景(一)某广播电视中心工程,发包人与承包人根据《建设工程施工合同(示范文本)》(GF-99-0201)签订了施工承包合同。

因急于开工且地质条件复杂,基础工程(含土方开挖)部分采用成本加酬金计价方式,其他部分采用单价合同计价方式。

承包人与钢结构分包人根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213 )签订了屋面钢结构安装专业分包合同。

在工程实施过程中,发生了如下暂停施工事件:
事件1:在土方开挖时,基坑东南角实际的地质条件与勘察报告严重不符,需停工复勘,并进行设计修改;
事件2:施工现场临时用电敷设情况与承包人报送的临时用电专项方案不符,需停工整改;
事件3:运送渣土严重污染了临近城市道路,影响了市容,被城管部门查处,需停工整改;
事件4:发包人提供的预制管桩桩头有质量问题需处理;
事件5:发包人为了确保项目能按期启用,要求承包人调整己经被确认的施工方案。

发生了上述事件后,承包人及时向监理工程师提交了索赔意向通知,要求发包人给予补偿。

根据场景(一),回答下列96~97题:
96.下列各项中,属于承包人责任和义务的有()。

A.负责对分包人的管理
B.提供具备施工条件的施工现场和施工用地
C.办理临时用地、中断道路交通的申请批准手续
D.搭建邻近现场古树防护网架
E.安全施工,保证施工人员的安全和健康
【正确答案】ADE
【答案解析】选项BC属于发包人的责任和义务。

参见教材P258~259。

97.下列各项中,属于分包人责任和义务的是()。

A.保证施工期间分包工程施工所要求的通道畅通
B.组织分包工程的图纸会审和施工技术交底
C.直接授受监理工程师的指令
D.按约定时间向承包人提交详细的施工组织设计
E.已竣工工程未交付承包人之前,负责已完分包工程的成品保护工作
【正确答案】DE
【答案解析】选项A,保证施工期间分包工程施工所要求的通道畅通属于工程承包人(总承包单位)的责任,因此,选项A不正确;。

合集下载

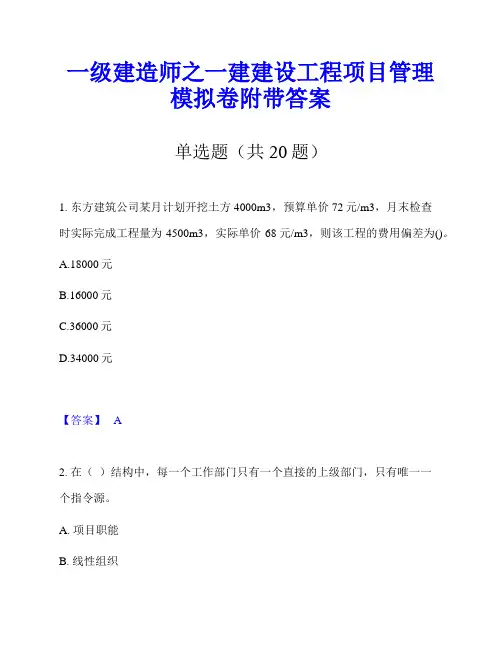

一级建造师之一建建设工程项目管理模拟卷附带答案

一级建造师之一建建设工程项目管理模拟卷附带答案

一级建造师之一建建设工程项目管理模拟卷附带答案单选题(共20题)1. 东方建筑公司某月计划开挖土方4000m3,预算单价72元/m3,月末检查时实际完成工程量为4500m3,实际单价68元/m3,则该工程的费用偏差为()。

A.18000元B.16000元C.36000元D.34000元【答案】 A2. 在()结构中,每一个工作部门只有一个直接的上级部门,只有唯一一个指令源。

A. 项目职能B. 线性组织C. 职能组织D. 矩阵组织【答案】 B3. 进行作业技术交底的内容有()。

A.施工总体流程和具体施工作业的先后顺序B.作业技术要领、质量目标、施工依据等C.每道工序的施工条件D.施工人员的操作程序、操作质量的有关规定【答案】 B4. 政府建设行政主管部门和其他有关部门履行工程质量监督检查职责时,有权采取的措施不包括()。

A.要求被检查的单位提供有关工程质量的文件和资料B.进入被检查单位的施工现场进行检查C.发现有影响工程质量的问题时,责令改正D.依法对违法违规行为实施处罚【答案】 D5. 根据《建设工程项目管理规范》GB/T50326-2017,不属于项目管理机构负责人的职责有()。

A.组织或参与编制项目管理规划大纲、项目管理实施规划B.对资源进行动态管理C.参与工程竣工验收D.确保项目建设资金的落实到位【答案】 D6. 如使用管理职能分工表还不足以明确每个工作部门的管理职能,则可辅以使用( )。

A.项目管理目标责任书B.岗位责任描述书C.管理职能分工描述书D.项目构造描述书【答案】 C7. 某工程项目建设周期为二年,采用总价合同,下列选项中不属于引起价格变化问题的因素的是()。

A.劳务工资以及材料费用的上涨B.施工组织设计有瑕疵C.外汇汇率的不稳定D.运输费、燃料费、电力等价格的变化【答案】 B8. (2020年真题)根据《建设工程施工合同(示范文本)》,工程隐蔽部位经承包人自检确认具备覆盖条件的,承包人应在共同检查前()小时书面形式通知监理人检查。

2023年一级建造师之一建建设工程项目管理模拟卷和答案

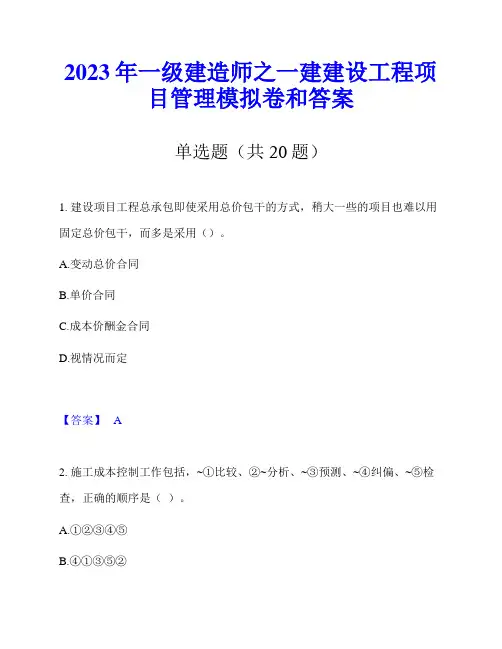

2023年一级建造师之一建建设工程项目管理模拟卷和答案

2023年一级建造师之一建建设工程项目管理模拟卷和答案单选题(共20题)1. 建设项目工程总承包即使采用总价包干的方式,稍大一些的项目也难以用固定总价包干,而多是采用()。

A.变动总价合同B.单价合同C.成本价酬金合同D.视情况而定【答案】 A2. 施工成本控制工作包括,~①比较、②~分析、~③预测、~④纠偏、~⑤检查,正确的顺序是()。

A.①②③④⑤B.④①③⑤②C.①③②⑤④D.③①⑤②④【答案】 A3. 施工中成本的控制中,除了对人工费、材料费、施工机械使用费外,还应对()进行控制。

A.工程设计费用B.工程监理费用C.业主建设管理成本D.分包费用【答案】 D4. 某建设工程项目采用施工总承包管理模式,若施工总承包管理单位想承担部分工程的施工任务,则应()。

A.通过投标竞争取得施工任务B.通过项目业主委托取得施工任务C.自行决定便可取得施工任务D.通过施工总承包单位委托取得施工任务【答案】 A5. 现场质量检查中,应采取实测法检查的是()。

A.油漆的光滑度B.墙面的平整度C.浆活是否牢固D.喷涂的密实度【答案】 B6. 年度成本分析的依据是()。

A.当月(季)的成本报表B.当年的成本报表C.当年的进度报表D.当年的施工日志【答案】 B7. 下列施工现场环境保护措施中,属于大气污染防治处理措施的是()。

A.工地临时厕所,化粪池采取防渗漏措施B.易扬尘处采用密目式安全网封闭C.禁止将有毒、有害废弃物用于土方回填D.机械设备安装消声器【答案】 B8. 由于建设工程项目大量数据处理的需要,应重视利用新信息技术的手段进行信息管理,其核心手段是()。

(2013)A.基于局域网的信息管理平台B.基于互联网的信息处理平台C.基于互联网的信息传输平台D.基于局域网的信息处理平台【答案】 B9. 因窝工引起的设备费索赔,当施工机械是施工企业从外部租赁时,按照()计算索赔费用。

A.机械折旧费B.设备租赁费C.同类型设备的租金D.台班使用费【答案】 B10. (2019年真题)建设工程质量监督杋构对地基基础的混凝土强度进行监督检测,在质量监督的性质上属()A.建设行为监督B.工程质量行为监督C.工程实体质量监督D.业务管理监督【答案】 C11. 关于职业健康安全管理体系和环境管理体系标准比较的说法,正确的是()(2016)A.管理原理不同B.管理对象相同C.管理目标不同D.管理重点不同【答案】 D12. 建设工程项目进度控制在管理观念方面存在的主要问题包括()。

2023年一级建造师之一建建设工程项目管理模拟题库含答案讲解

2023年一级建造师之一建建设工程项目管理模拟题库含答案讲解

2023年一级建造师之一建建设工程项目管理模拟题库含答案讲解单选题(共20题)1. 建设工程项目的质量验收,主要是指工程施工质量的验收。

施工质量验收包括施工过程的质量验收和()两个部分。

A.工程项目竣工质量验收B.单位工程竣工质量验收C.分部工程竣工质量验收D.检验批竣工质量验收【答案】 A2. 建设工程担保中,担保金额在担保有效期内逐步减少的担保是()担保。

A.投标B.支付C.预付款D.履约【答案】 C3. 某施工企业承接了“一带一路”的国际项目,但缺乏具备国际工程施工经验的管理人员和施工人员,这类风险属于建设工程风险类型中的()。

A.经济与管理风险B.组织风险C.工程环境风险D.技术风险【答案】 B4. 在施工质最控制的基本环节中,作业活动过程质量控制包括()A.建设单位的质量控制和监理单位的质量控制B.监理单位的质量控制和质量监督部门的质量控制C.质量活动主体对工序质量偏差的纠正D.质量活动主体的自我控制和他人监控【答案】 D5. 下列项目目标动态控制的纠偏措施中,属于组织措施的是( )。

(2012)A.调整进度管理方法B.改变施工管理方法C.强化合同管理D.调整工作流程组织【答案】 D6. 当建设工程按合同要求全部完成后,承包人向发包人提供了完整的竣工资料和竣工验收报告,发包人应在收到竣工验收报告后()天内组织验收。

A. 7B. 14C. 28D. 30【答案】 C7. 合理选择和正确使用()是保证项目施工质量和安全的重要条件。

A.施工班组B.施工用料C.施工机械设备D.施工技术【答案】 C8. 关于项目进度控制的说法,正确的是()。

A.进度控制直接关系到过程的质量和成本,进度控制必须要保证工程质量和成本B.进度目标的分析和论证是进度控制的首要工作C.项目进度控制的依据是实施性进度计划D.业主方进度控制是控制整个项目施工阶段的进度【答案】 B9. 施工质量事故的处理应按一定的程序进行,事故调查报告的主要内容不包括()。

一级建造师建设工程项目管理2022年模拟题12

一级建造师建设工程项目管理2022年模拟题12

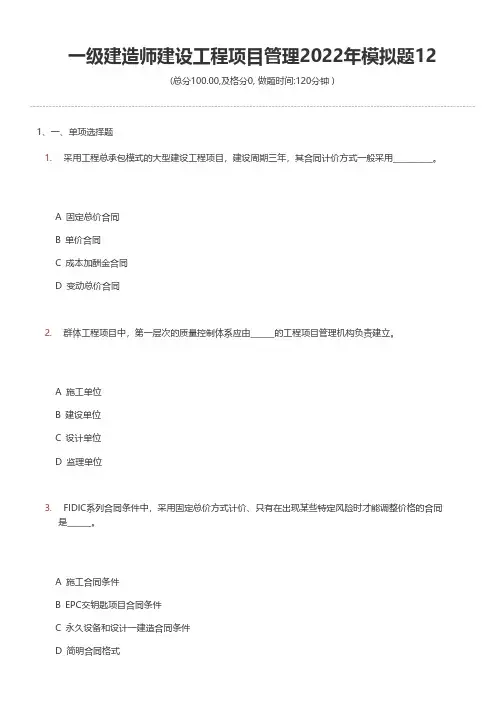

一级建造师建设工程项目管理2022年模拟题12(总分100.00,及格分0, 做题时间:120分钟 )1、一、单项选择题1. 采用工程总承包模式的大型建设工程项目,建设周期三年,其合同计价方式一般采用__________。

A固定总价合同B单价合同C成本加酬金合同D变动总价合同2. 群体工程项目中,第一层次的质量控制体系应由______的工程项目管理机构负责建立。

A施工单位B建设单位C设计单位D监理单位3. FIDIC系列合同条件中,采用固定总价方式计价、只有在出现某些特定风险时才能调整价格的合同是______。

A施工合同条件B EPC交钥匙项目合同条件C永久设备和设计一建造合同条件D简明合同格式4. 关于建设工程生产安全事故应急预案管理的描述,正确的是______。

A应急预案的管理包括应急预案的编制、评审、备案和奖惩B非施工单位的安全生产及应急管理方面的专家均可以参加施工单位应急预案的评审C地方各级应急管理部门的应急预案应当报同级应急管理部门备案D每半年至少组织一次现场处置方案演练5. 基础处理造成的费用偏差,属于费用偏差原因中的______。

A设计原因B施工原因C客观原因D业主原因6. 当工程质量缺陷按修补方法处理后无法保证达到规定的使用要求和安全要求,而又无法返工处理的情况下,可以______A加固处理B限制使用C不作处D报废处理7. 沟通障碍中,体现外部干扰因素的是______。

A当信息用几种形式传送时,如果相互之间不协调,会使接受者难以理解传递的信息内容B因双方距离太远而沟通不便,影响沟通效果C对于重要事情,口头传达效果较差,因为接受者会认为“口说无凭”、“随便说说”而不加重视D组织机构庞大,内部层次多,从最高层传递信息到最低层,从低层汇总情况到最高层,中间环节太多,容易使信息损失较大8. 下列建设工程项目目标动态控制的工作中,属于准备工作的是______。

A收集项目目标的实际值B对项目目标进行分解C将项目目标的实际值和计划值相比较D对产生的偏差采取纠偏措施9. 下列属于建设工程项目决策阶段策划的基本工作内容的是______。

2023年-2024年一级建造师之一建建设工程项目管理模考模拟试题(全优)

2023年-2024年一级建造师之一建建设工程项目管理模考模拟试题(全优)

2023年-2024年一级建造师之一建建设工程项目管理模考模拟试题(全优)单选题(共45题)1、根据《建设工程施工专业分包合同(示范文本)》GF-2003-0213的规定,承包人应提供总包合同供分包人查阅,但可以不包括其中有关()。

A.项目业主的情况B.承包工程的价格内容C.违约责任的条款D.承包工程的进度要求【答案】 B2、招标人对已经发出的招标文件进行必要的澄清和修改的,应当在招标文件要求提交投标文件截止时间至少()日前,以书面形式通知所有招标文件接受人。

A.7B.10C.15D.21【答案】 C3、债务人不转移对拥有财产的占有,将该财产作为债权的担保;债务人不履行债务时,债权人有权依法从将该财产折价或者拍卖、变卖该财产的价款中优先受偿。

这种担保方式是()担保。

A.保证B.质押C.留置D.抵押【答案】 D4、建设工程项目管理的时间范畴是建设工程项目的()。

A.施工阶段B.设计准备阶段、设计阶段、施工阶段、保修阶段C.决策阶段和实施阶段D.实施阶段【答案】 D5、对建设工程项目整个实施阶段的进度进行控制是()的任务。

A.投资方B.DB 总承包方C.施工总承包管理方D.项目使用方【答案】 A6、某工程招标文件中,混凝土估计工程量为10000立方米,合同中规定混凝土单价为400元/立方米,若实际完成工程量与估计工程量的变动大于10%时,则进行调价,调价系数为0.9。

竣工时实际完成混凝土工程量为15000立方米,则混凝土工程款为()万元。

A.600B.584C.580D.540【答案】 B7、根据《建设工程项目管理规范》(GB/T50326-2017),项目管理目标责任书应在项目实施之前,由()制定。

A.项目技术负责人B.法定代表人的授权人C.法定代表人与项目管理机构负责人协商D.项目管理机构负责人与项目承包人协商【答案】 C8、伤亡事故按其后果严重程度分为()级。

A.三B.四C.五D.六【答案】 A9、在网络计划中,工作的自由时差是指在不影响()的前提下,该工作可以利用的机动时间。

2024年一级建造师之一建建设工程项目管理模考模拟试题(全优)

2024年一级建造师之一建建设工程项目管理模考模拟试题(全优)

2024年一级建造师之一建建设工程项目管理模考模拟试题(全优)单选题(共45题)1、建设工程职业健康安全与环境管理要求,下列正确的是()。

A.建设工程在总分包模式下,总包与分包分别对各自施工现场安全负责B.施工企业安全生产的第一负责人是项目经理C.申领施工许可证时,由施工单位提供建设工程有关安全施工措施的资料D.项目竣工后,由建设单位向相关环境保护行政主管部门申请对环保设施进行竣工验收【答案】 D2、根据《建筑施工组织设计规范》CGB/T50502-2009,施工组织设计应由()主持编制。

A.施工单位技术负责人B.建设单位技术负责人C.项目技术负责人D.项目负责人【答案】 D3、地方各级安全生产监督管理部门编制的部门应急预案应当由()审定。

A.上一级安全生产监督管理部门委托的有关专家B.地方各级安全生产监督管理部门委托的有关专家C.上一级安全生产监督管理部门D.地方各级安全生产监督管理部门【答案】 B4、工程项目风险管理首先要做的工作是()。

A.分析各种风险的损失量B.预测可能发生的风险,对其进行监控并提出预警C.确定风险因素D.收集有关风险的信息【答案】 D5、施工单位对达到一定规模的危险性较大的分部分项工程编制专项施工方案,并经施工单位技术负责人、总监理工程师签字后实施,由()进行现场监督。

A.专职安全生产管理人员B.监理人员C.项目经理D.建设单位相关人员【答案】 A6、事前控制、事中控制和事后控制属于()。

A.三全控制原理B.PDCA循环C.三阶段控制原理D.质量的动态管理【答案】 B7、建设工程项目质量管理的PDCA循环中,质量计划阶段的主要任务是()。

A.明确质量日标并制订实现目标的行动方案B.展开工程项目的施工作业技术活动C.对计划实施过程进行科学管理D.对质量问题进行原因分析,采取措施予以纠正【答案】 A8、根据我国合同法的规定,下列不属于建设工程合同的是()。

A.勘察合同B.设计合同C.施工承包合同D.工程监理合同【答案】 D9、关于政府主管部门质量监督程序的说法,正确的是()。

2023年-2024年一级建造师之一建建设工程项目管理模考模拟试题(全优)

2023年-2024年一级建造师之一建建设工程项目管理模考模拟试题(全优)单选题(共45题)1、(2020年真题)单代号搭接网络计划中,某工作持续时间3天,有且仅有一个紧前工作,紧前工作最早第2天开始,工作持续时间5天,该工作与紧前工作间的时距是FTF=2天。

该工作的最早开始时间是第()天。

A.6B.0C.3D.5【答案】 A2、建设工程项目进度控制中的管理措施不包括()。

A. 重视信息技术的应用B. 选择承发包模式C. 用工程网络计划的方法编制进度计划D. 编制项目进度控制的工作流程【答案】 D3、项目实施的工作项编码,是对项目实施的工作过程的编码,应覆盖()。

A.项目施工全过程B.项目工作的全部内容C.项目的工作任务目录D.项目实施的工作任务目录的全部内容【答案】 D4、关于建设工程项目施工质量验收的说法,正确的是()。

A.分项工程、分部工程应由专业监理工程师组织验收B.分部工程的质量验收在分项工程验收的基础上进行C.分项工程是工程验收的最小单元D.分部工程所含全部分项工程质量验收合格,即可认为该分部工程验收合格【答案】 B5、应用动态控制原理控制建设工程项目施工成本时,若将工程进度款作为实际值,则可作为计划值的是()。

A.工程合同价B.工程变更款C.工程索赔款D.工程结算价【答案】 A6、对于施工作业质量的控制,施工方必须在完成该项作业,自检的基础上,书面通知现场监理机构进行检查验收的是()。

A.重要部位B.特种作业C.专门工艺D.隐蔽工程【答案】 D7、某双代号网络计划中,工作 M 的最早开始时间和最迟开始时间分别为第 12 天和第 15 天,其持续时间为 5 天。

工作 M 有 3 项紧后工作,它们的最早开始时间分别为第 21 天、第 24 天和第 28 天,则工作 M 的自由时差为()天。

A.4B.1C.3D.8【答案】 A8、施工成本管理的基础工作内容是全方面的,成本管理的()是其中最根本、最重要的基础工作,涉及成本管理的一系列组织制度、工作程序、业务标准和责任制度的建立。

2024年一级建造师之一建建设工程项目管理模考模拟试题(全优)

2024年一级建造师之一建建设工程项目管理模考模拟试题(全优)单选题(共40题)1、受到事故的严重威胁,Ⅱ级预警,用来表示的颜色是()。

A.橙色B.黄色C.红色D.蓝色【答案】 A2、下列属于建设工程项目实施阶段策划内容的是()。

A.项目实施期管理总体方案B.编制项目投资总体规划C.项目实施期组织总体方案D.项目的规模、组成、功能和标准的定义【答案】 B3、下列项目各参与方的沟通障碍中,属于组织沟通障碍的是()。

A.机构组织庞大,中间层次太多构成的障碍B.知识.经验水平的差距导致的障碍C.对信息的看法不同造成的障碍D.下属对上级的恐惧心理而形成的障碍【答案】 A4、我国《建设工程质量管理条例》规定,对建设工程的施工质量负责的是()。

A. 建设单位B. 施工单位C. 设计单位D. 监理单位【答案】 B5、当工程质量缺陷按修补方法处理后无法保证达到规定的使用要求和安全要求,而又无法返工处理的情况下,可以()。

A. 加固处理B. 限制使用C. 不做处理D. 报废处理【答案】 B6、根据《建设工程质量管理条例》的规定,未经()签字,建设单位不拨付工程款,不进行竣工验收。

A.专业监理工程师B.总监理工程师C.业主代表D.总监理工程师代表【答案】 B7、不属于项目实施的合同策划的是()。

A.方案设计竞赛的组织B.项目管理委托、设计、施工、物资采购的合同结构方案C.合同文本D.实施期合同结构总体方案【答案】 D8、下列属于按信息的内容属性分类的是()。

A.施工过程B.管理类信息C.招标投标D.设计准备【答案】 B9、按照我国《企业职工伤亡事故分类》(GB6441—86)的规定,职业伤害事故分20,其中下列与建筑业无关的是()。

A.物体打击B.辐射C.触电D.扭伤【答案】 B10、大中型建设工程项目,尤其是群体工程的建设工程项目,第一层面的质量控制系统应由()单位的建设工程项目管理机构负责建立。

A.建设B.监理C.承包D.设计【答案】 A11、在编制成本支出计划时,要在项目总体层面上考虑总的预备费,也要在()安排适当的不可预见费。

2024年一级建造师之一建建设工程项目管理模考模拟试题(全优)

2024年一级建造师之一建建设工程项目管理模考模拟试题(全优)单选题(共45题)1、设计方进度控制的任务是依据()对设计工作进度的要求控制设计工作进度,这是设计方履行合同的义务。

A. 可行性研究报告B. 设计标准和规范C. 设计任务委托合同D. 设计总进度纲要【答案】 C2、成本管理就是要在保证工期和质量满足要求的情况下,采取相应管理措施(包括组织措施、经济措施、技术措施和合同措施),把成本控制在计划范围内,并进一步寻求最大程度的成本节约。

成本管理任务的实施程序是()。

A.分析—计划—控制—核算—考核B.计划—分析—控制—核算—考核C.计划—控制—核算—分析—考核D.控制—计划—分析—核算—考核【答案】 C3、在双代号网络计划中,关键工作是指()的工作。

A.最迟完成时间与最早完成时间相差最小B.持续时间最长C.两端节点均为关键节点D.自由时差最小【答案】 A4、建设工程项目质量控制体系只用于()。

A.特定的建筑企业的质量管理B.特定的建设工程项目质量控制C.特定的组织的质量管理D.有特殊要求的建设工程项目质量控制【答案】 B5、竣工工程进行现场成本、完全成本核算的目的是分别考核()。

(2018年真题)A.企业经营效益、企业社会效益B.项目管理绩效、项目管理责任C.项目管理责任、企业经营效益D.项目管理绩效、企业经营效益【答案】 D6、根据《工程建设项目施工招标投标办法》规定,关于投标保证金有效期与投标有效期的表述,正确的是()。

A.投标保证金有效期应当超出投标有效期30dB.投标保证金有效期应当超出投标有效期15dC.投标保证金有效期与投标有效期一致D.投标保证金有效期应当超出投标有效期20d【答案】 A7、政府建设行政主管部门和其他有关部门履行工程质量监督检查职责时,不能采取的措施是()。

A.进入被检查单位的施工现场进行检查B.发现有影响工程质量的问题时,责令改正C.暂时扣押被检查单位的机器设备等固定资产D.要求被检查的单位提供有关工程质量的文件和资料【答案】 C8、关于单代号搭接网络计划中时距一词的说法,正确的是()。

2023年一级建造师之一建建设工程项目管理模考模拟试题(全优)

2023年一级建造师之一建建设工程项目管理模考模拟试题(全优)单选题(共40题)1、按国家现行管理制度,建设工程验收合格后,尚需在规定时间内将验收文件报()备案。

A.建设行政主管部门B.政府管理部门C.施工单位主管部门D.业主【答案】 A2、施工总承包单位对分包单位编制的施工质量计划()。

A. 需要进行指导和审核,但不承担施工质量的连带责任B. 需要进行指导和审核,并承担施工质量的连带责任C. 不需要审核,但应承担施工质量的连带责任D. 需要进行指导和审核,并承担施工质量的全部责任【答案】 B3、在材料储备资金分析中,属于影响储备资金的关键因素是()。

A.日平均用量B.材料单价C.储备天数D.材料采购保管费【答案】 C4、建设工程项目质量管理的PDCA循环中,属于“D”的任务是()。

A.明确质量目标并制定实现目标的行动方案B.根据质量管理计划进行行动方案的部署和交底C.对计划实施过程进行各种检查D.对质量问题进行原因分析,采取措施予以纠正【答案】 B5、施工方应视项目特点和进度控制的需要,编制()。

A.项目动用前准备工作计划B.施工进度计划C.设计进度计划D.主要设备采购工作计划【答案】 B6、已知某工程网络计划的计划工期等于计算工期,且工作的开始节点和结束节点均为关键节点,则该工作()。

A.为关键工作B.总时差等于自由时差C.自由时差为零D.总时差大于自由时差【答案】 B7、因素分析法的排序规则是( )。

A.先价值量,后实物量;先绝对值,后相对值B.先实物量,后价值量;先相对值,后绝对值C.先实物量,后价值量;先绝对值,后相对值D.先价值量,后实物量;先相对值,后绝对值【答案】 C8、项目施工准备阶段的成本计划是以项目实施方案为依据,采用()编制而形成的实施性施工成本计划。

A.概算定额B.单位估价表C.预算定额D.施工定额【答案】 D9、对于重要的或对工程质量有重大影响的工序,应严格执行()的“三检”制度。
