最详细全面的"屋面防水"施工做法一、屋面构造保温屋面构造层次示意图:倒置式屋面构造层次示意图:二、找平层施工一般采用水泥砂浆、细石砼或沥青砂浆作屋面的整体找平层。

1 厚度及技术要求⑴水泥砂浆找平层:当结构层为现浇砼整体板时,厚度为15~20mm;当有整体或块状材料保温层时,厚度为20~25mm;当结构层为装配式砼板且保温层为松散材料时,厚度为20~30mm。

水泥砂浆采用1:2.5~1:3(水泥:砂)体积比,水泥强度等级不低于32.5级。

⑵细石砼找平层:厚度为30~35mm,砼强度等级不低于C20。

⑶沥青砂浆找平层:当结构层为现浇砼整体板时,厚度为15~20mm;当结构层为装配式砼板且保温层为整体或块状材料时,厚度为20~25mm。

沥青砂浆采用1:8(沥青:砂)质量比。

2 找平层的排水坡度平屋面采用结构找坡时不应小于3%,材料找坡时宜为2%;天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。

3 节点处理找平层在突出屋面结构(女儿墙、山墙、变形缝、烟囱)的交接处和转角处应作成园弧形,园弧半径当防水层为沥青防水卷材时R=100~150mm,高聚物改性沥青防水卷材时R=50mm,合成高分子防水卷材时R=20mm。

内部排水的落水口周围,找平层应做成略低的凹坑。

高低跨变形缝处理:伸出屋面管道防水处理:直式水落口:4 找平层的分格缝找平层宜设分格缝,并嵌填密封材料。

分格缝应留设在板端缝处,其纵横缝的最大间距,水泥砂浆或细石砼找平层不宜大于6m,沥青砂浆不宜大于4m。

屋面分格缝的面层处理:三、保温层施工1 保温层材料保温材料可分为三类:一是松散材料,如炉渣、膨胀蛭石、膨胀珍珠岩等,目前已较少使用。

二是板状材料,如膨胀蛭石、膨胀珍珠岩块,泡沫水泥、加气砼块,岩棉板、EPS聚笨板、XPS挤塑板。

三是整体现浇(喷)保温层,如沥青膨胀蛭石、沥青膨胀珍珠岩、聚胺酯硬泡防水保温一体化系统等。

目前较多使用的是岩棉板、EPS聚笨板、XPS挤塑板等板状材料。

聚胺酯硬泡防水保温等一体化系统发展迅速。

2 保温层的施工保温层施工前基层应平整、干燥和干净,保温板紧贴(靠)基层、铺平垫稳、分层铺设时上下层接缝错开,拼缝严密,板间缝隙应采用同类型材料嵌填密实,粘贴应贴严粘牢,找坡正确。

岩棉板保温层铺设:XPS挤塑板保温屋面:屋面聚氨酯防水保温一体化系统采用高压无气喷涂机现场直接发泡成型工艺,使屋面防水保温一体化,形成的防水保温层连续无接缝,具有保温效果优异、粘接性能好、强度高、抗渗透性强和耐老化性能优异等特点。

喷涂聚氨酯硬泡:聚氨酯防水保温屋面:屋面效果:四、卷材防水层施工1 沥青卷材防水层施工沥青卷材防水层只允许在防水等级为Ⅲ、Ⅳ级的屋面防水层中使用,Ⅲ级屋面为三毡四油,Ⅳ级屋面为二毡三油。

⑴卷材存放不同品种、标号、规格的卷材应分别直立堆放,高度不超过2层。

避免雨淋、日晒和受潮,严禁接近火源和热源,避免与化学介质和有机溶剂等有害物质接触。

防水卷材的存放:⑵基层清理及干燥程度检查沥青卷材防水层的施工应在屋面其它工程完工后进行。

铺设屋面隔气层和防水层前,基层必须干净、干燥。

清理基层:铲除灰渣、油污等附着物:将一块1m2 卷材平坦干铺在找平层上,静置3~4h后掀开检查,找平层覆盖部位无水印即可铺设。

⑶基层处理基层处理剂(冷底子油)具有较强的渗透性和憎水性,能增强沥青胶结材料与找平层的粘结力。

基层处理剂的涂刷一般在找平层干燥后进行,涂刷应薄而均匀、不得有空白、麻点或气泡。

冷底子油施工:涂刷环氧改性沥青基层处理剂:⑷卷材的铺贴方向当屋面坡度小于3%时,卷材宜平行屋脊铺贴;屋面坡度在3~15%时,卷材可平行或垂直屋脊铺贴;屋面坡度大于15%或屋面受震动时,卷材应垂直屋脊铺贴;上下层卷材不得相互垂直铺贴。

平行于屋脊铺贴时,应从天沟或檐口开始向上逐层铺贴,两幅卷材的长边搭接(压边)应顺流水方向,长边搭接宽度不小于70mm(满粘法)或100mm(空铺、点粘、条粘法);短边搭接(接头)应顺主导风向,搭接宽度不小于100mm(满粘法)或150mm(空铺、点粘、条粘法)。

相邻两幅卷材短边搭接缝应错开不小于500mm,上下两层卷材应错开1/3或1/2幅卷材宽度。

平行于屋脊铺贴可一幅卷材一铺到底,工作面大、接头少、效率高,利用了卷材横向抗拉强度高于纵向抗拉强度的特点,防止卷材因基层变形而产生裂缝,宜优先采用。

卷材水平铺贴搭接要求:卷材平行于屋脊铺贴:垂直于屋脊铺贴时,则应从屋脊向檐口铺贴,压边顺主导风向,接头顺流水方向,屋脊处不能留设搭接缝,必须使卷材相互越过屋脊交错搭接以增强屋脊的防水和耐久性。

铺贴大面积屋面防水卷材前,应先对落水口、天沟、女儿墙和沉降缝等地方进行加强处理,做好泛水处理,再铺贴大屋面的卷材,当铺贴连续多跨或高低跨屋面时,应按先高跨后低跨、先远后近的顺序进行。

高低跨屋面泛水处理:⑸铺贴方法主要有浇油法、刷油法、刮油法和撒油法。

①浇油法:又称赶油法,是将沥青胶浇到基层上,然后推着卷材向前滚动使卷材与基层粘结紧密;②刷油法:是用毛刷将沥青胶在基层上刷开,刷油长度以300~500mm为宜,出油边不应大于50mm,然后快速铺压卷材;③刮油法:是将沥青胶浇在基层上后,用厚5~10mm的胶皮刮板刮开沥青胶铺贴;④撒油法:用于基层不太干燥、需做排气屋面的情况,在铺第一层卷材时,先在卷材周边满涂沥青,中间用撒蛇形花的方法撒油铺贴,其余各层仍按浇油、刮油、刷油法铺贴。

沥青胶中的沥青成分应与卷材中沥青成分相同。

热沥青玛偙脂的加热温度不超过2400C,使用温度不低于1900C,沥青玛偙脂应涂刮均匀,不得过厚或堆积。

粘结层厚度:热沥青玛偙脂为1~1.5mm,冷沥青玛偙脂为0.5~1mm;面层厚度:热沥青玛偙脂为2~3mm,冷沥青玛偙脂为1~1.5mm。

⑹保护层的施工:绿豆砂保护层是在各层卷材铺贴完后,在上层表面浇一层2~4mm的沥青胶,趁热撒上一层粒径为3~5mm的小豆石,并加以压实,使豆石与沥青胶粘结牢固,未粘结的豆石应扫除干净;采用水泥砂浆、块材或细石砼等刚性保护层时,保护层与防水层之间应设置隔离层,保护层应设分格缝,水泥砂浆保护层分格面积宜为1m2;块体材料不宜大于100m2,细石砼保护层不大于36m2。

刚性保护层与女儿墙、山墙之间应预留宽度为30mm的缝隙,并用密封材料嵌填严密。

2 高聚物改性沥青卷材防水层施工高聚物改性沥青卷材可在防水等级为Ⅰ、Ⅱ、Ⅲ级的屋面防水层中使用。

Ⅲ级屋面可一道设防,卷材厚度不小于4mm;Ⅱ级屋面应二道设防,卷材厚度不小于3mm;Ⅰ级屋面应三道或三道以上设防,卷材厚度不小于3mm。

⑴搭接长度长边搭接宽度不小于80mm(满粘法)或100mm(空铺、点粘、条粘法);短边搭接宽度不小于80mm(满粘法)或100mm(空铺、点粘、条粘法)。

SBS卷材的长边搭接:⑵热溶法施工热熔法不需涂刷胶粘剂,直接用火焰烘烤后与基层粘贴,能降低造价,当气温较低或基层略有湿气时尤为合适。

热溶法一般在涂刷基层处理剂8h后进行,火焰加热器的喷嘴距卷材面的距离约0.5m左右,与基层呈45~600角。

热溶法施工:熔焊火焰与卷材和基层表面的相对位置:加热卷材应均匀,至热溶胶层出现黑色光泽、发亮至稍有微泡出现,不得过分加热或烧穿卷材,热溶后应立即滚铺卷材,滚铺时应排除卷材下面的空气,使之平展无皱折,并用辊压粘结牢固。

热熔卷材端部铺贴示意图:搭接部位应采用热风焊枪加热,接缝部位必须溢出热溶的改性沥青胶,随即刮平封口、粘贴牢固。

热熔卷材可采用满粘法和条粘法,满粘法采用滚铺法施工,条粘法采用展铺法施工。

⑶冷粘法施工卷材铺贴时边涂刷胶粘剂边向前滚铺卷材,并及时辊压密实。

卷材的接缝既可用胶结剂粘合,也可用汽油喷灯加热熔接。

冷粘法施工:3 合成高分子卷材防水层施工合成高分子卷材可在防水等级为Ⅰ、Ⅱ、Ⅲ级的屋面防水层中使用。

Ⅲ级屋面可一道设防,卷材厚度不小于1.2mm;Ⅱ级屋面应二道设防,卷材厚度不小于1.2mm;Ⅰ级屋面应三道或三道以上设防,卷材厚度不小于1.5mm。

⑴搭接长度采用胶粘剂时长边和短边的搭接宽度均不小于80mm (满粘法)或100mm(空铺、点粘、条粘法);采用胶粘带时长边和短边搭接宽度均不小于50mm(满粘法)或60mm (空铺、点粘、条粘法)。

⑵胶粘剂的调配和搅拌胶粘剂由厂家配套供应,单组份粘结剂只需开桶搅拌均匀即可使用,双组份胶粘剂须严格按厂家的配合比和配制方法进行计量、掺合、搅拌均匀方能使用,粘结剂为不同品种时,不得混用。

⑶涂刷胶粘剂胶粘剂应均匀涂刷在卷材的背面,不得涂刷过薄而露底、也不得涂刷过多而堆积。

搭接缝部位不得涂刷胶粘剂,此部位留作涂刷接缝胶粘剂。

某些卷材要求卷材背面和基层表面均涂刷胶粘剂。

⑷卷材的铺贴卷材铺贴的时机视胶粘剂的性能和施工环境而不同,有的要求胶粘剂涂刷后立即铺贴,有的要求涂刷后静置10~30min,用手指触不粘手时即可开始铺贴。

铺贴时卷材不得皱折,也不得用力拉伸卷材,应排除卷材下面的空气,辊压粘贴牢固。

常用的铺贴方法有“抬铺法”和“滚铺法”。

自粘型卷材滚铺法施工示意图:五、涂膜防水屋面涂膜防水屋面是以高分子合成材料为主体的涂料,涂布在经嵌缝处理的屋面找平层上,形成具有防水效能的坚韧涂膜。

1 板缝嵌缝⑴嵌缝油膏和胶泥油膏有两类,一类是沥青油膏、橡胶沥青油膏、塑料油膏等,一般采用冷嵌施工;另一类是聚氯乙烯胶泥,由聚氯乙烯树脂、煤焦油为主剂,掺入增塑剂、稳定剂和填充料,在现场边加热边搅拌,在130~1400C保持5~10min塑化而成,为热嵌施工。

⑵嵌缝施工冷嵌油膏宜用嵌缝枪或将油膏切割成条,随切随嵌,用力压实嵌密,接槎做成斜槎。

热嵌胶泥应自下而上进行,温度不低于1100C,先嵌垂直于屋脊的板缝,后嵌平行于屋脊的板缝,在灌垂直于屋脊的板缝时,凡与平行于屋脊板缝的交叉处两侧各灌150mm,并留成斜槎。

油膏的覆盖宽度应超出板缝每边不少于20mm。

挤出枪嵌填:密封材料热灌法施工:2 防水涂料施工涂料施工一般采用手工抹压、涂刷或喷涂等方法进行。

涂膜应根据防水涂料的品种分遍涂布,防水层与基层粘结牢固、表面平整、涂刷均匀,无流淌、皱折、鼓泡、露胎体和翘边等缺陷,上一层涂层干燥成膜后方可涂后一遍涂料,不可一次涂成。

手工抹压涂刷:涂刷均匀:表面平整:屋面坡度小于15%时胎体增强材料平行于屋脊铺设,屋面坡度大于15%时应垂直于屋脊铺设,胎体长边搭接宽度不小于50mm,短边搭接宽度不小于70mm,上下层不得相互垂直铺设,搭接缝应错开不小于幅宽的1/3。

在涂层结膜硬化前,不得在其上行走或堆放物品。

雨天或涂层干燥结膜前可能下雨刮风时不得施工,不宜在气温高于350C及日均气温在50C以下时施工。

合集下载

屋面防水施工方案6篇

屋面防水施工方案6篇

《屋面防水施工方案》屋面防水施工方案(一):SBS屋面防水工程施工方案屋面防水等级确定为二级,防水层耐用年限不小于15年。

按招标文件要求,防水材料采用防水性能好,抗老化潜力强的SBS改性沥青卷材,并应严格按国家屋面工程技术规范(GB50207-94)等技术标准执行施工,确保施工质量。

1.施工前准备工作1.1.施工管理准备如能中标,我们将立即抓紧时间,组建项目经理部,并组织指挥项目部做好如下施工管理准备工作:1.1.1.迅速按投标书施工组织机构图的要求,组织主要领导和技术人员到位,进行合同交底和技术交底。

所有参加人员均须明确岗位职责,分工到人,并在建设单位的组织下做好与土建施工单位衔接与协调工作,以确保工程的顺利进行;1.1.2.要求在投标书的基础上进一步做好施工组织设计工作,报建设单位及现场监理审批;1.1.3.在业主、现场监理、土建施工单位及相关单位参加的状况下,对基层进行检查验收;1.1.4.熟悉施工图纸,确定项目质量计划、施工方案、作业指导计划及进度计划安排,并根据现场实际状况确定人员及材料供应计划,并做好临建和生产用房的安排工作;1.1.5.按计划组织施工必要工具的到位,对现场施工用设备按规定进行必要的调试和检查,确保施工用设备能正常运行。

根据本工程工期紧的特点,所有工具、设备务必备足、备全、备齐;1.1.6.落实材料供应计划,在现场监理工程师参加的状况下,切实做好材料进场的检验工作,必要时抽样送检;具体施工验收程序见下图:1.2.材料准备SBS改性沥青防水卷材。

屋面选用35#(3mm)聚脂胎,I型,PE膜覆面和板岩覆面卷材。

1.3.施工用具根据施工现场的实际状况要求,辅助材料均应采用贴合国家行业标准的材料,如密封膏、冷底子油等。

并应配备空气压缩机、喷涂压力罐、液化气喷枪、高压吹风机、抹子、刮板、安全带、小平铲、搅拌器、毛刷、专用火焰枪、壁纸刀、绳子、滚子等必备用具,以方便现场的施工。

2.施工工艺及方法2.1.施工工艺流程2.2.施工方法2.2.1.基层检查验收基层要求表面干燥,其含水率按规定不应超过8%,或透过覆盖粘结试验。

屋面基础防水做法

屋面基础防水做法

屋面基础防水做法屋面基础防水是建筑工程中非常重要的一项工作,其目的是为了保护建筑物的屋面免受雨水和其他外部因素的侵害。

在屋面基础防水的施工过程中,需要严格按照一定的步骤和方法进行,以确保防水效果的可靠性和持久性。

在进行屋面基础防水前,需要对屋面进行彻底的清理和修复。

清理包括清除屋面上的杂物、积水和污垢等,修复包括修补已有的破损和漏水部位。

只有保证屋面表面的干净和平整,才能为后续的防水工作提供良好的基础。

在屋面基础防水施工中常用的材料有防水卷材、防水涂料和防水胶粘剂等。

防水卷材是一种具有较好的防水性能和耐久性的材料,常用于屋面基础防水的施工。

防水涂料是一种能够形成致密防水层的涂料,常用于屋面基础防水的喷涂施工。

防水胶粘剂是一种能够粘合和固定防水材料的胶粘剂,常用于屋面基础防水的粘贴施工。

然后,在屋面基础防水施工中,需要根据具体的屋面结构和要求选择合适的施工方法。

常见的施工方法有卷材铺设、喷涂涂覆和粘贴施工等。

卷材铺设是指将防水卷材按照一定的覆盖面积和叠加要求铺设在屋面基础上,然后进行密封处理。

喷涂涂覆是指将防水涂料均匀喷涂在屋面基础上,形成致密的防水层。

粘贴施工是指将防水卷材或防水涂料使用防水胶粘剂粘贴在屋面基础上,然后进行密封处理。

在屋面基础防水施工完成后,需要进行必要的检验和验收工作。

检验包括对防水层的厚度、平整度和密封性等进行检测,以确保防水层的质量符合要求。

验收是指由相关部门对防水工程进行评估和确认,以确保防水层的性能和效果达到预期要求。

屋面基础防水是建筑工程中一项重要的工作,其施工过程需要经过清理修复、材料选择、施工方法选择和检验验收等多个步骤。

只有在每个步骤都严格按照要求进行,才能确保屋面基础防水的效果可靠、持久。

希望通过本文的介绍,读者能够对屋面基础防水的重要性和施工方法有所了解,为今后的防水工程提供参考和指导。

金属屋面防水卷材施工方法

金属屋面防水卷材施工方法

金属屋面防水卷材施工方法金属屋面是一种常见的屋面材料,它具有耐久性和强度高的特点,但金属屋面本身具有导热性和膨胀性,容易受到外界温度变化的影响,防水工程对于金属屋面尤为重要。

本文将详细介绍金属屋面防水卷材施工的方法和步骤。

一、准备工作在开始施工之前,需要进行以下准备工作:1.1 装备和材料的准备确保准备好所需的工具和材料,包括防水卷材、热风枪、刷子、胶水、涂料、清洁工具等。

1.2 预处理金属屋面清洁金属屋面,确保其表面没有油污、尘埃和杂物,以便于防水卷材的粘贴。

使用清洁工具和清洁剂进行清洁。

二、施工步骤2.1 防水层处理首先,在金属屋面上打底涂层,以增加防水层的黏附力。

涂层的选择可以根据屋面材料和工程的要求选择合适的涂料。

在施工前,应先将涂料搅拌均匀,并根据施工规范以适当的方法进行涂刷。

2.2 防水卷材的铺贴在防水层处理完毕后,将防水卷材铺贴在金属屋面上。

铺贴前,应仔细检查防水卷材的质量,确保没有损坏或者质量问题。

铺贴时应注意以下步骤:- 将防水卷材从一端开始铺向另一端,将其展开并铺平。

- 使用热风枪烘烤防水卷材,使其更加柔软,确保与金属屋面紧密贴合。

- 在卷材的每一滚筒端部和侧缘处使用胶水进行粘贴,确保铺贴的密封性。

- 将卷材在屋面上整齐地压平,确保卷材表面平整,没有波浪状。

2.3 卷材的翻边处理在防水卷材铺贴完成后,需要进行卷材的边缘处理,以确保边缘部分的防水效果。

可以按照以下步骤进行翻边处理:- 使用刷子将涂料涂抹在卷材的翻边部分。

- 将翻边部分向下折叠,与金属屋面上方的卷材连接起来。

- 使用热风枪烘烤翻边处的防水卷材,使其紧密粘合。

2.4 检查和修补施工完成后,需要对施工工艺进行检查,确保防水卷材的质量和施工效果。

如发现漏水、松动等问题,应及时进行修补。

对于有损坏的防水卷材,应及时更换。

金属屋面防水卷材施工是保障金属屋面防水效果的关键步骤,通过准备工作的认真做好、防水层处理、防水卷材的铺贴、卷材的翻边处理以及检查和修补等步骤的细致操作,可以有效确保金属屋面的防水效果。

屋面泛水施工做法

屋面泛水施工做法

卷材防水屋面的泛水构造为:卷材收头可直接铺压在女儿墙压顶下,压顶应做防水处理。

也可在墙上预留凹槽,将截齐的卷材端部压入预留凹槽内,并用压条或垫片钉压固定,最大钉距不得大于900mm ,然后用密封材料将凹槽嵌填封严。

凹槽距屋面找平层最低高度不小于250mm ,凹槽上部的墙体要做防水处理。

屋面泛水还可采取设挑眉线条、混凝土挑檐作滴水、定型镀锌铁皮做法等。

泛水构造做法:
混凝土弧形
,广场砖屋面面砖弧形地砖直角面砖直角
注;周边采用大面砖或石材处理解决排版不是整砖问题。

混凝土弧形马赛克弧形注:混凝土弧形加厚,防止根部易破损、开裂、空鼓问题。

关键工序:泛水部位混凝土表面不需进行界面处理、抹灰,适当打磨后直接进行防水施工,为保护层施工预留“厚度”。

注:①屋面防水层与女儿墙交接阴角做成圆弧形,防水层往女儿墙做高度应大于250㎜。

②泛水板一般采用8㎝宽不锈钢压条。

③屋面泛水混凝土压条收头(离墙阴角200㎜内设置分隔缝,缝宽30㎜)。

屋面防水处理节点

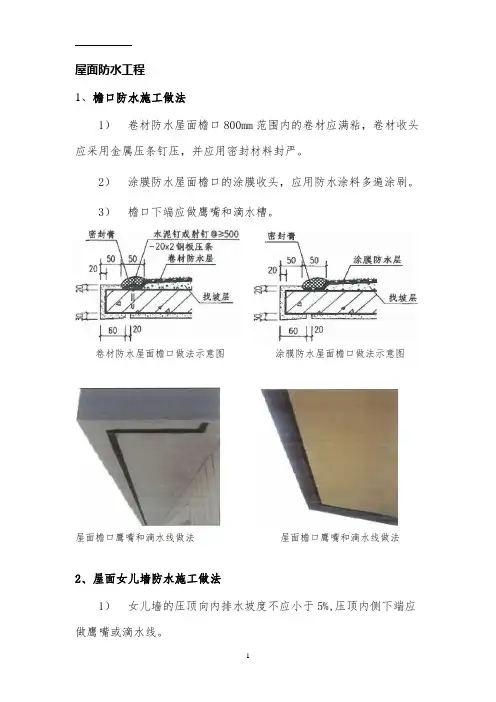

屋面防水处理节点

屋面防水工程1、檐口防水施工做法1)卷材防水屋面檐口800mm范围内的卷材应满粘,卷材收头应采用金属压条钉压,并应用密封材料封严。

2)涂膜防水屋面檐口的涂膜收头,应用防水涂料多遍涂刷。

3)檐口下端应做鹰嘴和滴水槽。

卷材防水屋面檐口做法示意图涂膜防水屋面檐口做法示意图屋面檐口鹰嘴和滴水线做法屋面檐口鹰嘴和滴水线做法2、屋面女儿墙防水施工做法1)女儿墙的压顶向内排水坡度不应小于5%,压顶内侧下端应做鹰嘴或滴水线。

(1)出檐宽度大于6cm以上时宜采用滴水槽,如图6.2.2-1、5;(2)出檐宽度不大于6cm宜采用鹰嘴,如图6.2.2-2、6;2)女儿墙泛水处的防水层应增设附加层,附加层在平面和立面的宽度均不小于250mm,泛水处的防水层表面,采用抗裂砂浆(挂纤维网格布)做圆弧处理。

3)低女儿墙泛水处的防水可直接铺贴至压顶下。

卷材收头采用金属压条钉压,并用密封材料封严;涂膜收头应用防水涂料多遍涂刷。

4)高女儿墙泛水处的防水层泛水高度不应小于250mm (由面层向上算起),防水层收头采用金属压条钉压固定,密封材料封严。

女儿墙排水坡度及滴水槽节点图女儿墙排水坡度及鹰嘴节点图女儿墙压顶向内找坡做法女儿墙压顶向内找坡做法女儿墙滴水槽做法女儿墙鹰嘴做法低女儿墙防水做法示意图高女儿墙防水做法意图低女儿墙防水做法高女儿墙防水做法女儿墙防水收头做法(角铁)女儿墙防水收头做法(不锈钢压槽)女儿墙防水收头做法(防水收头暗埋式)女儿墙防水收头做法(防水收头暗埋式)3、檐沟和天沟防水施工做法1)檐沟、天沟的防水层应增设附加层,附加层深入屋面的宽度不应小于250mm,檐沟防水层应由沟底翻上至外侧顶部;2)当主体防水层为卷材时,附加层宜选用防水涂膜;当主体防水层为涂膜时,沟内附加层宜选用同种涂膜,并应设胎体增强材料;3)卷材收头应用金属条钉压,并应用密封材料封严,涂膜收头应用防水涂料多遍涂刷;4)檐沟外侧下端应做鹰嘴或滴水槽。

檐沟防水做法示意图天沟防水做法示意图4、出屋面管道防水施工做法1)管道根部直径500mm范围,用找平层抹出一圆形坡面,该坡面管根部位高度不小于30mm;2)管道根部防水层翻起高度应符合设计标准且不低于250mm;3)管道泛水处防水层下应增设附加层,附加层在平面和立面的宽度不应小于250mm;4)卷材收头应用金属箍紧固和密封材料封严;涂膜收头用防水涂料多遍涂刷。

Sbs屋面防水做法及施工工艺

Sbs屋面防水做法及施工工艺

SBS改性沥青防水卷材施工工艺SBS 改性沥青防水卷材是以热塑性弹性体为改性剂,将石油沥青改性后作浸渍涂盖材料。

以玻纤毡、聚酯毡等增强材料为胎体,以塑料薄膜等作防粘隔离层,经过各工序加工制成的一种成形的柔性防水卷材,在施工中没有有害物质,是符合环保要求的一种新型材料。

基面处理:①原外露防水层去除:施工人员要佩戴好劳保用品方可进场施工,进场后将找平层上已老化的防水层凿铲去,直至原砂浆保护层基面;②将砂浆保护层基面清理干净,并进展平整修补,待下一工序施材料检查:SBS、APP卷材〔大面积用料和附加层用料〕的尺寸外观等必须符合标准和产品说明书要求。

卷材满粘:事先定位,使卷材铺贴位置准确。

底涂应薄涂,不漏底、不堆积,晾到指触不粘手后,热熔满粘卷材。

粘贴时,卷材不得拉伸。

粘贴后,随即用胶辊用力向前、向两侧滚压,排出空气,使卷材结实贴在立面基层上。

女儿墙泛水处理:在泛水处〔屋面与立墙的转角部位〕增铺一层卷材或涂刷一层防水涂料做附加层,先铺卷材至转角处,留足立面卷材的长度,然后从下至上铺贴立面卷材,随铺随刮压。

收头时或有预留凹槽,则将卷材端头裁齐压入凹槽,压条钉压,密封材料密封,水泥砂浆抹封凹槽。

最大钉距不大于90mm。

假设无凹槽,则用金属压条或带垫片的钉子将卷材端头固定在墙面上〔钉距≤900mm〕,用密封材料封严,再钉金属或合成高分子卷材盖板,并用密封材料封严盖板与立墙交接处。

〔一〕、屋面防水要点:1、基层与突出屋面构造〔女儿墙、山墙、天窗壁、变形缝、烟囱等〕的交接处和基层的转角处,找平层均应做成圆弧形,圆弧半径应符合要求。

内部排水的水落口周围,找平层应做成略低的凹坑2、找平层宜设分格缝,并嵌填密封材料。

分格缝应留设在板端缝处,不宜大于6mm;沥青砂浆找平层,不宜大于4 mm。

3、屋面〔含天沟、檐沟〕找平层的排水坡度,必须符合设计要求:检验方法:用水平仪〔水平尺〕、拉线检查。

4、施工时首先把基层外表的砂浆杂物铲除,并将尘土清扫干净。

屋面防水做法

屋面防水做法1、基地清理,符合要求,无积水;2、找平层:基层与突出屋面结构的交接处和基层的转角处,找平层均应做成圆弧形。

找平层宜设分格缝,并嵌填密封材料。

分格缝应留设在板端缝处,其纵横缝的最大间距:水泥砂浆或细石混凝土找平层,不宜大于 6m;沥青砂浆找平层,不宜大于4m。

3、结合层处理。

4、卷材铺设:卷材铺贴方向应符合下列规定:屋面坡度小于 3%时,卷材宜平行屋脊铺贴;屋面坡度在 3%~15%时,卷材可平行或垂直屋脊铺贴;屋面坡度大于 15%或屋面受振动时,沥青防水卷材应垂直屋脊铺贴,高聚物改性沥青防水卷材和合成高分子防水卷材可平行或垂直屋脊铺贴;上下层卷材不得相互垂直铺贴。

卷材的铺贴方法应符合下列规定:卷材防水层上有重物覆盖或基层变形较大时,应优先采用空铺法、点粘法、条粘法或机械固定法,但距屋面周边 800mm 内以及叠层铺贴的各层卷材之间应满粘;防水层采取满粘法施工时,找平层的分格缝处宜空铺,空铺的宽度宜为 100mm;在坡度大于 25%的屋面上采用卷材作防水层时,应采取防止卷材下滑的固定措施。

屋面卷材防水层施工时,应先做好节点、附加层和屋面排水比较集中等部位的处理;然后,由屋面最低处向上进。

铺贴天沟、檐沟卷材时,宜顺天沟、檐沟方向,减少卷材的搭接。

当铺贴连续多跨的屋面卷材时,应按先高跨后低跨、先远后近的次序。

铺贴卷材应采用搭接法。

平行于屋脊的搭接缝,应顺流水方向搭接;垂直于屋脊的搭接缝,应顺年最大频率风向搭接。

叠层铺贴的各层卷材,在天沟与屋面的交接处,应采用叉接法搭接,搭接缝应错开;搭接缝宜留在屋面或天沟侧面,不宜留在沟底。

上下层及相邻两幅卷材的搭接缝应错开,各种卷材的搭接宽度应符合规范要求。

天沟、檐沟、檐口、泛水和立面卷材收头的端部应裁齐,塞入预留凹槽内,用金属压条钉压固定,最大钉距不应大于 900mm,并用密封材料嵌填封严。

卷材防水层完工并经验收合格后,应做好成品保护。

5、保护层施工,保护层的施工应符合下列规定:绿豆砂应清洁、预热、铺撒均匀,并使其与沥青玛蹄脂粘结牢固,不得残留未粘结的绿豆砂。

【实用】屋面防水施工方案4篇

屋面防水施工方案【实用】屋面防水施工方案4篇为了确保工作或事情有序地进行,常常需要提前制定一份优秀的方案,方案属于计划类文书的一种。

优秀的方案都具备一些什么特点呢?以下是小编收集整理的屋面防水施工方案4篇,欢迎阅读,希望大家能够喜欢。

屋面防水施工方案篇1一、工程概况经我公司技术人员现场勘察,因原屋面防水层老化、防水层破损,致使屋面渗漏水,我公司将对此屋面防水层进行全面维修,屋面防水材料采用SBS 3+3mm厚聚酯胎-20℃改性沥青防水卷材。

二、设计依据及原则1、《屋面工程技术规范》(GB50345—20xx);2、《屋面工程质量验收规范〉(GB50207-20xx)。

三、防水部位及材料选用屋面防水层:采用SBS 3+3mm厚聚酯胎-20℃改性沥青防水卷材。

屋面工程用卷材长、短边搭接宽度均不小于80mm。

相邻两幅卷材的接缝应错开,长边错开1/2~1/3幅宽卷材,短边错开1.5m。

阴阳角、转角处及细部节点部位加设300-500mm宽SBS卷材做附加增强层。

卷材铺贴平面示意图热熔搭接缝四、施工条件1、基层必须抹光、坚实、牢固,无空鼓、松动、起砂、麻面等缺陷;2、基层表面应平整光滑、均匀一致,其平整度用2m直尺检查,最大空隙不大于5㎜,且每米不多于1处;3基层表面含水率宜小于9%。

测定方法是:将1㎡的卷材覆盖在基层表面上,静置3~4h,若覆盖的基层表面无水印,且紧贴基层一侧的卷材亦无凝结水痕,即为符合粘贴施工要求;4、基层若高低不平或凹坑较大时,应用水泥砂浆进行找平处理;5、平立面交接处的阴阳角均应做成均匀一致、平整光滑的圆角,阴角圆弧半径不小于50mm,阳角圆弧半径不小于20mm;6、突出基层表面的尖锐硬物、砂浆疙瘩等铲除,不能铲除时应采用水泥砂浆抹面覆盖处理,抹面圆弧半径应大于300mm。

并将尘土杂物清除干净,阴阳角、管根部等处更应仔细清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等清除干净;7、穿出基层的构件安装完毕后方可进行防水施工;8、防水材料及系统配件需保存在通风、干燥的地方,并远离火源,应避免日晒、雨淋。

屋面防水施工方案5篇

屋面防水施工方案5篇屋面防水施工方案范文篇1一、工程概况经我公司技术人员现场勘察,因原屋面防水层老化、防水层破损,致使屋面渗漏水,我公司将对此屋面防水层进行全面修理,屋面防水材料采纳SBS 3+3mm厚聚酯胎-20℃改性沥青防水卷材。

二、设计根据及原则1、《屋面工程技术规范》(GB50345—20__);2、《屋面工程质量验收规范〉(GB50207-20__)。

三、防水部位及材料选用屋面防水层:采纳SBS 3+3mm厚聚酯胎-20℃改性沥青防水卷材。

屋面工程用卷材长、短边搭接宽度均不小于80mm。

相邻两幅卷材的接缝应错开,长边错开1/2~1/3幅宽卷材,短边错开1.5m。

阴阳角、转角处及细部节点部位加设300-500mm宽SBS卷材做附加增添层。

卷材铺贴平面示意图热熔搭接缝四、施工条件1、基层必需抹光、坚实、坚固,无空鼓、松动、起砂、麻面等缺陷;2、基层外表应平整光滑、匀称全都,其平整度用2m直尺检查,最大空隙不大于5㎜,且每米不多于1处;3基层外表含水率宜小于9%。

测定〔方法〕是:将1㎡的卷材掩盖在基层外表上,静置3~4h,若掩盖的基层外表无水印,且紧贴基层一侧的卷材亦无凝聚水痕,即为符合粘贴施工要求;4、基层若凹凸不平或凹坑较大时,应用水泥砂浆进行找平处理;5、平立面交接处的阴阳角均应做成匀称全都、平整光滑的圆角,阴角圆弧半径不小于50mm,阳角圆弧半径不小于20mm;6、突出基层外表的尖锐硬物、砂浆疙瘩等铲除,不能铲除时应采纳水泥砂浆抹面掩盖处理,抹面圆弧半径应大于300mm。

并将尘土杂物去除洁净,阴阳角、管根部等处更应认真清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等去除洁净;7、穿出基层的构件安装完毕后方可进行防水施工;8、防水材料及系统配件需保存在通风、枯燥的地方,并远离火源,应避开日晒、雨淋。

五、施工工艺 (一)工艺流程撤除防水层→渣土外运→清理基层→涂刷基层处理剂→卷材附加层→弹线→铺贴第一遍SBS卷材→热熔焊接搭接缝→铺贴其次遍SBS卷材→热熔焊接搭接缝→检查验收(二)操作要点及技术要求1、撤除防水层:彻底铲除原屋面防水层。

住宅建筑屋面防水工程的施工做法及要求

住宅建筑屋面防水工程的施工做法及要求住宅建筑屋面防水工程的施工做法及要求提要:刚性防水屋面常采用普通细石砼防水屋面,适用于防水等级为Ⅰ~Ⅲ级的屋面防水,不能用于设有松散材料保温层的屋面、受较大震动或冲击的屋面和坡度大于15%的屋面来自住宅建筑屋面防水工程的施工做法及要求渗漏是住宅建筑工程普遍存在的一大痼疾,也是客户投诉的重灾区之一。

本文总结了屋面防水的施工做法及要求,非常实用及全面。

一、屋面构造保温屋面构造层次示意图:倒置式屋面构造层次示意图:二、找平层施工一般采用水泥砂浆、细石砼或沥青砂浆作屋面的整体找平层。

1、厚度及技术要求(1)水泥砂浆找平层:当结构层为现浇砼整体板时,厚度为15~20mm;当有整体或块状材料保温层时,厚度为20~25mm;当结构层为装配式砼板且保温层为松散材料时,厚度为20~30mm。

水泥砂浆采用1:~1:3体积比,水泥强度等级不低于级。

(2)细石砼找平层:厚度为30~35mm,砼强度等级不低于c20。

(3)沥青砂浆找平层:当结构层为现浇砼整体板时,厚度为15~20mm;当结构层为装配式砼板且保温层为整体或块状材料时,厚度为20~25mm。

沥青砂浆采用1:8(沥青:砂)质量比。

2、找平层的排水坡度平屋面采用结构找坡时不应小于3%,材料找坡时宜为2%;天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。

3、节点处理找平层在突出屋面结构的交接处和转角处应作成园弧形,园弧半径当防水层为沥青防水卷材时R=100~150mm,高聚物改性沥青防水卷材时R=50mm,合成高分子防水卷材时R=20mm。

内部排水的落水口周围,找平层应做成略低的凹坑。

高低跨变形缝处理:伸出屋面管道防水处理:直式水落口:4、找平层的分格缝找平层宜设分格缝,并嵌填密封材料。

分格缝应留设在板端缝处,其纵横缝的最大间距,水泥砂浆或细石砼找平层不宜大于6m,沥青砂浆不宜大于4m。

屋面分格缝的面层处理:三、保温层施工1、保温层材料保温材料可分为三类:一是松散材料,如炉渣、膨胀蛭石、膨胀珍珠岩等,目前已较少使用。
